矿井施工组织设计完整版
- 格式:doc
- 大小:1.64 MB
- 文档页数:130

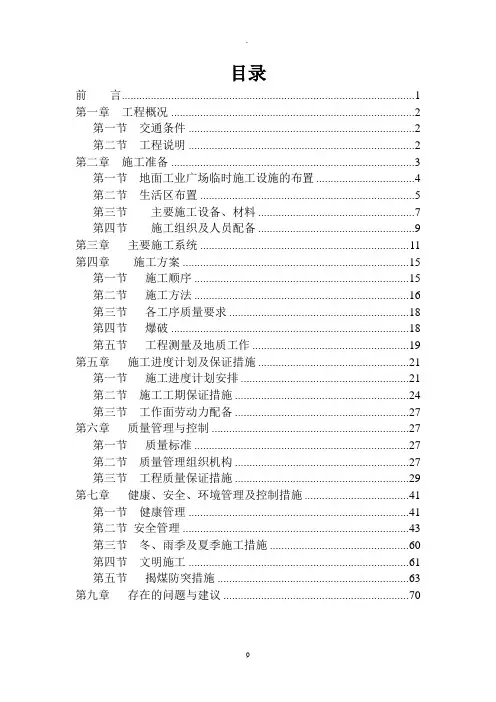

目录前言 (1)第一章工程概况 (2)第一节交通条件 (2)第二节工程说明 (2)第二章施工准备 (3)第一节地面工业广场临时施工设施的布置 (4)第二节生活区布置 (5)第三节主要施工设备、材料 (7)第四节施工组织及人员配备 (9)第三章主要施工系统 (11)第四章施工方案 (15)第一节施工顺序 (15)第二节施工方法 (16)第三节各工序质量要求 (18)第四节爆破 (18)第五节工程测量及地质工作 (19)第五章施工进度计划及保证措施 (21)第一节施工进度计划安排 (21)第二节施工工期保证措施 (24)第三节工作面劳动力配备 (27)第六章质量管理与控制 (27)第一节质量标准 (27)第二节质量管理组织机构 (27)第三节工程质量保证措施 (29)第七章健康、安全、环境管理及控制措施 (41)第一节健康管理 (41)第二节安全管理 (43)第三节冬、雨季及夏季施工措施 (60)第四节文明施工 (61)第五节揭煤防突措施 (63)第九章存在的问题与建议 (70)前言XXX煤矿行政区划属贵州省黔西县中建乡。
建设单位为贵州世纪资源勘查开发有限责任公司。
该矿井系重庆煤炭设计研究院设计,设计年产60万t/a。
矿井开拓方式为平硐开拓。
本施工组织设计系根据贵州世纪资源勘查开发有限责任公司提供的设计图、招标文件及实地考察后编制。
编制过程中,在熟悉领会设计意图和组织现场踏勘的基础上,根据我公司的施工素质及技术装备,在考虑执行国家有关建设工程技术标准和规范的情况下,采取了可靠的施工技术管理方法进行组织施工,合理地对人力资源、施工机械及物资材料进行配置。
本施工组织设计编制主要依据下列主要技术标准。
1、《煤矿井巷工程质量验收评定标准》(MT5009-94);2、《煤矿井巷工程施工及验收规范》(GBJ213-90);3、《锚喷支护工程质量检测规程》(MT/T5015-96);4、《砌体工程施工质量验收规范》(GB50-203-2002);5、《混凝土结构工程施工及验收规范》(GB50204-2002);6、《锚杆喷射混凝土支护技术规范》(GB50086-2002);7、《煤矿测量规程》(1998年);8、《煤矿地质规程》;9、《煤矿安全规程》;10、《建筑地基基础工程施工质量验收规范》GB50202-200211、《煤矿防治水规定》(国家安监总局)第一章工程概况第一节交通条件XXX煤矿位于贵州省黔西县中建乡,距离县城60km,距离黔西电厂46km,距离金沙电厂30km,交通方便。
施工组织设计编制单位:编制日期:年月日一、工程概况(一)交通情况金能公司******为年设计生产能力45万吨的新建矿井。
是国家“西电东送”工程:纳雍火力发电二厂的主体配煤企业,位于贵州省纳雍县境内(距县城50公里,至纳雍一电厂所在地阳长镇约20公里,纳雍二电厂所在地海座约13公里,距六盘水市85公里,百兴-阳长二级公路从矿井1Km侧边经过),主平硐与回风斜井相距3.15公里,垂直高差约260m。
交通较为便利。
(二)工程概况:1、地形情况******主平硐施工场区开阔,背面是山岭,根据甲方提供资料和目前现在开挖揭露围岩情况看,井口位于山岭向斜一翼,开口点处于缓坡地带,亚粘土覆盖厚,有灰岩出露,估计不良地段走向长约30米。
主平硐岩质以泥岩、砂岩、灰岩为主。
2、地质水文情况主平硐右侧附近有一沟壑可作为永久碴石山,左侧有一条小河沟,枯水季干涸无水。
其前期生活用水利用当地村民水井供水,施工用水采用水泵抽自场区进场公路附近的小溪沟供水,后期利用甲方在山坡上修建的永久水池蓄供水,不足部分尽可能利用小溪水作施工补充用水,其涌水量无确切资料。
3、工程介绍:整个掘进工程有:1)、主平硐,全长2691m。
2)中部车场70m,S掘=9.4m2,S净=8.5m2,锚喷。
3)井底车场180m,S掘=13.8m2,S净=12.8m2,锚喷。
4)联络巷20m,S掘=4.0m2,S净=3.8m2,锚喷。
5)、11溜煤眼20m,S掘=13.8m2,S净=12.8m2,锚喷。
6)运输上山341m,S掘=9.3m2,S净=8.5m2,锚网喷。
7)采区煤仓24m,煤巷,S掘=22.1m2,S净=19.6m2,砼碹。
8)中央变电所150m,煤巷,S掘=17.2m2,S净=12.6m2,砼碹。
除主平硐外,其它巷道施工时详见施工图。
二、施工方案(一)主平硐施工工程所涉及主平硐、运输上山、采区煤仓、中央变电所及车场等其围岩差别不大,我们以主平硐为主编制方案。

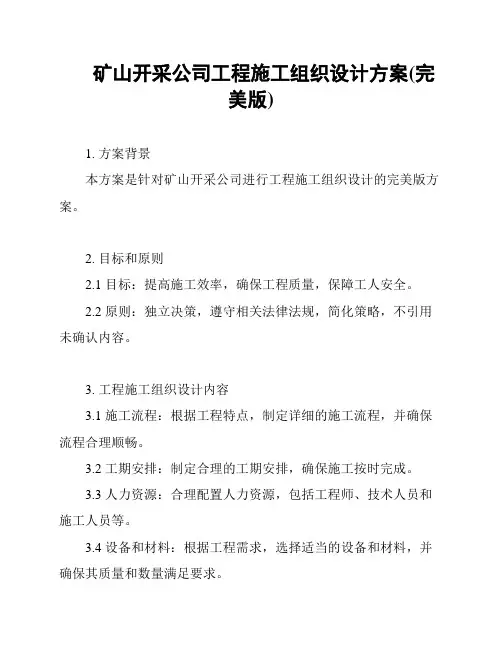

矿山开采公司工程施工组织设计方案(完美版)1. 方案背景本方案是针对矿山开采公司进行工程施工组织设计的完美版方案。
2. 目标和原则2.1 目标:提高施工效率,确保工程质量,保障工人安全。
2.2 原则:独立决策,遵守相关法律法规,简化策略,不引用未确认内容。
3. 工程施工组织设计内容3.1 施工流程:根据工程特点,制定详细的施工流程,并确保流程合理顺畅。
3.2 工期安排:制定合理的工期安排,确保施工按时完成。
3.3 人力资源:合理配置人力资源,包括工程师、技术人员和施工人员等。
3.4 设备和材料:根据工程需求,选择适当的设备和材料,并确保其质量和数量满足要求。
3.5 施工现场管理:制定科学的现场管理措施,确保安全生产和环境保护。
3.6 质量控制:建立严格的质量控制体系,进行全程监控和验收。
4. 风险管理措施4.1 工程风险评估:对可能出现的风险进行评估和分析,制定相应的风险管理措施。
4.2 安全管理:加强安全教育和培训,提高工人的安全意识和操作技能。
4.3 环境管理:制定环境管理计划,减少对环境的影响并遵守环境保护相关法规。
5. 沟通与协调5.1 内部沟通:建立良好的内部沟通机制,确保工程各部门之间的协调。
5.2 外部沟通:与监理单位、相关部门和合作单位保持密切联系,加强沟通和协作。
6. 审批和监督6.1 审批程序:按照相关规定完成工程施工组织设计方案的审批手续。
6.2 监督检查:建立监督检查机制,对工程施工过程进行监督和检查。
7. 总结与改进7.1 总结经验:总结工程施工经验和教训,形成改进措施。
7.2 持续改进:不断加强工程施工组织设计工作,并根据实际情况进行持续改进。
以上为矿山开采公司工程施工组织设计方案(完美版)的内容概述,希望能对您的工作有所帮助。
第1篇一、工程概况本矿井工程位于我国某地区,属于露天煤矿,设计生产能力为每年1000万吨。
工程主要包括露天采场、井筒、井巷、地面工业场地、辅助设施等部分。
工程总投资约为10亿元人民币。
二、施工组织设计原则1. 严格执行国家相关法律法规和行业规范,确保工程质量和安全。
2. 合理安排施工进度,确保工程按期完成。
3. 优化资源配置,提高施工效率,降低工程成本。
4. 强化施工管理,确保施工过程中的各项指标达到预期目标。
三、施工组织设计内容1. 施工准备阶段(1)组织机构:成立项目经理部,下设工程部、技术部、物资部、安全部等部门,明确各部门职责。
(2)人员配置:根据工程规模和施工需求,合理配置各类人员,确保施工顺利进行。
(3)施工图纸及技术资料:收集整理相关施工图纸及技术资料,为施工提供依据。
2. 施工阶段(1)露天采场施工- 采场剥离:采用铲车、挖掘机等机械设备进行剥离,确保剥离进度满足采掘需求。
- 采掘:采用露天采矿方法,按照设计要求进行采掘,确保采掘质量。
- 储存:建立露天采场,对采出的煤炭进行储存,为后续运输提供保障。
(2)井筒施工- 井筒掘进:采用钻爆法进行井筒掘进,确保掘进速度和质量。
- 井筒支护:根据地质条件,选择合适的支护方式,确保井筒安全。
(3)井巷施工- 井巷掘进:采用钻爆法进行井巷掘进,确保掘进速度和质量。
- 井巷支护:根据地质条件,选择合适的支护方式,确保井巷安全。
(4)地面工业场地施工- 建设地面工业场地,包括办公楼、宿舍、食堂等设施。
- 建设配套设施,如变电站、供水系统、排水系统等。
3. 施工管理(1)质量保证体系:建立健全质量保证体系,确保工程质量。
(2)安全生产管理:加强安全生产管理,严格执行安全生产规章制度,确保施工安全。
(3)进度管理:合理安排施工进度,确保工程按期完成。
(4)成本控制:加强成本控制,降低工程成本。
四、施工组织设计实施1. 施工准备阶段,做好人员、设备、材料等资源的准备工作。
第1篇一、项目概述井巷工程是矿井建设的重要组成部分,其施工质量直接影响到矿井的生产安全和经济效益。
本工程以某矿井井巷工程为例,对该项目的施工组织进行详细阐述。
二、施工组织设计1. 施工队伍根据工程规模和复杂程度,组建一支具有丰富经验的施工队伍。
施工队伍应包括施工项目经理、技术负责人、安全员、质量员、施工员等。
施工人员需具备相关资质,确保施工质量和安全。
2. 施工方案(1)施工顺序:先进行井筒施工,再进行平巷、斜井等辅助巷道的施工。
(2)施工方法:采用钻眼爆破法进行岩石掘进,采用锚杆、喷射混凝土等支护方式。
(3)施工设备:选用先进的钻眼设备、爆破设备、运输设备、支护设备等。
3. 施工进度安排根据工程规模和施工条件,制定合理的施工进度计划。
施工进度计划应包括各分项工程的开工时间、完工时间、施工周期等。
4. 施工质量保证措施(1)加强施工人员培训,提高施工人员素质。
(2)严格执行施工规范和操作规程,确保施工质量。
(3)加强施工现场管理,确保施工过程中的安全、文明施工。
(4)加强施工过程中的质量检查,发现问题及时整改。
5. 施工安全保证措施(1)加强安全教育培训,提高施工人员安全意识。
(2)严格执行安全操作规程,确保施工过程中的安全。
(3)加强施工现场安全检查,及时发现并消除安全隐患。
(4)配备必要的安全防护设施,确保施工人员安全。
三、施工组织管理1. 施工项目管理(1)建立健全施工项目管理制度,明确各部门职责。
(2)加强施工过程中的沟通与协调,确保施工顺利进行。
(3)定期召开施工项目会议,及时解决施工过程中遇到的问题。
2. 施工人员管理(1)加强施工人员培训,提高施工人员素质。
(2)合理配置施工人员,确保施工人员满足施工需求。
(3)关心施工人员生活,提高施工人员工作积极性。
3. 施工材料管理(1)建立健全材料管理制度,确保材料质量。
(2)合理采购、存储和使用施工材料,降低成本。
(3)加强材料管理,确保材料供应及时。

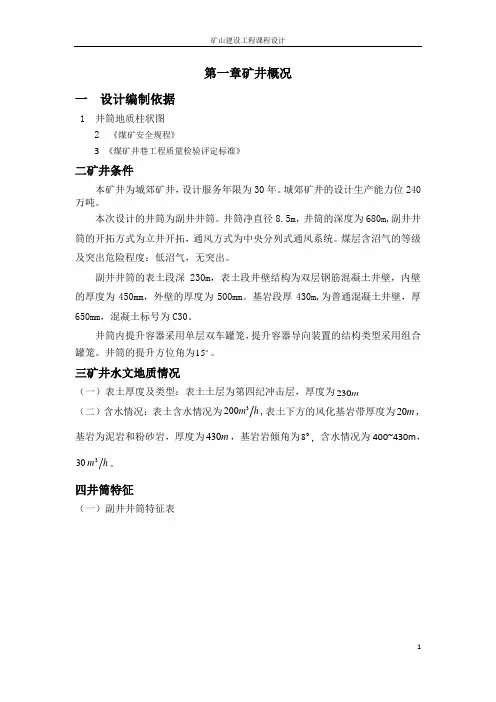

第一章矿井概况一设计编制依据1 井筒地质柱状图2 《煤矿安全规程》3 《煤矿井巷工程质量检验评定标准》二矿井条件本矿井为城郊矿井,设计服务年限为30年。
城郊矿井的设计生产能力位240万吨。
本次设计的井筒为副井井筒。
井筒净直径8.5m,井筒的深度为680m,副井井筒的开拓方式为立井开拓,通风方式为中央分列式通风系统。
煤层含沼气的等级及突出危险程度:低沼气,无突出。
副井井筒的表土段深230m,表土段井壁结构为双层钢筋混凝土井壁,内壁的厚度为450mm,外壁的厚度为500mm。
基岩段厚430m,为普通混凝土井壁,厚650mm,混凝土标号为C30。
井筒内提升容器采用单层双车罐笼,提升容器导向装置的结构类型采用组合罐笼。
井筒的提升方位角为15o。
三矿井水文地质情况(一)表土厚度及类型:表土土层为第四纪冲击层,厚度为230m200m h,表土下方的风化基岩带厚度为20m,(二)含水情况:表土含水情况为3基岩为泥岩和粉砂岩,厚度为430m,基岩岩倾角为08,含水情况为400~430m,30。
m3四井筒特征(一)副井井筒特征表表1-1 副井井筒特征表(二)井筒断面布置形式井筒断面布置形式如图1-1所示:图1-1 井筒断面布置图第二章井筒基岩段施工方案一、选择施工方案时应考虑的因素:(一)井筒穿过岩层的性质,涌水量的大小。
(二)井筒直径和深度(主要指基岩部分的深度)。
(三)可能采用的施工工艺及技术装备条件。
(四)施工队伍的操作技术水平和施工管理水平。
选择施工方式,首先要求技术先进,安全可行,有利于采用新型凿井装备,不仅能获得单月最高纪录,更重要的是能取得较高的平均成井速度,并应有明显的经济效益。
二、现有立井井筒基岩段施工方案分析(一)掘、砌单行作业凿井时将井筒划分为若干段高,自上而下分段施工,在同一段高内,按照掘砌先后交替顺序作业称为单行作业且由于掘进的段高不同,单行作业又分为长段单行作业和短段平行作业。
掘、砌单行作业的最大优点是工序单一,设备简单,管理方便,当井筒涌水量小于330m/h时,任何工程地质条件均可使用。
风井井筒施工组织设计目录第一章工程概况一、工程概况二、编制依据三、交通地理位置四、地形、地貌及气候条件五、水文地质第二章开工前的准备工作一、技术准备二、施工队伍准备三、施工现场准备四、设备材料的准备五、临时锁口第三章施工方案的选择一、表土段施工方案二、基岩段施工方案三、与井筒相连接的相关工程施工方案第四章施工工艺一、采用“四新”加快施工速度二、井颈段施工三、基岩段施工四、与井筒连接的工程施工五、施工中的关键技术(关键部位)第五章施工辅助系统一、提升系统二、井筒悬吊设施及施工辅助系统三、井口地面辅助设施第六章施工组织与管理一、施工组织管理机构二、井筒劳动组织安排第七章施工进度计划与进度控制一、工期安排与进度控制二、工期保证措施第八章施工安全技术措施、灾害预防措施及安全体系一、安全管理措施二、施工技术安全措施三、灾害预防及冬雨季施工措施第九章工程质量检测管理措施和质量保证体系第十章文明施工及环境保护措施第十一章附图、表第一章工程概况一、工程概况1、主要技术特征井口座标:X=0.000Y=0.000Z=0.000m井筒落底标高:0.000m井筒全深:*m断面积:表土段:S掘=*m2,S净=*m2基岩段:S掘=*m2,S净=*m2砼永久支护:C30井筒涌水量:5m3h瓦斯情况:高瓦斯围岩类别:4~6二、编制依据1、招标文件;2、风井井筒、风硐、安全出口平、剖、断面图;3、《矿山井巷工程施工及验收规范》、《煤矿井巷工程质量检验评定标准》,MT5009-94;4、《煤矿安全规程》;5、《煤矿建设井巷工程定额》、《煤炭建设井巷工程辅助费综合预算定额》。
三、交通、地理位置四、地形、地貌及气候条件本区属于典型的大陆性气候,春季风大雨少,夏季炎热干燥,秋季温暖湿润,冬季寒冷少雪。
一年四季分明,主导风向为西风,冻土深度0.8m。
五、水文地质情况本区城内根据标书介绍,水文地质条件较为简单,涌水量按5m3(开挖后视土质情况调整)。
单位工程施工组织设计(或施工方案)单位工程名称:*****运输石门项目工程地质:*************煤矿四号井编制单位(公章):****************项目部参加编制人员:********************工程技术负责人:****编制日期: 二〇一一年五月十日第一章建设工程概况第一节建设施工条件本工程工作属于内蒙古***集团股份有限公司**煤矿四号井开拓工程。
该工程项目业主为*******有限公司兴泰煤矿项目部.根据***集团股份有限公司方提供的文件及图纸编制施工组织设计,本次设计主要为主井+1800水平运输巷开拓。
第二节井田概况一、地理位置及交通内蒙古太西煤集团兴泰煤矿四号井位于阿拉善盟阿左旗古拉本敖包镇境内,古拉本矿区立新井田13~14勘探线之间。
煤矿地理极值坐标为:东经:106°02′24.87″~106°06′21。
10″北纬:39°02′49.59″~39°05′51.85″井田走向长0。
9km,倾斜宽0.255km,面积0。
23km2。
上部以+1980m标高为界,深部以+1800m标高水平为界,技术改造设计规模0.30Mt/a。
古拉本矿区交通主要以公路对外联系,煤矿西距乌吉线上的本井火车站65km,西南距盟所在地巴彦浩特48km,北距乌海西站95km及东距包兰线上的西大滩站55km,均有公路相通.已建成的乌(乌海)~巴(巴彦浩特)I级公路从煤矿通过,大大提高了矿区对外的运输能力。
乌(乌海)—吉(吉兰泰)铁路线上的本井站和包兰铁路线上的乌海西站、西大滩站现为煤炭外运的铁路转运站。
煤矿距秦皇岛出口煤港1729km,距天津港1360km,距二连浩特市760km.详见交通位置图.二、矿区自然地理与气象煤矿地处贺兰山中部,宁夏、内蒙古分界的贺兰山分水岭西坡,山势较陡,沟谷较发育,地形地貌比较复杂,为典型的山区地形地貌特征。
海拔标高在+2286m~+1813m左右,地势为东南高、西北低。
矿山井下施工组织设计方案范文大全全文共5篇示例,供读者参考矿山井下施工组织设计方案范文大全篇11、技术准备(1)编制实施性施工组织设计:施工组织设计应在现场调查基础上制定,应当异常强调对交通、环境、地下管线、临近建筑物的保护,同时要满足合同规定质量、安全、礼貌施工、工期的条件。
体现技术先进,方案合理。
施工组织设计必须经过总工、监理和业主审批后才能实施。
(2)项目经理部及各项目作业队管理人员进入施工现场进行技术交底。
(3)组织项目经理部人员学习本工程招标文件及施工规范和设计图纸。
(4)进取与市政公用管线管理部门联系,摸清施工现场的公用管线位置走向及埋设深度,并开挖样洞。
(5)召开施工现场的交通组织协调会,积极配合业主向交通主管部门联系,完成交通主管部门,对交通组织措施的批复。
(6)作好原材料的采购、试验及砂浆,砼配合比设计。
(7)做好施工设备的维修保养、备件和运输的准备。
2、人员、设备、物资进场按总体施工计划,陆续组织各工种技术工人、司机等人员进场。
进场后,组织工程情景交底,调试设备。
各种机械设备和物资主要采用已有城市道路运输。
3、编制申请开工报告在有关人员进场,设备到位,材料试验,测量复核,管线搬迁等各项准备都完成的情景下,由项目经理部编制申请开工报告,申请正式开工。
4、施工生产准备清除施工现场障碍物,平整场地。
完成施工场地的围护,隔离等礼貌施工措施。
5、工程测量测量放样控制:对于一个工程而言,保证施工测量放样的精确是保证该工程施工质量的最基本要素。
在本工程范围内,我们将根据业主及设计院供给的测量控制点布设周密的测量控制网。
(1)施工测量要求对业主供给的测量资料,现场控制点,水准基准点进行复核,场内的保护桩、控制桩,在施工时要注意保修,如有损失、移位,要迅速复核,复位。
精度要求:用全站仪、水准仪,采用极坐标法,平面位置的允许误差,所有的主、次参考点,应设立在设计图所示位置0.5米范围内,高程误差允许范围。
煤矿单位工程施工组织设计一、工程综合说明1.1 工程概况本项目为某煤矿的单位工程施工,主要包括矿井井筒、巷道、硐室等工程的施工。
矿井设计生产能力为每年150万吨,服务年限为30年。
工程地点位于山西省某市,地形地貌复杂,地质条件较差,施工过程中需充分考虑地质风险和环境保护要求。
1.2 编制依据本施工组织设计依据国家相关法律法规、行业标准、煤矿建设规范以及施工现场实际情况进行编制。
主要包括《煤矿安全规程》、《煤矿建设施工及验收规范》等。
1.3 引用的规范规程在编制本施工组织设计过程中,充分参考了以下规范规程:(1)《煤矿安全规程》;(2)《煤矿建设施工及验收规范》;(3)《煤矿井巷工程质量验收规范》;(4)《煤矿安全生产标准化评分办法》;(5)《施工现场临时用电安全技术规范》;(6)《施工现场安全文明施工标准》。
二、煤矿单位工程施工方案2.1 施工工艺总流程图及说明本煤矿单位工程施工工艺总流程图包括井筒施工、巷道施工、硐室施工等环节。
施工过程中,严格按照流程图进行施工,确保工程质量、安全、进度等方面的可控。
2.2 基础工程工艺流程基础工程施工主要包括井筒基坑开挖、基坑支护、井筒基础浇筑等。
施工过程中,要确保基坑稳定,防止坍塌事故发生。
2.3 主体施工工艺流程主体工程施工主要包括井筒砌筑、巷道掘进、硐室施工等。
施工过程中,要严格控制工程质量,确保施工安全。
2.4 屋面防水内外装修施工工艺流程屋面防水内外装修施工主要包括屋面防水层施工、内外墙面抹灰、地面铺装等。
施工过程中,要确保防水效果,提高建筑物的使用寿命。
2.5 水电暖卫设施施工工艺流程水电暖卫设施施工主要包括供电、供水、供暖、排水、卫生设施等。
施工过程中,要确保设施运行稳定,满足生产和生活需求。
三、施工总体部署3.1 施工项目管理目标本项目施工项目管理目标主要包括工程质量合格、安全生产无事故、工程进度按计划完成等。
3.2 施工组织施工组织主要包括施工队伍组建、施工方案制定、施工现场管理等方面。
(此文档为word格式,下载后您可任意编辑修改!)第一章概述第一节矿井施工组织设计编制依据与原则一、编制原则1.执行国家及煤炭建设的方针和经济政策;2.统筹安排内部与外部;生产与生产服务、生活服务之间的协调建设,通过综合平衡,确定合理建设工期。
3.以矿建为主,全面安排井下与地面、生产与生活的建设顺序,做到“五通一平”先行,环保绿化同步。
4.充分利用时间和空间,在确保安全、质量和经济效益的前提下,合理组织矿井建设全过程的各个环节、各项工作及各个工程项目之间的平行交叉作业和协调建设。
5.以经济效益为中心,突出市场经济和竞争意识,增加时间观念、利息观念和资金周转观念,尽快形成综合生产能力,缩短建设工期。
6.结合矿井建设实际,扬长避短,大胆探索。
7、依靠科技进步,积极采用新技术、新装备、新材料、新工艺。
8、因地制宜、就地取材、降低工程成本。
9、合理利用永久设施建井,减少大临工程‘10、积极进行施工准备,缩短施工准备工期。
11、在工作安排上,做到“四个优先安排”即被利用永久工程优先安排,工期长的工程优先安排,安装任务重的工程优先安排,大型工程优先安排;“四个不停”即矿井主要矛盾线上的工程不停,井筒装备时提升不停,井巷交叉施工时运输不停,单位工程开工后不停;“三个缓干”即需要长期维护的煤巷缓干,用作平衡劳动力的工程缓干,建设期间不使用的井下电器设备缓购,力争做到劳动力、施工设备的基本平衡。
二、编制依据1.批准的地质报告、矿井初步设计及概算。
2.建设单位与有关单位签订的协议。
3.矿井建设的客观条件及现场条件。
4.国家及煤炭工业有关经济技术方面的政策、法令、规程、规范、标准等。
第二节矿井设计概论根据山西省煤矿企业兼并重组整合工作领导组办公室文件(晋煤重组办发[2009]110号文),批准以山西煤销集团为主体对古交市屯川矿、马兰镇营立矿、古交后沟煤矿、白道煤矿有限公司进行兼并重组整合,整合后企业名称为山西煤销集团古交铂龙煤业有限公司,井田面积5.995km2。
开采煤层为02、2、4、8、9号煤层。
矿井保有储量51.61mt,可采储量29.14 mt。
矿井设计生产能力为120万吨,矿井服务年限为17.3a。
一、矿井设计方案1、矿井开拓:斜井—立井混合开拓,主斜井倾角18°安装强力胶带输送机提升。
副斜井倾角11°度、回风斜井倾角90°,副斜井安装单滚串车提升和架空乘人装置,回风井设梯子间,通风方式为中央分列式,主斜井、副斜井进风,回风立井回风。
矿井开采02、2、4、8、9号煤层,确定为一个主水平和一个辅助水平开拓。
主水平标高+1057m,开拓8、9号煤,采用联合布置,辅助水平标高+976m,开拓02、2、4号煤层, 采用联合布置。
主斜井经主运输大巷两煤仓,与主水平和辅助水平采区运输巷相连,副斜井经井底车场与主、辅水平采区轨道巷相连,,回风斜井直接与主、辅水平回风大巷相连。
根据井田开拓布置,在主斜井井底西南布置主运输巷,通过2号8号煤仓,完成煤的运输。
运输大巷布置胶带输送机。
回风立井与主、辅水平采区回风巷相连。
副斜井与主辅水平采区轨道巷相连担任运料和行人的任务。
2、井下开采设计井田分为8个采区开采,首采采区为801和0201采区,采区为前进式开采,工作面为后退式开采。
首采工作面为80101和020101工作面。
二、矿井设计的主要技术经济指标1、开拓方式:斜井—立井混合式。
2、井型:120万吨。
3、矿井生产工作面2个。
4、工程设计工程量:井巷工程量10836m,其中岩巷1346.1m,煤巷9333m。
5、掘进率:93.7m万t。
6、全员效率:49t人。
7、矿井资源整合工程静态总投资40691.54万元,其中矿建工程12027.74万元,土建7083.58万元,主要设备及工器具购置11768.42万元,安装3391.29万元,工程建设其它费用3945.22万元,工程预备费用2475.28万元,铺底流动资金1800万元。
8、吨煤投资:395.22元。
9、矿井建设设计工期21.3个月。
第三节矿井建设技术条件一、井田位置与交通山西煤炭运销集团古交铂龙煤业有限公司位于古交市西南部,距古交市约15km,行政区划属古交市马兰镇管辖。
其井田地理坐标为:东经111°58′21″~112°00′27″,北纬37°49′21″~37°52′50″。
井田距古交市约15km,古交—岔口公路从井田北部经过,向东与太宁公路相连。
国营马兰矿铁路专用线距本井田约2km,古交—太原有铁路专线,经太原可通往全国各地,交通较为便利(详见交通位置图1-1-1)。
二、地形、地貌本井田位于吕梁山脉东缘,属中山区。
井田内沟谷纵横,切割剧烈,地形复杂。
地势总体呈西高东低,南、北高中间低。
最高点位于井田北部山梁,标高约1417.60m,最低点位于井田中部屯兰河谷中,标高约1140.00m,最大相对高差277.60m。
三、河流水系井田中部有屯兰河由西向东流过,平时流量数十升秒,雨季山洪爆发后可达数十立方米秒。
在井田东部、西部边界附近分别有下石沟和恶生沟,在井田北部有梅家沟,这些沟谷均为季节性沟谷,平时干涸或有细流,雨图1-1-1交通位置示意图比例尺1:330000 井田位置季时沟谷中有较大的短暂水流,它们由南、北向流入屯兰河,屯兰河向北东汇入汾河。
属黄河流域,汾河水系,屯兰河支系。
四、气象本井田地处晋西黄土高原,属暖温带大陆性气候,四季分明,春多风沙,夏热多雨,秋季凉爽,冬季干寒。
一月份最冷,最低气温可达-20℃以下。
七月份最热,极端最高气温达40℃。
近十年年降水量214.1~583.4mm,平均365.3mm,降水量多集中于7~9月份。
年蒸发量771.9~1240mm,平均1025mm,为年降水量的两倍多。
冰冻期为11月至次年3~4月份,冻土深度0.5~0.8m。
全年盛行西北风,年平均风速 2.4ms,春冬季大,夏秋较小,最大风速25ms。
五、地震据GB50011~2001《建筑防震设计规范》,本区设计地震动峰值加速度为0.15g,对应的地震基本烈度为Ⅶ度。
六、煤层和煤质:(一)煤层井田内含煤地层为太原组和山西组,煤层自上而下编号为02、03、2、3、4、8、9、10号共8层。
可采煤层为02、2、4、8、9号。
现将主采煤层情况叙述如下:1.02号煤层赋存于山西组上部,上距K4砂岩8m左右,煤厚0.60~2.26m,平均1.36m,在井田东南部与02下号煤层合并,该煤层合并区较厚,最厚点位于井田南部549号钻孔,厚度为2.26m。
分叉区较薄,最薄点位于井田东北部511号钻孔,厚度为0.60m。
属稳定的大部可采煤层,结构简单,局部含1层夹矸,夹矸最大厚度0.51m,顶板为砂质泥岩或粉砂岩,底板为砂质泥岩。
井田中部、东部大部被剥蚀。
2.02下号煤层位于02号煤层下0~13.51m,平均3.51m,井田内东南部与02号煤层合并,在分叉区局部可采,厚度0.46~1.10m,平均0.72m,结构简单,无夹矸,属较稳定局部可采煤层。
顶板为砂质泥岩,底板为砂质泥岩或粉砂岩。
井田中部、东部大部出露剥蚀。
3.2号煤层赋于山西组中上部,上距03号煤层2.67~14.35m,平均8.65m;煤层厚度1.30~2.71m,平均2.15m,结构简单-较简单,含0-2层夹矸,夹矸最大厚度0.50m,属稳定可采煤层,顶板为砂质泥岩或细砂岩,底板为砂质泥岩。
井田西南部局部有岩浆岩侵入,使得煤层遭破坏。
井田中部、北部大部出露剥蚀。
4.4号煤层赋存于山西组中下部,上距2号煤层3.88~11.20m,平均6.56m;煤厚0.41~1.35m,平均0.86m,结构简单-较简单,含0-2层夹矸,夹矸最大厚度0.45m,属稳定大部可采煤层,顶板为砂质泥岩或细砂岩,底板为粉砂岩或砂质泥岩。
井田中部、北部大部出露剥蚀。
5.8号煤层赋于太原组中下部,上距4号煤层61.22~87.09m,平均71.58m;煤层厚度3.20~4.85m,平均3.99m,结构简单-复杂,含0~3层夹矸,单层夹矸最大厚度0.40m,属稳定可采煤层,顶板为石灰岩或泥灰岩,底板为砂质泥岩。
井田东南部局部有岩浆岩侵入,使得煤层遭破坏。
井田西部局部出露剥蚀。
6.9号煤层赋于太原组下部,上距8号煤层5.55~23.34m,平均13.61m;煤层厚度0.61~2.04m,平均1.62m,结构简单-复杂,含0~3层夹矸,单层夹矸最大厚度0.42m,属稳定大部可采煤层,顶板为砂质泥岩,底板为砂质泥岩或粉砂岩。
井田东南部局部有岩浆岩侵入,使得煤层遭破坏。
井田西部局部出露剥蚀。
本井田可采煤层有02、02下、2、4、8、9号煤层,其特征见表2-1-5。
表2-1-5 可采煤层特征表煤的物理性质和煤岩特征据《山西省太原西山煤田古交矿区马兰勘探区精查地质报告》资料,将各煤层物理性质及煤岩特征叙述如下:1)物理性质各煤层煤的物理性质基本相同,颜色为黑色、黑灰色,条痕为棕黑色、褐黑色,玻璃及强玻璃光泽,内生裂隙较发育,参差状、贝壳状断口,硬度中等,一般为2-3。
2)煤岩特征02、02下号煤层以暗煤为主,块状,显微煤岩成分以半凝胶化,半丝炭化碎块物质较多,矿物主要为粘土,呈细散染状产出。
2号煤层以暗煤为主,有少量亮煤和镜煤,显微煤岩成份以丝炭化及半凝胶化物质为最多,矿物质含量较少。
4号煤层主要以粘土矿化暗煤和暗煤组成,有少量亮煤,矿物主要为粘土,呈散染状。
8号煤层主要由暗煤和亮煤组成,呈条带状结构。
显微煤岩成分以丝炭化物质为主,矿物含量较少,常见有黄铁矿。
9号煤层由暗淡煤、半暗淡煤、半亮煤组成。
半暗淡、半亮煤为细条带状结构,常夹有丝炭体;暗煤由凝胶化、半丝炭化基质组成,呈粒状或杂块状结构。
2.煤的化学组成根据《山西省太原西山煤田古交矿区马兰勘探区精查地质报告》资料和本次井下取样化验资料,各可采煤层煤质特征如下:(1)02号煤层煤类为肥煤,洗选后作为炼焦用煤为低灰~中灰、低硫分~中低硫、特低磷煤。
(3)2号煤层煤类以肥煤为主,局部有少量焦煤。
洗选后作为炼焦用煤为特低灰~中灰、低硫分~高硫分、特低磷煤。
(4)4号煤层煤类以肥煤为主,受岩浆侵入的影响,在井田南部局部变质为瘦煤。
洗选后作为炼焦用煤为特低灰~中灰、低硫分~中高硫、特低磷煤。
(5)8号煤层煤类以肥煤为主,在井田东部局部有少量焦煤。
洗选后作为炼焦用煤为特低灰~中灰、中硫分~高硫分、特低磷~低磷分煤。
(6)9号煤层煤类以肥煤为主,其次为焦煤,肥煤、焦煤洗选后作为炼焦用煤为特低灰~中灰、低硫分~高硫分、特低磷~低磷分煤。
(二)煤质5.煤质及工业用途评述由于未进行过粘结指数测试,本次煤类划分均沿用原勘探报告成果。
