二级建造师公路工程讲义2B313014掌握桥梁上部结构施工技术一、桥梁上部结构装配式施工技术(一)先张法预制梁板1,先张法预制梁板施工工序(1)按预制需要,整平场地,完善排水系统,统筹规划水电管路的布设安装。
(2)根据梁的尺寸、数量、工期确定预制台座的长度、数量、尺寸,台座应坚固、平整、不沉陷,表面压光。
(3)承力台座由混凝土筑成,应有足够的强度、刚度和稳定性,钢横粱受力后,挠度不能大于2mm。
(4)多根钢筋同时张拉时,其初应力要保持一致,活动横梁始终和固定横梁保持平行。
(5)在台座上注明每片梁的具体位置、方向和编号。
(6)将预应力筋(钢绞线)按计算长度切割,在失效段套上塑料管,放在台座上,线两端穿过定位钢板,卡上锚具,用液压千斤顶单束张拉,先张拉中间束,再向两边对称张拉。
(7)按技术规范或设计图纸规定的张拉强度进行张拉,一般为0一初应力一105%σk—持荷2min)—σk (锚固)。
如端横梁刚度大,每根梁可采用同一张拉值。
(8)钢绞线张拉后8h,开始绑扎除面板外的普通钢筋。
(9)使用龙门吊机将涂以脱模剂的钢模板吊装就位,分节拼装紧固,用法兰螺栓支撑,力求接缝紧密,防止漏浆、移位。
(10)用龙门吊机吊运混凝上,先浇底板并振实,振捣时注意不得触及钢绞线,当底板浇至设计标高,将经检查合格的充气胶囊安装就位,用定位箍筋与外模联系,上下左右加以固定,防止上浮,同时绑扎面板钢筋;然后对称、均匀地浇胶囊两侧混凝土,从混凝土开始浇筑到胶囊放气时为止,其充气压力要始终保持稳定;最后浇筑面板混凝土,振平后,表面作拉毛处理。
2.先张法预应力筋张拉操作时的施工要点(1)同时张拉多根预应力筋时,应预先调整其初应力,使相互之间的应力一致。
张拉过程中,应使活动横梁与固定横梁始终保持平行,并应抽查力筋的顶应力值,其偏差的绝对值不得超过按一个构件全部力筋预应力总值的5%,(2)预应力筋张拉完毕后,与设计位置的偏差不得大于5mm,同时不得大于构件最短边长的4%。
正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《公路工程管理与实务》第二章第一节讲义公路工程项目施工管理本部分知识框架体系一、组织设计重点:掌握公路工程施工组织设计的编制特点熟悉公路工程施工组织设计的评价与优化掌握公路工程施工总平面布置图包含的内容掌握公路工程施工总平面布置图的设计原则1B420010 公路工程施工组织设计的编制1B420011 掌握公路工程施工组织设计的编制特点一、公路工程施工组织的特点(一)工程线性分布、施工流动性大,施工组织工作量大(二)工程类型繁多(三)工程形体庞大,施工周期长(四)施工组织考虑因素多施工组织需要考虑的因素有:公路工程施工需要时间(工期)、占用空间(场地)、消耗资源(人工、材料、机具等)、需要资金(造价)、选择施工方法、确定施工方案等。
公路施工又有它自身的客观规律(工序的先后顺序)。
另一方面,公路施工的各个环节,以及与外部条件之间又存在有机的联系,比如,同一座钢筋混凝土梁式桥,用现浇法施工时,必须先施工下部结构,后施工上部结构;而用预制法施工时,下部结构的现场施工与上部结构的预制可同时进行,两者的工期有很大的差别。
二、路基工程施工组织设计的编制特点路基工程施工组织设计重点考虑以下内容:确定施工方法和土方调配;编制施工进度计划;确定工地施工组织;规定各工程队施工所需的机械数量。
1.土方调配。
根据路基横断面计算出土石方的“断面方数”,经复核后,即可进行土石方调配。
调配时需考虑技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少废方与借方。
在平原地区的路基施工中,路基填方为主导工序,土方调配应重点处理好摊铺、碾压以及与桥涵施工的关系,做到分段施工,使工作面得到充分利用。

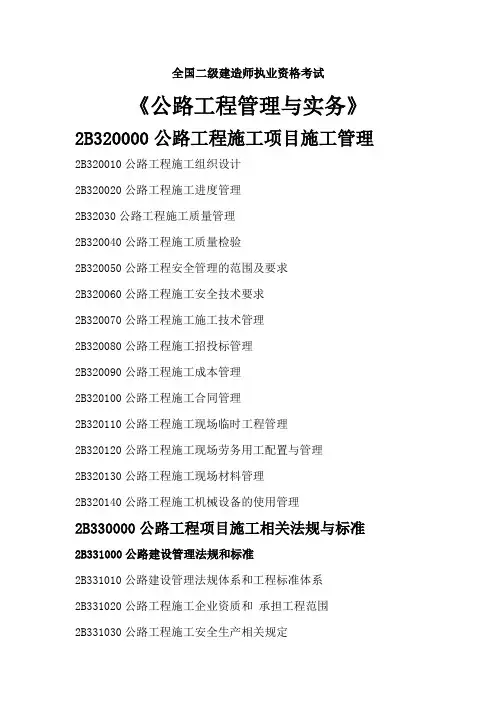

全国二级建造师执业资格考试《公路工程管理与实务》2B320000公路工程施工项目施工管理2B320010公路工程施工组织设计2B320020公路工程施工进度管理2B32030公路工程施工质量管理2B320040公路工程施工质量检验2B320050公路工程安全管理的范围及要求2B320060公路工程施工安全技术要求2B320070公路工程施工施工技术管理2B320080公路工程施工招投标管理2B320090公路工程施工成本管理2B320100公路工程施工合同管理2B320110公路工程施工现场临时工程管理2B320120公路工程施工现场劳务用工配置与管理2B320130公路工程施工现场材料管理2B320140公路工程施工机械设备的使用管理2B330000公路工程项目施工相关法规与标准2B331000公路建设管理法规和标准2B331010公路建设管理法规体系和工程标准体系2B331020公路工程施工企业资质和承担工程范围2B331030公路工程施工安全生产相关规定2B331040公路工程质量事故等级划分和报告制度2B331050公路工程验收条件与内容2B331060公路建设管理相关规定2B332000二级建造师(公路工程)注册执业管理规定及相关要求相关内容2B320000公路工程施工项目施工管理2B320010公路工程施工组织设计2B320011施工组织设计的分类及作用一、施工组织设计的分类在公路工程领域,常按工程项目阶段的不同分类和按编制对象范围的不同分类。
1、按工程项目阶段分类2、按编制对象范围分类3、标后施工组织设计和实施性的施工组织设计二、施工组织设计的作用施工组织设计的主要作用是:(1)项目全体员工进行施工生产活动的行动纲领。
(2)项目领导、职能部门指导施工准备、布置施工生产、进行项目管理、控制施工进度的依据。
(3)劳动力、材料和机械设备进退场和调配的依据。
(4)编制工程预算的依据。
2B320012施工组织设计的编制一、施工组织设计的主要内容和编制方法1、编制说明2、编制依据3、工程概况4、施工总体部署5、主要工程项目的施工方案6、施工进度计划7、各项资源需求计划8施工总平面图设计9、大型临时工程10、主要分项工程施工工艺11、季节性施工技术措施12、质量管理与质量控制的保证措施13、安全管理与安全保证措施14、项目职业健康安全管理措施15、环境保护和节能减排的措施及文明施工16、本工程需研究的关键技术课题及需进行总结的技术专题17、其他应说明的事项二、施工组织设计的优化1、施工方案的优化2、资源利用的优化2B320020公路工程施工进度管理2B320021工程进度计划的编制一、公路工程进度计划编制的依据、步骤及内容(一)公路工程进度计划编制的依据(二)公路工程进度计划的主要形式1、横道图2、工程管理曲线3、斜率图4、网络图(三)公路工程进度计划编制的步骤及内容1、研究招投标文件和施工图纸、施工条件及相关资料。
