H IGHWAY现代公路工程概况某公路工程全长约648m,总宽度为50m,为双向六车道,其中机动车道宽30.0m,两侧绿化带及人行道宽各为10.0m。
根据地质勘察资料表明,本路段的场地地质为海积地类型,该路段地势低洼,主要土层为新近人工填土层,该路段的淤泥厚度分布在1.5~15.6m 之间。
该道路的强度低、承载力较低,为此该公路的淤泥层在路面荷载作用下将会产生较大的沉降变形,这对该道路的使用将产生较大影响,因此不宜做路基的基础持力层。
经研究决定,必须对该软土层进行地基处理。
塑料排水板材料因其具有良好的渗透性、抗腐蚀性以及耐酸碱等等,使其逐渐地被应用到公路软基处理中。
本文结合该公路软基工程实例,提出采用塑料排水板方案进行该公路软基加固处理,提出塑料排水板在公路软基加固处理中的施工工艺以及注意事项,旨在能为同类公路工程中提供参考借鉴。
软基处理技术地基处理主要技术要求对该公路软基进行处理后必须满足工后剩余沉降量不大于15c m,差异沉降不大于0.2%;卸载后的交工面回弹模量≮30Mpa;对路基填土的压实度,要求机动车主道在0~80cm为95%,>80cm为93%。
地基处理设计要点鉴于本公路存在软土厚度>4m的软基路段,结合工程实践经验,一般采用塑料排水板处理。
当稳定及工后沉降引起的纵坡变化值满足设计要求,且施工工期较长时,公路软基宜采用塑料排水板配合超载预压处理。
经研究决定,该场地采用插塑料排水板堆载预压法处理方案,设计要点为:清淤及场地平整:将该公路场地内不适合做路基填土的烂泥及石块清除,以便于插板施工。
铺土工布:人工铺土工布,回填0.6~1.0m砂垫层。
塑料排水板间距按1.0m三角形布置,要求塑料排水板穿透所要处理的软土层进入淤泥底层,上端高出排水砂垫层20cm。
在盲沟和集水井的中心线设置一条主盲沟,在垂直和沿道路两侧设支盲沟,主支盲沟交点设集水井。
地基填料按路基填筑标准进行分层填筑。
堆载预压土方:全路段机动车道预压土厚度为2.5m,人行道及绿化带厚度为1.8m。
搅拌桩与塑料排水板组合处理软基路段施工工法搅拌桩与塑料排水板组合处理软基路段施工工法一、前言软基路段通常由于土质松软、抗不良变形能力较差等原因,给道路使用和工程建设带来了一系列问题。
为解决软基路段的稳定性和排水问题,采用搅拌桩与塑料排水板组合处理工法是一种有效的解决方案。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析等内容。
二、工法特点搅拌桩与塑料排水板组合处理工法的特点如下:1. 综合处理:该工法通过搅拌桩和塑料排水板的组合使用,既能增加地基的承载力和稳定性,又能改善软基路段的排水性能。
2. 工程效益显著:使用该工法可以显著提高软基路段的稳定性和使用寿命,减少后续维护和修复的成本。
3. 施工周期短:相比传统的处理方法,该工法施工周期较短,能够快速完成路段的处理,减少施工影响和交通阻塞时间。
4. 环保节能:该工法采用塑料排水板,具有良好的环保性能,同时可以有效降低能耗和资源消耗。
三、适应范围搅拌桩与塑料排水板组合处理工法适用于软基路段的改造和新建工程,尤其适用于以下情况:1. 软基路段出现长期积水和路面塌陷等问题;2. 对道路的承载力和稳定性要求较高的地区;3. 基于环保和可持续发展考虑,需要采用环保材料进行处理的项目。
四、工艺原理搅拌桩与塑料排水板组合处理工法的基本工艺原理是通过搅拌桩的灌注和塑料排水板的安装,改善软基路段的土壤性质和排水能力。
具体工艺步骤如下:1. 搅拌桩灌注:首先进行搅拌桩的灌注工作,将水泥和土壤进行充分搅拌并灌注到软基土中,形成混凝土桩柱,提高地基的承载力和稳定性。
2. 塑料排水板安装:在搅拌桩桩顶平面上安装塑料排水板,形成排水通道,有效改善软基路段的排水性能,防止土体的液化和软化。
五、施工工艺搅拌桩与塑料排水板组合处理工法的施工工艺包括如下几个阶段:1. 施工准备:包括工地准备、材料采购、施工图纸制定等。
2. 搅拌桩灌注:使用专用搅拌机进行搅拌桩灌注,按设计要求进行桩的埋设。
温州经济技术开发区民科基地〔丁山垦区〕经五路标塑料排水板施工专项方案编制人:审核人:编制单位:沈阳市政集团经五路标工程部编制日期:二○一一年四月十二日塑料排水板施工专项方案1、工程概况本工程为温州民科经济科技产业基地〔丁山垦区〕市政设施工程经五路标道路软基处理采用塑料排水板施工。
共计根据地质勘查报告得知,其钻探揭露地层子上而下为人工填土〔石〕层,第四系的海积层、冲击层及残积层、下伏基岩为震旦系混合岩及燕山期得花岗岩。
海相堆积的亚粘土、淤泥质土厚度达,极疏松,属软土区域。
具有以下特点:(1)天然含水量高、孔隙比大。
含水量在39%-72%之间,孔隙比在0.5-2.2之间,饱和度一般大于95%,液限一般为35%-50%,塑性指数为13-20,天然重力密度为15-20KN/m3;(2)透水性差。
大局部软土的渗透系数为1×10-4-1×10-7cm/s;(3)-1,属高压缩性土;a(4)抗剪强度低。
地基土抗剪实验的粘聚力在10KPa左右,抗剪实验的内摩擦角在10°-25°之间;(5)流变性显著。
长期抗剪强度只有一般抗剪强度的0.4-0.8倍。
根据设计要求,该工程的软土地基处理方法主要有两种:塑料排水板处理和PC桩处理。
2、塑料排水板法的工艺流程塑料排水板的施工工艺流程如图1所示。
〔1〕测量放样:在塑料板施工区内根据地质资料,结合淤泥底标高情况事先对插板施工区域进展划分,淤泥底标高差异大的,采用3×3 m的方格网进展划分,每个区域试插9根插板〔2〕插板现场调试和试插施工前测量放样出的每一个施工区域,根据已有的钻探资料在塑料排水板施工前,会同业主、设计、监理在现场用插板机按m×m的方格网进展试插,。
由业主、设计、监理根据试插深度确定每个小区与的塑料排水板施工深度,确定塑料排水板打设深度后再进展大面积施工。
〔3〕插板机移机定位:插板机的桩靴落地定位误差控制在正负50mm范围内,由插板机驾驶员在控制室内控制,控制桩管下插时的垂直度符合设计要求不得大于正负1.5%。

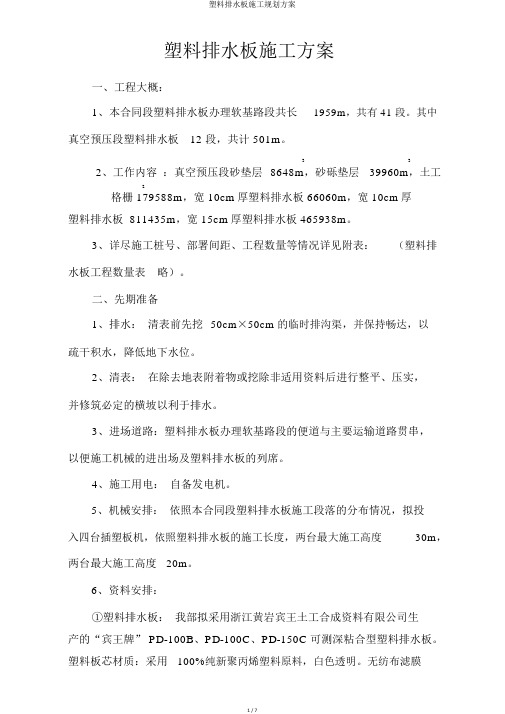

塑料排水板施工方案一、工程大概:1、本合同段塑料排水板办理软基路段共长1959m,共有 41 段。
其中真空预压段塑料排水板12 段,共计 501m。
2、工作内容:真空预压段砂垫层3 3 8648m,砂砾垫层39960m,土工266060m,宽 10cm厚格栅 179588m,宽 10cm厚塑料排水板塑料排水板 811435m,宽 15cm厚塑料排水板 465938m。
3、详尽施工桩号、部署间距、工程数量等情况详见附表:(塑料排水板工程数量表略)。
二、先期准备1、排水:清表前先挖50cm×50cm 的临时排沟渠,并保持畅达,以疏干积水,降低地下水位。
2、清表:在除去地表附着物或挖除非适用资料后进行整平、压实,并修筑必定的横坡以利于排水。
3、进场道路:塑料排水板办理软基路段的便道与主要运输道路贯串,以便施工机械的进出场及塑料排水板的列席。
4、施工用电:自备发电机。
5、机械安排:依照本合同段塑料排水板施工段落的分布情况,拟投入四台插塑板机,依照塑料排水板的施工长度,两台最大施工高度30m,两台最大施工高度20m。
6、资料安排:①塑料排水板:我部拟采用浙江黄岩宾王土工合成资料有限公司生产的“宾王牌” PD-100B、PD-100C、PD-150C 可测深粘合型塑料排水板。
塑料板芯材质:采用100%纯新聚丙烯塑料原料,白色透明。
无纺布滤膜材质:采归进口美国杜邦公司纯涤纶纤维热轧无纺布滤膜。
克重为>110g/m2。
其各种技术性能指标满足设计要求和交通部行业标准JTJ/T257-96(塑料排水板质量检验标准)的要求。
(塑料排水板技术指标见下表)项目单位 B 型 C 型条件厚度mm ±±复宽度mm 100± 2 100± 2合克重g/m 80~110 90~130体抗拉强度kn/10cm >>延伸率≤ 10%时纵向通水量cm3/s > 50 >65 侧压力 350Kpa单位面积重量g/m2 > 110 > 110抗拉干态N/cm > 35 >40 延伸率 10%时强度湿态N/cm > 40 >45 延伸率 15%时,水中浸泡 24h 滤梯形纵向N > 75 >80撕破横向N > 65 >70膜湿态断裂延伸率试件在水中浸泡% > 20 >20 24h 浸透系数cm/s ≥ 5× 10-3 > 5× 10 -3 试件在水中浸泡24h有效孔径μ m < 100 <100 以 O98计②砂砾:砂砾拟采用安吉产砂砾,砂砾应有优异的透水性,不含有机质、粘土块和其他有害物质,砂砾的最大粒径不大于5cm,泥质等杂质含量不大于5%,经过5mm筛孔的粒料应小于35%,不均匀系数大于10,曲率系数为 13。
浅谈塑料排水板联合真空预压软基处理摘要:本技术总结主要介绍真空预压的几个主要关键工艺和做法。
关键词:软基;布管;踩膜;气压;密封性珠三角地区的新规划市政道路建设通常是处在珠江三角洲冲积平原及水网密布淤泥质土较发育埋藏浅、含水量大、压缩性高、强度低、透水性差的场地。
但为更好的使道路路基坚实,一般分为几种路基处理方法:水泥粉喷桩固结法、吹填砂预压堆载加袋装沙井排水法及吹填砂预压堆载加塑料排水板排水法、土质换填法、真空预压等软基处理方法。
下面就主要介绍真空预压软基处理方法。
一、塑料排水板、真空预压适用的环境塑料排水板、真空预压软基加固处理适用于珠江三角洲冲积平原及水网密布淤泥质土较发育埋藏浅、含水量大、压缩性高、强度低、透水性差的场地的城市次干道,真空预压软基加固处理首先是必须根据设计要求回填砂或吹填砂到一定的设计标高后才能实施。
二、塑料排水板施工要求将设计路段按工作面设计标高整平,铺设砂垫层下层,中间夹土工隔栅一层,土工隔栅上层砂垫层厚度15㎝,下层砂垫层厚度为35㎝,一般情况下打设规格为10cm*0.55cm的塑料排水板、板距1.2m,正三角型分布。
三、施工过程的应注意的工艺程序(一)、滤管制作通常采用直径D600㎜的PVC硬塑料管,在管壁上每隔5~8㎝钻一个直径5~7㎜的小孔,制成花管,在花管上面包扎一层90g/M2的无破损的无纺土工布作为隔土层,包扎务必严密。
(二)、埋设PVC管网及膜下测头将已包扎严密的滤管按设计要求的间距呈框格形布置在每个预压区并平连接好,接头处可以用套筒套住牢固,套接长度不小于10㎝,然后在摆放好的滤管旁边挖滤管沟,沟深度25~30㎝,埋管深度为25㎝,并用中粗砂填平。
在铺设过程中药确保滤管或滤膜不被损坏,出膜处采用无缝镀锌钢管接头连接,垂直伸出膜面月30㎝。
膜下测头制作:膜下测头采用硬质空囊(可用椰子汁灌或硬质罐头盒等),钻以花孔外包无纺布,将真空表集气塑料细管插入空囊中固定,真空测头按设计要求所示位置布置,按约800m2一个点排布,真空细管另一端从密封膜引出,制成喇叭口和真空表连接。
软基常见处理办法软基的处治,一般常见的有:挤密砂桩,碎石桩,粉喷桩,抛石挤淤,挖除换填片石或土,袋装砂井、塑料排水板,反压护道,土工布等。
下面对本工程中运用较多的几种方法做个介绍。
挖除换填碎片石方法:对于深度不太大的软基工程,在路堤范围内,将需要处理的软土挖除,动力触探合格后,用碎片石换填,可采用分段挖除,分段分层回填的方法。
用于换填的石料强度应不小于15Mpa,分层厚度不宜大于30cm,石料最大粒径不应大于层厚的2/3,依据规范,分层回填的碎片石应碾压合格,表面石块嵌挤紧密无松动,用镐刨不动,一般采用激震力320kN以上的压路机强震碾压无轮迹。
挖出换填片石处置软基,效果最好,由于完全挖开处理,不会留有隐蔽危害,但是费用也较大,因此一般换填至超过地下水位30cm即可采用回填素土的方法,所回填的素土应满足CBR〉8%,低液限,如果有条件设置渗沟、盲沟的话,对于路基的稳定会大有好处。
对于较深的软基,挖出换填的话,工程量太大,可以考虑采用粉喷桩。
粉喷桩主要是以粉体物质作用加固料和原状土进行搅拌,经过理化作用生成具有较高强度的混合柱体,以带动整个路堤产生足够的强度,一般采用水泥作为固化剂,最好用32.5级普通硅酸盐水泥,要依据施工时间选用水泥初终凝时间合适的水泥,防止未成型即已凝固的发生。
不得使用受潮结块的变质水泥。
试验室应重点对水泥剂量监控,重点保证均匀性。
初期配合比对剂量的提供要准确合理,实际上,七天之内,即产生主要强度,我们配制了3%~6%的水泥剂量试验,发现3%水泥几乎不能使软泥固结,6%剂量能满足要求。
但是室内配比不能完全代替施工情形,因此应该跟踪检测,应对7天桩监控,1)破去桩头0.3m~0.5m表层水泥,进行外观检测,主要检测其桩体外观是否圆顺,水泥土搅拌是否均匀;2)用轻便触探仪对开挖出来的桩头进行强度检测,根据N10贯入10cm的锤击次数或N10的连续贯入30cm的锤击次数来判定桩头强度是否合格(可采用公式[σ0]=N10*8-20)。
塑料排水板软基处理工序图第一步1、进行路基范围内稻田或水塘,先填筑临时围堰,直接抽排水,清表30cm (路床最小高度80cm+砂垫层60cm高度不满足时应超挖补足)及场地整平。
2、铺设一层土工布,再铺设60cm厚砂砾垫层,砾石要求粒径小于5cm,含泥量小于5%。
第二步3、打设塑料排水板,排水板打设深度为20cm,布设间距为1.2m,采用梅花形布臵。
4、再铺设一层土工格栅,设臵纵向排水沟,纵向排水边沟设臵于路堤坡脚处沟深80cm,采用梯形断面,沟内采用碎石铺筑,内设¢10软式透水管。
第三步5、填筑时宜选用12t以上的重型振动压路机或35t以上的轮胎压路机或者重型静载光轮压路机分层压实,压实厚度应根据试验确定,但不大于40cm。
碾压时应先压实两侧(靠路肩部分),后压中间,反复碾压。
第四步6、路堤填筑至设计标高+0.5m,超载预压时间为8个月,并进行路基水抽排及路堤沉降观测。
第五步7、路堤卸载采用沉降观测预压时间进行双控,以路堤沉降控制为主,预压周期为辅,在堆载末期连续两个月内,一般观测沉降速率小于5mm/月,施工期及排水板预压期总沉降量为109.2cm第六步8、封层施工应在地基处理完成后方可进行。
横向排水通道封层处理,进行道路管道埋设完成后,对原纵向片石排水边沟进行挖除,原沟槽采用粘土外包隔水材料进行横向排水通道的封填处理。
竖向排水通道封层处理,竖向排水通道设臵两道隔水层。
第一层在路基顶面满铺铺设一层防水土工布,以阻隔竖向排水通道;第二层在道路结构层的基层顶面满铺一层防水土工布进行封层。
路基堆载预压施工实例图施工工艺路基预压施工方案:利用普通粘土进行堆载预压;工艺流程:路床顶交验→申请预压→施工放样→加载→沉降观测→补载(如果预压期内沉降大于15cm)→预压土的验收→卸载路床顶交验:路堤填筑至路床顶面标高后,由项目部质检体系对上路床压实度、路床高程、横坡、边坡等进行自检,合格后报驻地监理进行抽检;并由总监、项目部、质检处、建设单位共同验收。
塑料排水板处理软土路基施工工艺以下简单介绍施工过程中一些关于塑料排水板处理软基的技术措施。
二、塑料排水板法的加固原理1、塑料排水板法的加固原理塑料排水板法是排水固结法的一种形式。
排水固结法或是先在地基中设置砂井或塑料排水板法等竖向排水体,然后利用建(构)筑物本身重量分级逐渐加载;或是在建(构)筑物建造以前,在场地先行加载预压(或者真空预压),使土体中的孔隙水排出,逐渐固结,地基发生沉降,同时强度提高的方法。
该方法是处理软土地基的有效方法之一,它可以解决以下两个问题:(1)沉降问题,使地基的沉降在加载预压期间大部分或基本完成,使构筑物在使用期间不致产生不利的沉降或沉降差。
(2)稳定问题,加速地基土的抗剪强度的增长,从而提高地基的承载力和稳定性。
塑料排水板法的加固原理是:利用插板机械在含水量大、孔隙比大、压缩性高、深厚的软土地基中插设具有良好透水性的塑料排水板,从而在软土地基中形成竖向的排水通道,在其上铺设砂垫层而形成水平排水通道增加了土层的排水通道,三、塑料排水板施工工艺1、工艺流程平整场地f铺设土工布f修筑预拱坡面f铺设砂垫层f测量定位f排水板准备及打设塑料排水板f剪带移位。
2、平整场地采用挖机或推土机进行清理施工场地内的地表植被、表土层,清理厚度约为50cm平整场地,并设置路基排水横坡。
3、铺设土工布铺设时从一端向另一端进行,端部应先铺,中间后铺,铺设时可采用搭接(》30cm,粘合剂粘合或针刺结合法搭接。
无纺土工布铺设松紧应适度,防止过紧或褶皱,同时保持连续性和完整性。
4、铺设砂垫层材料采用中粗砂,含泥量不大于3%,干密度应大于1.5t/ m3 ,渗透系数大于10-2cm/s 。
施工方法:砂料运至施工区域内,由远及近,人工铺设,以控制厚度为主。
铺设分2次进行,第一层厚度在20〜25mm第二层厚度在25〜30mm第二层铺设在真空预压的真空虑管铺设完成后进行,用以保护真空虑管。
5、测量定位定出打板场地的边线和控制轴线,布置板位并用石灰或竹片作出标志,按照设计要求的间距纵横向800mm井字形布置。
浅谈塑料排水板加土工格栅软基处理质量控制摘要:本文结合工程实际,对公路软基采用塑料排水板加土工格栅软基处理的施工质量控制谈一些看法。
关键词:塑料排水板土工格栅软基处理质量控制一、工程概况某公路工程施工路段地势平坦,鱼塘遍布。
软土是本路段的特殊性软土,分三层,第一层由淤泥、淤泥质亚粘土、淤泥质粉细砂组成;第二层也是由以上三种土性组成;第三层由淤泥质亚粘土和淤泥质粉细砂组成。
因此必须对其进行加固处理。
本工程软土处理采用了塑料排水板加土工格栅的施工技术。
二、加固原理1、塑料排水板法的加固原理塑料排水板法是排水固结法的一种形式.排水固结法或是先在地基中设置砂井或塑料排水板法等竖向排水体,然后利用建(构)筑物本身重量分级逐渐加载;或是在建(构)筑物建造以前,在场地先行加载预压(或者真空预压),使土体中的孔隙水排出,逐渐固结,地基发生沉降,同时强度提高的方法.该方法是处理软土地基的有效方法之一,它可以解决以下两个问题:(1)沉降问题。
使地基的沉降在加载预压期间大部分或基本完成,使构筑物在使用期间不致产生不利的沉降或沉降差。
(2)稳定问题。
加速地基土的抗剪强度的增长,从而提高地基的承载力和稳定性。
塑料排水板法的加固原理是:利用插板机械在含水量大,孔隙比大,压缩性高,深厚的软土地基中插设具有良好透水性的塑料排水板,从而在软土地基中形成竖向的排水通道,在其上铺设砂垫层而形成水平排水通道增加了土层的排水通道。
在上部辅加荷载(如预压堆载,砂垫层,或者真空预压等)的作用下,在软土地基中产生附加应力。
软土地基中的孔隙水应力和附加应力引起的超孔隙水应力随着孔隙水通过塑料排水板和砂垫层排出而降低,地基的孔隙水含水量也随之降低,从而增加了土体密实度。
根据太沙基的有效应力原理(б/=б-u;其中:б/表示有效应力,б表示总应力,u表示孔隙水应力)可知,由土颗粒间传递的有效应力б/会随着地基中孔隙水应力降低(即孔隙水的消散)等量增加,进而加速地基的固结和地基土的承载力的提高。
目录1 编制依据 (1)2 编制原则 (1)3 工程概况 (1)3.1工程概述 (1)3.2主要工程量 (2)3.3重点、难点分析 (2)4 施工组织 (3)5 施工平面布置 (4)5.1施工水、电布置 (4)5.2施工道路及临建布置 (4)5.3塑排板软基处理施工布置 (4)6 工期计划及措施 (5)7 资源配置计划 (6)8 施工方案及技术措施 (6)8.1施工材料技术指标 (6)8.2施工工艺 (8)8.3施工方法 (9)8.4质量检验 (16)9 特殊时段施工 (17)9.1夜间施工措施 (17)9.2雨季施工 (18)10 质量、安全、文明施工与环境保护 (18)10.1质量保证措施 (19)10.2安全保证措施 (19)10.3文明施工及环境保护 (20)塑料排水板施工方案1编制依据(1)依据《海河路施工图设计第一册》等设计相关文件;(2)依据《金山湾生态城基础设施项目施工进度计划》等相关文件;(3)依据《塑排板施工规程》(JTJ/T 256-96)、《公路路基施工技术规范》(JTG F10—2006)、《公路工程质量检验评定标准》(JTJ F80/1—2004)、《公路勘测规范》(JTG/T C0—2007)、《公路工程技术标准》(JTJ B01—2003)、《城市道路工程施工与质量验收规范》(CJJ1-2008)等国家及有关部委颁布的标准、规范、规程及质量验收评定标准;(4)依据现场勘查及测量数据,并结合以往类似工程成功经验。
2编制原则(1)充分领会设计精神,严格按照设计图纸及相关的标准、规范等文件进行切实可行的施工方案编制,确保施工方案能够正确指导施工;(2)塑料排水板施工方案编制科学、合理,结合施工现场实际情况并充分考虑各种不利因素及不可预见的施工干扰,确保塑料排水板施工有序进行,确保优质、高效完成施工任务;(3)根据塑料排水板施工特点,掌握成功的施工经验,运用先进成熟的施工方法,结合本工程实际情况和特点,合理进行施工平面布置,严格控制每道工序,在提高工程质量、按期完成施工任务的基础上,减少工程消耗,降低生产成本;(4)按照施工进度计划安排,合理配备机械设备及施工人员,采用平行流水作业、交叉作业,尽量做到均衡施工,保证施工工期。
3工程概况3.1工程概述海河路道路红线宽度为18m,按支路道路等级进行设计,设计速度30km/h,道路标准横断面宽为18m,具体划分为:2m(人行道)+1.5m(非机动车道)+1.5m(设施带)+4m(机动车道)+4m(机动车道)+1.5m(设施带)+1.5m(非机动车道)+2m(人行道)。
本项目区域主要不良地质为软土和液化土,场区液化等级属轻微~严重液化。
地基处理从稳定、沉降及满足构造物的承载力等方面进行分析。
根据设计图纸海河路桩号:K0+500.0~K0+876.0路段,软土底面埋深大于3m且软土顶面有硬壳层,采用“塑排板+堆载预压+反压护道”的软基处理形式。
软基处理结构由上至下依次为:50cm排水砂垫层(内铺一层聚丙烯双拉塑料格珊)、砂垫层施工平台、塑料排水板(顶端埋入排水砂垫层0.5m)。
塑排板间距1.0m,正三角形布设,塑排板打穿软土底面,并超出0.5m。
3.2主要工程量海河路塑排板软基处理路段主要工程量统计见下表。
表1主要工程量表说明:主要工程量为根据设计图纸初步统计的工程量,计量工程量以实际发生为准。
对于本表中未列示且现场已发生的工程量,均以现场签证为准。
3.3重点、难点分析根据施工现场勘察,海河路塑排板软基处理路段施工重点、难点为主要包括以下几点(不限于):(1)塑排板软基处理路段原有地上建筑物主要有水塔、房屋、围墙等,此类建筑均已在前期施工过程中拆除,但建筑物基础浆砌石等埋深较深,严重影响塑排板正常施工,施工前须予以清除,工程量相对较大;(2)海河路本次处理路段地质条件较差,地基承载力不能满足设备进场需要,塑排板施工正式开始前需结合设计砂垫层施工平台进行处理,并根据施工需要进行局部换填处理方能保证施工正常进行;(3)为保证海河路软基处理施工全面开展,根据施工需要需在建设道路一侧修筑场区运输道路,进行施工设计及施工材料运输。
考虑海河路征地宽度,场区运输道路需压占软基处理区域方能修筑,施工过程中根据施工进展适时进行道路改线,方保证软基处理施工正常进行;(4)海河路原有横向民用排水沟渠三道,目前施工已基本进入雨季,在保证软基处理施工正常进行的同时需确保原有沟渠的排水功效。
施工过程中根据设计横向排水布置,提前进行横向排水施工,满足区域排水要求;(5)塑排板软基处理近20万米,软基处理工程量大,工程质量要求高。
为保证施工我方选择具有丰富施工经验的施工人员,合理投入足够数量、性能优良的软基处理机械设备,确保软基处理工程优质、高效、按期完成;(6)软基处理施工路段沿线无可用供电线路,综合施工设备用电、夜间照明用电、排水用电,经用电负荷计算,我方在施工现场配备足够数量的发电机供电,以保证施工顺利进行。
4施工组织为保证海河路塑排板软基处理施工路段保质、保量、按期完成,我方成立海河路塑排板软基处理施工小组,从技术、质量、安全、环保及文明施工等方面全面控制施工,确保圆满完成施工任务。
组织机构见下框图。
图1软基处理施工组织机构框图5施工平面布置5.1施工水、电布置塑排板软基处理工程施工用水主要为填筑施工用水、道路养护用水及其他零星施工用水。
施工现场配置一台10t洒水车供水,水源取自工区办公营区井水,运距约2km。
施工用电主要为设备作业用电、夜间施工照明用电、排水用电等,现场配置一台200kw柴油发电机供电,满足施工需要。
考虑雨季应急排水,备用一台50kw柴油发电机。
发电机设置铅丝网防护栏及彩钢板防雨棚,配备储油桶,并配套设置灭火器等消防设施。
5.2施工道路及临建布置为满足施工需要在海河路西侧设置一条场区运输道路,道路路面宽6~8m,道路结构形式及施工方法详见《场区运输道路施工方案》。
为方便施工现场管理,做好执勤工作,在施工现场适当位置布置一处18m2集装箱式彩钢板房,彩钢板房平台采用风化砂填筑,占地面积40 m2,填筑高度不小于0.5m。
室内设置基本办公器材,配备饮水机、矿泉水满足施工相关人员日常饮用水需要,生活用水从主营区运桶装水使用。
塑排板、土工格珊等材料不能暴晒、雨淋,为保证主材质量符合设计要求,施工现场搭设彩钢板防晒、防雨棚,用以储备塑排板等施工材料,建筑面积200 m2,棚内地面填筑风化砂,厚度不小于0.5m,四周设置排水沟,风化砂平台顶部间距1m设置横向枕木,上铺1cm厚木板,木板上覆盖厚塑料布防潮,储料棚四周利用防雨彩条布围挡,防止雨水进入。
5.3塑排板软基处理施工布置塑排板软基处理施工平面布置结合软基处理施工设计图纸及施工现场实际情况进行综合布置。
根据本次施工区域塑排板软基处理主要工程量及施工进度计划安排,结合以往类似地质条件施工经验经过施工强度计算,拟配备2台塑料排水板桩机进行塑排板软基处理施工。
2台塑排板施工装机根据软基处理宽度错距同步推进作业完成塑排板施工任务。
施工现场根据施工需要结合设计图纸设置排水沟,排水沟位置为排水砂垫层外0.5~1.0m处,排水沟尺寸暂定:顶宽1m,深0.6m,1:0.5边坡。
在进行路基填筑前,完成排水沟施工,以保证路基填筑过程中地下水顺利排放至施工作业面以外。
6工期计划及措施塑排板路段软基处理施工计划于2014年6月15日开始施工,至2014年7月12日完成软基处理施工,详细施工计划见下表。
表2软基处理施工进度计划横道图说明:软基处理施工进度计划根据实际施工情况适当调整,反压护道随路基同步进行施工,暂不列入本方案。
为保证软基处理工程优质、高效、按期完成,施工做到统筹兼顾、科学管理、合理组织安排施工,拟采取如下保证措施:(1)施工正式开始前组织相关人员认真熟悉设计图纸、地勘资料及相关法规;充分进行现场勘查,结合施工现场实际情况制定切实可行的施工方案;施工前对作业面勘察熟悉情况,做好方案、技术、安全交底;(2)施工开始前做好相关施工准备工作,加强关键工序的控制,确保每道工序紧密衔接,按时完成,施工质量符合设计要求;(3)建立强有力的高效运转指挥系统,统筹安排机械设备、材料供应、劳动力调配等;(4)确保施工机械的配套性,努力提高机械装备使用效率,施工空闲时间经常进行设备维护、检修、保养等相关工作,确保工程进度;(5)合理规划作业面,做好均衡施工,流水作业,减少多个工作面之间的交叉、干扰问题,确保设备、人员高效运转。
7资源配置计划根据该工程的工程量、现场实际情况和施工进度要求,拟定机械设备及人员配置见下表。
表3主要施工机械设备及资源配置表注:施工设备配置根据施工现场实际情况适当调整。
8施工方案及技术措施8.1施工材料技术指标工程所投入使用的施工材料严格按照设计指标进行选购使用。
(1)砂:①回填反压护道、施工平台的砂垫层采用级配良好、质地坚硬的中、粗砂或砂砾。
砂的颗粒不均系数不宜小于10,最大粒径小于50mm,不得含有草根、垃圾等杂物,含泥量不得大于5%。
也可采用风化料填筑,要求风化料CBR≥3%,其他各项物理力学指标应满足《公路路基施工技术规范JTG F10-2006》规定的路基填料最低要求。
易溶性岩石、膨胀性岩石、崩解性岩石、盐化岩石风化料不得用作反压护道和施工平台回填。
②塑排板顶面排水砂垫层所用的砂:采用中、粗砂,大于0.6mm颗粒含量宜占总重的50%以上,含泥量小于3%,渗透系数不小于1×10-3cm/s。
(2)塑料排水板:塑料排水板材料要求见下表。
表4塑料排水板技术指标表(3)土工格栅:施工所采用的土工格栅主要技术指标见下表。
表5土工格栅技术指标表(4)反压护道及堆载预压材料:反压护道与路基相应层位填料一致,堆载预压材料与上路床填料一致。
8.2施工工艺海河路塑料排水板软基处理施工路段施工由下至上依次进行。
先进行现有场地清理,初步平整,将建筑垃圾等有碍施工的杂物清除干净,利用推土机初步平整,20t振动压路机初步碾压。
初平完成后分层铺设砂垫层施工平台,分层碾压,平台顶面按设计坡比利用平地机整型,完成碾压施工。
随后铺筑排水砂垫层第一层,在依次进行塑料排水板施工、土工格珊铺设、上层排水砂垫层铺筑、砂袋反压。
反压护道随路基填筑同步进行,本方案不再重点描述。
主要施工工艺流程图见下图。
图2塑排板软基处理施工工艺流程图8.3施工方法8.3.1施工准备海河路软基处理施工开始后,组织施工力量进行,并对作业人员进行技术、质量、安全等相关交底工作,组织作业人员熟悉施工图纸。
插板机等软基处理施工设备进场后,立即组织人员检修设备,更换损坏的零部件,组装、调试施工设备,确保设备运转良好。
