办理施工临时用水、用电申请流程

  • 格式:docx
  • 大小:12.63 KB
  • 文档页数:3

工作内容
提供资料
相关单位
大概工作日

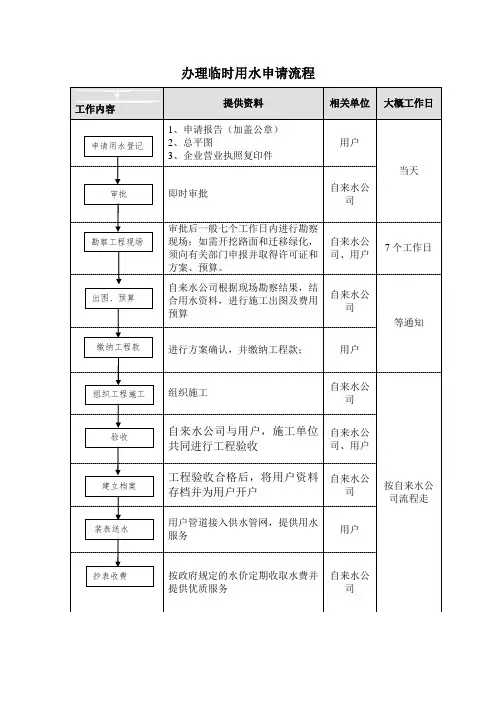

1、申请报告(加盖公章)
2、总平图
3、企业营业执照复印件
用户
当天
即时审批
自来水公司
审批后一般七个工作日内进行勘察现场;如需开挖路面和迁移绿化,须向有关部门申报并取得许可证和方案、预算。

自来水公司、用户
7个工作日
自来水公司根据现场勘察结果,结合用水资料,进行施工出图及费用预算
自来水公司
等通知
进行方案确认,并缴纳工程款;
用户
组织施工
自来水公司
按自来水公司流程走
自来水公司与用户,施工单位共同进行工程验收
自来水公司、用户
工程验收合格后,将用户资料存档并为用户开户
自来水公司
用户管道接入供水管网,提供用水服务
用户
按政府规定的水价定期收取水费并提供优质服务
自来水公司
办理临时用水申请流程
办理临时用电申请流程
工作内容
提供资料
相关单位
(1)书面申请报告
(2)项目批文复印件;
(3)设备容量清单
(4)规划红线图复印件;
(5)营业执照复印件
用户
即时审批
供电公司
审批后一般七个工作日内进行勘察现场;
供电公司、用户
从供用电的安全、经济、合理和便于管理出发,根据国家的有关政策和规定、电网规划及当地供电条件等因素,进行经济技术比较,与客户协商确定供电方案。

供电公司、用户
供电方案确定后,根据确定的供电方案进行设计。

供电公司
用户
组织施工
供电公司
供电公司、用户
供电公司与用户,施工单位共同进行工程验收
供电公司、用户
验合格后,装表接电。

供电公司。
