№中国化学工程第三建设有限公司液化空气(沧州)有限公司工业气体扩建项目施工方案(措施)方案类别Ⅱ会签:批准:审核:编制:中国化学工程第三建设有限公司黄骅港项目部2011年9 月 5 日目录一、工程概况二、编制依据三、施工准备四、主要施工程序五、主要施工方法5.1、水池施工5.1.1、土方开挖5.1。
2、土方回填5.1.3、垫层施工5。
1.4、底板施工5。
1.5、池壁施工5.1.6、试水5.2、模板工程5.3、钢筋工程5.4、混凝土工程5。
5、脚手架及垂直运输5.6、雨季施工措施六、施工质量保证措施七、安全与环境保护施工技术措施八、文明施工技术措施九、劳动力计划十、主要使用机具、周转材料计划十一、施工计划一、工程概况1.1、工程简介1.1.1、工程名称:液化空气(沧州)有限公司工业气体扩建项目循环水装置。
1.1.2、建设地点:本项目位于河北省黄骅港海防路以东,朔黄铁路北,疏港路以南。
1.1.3、建设单位:液化空气(沧州)有限公司设计单位:中国天辰工程有限公司监理单位:沧州朝阳石化工程有限公司施工单位:中国化学工程第三建设有限公司本工程基础采用预应力混凝土管桩,桩端持力层为粉土层,桩基工程已施工完毕.当地基本风压:0。
4KN/m2,地面粗糙度B类.基本雪压0。
25KN/m2,抗震设防烈度6度,抗震设防类别:乙类.地基基础设计等级:丙级。
设计使用年限为50年。
建筑场地类别为:Ⅳ类。
地下水位埋深1.8~2。
1m.地下水对混凝土结构具有强腐蚀性;该地区标准冻土深度:0。
6m.建筑物位置,坐标见总图,±0。
000对应绝对标高为3。
50m.本装置平面尺寸45.6*13.5m,基础埋深—3.1/-2.1/-1。
6m,钢筋混凝土框架为承重结构,烧结多孔砖为围护材料,建筑结构安全等级:二级。
上部混凝土结构环境类别为一类,地下混凝土结构环境类别为二a类。
本工程混凝土强度等级:垫层:C15混凝土掺SRA防腐剂;室内C35,其它Ca35。
六国化工循环水池施工方案1
1. 项目背景
六国化工公司计划建设一座循环水池,用于回收和循环利用生产过程中的废水,提高资源利用效率,减少环境污染。
2. 设计方案
2.1 池体结构设计
循环水池采用方形结构,边长30米,深度5米,池体材质选择耐腐蚀性能优
秀的玻璃钢材料,保证长期稳定的运行。
2.2 池底设计
池底设置有集水口,用于收集和排放污水,保持循环水池的清洁。
2.3 过滤系统设计
循环水池配备高效的过滤系统,包括机械过滤和生物过滤,有效去除废水中的
悬浮颗粒和有机物,保证循环水质量达标。
2.4 循环系统设计
设计采用循环泵将处理后的水送回生产设备循环使用,实现资源的最大化利用。
3. 施工步骤
3.1 地面准备
清理施工区域,确保地面平整干净。
3.2 池体安装
按照设计方案搭建池体结构,确保连接牢固。
3.3 过滤系统安装
安装并连接好过滤设备,调试系统保证正常运行。
3.4 循环系统安装
安装好循环泵及相关管道,调试系统保证正常循环。
3.5 试运行
对整个循环水池系统进行试运行,检查各部分运行是否正常,发现问题及时处理。
4. 安全保障
在施工过程中,严格遵守相关安全规定,确保施工人员的安全,避免发生意外事故。
5. 环境保护
建设过程中注意环境保护,对施工产生的废水和废料进行合理处理,确保不对周围环境造成污染。
6. 结束语
六国化工循环水池施工方案1经过仔细设计和严格执行,将为公司的生产提供稳定可靠的循环水资源,实现资源的循环利用,符合现代环保理念。
循环水池清理施工方案范本1. 引言本方案旨在规范循环水池的清理施工过程,确保施工的安全性、高效性和可持续性。
循环水池是工业和商业领域中常见的设备,长时间使用后会积累大量的污垢和杂质,若不及时清理会影响设备的正常运行和水质的质量。
因此,定期进行循环水池清理是必要的。
2. 清理前准备在进行循环水池清理前,需要进行以下准备工作:•获取循环水池的清理记录和使用手册,了解具体的工作要求和安全注意事项。
•确认清理人员的资质和经验,保证其能够熟练操作设备并具备必要的安全意识。
•准备清理所需的工具和设备,如清洁剂、吸尘器、水枪等。
•制定详细的施工计划,包括清理的时间、地点、工序等信息。
3. 施工步骤3.1. 施工前安全措施在进行循环水池清理前,需要采取以下安全措施:•将循环水池切断与外界的电源和供水管道。
•对清理人员进行安全操作培训,并提供必要的个人防护装备,如手套、安全帽、防护眼镜等。
•设立施工区域的标识和警示牌,以提醒他人注意施工区域的安全。
3.2. 污垢和杂质清理清理过程中,需要采取以下步骤清除循环水池内的污垢和杂质:1.将循环水池内的水排空。
2.使用适当的清洁剂和工具清洗循环水池内壁和底部的污垢。
3.使用吸尘器或水枪清理污垢,确保彻底清除。
4.对于较难清理的污垢,可采用专门的清洗设备进行清理。
3.3. 设备检查和维护在清理完循环水池后,需要进行设备的检查和维护,以确保设备正常运行和延长使用寿命:1.检查循环水池的各项设备,如水泵、阀门、滤网等是否正常运转。
2.检查设备是否存在损坏和漏水现象,及时修复。
3.更换老化和损坏的零部件,以保证设备的性能和安全。
3.4. 清理后整理完成清理和维护工作后,需要进行整理和清理施工现场:1.清理工具和设备,确保归位并妥善存放。
2.清除施工现场的垃圾和污垢。
3.对循环水池进行漏水测试,确保清理工作不会影响设备的正常使用。
4.制定工作报告,记录清理的情况和下一次清理的计划。
一、目的为了提高我公司循环水池清理工作的应急响应能力,确保在发生突发事件时,能够迅速、有效地进行处置,保障生产安全和员工生命财产安全,特制定本预案演练方案。
二、适用范围本预案适用于我公司循环水池清理工作中的各类突发事件,包括但不限于:水池溢水、水质污染、设备故障等。
三、组织机构1. 演练领导小组:负责演练的组织、协调和监督工作。
2. 演练指挥组:负责演练的具体实施和现场指挥。
3. 应急处置组:负责现场应急处置工作。
4. 演练保障组:负责演练物资、设备和后勤保障工作。
四、演练内容1. 情景设定:循环水池溢水,导致周边环境受到污染。
2. 演练步骤:(1)接报:接到报警后,演练指挥组立即启动应急预案,通知相关人员。
(2)应急响应:应急处置组迅速赶赴现场,进行现场勘查,确定污染范围和程度。
(3)应急处置:根据现场情况,采取以下措施:a. 隔离污染源,防止污染扩散。
b. 启动应急设备,进行水质净化处理。
c. 对受污染区域进行清理,恢复环境。
d. 向相关部门报告情况,请求支援。
(4)演练总结:演练结束后,演练领导小组组织召开总结会议,对演练情况进行总结评估,提出改进措施。
五、演练要求1. 演练前,各部门要组织相关人员学习预案,明确职责分工。
2. 演练过程中,各部门要严格按照预案要求,密切配合,确保演练顺利进行。
3. 演练结束后,各部门要针对演练中发现的问题,及时进行整改。
4. 演练期间,要加强现场安全管理,确保人员安全。
六、演练时间本预案演练每年至少组织一次,具体时间由演练领导小组确定。
七、附则1. 本预案由演练领导小组负责解释。
2. 本预案自发布之日起实施。
循环水池施工方案一、前期准备工作1.了解施工要求和设计图纸,明确施工任务和进度计划;2.准备施工材料和设备,包括水泵、管道、过滤器、消毒设备等;3.确定施工现场,并进行清理和平整,确保施工的顺利进行;4.与相关部门和单位进行沟通,明确施工期间的合作事宜。
二、基础工程1.根据设计图纸施工地点的地理条件和地质情况,进行测量和勘察,确定基础工程的施工方案;2.进行地基处理,包括清理表层土壤、填充砂石、夯实地基等;3.按照设计要求进行施工基坑和支护结构的建设,确保施工安全;4.进行地下管道敷设,包括进水管道、排水管道和循环管道等;5.根据设计要求进行混凝土浇筑,确保循环水池的结构安全和坚固;三、循环系统的安装1.安装循环水泵和水泵管道,确保水泵的正常使用;2.安装过滤器和消毒设备,完善循环水池的处理系统;3.安装排污管道和回水管道,确保循环水的畅通和循环;4.进行管道的连接和密封,检查管道的质量和可靠性;5.安装控制系统和监测仪器,确保循环水池的运行和管理。
四、防水工程1.进行循环水池柜面和底部的防水处理,确保水池不渗漏;2.涂刷防水涂料或铺设防水膜,提高循环水池的防水性能;3.对施工过程中的防水工程进行检查和试验,确保施工质量。
五、附属设施的安装1.安装水池的扶手和护栏,确保循环水池的安全性;2.安装水池的灯光和音响设备,提供良好的环境氛围;3.安装水池的游泳道标和救生设备,确保用户的安全;4.布置水池周围的景观和休闲设施,提供良好的使用体验。
六、结束工程1.对循环水池进行功能性测试和质量检查,确保施工质量;2.进行清洁和消毒,确保循环水池的卫生状况;3.进行技术交底和培训,提供使用和维护的指导;4.编制施工记录和竣工报告,总结施工经验。
以上是循环水池施工方案的主要内容,根据具体的施工情况和要求,还需要进行详细的施工计划和安全措施的制定。
施工期间应加强施工现场的管理和监督,确保施工的质量和安全,保护环境和人员的健康。
目录一、工程概况………………………………………………………………二、编制依据………………………………………………………………三、施工组织和准备………………………………………………………四、主要施工方法…………………………………………………………五、质量保证措施…………………………………………………………六、安全保证措施…………………………………………………………七、文明施工………………………………………………………………八、劳动力需要计划表……………………………………………………九、主要施工机械设备表…………………………………………………一、工程概况太钢150万吨不锈钢炼钢水处理工程之循环水池,长274.7米,宽14米。
共有十九个水池,水池与水池之间设70MM宽伸缩缝,水池顶部标高4.5M设砼平台,由框架柱,框架梁及池壁支撑,平台上设冷却塔十个,管道支架及电缆支架基础,靠东侧设走道板。
该工程地基处理采用PHCAB600a桩,桩顶部设承台,共打桩468个。
水池底板厚度为800MM,池壁厚度分别为450MM,500MM,底板呈台阶形状,底板下设砼梁。
本工程抗震设防烈度8度,设计基本地震加速度为0.20g,设计地震分组为第一组,抗震等级为二级,结构安全等级为二级,设计基准期为50年。
该工程地基处理及水池底板中承台,梁。
结构较为复杂,施工任务重,预埋件,套管数量大,难度大,工期紧,砼抗渗、抗冻要求高二、编制依据:1)太原钢铁(集团)有限公司《150万吨不锈钢炼钢工程环水池施工图》2)《建筑施工手册》第四版3)《建筑地基基础工程施工质量验收规范》(GB50202-2002)4)《地下防水工程质量验收规范》(GB50208-2002)5)《混凝土结构工程施工质量验收规范》(GB50204-2002)6)《建筑工程质量验收统一标准》(GB50300-2001)7)《建筑基坑工程技术规范》(YB9258-97)8)《冶金建筑工程质量检验评定标准》(YBJ232-91)9)《混凝土外加剂应用技术规范》(GB50119-2003)10)《给排水构筑物施工及验收规范》(GBJ141-90)11)国家现行规范、规程和标准三、施工组织和准备:(一)施工技术准备1、尽快组织工程技术人员(技术员、质检员、施工员、测量防线人员等)认真的熟悉施工图纸,做到图纸自审,发现问题及时向甲方及设计院提出并解决。

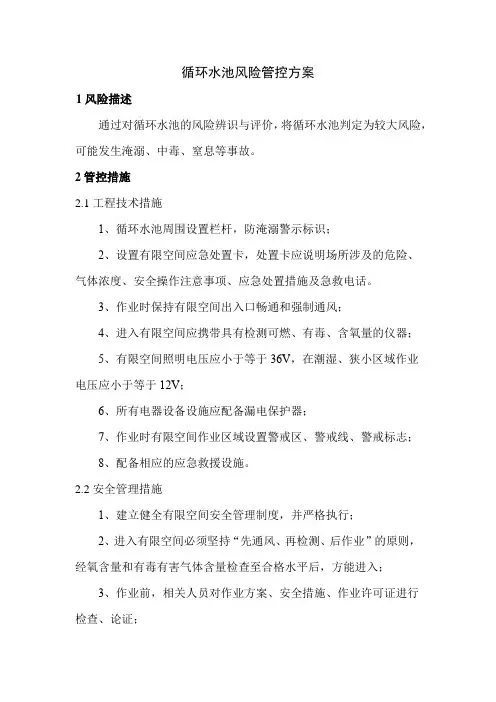

循环水池风险管控方案1风险描述通过对循环水池的风险辨识与评价,将循环水池判定为较大风险,可能发生淹溺、中毒、窒息等事故。
2管控措施2.1工程技术措施1、循环水池周围设置栏杆,防淹溺警示标识;2、设置有限空间应急处置卡,处置卡应说明场所涉及的危险、气体浓度、安全操作注意事项、应急处置措施及急救电话。
3、作业时保持有限空间出入口畅通和强制通风;4、进入有限空间应携带具有检测可燃、有毒、含氧量的仪器;5、有限空间照明电压应小于等于36V,在潮湿、狭小区域作业电压应小于等于12V;6、所有电器设备设施应配备漏电保护器;7、作业时有限空间作业区域设置警戒区、警戒线、警戒标志;8、配备相应的应急救援设施。
2.2安全管理措施1、建立健全有限空间安全管理制度,并严格执行;2、进入有限空间必须坚持“先通风、再检测、后作业”的原则,经氧含量和有毒有害气体含量检查至合格水平后,方能进入;3、作业前,相关人员对作业方案、安全措施、作业许可证进行检查、论证;4、作业时应指派专人全程监护,作业过程中对气体浓度进行监测;5、制定有限空间应急救援预案,避免盲目施救。
2.3培训教育措施开展有针对性的教育和培训,确保操作人员知悉有限空间的风险因素、风险等级、防范措施、应急方法以及隐患排查治理的相关知识和技能。
2.4个体防护措施操作人员严格按照规定佩戴劳动保护用品,如空气呼吸器、安全帽、防护眼镜、手套等。
3管控部门和责任人循环水池归生产车间管理,车间主任及主要负责人要定期进行隐患排查,治理隐患,落实管控措施,加强管控。
4应急处置措施1、淹溺应急处置措施:(1)组织救护人员(会水者)进行施救,拨打“120”急救电话;(2)救出后,清理溺水者呼吸道及胃部的水及异物,松解衣物,针对性进行心肺复苏,等待外部救援。
2、中毒、窒息应急处置措施:(1)救护人员穿戴好劳动防护用品(正压式空气呼吸器等),系好安全带,方可进入;(2)用安全带系好被抢救者两腿根部及上体,妥善提升使患者脱离危险区域,施救人员与外面监护人保持联络;(3)并拨打“120”急救电话,送医院救治。
循环水池清理施工方案设计一、前期准备与计划人员准备:组建专业的清理施工团队,包括项目经理、安全监督员、清理工人等,确保各岗位人员具备相应的专业技能和安全操作知识。
物资准备:提前采购清理所需的各类设备、工具和化学清洗剂,确保材料质量和数量满足施工需求。
计划制定:根据循环水池的实际情况,制定详细的清理施工计划,包括时间节点、工作步骤、人员分工等。
二、现场安全与标识安全设施:在施工区域设置明显的安全警示标识,配备必要的安全防护用品,如安全帽、防护服、手套等。
临时隔离:对清理区域进行临时隔离,防止无关人员进入施工区域,确保施工过程的安全性。
三、排空与初步清理排空循环水:使用专业的排空设备,将循环水池中的水排出,确保清理工作的顺利进行。
初步清理:对水池底部和四壁进行初步清理,去除淤泥、杂物等,为深度清洗做准备。
四、深度清洗与除垢高压水枪清洗:使用高压水枪对水池进行全面清洗,去除表面的污垢和附着物。
化学除垢:对于难以清除的顽固污垢,可采用化学清洗剂进行除垢处理,确保水池的清洁度。
五、设备检查与维护设备检查:清理工作完成后,对循环水池内的相关设备进行详细检查,确保设备运行正常。
设备维护:对检查中发现的问题设备进行维修或更换,确保设备的正常运行和长期稳定性。
六、施工现场整理清理残留物:将施工过程中产生的残留物、废弃物等及时清理,保持施工现场的整洁。
设备归位:将使用的设备和工具归位,确保施工现场的有序。
七、漏水测试与验收漏水测试:对清理后的循环水池进行漏水测试,确保水池无渗漏现象。
验收工作:组织相关人员进行验收,确保清理工作符合质量标准和合同要求。
八、后续管理与维护建立档案:对清理过程和结果进行记录,建立循环水池的清理档案,为今后的管理与维护提供参考。
定期维护:根据循环水池的使用情况和维护周期,制定合理的维护计划,确保水池的长期稳定运行。
通过以上八个方面的详细规划和实施,可以确保循环水池清理施工方案的顺利进行,提高水池的清洁度和使用寿命,为企业的正常生产提供保障。

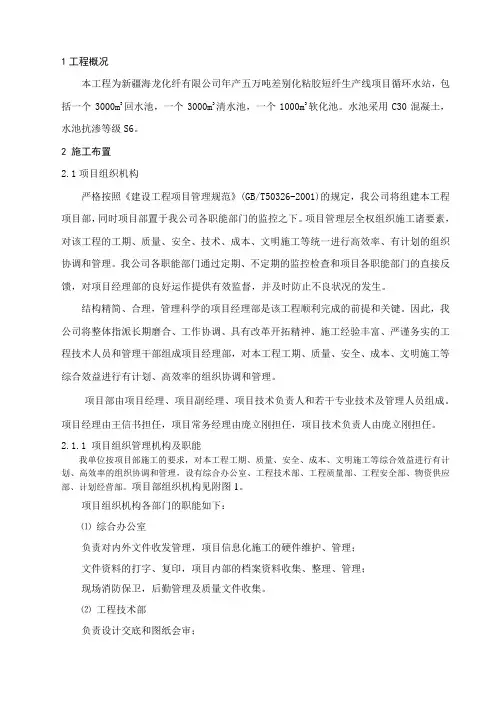

1工程概况本工程为新疆海龙化纤有限公司年产五万吨差别化粘胶短纤生产线项目循环水站,包括一个3000m3回水池,一个3000m3清水池,一个1000m3软化池。
水池采用C30混凝土,水池抗渗等级S6。
2 施工布置2.1项目组织机构严格按照《建设工程项目管理规范》(GB/T50326-2001)的规定,我公司将组建本工程项目部,同时项目部置于我公司各职能部门的监控之下。
项目管理层全权组织施工诸要素,对该工程的工期、质量、安全、技术、成本、文明施工等统一进行高效率、有计划的组织协调和管理。
我公司各职能部门通过定期、不定期的监控检查和项目各职能部门的直接反馈,对项目经理部的良好运作提供有效监督,并及时防止不良状况的发生。
结构精简、合理,管理科学的项目经理部是该工程顺利完成的前提和关键。
因此,我公司将整体指派长期磨合、工作协调、具有改革开拓精神、施工经验丰富、严谨务实的工程技术人员和管理干部组成项目经理部,对本工程工期、质量、安全、成本、文明施工等综合效益进行有计划、高效率的组织协调和管理。
项目部由项目经理、项目副经理、项目技术负责人和若干专业技术及管理人员组成。
项目经理由王信书担任,项目常务经理由庞立刚担任,项目技术负责人由庞立刚担任。
2.1.1 项目组织管理机构及职能我单位按项目部施工的要求,对本工程工期、质量、安全、成本、文明施工等综合效益进行有计划、高效率的组织协调和管理,设有综合办公室、工程技术部、工程质量部、工程安全部、物资供应部、计划经营部。
项目部组织机构见附图1。
项目组织机构各部门的职能如下:⑴综合办公室负责对内外文件收发管理,项目信息化施工的硬件维护、管理;文件资料的打字、复印,项目内部的档案资料收集、整理、管理;现场消防保卫,后勤管理及质量文件收集。
⑵工程技术部负责设计交底和图纸会审;编制施工方案及作业指导书;编制与调整各级施工作业进度计划;负责先进技术的推广应用及工法的开发推广;对工程进行技术管理,组织解决现场施工中的技术问题,参与质量问题的处理;并对施工技术资料进行收集、整理、保管工作,在工程竣工时汇总上报。
环氧玻璃钢循环水池衬里施工方案一、项目概况该项目是针对循环水池的衬里施工方案,采用环氧玻璃钢材料进行池墙、池底和池盖的施工。
该方法具有抗腐蚀性能好、使用寿命长、施工便捷等特点,适用于各类循环水池的衬里施工。
二、施工准备1.施工设备:涂刷刷具、滚筒刷、刮刀、电动混凝土切割机、电焊机等。
2.施工材料:环氧玻璃钢材料、环氧树脂涂料、填充剂等。
3.施工环境:施工现场保持干燥,确保施工材料的粘附效果。
三、施工步骤1.池壁施工(1)清理池壁表面,除去杂物和油污。
(2)用砂纸打磨池壁表面,增加粘附力。
(3)用刮刀涂抹底涂层环氧树脂涂料,以增加池壁的平整度。
(4)涂抹第一层环氧玻璃钢材料,保证与底涂层的粘附性。
(5)涂抹第二层环氧玻璃钢材料,增加池壁的厚度和强度。
(6)涂抹第三层环氧玻璃钢材料,提高池壁的耐腐蚀性能。
2.池底施工(1)清理池底表面,确保无杂物。
(2)用电动混凝土切割机切割池底缝隙,以保证环氧玻璃钢材料填充充分。
(3)涂刷底涂层环氧树脂涂料,增加池底的平整度。
(4)填充填充剂,填平池底缝隙。
(5)涂抹第一层环氧玻璃钢材料,保证与底涂层的粘附性。
(6)涂抹第二层环氧玻璃钢材料,增加池底的厚度和强度。
(7)涂抹第三层环氧玻璃钢材料,提高池底的耐腐蚀性能。
3.池盖施工(1)清理池盖表面,确保无杂物。
(2)用砂纸打磨池盖表面,增加粘附力。
(3)切割池盖需要开孔的部分,保证正常使用。
(4)涂刷底涂层环氧树脂涂料,增加池盖的平整度。
(5)涂抹第一层环氧玻璃钢材料,保证与底涂层的粘附性。
(6)涂抹第二层环氧玻璃钢材料,增加池盖的厚度和强度。
(7)涂抹第三层环氧玻璃钢材料,提高池盖的耐腐蚀性能。
四、质量控制要点1.施工材料的质量检测,确保材料符合标准要求。
2.施工前的表面处理,确保基层平整、无杂物。
3.环氧玻璃钢材料的涂刷厚度控制,确保各层材料的厚度均匀。
4.施工过程中的基础设施保护措施,防止材料被破坏。
5.环氧玻璃钢材料的固化时间控制,确保施工质量。

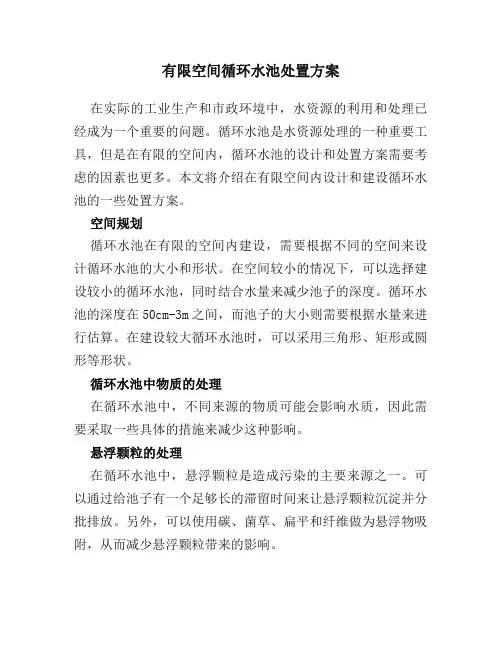

有限空间循环水池处置方案在实际的工业生产和市政环境中,水资源的利用和处理已经成为一个重要的问题。
循环水池是水资源处理的一种重要工具,但是在有限的空间内,循环水池的设计和处置方案需要考虑的因素也更多。
本文将介绍在有限空间内设计和建设循环水池的一些处置方案。
空间规划循环水池在有限的空间内建设,需要根据不同的空间来设计循环水池的大小和形状。
在空间较小的情况下,可以选择建设较小的循环水池,同时结合水量来减少池子的深度。
循环水池的深度在50cm-3m之间,而池子的大小则需要根据水量来进行估算。
在建设较大循环水池时,可以采用三角形、矩形或圆形等形状。
循环水池中物质的处理在循环水池中,不同来源的物质可能会影响水质,因此需要采取一些具体的措施来减少这种影响。
悬浮颗粒的处理在循环水池中,悬浮颗粒是造成污染的主要来源之一。
可以通过给池子有一个足够长的滞留时间来让悬浮颗粒沉淀并分批排放。
另外,可以使用碳、菌草、扁平和纤维做为悬浮物吸附,从而减少悬浮颗粒带来的影响。
酸性废水的处理在循环水池中,酸性废水也是造成污染的主要来源之一。
可以通过在池子中投加碳酸盐或者碱性物质来中和酸性废水,在池子中通过水泵或人工将中和后的水进行排放,从而减少对环境的影响。
有机物的处理在循环水池中,有机物也是造成污染的主要源之一。
可以加入中性有氧微生物来处理池子中的有机物。
通过调节池子的温度和pH值来促进有机物的分解和净化。
水的循环循环水池的循环模式可以被分为两种类型:单循环模式和双循环模式。
单循环模式单循环模式就是将水从进水口进入池子中,经过处理后再从出水口排出。
此种方式可以减少处理水的时间,并且减轻水循环的复杂度,缺点是处理后水质最好不要直接排放到自然环境中。
双循环模式双循环模式则不一样,此种方式将水从进水口进入池子中,经过处理后首先运送到收集池,再从收集池中通过泵送再次投给池子,进行再次处理。
此种模式可以保证处理水的质量,并且减轻水循环时带来的压力,是一种针对有机污染的优秀方式。
9.1 土石方工程专项施工方案9.1.1地下水的处理:采用前期在迎水面坑外明挖深井抽水外排降低地下水位后再开挖,开挖后以坑内集水沟和集水井抽水外排为主。
坑外设2个深井采用挖机大开挖起始尺寸暂定为10山*10山,深度为7.5m左右,井内各设2台Dg100污水泵抽水外排;后期坑内设两个1000*1000砖砌集水井,井底标高-7.75左右,井内设1台Dg40污水泵抽水外排,集水沟宽度为500,深度为300-500,坡向积水井,采用粗砾石填筑成盲沟,再用10厚竹篾板覆盖,竹篾板上再盖彩条布。
水池施工期间设专人24小时全天候不间断降排水。
9.1.2土方回填:基坑土方回填应在水池验收合格以后进行,回填前先清除基底上垃圾、木枋等杂物,排除积水和淤泥,基坑土方回填采用挖掘机取土,自卸汽车运土,人工分层赶平夯实,土方填筑从最低处开始分层赶平夯实,每层虚铺厚度不宜大于30 cm,用振动式打夯机夯实,打夯时应注意夯机行进路线,一夯压半夯,夯夯相连,不得有漏夯现象。
9.2 钢筋工程9.2.1钢筋施工9.2.1.1进场原材料严格执行验收制度,对号查验质保书,并分批按不同规格堆放及时取样进行复试合格后才能下料。
9.2.1.2如遇不合格料,必须退出现场以防用错。
按设计图纸出料单下料,需焊接钢筋必须先试验合格才能整批生产。
9.2.1.3绑扎钢筋表面必须清洁、无油污、水泥浆等。
9.2.1.4钢筋采用绑扎、焊接、机械接长,下层钢筋绑扎时,先根据钢筋间距用粉笔划出位置,随后依线绑扎,钢筋交叉点均有铁丝扎牢。
按设计的钢筋保护层厚度采用垫块每1m梅花设置,下层钢筋放在垫块上。
9.2.1.5绑扎钢筋特别注意板上负弯矩及悬臂钢筋保证不被踩踏下去,浇混凝土时钢筋值班人员应重点关心,出现变形必须及时纠正。
9.2.1.6钢支架搭设支撑:因水池配重及抗浮脚要与水池底板混凝土一同浇注,所以水池底板上下层钢筋之间采用HRB400 16钢筋马凳作支架,纵横向间距为1m,梅花型设置,马凳支架做法详见附图。
循环水池整改方案一、背景介绍循环水池是一种常见的水处理设备,广泛应用于工业生产和污水处理领域。
然而,在长期使用的过程中,循环水池可能会出现各种问题,包括水质下降、设备老化等。
为了保持循环水池的正常运行和延长使用寿命,需要进行定期的整改和维护。
二、问题分析经过对循环水池使用情况的调查和检测,发现存在以下问题:1.水质下降:循环水池中的水质逐渐下降,出现浑浊、变色等现象,无法满足工业生产和环境排放的要求。
2.设备老化:循环水池的设备存在老化、损坏等问题,导致水质处理效果下降,运行不稳定。
3.设备堵塞:循环水池的进、出水口以及管道可能存在堵塞问题,导致水流不畅,影响正常循环。
基于以上问题,制定以下循环水池整改方案。
三、整改方案1. 水质提升措施为了解决循环水池水质下降的问题,需要采取以下措施:•清洗过滤器:对循环水池中的过滤器进行定期清洗,清除附着在过滤器上的污垢和颗粒物,恢复过滤效果。
•添加水质稳定剂:根据水质检测结果,适当添加水质稳定剂,提高水的稳定性和抗污染能力。
•定期检测和调整水质参数:定期检测循环水池中的pH值、浊度、溶解氧等参数,根据检测结果进行调整,确保水质达到标准要求。
2. 设备维护措施为了解决设备老化和损坏问题,需要采取以下措施:•定期保养:对循环水池的设备进行定期的维护保养,包括清洗、润滑、紧固螺栓等操作,确保设备运行正常。
•更换老化设备:对于已经无法修复的老化设备,及时进行更换,选择符合要求的新设备,提升整个系统的可靠性和稳定性。
•加装监测和报警装置:在循环水池中安装监测和报警装置,及时监测设备运行状态,当发现异常情况时,能够及时预警和采取措施。
3. 管道疏通措施为了解决管道堵塞问题,需要采取以下措施:•定期清理管道:对循环水池中的进、出水口和管道进行定期的清洗,清除堵塞物和沉积物,保证水流畅通。
•安装过滤器:在水池的进水口设置过滤器,阻止大颗粒物进入循环水池,减少管道堵塞风险。
一、演练目的为了提高员工在循环水池发生紧急情况时的应急处置能力,确保循环水池安全运行,减少环境污染和人员伤亡,特制定本应急演练方案。
二、演练背景模拟循环水池在运行过程中可能出现的紧急情况,如溢水、停电、设备故障等,通过演练检验应急预案的可行性和实用性,提高员工应对突发事件的协同配合能力。
三、演练组织1. 演练领导小组:由公司总经理担任组长,各部门负责人担任成员,负责演练的总体策划、组织和协调。
2. 演练指挥小组:由生产部经理担任组长,相关部门负责人担任成员,负责演练的具体实施和指挥。
3. 演练参演人员:循环水池操作人员、维护人员、安全管理人员等。
四、演练内容1. 演练科目:循环水池溢水应急演练、循环水池停电应急演练、循环水池设备故障应急演练。
2. 演练流程:(1)应急演练开始,模拟循环水池发生溢水、停电、设备故障等情况。
(2)参演人员发现异常情况后,立即向演练指挥小组报告。
(3)演练指挥小组接到报告后,启动应急预案,组织参演人员进行应急处置。
(4)参演人员按照应急预案要求,采取相应措施,如关闭进水阀门、开启排水阀门、启动备用设备等。
(5)应急处置过程中,各岗位人员密切配合,确保应急措施得到有效执行。
(6)应急情况解除后,参演人员对现场进行清理,恢复正常生产秩序。
五、演练要求1. 参演人员应熟悉应急预案内容和操作流程,确保在演练过程中能够迅速、准确地执行任务。
2. 演练过程中,参演人员应严格按照应急预案要求进行操作,确保演练效果。
3. 演练结束后,演练领导小组对演练情况进行总结,分析存在的问题和不足,提出改进措施。
六、演练时间根据实际情况,每年至少组织一次循环水池应急演练。
七、演练地点公司循环水池区域。
八、演练经费演练经费由公司财务部门负责,确保演练顺利进行。
九、演练总结1. 演练结束后,演练领导小组组织参演人员对演练情况进行总结,撰写演练总结报告。
2. 总结报告内容包括:演练背景、演练科目、演练流程、参演人员表现、存在的问题和不足、改进措施等。
一、工程概况本项目为某工业园区循环水池防水施工,水池主要用于园区内生产用水的循环利用。
水池总容积为1000立方米,池体结构为钢筋混凝土结构,池体尺寸为30m×20m×4m,防水等级为二级。
二、施工准备1. 施工图纸:熟悉并掌握施工图纸,了解水池结构、尺寸、防水要求等。
2. 材料准备:根据设计要求,准备好防水材料、施工工具、辅助材料等。
3. 人员准备:组织施工队伍,对施工人员进行技术交底和安全教育。
4. 施工设备:准备必要的施工设备,如搅拌机、泵送机、切割机、电焊机等。
三、施工工艺1. 基层处理(1)清理基面:将水池基层表面的杂物、油污、松散层等清理干净。
(2)修补裂缝:对裂缝进行修补,可采用环氧树脂砂浆或水泥砂浆进行修补。
(3)找平层:对基面进行找平处理,确保基面平整度符合要求。
2. 防水层施工(1)防水材料选择:根据设计要求,选用优质防水卷材或防水涂料。
(2)施工方法:① 防水卷材施工:先将卷材裁剪成所需尺寸,按照设计要求进行铺贴,搭接处应紧密贴合,并做好焊接处理。
② 防水涂料施工:将涂料搅拌均匀,用刷子或滚筒均匀涂刷在基面上,涂层厚度应符合设计要求。
3. 防水层保护(1)防水层施工完成后,应进行养护,防止涂层龟裂、起皮。
(2)养护期间,应避免阳光直射和雨水冲刷。
(3)养护完成后,进行闭水试验,检查防水层是否达到设计要求。
四、质量控制1. 施工过程中,严格控制材料质量,确保所用材料符合设计要求。
2. 施工过程中,严格控制施工工艺,确保施工质量。
3. 施工完成后,进行质量验收,确保防水层质量达到设计要求。
五、安全措施1. 施工人员必须穿戴好个人防护用品,如安全帽、安全带、手套等。
2. 施工现场应设置警示标志,确保施工安全。
3. 施工过程中,严格遵守操作规程,防止发生安全事故。
六、进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
通过以上施工方案,确保循环水池防水工程顺利进行,达到设计要求,延长水池使用寿命,提高园区生产用水效率。
循环水池清淤方案1. 概述循环水池在工业生产过程中起到关键的作用,但由于循环水中常常会含有大量的悬浮物和沉积物,在长时间使用后,会产生淤积,影响其正常运行。
因此,需要定期进行清淤操作,确保循环水池的正常运行。
本文档将介绍一种可行的循环水池清淤方案。
2. 清淤流程循环水池清淤的基本流程包括以下步骤:1.准备工作2.淤泥处理3.清理过程4.清理后处理接下来将详细介绍每个步骤的具体操作。
2.1 准备工作在进行清淤操作之前,需要做好以下准备工作:•确保循环水系统停机,避免清淤过程中对设备造成损坏。
•准备好所需的清淤工具和设备,包括吸泥机、清淤泥浆处理设备等。
2.2 淤泥处理淤泥是循环水池中最常见的问题之一,如果不进行处理,将会导致循环水的污染和设备的故障。
因此,在清淤之前需要对淤泥进行处理,包括以下步骤:1.将淤泥经过压滤机进行压滤,去除泥浆中的大部分水分。
2.将经过压滤的淤泥进行沉淀,可以使用沉淀池或沉淀器进行。
在此过程中,泥浆中的固体颗粒会沉淀到池底。
3.对沉淀后的淤泥进行脱水处理,可以使用离心机等设备进行。
2.3 清理过程在淤泥处理完成后,可以开始进行清理操作。
清理的具体步骤如下:1.使用吸泥机将淤泥从循环水池底部吸取出来,确保彻底清除所有淤泥。
2.清理循环水池内部的管道和设备,检查是否有堵塞或故障。
3.通过冲洗循环水池内壁和底部,确保彻底清洁。
2.4 清理后处理在清理过程完成后,需要进行一些后续处理工作,以确保循环水池恢复正常运行:1.检查清理后的淤泥是否完全清除,如有需要,可以进行二次清理。
2.检查循环水池内的水质是否正常,如有需要,可以进行水质调整。
3.启动循环水系统,确保其正常运行,并对其进行监测,确保清淤效果良好。
3. 注意事项在进行循环水池清淤的过程中,需要注意以下事项:•淤泥处理过程中需要保证操作环境清洁,以避免二次污染。
•在清理过程中需要注意安全,避免发生意外事故。
•清理后处理工作需要认真进行,确保清淤效果良好。
鱼池循环水工程施工方案一、工程概况本鱼池循环水工程旨在构建一个科学合理的鱼池循环水系统,提高养殖效益,改善水质环境,保障鱼类健康生长。
该工程将包括水池建设、水处理设备安装、管道布置等内容。
二、施工内容1. 水池建设本工程水池总面积约5000平方米,按照设计要求,选择适宜的土地进行疏浚和水池土方工程。
疏浚工程包括清理、挖掘和倾倒杂土等工作,水池土方工程包括填土与压实等工作。
2. 水处理设备安装为了保证循环水系统的正常运行,需安装以下水处理设备: - 前处理设备:包括机械过滤器和活性炭过滤器,用于去除水中悬浮颗粒物和异味物质。
- 生物过滤器:用于处理水中的氨氮等有害物质,提高水质。
3. 管道布置根据水池位置和水处理设备位置,布置进水管道、循环管道和排水管道。
进水管道用于将新鲜水引入水池,循环管道用于将水从水池中抽取进水处理设备进行净化后再送回水池,排水管道用于排出废水和清洗管道。
三、施工步骤1. 水池建设•清理工程:清理水池现有杂物、残渣等。
•挖掘工程:根据设计要求进行水池的挖掘,确保水池大小和形状符合设计要求。
•填土与压实:对水池进行填土,使用合适的工具和设备将土进行压实,确保水池地面平整牢固。
2. 水处理设备安装•安装机械过滤器和活性炭过滤器:根据设计要求,将机械过滤器和活性炭过滤器进行安装,连接水管和电源,确保设备正常运行。
•安装生物过滤器:根据设计要求,将生物过滤器进行安装,连接水管和电源,确保设备正常运行。
3. 管道布置•进水管道布置:根据水池位置和进水设备位置,进行进水管道的布置,确保水能顺利引入水池。
•循环管道布置:根据水池位置和水处理设备位置,进行循环管道的布置,确保水能循环流动,进入水处理设备进行净化。
•排水管道布置:根据设计要求,进行排水管道的布置,确保废水和清洗水能够顺利排出。
四、施工安全在施工过程中,必须注意以下安全事项: - 施工人员必须佩戴安全帽,并按照相关规定穿戴工作服和防护鞋。
