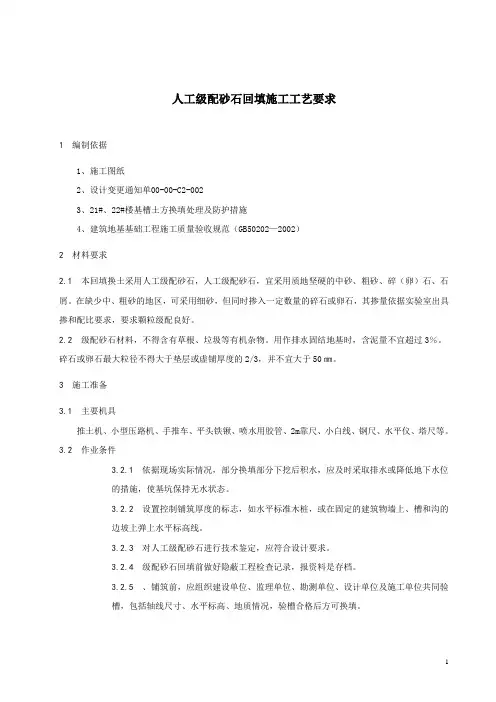

砂石地基施工工艺标准1范围本工艺标准适用于工业和民用建筑的砂石地基、地基处理以及地面垫层(夯实和碾压法)。222施工准备2.1材料及主要机具:2.1.1天然级配砂石或人工级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑或其他工业废粒料。在缺少中、粗砂和砾石的地区,可采用细砂,但宜同时掺入一定数量的碎石或卵石,其掺量应符合设计要求。颗粒级配应良好。2.1.2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石或卵石最大粒径不得大于垫层或虚铺厚度的2/3,并不宜大于50mm。2.1.3主要机具:一般应备有木夯、蛙式或柴油打夯机、推土机、压路机(6~10t)、手推车、平头铁锹、喷水用胶管、2m靠尺、小线或细铅丝、钢尺或木折尺等。2.2作业条件:2.2.1设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。2.2.2在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水平的措施,使基坑(槽)保持无水状态。2.2.3铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。2.2.4检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。3操作工艺3.1工艺流程:检验砂石质量分层铺筑砂石洒水夯实或碾压找平验收3.2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。3.3分层铺筑砂石。3.3.1铺筑砂石的每层厚度,一般为15~20cm,不宜超过30cm,分层厚度可用样桩控制。视不同条件,可选用夯实或压实的方法。大面积的砂石垫层,铺筑厚度可达35cm,宜采用6~10t的压路机碾压。3.3.2砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3.3.3分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.5~1.0m,并应充分压(夯)实。3.3.4铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。3.4洒水:铺筑级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%~12%。3.5夯实或碾压;夯实或碾压的遍数,由现场试验确定。用木夯或蛙式打夯机时,应保持落距为400~500mm,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50cm。边缘和转角处应用人工或蛙式打夯机补夯密实。3.6找平和验收;3.6.1施工时应分层找平,夯压密实,并应设置纯砂检查点,用201cm3的环刀取样,测定干砂的质量密度。下层密实度合格后,方可进行上层施工。用贯入法测定质量时,用贯入仪、钢筋或钢叉等以贯入度进行检查,小于试验所确定的贯入度为合格。3.6.2最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。4质量标准4.1保证项目:4.1.1基底土质必须符合设计要求。4.1.2纯砂检查点的干砂质量密度,必须符合设计要求和施工规范的规定。4.2基本项目:4.2.1级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。4.2.2分层留接槎位置正确,方法合理,接槎夯压密实,平整。4.3允许偏差项目,见表2-4。砂石地基的允许偏差表2-4项次项目允许偏差mm检验方法12顶面标高表面平整度±1520用水准仪或拉线和尺量检查用2m靠尺和楔形塞尺量检查5成品保护5.1回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。5.2地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。5.3施工中必须保证边坡稳定,防止边坡坍塌。5.4夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。5.5级配砂石成活后,应连续进行上部施工;否则应适当经常洒水润湿。6应注意的质量问题6.1大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。6.2局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。对边角处的夯打不得遗漏。6.3级配不良:应配专人及时处理砂窝、石堆等问题,做到砂石级配良好。6.4在地下水位以下的砂石地基,其最下层的铺筑厚度可适当增加50mm。6.5密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。6.6砂石垫层厚度不宜小于100mm;冻结的天然砂石不得使用。7质量记录本工艺标准应具备以下质量记录:7.1施工现场的工程地质勘察报告。7.2地基钎探记录。7.3地基隐蔽验收记录。7.4砂石的试验报告。工程开工管理工作程序
1.0编制依据
根据合同条款的有关规定,编制本工作程序。2.0目的
对工程开工进行控制,确保合同工程质量符合合同文件的规定。3.0适用范围
本工作程序适用于一切永久性工程的开工控制工作。4.0工作程序
4.1合同工期
合同工期从合同工程开工日期开始起算,工期在合同协议中规定。4.2总体工程开工令
4.2.1审批程序
承包商在总体施工组织设计得到监理工程师批准后,可以提出总
体工程开工申请,报监理组审查同意后报总监办核查。核查同意后,
由总监理工程师下达总体工程开工令。总体工程开工令的下达,并不
表示承包商已经具备某一分项工程开工条件。4.2.2总体工程开工申请报告的内容
总体工程开工申请报告的内容包括合同协议书签订情况、临建情
况、施工组织设计编制和审批情况、工料机准备情况、图纸及拆迁到
位情况、自保体系建立情况、工地实验室建设及其验收情况、存在的
问题及其解决建议。4.3分项工程开工申请4.3.1分项工程的划分
分项工程的划分按照总监办下发的有关规定进行,并必须经审批
同意后确定。4.3.2分项工程开工申请的主要内容
(1)分项工程概况:包括工程概况、工程项目、工程数量、工
程造价、工程特点、工期要求等。
(2)分项工程施工方案
分项工程施工方案的内容主要包括:施工组织(包括人员组织机
构、施工部署等)、施工方法、技术措施、特殊和重要工程的专项说
明(包括模板设计、排架设计、新工艺、新材料、新设备等)。
分项工程施工方案应附有施工平面布置图、施工组织机构框图、
施工工艺流程图和专项施工设计等。
(3)分项工程测量放样计算
(4)分项工程材料、标准试验审批情况
(5)分项工程机械设备配备情况
(6)分项工程自保措施(质量目标设计、保证体系、自检方法
和手段、质量标准、技术交底单、质量保证体系工作流程图等)。
(7)环境保护措施和施工安全措施
(8)分项工程进度计划(具体要求见《工程进度管理工作程序》)4.3.3分项工程开工申请的审批程序承包商应在一般分项工程开工前7天或监理工程师认可的其他
期限内向驻地办提交分项工程开工申请(一式两份)。驻地办在3天
内予以审批。重要分项工程审批材料报总监办核查备案。
重要分项工程,承包人应在开工前14天向驻地办提交分项工程
开工申请(一式三份)。经审批后,分项工程开工申请中的施工方案
报总监办核查。(重要分项工程项目为:桩基施工,现浇外露混凝土
(墩柱、盖梁、桥台、通道、涵洞)施工,伸缩缝施工,梁板施工,
底基层、基层施工、沥青混凝土面层施工,大型构件吊装施工等)。4.3.4审批要点
(1)施工方案是否合理
(2)质量标准是否准确
(3)自保措施是否得力
(4)准备工作经过检查是否已经落实
(5)分项工程进度计划是否合理
(6)分项工程审批要素与上级要素是否对应
(7)环境保护措施是否得当
审批合格的分项工程开工申请作为监理工程师进行分项工程控
制的依据,未经监理工程师批准,承包商不得随意改变。5.0监理工程师要求的满足
5.1所有分项工程,在分项工程开工申请得到监理工程师审批认
可以前不得擅自开工,为分项工程开工所做的准备工作除外。5.2在上个分项工程质量未得到监理工程师验收认可之前,承包
人不得擅自进行下个相关分项工程。5.3所有分项工程的施工,必须严格按照监理工程师批准的方案
组织施工,当监理工程师发现与方案不一致时,有权暂停此分项工程
的施工,承包人应书面向监理工程师申报补充材料,得到监理工程师
审批同意后,方可继续施工或更改施工工艺。
