砖混结构脚手架施工方案砖混结构脚手架施工方案一、工程概况:砖混结构脚手架施工方案是在建筑工程中常见的一种施工工艺。
该方案主要应用于大型建筑的外墙装修和维修工作中。
下面是一个典型的砖混结构脚手架施工方案的具体内容。
二、施工准备:1. 安全措施:施工前必须组织好安全教育培训,确保施工人员了解和遵守安全操作规程。
同时,配备好必要的安全防护设备,如安全帽、安全带等。
2. 施工材料:准备好所需的施工材料,包括脚手架支撑材料、搭设工具和钢管等。
三、施工步骤:1. 安装支撑杆:根据设计要求,在砖混结构上设置支撑杆,并将其固定在地面上。
支撑杆应垂直于地面,并将其与地面机械结实连接。
2. 搭设脚手架:根据设计要求,将钢管穿过支撑杆,固定在墙上。
同时,使用横梁将钢管连接到其他支撑杆上,形成脚手架的基本框架。
3. 加固脚手架:在脚手架的主要连接节点上,使用横梁和斜撑增强结构的稳定性。
同时,根据需要,在脚手架的上方添加水平支撑,以增加整个结构的稳定性。
4. 调整脚手架:使用水平仪和塔式水平仪调整脚手架的水平度和垂直度。
确保脚手架安全可靠。
5. 加固连接点:使用专用的加固夹具,固定连接点,并检查连接点的稳定性。
6. 确保通行安全:设置悬挑保护设备,确保脚手架周边的通行安全。
四、施工注意事项:1. 施工过程中需严格遵守设计要求,不得随意增减脚手架的支撑杆和连接件。
2. 在施工现场周围设置警示标志,提醒周围人员注意脚手架施工。
3. 定期对脚手架进行检查和维护,确保其安全可靠。
4. 施工期间应避免大风和恶劣天气施工,以免影响脚手架的使用和安全。
5. 施工结束后,及时拆除脚手架,并清理施工现场。
以上就是一个典型的砖混结构脚手架施工方案的具体内容。
在施工过程中,一定要严格遵守相关安全操作规程,确保施工人员的安全。
脚手架施工方案工程名称:霸州市阿尔卡迪亚20#、23#楼编制人:职务(职称):审批人:职务(职称):施工单位:一、编制依据1、霸州市阿尔卡迪亚20#、23#楼工程施工组织设计2、霸州市阿尔卡迪亚20#、23#楼工程施工图纸3、建筑施工高空作业安全技术规范(TG780-91)二、工程概况霸州市阿尔卡迪亚20#楼东西长57.4米,南北宽15.59米,结构形式为砖混结构,建筑面积5831.97㎡,总高度为19.6米;23#楼东西长58米,南北宽16.9米,结构形式为砖混结构,建筑面积6163.98㎡,总高度为19.10米。
三、施工准备本工程维护架拟采用双排外脚手脚。
1、平整场地:从建筑物主体向外围3-5%找坡,将脚手架位置夯实,上铺5㎝,20㎝宽木脚手架,脚手架按建筑物通长设置。
木脚手架铺高要平稳,不得悬空。
2、搭设用钢管:搭设用钢管外径48㎜,壁厚3.5㎜的焊接钢管,扣件应符合GB5831-1995《钢管脚手架扣件》的规定,钢管应涂防锈漆。
四、搭设顺序:1、竖立杆自建筑物角部向两边竖立杆,底端与纵向扫地杆扣接固定后,装设横向扫地杆,并也与立杆固定,每边竖起3-4根立杆后,随即装设第一节纵向平杆(与立杆扣接固定)和横向平杆(小横杆、靠近立杆并与纵向横杆扣接固定)。
校正立杆垂直和平杆水平使其符合要求后,按45-55Nm力拧紧螺栓,形成构架的起始段按上述要求依次想前延伸搭设,直至第一步交圈完成,交圈后,再全面检查一下架子的质量,严格确保架子质量,设置端墙件,按第一步架的作业程序和要求搭设第二步架,第三步……,在搭设过程中及时装设连墙杆和剪力撑,装设作业层面横杆,铺设脚手架和装设作业层栏杆,挡脚板和密目网全封闭。
2、构造要求①立杆:立杆间距选用1.5 m,允许搭设偏差±5㎝,立杆垂直度允许偏差±10㎝。
②扫地杆设置:从垫板往上20cm处,设置扫地杆,扫地杆采用对接接长,扫地杆在端头与立杆交接处伸出扣件长度不小于10cm。
多层砖混结构双排落地式钢管脚手架施工方案_secret施工方案报审表工作名称:岳阳县麻塘镇老年人服务中心一期工程编号:2014-00编制单位:湖南楚湘建设工程有限公司编制人:审核单位:湖南楚湘建设工程有限公司审核人:审定单位:湖南楚湘建设工程有限公司审定人:岳阳县麻塘镇老年人服务中心一期工程脚手架施工方案二零一四年四月二十日一、编制说明岳阳县麻塘镇老年人服务中心一期工程脚手架施工方案编制的主要依据是:湖南省金天石建筑设计有限公司设计的施工图,施工合同:建筑施工安全检查标准、国家现行的施工验收规范、建筑工程施工质量验收统一标准、安全操作规程、拟建建筑物施工场地内的施工条件、周围环境及勘察设计部门提供的地勘资料、工程总平面布置图、国家现行的相关法律、法规及湖南省岳阳市关于建筑施工质量、职业健康安全生产、环境保护和文明施工等有关要求和规定。
2、本施工方案未尽事宜,请遵照现行施工验收规范和标准及有关规定组织施工。
二、工程概况本工程为岳阳康乐生态有限公司投资兴建的老年服务中心工程,建设地点:位于岳阳县麻塘镇新建村。
该工程总建筑面积约法40000m2。
建筑层数:1#-4#栋7层,5#-10#栋6层,11#栋4层,12#-15#栋3层,建筑工程等级三级,建筑耐火等级二级,屋面防水等级二级。
均为多层砖混结构,相对标高±0.000对应的绝对高程各单体不一。
三、施工准备工作计划施工准备是一项细致而较为复杂的工作,它包括各个方面。
建筑有句行话“七分准备,三分施工,不打无准备之仗”,因此,施工准备工作是整个工程的关键,它的好坏直接影响施工进度、质量、安全与环境保护。
因此各业务部门务必做好各项施工准备工作。
1、在施工图纸已经会审的基础上,由项目技术人员组织专业技术人员和工长进一步熟悉图纸,了解设计意图,学习施工组织设计,熟悉有关规范、规程、规定及操作规程,使各专业技术人员和工长能根据设计意图熟悉施工图,科学组织施工。
砖混结构脚手架施工方案一、简介砖混结构是一种常用的建筑结构类型,其施工需要使用脚手架进行支撑和辅助。
本文档旨在介绍砖混结构脚手架的施工方案,包括施工前的准备工作、脚手架的搭设、施工过程中的安全措施等内容。
二、施工前的准备工作在进行砖混结构脚手架施工前,需要进行以下准备工作:2.1 确定脚手架的类型和尺寸根据具体的施工需求,确定所需的脚手架类型和尺寸。
常见的脚手架类型包括门式脚手架、悬挑脚手架等,尺寸则根据具体的建筑尺寸和高度进行选择。
2.2 制定施工计划根据项目的施工周期和工序安排,制定详细的施工计划。
该计划应包括脚手架的搭设时间、拆除时间以及每个工序的持续时间等内容。
施工计划的合理性将直接影响到整个施工过程的顺利进行。
2.3 准备脚手架材料和工具根据施工计划确定所需的脚手架材料和工具,并进行采购和准备工作。
常见的脚手架材料包括钢管、钢板、连接件等,工具则包括扳手、电动工具等。
三、脚手架的搭设脚手架搭设是砖混结构施工的关键步骤,其稳固性和安全性对施工过程和施工人员的安全至关重要。
下面是脚手架的搭设步骤:3.1 地面处理在搭设脚手架之前,需要对工地地面进行清理和处理,确保地面平整、坚实,并清除障碍物。
3.2 安装承重支撑在地面上安装承重支撑,确保支撑线的长度、方向和位置的准确和稳固。
支撑线的安装需要按照设计要求进行。
3.3 安装立杆根据设计要求和计划,将立杆安装在承重支撑上。
立杆的间距和高度需要根据施工需要进行调整和安装。
3.4 安装水平杆和斜杆根据立杆的位置和高度,安装水平杆和斜杆,并使用连接件将其固定。
水平杆和斜杆的安装需要保证稳固、水平和垂直。
3.5 安装跳板和脚手架台面在立杆和水平杆之间安装跳板,形成一个完整的脚手架结构。
跳板的安装需要注意安全和稳固性。
3.6 进一步加固和调整对已搭设好的脚手架进行检查,确保每个部分的连接紧固、稳固,并进行必要的调整。
四、施工过程中的安全措施砖混结构脚手架施工过程中,需要严格遵守安全规范和措施,保障施工人员的安全。

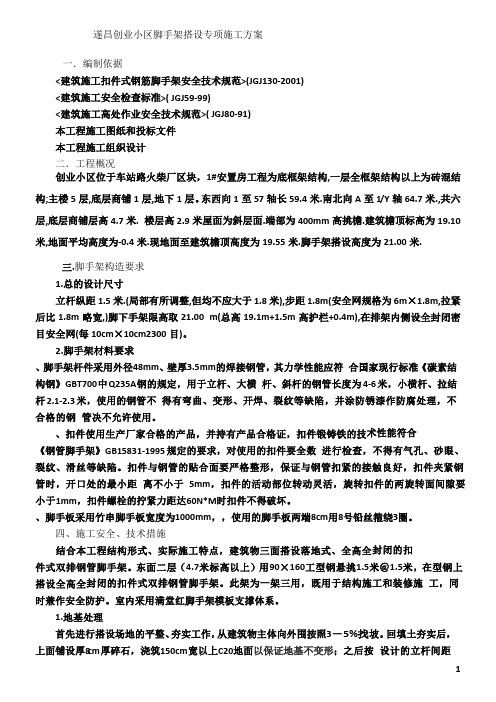

遂昌创业小区脚手架搭设专项施工方案一.编制依据<建筑施工扣件式钢筋脚手架安全技术规范>(JGJ130-2001)<建筑施工安全检查标准>( JGJ59-99)<建筑施工高处作业安全技术规范>( JGJ80-91)本工程施工图纸和投标文件本工程施工组织设计二.工程概况创业小区位于车站路火柴厂区块,1#安置房工程为底框架结构,一层全框架结构以上为砖混结构;主楼5层,底层商铺1层,地下1层。
东西向1至57轴长59.4米.南北向A至1/Y轴64.7米.,共六层,底层商铺层高4.7米. 楼层高2.9米屋面为斜层面.端部为400mm高挑檐.建筑檐顶标高为19.10米,地面平均高度为-0.4米.现地面至建筑檐顶高度为19.55米.脚手架搭设高度为21.00米.三.脚手架构造要求1.总的设计尺寸立杆纵距1.5米.(局部有所调整,但均不应大于1.8米),步距1.8m(安全网规格为6m×1.8m,拉紧后比1.8m略宽,)脚下手架限高取21.00 m(总高19.1m+1.5m高护栏+0.4m),在排架内侧设全封闭密目安全网(每10cm×10cm2300目)。
2.脚手架材料要求、脚手架杆件采用外径48mm、壁厚3.5mm的焊接钢管,其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定,用于立杆、大横杆、斜杆的钢管长度为4-6米,小横杆、拉结杆2.1-2.3米,使用的钢管不得有弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。
、扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-1995规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于1mm,扣件螺栓的拧紧力距达60N*M时扣件不得破坏。

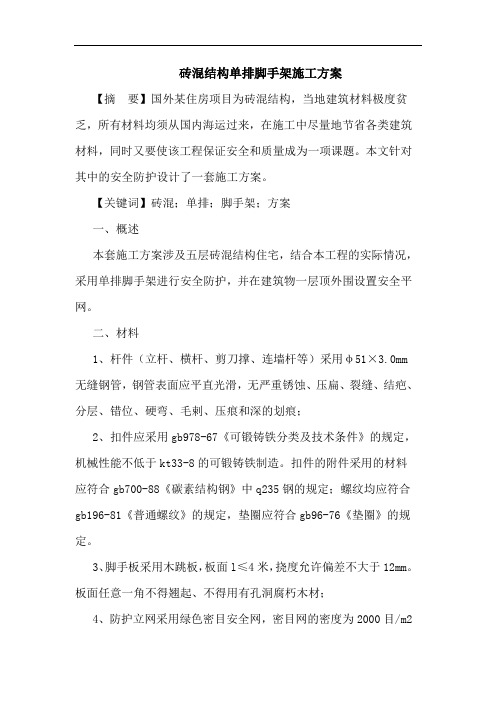

砖混结构单排脚手架施工方案【摘要】国外某住房项目为砖混结构,当地建筑材料极度贫乏,所有材料均须从国内海运过来,在施工中尽量地节省各类建筑材料,同时又要使该工程保证安全和质量成为一项课题。
本文针对其中的安全防护设计了一套施工方案。
【关键词】砖混;单排;脚手架;方案一、概述本套施工方案涉及五层砖混结构住宅,结合本工程的实际情况,采用单排脚手架进行安全防护,并在建筑物一层顶外围设置安全平网。
二、材料1、杆件(立杆、横杆、剪刀撑、连墙杆等)采用φ51×3.0mm 无缝钢管,钢管表面应平直光滑,无严重锈蚀、压扁、裂缝、结疤、分层、错位、硬弯、毛剌、压痕和深的划痕;2、扣件应采用gb978-67《可锻铸铁分类及技术条件》的规定,机械性能不低于kt33-8的可锻铸铁制造。
扣件的附件采用的材料应符合gb700-88《碳素结构钢》中q235钢的规定;螺纹均应符合gb196-81《普通螺纹》的规定,垫圈应符合gb96-76《垫圈》的规定。
3、脚手板采用木跳板,板面l≤4米,挠度允许偏差不大于12mm。
板面任意一角不得翘起、不得用有孔洞腐朽木材;4、防护立网采用绿色密目安全网,密目网的密度为2000目/m2以上,水平网采用大眼网。
防护网必须有产品合格证,安全网的选用必须符合gb5725-85《安全网》的规定。
三、脚手架设计尺寸、搭设及构造要求1、本工程外架采用落地式单排钢管脚手架,总高为0.5+2.8*5+0.6+1.0=16.1m。
2、脚手架搭设顺序:场地平整、夯实→铺设木跳板→摆设纵向扫地杆→摆设立杆→纵向扫地杆与立杆紧扣→第一步纵向水平杆与立杆紧扣→横向水平杆和连墙件与立杆紧扣→校正步距、纵距、横距及立杆的垂直度→安装剪刀撑→安装施工层栏杆→铺木跳板→挂安全网→验收检查→安装纵向水平杆、横向水平杆等,向上搭设直至脚手架顶。
3、架子基础必须夯实,高出地面10cm,作好排水设施。
基础要满铺木跳板(4000mm*200mm*50mm),立杆要立在木跳板上。
一、工程概况本工程为某房地产开发公司公寓项目,位于XX市区,建筑类型为砖混结构住宅楼。
主体结构采用砖混结构,屋顶采用钢筋混凝土结构。
工程总建筑面积为XX平方米,共XX层,其中地上XX层,地下XX层。
本方案针对砖混结构施工过程中的专项施工进行编制。
二、施工组织设计1. 施工顺序(1)基础工程:施工放线、基槽开挖、检查轴线、标高、浇垫层、养护等。
(2)主体结构施工:砌筑墙体、楼板、屋面板、楼梯等。
(3)屋面工程:防水、保温、隔热、找平等。
(4)装饰装修工程:室内外装修、安装工程等。
2. 施工人员组织(1)施工队伍:根据工程规模和施工内容,组建专业的施工队伍,确保施工质量。
(2)管理人员:配备项目总负责人、技术负责人、质量负责人、安全负责人等管理人员,确保施工顺利进行。
三、专项施工方案1. 基坑支护及降水工程(1)根据地质条件和周边环境,选用合适的基坑支护形式,确保基坑安全。
(2)合理设计降水方案,确保基坑内水位降至施工要求。
2. 砌体施工(1)严格按照施工图纸和规范要求进行砌筑,确保墙体垂直、平整。
(2)选用合格的砖、砂浆材料,确保砌体强度。
(3)加强施工过程中的质量控制,防止墙体裂缝、错缝等质量问题。
3. 钢筋混凝土施工(1)钢筋加工:确保钢筋加工质量,符合设计要求。
(2)模板安装:模板安装牢固、平整,符合设计要求。
(3)混凝土浇筑:严格按照混凝土配合比进行浇筑,确保混凝土强度。
4. 脚手架搭设及拆除(1)根据施工需要,合理设计脚手架搭设方案,确保脚手架安全。
(2)搭设过程中,严格执行脚手架搭设规范,确保搭设质量。
(3)拆除脚手架时,注意安全,防止坠落事故。
5. 起重吊装及安装拆卸工程(1)选用合适的起重机械,确保起重吊装安全。
(2)严格按照起重吊装规范进行操作,确保吊装质量。
(3)安装拆卸过程中,注意安全,防止坠落事故。
四、施工进度计划根据工程规模和施工内容,制定合理的施工进度计划,确保工程按期完工。
脚手架施工方案第一部分、工程概况安徽职业技术学院学生公寓工程,由合肥市第二建筑安装总公司承建,为6六砖混结构。
全楼总长,宽 m,层高均为,室内外高差为150。
总建筑面积为4516m2,建筑总高度为,架体总高度22m,本施工方案依据《建筑施工扣件式钢管脚手架安全技术规范》(IGII30-2001)、《建筑结构设计规范大全》、《直缝电焊管》(GB/T13793)、《碳素结构钢》(BG700)、《建筑施工安全检查标准》(JGJ59-99 )编制和实施。
第二部分:材料、人员选用一、选材脚手架钢管采用现行国家标准《直缝电焊钢管》(GB/T13793)或《低液压体输送用焊接钢管》(GB/T3092)中规定的3号普通钢管。
其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235-A级钢的规定。
脚手架钢管采用Ф*钢管。
新钢管应有产品合格证,并有质量检验报告。
钢管表面应平直光滑,钢管外径壁厚断面等偏差应符合规范规定,钢管必须涂有防锈漆。
旧钢管表面锈蚀深度及弯曲变形应符合规范规定,钢管上严禁打孔!2、扣件采用可锻铸铁制作,其材质符合国家标准《钢管脚手架扣件》(GB/T15831)的规定,使用前应进行质量检查,有裂缝、变形的严禁使用,并做力矩实验,螺栓拧紧扭力矩达时,不得发生破坏。
3、连墙件的材质应符合现行标准《碳素结构钢》(GB/T700)4、脚手板采用毛竹片横向编制的竹笆。
5、底座采用7#槽钢。
二、人员1、架子工必须持有效证件上岗2、派专人负责本项目。
三、材料用量各为:l、立杆4368m2、纵向水平杆6240m3、横向水平杆3528m4、剪刀撑732m5、直角扣件6752个6、对接扣件1616个7、回转扣件300个8、底座208m9、竹笆336张10、密目网187张11、连墙件124个第三部分:质量保证1、按国家规范要求提供材料。
2、搭设应符合验收检查标准。
3、按架子操作规程搭设、拆除。
第四部分:基础处理根据本工程实际情况,建筑物外围的自然地面土层未受扰动,因此外架基础采取30cm厚三七灰土夯实后,再做20cm厚的细石砼层,向外I=的排水坡度,外围四周设15cm宽的排水沟,做好有组织排水措施,架基比自然地面高6cm。
砖混结构施工方案第一节施工准备施工前组织有关专业技术人员熟悉图纸,组织技术交底。
材料供应部门,提出外加工定货单,并提出工料分析和进行图纸会审,进行设计交底。
第二节施工现场临时用电①施工机械用电量②工地总用电容量:则S=K[∑P1/μCOS∮]K1K2+ ∑P2K3=1.05×[268.9/(0.85×0.6)]×0.45×0.75+12×0.7=195.67(KV A)计划总用电容量为195.67KV A,因施工机械不同时使用,故此用电量可满足要求。
施工现场安排七路供电,建筑物北侧一路,东南侧一路,楼内三路(每个单元各设一路),电焊机一路,生活区一路。
每隔一层各设流动配电箱一个,所有动力线路均用电埋地暗敷设设置引入,分别设配电箱控制。
夜间照明采用低压行灯。
第三节施工现场临时用水现场有Φ100mm市政上水干管,从预留接口接出Φ75 施工干线,可满足施工与消防用水。
供水:水源从建设单位上水管中接出,现场采用Φ75的供水管径,经(水表)供入施工现场管网,管网布置沿现场用水点布置支管,埋入地下50cm 深;各施工段用胶管接用,考虑到季节性供水短缺和周围的环境卫生,备蓄水(暗)池供施工用水。
排水:施工现场场地狭窄,为了充分利用现场现有的使用面积,现场所有排水沟均为暗沟,排入建设单位指定的家属区下水管道;为保证现场清洁卫生,做到文明工,在混凝土搅拌站旁挖一个沉淀(暗)池,将沉淀后的水用泵抽到排水沟中。
第四节施工测量本工程施工测量要求比较高,为了确保工程质量达到标准,为此,本工程特设施工测量专业小组,整个工程由开始的坐标、标高、各层的轴线测量,均由测量专业小组负责。
为测量小组配备J2经纬仪一台,水准仪一台。
仪器使用前,应经检测。
附件:《检测、计量器具一览表》在施工过程中,根据楼面标高,立好皮数杆,按皮数杆控制线砌砖。
当砌完一步架高而未搭设脚手架前,开始作+50的找平测量。
砖混结构脚手架施工方案一、前期准备工作1.脚手架施工前,需对施工现场进行详细的勘测和测量,确定施工区域、结构高度和形状等参数,并针对特殊条件进行合理的设计和选择。
2.根据勘测和设计结果,制定详细的脚手架施工方案,明确施工方法、材料使用、工期安排等内容,并根据法律法规和安全规范进行审批和备案。
3.确定施工队伍组织架构,确定施工人员职责和技能要求,进行人员培训和安全意识教育,保证施工安全和质量。
二、材料准备1.根据施工方案对脚手架所需材料进行清单编制,包括钢管、扣件、脚手板、立杆、水平杆、斜杆、调节杆、锁定器等。
2.选用符合国家标准的脚手架材料,并进行质量检查和验收,确保材料的安全可靠性,并妥善保管和维护。
三、施工步骤1.搭建脚手架基础:根据设计要求,在施工区域找平铺地,并进行基础处理,如设置脚手架支座,确保基础平稳牢固。
2.搭设脚手架架体:根据设计要求和施工方案,依次安装立杆、水平杆和斜杆,使用扣件进行连接固定,保证脚手架结构的稳定和强度。
3.安装脚手板:根据需要将脚手板固定在水平杆上,使用锁定器进行固定,确保脚手板的安全可靠性和承载能力。
4.调整和加固:在搭建过程中,要进行脚手架的调整和加固,确保整个脚手架的水平、垂直和稳定性,使用调节杆和加固杆进行调整和加固。
5.安全检查和验收:在脚手架施工完成后,进行安全检查和验收,确保施工质量和安全管理符合要求,消除安全隐患。
四、施工管理1.根据施工方案,制定详细的施工计划,明确施工工序和时间节点,并进行施工跟踪和进度控制,确保施工按时、按质、按量进行。
2.建立现场安全管理制度,制定详细的安全操作规范和应急预案,加强安全教育和监督,确保施工安全和人员健康。
3.进行施工质量检查和验收,加强施工过程中的质量控制,及时发现和处理质量问题,确保施工质量符合要求。
4.进行施工现场卫生和环境保护工作,做好施工垃圾和杂物的处理和清理,保持施工现场整洁和环境卫生。
五、施工后维护1.在脚手架施工完成后,进行脚手架及周边区域的清理和维护,检查脚手架结构的稳定性和安全可靠性,及时修复和加固。
临城县槐南新村脚手架施工方案编制人:审核人:审批人:河北京鑫建业集团有限公司2013年5月10日脚手架工程施工方案目录第一章工程概况 (1)第二章构造要求 (2)第三章设计要求 (5)第四章脚手架的搭设和拆除工艺 (14)第五章交底验收与使用 (19)第六章安全文明施工保证措施 (20)第一章工程概况1.1工程概况本工程为临城县槐南新村一期工程四栋,1#、6#、7#、8#楼。
建设单位:临城县王庄村委会,设计单位:河北安宇建筑设计有限公司,位于通镇路以南、玉泉路以东。
1、7、8#住宅楼层数均为地上七层,6#住宅为地上六层,其中一层为储藏间、层高2.6米,二至六层层高2.9米,七层低处层高2.5米、最高处为4.9米,坡屋面。
本工程为砖混结构,建筑结构安全等级为二级设计,属丙类抗震建筑,抗震设防烈度为7度;耐火等级为二级;设计使用年限50年;屋面采用现浇瓦屋面防水,防水等级为Ⅱ级,防水层耐用年限为15年。
1.2编制依据根据«建筑施工安全检查标准»(JGJ59-99),和«建筑施工高处作业安全技术规范»(JGJ46-88),及«建筑施工扣件式钢管脚手架»(JGJ130-2001)并结合相关规定,针对本工程施工特点及本工程总施工组织设计制定施工方案。
1.3材料准备本工程外架所用的钢管、扣件、型钢基础垫板由我公司提供。
脚手板和其他材料由项目部自行采购。
材料根据工程进度分阶段组织进场。
1.4 劳动力准备搭设阶段共需架子工6名,维护阶段共需架子工4名,拆除阶段共需外架工6名。
所有架子工均持证上岗。
搭设阶段安排技术员负责测量放线工作。
1.5 机具准备搭、拆架子所需机具主要有架子扳手、吊线,由架子工自备。
项目部应为每个架子工配备如下检查工具:①扭力扳手:1把,用于检查扣件拧紧力度②游标卡尺:1把,用于检查焊接钢管外径和壁厚、外表面锈蚀深度③塞尺:1把,用于检查钢管两端面切斜偏差④钢卷尺:1把,用于检查钢管弯曲程度和搭设中的距离和长度(《建筑施工扣件式钢管脚手架》JGJ130-2001,2002版中提及的钢板尺用钢卷尺代替。
)⑤水平尺:1把,用于检查水平杆高差⑥角尺:1把,用于检查剪刀撑与地面的倾角1.6 技术准备施工前应按要求向架子工做好技术交底,人员变动后重新进行交底。
第二章构造要求本工程脚手架选用方式:2.1总的设计尺寸立杆间距1.5m(局部有所调整),横距1.05m,步距1.5,脚手架最高处取20.59m。
外牌架内侧设全封闭密目安全网。
2.2 纵向水平杆纵向水平杆要求设置在立杆内侧,长度不小于三跨。
接长使用对接。
对接扣件应交错布置,两根相邻纵向水平杆的接头不设置在同步或同跨内,不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm,各接头中心至最近主节点的距离不大于纵距的1/3.接长如采用搭接,搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
本工程使用竹串片脚手板,纵向水平杆应作为横向水平杆的支座,用直角扣件固定在立杆上。
2.3横向水平杆作业层上非节点处的横向水平杆,根据支承脚手板的需要等间距设置,最大间距不应大于纵距的1/2.横向水平杆两端均应采用直角扣件固定在纵向水平杆上。
横向水平杆靠墙一端外伸长度不小于300mm,以满足铺一块脚手板的要求。
靠墙端离外墙装饰距离不大于100mm(符合JGJ130-2001中6.2.3和7.3.6要求)2.4 脚手板作业层脚手板应铺满、铺稳,离开外墙装饰面150mm。
脚手板应设置在三根横向水平杆上。
脚手板的铺设可对接平铺,也可搭接铺设,搭接时接头必须支在横向水平杆上。
作业层端部脚手板探头长度取150mm,板长两端应与支承杆可靠固定。
2.5 立杆内立杆距外墙边300mm。
每根立杆底部应设置垫板。
相邻立杆的对接扣件不得在同一高度内。
下端第一根立杆交错用6m杆和3m杆相互错开。
2.6 连墙件为了便于施工,本工程采用刚性连墙件,连墙件按二步三跨设置(在实际搭设中要在墙体转角处优先设置,因此个别处需要做二步二跨)。
本工程应预先为脚手架留置脚手架眼。
立杆安装时,应满足JGJ130-2001中6.4.2连墙件“靠近主节点设置,偏离主节点的距离不应大于300mm”(不属于强制性条文)的要求。
连墙杆内外两个受力方向均应采用不少于两个直角扣件固定。
2.7 门洞脚手架应在安全通道出入口处设置门洞。
门洞处挑空一根立杆。
门洞处的空间桁架,除下弦平面外,应在其余5个平面内设置斜腹杆。
斜腹杆采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不大于150mm。
安全通道处的门洞两侧立杆应为双管立杆,副立杆高度应高于门洞口1至2步(外排架2步,内排架1步)。
2.8 剪刀撑剪刀撑在脚手架每个面的两个外侧边整个高度上连续设置,每个面中间剪刀撑的距离不超过15m。
每道剪刀撑宽度为4跨。
剪刀撑斜杆的接长采用搭接。
搭接长度不应小于1m,应等间距设置3个旋转扣件固定。
2.9 扣件螺栓拧紧扭力矩不应小于40N.m ,且不应大于65N ·m 。
主节点处固定横向水平杆、纵向水平杆、剪刀撑等用的直角扣件、旋转扣件的中心点的相互距离不大于150mm 。
对接扣件开口应朝上或朝内。
各杆件端头伸出扣件盖板边缘的长度不小于100mm 。
2.10 基础(1)钢管脚手架将搭设之前,应将地面整平、夯实,可酌情1~2皮铺砖找平;脚手架立杆底部设置木垫板,木垫板厚度不小于50mm ,将木垫板(3000×2000×50mm )与墙体平行放置、长度不足2000mm 以下的木垫板与墙体垂直放置,然后在木垫板上设置钢管底座、再设置立杆。
(2)将夯实基础外侧设置排水沟,使水沟排水通畅、不积水。
(3)底座应采用Q235A 钢,焊接应采用E-43型尺寸应符合下图要求: 60150第三章 设计计算3.1 参数信息1508 1501501.脚手架参数双排脚手架搭设高度为20.6m,立杆采用单立杆;搭设尺寸为:横距L b为1.05m,纵距L a为1. 5m,大小横杆的步距为1.5m;内排架距离墙长度为0.30m;采用的钢管类型为Φ48×3.5;横杆与立杆连接方式为单扣件;连墙件采用两步三跨,竖向间距3m,水平间距4.5m,采用扣件连接;连墙件连接方式为双扣件;2、活荷载参数施工均布活荷载标准值:3.000kN/m2;脚手架用途:结构脚手架;同时施工层数:1层。
3、风荷载参数本工程地处山东乐陵市,基本风压0.45 kN/m2;风荷载高度变化系数μz,计算连墙件强度时取0.92,计算立杆稳定性时取0.74,风荷载体型系数μs为0.693。
4、静荷载参数每米立杆承受的结构自重标准值(kN/m):0.1394;脚手板自重标准值(kN/m2):0.300;栏杆挡脚板自重标准值(kN/m):0.150;安全设施与安全网(kN/m2):0.005;脚手板类别:竹串片脚手板;栏杆挡板类型;竹串片脚手板挡板;每米脚手架钢管自重标准值(kN/m):0.038;脚手板铺设总层数:1;5、地基参数地基土类型:素填土;地基承载力标准值(kPa):220.00;立杆基础底面面积(m2):0.20;地基承载力调整系数:0.40。
3.2 小横杆的计算小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯距和变形。
1、均布荷载值计算小横杆的自重标准值:P1=0.038 kN/m;脚手板的荷载标准值:P2=0.3×1.5/2=0.225 kN/m;活荷载标准值:Q=3×1.5/2=2.25 kN/m;荷载的计算值:q=1.2×0.038+1.2×0.225+1.4×2.25=3.466 kN/m;小横杆计算简图2、强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:M qmax=q12/8最大弯矩M qmax=3.466×1.052/8=0.478 kN·m;最大应力计算值o= M qmax/W=94.029N/mm2;小横杆的最大弯曲应力o=94.029 N/mm2小于小横杆的抗弯强度设计值[T]=205 N/mm2,满足要求!3、挠度计算最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.038+0.225+2.25=2.513 kN/m;V qmax=5q14/384EI最大挠度V=5.0×2.513×10504/(384×2.06×105×121900)=1.584mm;小横杆的最大挠度1.584mm小于小横杆的最大容许挠度1050/150-7与10mm,满足要求!3.3 大横杆的计算大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
1、荷载值计算小横杆的自重标准值:P1=0.038×1.05=0.04kN;脚手板的荷载标准值:P2=0.3×1.05×1.5/2=0.236kN;活荷载标准值:Q=3×1.05×1.5/2=2.362 kN;荷载的设计值:P=(1.2×0.04+1.2×0.236+1.4×2.362)/2=1.82 kN;L L L2、强度验算最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分配的弯矩和。
M max=0.08q12均布荷载最大弯矩计算:M1max=0.08×0.038×1.5×1.5=0.007 kN·m;集中荷载最大弯矩计算公式如下:M pmax=0.213P1集中荷载最大弯矩计算:M2max=0.213×1.82×1.5=0.581 kN·m;M= M1max+ M2max=0.007+0.581=0.588 kN·m;最大应力计算值σ=0.588×106/5080=115.808 N/mm2;大横杆的最大弯曲应力计算值σ=115.808 N/mm2小于大横杆的抗弯强度设计值[f]=205 N/mm2,满足要求!3、挠度验算最大挠度考虑为大横杆自重均布荷载与小横杆传递茶载的设计值最不利分配的挠度和,单位:mm;均布荷载最大挠度计算公式如下:V max=0.677q14/100EI大横杆自重均布荷载引起的最大挠度:V max=0.677×0.038×15004/(100×2.06×105×121900)=0.052mm;集中荷载最大挠度计算公式如下:V pmax=1.615P13/100EI集中荷载标准值最不利分配引起的最大挠度:小横杆传递荷载P=(0.04+0.236+2.362)/2=1.32kNV=1.615×1.32×15003/(100×2.06×105×121900)=2.864mm;最大挠度和:V=V max+ V pmax=0.052+2.864=2.917mm;大横杆的最大挠度2.917mm小于大横杆的最大容许挠度1500/150=10与10mm,满足要求!3.4 扣件抗滑力的计算按规范表5.1.7,直角、旋转单扣件承载力取值为8.00KN,该工程实际的旋转单扣件承载力取值为8.00kN。
