玻璃幕墙施工监理实施细则
- 格式:doc
- 大小:184.50 KB
- 文档页数:15
南洋国际玻璃幕墙监理实施细则编制人:审核人:审批人:深圳市建星项目管理顾问有限公司二0一六年五月十日。
目录一、本工程玻璃幕墙工程概况及特点二、编写依据三、幕墙工程质量监理工作流程四、监理工作控制要点及目标值(一)玻璃幕墙工程材料质量控制(二)玻璃幕墙施工质量控制1.玻璃幕墙的的加工制作2.玻璃幕墙安装3.玻璃幕墙安装允许偏差和检验方法五、监理的工作方法及措施(一)施工安装准备阶段事前质量控制要点(二)事中质量控制要点(三)事后质量控制要点一、本项目玻璃幕墙工程概括与特点本工程主体结构形式:结构形式为框剪结构,高层公共建筑。
抗震设防烈度为8度,结构设计使用年限为50年。
项目性质及使用功能组成:地下车库,超高层办公楼。
设计范围:干挂花岗石幕墙、玻璃幕墙、铝单板幕墙、玻璃雨棚、车道入口雨棚等。
幕墙最大标高:99m。
立面分格:幕墙板块的分格基本上与土建立面保持一致,保持原建筑设计的开启扇位置及面积不变。
基本参数:建设单位:海口南洋大厦有限公司;设计单位:海南柏森建筑设计有限公司;施工单位:广州市金鼎广铝装饰工程有限公司;建筑耐久年限:50年;建筑耐火等级:二级;屋面及地下室防水等级:均为二级;基本风压:海口市基本风压,按50年一遇,根据《建筑结构荷载规范》GB50009-2001(2006版)规定取0.85Kpa。
抗震设防烈度:工程抗震设防类别为丙类,设防烈度为8度;幕墙结构合理使用年限为不少于25年。
二、编写依据:1、设计文件和技术资料;2、专业工程相关规范、标准:《建筑幕墙》——GB/T21086-2007《建筑结构荷载规范》——GB5009-2001(2006)《钢结构设计规范》——GB50017-2003《建筑设计防火规范》——GB50016-2006《建筑抗震设计规范》——GB50011-2001《民用建筑隔声设计规范》——GBJ118-88《建筑钢结构焊接技术规程》——JGJ81-2002《建筑玻璃应用技术规范》——JGJ113-2003《点支式玻璃幕墙工程技术规范》——CECS127:2001《铝合金建筑型材》——GB5237-2004《中空玻璃》——GB/T11944-2002《高层民用建筑设计防火规范》——GB 50045-95(2005年版)《建筑用硅酮结构密封胶》——GB16776-2005《硅酮建筑密封胶》——GB/T14683-2003《建筑用铝型材、铝板氟碳喷涂》——JG/T133-20003、经批准的施工组织设计(方案)。

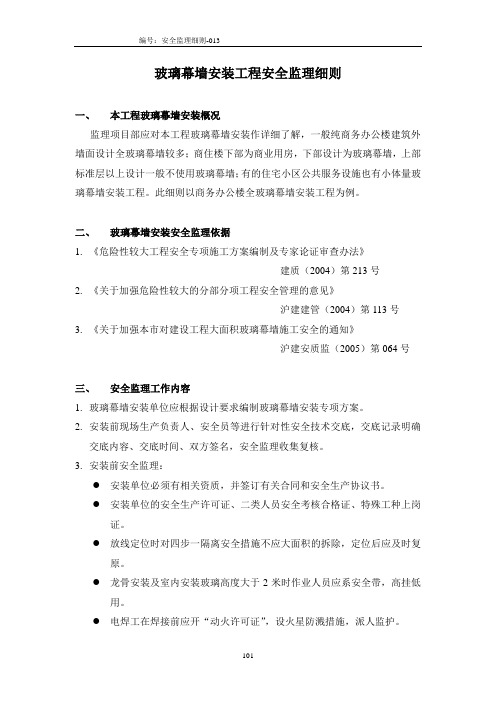

玻璃幕墙安装工程安全监理细则一、本工程玻璃幕墙安装概况监理项目部应对本工程玻璃幕墙安装作详细了解,一般纯商务办公楼建筑外墙面设计全玻璃幕墙较多;商住楼下部为商业用房,下部设计为玻璃幕墙,上部标准层以上设计一般不使用玻璃幕墙;有的住宅小区公共服务设施也有小体量玻璃幕墙安装工程。
此细则以商务办公楼全玻璃幕墙安装工程为例。
二、玻璃幕墙安装安全监理依据1.《危险性较大工程安全专项施工方案编制及专家论证审查办法》建质(2004)第213号2.《关于加强危险性较大的分部分项工程安全管理的意见》沪建建管(2004)第113号3.《关于加强本市对建设工程大面积玻璃幕墙施工安全的通知》沪建安质监(2005)第064号三、安全监理工作内容1.玻璃幕墙安装单位应根据设计要求编制玻璃幕墙安装专项方案。
2.安装前现场生产负责人、安全员等进行针对性安全技术交底,交底记录明确交底内容、交底时间、双方签名,安全监理收集复核。
3.安装前安全监理:●安装单位必须有相关资质,并签订有关合同和安全生产协议书。
●安装单位的安全生产许可证、二类人员安全考核合格证、特殊工种上岗证。
●放线定位时对四步一隔离安全措施不应大面积的拆除,定位后应及时复原。
●龙骨安装及室内安装玻璃高度大于2米时作业人员应系安全带,高挂低用。
●电焊工在焊接前应开“动火许可证”,设火星防溅措施,派人监护。
4.大面积玻璃卸车●大面积玻璃卸车搬运前总包必须进行安全技术交底。
●大面积玻璃到场后,现场应采用吊装设备进行吊装,或采用专用叉车进行卸车。
●装卸大面积玻璃的吊装设备,须由专职人员操作,专职指挥进行装卸随车指挥。
做到稳起稳落,准确就位。
●对于小于等于三平方米(玻璃厚度在15mm以下)的玻璃,现场不具备吊装条件,需采用人工卸货的,项目部须编制施工方案报审批确认后方可实施。
采用人工卸料时必须由安全员、生产负责人到场指挥,卸料前对卸车人员应做到交底详细,分工明确。
5.大面积玻璃的搬运●玻璃搬运前,必须由现场项目技术工程师或生产负责人、安全员进行针对性安全交底,明确搬运人员的职责和具体工作分工及注意的安全事项。
玻璃幕墙监理细则玻璃幕墙是现代建筑中常见的一种外墙装饰材料,美观、环保、隔热等特点使其成为各类建筑的首选。
然而,玻璃幕墙施工过程中存在一些关键细节需要特别注意,以确保施工质量和安全性。
下面是玻璃幕墙监理的一些细则。
1.施工前的准备工作:在施工前,监理人员应与施工单位进行沟通,确保已经准备就绪的施工图纸、工艺规范、施工方案等文件符合相关规定。
此外,还需检查施工人员的证件和施工设备的性能,确保施工条件满足要求。
2.质量控制:玻璃幕墙施工过程中的质量控制主要包括玻璃的选用、安装、密封和抗风压性能等方面。
监理人员应对玻璃的质量进行抽样检测,确保符合相应的标准。
对于玻璃安装过程中的焊接、固定和粘接工艺,监理人员要进行现场监督,确保固定牢固、粘接牢靠,防止出现安全隐患。
此外,玻璃的密封性能也是关键,监理人员要进行检测,确保玻璃及密封材料质量达标。
3.安全措施:在玻璃幕墙施工过程中,监理人员要关注施工现场的安全问题。
首先,施工现场要设置合理的安全防护设施,例如安全网、防护网等,防止施工人员失足掉落。
其次,玻璃的安装过程中要注意操作规范,严禁乱穿脚手架、随意更换安全绳索等不良行为。
最后,监理人员还应建立健全的安全管理体系,定期进行安全检查,及时发现和解决施工安全隐患。
4.监理报告:玻璃幕墙施工期间,监理人员应定期进行施工现场的检查和监督,并将检查情况和施工质量记录在监理报告中。
监理报告要详细描述检查的内容、发现的问题、整改情况和监理人员的建议,并及时提交给施工单位和建设单位,以便于及时改进和解决施工中的问题。
5.结验工作:玻璃幕墙施工完成后,监理人员应进行结验工作,包括验收材料和工艺文件、检查施工质量和技术要求等。
同时,还需要进行功能性测试,如抗风压性能测试、水密性测试和隔热性能测试等,确保玻璃幕墙的功能满足设计要求。
综上所述,玻璃幕墙的监理工作涉及施工前的准备、质量控制、安全措施、监理报告和结验工作等方面,监理人员需要密切配合施工单位,严格按照相关规定进行监督和检查。
玻璃幕墙监理细则
一、前期准备
在玻璃幕墙监理工作开始前,必须进行前期准备工作。
这些准备工作包括但不限于: - 对施工单位进行评审,确认其资质和实力等; - 对工地进行检查,确认环境是否符合要求,如有不符合要求的地方应提出整改意见; - 对施工单位的施工方案进行评审,确认其合理性和可行性,并要求制定相应的施工方案大纲。
二、规范施工
在施工阶段,监理人员需要对整个施工过程严格监督,以确保施工质量符合要求,具体要求如下: - 玻璃幕墙安装前,需对窗框进行检查,确认窗框制作符合要求; - 对玻璃安装过程进行监督,确认安装是否达到规范要求; - 对防水、保温等施工工艺进行监督,确认是否符合要求; - 对施工过程中的材料及设备进行检查,防止使用低质量材料和设备。
三、质量验收
玻璃幕墙的质量验收是确保玻璃幕墙质量的重要环节,主要包括以下检查: - 玻璃幕墙的平整度、竖直度、水平度和尺寸尺控制; - 玻璃幕墙的色差、亮度、透光率、表面平整度、表面缺陷控制; - 玻璃、铝合金和玻璃胶粘接强度检测; - 玻璃幕墙强度、隔声、防水、密封和保温性能检测等。
四、工程交付
在完成所有施工工作后,监理人员需要对玻璃幕墙进行整体的工程交付审验,确保工程符合相关规范,并根据实际情况提出建议和改善措施。
五、监理
对于玻璃幕墙监理的主要包括以下方面: - 检查监理业务是否满足需求; - 监理过程中出现的问题并提出改善措施; - 对施工单位提出意见并给予评价。
玻璃幕墙监理工作需要对施工全过程进行严格的监督和管理,包括前期准备、施工规范、质量验收、工程交付以及监理等环节,以确保工程质量符合要求,达到预期效果。
. - XX市规划展览馆工程玻璃幕墙监理实施细则编制:审批:XX市鸿业工程建设监理XX二0一年月日目录1.工程概况………………………………………………………………………..2.监理依据和目…………………………………………………………………..2.1监理依据………………………………………………………………..………2.2监理目标………………………………………………………………..………3.监理工作流程…………………………………………………………..……….3.1主要原材料进场质量控制流程…………………………………………..3.2质量监理工作流程………………...……….…………………………….3.3玻璃幕墙验收流程图………………………………………………….…3.4 施工阶段进度控制工作流程……………………………………………3.5技术联系工作流程………………………………………………………3.6 隐蔽工程检验流程………………………………………………………4.监理工作控制要点、方法及措施………………………………………..……4.1事前监理控制要点和方法………………………………………….……4.1.1审核施工企业资质……………………………………………………..4.1.2组织图纸会审与施工组织设计审核………………………………….4.1.2.1熟悉图纸………………………………………...…………………...4.1.2.2审核施工组织设计方案………….………………………………….4.1.3加工制作、施工安装前检查复核…………………………………….4.1.4材料进场的检验、试验与抽检………………………………………4.1.4.1一般规定…………………………………………………………..4.1.4.2铝合金材料…………………….…………………………………4.1.4.3玻璃……………………………………………………………….4.1.4.4建筑密封材料…………………………………………………….4.1.4.5结构硅酮密封胶…………...……………………………………….4.2事中监理控制要点和方法………………..……………………………4.2.1幕墙构件加工制作监控要点……………….……..…………………4.2.1.1一般规定………………………………….…………….…..………4.2.1.2幕墙构件加工精度……………………….………………………4.2.1.3非金属材料加工与组装…………………..……………………..4.2.1.4幕墙构件检查……..…………………….……………………….4.2.2幕墙的施工安装监控要求………….……………………………...4.2.2.1一般规定…………………………………………………………4.2.2.2幕墙的施工安装………………………………………………….4.2.2.3成品保护………………………………………….………………5.幕墙验收………………………………………………………………………5.1玻璃幕墙验收…………………………………………………………..5.2防火检查与验收………………………………………………………..5.3防雷检查与验收……………………………………………………….. 6幕墙施工安装的安全措施………………………………..…………..….……7事后监理控制要点和方法…………………………………………………….7.1幕墙的保修与维护……………………………………………………..1.工程概况本工程位于XX市城区旗峰路西北侧老党校地块,东南对望旗峰公园,东北是黄旗广场,东南临东城中路交通便捷。
XXXXXXXXX建设项目玻璃幕墙工程监理细则编制:XX审核:XXX批准时间:XXXXX有限公司XXXX项目监理项目部玻璃幕墙工程监理细则1、工程概况本工程为XXXX建设项目-(办公区)综合办公楼幕墙工程,工程幕墙分(1)隐框玻璃幕墙,面积约2500平方米;(2)点支式玻璃幕墙,面积约1000平方米。
装饰用材重要采用8Low-E+12A+6+1.14PVB+6钢化中空夹胶玻璃、8Low-E+12A+6钢化中空Low-E玻璃、10+12A+10中空双钢化玻璃、10+1.52PVB+10双钢化透明夹胶玻璃。
幕墙用铝材,室外外露表面氟碳喷涂解决,室内外露粉末喷涂解决。
2、监理根据2.1《玻璃幕墙工程技术规范》JGJ102-2.2《建筑防雷设计规范》GB50057-942.3《建筑装饰装修工程质量验收规范》GB50210-2.4《玻璃幕墙工程质量验收原则》JGJ/T139-2.5《建筑幕墙》GB/T21086-2.6《铝合金建筑型材》GB5237.4-2.7《建筑用铝型材、铝板氟碳涂层》GB/T133-2.8《建筑玻璃应用技术规程》JGJ113 -2.9《幕墙用钢化玻璃及半钢化玻璃》GB17841-19993.0《玻璃幕墙接缝用密封胶》JC/T882-3.1《建筑窗用弹性密封胶》JC/T485-3、事前控制3.1审查施工单位提交旳施工组织设计方案。
3.2 检查玻璃幕墙与主体构造连接旳预埋件和基层解决状况。
埋件应牢固、位置精确,埋件旳标高偏差不应不小于10mm,埋件位置与设计位置旳偏差不应不小于20mm。
检查墙面旳垂直度、平整度,对主体构造旳孔洞及表面旳缺陷,应及时规定承包商进行解决。
3.3 校核施工放线3.4 对重要原材料进行进场检查,在工程材料报验单上签订意见,督促承包商将不合格旳原材料限期清理出场。
3.4.1 铝合金材料1)检查铝合金材料旳出厂合格证、化学成分检测报告、力学性能检测报告;2)铝合金表面保护材料与否完好。
玻璃幕墙工程监理细则一、前言玻璃幕墙是现代建筑中常见的一种装饰方式,其不仅具有美观的外观效果,还能提供良好的隔热、隔音和防风能力。
然而,由于施工环境和工艺要求的特殊性,玻璃幕墙工程容易出现质量问题。
为了确保玻璃幕墙工程施工质量,需要进行有效的监理工作。
本文将从监理的角度详细介绍玻璃幕墙工程监理的细则。
二、施工前监理1. 施工方案审查在施工前,监理人员应仔细审查施工方案。
方案应包括玻璃幕墙的结构设计、施工工艺、施工周期等内容,确保方案符合相关规范和标准。
2. 材料选择检查监理人员应对施工材料进行检查,确保材料的质量符合相关标准和规范要求。
特别注意玻璃的选择,应确保玻璃的透明度、强度和抗风压性能满足设计要求。
3. 确保施工现场安全监理人员应对施工现场进行安全检查,确保施工过程中的人身安全和施工设备合理使用。
三、施工中监理1. 基础施工监理对于玻璃幕墙的基础施工,监理人员应确保基础的强度和稳定性。
如地基处理、基础材料的选取、基础施工方法等。
2. 钢结构施工监理玻璃幕墙的钢结构是整个工程的支撑系统,监理人员应对钢结构施工过程进行监督,包括焊接工艺、焊缝质量、防腐处理等。
3. 玻璃安装监理在玻璃安装过程中,监理人员应对玻璃的选用、安装方案、安装工艺等进行检查和监督。
确保玻璃的质量和安装质量达到设计要求。
4. 密封处理监理玻璃幕墙的密封处理对于其防水和隔热性能至关重要。
监理人员应对密封材料的选择、处理方法、施工质量等进行监督,确保密封处理的质量。
5. 系统调试监理在幕墙施工完成后,监理人员应对系统进行全面的调试,包括幕墙系统的开合、平整度、水密性、气密性等性能测试。
四、施工后监理1. 完工验收监理施工完工后,监理人员应对整个工程进行验收,包括幕墙结构的平整度、玻璃的透明度和表面质量、防水处理的效果等方面的验收。
2. 质量保证监理在保修期内,监理人员应对玻璃幕墙的使用情况进行监测和评估,及时发现并处理可能出现的质量问题。
第一节玻璃幕墙工程一质量标准(GB20210-2001)1 主控项目1.1 玻璃幕墙工程所使用的各种材料、构件和组件的质量,应符合设计要求及国家现行产品标准和工程技术规范的规定。
验方法:检查材料、构件、组件的产品合格证书、进场验收记录、性能检测报告和材料的复验报告。
1.2 玻璃幕墙的造型和立面分格应符合设计要求。
检验方法:观察;尺量检查。
1.3 玻璃幕墙使用的玻璃应符合下列规定:1.3.1 幕墙应使用安全玻璃,玻璃的品种、规格、颜色、光学性能及安装方向应符合设计要求。
1.3.2 幕墙玻璃的厚度不应小于6.0mm。
全玻幕墙肋玻璃的厚度不应小于12mm。
1.3.3 幕墙的中空玻璃应采用双道密封。
明框幕墙的中空玻璃应采用聚硫密封胶及丁基密封胶;隐框和半隐框幕墙的中空玻璃应采用硅酮结构密封胶及丁基密封胶;镀膜面应在中空玻璃的第2或第3面上。
1.3.4 幕墙的夹层玻璃应采用聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃。
点支承玻璃幕墙夹层玻璃的夹层胶片(PVB)厚度不应小于0.76mm。
1.3.5 钢化玻璃表面不得有损伤;8.0mm以下的钢化玻璃应进行引爆处理。
1.3.6所有幕墙玻璃均应进行边缘处理。
检验方法:观察;尺量检查;检查施工记录。
1.4 玻璃幕墙与主体结构连接的各种预埋件、连接件、紧固件必须安装牢固,其数量、规格、位置、连接方法和防腐处理应符合设计要求。
检验方法:观察;检查隐蔽工程验收记录和施工记录。
1.5 各种连接件、紧固件的螺栓应有防松动措施;焊接连接应符合设计要求和焊接规范的规定。
检验方法:观察;检查隐蔽工程验收记录和施工记录。
1.6 隐框或半隐框玻璃幕墙,每块玻璃下端应设置两个铝合金或不锈钢托条,其长度不应小于100mm,厚度不应小于2mm,托条外端应低于玻璃外表面2mm。
检验方法:观察;检查施工记录。
1.7 明框玻璃幕墙的玻璃安装应符合下列规定:1.7.1 玻璃槽口与玻璃的配合尺寸应符合设计要求和技术标准的规定。
工程玻璃幕墙监理实施细则编制人:批准人:批准时间:上海市建设建设工程监理有限公司项目部目录1.专业工程概况与特点2.监理工作依据和工程质量验收规定3.监理工作流程4.监理工作控制要点及目标值5.监理工作方法和措施6.旁站监理工作玻璃幕墙监理实施细则1 专业工程概况与特点玻璃幕墙工程有较强的装饰性,同时因其大面积悬挂在建筑物主体结构上,在选材、制作、安装等多个环节均有很高的技术要求,如果某个环节疏忽,将会影响到整个工程的安全性。
幕墙组件与结构连接是否安装牢固是关键点。
本工程采用工厂制作组件,现场安装的施工工艺。
2 监理工作依据和工程质量验收规定2.1 监理工作依据:2.1.1 《建筑工程施工质量验收统一标准》GB50300-2001。
2.1.2 《建筑装饰装修工程施工质量验收规范》GB50201-2001。
2.1.3 《玻璃幕墙工程技术规范》JGJ102-96。
2.1.4 《建筑幕墙》JGJ3035-96。
2.1.5 《建筑幕墙工程技术规范》DBJ08-56-96。
2.1.6 《金属与石材幕墙工程技术规程》JGJ133-2001。
2.1.7 《钢结构工程施工质量验收规范》GB50205-2001。
2.1.8 《玻璃幕墙工程质量检验标准》JGJ/T139-2001。
2.1.9 《建筑幕墙物理分级》GB/T15225-94。
2.1.10 《铝合金建筑型材》GB/T5237-93。
2.1.11 《铝及铝合金阳化-阳极氧化膜的总规范》GB8013。
2.1.12 《低合金高强度结构钢》GB1597。
2.1.13 《钢化玻璃》GB9963-88。
2.1.14 《浮法玻璃》GB11614-89。
2.1.15 《夹层玻璃》GB9962。
2.1.16 《中空玻璃》GB11944。
2.1.17 《建筑幕墙空气渗透性能检测方法》GB/T15226-94。
2.1.18 《建筑幕墙风压变形性能检测方法》GB/T15227-94。
前言建筑物只有经过各种艺术处理之后,才能取得美化城市艺术、渲染生活环境、展现时代风貌、标榜民族风格的效果。
幕墙作为优化建筑设计的重要手段,丰富多彩的立面造型,已成为世界性的新潮流。
为了在玻璃幕墙工程施工中,做到技术先进、经济合理、安全适用,实现该建筑造型新颖、别致,线条明快、视野宽阔、通透简洁、明亮的效果,确保工程施工质量,监理工程师要以设计文件、施工验收规范、建筑工程质量验收统一标准为依据,以质量预控为重点,对幕墙制作和安装等因素进行全面的质量控制,加强中间检查及旁站监督,坚持质量标准,对工程进行标准化、规范化、程序化、数据化和文字化管理,使玻璃幕墙制作、安装质量达到有关标准规范的规定,实现合同约定的质量目标,体现建筑师的设计理念,达到甲方的意愿及使用要求。
3. 材料控制3.1玻璃幕墙材料应符合国家现行产品标准的规定,并应有出厂合格证。
3.2玻璃幕墙材料应选用耐气候性的材料。
金属材料和零附件除不锈钢外,钢材应进行表面热浸镀锌处理,铝合金应进行表面阳极氧化处理。
(GBS013中规定AAl5级)3.3玻璃幕墙材料应采用不燃烧性材料或难燃烧性材料。
3.4结构硅酮密封胶应有与接触材料想容性试验报告,并应有保险年限的质量证书。
3.5玻璃幕墙采用中空玻璃时,除应符合现行国家标准《中空玻璃》GB11944的有关规定外,尚应符合下列要求:①玻璃幕墙的中空玻璃应采用双道密封。
半隐框和隐框幕墙的中空玻璃的密封胶应采用结构硅酮密封胶和丁基密封腻子。
②玻璃幕墙中空玻璃的干燥剂宜采用专用设备装填。
3.6玻璃幕墙采用的橡胶制品宜采用三元乙丙橡胶、氯丁橡胶;密封胶条应挤出成形,橡胶块宜压模成形。
3.7密封胶条应符合下列国家现行标准的规定:《建筑橡胶密封垫预成型实芯硫化的结构密封垫用材料》GBl0711;《硫化橡胶密度的测定方法》GB533;《合成橡胶的命名和牌号》GB5577;《中空玻璃用弹性密封剂》JC486;《建筑窗用弹性密封剂》JC485。
一、工程项目概况1、工程名称:洪州职业学院2、建设地点:江西省丰城市龙冿大道西则3、工程规模:1#栋教学楼、宿舍楼、学生食堂建筑面积约45000㎡,工程总造价约5铝合金百叶。
5、幕墙性能指标:风压变形性能Ⅴ级;雨水渗漏性能Ⅲ级;幕墙空气渗透性能Ⅱ级;平面内变形性能Ⅳ级;保温性能Ⅲ级。
6、材料选用说明:①、玻璃②、铝型材a.铝型材采用国产优质铝型材,铝型材合金状态选用6063-T5或6063-T6铝合金型材。
b.铝型材化学成分符合《变形铝及铝合金的化学成分》GB/T3190-1996的要求。
c.铝型材的性能符合《铝合金建筑型材》GB/T5237-2000。
③、石材④、钢材⑤、结构胶、耐候建筑密封胶a.建筑幕墙使用的结构密封胶必须为常温固化双组份,耐候硅酮密封胶必须为中性固化胶。
b.结构胶和密封胶与相接触的材料应有相容性试验报告。
c.硅酮结构密封胶与耐候硅酮密封胶性能应符合规范要求。
⑥、密封胶条及胶垫应用黑色高密度的三元乙丙橡胶制品,并符合GB10711的有关规定。
密封垫应挤压成块,密封胶条应挤压成条。
二、监理依据1、《玻璃幕墙工程技术规范》(JGJ102-2003)2、《建筑装饰装修工程质量验收规范》(GB50210—2001)3、《金属、石材幕墙工程技术规范》(JGJ133-2001)4、《建筑用硅酮结构密封胶》(GB16776-97)5、《建筑幕墙》(JG3035-19966、设计图纸及相关设计变更7、施工组织设计三、事前监理控制要点与方法A、审核产品制作、施工安装企业资质;1、对幕墙产品制作执行生产许可证制度。
凡生产制作幕墙产品的企业,必须持有产品生产许可证,无证企业不得生产和销售;2、幕墙施工安装企业必须持有建设行政主管部门核发的企业资质证书,按证书所核定的工程承包范围承接幕墙工程,严禁无资质承包及越级承包幕墙工程。
B、组织图纸会审1、施工单位根据效果图及框架实际几何尺寸出施工图及节点大样图和结构计算书,须经业主、设计确认,再进行图纸会审;2、图纸会审重点;3、图纸是否符合技术规范要求;4、设计是否满足安全、合理、技术先进的原则;5、设计是否满足建设单位使用要求;6、施工是否方便、合理、节约;7、对重点部位的设计意图、技术要求、难点及质保措施,向施工单位作技术交底。
C、审核施工组织设计方案幕墙的施工安装质量,是直接影响幕墙安装后能否满足幕墙的建筑物理及其它性能要求的关键,同时幕墙施工又是多工种联合施工,和其它分项工程施工有交叉和衔接。
因此,为保证幕墙施工安装质量,要求施工安装单位单独编制幕墙施工组织设计方案,监理单位重点审核内容有:1、施工单位的组织架构、责任和职权;2、选定“三性”试验试件尺寸、要求及检验单位;3、构件半成品的运输路线、距离、时间安排、车辆类型、数量;4、场内搬运的作业时间安排、卸货机具、堆放场地;5、质量要求及检查计划,包括:主体结构安装、锚固件位置、构件安装的允许偏差;6、施工方法、要求和规程,包括:安装工序、安装机具和工具、脚手架、铁码与预埋件连接、立柱与横梁安装及位置调整、焊接防锈措施、板材安装、防火棉安装、防雷系统安装、注耐候密封胶的顺序、铝框和玻璃保护;7、安全措施及劳保计划,包括起吊、卸货安全要求,防止高空坠落,安全带使用等。
D、加工制作、施工安装前检查复核1、“三性”试验结果要符合规范要求;2、幕墙在制作前对建筑设计施工图进行核对,并对已建建筑物进行复测,按实测结果调整幕墙并经设计、监理同意后,方可加工组装;3、构件进行钻孔、装配接头芯管、安装连接附件等辅助加工时,其加工位置、尺寸应准确;4、构件安装前均应进行检验与校正。
构件应平直、方正,不得有变形和刮痕。
不合格的构件不得安装,应予更换。
施工安装单位根据具体情况,对易损坏和丢失的构件、配件、玻璃、密封材料、胶垫等,应有一定的更换储备数量;5、为保证幕墙施工安装的质量,要求主体结构工程应满足幕墙安装的基本条件,特别是主体结构的垂直度和外表面平整度及结构的尺寸偏差,必须达到钢筋砼结构(连廊为钢结构)施工及验收规范的要求。
否则,应采用适当的措施后才能进行幕墙的施工安装;6、为保证幕墙与主体结构连接牢固可靠,幕墙与主体结构连接的预埋件应在主体结构施工时,按设计要求的数量、位置和方法进行埋设。
埋件的标高偏差不应大于10mm,埋件位置与设计位置的偏差不大于20mm。
若施工单位对幕墙的固定和连接件有特殊要求、或与上述偏差要求不同时,应提出书面要求或提供埋件图、样品等,给设计单位在主体结构施工图上注明要求。
E、材料进场的检查验收a.一般规定1、为使幕墙安全可靠,幕墙材料应符合现行国家、行业标准,不合格的材料严禁使用。
2、为使幕墙材料有足够的耐候性和耐久性,具备防风雨、防日晒、防盗、防撞击、保温隔热等功能,要求幕墙所用金属材料除不锈钢和轻金属材料外,均应进行热镀锌防腐蚀处理,铝合金应进行表面阳极氧化处理,以保证幕墙的耐久性;3、幕墙无论是在生产制作、施工安装,还是交付使用后的防火均十分重要,因此幕墙材料应尽量采用不燃烧性或难燃烧性材料。
对少量不防火、易燃材料,在施工安装中应特别注意,并有防火措施;4、结构硅酮密封胶是保证幕墙工程整体结构安全和质量的关键材料,必须进行严格的检验和测试,必须有性能和与接触材料包括铝合金型材、玻璃、双面胶带的相容性试验合格报告,不符合质量要求的严禁用于幕墙工程。
供应单位必须提供有产品质量保险年限的质量证书,施工单位提供质保书。
b.铝合金材料1、幕墙用的铝合金型材应采用高精级,同时化学成份应符合现行国家标准规定;2、幕墙采用铝合金的阳极氧化膜厚度不应低于现行国家标准规定的AA15 级,不宜太薄,也不能太厚;3、幕墙配套使用的铝合金门窗、钢材、不锈钢材等均应符合现行国家标准规定;4、幕墙用五金配件必须经监理认可,确保材质优良、功能可靠,并有出厂合格证,标准五金件应符合现行国家标准规定。
c.玻璃1、幕墙采用玻璃的外观质量和性能应符合现行国家标准规定;2、中空玻璃除应符合现行国家标准外,尚应符合下列要求:①、应采用双道密封。
明框幕墙的中空玻璃的密封胶应采用聚硫密封胶和丁基密封腻子;半隐框和隐框幕墙的中空玻璃的密封胶应采用结构硅酮密封胶和丁基密封腻子。
(中空玻璃应由专业厂家生产,不能现场做);②、干燥剂应采用专用设备装填。
3、幕墙用夹层玻璃时,应采用PVB 胶片干法加工合成;4、所有幕墙玻璃裁割后必须进行边缘处理,倒棱、倒角。
钢化和半钢化玻璃应在钢化和半钢化处理前进行倒棱、倒角处理。
d.建筑密封材料1、幕墙采用的密封胶条应符合国家现行标准规定。
2、幕墙采用的三元乙丙密封胶性能应符合现行行业标准规定。
3、耐候硅酮密封胶必须是中性胶,应避免与水接触以免变质,其性能应符合以下规定,①、应采用高模数中性胶,分单组份和双组份,其性能应符合以下规定,其中H 型粘外观四、事中监理控制要点与方法A、幕墙构件加工制作监控要求a.一般规定1、幕墙使用的所有材料和附件,都必须有产品合格证和说明书以及执行标准的编号,特别是主要部件、与安全有关的材料和附件,严格检查其质量,检查出厂时间、存放有效期,严禁使用过期材料及附件;2、加工幕墙构件的设备和量具应能达到幕墙构件加工精度要求,要定期进行检查和计量认证;3、隐框幕墙的结构装配组合件应在生产车间制作,不得在现场进行,幕墙构件加工车间要求清洁、干燥、通风良好,温度也应满足加工的需要,夏季应有降温措施。
对于结构硅酮密封胶的施工车间要求较严格,除要求清洁无尘土外,室内温度不宜高于27℃,相对湿度不宜低于50%;4、不得使用过期的结构硅酮密封胶和耐候硅酮密封胶。
B、幕墙构件加工精度幕墙构件加工精度a.幕墙金属构件的加工精度应符合下列要求:1、横梁的允许偏差为±0.5mm,立柱的允许偏差为±1.0mm,端头斜度的允许偏差为―15′;2、孔位的允许偏差为±0.5mm,孔距的允许偏差为±0.5mm,累计偏差不应大于±1.0mm。
b.幕墙构件装配尺寸允许偏差应符合以下要求:d.玻璃幕墙的加工组装应符合下列要求:1、玻璃边缘应进行处理,其加工精度符合设计要求;2、高度超过4m 的玻璃应悬挂在主体结构上;3、玻璃与玻璃、玻璃与玻璃肋之间的缝隙,应采用结构硅酮密封胶嵌填严密。
e.幕墙与建筑主体结构连接的固定支座宜选用铝合金、不锈钢或热镀锌处理的碳素结构钢,并应具备调整范围。
C、非金属材料的加工组装a.幕墙中对玻璃及支撑物的清洁工作,是关系到构件加工成败的关键步骤之一,一定要认真按下列步骤进行,如因清洗不干净,将对构件质量安全留下隐患:1、把溶剂倒在一块干净布上,用该布将被粘结物表面的尘埃、油渍和其它脏物清除,然后用第二块干净布将表面擦干;2、对玻璃槽口可用干净布包裹油灰刀进行清洗;3、清洗后构件,应在一小时内进行密封,当再污染时,应重新清洗;4、清洗一个构件或一块玻璃,应更换清洁的干布;5、坚持用两块布清洗的方法,一块布只用一次,不准重复使用,用过的布待洗净晾干才准使用。
b.清洁中使用溶剂应符合下列要求:1、不应将擦布放在溶剂里,应将溶剂倾倒在擦布上;2、使用和贮存溶剂,应用干净的容器;3、使用溶剂的场所严禁烟火;4、应遵守所用溶剂标签上的注意事项。
D、幕墙构件检验a.幕墙构件应按构件的5%进行抽样检查,且每种构件不得小于5件。
当有一个构件不符合规范要求时,应加倍抽查,复验合格后方可出厂。
b.产品出厂时,应附有检验质量证书、安装图及其说明。
E、幕墙的施工安装监控要求a.一般规定1、幕墙安装前对进场构件、附件、玻璃、密封材料和胶垫等的材料品种、规格、色泽和性能,按设计质量要求进行检查和验收,不合格和过期的材料不得使用;2、幕墙单元组件、试样必须经建设行政主管部门核定的幕墙工程质量检测机构进行检测。
单元组件试样不符合要求的不得进行施工安装。
正式安装前,施工单位应在现场设置1:1 单元样板经设计、监理单位确认,以此作为检查依据、验收标准;3、隐框幕墙的结构装配组合件应在生产车间制作,不得在现场进行,幕墙构件加工车间要求清洁、干燥、通风良好,温度也应满足加工的需要,夏季应有降温措施。
对于结构硅酮密封胶的施工车间要求较严格,除要求清洁无尘土外,室内温度不宜高于27℃,相对湿度不宜低于50%;4、不得使用过期的结构硅酮密封胶和耐候硅酮密封胶。
b.幕墙的施工安装a.幕墙的施工测量应符合下列要求:1、幕墙分格轴线测量应与主体结构的测量配合,其误差应及时调整不得积累。
如主体结构轴线误差大于规定的允许偏差时,包括垂直偏差位,应征得设计、监理单位同意后,适当调整幕墙的轴线,使其符合幕墙的构造需要。
2、对高层建筑的测量应在风力不大于4 级情况下进行,每天应定时对幕墙的垂直及立柱位置进行复核,同时也要与主体轴线相互校核,并对误差进行控制、分配、消化,不使其积累,以保证幕墙的垂直及立柱位置的正确。
