南腊河新区道路工程(曼研桥下游)2#滨河路工程专项施工方案编制:审核:审批:编制单位:江西银鹰建设工程有限公司编制日期: 2016年7月1日目录第一章编制原则及编制依据第二章总体施工组织布置及规划第三章主要工程项目的施工方案、方法与技术措施第四章安全与防护措施第五章其它应说明事项(雨季施工技术措施)第一章编制原则及编制依据一、编制原则1、本施工组织设计本着遵循我公司“树立精品意识,从难从严管理,建造优质工程,用户放心满意”的质量方针及企业精神,结合本工程的设计范围、工程性质、特点、规模和各种客观条件,进行科学合理的施工部署。
2、积极响应施工,围绕工期、质量,优选施工方案。
3、施工组织设计严格按照国家颁布的实施性建设工程施工质量验收系列规范进行编制,确保本工程达到国家质量标准。
4、针对本工程的特点,科学合理的进行施工进度安排,确保合同目标的实现。
5、尊重科学,实事求是,推动施工技术进步,实施“施工管理”,积极推广应用新技术。
6、认真优选施工方案,合理利用现有资源,统筹兼顾,实现方案的科学性、实用性和可操作性。
7、以高速、优质、低耗、文明、安全为施工目标。
二、编制依据1、《勐腊县南腊河滨水景观综合开发建设项目南腊河新城区段(曼研桥下游)道路工程2#滨河路施工图设计》(2014W174-CS00HD0401),(北京市市政工程设计研究总院有限公司);2、《勐腊县南腊河滨水景观综合开发建设项目(新城段一期)滨河路道路、排水、交通、给水、电力(全一册)》(左岸),(昆明官房建筑设计有限公司);3、《勐腊县南腊河滨水景观综合开发建设项目指挥部(腊滨指发【2015】15号)》4、现场勘测调查的相关资料4、相关的技术规范及规程有:(1)《地基与基础工程施工质量验收规范》(GB50202-2002);(2)《给水排水工程管道结构设计规范》(GB50332-2002);(3)《给水排水管道工程施工及验收规范》(GB50268-2008);(4)《给水排水构筑物工程施工及验收规范》(GB 50141-2008);(5)《市政给水管道工程及附属设施》(GTBJ-1039);(6)《城镇道路工程施工与质量验收规范》(CJJ1-2008);(7)《云南省市政基础设施工程质量优良等级评定标准》(DBJ 53T-37-2011);(8)《建设工程监理规范》(GB50319-2013);(9)《云南省市政工程消耗量定额》;(10)《建筑工程安全管理条例》;(11)《安全生产法》;(12)《市政道路工程质量检验评定标准》(CJJ1-906)。

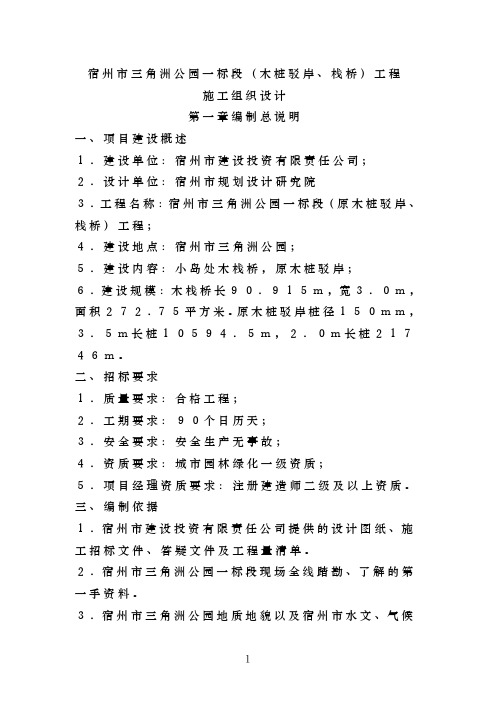

宿州市三角洲公园一标段(木桩驳岸、栈桥)工程施工组织设计第一章编制总说明一、项目建设概述1.建设单位:宿州市建设投资有限责任公司;2.设计单位:宿州市规划设计研究院3.工程名称:宿州市三角洲公园一标段(原木桩驳岸、栈桥)工程;4.建设地点:宿州市三角洲公园;5.建设内容:小岛处木栈桥,原木桩驳岸;6.建设规模:木栈桥长90.915m,宽3.0m,面积272.75平方米。
原木桩驳岸桩径150mm,3.5m长桩10594.5m,2.0m长桩21746m。
二、招标要求1.质量要求:合格工程;2.工期要求:90个日历天;3.安全要求:安全生产无事故;4.资质要求:城市园林绿化一级资质;5.项目经理资质要求:注册建造师二级及以上资质。
三、编制依据1.宿州市建设投资有限责任公司提供的设计图纸、施工招标文件、答疑文件及工程量清单。
2.宿州市三角洲公园一标段现场全线踏勘、了解的第一手资料。
3.宿州市三角洲公园地质地貌以及宿州市水文、气候降雨量等资料。
4.工程施工相关技术标准、规程与规范,《市政工程施工技术规程》、《安全法》、《建筑法》等。
5.本公司多年来的市政、园林工程的施工经验。
四、编制原则本施工组织设计将主要就工程图纸设计内容且业主招标范围内工程的施工,并集中从组织机构、施工程序、施工方案、主要施工方法、机具、度计划、质量控制以及与业主、监理等单位之间的配合、协调,安全生产、文明施工等方面进行论述。
具体体现在以下几个方面:1.采用我单位多年来在市政、园林道路建设中使用的先进施工方法、工艺设备。
2.调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。
3.树立视优质工程为企业命脉的理念,一定要在本工程施工中创一流施工水平。
4.充分考虑各种不利施工进度和质量的因素在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。
5.针对本工程的施工特点、难点着重考虑相应的施工方案和措施。
五、编制说明根据业主提供的三角洲公园木桩驳岸、木栈桥施工设计图纸和现场勘察情况,结合招标文件的各项条款、说明和工程量清单,可以确定工程的施工要求比较高、时间紧、任务重。
xxx区科技新城东片区基础设施建设项目滨河路市政工程施工组织设计编制人:审批人:批准人:xxx集团股份有限公司2017年x月x日目录第一章编制依据及原则 (1)一、编制说明 (1)二、编制依据 (1)三、编制原则 (2)四、编制范围 (3)第二章总体概述 (3)一、工程慨况 (3)二、路面设置 (3)三、项目概况 (4)第三章道路设计要求 (4)一、路基设计 (4)二、路面结构设计 (5)第四章桥涵工程 (7)一、桥涵设计 (7)二、结构形式 (7)第五章雨水管道工程 (7)一、雨水管道 (7)二、雨水检查井 (8)第六章项目经理部组成 (9)一、施工组织机构管理框图 (9)二、配备原则及配备简况 (9)三、管理人员职责 (10)第七章施工部署及总平面布置 (15)一、建设工程目标 (15)二、工程施工计划 (15)第八章资源配备计划 (20)一、劳动力安排计划 (20)二、机械设备计划 (20)三、资源保证措施 (21)第九章施工进度计划与措施 (21)一、施工进度计划组成 (21)二、确保工期计划措施 (22)第十章季节性施工保证措施 (24)一、雨季施工措施 (24)二、夏季施工措施 (24)三、冬季施工措施 (25)第十一章施工现场总平面布置图 (27)一、总体要求 (27)二、办公生活区 (28)三、总平面管理措施 (28)第十二章施工方案与技术措施 (29)一、总体施工方案概要 (29)二、主要项目施工方案 (29)施工测量方案 (29)土石开挖及回填方案 (31)路基工程方案 (36)砂砾石基层施工方案 (38)水泥稳定碎石基层施工方案 (42)路面拆除施工方案 (44)沥青混凝土路面施工方案 (45)路缘石、嵌边石施工方案 (53)人行道铺装施工方案 (53)交通安全工程施工方案 (54)雨水管道工程施工方案 (60)照明工程施工方案 (66)涵洞工程施工方案 (70)第十三章质量管理体系与措施 (71)第十四章安全管理体系与措施 (81)第十五章环境管理体系与措施 (85)第十六章安全应急预案与措施 (89)第十七章新技术、新工艺的应用 (92)第十八章文明施工措施 (94)附表一:施工机械设备配置附表二:劳动力投入计划表附表三:总进度计划附表四:施工现场平面布置图第一章编制依据和原则一、编制说明本施工组织设计是我公司为指导工程施工而编制的指导性文件,是我公司施工管理的重要工程管理文件,是保证按期、优质、经济的完成工程施工的重要技术措施文件。
河道驳岸施工组织设计1. 引言本文档旨在为河道驳岸施工组织设计提供一份详细的计划和指导。
驳岸施工是为了加固河道岸边的土壤而进行的一系列工程。
本文档将涵盖施工组织设计的各个方面,包括项目背景、施工范围、施工流程、人员安排、安全措施等。
2. 项目背景2.1 地理位置驳岸施工项目位于某某河流的一段河道,该河道跨越了某某城市的市区。
由于河道岸边土壤松软且易被冲刷,为了确保河道的安全稳定,驳岸施工成为必要的措施。
2.2 目标驳岸施工的目标是加固河道岸边土壤,提高河道的抗冲刷能力,并确保河道的安全稳定。
同时,施工过程中也要充分考虑环境保护和生态恢复。
3. 施工范围本次驳岸施工的范围是指河道的岸边土壤加固工程,包括以下几个方面:•挖掘与回填:对河道岸边土壤进行挖掘和回填,以加固土壤的稳定性。
•驳岸模具安装:安装驳岸模具,为施工提供工作平台。
•石块铺设:在驳岸模具上铺设石块,用于加固和保护岸边土壤。
•植被恢复:施工完成后,进行植被恢复工作,保护生态环境。
4. 施工流程4.1 前期准备阶段在施工正式开始之前,需要进行一系列的前期准备工作,包括:•编制施工方案:根据项目要求和实际情况,制定详细的施工方案,包括施工计划、人员组织、材料采购等。
•确定施工周期:根据项目的规模和难度,确定施工的时间周期,合理安排各个工序的时间。
•确定施工队伍:根据工程需求,确定施工队伍的人数和专业分工,确保施工的效率和质量。
4.2 施工阶段施工阶段是整个驳岸施工的关键阶段,需要按照施工方案进行有序的操作,包括:1.挖掘与回填:–根据设计要求,确定挖掘的深度和宽度。
–使用挖掘机进行土壤的挖掘,注意挖掘的平整和坡度的控制。
–将挖掘出的土壤进行堆放,等待后续回填。
2.驳岸模具安装:–根据设计要求和施工方案,安装驳岸模具。
–检查驳岸模具的平整度和稳定性,确保施工安全。
3.石块铺设:–在驳岸模具上铺设石块,注意石块的选用和铺设的整齐度。
–使用专用设备进行石块的压实,提高石块的稳定性。
西宁市南川工业园区第十三街(西久公路_第一大道)市政工程施工组织设计编制单位:广汇建设集团有限公司第一章编制说明一、编制目的本施工组织设计内容包括项目组织管理、机构设置、施工部署、总平面图布置、施工目标、人力及机械配置、主要工程施工方案和方法、质量、安全和文明施工等自开工至竣工的全过程组织管理措施。
二、编制依据1.西宁市南川工业园区周边规划路市政工程招标文件。
2.西宁市南川工业园区第十三街(西久公路--第一大道)市政工程施工图。
3.国家、地方有关质量管理、安全管理、文明施工管理制度。
4.我公司现场考察所获得的调查资料。
5.国家、地区及行业现行的有关施工规范、规程和验收标准。
6.我公司成熟的施工技术、管理水平、科技成果、科研水平、机械设备配套能力、资金投入能力及多年来从事同类工程的施工经验。
三、编制原则1.严格执行与本工程有关的国家、部委及地区制定颁布的规范、规程、技术标准和法规文件等。
2.响应招标文件的要求,确保实现业主制定的工期、质量、安全、环保、文明施工等各方面目标。
3.根据工程实际情况,合理安排施工顺序,运用先进技术控制施工进度,进行平行流水及均衡施工。
4.制定切实可行的施工方案和质量保证措施,采用新工艺、新材料、新技术和新设备,确保工程质量。
5.合理配置生产要素,尽量减少工程消耗,降低生产成本。
6.安排有同类或类似工程施工经验的专业队伍,按照业主的要求组织专业化施工。
7.明确安全目标,采取可靠的安全措施,确保安全施工。
8.施工中做到文明施工,争创“文明施工工地”。
9.本公司机械、人员、技术的情况和资源的调配能力。
10.本公司对施工各工种工序有关规定及操作标准、质量控制手册。
11.建设单位提供的有关资料;12.现行的施工及验收规范和检验评定标准。
12.1 《公路路基施工技术规范》12.2 《公路水泥混凝土路面施工技术规范》12.3 《给水排水构筑物施工及验收规范》12.4 《城市管线综合工程规划规范》12.5 《道路交通标志和标线》12.6 《道路交通信号灯设置与安装规范》12.7 《公路水泥混凝土路面施工技术规范》12.8 《公路工程质量检验评定标准》四、编制内容海口市民安小区廉租房周边规划路市政工程,其中包括12米规划路和敬贤路的道路工程、排水工程、电气工程以及交通工程;第二章工程概况及工程特点一、工程概况本工程西起西久公路,东至规划第一大道。
河道工程驳岸工程施工组织设计方案目录第一章编制说明 (3)第二章工程概况 (4)第三章施工组织 (7)第四章施工部署 (12)第五章主要的施工方法 (16)第六章施工组织管理及技术措施 (38)第七章工程质量目标及保证措施 (40)第八章工期保证措施 (44)第九章文明、安全施工保证措施及环境保护措施 (46)第十章雨季施工保证措施 (51)第一章编制说明一、编制依据根据**市水利设计研究院有限公司提供的**河河道工程图纸资料、规范以及与之相关的施工技术要求、规程、标准,并结合我公司的实际情况和以往的施工经验,通过实地考察、考证编制而成。
二、自然环境本工程地处长江下游冲积平原,地势平坦。
沿线所经地段的上层为杂填土,松散并夹含建筑垃圾为主,下层为粘土及粉质粘土层为主,承载力基本容许值为150kpa,满足设计要求。
三、工期、质量目标开工日期:2019年3月10日竣工日期:2019年9月30日质量目标:合格工程第二章工程概况一、概况本工程为**河河道工程,位于**市金阊区,虎阜路及西延工程的道路北侧,山塘河西侧。
本工程河道西至虎泉路,东至云岩路,河道长度593.22m,河道宽度15m。
两侧新建驳岸1142.4m,其中A段255.1m,B段311.4m,C段272.2m,D段69.8m,E段233.9m。
根据河道位置、河线与临岸道路的距离及地块因素,南北两侧采用不同的驳岸形式。
其中南侧驳岸为直立式灌砌块石高挡墙,条石贴面,花岗岩压顶,顶部安装花岗岩石栏杆。
北侧驳岸采用矮挡墙砌黄石形式,景观石及两侧绿化均由设计景观部位设计实施。
本工程挡墙基础座落在粉质粘土层上,承载力基本容许值为fa0=150kpa,满足设计要求。
粉质粘土层渗透系数为4.00*10-6,为微透水层;下卧层粉砂层渗透系数为4.00*10-3,为透水层。
施工时避险开挖面积过大,出现管涌及冒砂现象。
建设单位:**市市政建设管理处设计单位:**市水利设计研究院有限公司监理单位:**建设监理有限公司施工单位:**市第二市政工程有限公司二、施工依据1、建设单位提供的资料(1)《**河河道工程位置图》;(2)《**河河道工程地质勘察报告》;(3) 有关规划文件2、技术标准及规范《堤防工程施工规范》SL/T260-98《公路桥涵施工技术规范》JTG/T F50-2011《城市桥梁工程施工与质量验收规范》CJJ2-2008三、驳岸性质及设计标准设计依据:1、《堤防工程设计规范》及《水上混凝土结构设计规范》等规范。
洛阳高新开发区三期道路第二标段(滨河路西段)施工组织设计2012年7月11日目录一、工程概况二、编制依据三、施工组织计划四、施工进度计划五、主要施工方法六、劳动力计划七、主要施工机械计划八、确保工程质量的技术组织措施九、确保安全施工的技术组织措施十、确保招标文件要求工期的技术措施十一、施工降低工程成本措施十二、文明施工及环保措施十三、目视管理十四、项目经理及组织机构图十五、施工总平面布置图十六、工程进度、劳动力计划示意图十七、主要施工设备计划十八、试验、测量设备表十九、质量保障体系滨河路施工组织设计一、工程概况滨河路位于洛河北岸,东志芳泽路口西至凌波西路口,全长2174米.是洛阳市高新技术开发区交通次干道,滨河路的建成,使高新技术开发区南部至洛河边形成路网,对洛阳市高新技术开发区总体规划和远期发展有着重要的现实意义.滨河路所经过的地形呈西高东低度趋势,起点与终点高差约4.5米自然坡度约0.3%,道路走向与洛河走向平行.道路工程穿越的地层主要为第四系全新统冲洪积层,由上到下依次为:①杂填土,主要由生活垃圾、碎砖块及粉质粘土组成,土质混杂,结构疏松.②低液限粉质土,土质不均,具针、生孔含碳屑、碎石、砂砾,稍湿.③含卵石土,主要有漂石、卵石、砾石及中砂组成,含大量泥质.道路沿线地下水位较高,水位埋深1.0~2.5米,属潜水,年变幅在4米左右,对管道施工造成不利影响,施工应绰起高度重视.滨河路工程划分为两个标段,第一标段为滨河路东段,桩号为K2+165.39~K1+150,第二标段为滨河路西段,桩号为K1+150~K0+032.本施工组织设计为滨河路第二标段施工组织设计.1、主要工程量(1)道路工程:长1118米车行道:14710平方米人行道:6000平方米(2)管道工程污水管道:长1173米雨水管道:长1180米2、技术标准(1)道路等到级:城市道路次干道Ⅰ级(2)道路红线:30米(3)设计车速:40km/h(4)路面结构临界设计年限:15年(5)最大纵坡0.418%(6)最小纵坡0.3%(7)平曲线半径600米(8)最小竖曲线半径9000米(9)道路横断面2米(绿化带)+3米(人行道)+2.5米(绿化带)+15米(车行道)+2.5米(绿化带)+3米(人行道)+2米(绿化带)=30米(10)道路结构车行道:3厘米细粒式沥青砼(AC—131)+4厘米中粒式沥青砼(AC—201)+5厘米粗粒式沥青碎石(AC--30Ц)+16厘米水泥粉煤灰稳定砂砾基层(水泥:粉煤灰:级配砂砾=5:15:80)+30厘米石灰土底基层(含灰12%).人行道:面层为5厘米彩色防滑人行道板砖+3厘米石灰砂浆卧底(1:3)+12厘米石灰土基层(含灰10%).二、编制依据本工程为洛阳高新技术开发区三期基础设施道路工程滨河路建设工程,工程施工组织设计主要编制依据为:1、洛阳高新技术产业开发区三期基础设施工程招标文件.2、洛阳高新技术产业开发区三期道路工程滨河路道路施工图设计.3、洛阳高新技术产业开发区三道路工程滨河路排水施工图设计.4、91年《全国市政工程统一劳动定额》.5、《全国市政工程统一劳动定额》6、《全国市政工程施工工期定额》7、《市政道路工程质量检验评定标准》8、《市政管渠工程质量检验评定标准》9、《城市道路路基工程施工及验收规范》10、《沥青路面施工及验收规范》11、《公路路面基层施工技术规范》12、《市政工程施工手册》13、《市政工程施工技术规范》14、《市政工程质量管理手册》等三、施工组织计划(一)施工管理机构为保质保量地完成滨河路道路工程,我公司设立滨河路道路工程项目经理部,具体负责项目实施,为此抽调具有丰富市政工程施工经验的工程技术人员,组建缋有力的生产调度、技术质量管理机构,以保证工程顺利进行.见组织机构图(1)项目经理代表企业法人全面负责工程实施阶段和各项工作,对本工程实施全过程的集中统一指挥.项目部下设生产组、技术组、质量组、材料组、安全组及办公室负责日常事务处理.项目经理部为具体实施管理机构.(2)生产组为日常施工指挥、调度中心负责工程计划的编制和实施,机械调度,劳动力配制,直辖市工程的施工进度,负责施工期间的签证工作等.(3)技术组、质量组系技术质量管理部门,负责工程日常技术问题的处理:进行工程的设计交底、施工技术交底及工程质量事故的处理,指导各施工单位做好各环节的工序质量验收工作:指导和直辖市工程测量与工地实验室的工作:负责工程资料的收集、整理、存档.(4)材料组负责工程材料的采购和管理:各类施工材料、成品、半成品进场和管理:工程所用材料的复试工作.(5)安全组负责工程施工期间的施工安全及保卫工作.(6)办公室主要负责对外宣传、接待工作;文印及各施工段其他事务性工作.(二)施工部署根据本标段实际情况,由我分公司承担主要施工任务,机械化分公司配合工程的施工;沥青分公司负责沥青路面的施工.各施工段平行作业,均采用项目法施工,从项目经理到施工队伍层层落实各项承包责任制.(三)施工准备工作(1)施工现场准备在接到业主中标通知书后,按照监理部的指令,迅速组织施工队伍、施工机械进场,搭建施工临时设施,修筑施工便道、施工用水电,按业主指定将高压电线及变压器架至现场,施工用水接至现场.临时设施本着方便交通,便于施工便于管理为原则,根据现场的具体情况布置,详见施工平面布置图.(2)施工技术准备道路工程技术要求高,施工前必须做好以下准备工作1)调查了解施工现场的地质、地貌情况,以便合理安排管道与道路的施工方案.详细调查管道施工的地下水位及制定排水方案.2)对路基的压实度参数事先进行试验和研究,摸索施工用土的含水量与最大干密度的关系,有效掌握施工中压实时间、压实次数,提高机械利用率.3)组织有关人员认真阅读施工图纸领会设计意图.组织施工人员进行图纸会审,并进行各种施工、验收规范的学习.进行详细地技术交底,使每个施工人员都熟悉操作规程和质量标准.了解施工工艺,沿线踏勘,了解现场情况.4)协调好与建设单位、监理单位的关系,明确监理流程.5)做好施工测量放线工作,依据施工图纸对道路中线、水准点进行复合,并相应加密峄路基横断面进行复测,污雨水管道放线、填写测量放线记录,报监理工程师审批.。
第1篇一、工程概况本项目位于我国某河流沿岸,主要工程内容为驳岸建设。
驳岸建设长度约为1000米,宽度为5米,高度为3米,采用重力式驳岸结构。
工程总工期为6个月,包括施工准备期、主体工程实施期和竣工交验期。
二、施工组织管理机构1. 项目经理部:负责整个项目的组织、协调、指挥和管理工作。
2. 施工现场管理机构:负责施工现场的日常管理工作,包括安全、质量、进度、材料、设备等。
3. 技术质量管理机构:负责施工过程中的技术指导和质量管理。
4. 人力资源管理机构:负责施工人员的招聘、培训、调配和工资管理。
三、施工部署1. 施工顺序:按照“先基础、后主体、再装饰”的顺序进行施工。
2. 施工阶段划分:分为施工准备阶段、主体工程实施阶段和竣工交验阶段。
3. 施工方法:采用重力式驳岸结构,施工过程中采用分段施工、流水作业、平行作业等方式。
四、施工准备1. 施工现场平面布置:根据工程特点,合理规划施工现场平面布置,确保施工顺利进行。
2. 劳动力及材料供应计划:根据工程进度计划,合理安排劳动力及材料供应,确保施工所需资源充足。
3. 施工机械设备的选用:根据工程特点和施工需求,选择合适的施工机械设备,确保施工质量。
4. 施工技术方案:制定详细的施工技术方案,包括施工工艺、施工流程、施工质量标准等。
五、施工进度计划1. 施工总进度计划:根据工程特点和施工需求,编制施工总进度计划,明确各阶段的施工期限。
2. 单位工程施工进度计划:根据施工总进度计划,编制单位工程施工进度计划,确保各分部分项工程按时完成。
3. 施工进度控制措施:加强施工进度管理,确保工程按期完成。
六、质量保证体系及措施1. 质量管理体系:建立健全质量管理体系,确保工程质量符合设计要求和规范标准。
2. 质量控制措施:加强施工过程中的质量控制,严格执行质量检验制度,确保工程质量。
3. 质量保证措施:加强施工人员培训,提高施工人员质量意识;加强材料、设备管理,确保施工质量。
滨江路施工组织设计secret滨江路景观工程施工招标投标文件项目名称: 滨江路景观工程投标文件投标内容: 技术标部分投标人: ( 盖章)法定代表人或其委托代理人: ( 签字或盖章) 地址:日期: 年月日施工组织设计1.投标人应编制施工组织设计, 包括招标文件第一卷第一章投标须知11.4项规定施工组织设计基本内容。
编制的具体要求是: 编制时应采用文字并结合图表形式说明各分部分项工程的施工方法; 拟投入的主要施工机械设备情况、劳动力计划等; 结合招标工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施, 同时应对关键工序、复杂环节重点提出相应技术措施, 如冬雨季施工技术措施、减少扰民噪音、降低环境污染技术措施、地下管线及其它地上地下设施的保护加固措施等。
2.施工组织设计除采用文字表述外应附下列图表, 图表及格式要求附后。
2.1拟投入的主要施工机械设备表2.2劳动力计划表2.3计划开、竣工日期和施工进度网络图2.4施工总平面图2.5临时用地表第一章编制依据1.1滨江路景观工程设计图纸1.2类似本工程的施工资料和经验1.3国家现行有关标准、规范、规程1.4《建筑工程施工质量验收统一标准》 GB50300- 1.5《建筑地基基础施工质量验收规范》 GB50202- 1.6《钢筋焊接及验收规程》 JGJ18-961.7《混凝土结构工程施工质量验收规范》GB50204- 1.8《砌体工程施工质量验收规范》 GB50203- 1.9《建筑装饰装修工程质量验收规范》 GB50210- 1.10《建筑地面工程施工质量验收规范》 GB50209- 1.11《地下防水工程质量验收规范》 GB50208- 1.12《园林绿化技术操作规程》第二章、绿化工程项目施工方案一、绿化工程项目施工方案准备材料施工完成检查材料、材料搬入施工现场的确认施工/养护验收检查施工图材料搬入制订工程计划放线挖穴栽植防风支柱整地草坪建植完成园林小品养护(一)绿地土壤处理方案1、场地准备要得到的更高质量草坪, 主要应考虑地形处理、土壤改良及做好排灌系统。
标题:驳岸工程施工组织设计一、前言随着我国城市化进程的不断推进,水资源环境保护和利用受到了越来越多的关注。
驳岸工程作为水环境治理的重要组成部分,其施工组织设计的合理性、科学性对工程质量和进度具有至关重要的影响。
本文以某河流驳岸工程为例,详细阐述驳岸工程施工组织设计的内容和要点。
二、工程概况本工程为某河流驳岸治理项目,治理长度约为2公里,主要包括新建护岸、加固现有护岸、绿化等工程。
工程地处平原地区,地质条件较好,施工期为4个月。
三、施工组织设计原则1. 确保工程质量:严格按照设计文件和施工规范进行施工,确保工程质量符合要求。
2. 保证施工安全:加强施工现场安全管理,预防安全事故的发生。
3. 提高施工效率:合理配置资源,优化施工流程,提高施工进度。
4. 保护环境:遵循环境保护法规,减少施工对环境的影响。
四、施工组织设计内容1. 施工总体布局:根据工程特点和施工需求,合理划分施工区域,确保施工顺利进行。
2. 施工进度计划:制定详细的施工进度计划,明确各施工阶段的完成时间,确保工程按时完工。
3. 施工资源配置:合理配置人力、物力、财力等资源,满足施工需求。
4. 施工工艺及质量控制:针对不同部位的施工,制定合理的施工工艺,加强质量控制,确保工程质量。
5. 施工安全管理:制定施工现场安全管理制度,加强安全培训,定期进行安全检查,预防安全事故的发生。
6. 环境保护措施:采取有效措施,减少施工过程中对环境的影响,确保施工顺利进行。
7. 施工组织管理:建立健全项目管理体系,明确各岗位职责,加强项目协调管理。
五、施工组织设计实施与监控1. 施工过程中,严格按照施工组织设计进行施工,确保工程质量和进度。
2. 定期对施工组织设计的执行情况进行检查,发现问题及时调整。
3. 加强施工现场协调管理,确保各施工环节顺利进行。
4. 及时处理施工中的突发事件,确保工程安全、顺利进行。
六、结语驳岸工程施工组织设计的合理性和科学性对工程质量和进度具有重要作用。
(此文档为word格式,下载后您可任意编辑修改!) 白鹿溪岸项目滨河路工程施工组织设计审批人:审核人:编制人:施工组织设计目录概述工程概况及工程特点与编制原则、编制依据第一章、项目经理部及其他主要管理人员的组成第二章、施工部署及总平面布置第三章、施工进度计划及措施第四章、施工方案与技术措施第五章、雨季施工保障措施第六章、质量、安全管理体系与保证措施第七章、使用新技术、新工艺的可行性第八章、主要材料构配件计划第九章、主要机械设备供应计划第十章、劳动力安排第十一章、文明施工措施、消防、环境保护管理体系与措施概述一、工程概况及工程特点:本工程位于蓝田县城内,白鹿溪岸小区东侧,辋峪河左岸。
道路沿线整体地势平坦,地基土分部均匀,场地稳定性良好。
滨河路道路总体地势南高北低,南侧高程506.25m,北侧高程500.35m,全长941.356m。
全线按城市次干路II级标准设计,计算行车速度30km。
由于本工程场地类别为Ⅱ类,地基土为软弱土,对全线路基进行重锤夯实或冲击碾压。
机动车道路面结构层设计厚度60cm,10cm沥青混凝土,20cm 二灰碎石,30cm的三七灰土,人行道路面结构设计厚度29cm,6cm 的混凝土面砖,3cm的水泥砂浆调平层,5cm的混凝土垫层,15cm的二八灰土基础。
本工程综合管线包括:给、排水、路灯照明等工程,排水采用雨污分流制,管材采用DN500、DN400、DN300的聚氯乙烯(DVC-V)双壁波纹管,环刚度大于8.0KNm2,管道接口采用承插口管橡胶圈接口。
本次工程的主要内容有路基、路面、给排水、照明等工程。
本次工程的主要技术指标道路等级:城市次干道Ⅱ级设计行车速度:30km(绿化带)+2.0 m(人行道)+15 m(机动车道)+2.0m(人行道)+4.0 m(绿化带)路面设计年限:15年设计抗震烈度:8度本工程的计划开工日期:2014年05月25日,竣工日期:2014年09月23日,计划工期:120天。
二、编制原则本工程施工组织设计编制遵循以下基本原则:(一)保证重点,统筹安排,遵守承诺和招标文件规定与相关招标会议纪要。
(二)依据工程项目的内容,本着“适用、安全、经济、合理、先进”的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。
(三)采用先进的施工技术,合理选择施工方案,保持公司质量体系并使之有效的运行,确保安全生产和提高工程质量。
(四)充分挖掘和利用机械设备潜力,提高机械化程度,减轻劳动强度和提高劳动生产率。
三、编制依据本工程施工组织设计编制的依据是:(一)建设单位提供的设计图纸及本工程所选择使用的市政、建筑、安装工程标准设计图集。
(二)建设单位所发的招标文件及其它相关要求。
(三)国家和上级单位以及公司有关安全生产,文明施工的政策法令性文件和法规、规定。
(四)施工现场的自然条件和具体情况。
(水文地质、气象环境、交通运输、供水供电等)(五)本公司依据ISO9001建立的质量体系相关文件。
(六)现行的国家有关工程建设强制性标准、施工及验收规范、施工工艺操作规程等。
1、《工程建设强制性标准条文—市政工程部分》;2、《建设工程项目管理规范》;3、《工程测量规范及条文说明》;4、《城市道路设计规范》;5、《城市道路路基工程施工及验收规范》;6、《市政道路工程质量检验评定标准》;7、《建筑工程施工现场供用电安全规程》;8、《建筑施工安全检查标准》;9、《建筑机械使用安全技术规程》;10、《砌体工程施工质量验收规范》;11、《给水排水管道工程施工及验收规范》;12、《建筑工程施工质量验收统一标准》;(七)我国现行的其他有关施工验收规范和操作规程。
(八)我公司现有的技术、装备以及多年积累的类似建筑工程的施工经验资料和技术新成果。
第一章项目经理部及其他主要管理人员组成(一)项目经理部组织机构设置为使本项目保质保量按期完成,争创优质工程,力争提前竣工,工程投资尽早发挥其经济效益和社会效益。
我公司将派遣高素质的管理力量,精良的施工设备,有丰富施工经验的施工队伍投入本工程施工,充分发挥我司的机械化施工的优势力量。
我公司将成立项目经理部,项目经理全权负责本标段经营、管理、组织、指挥及对人员、资金、设备、物资实行统一调度,全面实行项目法管理。
项目经理部设项目经理、项目总工各一名,实行项目经理负责制。
项目经理部下设施工技术科、安全质量环保科、机械物资科、计划财务科、工地试验室、办公室等六个职能部门。
公司在选择项目班子人员时要求其必须具备以下条件:一是具有较高的政治水平,具有较强的决策能力和事业心。
二是懂经营会管理,具有一定的施工生产实践经验和经营管理能力,较强的对外交流、业务洽谈能力,对公路工程施工的技术要求及操作规程规范熟悉。
三是敢于坚持“质量第一”的原则,认真负责,严格遵守监理检验程序,素质高、作风硬、吃苦耐劳。
项目经理部下设一个路基土石方工程队、一个路面基础工程队、一个路面工程队、一个排水防护工程队、一个市政安装工程队、一个照明安装工程队。
拟为承包本合同工程设立的组织机构图如下:1.1 施工组织机构的主要职责范围1.1.1 项目经理:负责领导本合同段工程的实施,对项目的安全、质量、工期、效益等全权负责。
1.1.2 项目总工程师:负责本合同段的施工技术、质量管理。
组织编制项目质量计划和实施性施工组织设计。
1.1.3 施工技术科:负责生产、调度、测量放线、审核图纸、技术交底、编制项目质量计划、实施性施工组织设计等技术管理工作。
1.1.4安全质量环保科:负责本合同段工程质量检查及控制,负责安全及环保的监督指导,达到安全、文明施工。
1.1.5 机械物资科:负责本合同段的机械配备、维修、材料供应、劳保用品的管理发放等工作。
1.1.6 计划财务科:负责本合同段工程计划编制、计量支付、资金管理及成本管理等工作。
1.1.7 工地试验室:负责本段工程检测、工程试验及质量控制等工作。
1.1.8 办公室:负责项目部行政、人事管理、后勤保障对外协调等工作。
1.1.9 工程队长:负责管辖工程队的实施,对管辖工程的安全、质量、工期、效益等目标按经理部要求予以落实。
1.2 任务划分及劳动力计划1.2.1路基工程队:施工人员40人,负责本合同段路基工程及排水、护坡的施工任务。
1.2.2路面工程队:施工人员40人,负责本合同段路面基层及面层的施工任务。
1.2.3 市政安装工程队:施工人员40人,负责本合同段人行道及辅助设施的铺设施工任务。
1.2.4安全设施及预埋管线工程队:施工人员40人,负责本合同段安全设施及预埋管线及照明安装等施工任务。
本工程高峰期拟投入施工总人员160人左右,各工程队根据各自的施工范围、施工条件、分别展开多个施工作业面,相互配合协调组织生产,在项目经理部的统一领导下各负其责,按照总体计划安排适时进场施工和清理退场。
施工高峰期劳力不足部分,由经过培训的协议工补充。
(二)项目经理部的组成人员项目经理部的管理人员以我公司的工程技术人员为主,由富有多项工程施工经验的同志担任项目经理,同时在公司范围内抽调数名技术水平高、务实肯干的中青年技术管理人员充实到该项目经理部,进一步增强项目管理力度和提高项目经理部的综合管理水平。
项目经理部的主要组成人员如下:项目经理部的主要组成人员表第二章施工部署2.1 施工部署根据本工程工期紧,任务重特点,按照“科学布局、先地下、后地上、以管道为先导、争抢土方、主攻道路、附属紧跟”的原则组织施工。
管道施工队及机械化土方作业两支队伍同时穿插进行施工,同时建立小型预制场,待成型土路基完成之后组织道路作业队伍上场,宁可提前,不得滞后。
并注意各作业工序之间衔接时间,争取早日进入现场,减少组织间歇时间。
2.2 施工总平面布置一、临时驻地施工本工程的项目经理部设在施工现场附近一租赁的民房内,既有利于施工管理又方便与外界联系。
二、砼、砂浆拌和预制场及材料库砼预制及砂浆拌场及材料库占地2000m2,原地面清表碾压后采用砂砾石硬化,拌和预制区上的地面硬化。
三、机械设备停放场机械设备停放位于项目部北侧,原地面清表碾压后采用砂砾石硬化。
四、生产、生活用水本施工地段供水,考虑就近的给水管接入,以满足生产、生活需要,同时我方将为本工程准备水车一台,以备急需。
五、生产、生活用电生产用电从附近输电线路接入,在拟建道路右侧架设临时用电线路一条,多个配电箱以解决施工用电,另配120KW发电机一台,以备急用。
以上施工临建的布置均以市级文明工地和公司创建文明工地规范的有关标准为要求。
六、通讯在项目经理部安装固定电话及电传各一部,作为对外联系的通讯工具。
项目部主要管理及技术人员配备移动电话,施工现场配备无线对讲机进行联10第三章施工进度计划的措施3.1 施工进度计划施工准备工作完成后,进入工地清理地表及地表附属物面,将低洼地段回填至管道顶面以上50cm。
场地清理及平整工作结束后,进行管道、电缆沟道施工。
待上述管道、管线施工完成一半后,随即进行路基土方挖填施工。
路基土方施工完成一半后,随即进行路面工程施工。
路面工程完成后,开始人行道铺设工程,照明工程及路面标志施工。
施工过程中按照先地下、后地上的原则,重点抓好管道、土方、路面各分项工程各工序之间产平行流水交叉施工,以做到统筹兼顾全面安排,确保工程质量和进度。
本工程合同工期4个月,我们计划4个月完成任务。
2014年05月15日正式开工,确保工期不变的情况下,顺利或提前完成施工任务。
具体施工进度计划安排如下:(一)施工准备阶段2014年05月10日~2014年05月25日,15天。
具体工作为组织人员及机械设备进场,详细考察施工现场,编制施工组织设计,会同设计院进行图纸会审和设计交底;筹建营地,搭建砼预制场,铺设临时施工道路;筹建实验室,检测、检验土及项目工程所需的各种原材料,并做砂浆、砼配比、土击实标准试验,编制材料供应计划,与砼预制厂签订供货合同等项内容。
(二)主体结构施工阶段:1、场地清理与平整: 2014年05月25日~2014年05月28日2、土方回填及管道施工: 2014年05月28日~2014年06月20日3、路基土方及防护施工: 2014年06月20日~2014年07月20日4、路面基础施工: 2014年07月20日~2014年08月10日5、路面附属物工程: 2014年08月10日~2014年08月15日6、路面沥青面层施工 2014年08月15日~2014年08月31日7、市政安装工程 2014年09月1日~2014年09月10日8、交工验收: 2014年09月10日~2014年09月15日内容包括竣工资料整理、验收、场地清理、人员及设备退场等内容。
3.2 确保施工进度计划的措施一、建立完善的计划保证措施建立完善的计划保证体系,掌握施工管理主动权、控制施工生产局面,保证工程关键一环的进度。
