水利实务案例12篇
- 格式:docx
- 大小:135.10 KB
- 文档页数:26
第1篇一、工程背景荆江灌区位于湖北省荆州市公安县,是湖北省内重要的水利工程之一。
随着社会经济的快速发展和人民生活水平的提高,原有灌区设施老化,灌溉能力不足,无法满足当地农业生产和人民生活用水需求。
为解决这一问题,湖北省政府决定实施荆江灌区(一期)改造工程。
二、工程概况荆江灌区(一期)改造工程总投资15.68亿元,覆盖全县14个乡镇。
主要建设内容包括加固改造渠首引水闸、沟渠整治、新建灌溉泵站等。
工程完成后,将新增灌溉面积20万亩,改善灌溉条件,提高水资源利用效率。
三、施工难点1. 施工环境复杂:工程涉及多个乡镇,施工场地分散,地质条件复杂,给施工带来了很大的难度。
2. 施工周期紧张:工程工期紧,任务重,要求施工单位在保证工程质量的前提下,加快施工进度。
3. 施工技术要求高:工程涉及加固改造渠首引水闸、沟渠整治、新建灌溉泵站等,施工技术要求较高。
四、施工方案1. 施工组织:成立工程指挥部,负责工程的整体规划、协调和指挥。
下设施工、质量、安全、材料、财务等管理部门,确保工程顺利实施。
2. 施工进度安排:根据工程特点和施工条件,制定详细的施工进度计划,确保工程按期完成。
3. 施工质量控制:严格执行国家相关标准和规范,加强施工过程中的质量控制,确保工程质量。
4. 施工安全管理:加强施工现场安全管理,严格执行安全生产责任制,确保施工安全。
五、施工成果1. 工程按期完成:经过各方共同努力,荆江灌区(一期)改造工程于2023年底顺利完工。
2. 工程质量优良:工程经过验收,质量达到优良等级。
3. 灌溉效益显著:工程完成后,新增灌溉面积20万亩,有效改善了当地农业生产条件,提高了水资源利用效率。
4. 社会效益显著:工程完成后,为当地农民提供了更多的就业机会,增加了农民收入,促进了当地经济发展。
六、总结湖北荆江灌区(一期)改造工程的成功实施,为我国水利工程建设提供了有益的经验。
在今后的工程建设中,我们要继续发扬工匠精神,严把工程质量关,确保工程安全、高效、优质地完成。
【案例一】某堤防除险加固工程依据《堤防和疏浚工程施工合同范本》签订了施工合同,施工内容包括防洪闸及堤防加固。
其中经承包人申请、监理单位批准,发包人同意将新闸门的制作及安装由分包单位承担。
合同约定:(1)当实际完成工程量超过工程量清单估算工程量时,其超出工程量清单估算工程量15%以上的部分所造成的延期由发包人承担责任;(2)工期提前的奖励标准为10000元/天,逾期完工违约金为10000元/天。

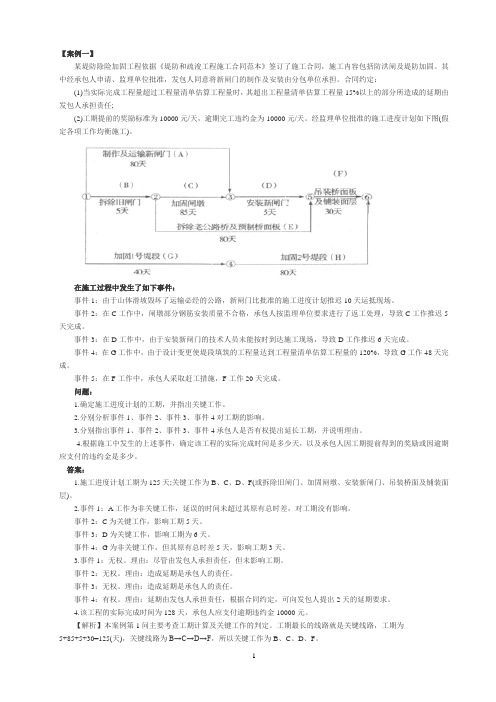

经监理单位批准的施工进度计划如下图(假定各项工作均衡施工)。
在施工过程中发生了如下事件:事件1:由于山体滑坡毁坏了运输必经的公路,新闸门比批准的施工进度计划推迟10天运抵现场。
事件2:在C工作中,闸墩部分钢筋安装质量不合格,承包人按监理单位要求进行了返工处理,导致C工作推迟5天完成。
事件3:在D工作中,由于安装新闸门的技术人员未能按时到达施工现场,导致D工作推迟6天完成。
事件4:在G工作中,由于设计变更使堤段填筑的工程量达到工程量清单估算工程量的120%,导致G工作48天完成。
事件5:在F工作中,承包人采取赶工措施,F工作20天完成。
问题:1.确定施工进度计划的工期,并指出关键工作。
2.分别分析事件1、事件2、事件3、事件4对工期的影响。
3.分别指出事件1、事件2、事件3、事件4承包人是否有权提出延长工期,并说明理由。
4.根据施工中发生的上述事件,确定该工程的实际完成时间是多少天,以及承包人因工期提前得到的奖励或因逾期应支付的违约金是多少。
答案:1.施工进度计划工期为125天;关键工作为B、C、D、F(或拆除旧闸门、加固闸墩、安装新闸门、吊装桥面及铺装面层)。
2.事件1:A工作为非关键工作,延误的时间未超过其原有总时差,对工期没有影响。
事件2:C为关键工作,影响工期5天。
事件3:D为关键工作,影响工期为6天。
事件4:G为非关键工作,但其原有总时差5天,影响工期3天。
3.事件1:无权。
理由:尽管由发包人承担责任,但未影响工期。
第1篇一、工程背景鄂北地区水资源配置二期工程(以下简称“鄂北二期工程”)是湖北省投资最大、覆盖地区最广、受益人口最多的水利工程。
该工程旨在解决鄂北地区水资源短缺问题,改善农业灌溉和生态环境用水条件,促进当地经济社会发展。
工程分为两期进行,其中鄂北一期工程已于2018年完成,鄂北二期工程于2020年正式开工。
二、工程概况鄂北二期工程总投资94亿元,新建总干渠分水建筑物、水闸和泵站等。
工程包括以下主要内容:1. 新建总干渠:全长约120公里,设计流量为30立方米/秒。
2. 分水建筑物:包括分水闸、节制闸、退水闸等,共计50座。
3. 泵站:包括泵站、变电站等,共计20座。
4. 生态防护工程:包括绿化、护坡等,全长约80公里。
三、施工难点及解决方案1. 地质条件复杂:鄂北地区地质条件复杂,存在软土地基、膨胀土、岩溶等地层。
针对这一问题,工程采取了以下措施:(1)采用先进的地基处理技术,如强夯、预压、注浆等,确保地基稳定。
(2)针对膨胀土地区,采用抗膨胀土材料,提高地基承载力。
2. 施工环境恶劣:鄂北地区属亚热带季风气候,夏季高温多雨,冬季寒冷干燥。
针对这一问题,工程采取了以下措施:(1)合理安排施工计划,避开恶劣天气影响。
(2)加强施工现场管理,确保施工安全。
(3)采用先进的施工技术,提高施工效率。
3. 资源环境敏感:鄂北地区水资源、生态环境较为敏感。
针对这一问题,工程采取了以下措施:(1)严格控制施工废水、废渣排放,确保达标排放。
(2)加强生态修复,恢复植被,提高生态环境质量。
四、工程成果1. 新增受益人口:鄂北二期工程完成后,将新增受益人口106万人。
2. 新增灌溉面积:新增灌溉面积136.5万亩,有效提高农作物产量。
3. 生态环境改善:工程建成后,将有效改善鄂北地区生态环境,提高水资源利用效率。
4. 社会经济效益:工程将促进鄂北地区农业、工业、旅游业等产业发展,提高当地居民生活水平。
总之,鄂北地区水资源配置二期工程在施工过程中克服了诸多困难,取得了显著成果。
第1篇一、工程概况某水库位于我国南方某省,是一座以灌溉、发电、防洪为主,兼顾养殖、旅游等综合利用的大型水库。
水库总库容为1.5亿立方米,设计灌溉面积5.6万亩,装机容量为3万千瓦。
水库大坝采用混凝土重力坝,坝顶高程为280米,最大坝高为95米,坝顶长度为600米。
二、施工过程1. 施工准备(1)组织机构:成立大坝建设指挥部,下设工程技术、质量、安全、物资供应、财务等职能科室。
(2)技术方案:采用混凝土重力坝,分阶段施工,先进行基础处理,再进行坝体浇筑。
(3)物资供应:根据施工进度,提前采购混凝土、钢筋、水泥等原材料。
2. 基础处理(1)清基:清除坝基范围内的树木、杂草、杂物等。
(2)开挖:根据设计要求,开挖坝基,形成具有一定坡度的坝基面。
(3)地基处理:对坝基进行压实,确保地基承载力满足设计要求。
3. 坝体浇筑(1)模板安装:根据设计图纸,安装模板,确保模板的平整度和垂直度。
(2)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋间距、直径等符合规范。
(3)混凝土浇筑:采用混凝土搅拌车运输混凝土,通过泵送系统进行浇筑。
(4)养护:浇筑完成后,进行养护,确保混凝土强度达到设计要求。
4. 工程验收(1)质量验收:按照国家标准和规范,对大坝建设进行质量验收。
(2)安全验收:确保施工安全,对施工过程中出现的安全隐患进行整改。
(3)竣工验收:完成大坝建设后,组织专家对工程进行竣工验收。
三、施工难点及对策1. 施工难点(1)地质条件复杂:坝基地质条件复杂,需要采取合理的地基处理措施。
(2)施工工期紧张:大坝建设工期紧,需要合理安排施工进度。
(3)施工环境恶劣:施工期间,天气变化无常,给施工带来一定难度。
2. 对策(1)地质勘探:加强地质勘探,确保地基处理措施的科学性。
(2)优化施工方案:合理安排施工进度,确保施工质量。
(3)加强施工管理:提高施工人员素质,确保施工安全。
四、施工成果通过大坝建设,水库成功实现灌溉、发电、防洪等功能,为当地经济社会发展提供了有力支撑。
一级建造师水利实务案例21个检验应试者解决实际问题的能力一、内容1F422010掌握施工组织设计1F422020掌握施工进度控制1F422030掌握施工质量控制1F422040掌握施工成本控制1F422050掌握合同管理1F422060掌握施工安全管理1F422070掌握施工现场管理二、题型以案例形式出现:1、选择题:单选、多选,可含计算2、判断题3、填空题4、计算题5、问答题6、分析题1F422010掌握施工组织设计一、知识点1F422011土石坝工程与堤防1F422012混凝土坝1F422013水电站与泵站1F422014水闸二、要点1、水利水电工程施工组织设计文件编制的原则、依据、内容;2、土石坝、堤防工程、混凝土坝、水电站、泵站、水闸的施工布置、施工方案、工艺方法、施工程序等。
三、案例分析示例1【背景材料】碾压混凝土坝是采用碾压土石坝的施工方法,使用干贫混凝土修建的混凝土坝,是混凝土坝施工的一种新技术。
某拦河大坝采用该项施工技术。
承包商在编制施工组织设计时,根据有关资料,结合现场地形地貌等条件,重点对下几个方面进行分析和考虑:1、料场的选择与布置;2、导截流技术方案3、施工机械的选择;4、混凝土坝施工分缝分块;5、混凝土的生产与运输方案;6、混凝土的浇筑与养护方案;7、碾压施工工艺等。
【问题及解答】1、编制施工组织设计文件应执行国家政策、 abcd 。
a、法令 b 、规程 c 、标准 d 、条例2、承包商制定的施工工艺包括:A.混凝土运输入仓B.平仓机平仓C.振动切缝机切缝D.沿缝无振碾压两遍E.振动压实机压实。
该施工工艺的施工顺序是 b 。
a 、ABCDE b、ABECD c、ABCED d、ACDE3、碾压混凝土坝施工主要特点是 bcd 。
a、采用土工织物,减少钢筋用量b 、大量掺加粉煤灰,以减少水泥用量c 、采用通仓薄层浇筑d 、采取温度控制和表面防裂措施。
4、坝段分缝分块的形式有 acd 等。
第1篇一、工程概况该水利枢纽工程位于我国某省,是一项集防洪、发电、灌溉、旅游等多种功能于一体的综合性水利枢纽工程。
工程主要包括大坝、溢洪道、发电厂房、引水隧洞、灌溉渠道等建筑物。
工程总投资约100亿元,总工期5年。
二、施工技术及难点1. 大坝施工(1)大坝采用混凝土重力坝,坝顶高程为203米,最大坝高为97米。
施工过程中,针对大坝高度高、施工难度大的特点,采用分层浇筑、水平分层、分段施工的方法。
(2)在施工过程中,针对大坝基础处理,采用深孔爆破、混凝土置换等技术,确保大坝基础稳定性。
2. 溢洪道施工(1)溢洪道采用开敞式溢洪道,全长200米,最大泄量达到10000立方米/秒。
施工过程中,采用模板法进行施工,确保溢洪道结构安全。
(2)在施工过程中,针对溢洪道高边坡,采用预应力锚杆、锚索等支护技术,确保边坡稳定性。
3. 发电厂施工(1)发电厂房采用地下式厂房,装机容量为4×100万千瓦。
施工过程中,采用矿山法进行施工,确保地下空间稳定。
(2)在施工过程中,针对发电厂房地下水位高,采用降水、排水等工程技术,确保施工环境干燥。
4. 引水隧洞施工(1)引水隧洞全长10公里,采用新奥法施工,确保隧洞结构安全。
(2)在施工过程中,针对隧洞穿越断层带,采用超前地质预报、锚杆支护等技术,确保隧洞穿越断层带的安全。
三、工程成果1. 该水利枢纽工程建成后,可有效提高当地防洪标准,保障下游人民生命财产安全。
2. 工程发电能力为400万千瓦,可满足当地及周边地区的电力需求。
3. 工程灌溉面积达30万亩,为当地农业生产提供有力保障。
4. 工程建设过程中,创造了多个“第一”,如我国首次在水利枢纽工程中采用新奥法施工、首次在地下厂房中采用矿山法施工等。
总之,该水利枢纽工程作为我国水利施工工程实例,充分展示了我国在水利工程建设方面的先进技术和丰富经验。
在今后的工程建设中,我国将继续发扬创新精神,为我国水利事业的发展贡献力量。
案例一某工程民工失足从钢井架口处坠落身亡事故案2002年12月19日7时10分,由A建筑工程公司承建,B建设监理询问有限公司监理的某房地产开发项目工程发生一起四级重大平安事故。
一民工在11楼外脚手架拖拉水管清洗外墙时,失足从钢井架口处坠落地面死亡。
依据事故状况,对相关责任单位和责任人处理如下:对A建筑工程公司予以通报指责,对其企业资质由“房屋建筑工程施工总承包三级”降为“房屋建筑施工总承包暂定三级”,暂定等级满一年后方可重新申请定级;该公司法定代表人及平安生产干脆责任人由其上级主管部门进行行政惩处;对项目经理予以通报指责,暂停其在区属工程中担当项目经理职务半年;对质安员予以通报指责,并由该公司赐予行政处分;对B 监理询问有限公司及项目总监予以警告和通报指责,暂停其在区属工程中担当项目总监职务三个月。
【评析】本案涉及因平安事故而对企业资质进行惩处的问题。
具备确定的平安生产条件是对建筑施工企业的重要要求。
建筑施工是一项紧急性很大的工作,假如不具备确定的平安施工条件,就不是一家合格的建筑施工企业。
目前,对建筑施工企业实行资质管理制度,就是要求建筑施工的从业企业必需具备特定的条件,因此,平安条件同样应当成为企业资质管理的重要内容。
有关行政主管部门在实施行政审批之后应当加强监督管理,具体到建筑施工企业资质审批,就是要在授予资质条件后,加强对资质条件的监督,发觉不符合资质条件要求的行为,应当刚好作出处理。
针对这一要求,《建设工程平安生产管理条例》作了特地规定:“施工单位从事建设工程的新建、扩建、改建和拆除等活动,应当具备国家规定的注册资本、专业技术人员、技术装备和平安生产等条件,依法取得相应等级的资质证书,并在其资质等级许可的范围内承揽工程。
”“施工单位取得资质证书后,降低平安生产条件的,责令限期改正;经整改仍未达到和其资质等级相适应的平安生产条件的,责令停业整顿,降低其资质等级直至吊销资质证书。
”案例二某工程土方坍塌事故案2002年10月31日18时15分左右,由A工程公司总承包、B建筑工程有限公司分包、C工程监理有限公司监理的某道路排水工程B标段发生一起四级重大平安事故。
水利部工作人员实践教学案例分享在水利部工作的工作人员面临着各种各样的实践问题,如何解决这些问题并取得成果,是他们需要面对和思考的。
在这里,我将分享一些水利部工作人员实践教学案例,希望能够给大家带来一些启发。
一、灾害快速响应与应急处理水利工作不可避免地会面临灾害的挑战,如洪水、干旱、地震等。
面对这些突发灾害事件,水利部工作人员需要快速响应,并采取应急处理措施。
在一次洪水来袭时,长江流域的一位工作人员根据以往的经验判断,及时向上级部门报告,并着手开展抢险救灾工作。
他们利用水利设施和机械设备,实施了紧急抢险和转移群众的行动,有效避免了灾情扩大。
通过这次实践,他们总结出了一套行之有效的应急处理方案,为今后的工作提供了有力的参考。
二、水资源管理与节约利用水资源是人类生活和经济发展的基础,因此水利部工作人员需要开展水资源管理与节约利用的实践。
在一次干旱季节,某地区出现了严重的水资源短缺问题。
水利部工作人员深入研究,发现了一种新型的节水灌溉技术,并将其推广到当地农田。
通过这种技术的应用,耕地灌溉用水量减少了30%,同时农作物的产量也有了显著的提高。
这次实践不仅解决了当地的水资源问题,还提高了农业产出,提升了农民的收入。
三、水环境保护与污染治理水体污染是当前面临的一个严峻问题,水利部工作人员需要开展水环境保护与污染治理的实践工作。
某水域的水质出现异常,多个饮用水源遭到了严重污染。
水利部工作人员们立即展开调查,并制定了一套行之有效的污染治理方案。
在实施过程中,他们采用了物理、化学和生物等多种手段进行治理,并进行长期跟踪监测。
经过几个月的努力,水域的水质得到了明显的改善,居民的饮用水安全得到了有效保障。
四、水利设施建设与管理水利设施的建设与管理是水利部工作人员的一项重要任务。
某地区的一条河流经常发生爆发性洪水,给当地居民的生命财产安全带来了巨大威胁。
水利部工作人员们进行了勘察和设计,提出了一套完善的防洪工程方案,并组织实施。
