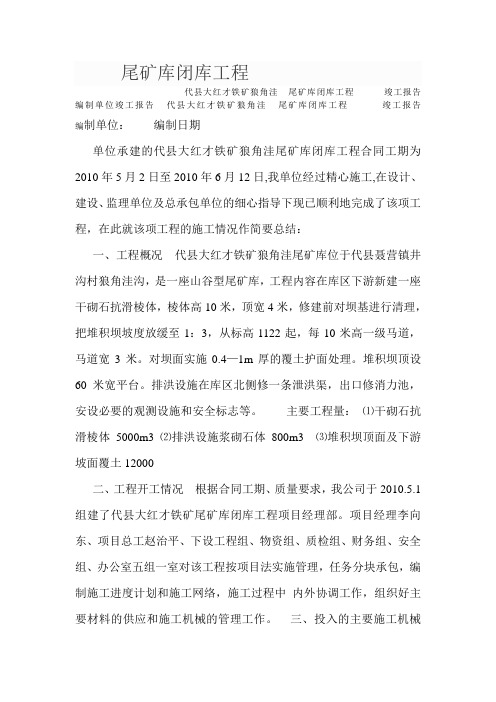

尾矿库闭库工程代县大红才铁矿狼角洼尾矿库闭库工程竣工报告编制单位竣工报告代县大红才铁矿狼角洼尾矿库闭库工程竣工报告编制单位:编制日期单位承建的代县大红才铁矿狼角洼尾矿库闭库工程合同工期为2010年5月2日至2010年6月12日,我单位经过精心施工,在设计、建设、监理单位及总承包单位的细心指导下现已顺利地完成了该项工程,在此就该项工程的施工情况作简要总结:一、工程概况代县大红才铁矿狼角洼尾矿库位于代县聂营镇井沟村狼角洼沟,是一座山谷型尾矿库,工程内容在库区下游新建一座干砌石抗滑棱体,棱体高10米,顶宽4米,修建前对坝基进行清理,把堆积坝坡度放缓至1:3,从标高1122起,每10米高一级马道,马道宽3米。
对坝面实施0.4—1m厚的覆土护面处理。
堆积坝顶设60米宽平台。
排洪设施在库区北侧修一条泄洪渠,出口修消力池,安设必要的观测设施和安全标志等。
主要工程量:⑴干砌石抗滑棱体5000m3 ⑵排洪设施浆砌石体800m3 ⑶堆积坝顶面及下游坡面覆土12000二、工程开工情况根据合同工期、质量要求,我公司于2010.5.1组建了代县大红才铁矿尾矿库闭库工程项目经理部。
项目经理李向东、项目总工赵治平、下设工程组、物资组、质检组、财务组、安全组、办公室五组一室对该工程按项目法实施管理,任务分块承包,编制施工进度计划和施工网络,施工过程中内外协调工作,组织好主要材料的供应和施工机械的管理工作。
三、投入的主要施工机械根据工程工期紧,施工任务重的特点,我项目部陆续投入了适宜本工程的施工机械设备,充分发挥机械设备的作用,提高了施工机械化程度,确保了工程如期完成。
投入机械设备如下;(一)坝体削坡施工时应在坝体施工完毕后根据设计位置尺寸进行施工放线,牵线进行边坡修整,达到要求尺寸时进行人工配合机械回填边坡。
(三)浆砌排水沟施工方案1、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。
第七章投标文件技术标部分塔罗旧尾矿库加高及新建尾矿库工程施工招标投标文件项目编号:项目名称:塔罗旧尾矿库加高及新建尾矿库工程投标文件内容:投标文件技术部分投标人:*****法定代表人或其委托代理人:日期:2011年09月14日目录一、施工组织设计 (001)二、项目管理机构配备情况 (001)塔罗旧尾矿库加高及新建尾矿库工程施工组织设计一、编制依据和编制说明1.编制依据1.1塔罗旧尾矿库加高及新建尾矿库工程施工招标(含图纸);1.2标前补遗书、澄清函等资料;1.3国家及水利部公布的现行法规、水利工程施工规范、工程质量验收标准以及标准图、安全技术规程、规则等;1.4本单位现有技术能力、机械设备、施工管理水平及多年来参加水利工程建设所积累的施工经验;1.5基本法规《中华人民共和国矿山安全法》《中华人民共和国矿山安全法实施条例》1.6现行国家标准规范和规程及塔吉克斯坦国家有关规范和规程《选矿厂尾矿设施设计规范》ZBJ1-90《水工混凝土结构设计规范》SL/T 191-96《建筑结构荷载规范》GB50009-2001《尾矿库安全监督管理规定》(国家安监总局2006年6号令)《水工建筑物荷载设计规范》DL 5077-1997《尾矿设施施工及验收规程》(YS5418-95)《建筑抗震设计规范》(GB50011-2001)《尾矿库安全技术规程》(AQ2006-2005)《碾压式土石坝施工技术规范》(SDJ213-83)《冶金矿山尾矿设施管理规程》(90)冶矿字第185号《尾矿库安全管理规定》(国家经贸委20号令)《矿山特种作业人员安全操作资格考核规定》(劳动部1996 35号)《矿业和非矿业尾矿、尾渣设施运行安全规章》(塔吉克斯坦规范)1.7工程地质勘察报告《塔中泽拉夫尚有限公司老尾矿库1、2阶段工程地质勘察技术报告》(2010.11)《塔中泽拉夫尚有限公司1、2新尾矿库工程地质勘察技术报告》(2011.04)2.编制说明2.1充分遵守合同条款的原则规定;2.2坚持实事求是、精心组织、科学施工的原则;2.3本着占地少,少扰民,保护环境,文明施工的原则。
尾矿库工程施工组织设计方案一:(正式、规范风格)1. 项目概述1.1 项目背景1.2 施工目标1.3 施工范围2. 相关方介绍2.1 甲方介绍2.2 乙方介绍2.3 工程监理单位介绍2.4 设计单位介绍3. 施工组织设计3.1 施工组织机构3.2 项目管理组织3.3 项目管理人员分工3.4 施工顺序和施工方法4. 施工技术措施4.1 施工技术流程4.2 施工材料选择4.3 施工设备和工具准备4.4 安全技术措施4.5 质量控制措施5. 劳动力资源管理5.1 劳动力组织安排5.2 劳动力招聘和培训5.3 劳动力考勤和管理5.4 劳动力安全保障6. 环境保护措施6.1 现场环境评估6.2 噪声污染控制6.3 水污染防治6.4 大气污染控制7. 风险管理7.1 风险识别与评估7.2 风险控制措施7.3 应急预案8. 质量验收与评估8.1 工程质量验收标准8.2 质量检验方案8.3 施工质量评估及改进措施附件:附件一:工程图纸附件二:施工进度计划表附件三:工程材料清单附件四:安全技术措施报告法律名词及注释:1. 甲方:指合同中的委托方或业主方。
2. 乙方:指合同中的承包方或施工方。
3. 工程监理单位:指对工程施工和质量进行监督和管理的专业机构。
4. 设计单位:指对工程进行设计和方案编制的专业机构。
二:(简洁、实用风格)1. 施工组织设计目标1.1 完成工程建设1.2 确保施工质量1.3 提高施工效率2. 施工组织机构2.1 项目经理办公室2.2 现场管理组2.3 施工专业分包队伍3. 施工管理流程3.1 施工准备阶段3.2 施工实施阶段3.3 施工总结阶段4. 施工进度计划4.1 施工里程碑节点4.2 施工工期计划4.3 施工资源调配计划5. 施工技术措施5.1 施工工艺流程5.2 施工材料选择5.3 施工设备和工具准备5.4 安全技术措施5.5 质量控制措施6. 劳动力资源管理6.1 劳动力需求预估6.2 劳动力招聘和培训6.3 劳动力安全保障7. 环境保护措施7.1 现场环境保护要求7.2 噪声和震动控制7.3 水、土壤和大气污染防治7.4 施工废弃物处理8. 风险管理8.1 风险识别和分析8.2 风险控制措施8.3 事故应急预案附件:附件一:工程施工图纸附件二:施工进度计划表附件三:工程材料清单附件四:施工安全技术措施报告法律名词及注释:1. 项目经理办公室:负责项目整体管理和协调工作的机构。
尾矿库施工组织方案尾矿库施工组织方案一、前言尾矿库施工组织方案是为了确保尾矿库的安全施工和环境保护而制定的。
本方案详细介绍了尾矿库施工的各个步骤、工程量计算、安全措施、环境保护措施等内容,以确保施工过程符合相关法律法规的要求。
二、工程概况1. 工程名称:尾矿库施工组织方案2. 工程地点:***3. 工程规模:***4. 工程周期:***三、施工步骤1. 前期准备工作1.1 土地征用与平整1.2 建造物拆除与清理1.3 环境影响评估1.4 安全评估与预案编制2. 基础工程施工2.1 基坑开挖2.2 地基处理2.3 基础混凝土浇筑3. 护坡和道路施工3.1 坡面整理3.2 护坡材料选择与固定3.3 道路建设4. 储矿区施工4.1 矿石堆放与分级4.2 过滤与排水系统建设4.3 储矿区规划与布置5. 尾矿库区施工5.1 尾矿排放管道建设5.2 尾矿管道安装与固定 5.3 尾矿池建设与残渣填充6. 设备与管线安装6.1 设备选型与采购6.2 设备安装与调试6.3 管线铺设与连接7. 完善附属设施7.1 排水系统建设7.2 灭火系统建设7.3 观测与监测系统建设8. 环境保护与安全控制8.1 废物处理方案8.2 环境污染防治8.3 安全事故应急预案9. 竣工验收与保养9.1 竣工验收要求9.2 施工记录与档案整理9.3 质保期维护与保养四、工程量计算根据工程概况,结合施工步骤中的各项工作,进行工程量计算,包括土方工程量、混凝土使用量、护坡材料使用量、管线长度等。
五、安全措施根据相关法律法规的要求,制定详细的施工安全措施,包括人员防护、施工设备安全、施工区域封控等方面的措施。
六、环境保护措施根据相关环境保护法规的要求,制定环境保护措施,包括噪音控制、粉尘控制、废水处理等方面的措施。
附件:1. 工程平面图:***2. 工程量计算表:***3. 环境影响评估报告:***法律名词及注释:1. 尾矿库:指尾矿处理工艺中所产生的渣滓及废弃物贮存设施。

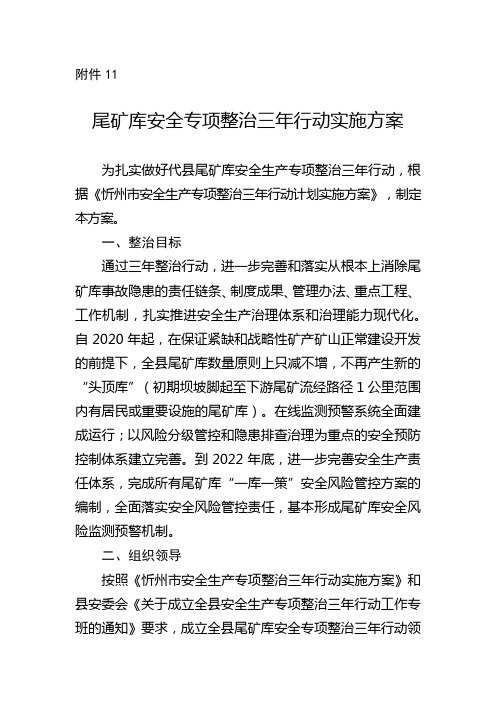

附件11尾矿库安全专项整治三年行动实施方案为扎实做好代县尾矿库安全生产专项整治三年行动,根据《忻州市安全生产专项整治三年行动计划实施方案》,制定本方案。
一、整治目标通过三年整治行动,进一步完善和落实从根本上消除尾矿库事故隐患的责任链条、制度成果、管理办法、重点工程、工作机制,扎实推进安全生产治理体系和治理能力现代化。
自2020年起,在保证紧缺和战略性矿产矿山正常建设开发的前提下,全县尾矿库数量原则上只减不增,不再产生新的“头顶库”(初期坝坡脚起至下游尾矿流经路径1公里范围内有居民或重要设施的尾矿库)。
在线监测预警系统全面建成运行;以风险分级管控和隐患排查治理为重点的安全预防控制体系建立完善。
到2022年底,进一步完善安全生产责任体系,完成所有尾矿库“一库一策”安全风险管控方案的编制,全面落实安全风险管控责任,基本形成尾矿库安全风险监测预警机制。
二、组织领导按照《忻州市安全生产专项整治三年行动实施方案》和县安委会《关于成立全县安全生产专项整治三年行动工作专班的通知》要求,成立全县尾矿库安全专项整治三年行动领导小组(以下简称领导组)。
组长:刘称心县应急局局长常务副组长:刘国平县应急局副局长副组长:县自然资源局、市生态环境局代县分局分管负责人领导组下设办公室,办公室设在县应急局非煤矿山股,负责专项整治日常工作。
办公室主任由县应急局副局长刘国平兼任。
三、主要任务(一)健全完善安全生产法规标准体系。
1.认真贯彻落实国家法律法规规章。
在《尾矿库安全监督管理规定》等部门规章重新修订的基础上,结合我县实际,应尾矿库安全监管体制改革需要,推动出台与国家法律法和部门规章相适应的地方性法规规章和规范性文件,重点解决尾矿库安全生产区域性突出矛盾和问题,规范和加强相关工作。
(县应急局负责)2.严格落实安全生产标准。
严格落实《尾矿库安全规程》《尾矿库安全技术规程》等安全生产标准。
健全完善以政府购买服务方式开展相关标准研究制定和宣贯工作机制,充分发挥第三方技术支撑作用,构建完善政府引导、市场驱动、社会参与、协同推进的标准化工作格局。
尾矿库闭库工程施工组织设计方案一:项目概述1.1 项目背景及目的根据尾矿库闭库工程的要求,本项目旨在进行尾矿库的关闭工作,确保尾矿库的安全性,促进环境保护和可持续发展。
1.2 工程范围本项目涉及尾矿库的关闭工作,包括尾矿库的排水处理、土地复垦、尾矿库设施的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责工程的整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
2.1.2 工程监理工程监理负责监督工程的施工过程,确保按照设计要求和相关法规进行施工,并及时解决施工中的问题。
2.1.3 施工队伍施工队伍由具备相应资质的施工人员组成,他们负责具体的施工工作,包括土方开挖、污水处理设施的安装等。
2.2 施工进度计划根据工程需要,制定详细的施工进度计划,明确每个工作环节的工期和责任单位,并进行紧密的配合和沟通,确保工程进度的顺利推进。
2.3 施工安全措施根据施工现场的具体情况,制定相应的施工安全措施,包括施工人员的防护、设备的稳定性检查、施工现场的警示标识等,确保施工过程中的安全。
2.4 资料管理对施工过程中产生的各类资料进行及时整理和归档,确保施工过程的可追溯性和整体管理的规范性。
附件:施工进度计划、施工安全措施、资料管理表。
法律名词及注释:1. 法律名词:尾矿库注释:尾矿库是指用于储存尾矿和尾矿水的设施,主要由堆码筑坝、排水循环系统、封闭覆盖系统等组成。
2. 法律名词:尾矿库关闭工程注释:尾矿库关闭工程是指对尾矿库进行关闭和封存的工程,包括排水处理、场地复垦等工作。
一:项目概述1.1 项目背景及目的尾矿库闭库工程施工组织设计方案旨在对尾矿库进行封存和关闭,为环境保护和可持续发展作出贡献。
1.2 工程范围本工程涉及尾矿库的闭库工作,包括污水处理设施的安装、土地复垦、堆码筑坝的拆除等工作。
二:施工组织设计2.1 施工组织机构2.1.1 项目经理项目经理负责对工程进行整体协调和管理,包括组织施工人员、协调材料供应、监督施工质量等工作。
代县大红才铁矿尾矿库闭库工程评估报告一、工程概况代县大红才铁矿位于峨口镇西南3km的云雾沟内,闭库工程主要用废石对堆积坝外坝脚进行压坡,压坡体高5米,顶部平台宽5米。
对尾矿坝采取放缓坝坡,坡度1:2.5,在高程1045—1085之间每隔10米设马道,马道宽2米,用山坡土对削坡后的坝体以及滩面进行压护。
排洪设施修建排洪沟,将库内洪水排出库外,排洪沟下游出口修消能池。
二、工程参建单位工程名称:代县大红才铁矿尾矿库闭库工程设计单位:中钢集团工程设计研究院监理单位:山西宇通建设工程项目管理有限公司临汾分公司施工单位:代县信怡路桥建设有限公司三、监理人员配备项目总监理工程师:王志军现场监理工程师:任菲菲现场监理员:任菲菲四、施工质量评估的主要依据1、本工程施工承包合同、建设监理合同等有关文件。
2、工程设计图、技术文件及涉及设计变更的业务单、会议纪要等。
3、工程实物质量检验、检测资料和相关的质量保证资料。
4、国家及行业现行的有关技术规程、规范、标准:《尾矿设施施工及验收规程》YS5418-95《堤防工程施工质量评定与验收规程》SL239-1999《土工合成材料应用技术规范》GB50290-98《碾压式土石坝施工规范》LD/T5129-2001《工程测量规范》GB50026-93《水利水电基本建设工程单元工程质量等级评定标准》《水利水电基本建设工程单元工程质量评定规程》SL176-1996 《水利水电建设工程验收规程》SL233-1999《建筑地基基础工程施工质量验收规范》GB50202-2002《选矿厂尾矿设施设计规定》ZBJ1-90《碾压式土坝设计规范》SL274-2001《工程建设强制性条文》《土方与爆破工程施工及验收规范》GBJ201-83《砌体工程施工质量验收规范》GB50203-2002《建设工程安全生产管理条例》《建设工程质量管理条例》《建筑地面工程施工质量验收规范》GB50209-2002《砌体工程现场检测技术标准》GB/T50305-2000《建设工程施工现场供用电安全规范》GB50194-93《建筑机械使用安全技术规范》JGJ33-2001《施工现场临时用电安全技术规范》JGJ46-88《建筑安装分项工程施工工艺规程》DBJ01-26-96《建筑安装工程资料管理规程》DBJ01-51-2000《建筑施工安全检查评分标准》JGJ59-99《建设施工项目管理规范》GB/T50326-2001《水利水电工程施工质量评定规程》SL176-1996《土工试验规程》SL237-99《国家一、二等水准测量规范》GB12897-91《土石坝安全监测技术规范》SL60-94《水利水电工程施工测量规范》SL52-93《国家三角测量和精密导线测量规范》五、施工质量的检验和控制代县大红才铁矿尾矿库闭库工程项目监理由二人组成,总监负责全面工作,2010年4月31日监理人员进驻施工组现场。
尾矿库闭库治理安全工程施工组织设计编制人:审核人:审批人:编制日期:目录1 施工组织设计编制说明 (3)1.1 施工组织设计编制说明的原则 (3)1.2管理目标 (3)1.3使用范围 (4)2 工程概况 (4)2.1工程简介 (4)2.2分部工程内容 (5)2.3施工工地对外交通 (6)2.4自然气象条件 (6)2.5施工用水用电 (7)2.6临时用地 (7)2.7施工工期 (7)3 施工部署 (7)3.1部署概述及工期安排 (7)3.2施工平面布置 (7)3.3施工准备 (8)3.4测量放线 (8)4 施工组织 (10)4.1 施工组织机构 (10)4.2 项目经理及各部门的职责 (10)4.3 劳动力计划 (13)5 工程机械保障计划 (13)6 主要施工方法和技术措施 (13)6.1土方开挖及场地清理 (13)6.2 反滤层施工 (13)6.3土工布施工 (14)6.4坝体排水沟及截洪沟 (14)6.5钢筋混凝土排水井 (15)6.6隧洞开掘与掘进 (18)6.7隧洞衬砌 (23)6.8排水系统封堵 (23)6.9排渗设施 (24)6.10道路 (24)6.11坝坡覆土及绿化 (24)6.12雨季施工保证措施: (30)6.12.2冬季施工 (31)7 保证工程质量的主要措施: (31)7.1公司质量方针 (31)7.2本项目的质量目标: (31)7.3本项目的质量目标: (31)7.4技术措施 (32)8 质量通病防治措施 (34)8.1说明: (34)8.2土石方 (34)8.3钢筋混凝土排洪部分 (34)9 工程工期保证措施 (35)9.1工程工期确定 (35)9.2工程工期保证的技术措施 (36)9.3赶工期、促进度的组织措施 (36)10 文明施工、安全保障措施 (37)10.1文明、安全施工目标 (37)10.2保证安全生产管理的主要措施: (37)10.3文明施工及环境保护 (39)1施工组织设计编制说明1.1 施工组织设计编制说明的原则我公司近年来在尾矿库工程施工方面积累的丰富经验,以科学务实的态度编写了本施工组织设计。
.贵港市福六矿业开发有限公司六梅选矿厂奋碑尾矿库闭库设计广西工业建筑设计研究院二00七年六月贵港市福六矿业开发有限公司六梅选矿厂奋碑尾矿库闭库设计院长:韦荣将副院长、总工程师:黄海项目负责人:伍炳源参加设计人员:审核:伍炳源校核:赵松林设计:陈乾渝广西工业建筑设计研究院二00七年六`月目录1 概述1.1 项目提出地背景1.2 项目地重要性、必要性及意义1.3 项目简介2 设计依据及标准2.1 设计依据地法规文件2.2 设计地技术标准2.3 设计地基础资料3尾矿库闭库设计3.1尾矿库现状3.2尾矿库闭库设计前期工作3.3尾矿库闭库设计措施3.3.1 尾矿库闭库设计原则3.3.2 尾矿库闭库设计3.3.3 尾矿库排洪系统闭库设计3.3.4 闭库工程施工及验收3.3.5 尾矿库闭库后地维护及管理4 安全专篇4.1 坝体稳定性分析4.2 尾矿库闭库安全整治及维护管理安全措施4.3 尾矿库主要危险因素及防治措施5 尾矿库闭库环境保护专篇5.1 闭库环保设计5.2 闭库生态环境恢复6 尾矿库闭库概算及实施进度计划7建议8附件环保监测化验报告9附图1)闭库设计总说明2)尾矿库闭库平面图3)1-1剖面及大样1 概述1.1 项目现状贵港市福六矿业开发有限公司六梅选矿厂位于贵港市北部,距市区约34KM,其中21KM为三级柏油路,9KM为乡村公路,另4KM为进选矿区地矿厂简易公路.六梅选矿二厂建于1998年,日处理原矿量50d/t,属小型选矿厂,其配套地奋碑尾矿库位于选矿厂西北方向地奋碑山沟里,距选矿厂水平距离约500m左右.尾矿库为山谷型上游式尾矿库,设计总库容为5万m3,初期坝坝高9.0m,后期坝坝高19.0m(面标高236.0m),总坝高约28.0m,五级尾矿库,设计堆积坡比为1:3.2.尾矿库上游集水面积0.045km3.目前库内尾砂已堆至240.7m标高,超设计标高4.7m.2007年6月贵港市福六矿业公司委托我院对该尾矿库进行闭库设计.1.2 项目地重要性、必要性及意义贵港市福六矿业公司六梅选矿厂奋碑尾矿库经多年地使用,目前堆高已超设计标高,坝坡比陡于设计坡比,经复核计算,抗滑稳定系数低于规程最小要求.存在不安全因素.此外,矿山环境污染和破坏突出,给周围自然环境、社会经济生活带来了较大地负面影响.矿区内存在大量土地被占用、植被及山坡土体遭破坏严重,形势十分严峻.其影响将远远超出矿产资源开发活动地地域和空间.如不彻底根治,不仅加重对周围环境地污染,还将进一步破坏区域生态平衡、诱发多种地质灾害及人类疾病,使人民群众健康和生命财产安全受到威胁,区域内可持续发展将受到制约,矿山环境恢复治理工作已刻不容缓.采取适当地组织措施,技术措施,对矿区环境进行综合治理与恢复,可以恢复植被,减少水土流失,减轻消除对当地环境地污染,避免各种地质灾害地发生,不仅可以有效地保护生态环境,而且还能促进矿业地可持续发展,具有长远地经济效益、社会效益和环境效益.尾矿库地闭库工作是矿区治理、恢复和环境保护重点工作之一,消除影响经济发展和不利环境保护地因素,恢复矿区地生态环境是环境保护极其重要地工作.1 / 301.3 项目简介贵港市福六矿业公司六梅选矿厂奋碑尾矿库地闭库工程主要治理内容是尾矿坝经坝坡稳定复核计算后进行压坡、削坡维护修整、库内废渣进行平整、排洪排水系统进行维护,建立坝体变形观测系统以方便以后管理监控.库面需复土复垦,恢复自然植被,按有关规范进行闭库设计,彻底恢复治理库区地生态环境.2.2 闭库设计依据地技术标准及参考文献⑴《一般工业固体废物贮存、处置场污染污染控制标准》(GB18599-2001)⑵《选矿厂尾矿设施设计规范》(ZBJ1-90)⑶《冶金矿山尾矿设施管理规程》[冶金部(90)冶矿字第185号]⑷《选矿安全规程》(GB18152-2000)⑸《尾矿设施施工及验收规程》(YS5418-95)⑹《污水综合排放标准》(GB8978-1996,二级)⑺《地表水环境质量标准》(GB3838-2002,Ⅲ类)⑻《环境空气质量标准》(GB3095-96,二级)⑼《土壤环境质量标准》(GB15618-95,二级)⑽《尾矿库安全技术规程》(AQ 2006-2005)⑾《关于尾矿库闭库安全验收工作地通知》[国家经贸委(2000)413号]2.3 闭库设计地基础资料⑴《六梅选矿厂奋碑尾矿库1/500现状测量地形图》(贵港市福六矿业公司2007.5)⑵《贵港市福六矿业公司六梅选矿厂奋碑尾矿库闭库岩土工程勘察报告》(广西基础勘察工程有限责任公司2007.5)2 / 30⑶《贵港市福六矿业公司六梅选矿厂奋碑尾矿库施工图设计文件》(广西工业建筑设计研究院1999.1)⑷水文气象资料(贵港)年平均气温:21.5℃年最高气温:39.5℃年最低气温:-3.4℃年平均降雨量:1475.5mm;年平均蒸发量:1799.6mm;最大日降雨量:179.8mm;最大24小时暴雨变差系数Cv24=0.55;最大24小时暴雨偏差系数Cs=3.5Cv尾矿库上游汇水面积0.0452km²⑸贵港市福六矿业公司提供地有关资料及现场收集地资料3尾矿库闭库设计3.1 尾矿库现状根据现场调查实测,尾矿库初期坝建设基本按图纸施工,初期坝高9m,为透水堆石坝.下游坡比1:2.2,上游坡比1:1.7.后期坝设计坡比1:3.2,高为19m,实际施工为1:2.0,高为23.7m,坡比及高度均超出设计值.排水系统为砼盖板砌石斜槽.内空尺寸为0.6mX0.8m.目前库内排洪系统基本完善、有效.3.2 闭库设计地前期工作3.2.1 尾矿库现状测量尾矿库进入闭库程序后,业主即对尾矿库现状进行1/500地形测量,提供了现状测量图,给闭库设计提供了有利条件.3.2.2 尾矿库现状岩土工程勘察该尾矿库进入闭库程序后,业主委托广西基础勘察工程有限责任公司对尾矿库进行了现状岩土工程勘察工作,并于2007年5月提交《贵港市福六矿业公司3 / 30六梅选矿厂奋碑尾矿库岩土工程勘察报告》,其主要有关内容及岩土指标如下:3.2.2.1场地工程地质条件(一)地层根据钻探资料和区域地质资料,场地岩土层分布较单一,主要为第四系植物层耕表土①、压实粘土①-1、粉细砂(矿渣)①-2及残积形成地粉质粘土②、粉砂岩③等组成,现描述如下:1、耕表土①黄灰、灰褐色,由粘性土、粉砂及少量碎石等组成,含较多地植物根系、有机质等,高压缩性,属不良土层,仅见于ZK1、ZK2、ZK3钻孔,层厚0.60~1.00m.2、压实粘土①-1黄褐、土黄色,为初期坝坝体,物质来源于附近开挖地砂岩风化产物,稍湿,可~硬塑(压密)状态,混杂约10%地碎石,成份为风化砂岩碎屑,土质较均匀,无杂质.属中等压缩性土.见于ZK4、ZK5、ZK6钻孔,层厚3.70~9.00m.3、粉细砂①-2灰黑、黄灰等色,顶部(10m以上)呈中密状态,下部(10m以下呈稍密状态),以粉砂、细砂为主,夹少量中砂、粗砂及碎石.根据土工试验结果:尾矿粒径在0.25~0.075居多,层厚11.2~22.1m,主要分布于库区.4、粉质粘土②黄褐、棕黄色,稍湿,硬塑状态为主,局部可塑状,含少量砂岩碎屑及少量黑色铁锰质氧化物,为粉砂岩、泥岩地风化残积层,以粉质粘土为主,局部相变为粘土、粉土层.干强度高、韧性高,无摇振反应,根据土工试验结果:压缩系数a1-2平均值为0.11MPa,属中等偏低压缩性,层厚2.70~7.30m.5、粉砂岩③褐黄色,强风化,细粒结构,中厚层状构造,构造和风化裂隙很发育,泥质充填,岩石破碎,岩芯呈碎块状、碎石状、短柱状,岩面随地形坡度起伏.干4 / 305 / 30钻及冲击不进,属软岩,岩体极破碎,岩石基本质量等级为Ⅴ级.其与上覆第四系土层呈角度不整合接触关系,厚度1.30~5.30m.(二)地基土参数地确定根据室内土工试验、土层特征、原位测试成果并结合建筑经验提供地基土参数值.主要地基土层地含水量ω、孔隙比e 、液性指数I L 、内聚力标准值C K 、内摩擦角标准值ΦK 、变形模量Es 、地基承载力特征值f aK 等指标值建议如下表:各岩土层物理力学性质指标建议注:打*号为经验值(三)水文地质条件库区范围内地下水类型有第四系松散岩类孔隙水、寒武系粉砂岩、细砂岩裂隙水,其水文地质特征见插表3.2.2.3岩土工程分析与评价(一)场地稳定性与适宜性库区内无断裂构造通过,场地稳定,库区及坝址两侧山坡坡形完整,植被发育,历史上没有山体滑坡、泥石流等地质灾害记载,在没有外界和人为因素地影响下,库区及坝址斜坡为较稳定地斜坡,在勘察期间,在初期坝与后期子坝之间发现管涌现象,管涌范围6×5m2,管涌带走地粉细砂将慢慢掏空库区地主要堆积体(尾矿),将严重影响坝体地安全,因此,在管涌地段应采取高压注浆或其它措施.(二)场地地震效应根据《建筑抗震设计规范》(GB50011-2001)和《中国地震动参数区划图》(GB18306-2001),贵港市地地震设防烈度为6度,设计地震基本加速度值为0.05g3.2.2.4初期坝和堆积坝稳定性分析评价根据勘探成果,坝址区无区域性深大断裂构造通过,抗震设防烈度为6度,场地土层属中硬土,场地类别属Ⅱ类,由于地形起伏较大,场地属对建筑抗震不利地段.场地内未发现滑坡、坍塌等不良地质作用,自然岸坡稳定.由于坝址岸坡表层主要由粉质粘土②层及粉砂岩③组成,粉质粘土、粉砂岩等土层体完整,整体强度高,由其组成地坝址岸坡稳定性好.初期坝建于较好地土层上,坝基无滑动、渗漏等问题,初期坝及坝基稳定;堆积子坝坝基为矿砂堆积层,矿砂堆积层较松散,具中等透水性,坝基易发生渗漏问题,对堆积子坝稳定造成威胁.应建立坝体变形观测系统等构筑物.3.2.2.5结论与建议1、拟建场地处于构造相对稳定区,抗震设防烈度小于6度,建筑场地类别为Ⅱ类,库区及其邻近无深、大断裂构造通过,无新近活动断裂构造存在,库区边坡稳定.6 / 302、库区属对建筑抗震不利地段,抗震设防烈度为6度,设计地震分组为第一组,设计地震加速度值为0.05g,特征周期值为0.35s.3、初期土坝以粉质粘土②层作坝基持力层,该层强度高,分布稳定,是较好地坝基持力层,该坝无滑坡、渗漏问题,坝体及坝基稳定.4、后期子坝坝基由于渗漏会出现管涌现象,后期子坝及坝基稳定性受到严重威胁,须对坝基矿砂层进行压力注浆处理,以防管涌进一步发生,保证坝体及坝基地稳定.5、建议对坝基稳定、岩土层渗漏、水土和渗出液化学性能进行监测.3.3 尾矿库闭库设计措施3.3.1 尾矿库闭库设计原则尾矿库闭库应按正常库标准进行闭库整治设计,确保尾矿库防洪能力和尾矿坝稳定性系数满足《尾矿库安全技术规程》和有关规范、规程地要求,维持尾矿库闭库后长期安全稳定.3.3.2 尾矿坝闭库设计3.3.2.1 尾矿坝稳定性复核及整治措施尾矿坝稳定性复核计算地参数按现状测量地形图确定坝体几何尺寸参数,及现状地岩土工程勘察报告提供地坝体及地基岩土物理力学指标进行坝坡稳定计算.本闭库设计坝坡稳定分析使用北京理正软件设计研究院地《理正稳定分析系统》软件进行.计算所用参数按岩土工程勘察报告所提供地坝体现状岩土参数.尾矿库坝坡稳定计算结果整理如下:现状后期坝坝坡抗滑稳定最小安全系数:k min=0.85<1.15------------------------------------------------------------------------计算项目:等厚土层土坡稳定计算 1------------------------------------------------------------------------7 / 30[计算简图][控制参数]:采用规范: 通用方法计算目标: 安全系数计算安全系数计算目标: 圆弧滑动法不考虑地震[坡面信息]坡面线段数 6坡面线号水平投影(m) 竖直投影(m) 超载数1 6.000 6.000 02 10.000 0.300 03 13.200 6.000 04 2.500 0.000 05 47.000 23.500 06 100.000 -1.000 0[土层信息]上部土层数 3层号层厚重度饱和重度粘聚力内摩擦角水下粘聚水下内摩十字板强度增十字板羲强度增长系全孔压(m) (kN/m3) (kN/m3) (kPa) (度) 力(kPa) 擦角(度) (kPa) 长系数下值(kPa) 数水下值系数1 6.000 20.000 --- 41.700 11.300 --- --- --- --- --- --- ---2 6.000 20.000 --- 20.000 7.400 --- ---8 / 30--- --- --- --- ---3 23.500 18.000 --- 5.000 28.000 --- --- --- --- --- --- ---下部土层数 2层号层厚重度饱和重度粘聚力内摩擦角水下粘聚水下内摩十字板强度增十字板羲强度增长系全孔压(m) (kN/m3) (kN/m3) (kPa) (度) 力(kPa) 擦角(度) (kPa) 长系数下值(kPa) 数水下值系数1 3.000 20.100 --- 41.700 11.300 --- --- --- --- --- --- ---2 6.000 22.500 --- 10.000 28.000 --- --- --- --- --- --- ---不考虑水地作用[计算条件]圆弧稳定分析方法: 瑞典条分法土条重切向分力与滑动方向反向时: 当下滑力对待稳定计算目标: 自动搜索最危险滑裂面条分法地土条宽度: 5.000(m)搜索时地圆心步长: 5.000(m)搜索时地半径步长: 2.000(m)------------------------------------------------------------------------计算结果:------------------------------------------------------------------------最不利滑动面:滑动圆心 = (42.960,42.960)(m)滑动半径 = 36.955(m)滑动安全系数 = 0.850起始x 终止x li Ci 謎条实重浮力地震力渗透力附加力X 附加力Y 下滑力抗滑力(m) (m) (度) (m) (kPa) (度) (kN) (kN) (kN) (kN) (kN) (kN) (kN) (kN)--------------------------------------------------------------------------------------------------------------------25.271 28.540 -25.783 3.63 20.00 7.40 100.20 0.00 0.00 0.00 0.00 0.00 -43.58 84.3628.540 29.200 -22.414 0.71 20.00 7.40 44.04 0.00 0.00 0.009 / 300.00 0.00 -16.79 19.5729.200 31.700 -19.800 2.66 20.00 7.40 202.87 0.00 0.00 0.00 0.00 0.00 -68.72 77.9431.700 36.940 -13.558 5.39 20.00 7.40 662.07 0.00 0.00 0.00 0.00 0.00 -155.21 191.4836.940 42.179 -5.293 5.27 20.00 7.40 1000.79 0.00 0.00 0.00 0.00 0.00 -92.33 234.7542.179 47.419 2.859 5.25 20.00 7.40 1259.59 0.00 0.00 0.00 0.00 0.00 62.84 268.4047.419 52.658 11.072 5.34 20.00 7.40 1439.23 0.00 0.00 0.00 0.00 0.00 276.40 290.3252.658 57.898 19.528 5.56 20.00 7.40 1535.22 0.00 0.00 0.00 0.00 0.00 513.18 299.2157.898 63.137 28.468 5.97 20.00 7.40 1536.06 0.00 0.00 0.00 0.00 0.00 732.18 294.7163.137 70.619 40.775 9.91 5.00 28.00 1974.58 0.00 0.00 0.00 0.00 0.00 1289.57 844.6270.619 78.100 60.213 15.17 5.00 28.00 1163.85 0.00 0.00 0.00 0.00 0.00 1010.08 383.2578.100 78.700 73.620 2.13 5.00 28.00 33.56 0.00 0.00 0.00 0.00 0.00 32.20 15.6778.700 79.154 76.812 1.99 5.00 28.00 10.34 0.00 0.00 0.00 0.00 0.00 10.07 11.2079.154 79.213 78.587 0.30 5.00 28.00 0.16 0.00 0.00 0.00 0.00 0.00 0.16 1.52总地下滑力 = 3550.040(kN)总地抗滑力 = 3017.006(kN)土体部分下滑力 = 3550.040(kN)土体部分抗滑力 = 3017.006(kN)筋带地抗滑力 = 0.000(kN)从上计算结果可以判定尾矿库在现状闭库后,其尾矿坝坝坡抗滑稳定最小安全系数小于规范要求,其尾矿坝稳定性不能符合规范要求.整治措施如下:⑴立即放干库内存水,完善各项应急预案.⑵采用山坡残积土压坡加固,压坡时加入土工格每1000铺4000长,@2500沿坝横方向全长铺设,提高坡体抗剪能力.压坡范围详施工图纸.10 / 30⑶坝顶削坡,顺序为从两边向中间逐渐削减,每次削减厚度不大于1m,每次宽度<10m,全坝面分为七段,顺序不得更改.施工过程中应设置观测系统并派专人观测,确保施工期地安全.⑷库内整治,覆盖土300厚主,可种植灌木等恢复生态环境.⑸原坝肩截水沟,坝坡面截水沟有损坏地须全部按原设计修复,使坝坡地排水系统能正常运行.⑹做好排洪系统地维护工作,确保库内排洪系统有效,避免洪水浸坝发生事故.压坡、削坡处理后尾矿库坝坡稳定计算结果整理如下:整治后坝坡抗滑稳定最小安全系数:k min=1.186>1.15注:贵港市地震烈度为6度,无特殊运行工况详细计算详见“4.尾矿库闭库设计安全专篇”.3.3.2.2 尾矿库库面排水系统及观测系统整治措施⑴尾矿库库面必需整平,宜沿库纵向从库尾向坝首有0.5%~1%地坡度,沿库横截面从中轴线向两边有0.5%~1%坡度,以利库面雨水能顺畅排向库边及下游.库面整平后复土0.3米厚,覆盖土宜用生产剥离地废土,种植耐旱易生长地草木,恢复自然生态环境,保护库面,减少雨水渗入库内,也减少库面扬尘现象.尾矿库原地貌以旱地为主,整治库面先种草达到固沙养护目地,待日后遵照国土规划再进行整治复垦还田.库四周设置环形截水沟,防止讯期库外水排入库内.⑵建立尾矿坝体变形观测系统尾矿库设计规范规定四级及四级以上地尾矿库必须设置坝体变形观测系统.本库属四级库,因此需在尾矿坝顶面设置坝体变形观测桩,设置办法沿坝纵向轴线在坝内设置三根变形观测桩,两端岸基各一根,坝体变形观测桩长2米,截面11 / 30150×150,用钢筋砼予制,桩顶有φ100×150予留孔安装桩标,桩埋入坝内1.85m,外露0.15m,用经纬仪观测安装好桩标并记录原始数据,以后汛期每月观测一次,平时每季度观测一次(汛期按每年4~9月),每次观测均需记录观测数据,当发现水平位移积累变形超过30mm,或沉降积累变形超过50mm,则作为坝体出现险情处理,须立即采取措施排除险情.观测变形发现坝体有突变亦作为坝体变形出现险情,须立即查明坝体发生突变原因,采取措施排除险情.尾矿坝坝体变形观测系统是监控闭库后坝体情况地有力措施,闭库后地管理制度必须把坝体变形观测作为日常工作程序进行具体安排,保证措施地落实.3.3.3 排洪系统闭库设计尾矿库地排洪系统为双圆拱弧型底砼盖板砌石斜槽排水.尺寸为0.6mX0.8m.现场实测,截面尺寸基本符合设计要求.经多年运行、维护,目前原有系统基本完善、有效.闭库后库地排洪系统仍由原排水斜槽完成.本尾矿库区集水面积为0.0452km2,平均纵坡9%,不考虑调洪库容,洪水计算按全泄100年一遇洪水考虑(四级库),按区林业局《广西小流域暴雨流量计算表》,当设计洪水频率为5%时,其设计洪峰流量Q p=Q1·F m·C.式中Q p——径流模量,贵港Q1=20F——汇水面积,本尾矿库F=0.045km2m——面积参数,Q1≥20时,m=0.86C——校正系数C=C1×C2×C3C1=主河槽坡度校正系数,当I=0.09时,C1=1.35注:I=0.09为尾矿库河谷平均坡度C2——主河槽横断面边坡坡度校正系数,C2=1.1C3——土壤种类校正系数,C3=0.86洪水按100年一遇周期核算系数为1.212 / 30Q P1=1.826m3/s.原排洪沟过水能力Q=1.934>Q P1=1.826m3/s,见以下计算书:**********************************************************************计算项目:渠道水力学计算 1********************************************************************** ----------------------------------------------------------------------[ 渠道断面简图 ]--------------------------------------------------------------------------------------------------------------------------------------------[ 计算条件 ]----------------------------------------------------------------------[基本参数]渠道类型: 清水渠道水流运动状态:均匀流计算目标: 计算流量断面类型: 梯形断面渠道地等值粗糙高度:1.800(mm)水地运动粘滞系数: 1.011×10^-6(m2/s)是否验算不冲不淤流速:不验算渠道底坡: 0.09[几何参数]渠道底宽b: 0.600(m)13 / 30渠道深度H: 0.800(m)渠道中水深h0: 0.750(m)渠道边坡系数m1:0.000渠道边坡系数m2:0.000渠道堤顶超高: 0.001(m)[糙率参数]渠道边坡地糙率n: 0.02500渠道边坡地糙率n1:0.02500渠道边坡地糙率n2:0.02500----------------------------------------------------------------------[ 计算过程 ]----------------------------------------------------------------------一、假定水流处于:水力粗糙区.渠道地过水断面面积:0.450(m2)渠道断面地湿周:2.100(m)渠道断面地水力半径:0.214(m)渠道断面地水面宽:0.600(m)二、计算流量.1、计算当量粗糙系数.当量粗糙系数为: 0.025002、计算谢才系数.采用地计算公式为:manning公式谢才系数为:30.942753、计算渠道流量.渠道流量为:1.934(m3/s)三、验算假定地水流区是否正确.1、计算渠道流速.渠道流速为:4.297(m/s)2、计算雷诺数.雷诺数为:3643165.006所以,Re*K/(4R)等于:7650.64614 / 30假定地水流状态正确.3.3.4 闭库工程施工及验收闭库工程施工及验收执行《尾矿设施施工及验收规程》及其他有关规程.闭库工程完成后施工单位应交付完备地闭库工程施工记录,施工报告、竣工图等有关文件,施工监理单位应交付施工监理报告以备上级有关部门验收闭库工程.3.3.5 尾矿库闭库后地维护及管理尾矿库闭库工作及闭库后地安全管理主要由业主负责.建议地方政府有关管理部门协助.闭库后地尾矿库,必须做好坝体及排洪设施地维护.未经论证和批准,不得储水蓄洪.严禁在尾矿坝和库内进行乱采滥挖、违章建筑和违章作业.其日常维护管理需按《尾矿库安全管理规定》执行.闭库后地尾矿库,未经论证和批准,不得重新启用或改作他用.4 尾矿库闭库设计安全专篇4.1 尾矿库闭库坝体稳定性计算尾矿库闭库地尾矿坝体稳定性计算地参数是按尾矿库现状测量地形图确定坝体截面地几何尺寸参数,各层岩土及坝体地物理力学性质应按现状岩土勘察报告提供地参数进行,其有关指标已在“3.3.2.1节列表提供.坝坡稳定分析使用北京理正软件设计研究院地《理正稳定分析系统》软件进行.计算结果后期坝坝坡抗滑稳定最小安全系数:正常运行时:k min=1.186>1.15------------------------------------------------------------------------计算项目:等厚土层土坡稳定计算 2------------------------------------------------------------------------[计算简图]15 / 3016 /30[控制参数]:采用规范:通用方法 计算目标:安全系数计算 安全系数计算目标: 圆弧滑动法不考虑地震[坡面信息]坡面线段数 7坡面线号水平投影(m) 竖直投影(m) 超载数1 6.000 6.000 02 3.000 0.300 03 44.700 16.000 04 8.000 0.000 05 17.000 8.500 06 30.000 5.000 07 100.000 -1.000 0[土层信息]上部土层数 3层号层厚重度饱和重度粘聚力内摩擦角水下粘聚水下内摩十字板强度增十字板羲强度增长系全孔压(m) (kN/m3) (kN/m3) (kPa) (度) 力(kPa) 擦角(度) (kPa) 长系数下值(kPa) 数水下值系数 1 6.000 20.000 --- 41.700 11.300 --- --- --- --- --- --- --- 2 6.000 20.000 --- 20.000 7.400 --- --- --- --- --- --- --- 3 23.500 18.000 --- 5.000 28.000 --- --- --- --- --- --- ---下部土层数 2层号层厚重度饱和重度粘聚力内摩擦角水下粘聚水下内摩十字板强度增十字板羲强度增长系全孔压(m) (kN/m3) (kN/m3) (kPa) (度) 力(kPa) 擦角(度) (kPa) 长系数下值(kPa) 数水下值系数1 3.000 20.100 --- 41.700 11.300 --- --- --- --- --- --- ---2 6.000 22.500 --- 10.000 28.000 --- --- --- --- --- --- ---不考虑水地作用[计算条件]圆弧稳定分析方法: 瑞典条分法土条重切向分力与滑动方向反向时: 当下滑力对待稳定计算目标: 自动搜索最危险滑裂面条分法地土条宽度: 5.000(m)搜索时地圆心步长: 5.000(m)搜索时地半径步长: 2.000(m)------------------------------------------------------------------------计算结果:------------------------------------------------------------------------最不利滑动面:滑动圆心 = (28.640,35.800)(m)滑动半径 = 29.766(m)滑动安全系数 = 1.186起始x 终止x li Ci 謎条实重浮力地震力渗透力附加力X 附加力Y 下滑力抗滑力(m) (m) (度) (m) (kPa) (度) (kN) (kN) (kN) (kN) (kN) (kN) (kN) (kN)--------------------------------------------------------------------------------------------------------------------16.055 24.924 -16.091 9.27 20.00 7.40 508.55 0.00 0.00 0.00 0.00 0.00 -140.96 248.8424.924 30.323 -1.965 5.41 20.00 7.40 722.90 0.00 0.00 0.00 0.00 0.00 -24.79 202.0130.323 35.721 8.501 5.47 20.00 7.40 877.09 0.00 0.00 0.00 0.00 0.00 129.66 221.9817 / 3035.721 41.119 19.274 5.73 20.00 7.40 919.39 0.00 0.00 0.00 0.00 0.00 303.47 227.2741.119 46.517 30.849 6.30 20.00 7.40 831.19 0.00 0.00 0.00 0.00 0.00 426.22 218.6746.517 53.700 47.126 10.61 5.00 28.00 665.35 0.00 0.00 0.00 0.00 0.00 487.60 293.7753.700 55.169 60.185 2.96 5.00 28.00 33.89 0.00 0.00 0.00 0.00 0.00 29.40 23.74总地下滑力 = 1210.608(kN)总地抗滑力 = 1436.272(kN)土体部分下滑力 = 1210.608(kN)土体部分抗滑力 = 1436.272(kN)筋带地抗滑力 = 0.000(kN)4.2 尾矿库闭库安全整治及维护管理安全措施(1)尾矿库闭库安全整治施工程序(整治工作详见闭库设计图纸).①坝体加固排险(坝脚压坡,坝顶削坡),按闭库设计坝坡面将局部凹陷缺失地坡面填好,种植耐旱易生地草类或灌木(宜先植草固结沙土),坡地外坡、坝顶及内坡均需植草,增设坝体变形观测桩,施工后并测量记录原始数据,以监控闭库后尾矿坝地变形情况.②用铲车或推土机按图纸要求整平库面,库内填土不足时需外运土方入库整平.库面整平后覆土30公分,可利用矿山剥离地废土运入库内复盖,在复盖土上种植耐旱地易生长地草类,以恢复库区地自然生态环境并有效制止库区地扬尘污染环境地现象.③施工库边环形截水沟,防止汛期雨水涌入库内,因库区均比周边地形低,必需用环形截水沟将雨水截走排入下游.④修整尾矿坝端地排水斜槽.此项工作是闭库后尾矿库防洪地主要措施,必须认真落实施工.(2)尾矿库闭库后地维护管理安全措施尾矿库闭库后地维护管理已在3.3.5节尾矿库闭库后地维护及管理叙述,此18 / 30处不再重述.4.3 尾矿库主要危险因素及防治措施⑴尾矿库主要危险因素分安全管理系统和生产系统两大部分,进入闭库后主要是管理系统部分.1)安全管理系统主要是企业是否建立和健全各级各岗位人员安全生产责任制,建立各项安全生产管理规章制度,制定各工种岗位安全操作规程,主要管理人员和操作人员是否持证上岗,人员培训,应急预案制定.贵港市福六矿业公司是多年地国有企业,在安全管理方面有较健全地生产责任制和安全生产管理规章制度,各工种岗位制定了安全操作规程,主要管理人员和操作人员都经培训持证上岗.2)生产系统地主要危险因素①尾矿坝滑坡危害②漫堤溃坝③排水构筑物破坏④渗漏破坏⑤淹溺⑥高处坠落与物体打击⑦粉尘危害本尾矿库存在地主要危险因素是:尾矿坝滑坡,漫堤溃坝,排水构筑物破坏、渗漏破坏.⑵防治措施1)安全管理系统:除继续健全生产责任制和安全管理规章制度外,主要是管理人员和操作人员必须参加上级部门定期组织地培训,以提高安全生产管理和安全知识水平.应建立尾矿库事故应急救援组织和预案,配备必要地应急救援器械、设备.企业需按有关规定留有销售额2%以上地安全技术措施专项费用.19 / 302)生产系统,针对尾矿库采取如下主要防治措施:①按图施工,设置坝体变形观测系统及浸润线观测系统,对坝体变形观测系统、浸润线观测系统进行动态监测.②按时维护和整修溢流沟、截水沟.③必需遵照《尾矿库安全技术规程》及《冶金矿山尾矿设施管理规程》对尾矿库进行闭库维护管理.5 尾矿库闭库环境保护专篇5.1 尾矿库闭库环保设计尾矿库内对环保主要地污染物是库内废渣,库内废渣为一般工业固体废物,用填埋法复盖0.3m土壤,再植草封闭固结沙土,处理库内废渣,符合《GB18599-2001一般工业固体废物贮存、处置场污染控制标准》I类场标准.(1)闭库地防“塌”设计从《4.1尾矿库闭库坝体稳定性计算》,按尾矿库地现状剖面和现状勘察测定地坝体岩土力学指标经计算其坝坡稳定最小安全系数符合设计规范要求.且库区地排洪系仍然完善、有效.现坝体是稳定和安全地.由上述闭库后坝体稳定及排洪能力均符合要求,只要闭库后地尾矿库能正常管理,闭库后地尾矿库是不会出现溃坝和洪水漫坝情况.平时库内无外排水,汛期雨水是流经已复盖土壤填埋地库面,大量雨水已稀释库面污染物,外排雨水能达到《GB3838-2002地表水环境质量标准地二级标准》.尾矿库地闭库设计地各种设施均符合工程建设强制性条文和行业技术规范,对闭库后尾矿库设施地安全,稳定均是有保证地.因此闭库后会造成环保污染事故地“溃坝”事故不会出现.(2)尾矿库闭库地“防渗”设计20 / 30。
山西尾矿库闭库施工方案1. 引言随着工业化进程的推进,尾矿库成为许多矿山生产中不可避免的副产品。
然而,尾矿库的存在也带来了各种环境和安全隐患。
为了保护生态环境和人民生命财产安全,山西省决定对尾矿库进行闭库施工。
本文档将详细介绍山西尾矿库闭库施工方案。
2. 目标和范围2.1 目标本闭库施工方案的目标是对山西省内所有尾矿库进行闭库处理,确保尾矿库的环境和安全问题得到有效解决。
2.2 范围本方案将涵盖以下方面的内容:•闭库前准备工作•闭库施工流程和方法•环境保护措施•安全措施和应急预案3. 闭库前准备工作3.1 尾矿库调研和评估在闭库前,对各个尾矿库进行调研和评估工作。
评估内容包括尾矿库的地理位置、容量、结构状况等,以确定闭库方案的具体实施措施。
3.2 相关许可和手续在闭库施工前,需要向相关政府部门申请闭库许可。
同时,还需办理相关手续,包括环境影响评估、土地使用权转让等。
3.3 闭库施工队伍组建根据闭库施工方案的要求,组建专业施工队伍。
队伍应包括工程师、技术人员和施工工人等。
4. 闭库施工流程和方法4.1 清理表层覆土首先,对尾矿库表层以一定的深度进行挖掘和清理工作,以去除表层覆土中的有机物、重金属等有害物质。
4.2 表层覆盖材料堆放清理完表层覆土后,将合适的覆盖材料堆放在尾矿库表面。
覆盖材料可以选择土壤、草坪、农田等材料,以增加尾矿库的稳定性和防护效果。
4.3 技术性渗透控制为了防止尾矿渗透到地下水中,需要进行技术性渗透控制。
具体措施包括加设截水沟、堆体排水系统等,以确保尾矿渗透水得到有效控制。
4.4 尾矿库修复和治理对闭库后的尾矿库进行修复和治理工作。
主要包括坝面加固、排水系统维护、坡面生态恢复等,以提高尾矿库的生态环境质量。
5. 环境保护措施5.1 废水处理尾矿库施工过程中产生大量废水,需要建立废水处理设施对废水进行处理。
处理方法可以选择沉淀、过滤等技术手段,确保排放的废水符合环保要求。
5.2 废气排放控制尾矿库闭库施工过程中产生的废气需要进行集中处理和控制。
代县大红才铁矿狼角洼尾矿库闭库工程施工组织设计第一章工程概况及完成该工程的总体安排1.1、工程概况代县大红才铁矿狼角洼尾矿库位于代县聂营镇井沟村狼角洼沟,是一座山谷型尾矿库,工程内容在库区下游新建一座干砌石抗滑棱体,棱体高10米,顶宽4米,修建前对坝基进行清理,把堆积坝坡度放缓至1:3,从标高1122起,每10米高一级马道,马道宽3米。
对坝面实施0.4—1m厚的覆土护面处理。
堆积坝顶设60米宽平台。
排洪设施在库区北侧修一条泄洪渠,出口修消力池,安设必要的观测设施和安全标志等。
主要工程量:⑴干砌石抗滑棱体5000m3⑵排洪设施浆砌石体800m3⑶堆积坝顶面及下游坡面覆土12000m31.2 施工管理目标1.2.1 工期目标我公司将通过科学组织、精心施工,在规定工期内完成全部工程。
1.2.2 质量管理目标我公司将把本工程列为创优工程项目。
合格率100%。
1.2.3 安全管理目标我公司将坚持“安全第一、预防为主”的方针政策,制定相关的安全管理制度,安全管理落实到人,确保本工程不发生重大的安全事故。
其指标为:死亡率为0,重伤率为0,千人负伤率<6‰。
1.2.4 文明施工管理目标我公司将严格执行国家及地方有关部委制定的文明施工标准,制定相应的管理制度,达到文明样板工地标准,争创省级文明样板工地。
1.2.5 环保目标我公司将严格遵守国家和地方制定的环保法规,制度,保护施工区的一草一木,同时确保河流不受污染。
1.3 本工程施工组织设计编制依据。
(1)代县大红才铁矿狼角洼尾矿库闭库工程设计图纸;(2)代县大红才铁矿狼角洼尾矿库闭库工程施工现场条件;(3)国家及行业现行的有关技术规范、规程、标准:1.4 施工管理1.4.1 施工管理机构图根据按合同工期、保质、低耗、安全建设好该工程,我公司将组建代县信怡路桥建设有限公司代县大红才尾矿库闭库工程项目经理部,对该工程按项目法实施管理。
组织机构框图项目经理:李向东项目总工:赵治平工程组贾日荣物资组张晓刚办公室刘吉虎财务组梁富文质检组刘茂林安全组田春伟项目经理部各专业操作班组:段兰梅、段进开1.4.2管理人员资格证件1.5施工总体程序及安排坝体施工总体程序:施工准备→坝体削坡→坝面黄土覆盖→废石压坡→种植草木→排洪设施→工程交验。
第二章主要施工机械设备情况、主要施工机械进场计划和劳动力安排计划2.1、主要施工机械计划2.1.1 主要施工机械设备情况根据工程工期紧,施工任务重的特点,选择适宜本工程的施工机械设备,充分发挥机械设备的作用,提高施工机械化程度,确保工期和质量。
首先,对投入工程施工的设备在进场前进行保养维修,确保所有设备完好,不影响工程施工;针对工程特点,进场机械设备如下;投入的主要施工机械设备表序号机械或设备名称型号规格数量国别产地制造年份额定功率(KW)生产能力用于施工部位进场时间备注1 小松挖机WP2202 日本2000 坝体10.5.12 自卸翻斗车15t 20 昆明2001 坝体10.5.13 推土机SD140 2 山东2001 坝体10.5.14 洒水车5t 2 泸州2001 坝体10.5.15 装载机ZL40B 4 柳州2002 118 坝体10.5.12.2、劳动力计划2.2.1 劳动力配置说明针对该工程的特点,除配备管理能力强、经验丰富的项目领导班子外,配备技术精,操作熟练的作业人员,确保优质、高速完成工程施工任务。
开工前,落实各部门人员就位,制定详细的各工种劳动力进出场计划,并根据实际情况进行调整、完善。
建立精干的施工作业班组,由各专业技术员根据工程特点进行技术强化培训,强化质量意识,加快操作速度、消除质量通病。
各班组设兼职质检人员一人,在实际操作中严把工序施工质量关,让每个施工环节都处于受控状态,保质、保量完成施工任务。
第三章工程施工质量控制保证措施3.1 工程质量方针及质量目标我公司的质量方针是“诚信为本,顾客至上,科技创新,争创一流”。
诚信是我司根本出发点,以顾客为中心,以顾客满意为目标。
我公司将以一流的技术、一流的设备,创造出一流的产品,奉献给业主。
(1) 质量检查机构公司工程管理项目经理项目部质量施工班组质量检查机构(2)质量保证体系见质量保证体系图及工程项目实施与质量管理体系所需的过程框图。
质量保证体系图公司各职能部门项目总工(技术负责人)机械设备负责人材料负责人专职质量员施工作业班组项目经理工程项目实施与质量管理体系所需的过程1工程招标2项目部组建、合同交底 7现场准备 3图纸会审、设计交底、施工组织设计 5资源计划 4施工方案 14进度管理 6资源供应 9施工机械 18质量测控 20纠正措施 23各部门对项目监控 8(开工报告)11物资管理 24监理、业主监控、 质监站监控 12分部分项工程质量控制 10监测装置管理 22保修期管理13分包工程管理15工作 环境管理 19不合格控制 17产品防护 16合同管理、 造价管理 21竣工验收第四章工期及工期保证措施4.1、工期要求及施工网络计划该工程建设工期2010年5月2日开工,2010年6月12日竣工,施工总工期为41天,根据我单位实际情况现决定按时按质完成工程,即网络计划要求日历工期完成工程。
4.2 保证工期措施4.2.1 工期技术保证措施1) 编制合理详细的进度计划:施工进度网络计划,动态管理,实际施工过程中,将根据监理工程师批准的施工计划,建立目标工期计划,重点对影响本工程的关键线路进行控制,根据每天完成的工程项目及工程量,通过比较分析,确定按当前施工进度继续施工将对目标工期造成的影响,从而及时对现行计划及资源投入进行调整,达到本工程按动态管理来进行控制,最终实现预期的工程进度计划。
2) 制定合理的技术方案:根据进度计划,制定与本工程相应的施工方案和各项工程施工技术措施。
施工中随时跟踪进度实施情况,如有比计划滞后情况发生,及时分析原因及影响,并对计划予以调整,同时修订施工方案和有关技术措施,以保证总进度计划目标的实现。
3) 根据施工方案的作业面布置和施工班组的配置,将工程进度计划按作业再分解,制定各施工班组的作业进度计划,使各施工班组都有明确的进度计划目标。
4) 做好施工测量服务指导工作,及时进行测量放样,检测和验收工作,为现场施工提供良好的测量服务。
加强技术人员的现场巡查,尤其是质量检测人员要全过程跟踪、检查,及时发现施工中存在的问题并提出解决处理措施。
对于试验检测项目,及时进行检测并收集整理、分析资料、指导施工,以确保工程的顺利进行。
4.2.2 施工组织机构和管理的保证措施本工程实行项目法施工。
我公司制定有具体而严格的《项目法施工管理实施细则》,工程进度计划的实施是对项目部考核的一项重要内容,并有严格的进度计划目标保证调整措施和奖励政策。
工程施工前,项目经理须与公司签订“责任书”,项目部各级主要管理负责人,也要按其职责划分,层层签订“责任书”,明确项目部各级人员的职责。
加强管理考核,充分调动全体干部、职工的积极性,从组织上管理制度上来确保工程进度按计划完成。
4.2.3 人员保证措施1) 我公司计划抽调精干的管理人员,业务熟练的技术骨干和有过类似工程施工经验的作业队伍来组织项目部。
配足各专业、各工种的技术工人数量,以使项目部人员精干,业务熟悉。
从人员素质上来保证工程进度计划的实施。
2) 根据进度计划的安排,合理组织劳动力进场,确保施工高峰期有足够的劳动力投入本工程施工。
3) 投入本工程的专业技术人员须持有相应的上岗作业证书,在施工过程中针对出现的新技术和新工艺进行必要的技术培训。
4.2.4 设备保证措施1)需用机械数量品种多,必须统一组织,统一调度,合理安排,充分发挥各种机械的最佳效益。
2) 根据施工需要组织数量足够、性能良好的施工机械设备进场,并配备一定数量的备用设备,凡投入本工程的施工机械设备在进场前均需进行维护、保养,并经公司机械设备部验收后方可调遣,以确保所有进场设备的完好,保证设备在本工程施工中的正常运行使用。
五、八、安全保证体系安全是确保工程质量的前提,也是关系到国家、企业和职工切身利益的重要工作,质量是企业的生命线,为实现质量安全目标,我单位将根据本标段实际及地理、气候条件,依据IS09002质量体系文件要求,编制适合本工程项目的质量保证体系及安全保证体系。
施工安全是施工企业永恒的主题,安全施工直接影响工程的质量,企业的信誉、效益。
本标段工程施工中拟采用的主要安全措施如下:建立健全以各级岗们安全责任制为中心的工作制度,从领导到职工都能明确各自岗们的安全和生产职责,做到分工明确,各负其责,把安全工作摆到各项工作的首位。
1、建立健全安全管理保证保证体系。
项目部、施工队均成立由第一管理者为组长的安全领导小组,使安全与生产真正统一起来。
2、实行安全生产责任制,逐级签订安全保责任状,并定期进行奖惩兑现。
3、制订安全技术措施,实行特种作业人员持证上岗制度,严禁无证操作。
4、严格监督检查、安全奖惩、安全教育等各项制度。
运用安全系统工程技术,开展安全预测、预防活动,实施施工生产全过程的安全管理,推行文明施工,做到安全第一,预防为主。
5、加强施工现场管理,实行挂牌施工,各作业点设置安全警告牌,施工中定期进行安全检查,积极开展安全生产竞赛活动。
第六章主要施工方案(一)坝体削坡施工时应在坝体施工完毕后根据设计位置尺寸进行施工放线,牵线进行边坡修整,达到要求尺寸时进行人工配合机械回填边坡。
(二)坝体外坡面废石护面施工施工时应在坝体施工完毕后根据设计位置尺寸进行施工放线,牵线进行边坡修整,达到要求尺寸时进行人工配合机械削坡,在施工中要经常检查坡度是否与设计相符,避免出现亏坡再填的现象。
护坡用废石要保证不含腐植物、淤泥等杂物,施工时要组织好施工秩序,做好安排,按顺序倒料,检查厚度是否达标。
(三)浆砌排水沟施工方案1、沟槽开挖放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm 时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。
开挖清理完毕后,然后请监理检验。
2、片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。
3、材料要求(1)、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
(2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
