停工期间机械台班费计算
- 格式:doc
- 大小:24.00 KB
- 文档页数:1
停工损失补偿计算原则一、停工人工费的计算:1、停工待命期间窝工费=待命人员人数×待命人员工资待命人员人数:即在业主正式下达停工令前,已停止施工的部位待命作业人员数量注:需监理人员签认待命人员工资:建议采用当地造价信息上公布的人工市场价;2、留守工人费用=留守工人人数×留守人员工资留守工人:指的是停工期间,为维护工程不遭受破坏及现场看守施工材料所必需留守的人员注:需监理人员签认留守人员工资:建议采用当地造价信息上公布的人工市场价;3、现场管理费:包括留守管理人员的工资、房租费、水电费、交通费、办公费等;计算方式可采用整个工程造价中现场管理费总额除以总工期,再乘停工时间,也可以采用分项计算法,即,留守管理人员工资=人数×工资标准,房租费、水电费按实际发生付款凭证计算,交通费和办公费估列等;4、放假人员放假费用=放假人员人数×放假工资放假人员人数需监理签认,放假工资建议采用人工市场价一定的比例如60-70%;二、机械设备、材料费的计算:1、自有大型机械设备闲置费=∑各机械闲置台班数量×闲置台班费闲置台班数量=闲置天数×闲置系数闲置系数=机械年平均工作台班数÷365天,机械年平均工作台班数有相关定额,也可以到单位设备管理部门索要相关资料;闲置台班费:一般施工机械台班费定额中有规定;2、租赁设备租赁费:按实际发生付款凭证或租赁合同单价计算3、自有周转材料折旧费:可以按租赁制考虑,租赁单价参考当地造价信息相关数据,也可以按摊销费计算=材料购进原值-材料报废后残值÷材料预期使用时间×停工时间;4、周转材料租赁费:按实际发生付款凭证或租赁合同单价计算;三、工程维护费:1、临时设施的维护费:即便道、搅拌站等临时设施的日常维护费,包括人工费、材料费及机械使用费;2、正式工程的维护费:如有些工程停工期间需持续抽水等费用;四、财务费用:1、贷款利息:指由于业主计价欠拨款,造成项目资金紧张,项目部贷款施工,因停工增加的贷款利息额;2、保函手续增加费:指因停工造成工期延长,而增加的施工企业履约保函和民工工资保函费用注:本费用为预估费用,停工如果不会造成实质性工期延长,则不计此项费用;项目部在计算停工损失时,应做到不重计、不漏计,计算相对合理,计算依据充分、完善,不任意夸大损失额度各项费用中应含税;。
如何索赔施工机械台班停滞费用施工机械停滞台班费按下例计算公式:施工机械停滞台班费=(台班折旧费+大修理费)*45%+经常修理费*10%+机械保管费+随机人工工资.问题是随机人工工资的概念,是按机械台班中的定额工日乘以当地的人工单价,还是按机械台班中的人工费计算.随机人工工资的概念,是按机械台班中的定额工日乘以当地的人工单价,不是按机械台班中的人工费来计算的。
按最新的台班定额计算方式,公式为:一、自有机械:机械停滞费=台班折旧费+台班人工费+台班其他费用二、租赁机械:按租赁价人工费量及单价均按机械台班定额规定走,市场人工单价(安装工)与定额机械台班单价找差只计税金不参与取费。
施工机械台班停滞费的计算台班停滞费是指非施工单位的自身原因造成施工现场机械停滞时所发生的费用.该费用的计算公式:机械台班停滞费=台班折旧费+台班人工费+台班其他费但下列情况不应计算:1.双方合同中对此另有约定;2.由施工单位自身原因造成的机械停滞;3.施工组织设计内规定的合理停滞,4.按施工组织设计或合同约定,工程完工后不能马上转入下一个工程施工而发生的停滞;5.机械迁移的停滞;6.法定节目及冬雨季因自然气候影响而发生的停滞.计算过程中应注意:1.机上人员如在停滞期间未在施工现场或另作其他工作时,则不能计算机上人工费;2.年停滞台班不能超过该施工机械的年工作台班数量;3.如长时间停滞最多不能超过该施工机械开始停滞时的设备现值.机械停滞费(窝工费)的索赔施工索赔时,机械停滞费(窝工费)怎么计算呢?(一)知识索引全国监理工程师培训考试教材《建设工程投资控制》(2007版)P.163索赔费用的计算——施工机械使用费施工机械使用费的索赔包括:(1)由于完成额外工作增加的机械使用费;(2)非承包商责任工效降低增加的机械使用费;(3)由于业主或监理工程师原因导致机械停工的窝工费。
窝工费的计算,如系租赁机械,一般按实际租金和调进调出费的分摊计算;如系承包商自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
工程停工管理费索赔标准
工程停工管理费索赔标准可以根据不同的原因和具体情况进行确定。
一般来说,如果停工是由于承包人自己的原因造成的,业主可以索赔费用,包括人工窝工费、机械停滞费、停工期间的管理费用等。
其中,人工窝工费应按窝工人数、天数、工日单价计算;机械停滞费的计算要区分是租赁机械还是自有机械,租赁机械停滞费应按实际台班租金加上每台班分摊的机械调进调出费计算,自有机械一般按台班折旧费计算;停工期间的管理费用包括现场管理费及企业管理费,按一定的比例计取。
如果停工是由于业主方面的原因造成的,承包商可以进行费用和工期索赔。
费用索赔内容视不同的停工情况而定,一般可以包括人工费、设备费、材料费、保函手续费、贷款利息、保险费、利润、管理费等。
其中,人工费包括增加工作内容的人工费、停工损失费和工作效率降低的损失费等累计;设备费可采用机械台班费、机械折旧费、设备租赁费等几种形式;保函手续费在工程延期时相应增加,取消部分工程且发包人与承包人达成提前竣工协议时相应减少。
在提出索赔时,承包商应保留好相关的资料和图片供相关部门调查,停工索赔必须在规范规定的期限内提出,一般不得超过28天。
索赔是项目管理综合水平的体现,如何面对索赔进行项
目管理是承包商或业主的管理水平问题与实现可持续发展的关键。
具体的索赔标准还需要根据具体的合同条款和实际情况来确定。

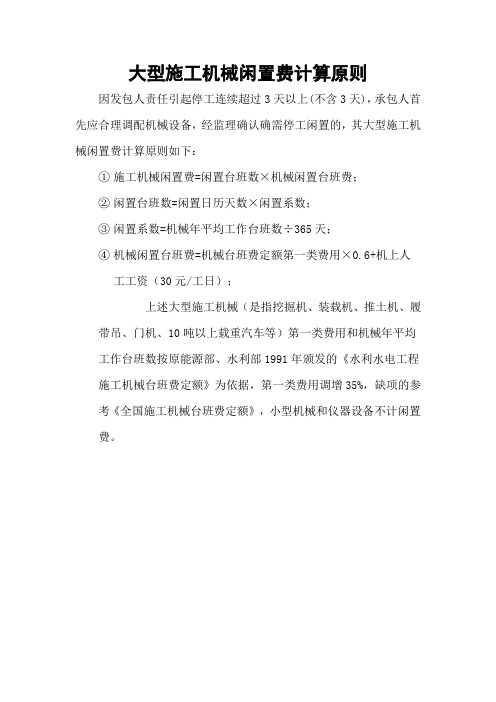

大型施工机械闲置费计算原则因发包人责任引起停工连续超过3天以上(不含3天),承包人首先应合理调配机械设备,经监理确认确需停工闲置的,其大型施工机械闲置费计算原则如下:
①施工机械闲置费=闲置台班数×机械闲置台班费;
②闲置台班数=闲置日历天数×闲置系数;
③闲置系数=机械年平均工作台班数÷365天;
④机械闲置台班费=机械台班费定额第一类费用×0.6+机上人
工工资(30元/工日);
上述大型施工机械(是指挖掘机、装载机、推土机、履带吊、门机、10吨以上载重汽车等)第一类费用和机械年平均工作台班数按原能源部、水利部1991年颁发的《水利水电工程施工机械台班费定额》为依据,第一类费用调增35%,缺项的参考《全国施工机械台班费定额》,小型机械和仪器设备不计闲置费。
建设工程中途停工损失补偿办法第一章总则第一条为了规范建筑市场管理,维护工程发包双方的合法权益,合理解决建设工程中途停工损失的补偿事宜,根据相关法律,法规,标准制定本办法。
第二条本办法使用于因发包人的原因致使工程中途停建,缓建,应由发包人向承包人补偿的停工损失。
因不可抗力或承包人责任导致中途停工的损失应该按其他法规另行处理。
第三条中途停工后,发承包双方均有采取措施以减少或防止扩大损失的义务。
第二章补偿原则第四条施工合同,补充合同和现场签证中如对停工日期,看护费用,周转材料和机械停滞以有约定时,应按照约定的原则作为计算补偿的依据。
第五条事前没有约定补偿原则的,双方可另协商处理。
协商不成的,可按本法第三章,第九章的原则处理。
第三章停工日期的确定第六条无停工协议和签证时,一般应按发承包双方的书面通知或书面报告中的时间确定:根据施工合同通用条款13.2条规定,发,承包人发出书面停工通知或报告后,对方应在14天内确认停工(复工)日期,逾期不确认也不提出修改者,视为同意该通知或报告中的停工(复工)日期。
第七条现场监理工程师签认的实际停工日期与通知或报告日期不一致时,应该以现场监理工程师签人的日期为准。
但累计日期有误者应予以纠正。
第八条停工日期均以日历天计算,计算停工损失时,必须有对方收到该文件签收手续的证据。
第九条根据双方确认的停工日期或根据第五六条确认的停工日期,是计算工地看护费,周转材料和施工机械停止补偿费的依据。
第四章工地看护费用计算第十条为保护已完工程,现场停滞设备,半成品和材料不受损坏和丢失,承包人在现场派驻必须的看护人员,是承包人履行合同责任而采取的必须措施,该看护费应由发包方程承担。
第十一条施工现场面积在5000M2以内的设看护人员2人/每昼夜,超过5000M2的设看护人员3人以上/每昼夜。
第十二条每昼夜工资单价由双方协议确定,协商不成的可按40元/每昼夜,即40元/每日历天/人。
第五章临时设施费的补偿第十三条合同承包价中的临时设施费是满足整个合同工期施工需要所支出的费用。
广联达中机械窝工费计算规则
广联达机械窝工费的计算规则如下:
1. 现场施工机械停置台班数量按停置期天数计算,施工机械停置费按计价定额机械台班单价乘以机械停置台班数的60%计算,不再计取其他有关费用,但应计取税金。
在一周之内累计停工少于8小时不计算停工、窝工费用。
2. 生产工人停工、窝工工资基价分专业按113元/工日、141元/工日、169元/工日计算(人工费市场价差由承包、发包双方协商或按合同约定调整),各项费用综合按35%计取,不再计取其他有关费用,但应计取税金。
3. 施工机械停滞台班数量和工人停工、窝工总工日数,均应扣除法定节假日。
4. 周转性材料的停工、窝工损失费按实结算。
以上信息仅供参考,具体计算规则可能会根据实际情况和地区有所差异,建议咨询专业人士获取准确信息。
如何索赔施工机械台班停滞费用施工机械停滞台班费按下例计算公式:施工机械停滞台班费 =( 台班折旧费 +大修理费 )*45%+经常修理费*10%+机械保管费 +随机人工工资 .问题是随机人工工资的概念 , 是按机械台班中的定额工日乘以当地的人工单价 , 还是按机械台班中的人工费计算 . 随机人工工资的概念 , 是按机械台班中的定额工日乘以当地的人工单价 , 不是按机械台班中的人工费来计算的。
按最新的台班定额计算方式,公式为:一、自有机械:机械停滞费=台班折旧费+台班人工费+台班其他费用二、租赁机械:按租赁价人工费量及单价均按机械台班定额规定走,市场人工单价(安装工)与定额机械台班单价找差只计税金不参与取费。
施工机械台班停滞费的计算台班停滞费是指非施工单位的自身原因造成施工现场机械停滞时所发生的费用 . 该费用的计算公式 :机械台班停滞费 =台班折旧费 +台班人工费 +台班其他费但下列情况不应计算 :1.双方合同中对此另有约定 ;2.由施工单位自身原因造成的机械停滞 ;3.施工组织设计内规定的合理停滞 ,4.按施工组织设计或合同约定 , 工程完工后不能马上转入下一个工程施工而发生的停滞 ;5.机械迁移的停滞 ;6.法定节目及冬雨季因自然气候影响而发生的停滞 .计算过程中应注意 :1.机上人员如在停滞期间未在施工现场或另作其他工作时 , 则不能计算机上人工费 ;2.年停滞台班不能超过该施工机械的年工作台班数量 ;3.如长时间停滞最多不能超过该施工机械开始停滞时的设备现值.机械停滞费 ( 窝工费 ) 的索赔施工索赔时 , 机械停滞费 ( 窝工费 ) 怎么计算呢 ?(一)知识索引全国监理工程师培训考试教材《建设工程投资控制》(2007 版)P.163索赔费用的计算——施工机械使用费施工机械使用费的索赔包括:(1)由于完成额外工作增加的机械使用费;(2)非承包商责任工效降低增加的机械使用费;(3)由于业主或监理工程师原因导致机械停工的窝工费。
台班停滞费是指非施工单位的自身原因造成施工现场机械停滞时所发生的费用 .该费用的计算公式:机械台班停滞费 =台班折旧费+台班人工费+台班其他费但下列情况不应计算:1.双方合同中对此另有约定 ;2.由施工单位自身原因造成的机械停滞 ;3.施工组织设计内规定的合理停滞 ,4.按施工组织设计或合同约定 ,工程完工后不能马上转入下一个工程施工而发生的停滞;5.机械迁移的停滞;6.法定节目及冬雨季因自然气候影响而发生的停滞 .计算过程中应注意:1.机上人员如在停滞期间未在施工现场或另作其他工作时 ,则不能计算机上人工费;2.年停滞台班不能超过该施工机械的年工作台班数量;3.如长时间停滞最多不能超过该施工机械开始停滞时的设备现值 .机械停滞费(窝工费)的索赔施工索赔时,机械停滞费(窝工费)怎么计算呢?(一)知识索引全国监理工程师培训考试教材《建设工程投资控制》 ( 2007 版) P.163索赔费用的计算——施工机械使用费施工机械使用费的索赔包括:( 1 )由于完成额外工作增加的机械使用费;( 2 )非承包商责任工效降低增加的机械使用费;( 3 )由于业主或监理工程师原因导致机械停工的窝工费。
窝工费的计算,如系租赁机械,一般按实际租金和调进调出费的分摊计算;如系承包商自有设备,一般按台班折旧费计算,而不能按台班费计算,因台班费中包括了设备使用费。
全国造价工程师执业资格考试培训教材《工程造价计价与控制》 ( 2006 版) P.299可索赔费用的计算——设备费可采用机械台班费、机械折旧费、设备租赁费等几种形式。
当工作内容增加引起的设备费索赔时,设备费的标准按照机械台班费计算。
因窝工引起的设备费索赔,当施工机械属于施工企业自有时,按照机械折旧费计算索赔费用。
当施工机械是施工企业从外部租赁时,索赔费用的标准按照设备租赁费计算。
(二)有关规定的演变1983 年《江苏省建筑工程预算定额》建筑机械台班费用定额说明机械停置费:机械台班定额中已考虑了施工中不可避免的机械停置时间和机械的技术中断因素,但特殊原因造成机械停置,可以计算停置台班费。
河南省建设厅豫建设标(2003)89号河南省建设厅关于印发建设工程中途停工损失补偿办法的通知各省辖室建委,各有关单位:为了更好地解决建设工程中途停工引起的造价纠纷,维护发承包双方的合法权益,现将《建设工程中途停工损失补偿办法(试行)》印发给你们,请遵照执行。
办法从文到之日起执行,此前双方已办理结算的工程不再调整,豫建标定(1999)21号《关于计取暂停工程有关损失费用规定的通知》同时停止执行。
附件:建设工程中途停工损失补偿办法(试行)二OO三年十二月二十四附件建设工程中途停工损失补偿办法(试行)第一章总则第一条为了规范建筑市场管理,维护工程发承包双方的合法权益,合理解决建设工程中途停工损失的补偿事宜,根据相关法律、法规、标准制定本办法。
第二条本办法适用于因发包人的原因致使工程中途停建、缓建,应由发包人向承包人补偿的停工损失。
因不可抗力或承包人责任导致中途停工损失应按其他法规另行处理。
第三条中途停工后,发承包双方均有采取措施以减少或防止扩大损失的义务。
第二章补偿原则第四条施工合同、补充合同和现场签证中如对停工日期、看护费用、周转材料和机械停滞已有约定时,应按照约定的原则作为计算补偿的依据。
第五条事先没有约定补偿原则的,双方可另协商处理。
协商不成的,可按本办法第三章、第九章的原则处理。
第三章停工日期的确定第六条无停工协议和签证时,一般应按发承包双方的书面通知或书面报告中的时间确定:根据施工合同通用条款13`2条规定,发,承包人发出书面停工通知或报告后,对应在14天内确认停工(复工)日期。
第七条现场监理工程师签认的日期与通知或报告日期不一致时,应以现场监理工程师签认的日期为准。
但累计日期有误者应予以纠正。
第八条停工日期均以日历天计算。
计算停工损失时,必须有对方收到该文件签收手续的证据。
第九条根据双方确认的停工日期或根据第五、六条确定的停工日期,是计算工地看护费、周转材料和施工机械停滞补偿费的依据。
第四章工地看护费用计算第十条为保护已完工程、现场停滞设备、半成品和材料不受损坏和丢失,承包人在现场派驻必需的看护人员,是承包人履行合同责任而采取的必要措施,该看护费用应由发包人承担。
**大道城市道路工程建设项目工期延误索赔报告致:*********人民政府**大道城市道路工程建设项目指挥部我方承建**大道城市道路工程项目根据业主方及施工合同的要求需2014年3月16日正式开工,于2014年12月31日完工。
在此要求下我方于2014年年初开始筹备该工程的前期准备工作,2014年3月2日我部前期准备人员进场,2014年年3月10日我方管理人员、后勤保障人员及机械设备全面进场到位。
由于甲方对枫林大道城市道路工程项目征地的延误、手续的未齐全及设计的更改等多方面的原因造成我部至今未能开工,公司所有进场人员停工,机械闲置,工期延后。
根据双方签署的《**大道城市道路工程建设项目合作协议书》第四条项目实施责---“甲方负责出资壹百万元用于该项目用地的征地拆迁安置补偿工作,不足部分从乙方合同履约金出资额中支付该款项及相关费用。
并保证不影响乙方的工程进度。
如因前述原因造成乙方停工10日以上的由甲方赔偿乙方该项的直接损失”-—根据该条款我方现对甲方提出前期主要经济损失索赔,索赔事项如下:一、停工机械台班租赁费1、挖机台班租赁费:元/天*2台=元/天2、推土机安顿补贴费用:300元/天*2台=600元/天二、人工费1、劳工工资:3人(后勤+仓库材料看守)80元/天*2+100元/天=360元/天2、现场管理人员费用:8人(施工员、资料员、材料员、项目管理人员)150元/天*2人+200元/天*4人+400元/天*2人=1900元/天3、生活费,:11人18元/天*11人=198元/天三、场地租赁费仓库+办公住宿房:元/天*4间+40元/天=元/天综合前三项:+2458+=元/天2014年3月16日至2014年4月18日(暂定时间,实际时间以开工日期为准)共可作业天,总计费用:元/天*天=元(捌万玖仟贰佰零玖元柒角)附件:、1、项目部考情表湖南**建设工程有限公司**城市道路工程项目部2014年4月18日。
台班停滞费是指非施工单位的自身原因造成施工现场机械停滞时所发生的费用.该费用的计算公式:
机械台班停滞费=台班折旧费+台班人工费+台班其他费但下列情况不应计算:
1.双方合同中对此另有约定;
2.由施工单位自身原因造成的机械停滞;
3.施工组织设计内规定的合理停滞,
4.按施工组织设计或合同约定,工程完工后不能马上转入下一个工程施工而发生的停滞;
5.机械迁移的停滞;
6.法定节目及冬雨季因自然气候影响而发生的停滞.
计算过程中应注意:
1.机上人员如在停滞期间未在施工现场或另作其他工作时,则不能计算机上人工费;
2.年停滞台班不能超过该施工机械的年工作台班数量;
3.如长时间停滞最多不能超过该施工机械开始停滞时的设备现值.。
