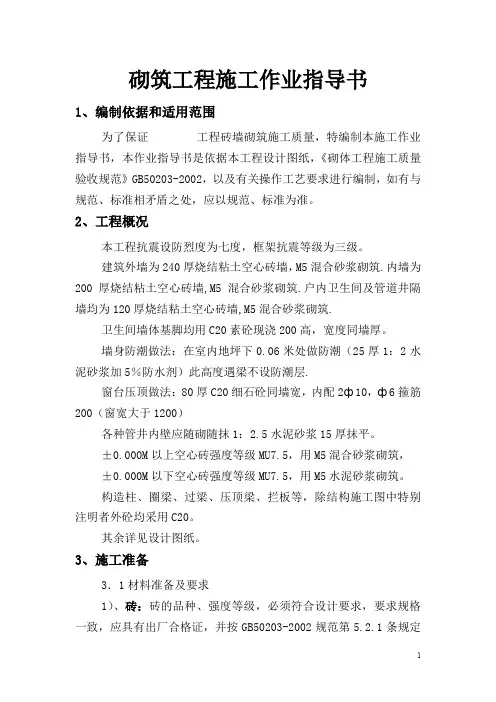

砌筑工程施工作业指导书
一、编制目的
为规范砌筑工程的施工操作,确保施工质量和安全,特制定本作业指导书。
二、适用范围
本作业指导书适用于各类砖、砌块等材料的砌筑工程施工。
三、施工准备
1. 技术准备
- 熟悉施工图纸,了解设计意图和相关技术要求。
- 进行技术交底,明确施工工艺、质量标准和安全注意事项。
2. 材料准备
- 砖、砌块:品种、规格、强度等级应符合设计要求,并有出厂合格证及试验报告。
- 水泥:宜采用普通硅酸盐水泥,强度等级不低于 32.5 级,有出厂合格证及复试报告。
- 砂:宜用中砂,并过筛,不得含有草根等杂物,含泥量不超过 5%。
- 其他材料:拉结筋、预埋件、木砖等应符合设计要求。
3. 主要机具
- 砂浆搅拌机、垂直运输设备、手推车、大铲、铁锹、瓦刀、托线板、线坠、小白线、卷尺、皮数杆等。
4. 作业条件
- 基础工程已完成,并验收合格。
- 弹出墙身轴线、控制线及门窗洞口位置线。
- 砌筑部位的灰渣、杂物已清理干净,并浇水湿润。
四、施工工艺流程
1. 抄平放线
- 依据设计图纸,用水平仪测量出各层的标高,并在墙身转角处及纵横墙交接处设置皮数杆,皮数杆上标明砖的皮数、灰缝厚度以及门窗洞口、过梁、圈梁等的标高。
2. 摆砖撂底
- 根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数。
- 排砖时应全盘考虑,使组砌方法合理,便于操作。
3. 砌砖
- 砖砌体组砌方法应正确,上下错缝,内外搭砌,砖柱不得采用包心砌法。
- 砌砖宜采用一铲灰、一块砖、一揉压的“三一”砌砖法。
- 水平灰缝和竖向灰缝厚度一般为 10mm,但不应小于 8mm,也不应大于 12mm。
- 砌筑时应随砌随勾缝,勾缝深度一般为 3~5mm。
4. 留槎
- 外墙转角处应同时砌筑。内外墙交接处必须留斜槎,槎子长度不应小于墙体高度的 2/3,槎子必须平直、通顺。
- 分段位置应在变形缝或门窗口角处,隔墙与墙或柱不同时砌筑时,可留阳槎加预埋拉结筋。沿墙高按设计要求每 50cm 预埋 φ6 钢筋 2 根,其埋入长度从墙的留槎处算起,一般每边均不小于 50cm,末端应加 90°弯钩。 5. 构造柱
- 设有构造柱的部位,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。
- 砌砖墙时,与构造柱连接处砌成马牙槎。每一个马牙槎沿高度方向的尺寸不宜超过 30cm。马牙槎应先退后进。拉结筋按设计要求放置。
6. 过梁、圈梁
- 门窗洞口上过梁的安装,其标高、位置及型号必须准确,坐灰饱满。
- 圈梁施工应符合设计要求,绑扎钢筋、支设模板、浇筑混凝土。
五、质量标准
1. 主控项目
- 砖和砂浆的强度等级必须符合设计要求。
- 砌体水平灰缝的砂浆饱满度不得小于 80%。
- 砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时间断处应砌成斜槎,斜槎水平投影长度不应小于高度的 2/3。
2. 一般项目
- 砖砌体组砌方法应正确,上、下错缝,内外搭砌,砖柱不得采用包心砌法。
- 砖砌体的灰缝应横平竖直,厚薄均匀,水平灰缝厚度及竖向灰缝宽度宜为 10mm,但不应小于 8mm,也不应大于 12mm。
- 砖砌体一般尺寸允许偏差应符合相关规范要求。
六、成品保护
1. 砂浆稠度应适宜,砌墙时应防止砂浆溅脏墙面。
2. 在吊放平台脚手架或安装大模板时,指挥人员和吊车司机要认真指挥和操作,防止碰撞已砌好的砖墙。
3. 在高车架进料口周围,应用塑料薄膜或木板等遮盖,保持墙面洁净。
4. 尚未安装楼板或屋面板的墙和柱,当可能遇到大风时,应采取临时支撑等措施,以保证施工中墙体的稳定性。
七、安全注意事项
1. 施工人员必须戴好安全帽,高空作业系好安全带。
2. 严禁在墙顶上站立划线、刮缝,清扫墙、柱面和检查大角垂直等工作。
3. 砍砖时应面向内打,注意碎砖跳出伤人。
4. 超过胸部以上的墙面,不得继续砌筑,必须及时搭设好架设工具。不准用不稳定的工具或物体在脚手板面垫高工作。
5. 垂直运输的吊笼、滑车、绳索、刹车等,必须满足负荷要求,吊运时不得超载,并应经常检查,发现问题及时修理。
