贵阳南编组站扩建及枢纽客车外绕工程新谷立1#隧道拱顶下沉监控量测(初期支护后)中铁八局集团贵阳枢纽工程第Ⅲ段项目部起始时间:2007年月日结束时间:2007年月日新谷立1#隧道拱顶监控量测说明一、新谷立1#隧道位于YDK588+822,全长336m;除出口56.16m位于R=1200m的曲线上外,其余地段均为直线。
隧道进口端50mV级和45mIV级围岩,以及出口端30mIV级和40m V级围岩外,其余均为Ⅲ级围岩共171m。
毗邻既有谷立隧道,两隧线间距25~35m。
二、拱顶下沉观测洞内每隔5~10m左右为设置一观测断面,每断面设三个观测点。
观测断面间隔可随围岩的变化而相应变化。
观测点用膨胀螺栓锚固于拱顶及拱腰的两侧。
观测方法:水准仪一台、脚架一个、铟钢尺一把。
三、根据《铁路隧道喷锚构筑法技术规范》之规定:1、当每天实测位移值小于最大允许位移值时,可正常施工。
2、当每天实测位移值大于或等于以及小于或等于2倍最大允许位移值时,应加强支护。
3、当每天实测位移值大于2倍最大允许位移值时,应采取特殊措施。
4、当变化速度小于0.2mm/天时,可认为围岩达到基本稳定状态。
5、当拱脚水平相对净空变化速度大于10~20mm/天时,表明围岩处于急剧变形状态。

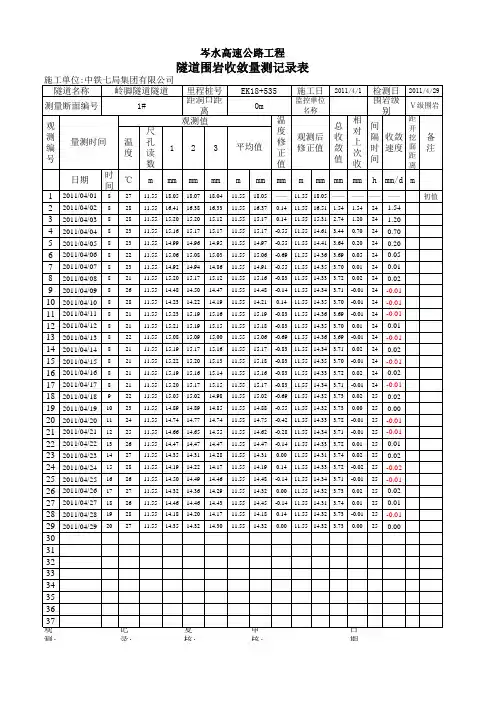

观测的时段及频次观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:观测点布置示意图量测人:现场负责人:监理工程师:。
