.土方开挖工程单价一、土方工程概述 (教材176-183)水利工程建设中,土料经人工或机械开挖、运输、碾压可筑成土石坝等水工建筑物。
开挖工程按施工工序可分为开挖、运输两道工序,主要施工方法有人力施工、机械施工两种。
由于机械施工效率高且成本低,故绝大多数采用机械施工。
人力施工因效率低且成本高,只有工作面狭窄或施工机械进入困难的部位才采用,如小断面沟槽开挖、陡坡上的小型土方开挖等.现行水利工程定额十六类岩石分级法,是把前四级划分为土类,分别按土质名称、自然湿容重、外形特征、施工方法等分为1、2、3、4类,在概算定额附录中均有详细说明.(一)开挖常用施工机械土方挖装常用机械有、正铲挖掘机、反铲挖掘机、铲运机、推土机、自卸汽车、铁路机车、带式输送机、拖拉机和卷扬机等。
土方开挖工程(如渠道、梯形基坑等)、填筑工程(如心墙、斜墙、堤、坝、铺盖、回填等),其工程量应按设计断面计算;槽、柱形基坑开挖,其工程量应按设计断面及施工规范规定的加宽和放坡计算(预算);(概算)按设计断面计算.放坡、沉陷的增加量均按设计工程量(成品方)计入工程量中。
(二)、土方开挖工程单价编制水利工程建设需要大量的土方开挖、土方回填,特别是大型土石坝工程、堤防工程、灌溉渠道工程土方开挖填筑工程量更大,因此,正确编制土方工程单价十分重要。
1。
编制土方开挖工程单价应考虑的有关因素土方开挖由挖装、运输两个主要工序组成。
土方开挖、运输单价,一般合并为综合单价计算,也可以分别计算。
(1)影响土方挖装工序的主要因素1)土的级别:土的级别越高,开挖的难度越大,工效越低;2〉设计要求的开挖形状要求的沟、渠、坑等:会影响工效,尤其断面越小,深度越深时,机械开挖效率越低.因此定额往往按沟、渠、坑等分节,各节再分别按其宽度、面积划分子目.3)施工条件:不良施工条件,如水下开挖、冰冻土开挖都非严重影响开挖的工效。
(2)影响土方运输的主要因素:1〉运土距离:运土的距离越长,所需的时间也越长,但在—定的起始范围内,不是直线的反比关系,而是对数的曲线关系.2〉土的级别:从运输角度看,土的级别越高,其密度t/m3也越大,由于土石方都习惯采用体积作为单位,所以土的级别越高,运输每立米的产量越低。

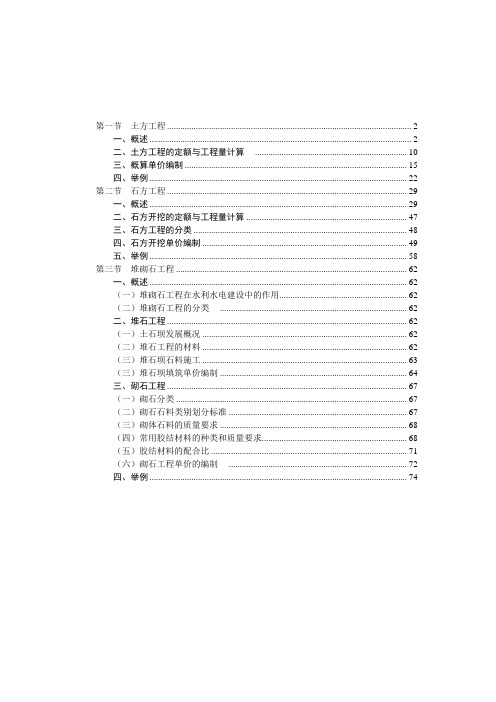

第一节土方工程 (2)一、概述 (2)二、土方工程的定额与工程量计算 (10)三、概算单价编制 (15)四、举例 (22)第二节石方工程 (29)一、概述 (29)二、石方开挖的定额与工程量计算 (47)三、石方工程的分类 (48)四、石方开挖单价编制 (49)五、举例 (59)第三节堆砌石工程 (62)一、概述 (62)(一)堆砌石工程在水利水电建设中的作用 (62)(二)堆砌石工程的分类 (62)二、堆石工程 (62)(一)土石坝发展概况 (62)(二)堆石工程的材料 (62)(三)堆石坝石料施工 (63)(三)堆石坝填筑单价编制 (64)三、砌石工程 (67)(一)砌石分类 (67)(二)砌石石料类别划分标准 (67)(三)砌体石料的质量要求 (68)(四)常用胶结材料的种类和质量要求 (68)(五)胶结材料的配合比 (71)(六)砌石工程单价的编制 (72)四、举例 (74)第一节土方工程一、概述土的形成经历了漫长的地质历史过程,它是地质作用的产物,是一种矿物集合体,为由多种组成的多相分散系统。
其主要特征是分散性、复杂性和易变性,极易受到外界环境(温度、湿度等)的变化而发生变化。
由于土的形成过程不同,加上自然环境的不同,使土的性质有着极大的差异,而人类工程活动又促使土的性质发生变异。
因此在进行工程建设时,必须密切结合土的实际性质进行设计和施工,在预测到因土性质的变异带来的危害,并加以改良,否则会影响工程的经济合理性和安全使用。
水利水电基本建设工程中,以土为施工对象进行开挖、运输,为其他水工建筑物施工创造条件,如坝基覆盖层开挖;土料经人工或机械开挖、运输、碾压而筑成的水工建筑物,如土石坝及碾压式土石坝;利用土料经开挖、运输、碾压作业后与其他水工建筑物共同组成整体并联合产生加强结构稳定作用的水工建筑物,如矩形渠道混凝土边墙、土方工程包括水利水电工程的建筑物、构筑物的土方开挖、运输、回填、压实等项目。

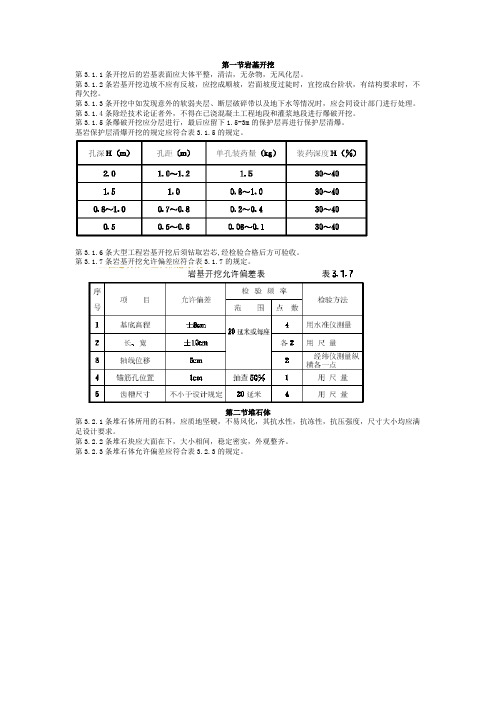

第一节岩基开挖第3.1.1条开挖后的岩基表面应大体平整,清洁,无杂物,无风化层。
第3.1.2条岩基开挖边坡不应有反坡,应挖成顺坡,岩面坡度过陡时,宜挖成台阶状,有结构要求时,不得欠挖。
第3.1.3条开挖中如发现意外的软弱夹层、断层破碎带以及地下水等情况时,应会同设计部门进行处理。
第3.1.4条除经技术论证者外,不得在已浇混凝土工程地段和灌浆地段进行爆破开挖。
第3.1.5条爆破开挖应分层进行,最后应留下1.5-3m的保护层再进行保护层清爆。
基岩保护层清爆开挖的规定应符合表3.1.5的规定。
第3.1.6条大型工程岩基开挖后须钻取岩芯,经检验合格后方可验收。
第3.1.7条岩基开挖允许偏差应符合表3.1.7的规定。
第二节堆石体第3.2.1条堆石体所用的石料,应质地坚硬,不易风化,其抗水性,抗冻性,抗压强度,尺寸大小均应满足设计要求。
第3.2.2条堆石块应大面在下,大小相间,稳定密实,外观整齐。
第3.2.3条堆石体允许偏差应符合表3.2.3的规定。
第三节石笼护体第3.3.1条石料应质地坚硬,不易风化,抗水性,抗冻性均应符合设计要求,笼材应坚韧,植物类笼材必须新鲜。
第3.3.2条笼体要牢固结实,填料饱满、密实。
石料的最小边尺寸,不得小于笼的孔眼尺寸。
第3.3.3条笼体的允许偏差应符合表3.3.3的规定。
第3.3.4条石笼护体必须紧密,不得有掉笼、散笼、架空现象。
笼体接缝应错开,笼之间的联系应牢固。
第3.3.5条石笼护体允许偏差应符合表3.3.5的规定。
第四节砂石垫层第3.4.1条石料应质地坚硬,不易风化、无杂质,级配应符合设计要求。
第3.4.2条表面应坚实平整,不得有浮石、露铺、存水、粗细料集中的现象。
第3.4.3条砂石垫层允许偏差应符合表3.4.3的规定。
第五节反滤层第3.5.1条滤料应质地坚硬,不易风化,其抗水性、抗冻性、级配、粒径及不均匀系数均应符合设计要求,不得采用针状或片状的卵石或碎石,不得夹有杂物,含泥量不得大于3%重量计。
石方开挖工程单价(一)概述石方开挖工程包括建筑物、构筑物的石方开挖、运输等内容。
石方开挖工程单价的编制,应首先确定建筑物各施工部位的岩石级别、开挖、运输方法、采用的机械设备及运输距离,按照概算定额计算工程单价。
(1)根据现行《水利建筑工程概算定额》,石方工程的项目划分如下:1)一般石方开挖:明挖工程中底宽超过7m的沟槽石方,上口面积大于160m2的坑挖石方,以及倾角(与水平面成的角度)小于或等于20。
并垂直于设计开挖面的平均厚度大于5m的坡面石方开挖。
如岸边开敞式溢洪道、渠道进水口、护坦、海漫等石方开挖工程。
2)一般坡面石方开挖:是指设计倾角大于20。
垂直于设计面的平均厚度小于或等于5m的石方开挖工程。
3)沟槽石方开挖:是指底宽小于或等于7m,两侧呈垂直或有边坡的条形石方开挖工程,如渠道、截水槽、排水沟等。
4〉坡面沟槽石方开挖:是指槽底轴线与水平夹角大于20。
的沟槽石方开挖。
5〉坑石方开挖:是指上口面积小于或等于160m2时,深度小于或等于上口短边长度或直径的石方开挖工程,如机座、集水坑、墩柱基础开挖等。
6)基础石方开挖:综合了坡面和底部石方开挖,适用于不同开挖深度的基础石方开挖工程,如混凝土坝、水闸、厂房、溢流堪、消力池等基础石方开挖工程。
7〉基础坡面石方开挖:是指设计倾角大于20。
、垂直于设计面的平均厚度小于或等于5m的坡面基础石方开挖工程,如建造在岩基上的水闸等两岸边坡石方开挖。
8>洞井石方开挖:是指平洞、斜井、竖井等项目。
平洞石方是指水平夹角小于或等于6。
的洞挖工程;斜井石方是指水平夹角为6。
至75。
的洞挖工程,竖井石方是指水平夹角大于75。
,上口面积大于5m2,深度大于上口短边长度或直径的洞挖工程,如调压井、闸门井等。
9>地下厂房石方开挖z是指地下厂房或窑洞式厂房石方开挖工程。
一般石方开挖和一般坡面石方开挖的主要区别,是设计倾角的大小和开挖平均厚度。
坡面一般石方开挖适用于设计倾角在20。
以上,且开挖的平均厚度在5m以内;若设计倾角小于20。
或者倾角虽大于20。
,但开挖平均厚度大于5m的,则属一般石方开挖。
石方工程中,石方开挖、出碴均以自然方为计量单位。
〈2〉石方开挖施工方法。
按施工条件分为明挖石方和暗挖石方两大类。
按施工方法可分为人工打孔、钻孔爆破及掘进机开挖三种。
1)人工打孔:该法耗工费时,适用于有特殊要求的开挖部位。
2)钻孔爆破法:钻爆法是一种传统的石方开挖方法,在水利工程应用十分广泛。
开挖方法有浅孔爆破法、深孔爆破法、洞室爆破法和控制爆破法(定向、光面、预裂、静态爆破等)。
3〉掘进机开挖:掘进机是一种新型的开挖专用设备,与传统的钻孔爆破法的区别是掘进机改钻孔爆破为对岩石进行纯机械的切割或挤压破碎,并使掘进与出渣、支护等作业能平行连续地进行,施工安全、工效较高。
目前该法已在隧洞开挖中使用。
水利工程石方量大、开挖集中,且要求岩基完整,一般采用分层开挖,预留保护层,浅孔爆破,尽可能在开挖边界进行预裂爆破。
(2)石方开挖的主要机械。
石方开挖的钻孔机械通常分为凿岩机和穿孔机两大类。
1)凿岩机:按照工作动力分为·风动凿岩机有;手持式风钻、气腿式风钻、向上式风钻、导轨式风钻等。
·液压凿岩机有::液压导轨式凿岩机等。
·电动凿岩机有:手持式电动凿岩机、气腿式电动凿岩机等。
.·内燃凿岩机有:手持式内燃凿岩机等。
·凿岩台车有:轮胎式凿岩台车、履带式凿岩台车等。
,适用于钻凿小孔径炮孔。
2)穿孔机:·潜孔钻有:80型、100型、150型等。
.·回转钻机(履带式)有z KZ120、YCZ一76等。
·.牙轮钻机(履带式)有:KHY一200、KY一250C等。
适用于钻凿较大孔径炮孔。
(4)石方开挖爆破材料1)炸药。
定额中的炸药代表型号规格:一般石方开挖,按规2#岩石铵梯炸药选用;边坡、槽、坑、基础石方开挖按规2#岩石镀梯炸药和4#抗水岩石镀梯炸药各半选用;平洞、斜井、竖井、地下厂房石方开挖按4#抗水岩石铵梯炸药选用。
2)起爆材料。
用于石方开挖中的起爆材料有导爆索、塑料导爆管、雷管、导火线等。
(二) 石方开挖单价2)石方开挖可分为明挖(如:一般石方开挖、基础石方开挖等露天开挖)和暗挖(如:洞井石方开挖、地下厂房石方开挖)两种,要根据不同的岩石级别、工程部位、施工方法来分项。
如大坝基础石方开挖,可按覆盖层开挖、坡面石方开挖、基础石方开挖等分项。
3)石方开挖单价一般包含了钻孔、爆破、撬移、解小、翻渣、清面、修整断面、安全处理、挖排水沟坑等工作内容。
1.影响石方开挖工效的因素(1)岩石级别。
岩石的别越高,其强度越高,钻孔的阻力越大,工效越低。
岩石的级越高,对爆破的抵抗力也越大,所需的炸药也越多。
所以岩石级别是影响开挖工效的主要因素之一。
(2)计对开挖形状及开挖面的要求。
设计对有形状要求的眩,如沟、槽、坑、洞、井等,其爆破系数(每m2工作面上的孔数)较没有形状要求的一般石方开挖要大得多,对于小断面汗挖尤甚。
爆破系数越大,爆破效率越低,耗用爆破器材(炸、雷管、导线)也越多。
设计对开挖面有要求(如设计对建基面的损伤限制,对开挖平整度等)时,为了满足这些要求,对钻孔、爆破、清理等工必须在施工方法和施工工艺上采取措施。
例如:为了限制爆破建基面的损伤,往往在建基面以上设置一定厚度的保护层,保层开挖一般多采用浅孔小炮,爆破系数很高,爆破效率很低,有甚至不允许放炮,采用人工开挖。
例如有的为了满足开挖面平度的要求,需在开挖面进行专门的预裂爆破。
所以设计对开挖形状及开挖面的要求,也是影响开挖工效的要因素之一。
因此,石方开挖定额大多按开挖形状及部位分节,节再按岩石级别分子目。
2.编制石方开挖工程概(估)算单价应遵循的原则1)根据地质提供的岩石名称、外形特征、颗粒组成、饱和极忧压强度、可钻性等地勘资料,合理确定岩石级别。
2)严格按设计开挖断面尺寸、开挖与出碴方式、运输距离等,确套用相应定额子目,编制单价时不得任意调整定额水平和扩技术条件,以维护定额的严肃性。
2.使用现行概算定额编制概(估)算单价时应注意的问题:1)石方开挖定额,均已按各部位的不同要求,根据规范的规定,分别按一定比例考虑了底部保护层、坡面保护层开挖、预裂爆破、光面爆破等因素,编制单价时不再调整。
保护层石方开挖,是指设计不允许破坏岩石结构的石方开挖,如坝基、坝肩、消能坑等与岩基连接部分石方开挖。
保护层开挖分底部保护层开挖和坡面保护层开挖,当自然地面与水平面的倾角《20。
时,为底部保护层开挖;自然地面倾角>20。
时,为坡面保护层开挖。
保护层开挖需用浅孔小炮。
2)基础石方和坡面石方开挖定额应根据设计开挖线的垂直平均深度选用;明挖石方定额中的开挖定额梯段高度是综合考虑的,使用定额时无须调整。
3)石方开挖定额中所列的“合金钻头"是指风钻(手持式、气腿式)用的钻头,“钻头,,指液压履带钻或液压凿岩台车用的钻头。
合金钻头数量,包括重复使用的次数在内,因此要把修磨费计入材料预算价格。
4)岩石级别调整系数:如实际施工中遇到高于XIV级岩石时,可按相应定额中的XIE一XN级岩石开采定额,乘表3-26系数进行调整。
表326高于XIV级岩石级别时定额调整系数表系数项目|人工|材料|机械风钻为主各节定额14130:|1.10|140潜孔钻为主各节定额|1.20|1.10|130液压多臂钻为主各节定额|1.15|1.10|1.155)石方开挖定额的计量,应按工程设计开挖的几何轮廓尺寸计算,根据施工技术规范规定允许的超挖量及必要的施工附加量所消耗的人工、材料、机械的数量和费用等均已计入概算定额。
6)洞挖石方定额中的通风机台时量是按一个工作面长度400m以内考虑,如超过400m,应按表3-27所列系数(用插入法计算)进行调整。
7〉关于超挖量和施工附加量:定额中的超挖量:由于岩石开挖具有一定的不规则性,实际开挖出的断面很难完全与设计开挖断面一致,而施工规范又不允许欠挖,为保证达到设计开挖断面,就存在实际开挖断面大于设计开挖断面的情况,这超出设计开挖断面的工程量称为超挖量。
定额中超挖量是按水利部SL47一94《水工建筑物岩石基础开挖工程施工技术规范》和水电部SDJ212-83《水工建筑物地下工程开挖施工技术规范》规定的范围确定的。
根据规定,定额中的超挖量□)是按如下标准控制的,即:明挖;平面□=20cm;边坡:高度8<15m,□《30cm;高度16~30m,□《50cm;洞挖:□《20cm。
超挖量与设计开挖工程量的比值即为超挖百分率,断面越小,超挖百分率越大。
定额中的施工附加量:指为满足施工需要而必须额外增加的工作量,主要包括:·.因洞井开挖断面小,运输不方便,需扩大洞井尺寸而增加的工程量。
.在放炮时,施工人员及设备需要有躲藏的地方而增加的工程量。
·因工具存放,而需要挖洞而增加的工程量。
·因隧洞照明,而需要存放照明设备而扩大断面所需增加的工程量。
·需设置临时的排水沟。
·.因洞长在洞内需专放变压器而增加的工程量。
施工附加量因建筑物的类别及形式而异,如小断面隧洞施工附加量大,而大断面隧洞的施工附加量相对来说则很小,具体计算时,应根据实际资料进行分析确定。
施工附加量与设计断面工程量的比值称为施工附加量百分率,一般为5%~10%。
8)石方工程定额中的人工主要包括:风钻人工;爆破人工(炮工):加工炸药、运输、装药、放炮、检查翻碴、清理人工;移风管、拉电缆;修整断面人工(一般石方不计);安全工(安全检查、撬顶人工)修洗钻工(风钻使用后的清洗)零星用工:值班,挖排水沟,搭拆简易脚手架、小马道挖炮泥、搬运回收钢纤等。
9)石方开挖定额中的其他(零星)材料费:石方开挖定额中的其他(零星)材料费指除定额中已列示的炸药、雷管、导电(火)线、导爆管〈索〉、钻头以外的零星材料,包括:脚手架、排架、操作平台、棚架、漏斗等的搭拆摊销,冲击器、钻杆、空心钢的摊销费,炮泥、燃香、火柴等次要材料费;其他材料费按占主材费的百分数计算,零星材料费按占人工费、机械费之和的百分数计算。
10〉石方开挖定额中的其他机械费:定额中的机械指完成该定额子目工作内容所需的机械消耗量,由主要机械和次要机械组成,主要机械以台〈组〉时表示,次要机械以其他机械费的形式出现,其他机械费按占主要机械的百分数表示。
其他机械费指风钻施工中的修钎设备、用于场内运输的载重汽车及数量不大的一些零星机械等。
(三) 石方运输单价1.石方运输机械1〉挖掘装载机械:①挖掘机:水利工程开挖爆破石碴或软岩开挖常用单斗正铲挖掘机,有些施工项目也使用反铲、拉铲或抓斗挖掘机。
②装载机:装载机是应用较广泛的一种挖装机械,与挖掘机比较,它不仅能挖、装,而且能作集碴、推运、平整、起重和牵引等多种作业,具有生产效率高、适用性强、行动灵活等优点。
