【电力通信光缆工程施工规范】广电集团企业标准
- 格式:doc
- 大小:139.00 KB
- 文档页数:73

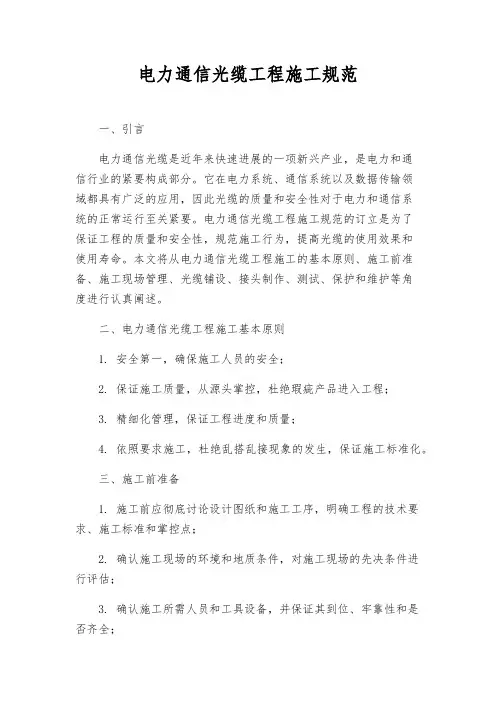

电力通信光缆工程施工规范一、引言电力通信光缆是近年来快速进展的一项新兴产业,是电力和通信行业的紧要构成部分。
它在电力系统、通信系统以及数据传输领域都具有广泛的应用,因此光缆的质量和安全性对于电力和通信系统的正常运行至关紧要。
电力通信光缆工程施工规范的订立是为了保证工程的质量和安全性,规范施工行为,提高光缆的使用效果和使用寿命。
本文将从电力通信光缆工程施工的基本原则、施工前准备、施工现场管理、光缆铺设、接头制作、测试、保护和维护等角度进行认真阐述。
二、电力通信光缆工程施工基本原则1. 安全第一,确保施工人员的安全;2. 保证施工质量,从源头掌控,杜绝瑕疵产品进入工程;3. 精细化管理,保证工程进度和质量;4. 依照要求施工,杜绝乱搭乱接现象的发生,保证施工标准化。
三、施工前准备1. 施工前应彻底讨论设计图纸和施工工序,明确工程的技术要求、施工标准和掌控点;2. 确认施工现场的环境和地质条件,对施工现场的先决条件进行评估;3. 确认施工所需人员和工具设备,并保证其到位、牢靠性和是否齐全;4. 确认所配备材料种类和规格是否符合工程实际需要,特别是关于电缆、接头等部分;5. 通知设备供应商和相关部门提前做好搭配工作,确保施工顺当进行。
四、施工现场管理1. 施工现场必需划分出不同的区域,明确各自的职责和任务;2. 施工现场必需建立严格的安全管理体系,确保施工质量和安全性;3. 施工现场必需供给必要的防护措施,在施工期间确保对现场环境的干扰降到最低;4. 施工现场必需依照相关政府规定和标准建立电力通信光缆管理档案。
五、光缆铺设1. 光缆布置应依照设计要求进行,铺设线路应平直,避开过度拉扯光缆造成损坏;2. 光缆悬挂高度应符合设计要求;3. 保护光缆免受损坏,避开受到机械力和化学污染;4. 在铺设过程中,应注意光缆与其他设备的合理布置和间隔距离。
六、接头制作1. 选择合适的现场条件,确保光缆充分被保护,并严格执行接头制作标准;2. 确认使用的光缆、接头套管、接头盒等材料,不同的材料需要搭配使用;3. 接头制作运用专业设备,使用清洁的工具、组件和流体,充分确保接头质量。
通信光缆施工标准具体要求一、通信光缆施工标准1、架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方法敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管爱护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特别地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉爱护管爱护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为预防吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
2、管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余全部子管管口应加塞子爱护。
2)按人工敷设方法考虑,为了减少光缆接头损耗,管道光缆应采纳整盘敷设。
3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以预防泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和ODF架上均采纳标志牌以示区别。
3、墙壁光缆敷设要求1)除地下光缆引上局部外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越邻居或院内通道等,其缆线最低点距地面应不小于4.5米。
3)吊线程式采纳7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。
4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收标准》。
通信线路工程施工规范架空光缆部分一、路由:1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工.2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计.3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准.4、需要设计变更的,由施工单位填写设计变更单并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批.二、路由的勘察、测量、定位:1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护.2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不得超过45—55米.3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理.任意加大杆距不合格工程,后果应由施工单位负责.三、立杆:1、电杆洞深表2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由.3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固.4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分.5、终端杆树立后,杆稍应向拉线倾斜10—20公分.6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分.7、光缆线路在跨越各种道路时,要按照规范标准执行,其中:过铁路时,高度在米以上,过国道、省道时高度应在米以上,过乡间公路时,高度在米以上.8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓.9、杆路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分地面上下各50公分.10、光缆杆路应尽量避开树木及电力线及其他设施,如无法避开时,应加三线保护套保护,确保光缆安全.11、直线杆、角杆、终端杆、单接杆、品接杆、以及H杆埋深一定要符合电杆洞深表的要求,埋深不够为不合格工程.四、拉线1、拉线距高比为1:1,由于地形限制达不到要求时,最小不得小于1:075.2.双方拉线防风拉线每8挡杆做一处,四方拉线防凌拉线每32挡杆做一处.不得借口群众工作难做而任意扩大杆档数,更不能不做,否则为不合格工程.3、角杆拉线、终端拉线、泄力拉线、四方拉线的顺线拉、均采用7/钢绞线,双方拉线采用7/钢绞线.4、飞线杆和杆距在100—150米以上时,采用人字拉线或三方拉线.5、防风拉线采用180公分地锚铁柄,地锚铁柄出土长度为30公分,其它拉线地锚铁柄长为210公分,地锚铁柄出土长度为30—60公分.6、角杆角深在15米以内可做一条拉线,角深在15米以上做两条拉线.角杆拉线在平分线左右偏差不超过5公分.7、角杆拉线抱箍做在吊线上方10公分处,防风拉线抱箍做在吊线抱箍下方10公分出,四方拉线顺线拉做在吊线抱箍上方15公分处,顶头拉线和吊线同用一个抱箍.8、按照设计要求,拉线上把和中把、吊线接头、终端全部采用缠绕法,其具体规格为:拉线上把、吊线接头、吊线终端为:衬环外缠绕10公分,间隔3公分,再缠绕10公分,最后留10公分余线并绑扎;拉线中把规格为:衬环外缠绕15公分,间隔28公分,再缠绕10公分,最后留10公分余线并绑扎.9、拉线地锚埋深按照杆高相关标准执行,并与电杆形成45度夹角.10、拉线地锚出土点不得偏差5公分,偏差5公分以上为不合格.11、在市区、居民区、乡村内、道路旁以及人畜经常出入的地方,拉线根部采用绝缘警示管保护.12、在直线杆路上,不得任意设置小角杆,逃避做双方拉线而影响杆路质量和美观.五、吊线1、吊线距离:吊线抱箍距离一般为杆顶下移50公分,如遇特殊地形、路口或电力线时可做适当调整,最低不低于距杆顶25公分.2、吊线位置:第一条吊线沿杆路前进方向的左侧架设.3、吊线垂度:冬季施工,吊线垂度不应大于13公分.夏季施工,吊线垂度不应大于18公分.4、吊线质量:收紧吊线时,吊线不得出现断股、散股等现象,否则应更换吊线.5、仰俯角辅助线:仰角、俯角吊线超过水平线20度时,应做仰角、俯角辅助线.6、辅助吊线:杆距超过100—150米以上时,应做辅助吊线.辅吊与主吊间隔为40公分.每当20米与主吊线固定一处,并要求垂度一致.六、防雷、防强电1、吊线在机房终端杆前3米处用大号蛋型隔电子做电气断开.吊线接头处用中号柱型隔电子做电气断开,一般距离为2公里,最长不得超过公里.基站前第二颗杆做吊线装置.2、避雷线:在有各种拉线处必做,其规格为:用镀锌铁线.高出杆顶10公分,在距杆顶10公分处和抱箍距杆顶中间绑扎两处.下端固定在抱箍内,并与拉线缠绕5圈,要求接触良好.3、直埋式地线:光缆线路在跨越10KV电力时,用镀锌铁线从电杆中心穿过,电杆底端余留1米并连接接地体,电杆顶端将避雷线折下,用吊线夹板固定在吊线上.4、总接地:在终端杆前一个杆上做总接地,其具体做法为:用4×4×4mm镀锌扁铁与杆路垂直开沟,深度约1米,扁铁长度米,3跟间隙2米打入地下,用扁铁焊接在一起,在电杆底端外延6米,深米,与接地体焊接牢固.5、光缆在机房终端时,加强芯与ODF架地线孔做电气连接.6、架空光缆与电力线交越时,加装Ω型绝缘电力保护管保护,保护管应超出电力线宽度每侧2米,并固定牢固,要求整齐美观.七、光缆敷设1、单盘测试:光缆在布放前,应做单盘测试,避免将不合格光缆用在线路上.2、光缆配盘:光缆在布放前,应根据中继段长度、线路地形地貌、河流、障碍等进行统一配盘,避免光缆接头设在不适当位置.光缆在机房、基站前500米处不应设有接头.3、光缆端别:光缆A、B端识别方法为红头、大号、光缆填充芯红绿顺序,顺时针为A端,绿头、小号、光缆填充芯红绿顺序,逆时针为B端.4、光缆端别布放规定:局方、主干、上端基站为A端,分局、分支、下端基站为B端,光缆端别不得放错.5、光缆布防时,角杆角深在5米以内时,光缆沿吊线侧布放,角杆角深超过5米时,一律沿角杆内侧布放.6、光缆布放时按规定操作,要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象,确保光缆布放安全.7、光缆在施工时,其弯曲半径不得小于光缆直径的20倍,余缆圈直径不得小于60公分.8、光缆余留:每10档杆余留5米,光缆接头每端余留15米,光缆进基站终端做余留20—30米,要求各种余留盘留留整齐美观,余缆不得乱放.9、光缆余留架要装设在杆路前进方向的杆前.基站终端余留架要装设在终端杆拉线的反侧.一般余留为上盘留,接头余留为下盘留,不得盘错.10、电杆上的光缆伸缩弯,冬季距吊线为25公分,夏季距吊线为30公分,在距电杆中心50公分处用单芯铁皮线绑扎固定,余弯用直径Φ2公分的纵刨软塑料管保护,其长度为50公分.11、光缆挂钩间距:挂钩距离为47—50公分,一般不得超过50公分,50公分一个挂钩,左右偏差不得超过3公分,要求牢固整齐、美观一致.12、光缆布放后要松紧一致,整齐美观,不得出现蛇形弯,不得损伤光缆外皮.13、光缆沿墙壁墙挂时,一般采用夹板固定吊线,光缆垂直布放时一般采用打拉攀固定吊线和光缆,特殊情况采用塑料卡钉固定.14、电杆编号顺序按A端向B端编排,喷号底端距地面米.15、电杆的喷号按照电信公司要求,20×50公分白底,上喷中国电信、××县、×—×、杆号.16、架空光缆在跨越公路时应设置警示杆和警示牌.17、基站光缆处理:终端杆上应设余留架:终端杆至机房间光缆用吊线固定;终端杆至机房间光缆用塑料管保护;光缆进线孔要封堵严密;光缆进线孔前应留滴水弯,光缆一律不准接触铁塔,不能在机房顶通过和盘放,应沿墙钉固或墙吊.18、架空光缆线路要求为:电杆正、吊线紧、光缆顺、挂钩匀,杆路整齐、美观.19、光缆在上游站和下游站点进线处、光缆接头处挂牌.八、终端、测试1、中继段光缆在基站终端和线路割接前,应向电信公司传输主管部门申请,并制定完善的割接方案,经批准后方可实施.2、光缆成端的顺序为:光缆接头、机房终端、全程测试、线路割接,依次进行.3、光纤衰减测试按两个窗口进行,即1310nm和155nm.测试标准为:接头衰减不大于个;中继段衰减测试中,1310nm不大于km;1550nm不大于km.4、光缆在接头、割接工作完成后,应在接头盒内如实填写纤芯接续信息表.光缆在基站机房终端完成后,应在综合配线柜内如实填写光纤分配表,注明光缆方向/芯数等使用情况.直埋光缆部分一、复测、划线1、按照设计图纸,在挖沟前对光缆路由进行复测、划线.一般要求双线.2、复测、划线要避开危险地段,不能避开时应采取保护措施.二、开槽挖沟1、直埋光缆埋深表2、光缆沟上口宽度为60公分,沟底宽度为30公分,如敷设两条光缆,沟底宽度为40公分.3、光缆沟要求线直、底平、深度符合要求.4、光缆路由跨越公路和河流时,应做钢管保护,钢管规格为Φ80mm镀锌钢管内穿50/60mm塑料管保护,其两端应长出路宽一米.5、光缆路由穿过乡间公路、村庄、果树园、10KV以上电力线等应铺设50/60mm 塑料管保护.6、光缆路由穿过石质、半石质、硬土、灰喳等地段时应垫10公分细土和细沙,然后拆能放缆.7、管道施工严格按照施工规范施工,原则上手孔宽90公分,长120公分,深150公分.管口处必须做喇叭口,喇叭口深度为5—8公分,手孔井内必须抹光.砌井前必须先打垫层,垫层为水泥混泥土,垫层厚度≥10公分,管道深度为120公分,遇有特殊情况,深度无法达到必须监理认可并拍照留档.管道沟必须线直、底平、深度符合要求.回填土必须先回填30公分细土并夯实,在填普通土夯实.三、布放光缆1、光缆在布放前,必须进行单盘测试和配盘,避免将接头设在危险地段.2、布放光缆要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象.3、光缆布放时,应有专人进行捋缆检查,发现问题及时处理.4、光缆布放后,光缆在沟内应呈蛇形弯,避免光缆拉的过紧而影响传输质量.四、回填、标石1、光缆布放后,先用细土回填30公分,然后全程回填,不得将砖头、石块、冻土填入光缆沟内,以免砸坏光缆.2、光缆路由地形差大于80公分以上时,应做护坡保护.3、直埋线路一般每50米埋设一块标石,特殊地段视情况适当增加标石数量.在接头、转弯、过公路、河流两侧、障碍物均应设置标石.4、在光缆接头处要设置监侧标石,按规定引出测试线.5、标石埋深:地下为60公分,地上为40公分.标石要用白底红字正楷字,按中继段A—B端统一编号.6、各种标石符号应规范,直线标石、接头标石、监测标石、转角标石都要一一表明,并标有“地下光缆、不得移动”字样.7、光缆接头处要用水泥板加盖,其规格为:用三块40×60×5公分水泥板,距接头盒30公分上方将接头部位覆盖.8、直埋光缆与架空光缆相连接时,引上管制作方法为:用直径为80公分、长度为3米的钢管,地上米,地下米,内穿3根28/32子管,在距地面40公分,距管口15公分处固定,子管与钢管长度一样.。
可编辑修改精选全文完整版架空、管道、直埋光缆线路工程施工规范第一部分架空光缆线路工程施工规范根据本工程的特点,结合不同的施工工序,拟定不同的质量控制点。
分公司应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。
1、杆路1)路由复测施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。
监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。
2)立杆(1)电杆洞深不同土质,水泥电杆的洞深亦不相同,施工时一定按规范要求,不得随意增减深度,防止造成安全和质量事故。
监理按(一)表1规定的技术数据和偏差应小于-50mm的要求检查洞深。
(一)表1水泥电杆洞深(2)杆距电杆间的距离按设计规定,允许±5m偏差,但不得随意加大设计杆距。
(3)电杆的垂直度利用简易量具检查电杆的垂直度。
直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。
水泥电杆杆路的角杆向线路转角点内移100~150mm。
因地形限制而不能内移或装撑木的角杆可不内移。
终端杆竖立后应向拉线侧倾斜100~200mm.(4)杆根装置施工时,监理必须及时检查杆根装置的装设。
水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“U”形抱箍固定在距地面400mm处。
杆跟装置的安装应符合如下规定:①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。
通信光缆施工规范通信光缆施工规范1. 施工单位要负责调查、勘测和评估现场,确保施工的可行性和安全性。
同时,要按照相关规定获取施工许可证和安全许可证。
2. 施工前要制定详细的施工计划,并与相关部门进行沟通和协调。
确保施工的顺利进行,并减少对周围环境和设施的影响。
3. 施工人员要进行专业培训,掌握光缆施工的基本知识和操作技能。
并穿着符合安全规范的工作服和工作鞋,配备必要的个人防护装备。
4. 在施工前,要对现场环境进行清理和整理,确保施工区域的安全和整洁。
并设置明确的施工标识和警示牌,以提醒周围人员和车辆注意安全。
5. 施工设备要经过检验和维护,确保其正常工作和安全可靠。
并在使用过程中,要严格按照操作规程进行操作。
禁止超负荷和不当使用设备。
6. 光缆敷设要根据设计要求进行,确保其安装质量和性能。
并在敷设过程中,要对光缆进行保护,避免刮蹭和拉伸造成损坏。
7. 光缆要按照规范进行连接和固定。
连接要采用专业工具和设备,确保连接质量和可靠性。
固定要采用合适的固定件和夹具,确保光缆的稳定性和安全性。
8. 在施工过程中,要及时清理和整理施工现场。
严禁乱倒垃圾和泼洒废水等行为,保持施工区域的清洁和整洁。
9. 施工完成后,要进行验收和检测。
确保光缆的安装质量和性能满足设计和规范要求。
并按照相关规定提交验收报告和记录。
10. 施工单位要对施工现场进行消防安全检查和清理,避免火灾和其他事故发生。
并配备必要的消防设备和灭火器具,以应对突发事件。
11. 施工单位要定期对施工人员进行安全教育和培训。
提高他们的安全意识和应急处置能力。
并建立健全施工安全管理制度和责任制,确保施工安全。
12. 施工单位要按照相关规定保存施工记录和资料,并做好档案管理工作。
以备后续的审查和整改,同时保护施工知识产权和商业机密。
总之,通信光缆施工规范是保障通信设施建设质量和安全的重要保障。
施工单位要严格按照规范要求进行施工,确保施工质量和施工安全。
光缆施工规范及要求
一、施工准备阶段:
1.施工前进行现场勘察,确保施工地点的地质条件、周边环境等满足光缆敷设的要求。
2.光缆敷设路径要避免与其他地下设施相交叉,如水电管道、煤气管道等,确保不会对其他设施产生影响。
3.施工前要对光缆敷设路径进行充分的标识,包括地面标识、警示标识等,以防止误伤造成人身伤害。
4.施工前,施工人员应进行相关岗前培训,了解光缆敷设的规范及要求。
二、施工步骤及要求:
1.敷设光缆前,需进行移动隔离松土,确保敷设路径平整、无杂物。
2.光缆敷设过程中,需保持一定的拉力,避免缆套破损或弯曲过大。
3.光缆敷设过程中,需注意避免可能产生的机械损坏,尤其对于交通部位的敷设,设置临时隔离设施,确保安全施工。
4.光缆敷设完成后,需对敷设路径进行记录,包括敷设深度、回填方式、沟槽开挖宽度等,以备后期施工维护和管理。
三、光缆接续及连接要求:
1.光缆端头的接续要采用专用的光缆接续盒,并按照规范要求进行接续,避免过度弯曲或打结。
2.光缆接续时,要注意接续盒的密封,防止水分和腐蚀物侵入导致光传输性能下降。
3.光缆连接时,要保持连接头的清洁,避免灰尘、油脂等物质附着,影响传输质量。
四、光缆保护及维护要求:
1.光缆施工完成后,需将敷设路径进行保护固定,包括设置护栏、铺设砖石等,避免被外力破坏。
2.光缆入户及机房内的接续箱和配线箱要密封、防潮,以防止湿气对光缆的损害。
3.光缆施工完成后,需进行验收测试,确保光缆的传输性能符合规范要求。
总之,光缆施工规范及要求是保证光缆工程质量和安全的重要保障,需要施工人员严格按照规范进行操作,确保光缆的安全、可靠工作。
电力通信光缆工程施工规范电力通信光缆工程施工规范一总则本规范规定了电力通信用光缆运输和仓储、到货开盘检验、安装和施工、竣工和验收要求,是电力光缆线路工程施工质量检验、随工检验和竣工验收的依据。
适用于本系统新建、扩建和改建的电力光缆线路工程。
各种光缆线路工程所用器材的规格、质量等均应符合本规范和设计文件要求,工程中不准使用未经鉴定合格的器材。
施工单位制定的施工操作规程应贯彻本规范的要求。
本规范适用于电力光缆通信线路,包括光纤复合架空地线(OPGW)、全介质自承式光缆(ADSS)和普通光缆。
本规范未包含的内容按设计文件办理。
二引用标准下列标准所包含的条文,通过在本规范中引用而构成本规范的条文。
本规范实施时,所示版本均为有效。
所有标准都会被修订,使用本规范的各方应探讨使用下列标准最新版本的可能性。
GB/T12357 通信用多模光纤系列GB/T 9771-2000(所有部分)通信用单模光纤系列GB/T15972-1998(所有部分)光纤总规范(eqv IEC 60793-1-1995)GB/T 7424.1-1998 光缆第1部分总规范(eqv IEC794-1-1-1996)GB/T 7424.4-2003 光缆-第4部分:分规范光纤复合架空地线GB/T 12507.1-2000 光纤光缆连结器第1部分:总规范DL/T 832-2003 光纤复合架空地线 DL/T 788-2001 全介质自承式光缆DL/T 767-2003 全介质自承式光缆(ADSS)用预绞丝金具技术条件和试验方法DL/T 766-2003 光纤复合架空地线(OPGW)用预绞丝金具技术条件和试验方法YD 5102-2005 长途通信干线光缆传输系统线路工程设计规范YD 5137-2005本地通信线路工程设计规范YD 5138-2005本地通信线路工程验收规范YD 5148-2007 架空光(电)缆通信杆路工程设计规范YD/T 908-2000 光缆型号命名方法YDJ 44-89 电信网光纤数字传输系统工程施工及验收暂行技术规定JB/T 8137-1999 电线电缆交货盘IEC 60794-4-1-1999 光缆第4-1部分:用于高压架空电力线的光缆IEC 60794-4:2003 光缆第4部分:分规范-沿电力线架设的光缆IEEE Std 1138-1994 用于公用电力线路的光纤复合架空地线IEEE标准三定义3.1 光纤复合架空地线 (OPGW-optical fiber composite overhead ground wire)具有普通架空地线和光纤通信能力双重功能的复合线缆。
光缆线路工程施工规范一、总则1.1 本规范适用于光缆线路工程的施工管理和质量验收,旨在加强对光缆线路工程施工过程的监督,提高工程质量,确保工程安全。
1.2 施工单位应按照本规范的要求进行施工,并根据施工实际情况适时调整施工方案,确保施工质量和进度。
1.3 施工单位应从事光缆线路工程施工的人员,必须经过相关技术培训及持证上岗。
1.4 施工单位应建立完善的施工管理制度,明确施工责任,加强施工过程监督,确保施工质量。
1.5 施工单位应根据《光缆线路工程施工图纸》的要求,合理安排施工顺序,遵守相关管理规定,确保工程顺利进行。
二、施工前准备工作2.1 施工单位应对相关施工人员进行技术培训,确保施工人员具备相关技术要求。
2.2 施工单位应根据工程实际情况编制施工方案,并报相关监理部门审核。
2.3 施工单位应购买符合标准要求的施工设备和工具,并组织施工人员进行设备、工具的检查和调试。
2.4 施工单位应根据工程实际情况确定施工队伍组织结构,明确施工人员责任分工。
2.5 施工单位应对施工场地进行勘察,确保施工场地符合施工要求,并同时进行安全评估。
2.6 施工单位应制定安全生产计划及应急预案,做好应对突发事件的准备。
2.7 施工单位应对施工区域进行管线勘察,确保施工过程中不会影响周边管线及设施。
2.8 施工单位应确定施工工期,并编制详细的施工计划,包括施工顺序、进度安排及质量要求。
2.9 施工单位应派遣专人到施工现场进行安全交底,确保施工人员了解安全规范和操作规程。
2.10 施工单位应办理相关施工许可手续,并按照要求报备有关部门。
三、施工过程管理3.1 施工单位应按照施工方案和施工计划,组织施工人员进行施工,确保按时完成工程。
3.2 施工单位应对施工人员进行定期培训和考核,不断提高施工质量和安全性。
3.3 施工单位应加强现场监督,及时发现和解决施工中的问题,确保施工质量。
3.4 施工单位应制定施工报告,包括施工工序、材料使用情况、质量检查结果等内容,报监理部门备案。

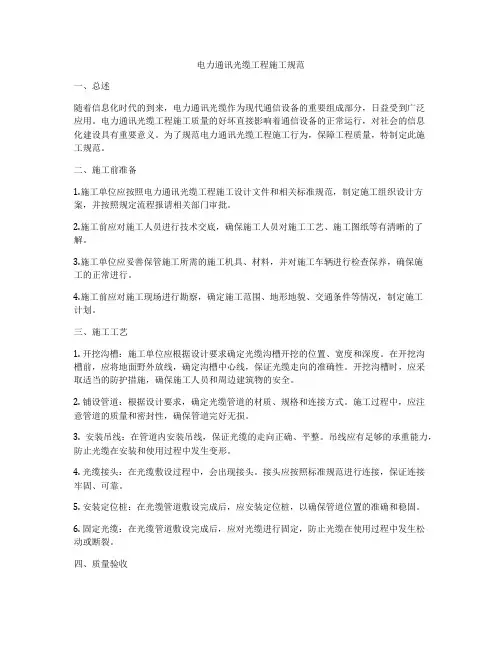

电力通讯光缆工程施工规范一、总述随着信息化时代的到来,电力通讯光缆作为现代通信设备的重要组成部分,日益受到广泛应用。
电力通讯光缆工程施工质量的好坏直接影响着通信设备的正常运行,对社会的信息化建设具有重要意义。
为了规范电力通讯光缆工程施工行为,保障工程质量,特制定此施工规范。
二、施工前准备1.施工单位应按照电力通讯光缆工程施工设计文件和相关标准规范,制定施工组织设计方案,并按照规定流程报请相关部门审批。
2.施工前应对施工人员进行技术交底,确保施工人员对施工工艺、施工图纸等有清晰的了解。
3.施工单位应妥善保管施工所需的施工机具、材料,并对施工车辆进行检查保养,确保施工的正常进行。
4.施工前应对施工现场进行勘察,确定施工范围、地形地貌、交通条件等情况,制定施工计划。
三、施工工艺1. 开挖沟槽:施工单位应根据设计要求确定光缆沟槽开挖的位置、宽度和深度。
在开挖沟槽前,应将地面野外放线,确定沟槽中心线,保证光缆走向的准确性。
开挖沟槽时,应采取适当的防护措施,确保施工人员和周边建筑物的安全。
2. 铺设管道:根据设计要求,确定光缆管道的材质、规格和连接方式。
施工过程中,应注意管道的质量和密封性,确保管道完好无损。
3. 安装吊线:在管道内安装吊线,保证光缆的走向正确、平整。
吊线应有足够的承重能力,防止光缆在安装和使用过程中发生变形。
4. 光缆接头:在光缆敷设过程中,会出现接头。
接头应按照标准规范进行连接,保证连接牢固、可靠。
5. 安装定位桩:在光缆管道敷设完成后,应安装定位桩,以确保管道位置的准确和稳固。
6. 固定光缆:在光缆管道敷设完成后,应对光缆进行固定,防止光缆在使用过程中发生松动或断裂。
四、质量验收1. 施工单位应按照工程质量验收规范,对光缆工程进行验收。
验收内容包括但不限于:光缆的敷设情况、接头的连接质量、管道的密封性等。
2. 验收人员应熟悉验收标准和规范,对光缆工程的各个环节进行检查,确保工程质量符合要求。
通信光缆施工规范具体要求近年来通信光缆施工及维护技术得到了广泛的提高,特点鲜明,通信光缆施工产业发展前景看好,同时业内也有很多值得思考的问题有待解决,以下为通信光缆施工规范详细说明:一、通信光缆施工规范架空光缆敷设要求1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。
光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。
2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。
3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。
4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。
5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。
6)近公路边的电杆拉线应套包发光棒,长度为2米。
7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。
二、通信光缆施工规范管道光缆敷设要求1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。
2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设,3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。
4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。
子孔在人手孔中的余长应露出管孔15cm左右。
5)手孔内子管与塑料纺织网管接口用pvc胶带缠扎,以避免泥沙渗入。
6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。
7)光缆出管孔15cm以内不应作弯曲处理。
8)每个手孔内及机房光缆和odf架上均采用标志牌以示区别。
三、通信光缆施工规范墙壁光缆敷设要求1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。
2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。
【电力通信光缆工程施工规范】广电集团企业标准.txt25爱是一盏灯,黑暗中照亮前行的远方;爱是一首诗,冰冷中温暖渴求的心房;爱是夏日的风,是冬日的阳,是春日的雨,是秋日的果。
【电力通信光缆工程施工规范】广电集团企业标准广东省广电集团有限公司企业标准Q/GD-100-001-2005________________________________________________________________电力通信光缆工程施工规范Construction specification for power communicationFiber optical cable engineering2005-01-25 发布2005-01-25 实施广东省广电集团有限公司发布目次前言III1 总则12 引用标准13 定义24 光缆的出厂检验25 光缆材料的运输和仓储26 光缆的到货检查和验收37 线路复测58 光缆配盘69 光缆敷设610 光缆接续2111 光缆成端2312 竣工验收23附录1 光缆开盘测试报告28附录2 直埋光缆底宽和顶宽及埋深要求30附录3 气送光缆硅芯管规格、性能和埋深要求31附录4 架空光缆的净距、挂勾程式和敷设工艺32附录5 光纤接头、光纤编号及光纤色谱表34附录6 光缆全程损耗测试记录36附录7 竣工技术资料37附录8 本规范用词说明54前言电力通信光缆是电力系统重要的基础设施,是保障电网安全稳定运行的重要手段,是电力企业信息化的重要组成部分。
为规范和完善电力通信常用光缆的施工方法,保障光缆工程的建设质量,特制定本规范。
本规范的主要参考资料在正文“2. 引用标准”中给出。
本规范的附录2、附录3、附录4为规范性附录。
本规范的附录1、附录5、附录6、附录7为资料性附录。
本规范由广电通信中心提出并归口。
本规范起草单位:广电集团电力通信中心、佛山电力设计院有限公司本规范主要起草人:李杰、何杰、林卫铭电力通信光缆工程施工规范1 总则本规范规定了电力通信用光缆运输和仓储、到货开盘检验、安装和施工、竣工和验收要求,是电力光缆线路工程施工质量检验、随工检验和竣工验收的依据。
适用于本系统新建、扩建和改建的电力光缆线路工程。
各种光缆线路工程所用器材的程式、规格、质量等均应符合本规范和设计文件要求,工程中不准使用未经鉴定合格的器材。
施工单位制定的施工操作规程应贯彻本规范的要求。
本规范适用于电力光缆通信线路,包括光纤复合架空地线(OPGW)、全介质自承式光缆(ADSS)和普通光缆。
本规范未列入之内容按设计文件办理。
本规范的解释权和修改权属广电集团公司。
2 引用标准下列标准所包含的条文,通过在本规范中引用而构成本规范的条文。
本规范实施时,所示版本均为有效。
所有标准都会被修订,使用本规范的各方应探讨使用下列标准最新版本的可能性。
GB/T12357 通信用多模光纤系列GB/T 9771-2000(所有部分)通信用单模光纤系列GB/T15972-1998(所有部分)光纤总规范(eqv IEC 60793-1-1995)GB/T 7424.1-1998 光缆第1部分总规范(eqv IEC794-1-1-1996)GB/T 7424.4-2003 光缆-第4部分:分规范光纤复合架空地线GB/T 12507.1-2000 光纤光缆连结器第1部分:总规范DL/T 832-2003 光纤复合架空地线DL/T 788-2001 全介质自承式光缆DL/T 767-2003 全介质自承式光缆(ADSS)用预绞丝金具技术条件和试验方法DL/T 766-2003 光纤复合架空地线(OPGW)用预绞丝金具技术条件和试验方法YD/T 908-2000 光缆型号命名方法YDJ 44-89 电信网光纤数字传输系统工程施工及验收暂行技术规定JB/T 8137-1999 电线电缆交货盘IEC 60794-4-1-1999 光缆第4-1部分:用于高压架空电力线的光缆IEC 60794-4:2003 光缆第4部分:分规范-沿电力线架设的光缆IEEE Std 1138-1994 用于公用电力线路的光纤复合架空地线IEEE标准EN187200:2001 电子元件质量保证一致体系—分规范—沿高压电力线(OCEPL)架设的光缆3 定义3.1 光纤复合架空地线(OPGW)具有普通架空地线和光纤通信能力双重功能的复合线缆。
3.2 全介质自承式光缆(ADSS)自身包含必要的支撑系统可在电力杆塔合适位置上加挂的介质光缆。
3.3 普通光缆用于常规埋地、管道或架空的光缆。
3.4 光单元由光纤及其金属和/或非金属保护材料构成的光缆部件。
3.5 额定拉断力(RTS)ADSS和OPGW结构的计算拉断负荷。
3.6 最大允许张力(MAT)ADSS和OPGW在预期最恶劣运行条件下的最大张力,一般推荐为40%RTS。
4 光缆的出厂检验在光缆交货前,应根据合同进行出厂检验,除非另有约定。
必要时,应根据约定进行光缆与金具的适配性检验并签署验收报告。
5 光缆材料的运输和仓储5.1 光缆的包装和盘具要求5.1.1 光缆产品应盘装出厂,小尺寸的软光缆或设备内光缆可成圈出厂。
每盘(圈)光缆只能是一个制装长度,除非另有约定。
5.1.2 光缆应紧密整齐地绕在包装盘上,每盘实际长度应根据经确认的配盘表规定的长度,不充许负公差。
光缆的外端应当牢固的固定在缆盘内,两端应密闭并具有表示端别的颜色标志。
通常,始端A为红色,末端B为绿色。
其内端在不损坏缆盘的情况下应能很容易的移出不少于3m的长度,供性能测试用。
5.1.3 缆盘的筒体直径、最外层与侧板边缘的距离参见表1。
5.1.4 缆盘上应标明:a)制造厂名称和产品商标;b)光缆标记;c)长度;d)毛重(kg);e)制造年、月;f)表示缆盘正确旋转方向的箭头;g)保证贮运安全的其它标记。
5.1.5 每盘OPGW上应附有合格书,合格书上应标明:a)盘号;b)产品标记;c)每根光纤的光衰减实测值。
5.1.6 缆盘的尺寸和承重应符合要求。
表1 缆盘的筒体直径、最外层与侧板边缘的距离光缆型式缆盘的筒体直径最外层与缆盘侧板边缘的距离(mm)ADSS 30倍光缆外径60OPGW 25倍光缆外径30普通光缆符合相关规定符合相关规定5.2 光缆附件的包装a)应用符合要求的纸箱、木箱、铁箱包装。
b)对悬垂线夹,耐张线夹内层条应在其中心位置或安装起始位置涂有颜色标志,使金具缠绕长度符合要求。
c)对耐张线夹外层条,在距心形环预绞丝两组交叉处应涂有颜色标志标出起缠位置,以确保预绞丝有效长度符合标准。
d)每组预绞丝应备有标签,注有生产单位、生产日期、型号、适用缆径等。
e)包装箱外应注明“防潮勿压”字样并避免弯曲变形。
5.3 光缆的运输和仓储a)缆盘必须竖直放置,不允许平放和堆放,并要有防移动的措施;b)光缆盘滚动应按标明的指示标志进行,但不得作长距离滚动;c)光缆装卸应轻吊轻放,禁止将缆盘直接从运输机械上滚下或拖下;d)在运输过程中要用适当的吊车或叉车,吊装时要用合适的缆绳从缆盘轴孔中穿过;用叉车时,不允许与外层的光缆相碰;e)光缆应避免遭受挤压、冲撞和其他任何机械损伤,防止受潮和长时间暴晒;f)若使用全木盘,在运输转移过程中和过程后,必须检查紧固钉是否需要重新整固。
g)储运温度控制在-40℃~+60℃,如果超出这个温度范围,交付使用前应进行复检。
6 光缆的到货检查和验收开工前,应对运到工地的光缆、器材的规格、程式进行数量清点和外观检查,如发现异常应作重点检查,对光缆、连接器等还应进行光学特性、电特性的测试。
工程所用光缆器材必须有产品质量检验合格证,应核对厂方提交的产品测试记录所列项目及指标,是否符合相关标准、设计要求或订货合同规定。
6.1 到货检查6.1.1 产品资料核对a)核对光缆的规格、长度、工程名称等,并与光缆施工设计图对照。
检查出厂的测试记录和合格证。
对照技术文件审查光纤的类别、几何尺寸、光学性能和光缆的机械性能、电气性能等指标。
b)审查配套金具的合格证和出厂检验记录,核对金具数量和型号规格是否与施工设计要求相符合。
6.1.2 产品外观检查a)检查缆盘包装是否损坏,再移去缆盘的包装材料和缆盘护垫,仔细检查护垫、缆盘以及缆盘上最外层的光缆外皮有无损伤,光缆端头封装是否良好,对于包装严重损坏或光缆外皮有损伤的,应详细记录,在光缆指标测试时作重点检验。
b)仔细察看缆盘的中心通孔边缘,确认是否由于运输不当导致缆盘中心通孔受损以及通孔内是否存在障碍物。
c)检查金具外观上是否有在运输中遭到损坏以至于使金具强度降低。
对于包装损坏严重或光缆外皮有损伤的,应做好记录,并在光缆开盘测试时作重点检验。
6.2 光缆开盘检验6.2.1 结构及完整性检查检查内容见表2,如有不符应作记录。
表2 结构及完整性检查序号检查内容OPGW ADSS 普通光缆1 结构完整性及外观√√√2 松套管色别-√√3 不锈钢管标识√--4 管内填充物√√√5 光纤识别√√√6 光缆结构尺寸√√√7 绞合节距√--8 外层绞向√--9 内垫层和外护套的厚度-√√10 缆芯结构√√11 缆内填充物√√√12 光缆标志-√√13 标志的牢固性-√√14 计米标志-√√15 计米长度-√√6.2.2 开盘测试光缆现场检验应测试光纤衰减常数和光纤长度,所测数据可与出厂数据对比,以核查在运输中受损的状况,该数据还可与安装后所测数据比对,以检验在安装过程中和接续后的变化(建议用同一台仪表)。
测试仪表应经过计量部门校验并取得合格证,测试方法按IEC、ITU-T、国标等规定。
光纤衰减偏差要求见表3。
长度偏差宜为0~+100m的正偏差。
光缆护层对地绝缘电阻应符合相关标准。
测试完毕后光缆端头应重新密封并恢复包装。
光缆开盘测试项目及格式见附录1。
表3 损耗测量精度要求光纤类型工作波长单位长度衰减偏差(dB/km)精确要求一般要求多模光纤850nm 0.1 0.21300nm 0.1 0.2单模光纤1310nm 0.03 0.051550nm 0.03 0.056.3 其他器材的检验光纤连接器应具有良好的重复性和互换性,带尾纤的连接器尾纤长度要符合设计要求,外皮无损伤,连接损耗和尾纤各项参数符合合同规定或设计要求;各种粘接材料、粘接剂、堵塞剂应检查其使用有效期,凡超过有效期的一律不得在工程中使用;管道光缆所用塑料子管的材质、规格、盘长均应符合设计要求。
7 线路复测7.1 路径选择全面符合国家建设的各项方针政策,综合考虑运行安全、经济合理、施工方便等因素。
明确线路起讫点及中途必经点的位置,按线路起讫点间距离最短原则。
一般应尽可能选择长度短、特殊跨越少、水文和地质条件好的路径;尽可能避开森林、绿化区、果木林、公园、防护林带等,当必须穿越时应尽量选取最窄处通过,以减少砍伐树木;尽可能少拆迁房屋及其他建筑物;尽量少占农田;尽可能避开地形地质复杂和杆塔稳定受威胁的不良地段。
