土建预算定额综合知识5.2
- 格式:ppt
- 大小:43.00 KB
- 文档页数:5

1、定额原理:是一门专业课,主要是研究单位建筑产品生产过程中生产成果和资源消耗量之间的关系。
2、定额研究的目的:达到减少资源消耗、降低工程成本、提高经济效益的目的。
3、建筑工程定额:在一定生产力水平条件下,生产一定质量合格的建筑产品与所消耗的人力、物力、财力之间,存在着一种必然的以质量为基础的定量关系.4.基本建设的概念与内容(1)概念:基本建设也称之为工程建设,是指以固定资产扩大再生产为目的而进行的各种新建、改建、扩建和恢复工程,以及与之有关的各项建设工作。
(2)内容:包括建筑工程、安装工程、设备工器具及生产家具的购置、勘察设计和地质勘探工作。
5.基本建设程序:前期阶段:提出项目建议书、进行可行性研究、编制设计文件、招投标签订合同。
准备阶段:进行施工准备、实施阶段、全面施工生产准备。
验收阶段:竣工验收使用、工程项目的后评价。
6.工程造价的概念含义:工程造价是工程的建造价格。
有以下两种含义:(1)工程建设项目从筹建至竣工验收全过程所预期支出或实际的全部费用总和,即建设工程的投资额,也称为工程投资。
包括:建筑安装工程费、设备工器具购置费、工程建设其他费用、预备费(基本预备费和涨价预备费)、固定资产投资方向调节税、建设期贷款利息(2)工程发包单位与承包单位按照国家有关规定在合同中约定的,工程发包方应支付承包方的合同价款、追加合同价款以及费用的总和,也称为工程价格。
7.工程造价的计价特征:单件性、计价多次性、计价组合性、计价计算方法的多样性、依据的复杂性。
8.定额的广义的概念:是一种规定的额度,是人们根据不同的需要,对某一事物规定的数量标准。
9.定额的狭义的概念:常指生产消耗性定额,是指在合理的劳动组织和合理的使用材料、机械的条件下,完成单位产品所消耗资源数量标准。
10.定额水平概念:是指完成单位合格产品所消耗的资源数量的多少。
11.定额水平高低与消耗资源数量关系:成反比。
12.定额水平反映的是一定时期的生产力水平。
土建定额说明及计算规则土建定额是指根据工程造价管理的需要,将一定数量的工作量分为若干独立的工作项,以及对每个工作项所需工作量进行定量评估的一种标准。
土建定额可以用来编制项目预算、编制工程施工图、进行工程竞标报价等。
土建定额的计算规则主要包括工程量计算和费用计算两个方面。
1.工程量计算规则:工程量计算是指根据工程项目的实际情况,通过对工作内容和工作量的合理划分和计算,从而得出工程项目所需的工程量。
(1)工程量计算基础工程量计算的基础是工程项目的图纸和规划设计要求,根据工程项目的各个部分进行工程量的综合计算。
(2)工程量计算方法常用的工程量计算方法有:直接测量法、综合测量法、估算法和比例法等。
其中,直接测量法是指通过现场实际测量,确定工程量的方法;综合测量法是指根据图纸和设计要求,综合计算工程量的方法;估算法是指根据工程项目的类似情况,通过估算推算工程量的方法;比例法是指根据已知的工程量和工程部分的相对关系,推算未知工程量的方法。
2.费用计算规则:费用计算是指根据工程项目所需工程量,通过相应的工程定额和费率,计算出工程项目的费用。
(1)费用计算基础费用计算的基础是工程定额和相关标准规定的费率。
(2)费用计算方法费用计算方法一般分为综合单价法和综合总价法两种。
-综合单价法是指将工程项目的每个工作项按照定额计算工程量,然后根据工程量和相关费率计算出每个工作项的费用,最后累加得到整个工程项目的费用。
-综合总价法是指将工程项目的各个工作项按照定额进行估算,然后根据估算的结果和相关费率计算出整个工程项目的总费用。
值得注意的是,土建定额计算规则在不同的地区和工程项目中可能会有一些差异,需要根据具体情况进行调整和适用。
另外,土建定额的编制和应用需要严格按照相关的国家标准和规定进行,以确保工程造价的准确性和公正性。

定额解释1、混凝土垫层的工作面宽度按支挡土板的工作面宽度计算,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,其工作面宽度按混凝土基础计算。
2、计算土方放坡深度时,不计算基础垫层的厚度,系指垫层厚度小于200mm的情况;垫层厚度大于200mm时,土方放坡深度应计算基础垫层的厚度。
3、计算土方放坡时,放坡交叉处的重复工程量,不予扣除。
若单位工程中计算的沟槽工程量超出大开挖工程量时,应按大开挖工程量,执行地坑开挖的相应子目。
4、爆破岩石的允许超挖量,系指在槽坑的四周及底部共五个方向,不论实际超挖量大小,一律按允许超挖量计算。
5、各种检查井和排水管道接口等处,因加宽工作面而增加的土(石)方工程量不计算,但底面积大于20m2的井池,按定额相应规定计算。
6、回填灰土:(1)槽坑回填,按定额1-4-12、13子目,每定额单位增加人工3.12工日,3:7灰土10.1m3。
灰土配合比不同,可以换算,其他不变。
(2)地坪回填,执行2-1-1垫层子目。
7、场地平整,系指建筑物所在现场厚度300mm以内的就地挖、填及平整。
若挖填土方厚度超过300mm时,挖填土方工程量按相应规定计算,但仍应计算场地平整。
综合解释(2006.10)1、条形基础中有独立基础时,土方工程量应分别计算。
桩间条形基础的沟槽长度,按柱基础(含垫层)之间的设计净长度计算。
2、定额1-2-1~7子目中的装土,系指人工边挖土、边装土筐(人工运土)或人力车(人力车运土)。
人工或人力车运土,运土另套1-2-43~50子目。
机械(机动翻斗车等)运土,装土另套装车相应子目。
人工挖土子目中的装土用工,均不扣除。
定额1-1-11~14、1-1-18~19、1-3-14~17、1-3-44子目中的装土(渣),系指挖掘机边挖土(渣)、边装车。
装土(渣),不能另套装车子目。
3、拖拉机和自卸汽车运输土石方,定额部分子目中虽未限定运距上限,但仅适用于2km以内的土石方运输。

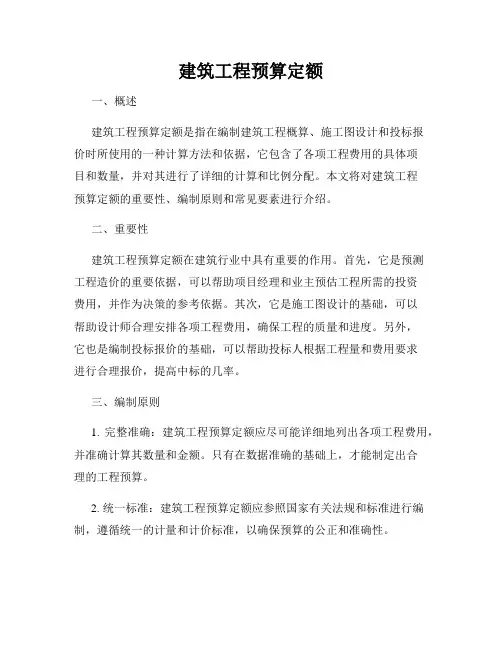

建筑工程预算定额一、概述建筑工程预算定额是指在编制建筑工程概算、施工图设计和投标报价时所使用的一种计算方法和依据,它包含了各项工程费用的具体项目和数量,并对其进行了详细的计算和比例分配。
本文将对建筑工程预算定额的重要性、编制原则和常见要素进行介绍。
二、重要性建筑工程预算定额在建筑行业中具有重要的作用。
首先,它是预测工程造价的重要依据,可以帮助项目经理和业主预估工程所需的投资费用,并作为决策的参考依据。
其次,它是施工图设计的基础,可以帮助设计师合理安排各项工程费用,确保工程的质量和进度。
另外,它也是编制投标报价的基础,可以帮助投标人根据工程量和费用要求进行合理报价,提高中标的几率。
三、编制原则1. 完整准确:建筑工程预算定额应尽可能详细地列出各项工程费用,并准确计算其数量和金额。
只有在数据准确的基础上,才能制定出合理的工程预算。
2. 统一标准:建筑工程预算定额应参照国家有关法规和标准进行编制,遵循统一的计量和计价标准,以确保预算的公正和准确性。
3. 合理科学:建筑工程预算定额应根据工程的实际情况进行编制,考虑工程的规模、复杂度、工期等因素,并采用合理的计算方法和费用比例。
4. 更新完善:建筑工程预算定额应根据市场行情和工程变化进行及时更新,确保预算的实际可行性和准确性。
四、常见要素1. 劳务费用:包括工程人员的工资、保险、福利和伙食费用等。
这些费用是工程顺利进行的重要保障。
2. 材料费用:包括各类建筑材料的采购和运输费用。
材料的质量和价格直接关系到工程的质量和造价。
3. 设备费用:包括各类施工设备的租赁和使用费用。
设备的选择和使用合理与否,直接关系到工程的进度和效率。
4. 管理费用:包括项目管理人员的工资、差旅费用和办公费用等。
项目管理的规范和有效能够保证工程的顺利进行。
5. 利润和税费:包括施工单位的合理利润和税费。
合理的利润和税费是施工单位参与工程投标的重要考虑因素。
免责声明:本文仅供参考,如有需编制建筑工程预算定额的具体情况,请根据相关法规和标准进行准确编制,以保证工程的质量和合法性。

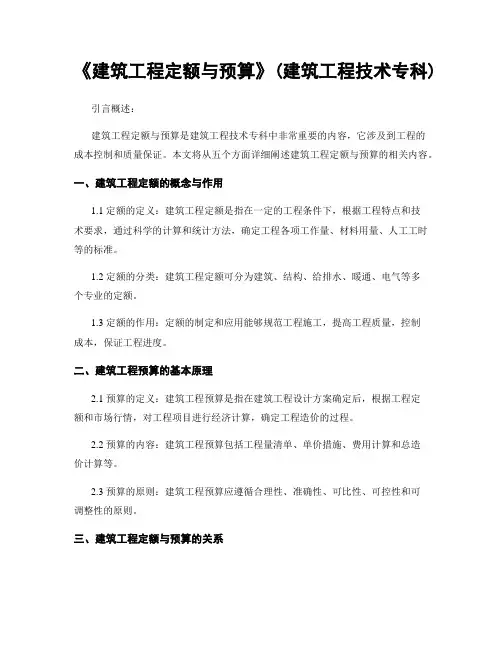

《建筑工程定额与预算》(建筑工程技术专科)引言概述:建筑工程定额与预算是建筑工程技术专科中非常重要的内容,它涉及到工程的成本控制和质量保证。
本文将从五个方面详细阐述建筑工程定额与预算的相关内容。
一、建筑工程定额的概念与作用1.1 定额的定义:建筑工程定额是指在一定的工程条件下,根据工程特点和技术要求,通过科学的计算和统计方法,确定工程各项工作量、材料用量、人工工时等的标准。
1.2 定额的分类:建筑工程定额可分为建筑、结构、给排水、暖通、电气等多个专业的定额。
1.3 定额的作用:定额的制定和应用能够规范工程施工,提高工程质量,控制成本,保证工程进度。
二、建筑工程预算的基本原理2.1 预算的定义:建筑工程预算是指在建筑工程设计方案确定后,根据工程定额和市场行情,对工程项目进行经济计算,确定工程造价的过程。
2.2 预算的内容:建筑工程预算包括工程量清单、单价措施、费用计算和总造价计算等。
2.3 预算的原则:建筑工程预算应遵循合理性、准确性、可比性、可控性和可调整性的原则。
三、建筑工程定额与预算的关系3.1 定额对预算的影响:建筑工程定额是建筑工程预算的依据,定额的准确性直接影响到预算的准确性。
3.2 预算对定额的修订:建筑工程预算的编制过程中,可能会发现定额存在不合理或过时的情况,需要对定额进行修订和完善。
3.3 定额与预算的协调:建筑工程定额和预算需要相互协调,确保工程质量和成本的平衡。
四、建筑工程定额与预算的优化方法4.1 技术优化:通过合理选择工程技术方案,减少不必要的工程量,降低工程成本。
4.2 材料优化:选择合适的材料,提高材料使用效率,降低材料成本。
4.3 经济优化:合理控制人工工时,提高施工效率,减少人工成本。
五、建筑工程定额与预算的应用案例5.1 建筑工程定额应用案例:以某建筑工程项目为例,详细介绍定额的制定和应用过程。
5.2 建筑工程预算应用案例:以同一建筑工程项目为例,展示预算的编制和调整过程。

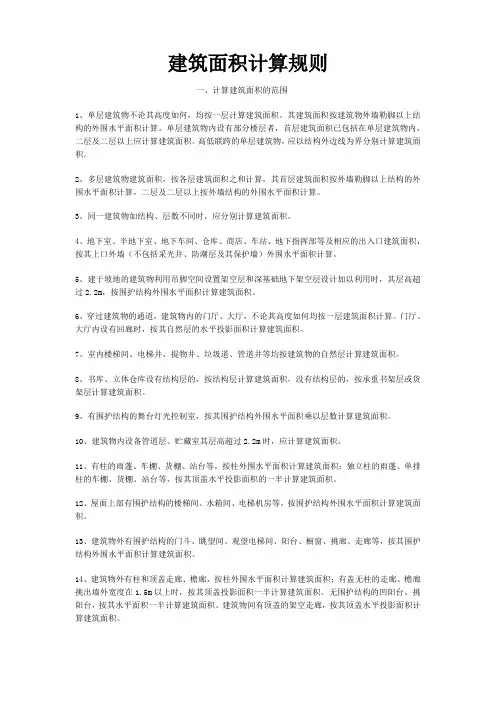

建筑面积计算规则一、计算建筑面积的范围1、单层建筑物不论其高度如何,均按一层计算建筑面积。
其建筑面积按建筑物外墙勒脚以上结构的外围水平面积计算。
单层建筑物内设有部分楼层者,首层建筑面积已包括在单层建筑物内,二层及二层以上应计算建筑面积。
高低联跨的单层建筑物,应以结构外边线为界分别计算建筑面积。
2、多层建筑物建筑面积,按各层建筑面积之和计算,其首层建筑面积按外墙勒脚以上结构的外围水平面积计算,二层及二层以上按外墙结构的外围水平面积计算。
3、同一建筑物如结构、层数不同时,应分别计算建筑面积。
4、地下室、半地下室、地下车间、仓库、商店、车站、地下指挥部等及相应的出入口建筑面积,按其上口外墙(不包括采光井、防潮层及其保护墙)外围水平面积计算。
5、建于坡地的建筑物利用吊脚空间设置架空层和深基础地下架空层设计加以利用时,其层高超过2.2m,按围护结构外围水平面积计算建筑面积。
6、穿过建筑物的通道,建筑物内的门厅、大厅,不论其高度如何均按一层建筑面积计算。
门厅、大厅内设有回廊时,按其自然层的水平投影面积计算建筑面积。
7、室内楼梯间、电梯井、提物井、垃圾道、管道井等均按建筑物的自然层计算建筑面积。
8、书库、立体仓库设有结构层的,按结构层计算建筑面积,没有结构层的,按承重书架层或货架层计算建筑面积。
9、有围护结构的舞台灯光控制室,按其围护结构外围水平面积乘以层数计算建筑面积。
10、建筑物内设备管道层、贮藏室其层高超过2.2m时,应计算建筑面积。
11、有柱的雨蓬、车棚、货棚、站台等,按柱外围水平面积计算建筑面积;独立柱的雨蓬、单排柱的车棚、货棚、站台等,按其顶盖水平投影面积的一半计算建筑面积。
12、屋面上部有围护结构的楼梯间、水箱间、电梯机房等,按围护结构外围水平面积计算建筑面积。
13、建筑物外有围护结构的门斗、眺望间、观望电梯间、阳台、橱窗、挑廊、走廊等,按其围护结构外围水平面积计算建筑面积。
14、建筑物外有柱和顶盖走廊、檐廊,按柱外围水平面积计算建筑面积;有盖无柱的走廊、檐廊挑出墙外宽度在1.5m以上时,按其顶盖投影面积一半计算建筑面积。

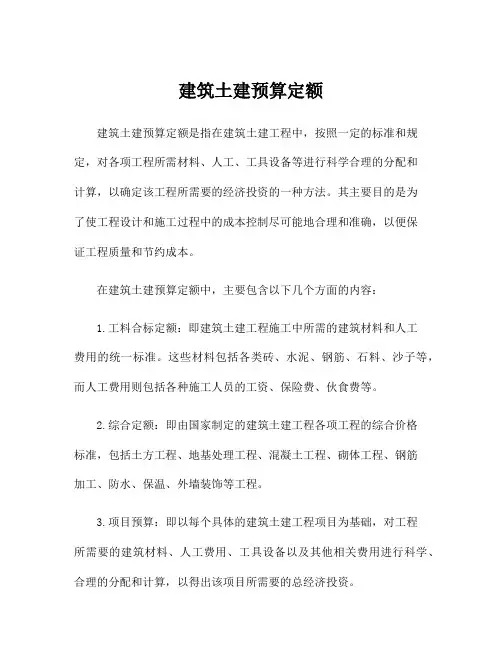

建筑土建预算定额
建筑土建预算定额是指在建筑土建工程中,按照一定的标准和规定,对各项工程所需材料、人工、工具设备等进行科学合理的分配和
计算,以确定该工程所需要的经济投资的一种方法。
其主要目的是为
了使工程设计和施工过程中的成本控制尽可能地合理和准确,以便保
证工程质量和节约成本。
在建筑土建预算定额中,主要包含以下几个方面的内容:
1.工料合标定额:即建筑土建工程施工中所需的建筑材料和人工
费用的统一标准。
这些材料包括各类砖、水泥、钢筋、石料、沙子等,而人工费用则包括各种施工人员的工资、保险费、伙食费等。
2.综合定额:即由国家制定的建筑土建工程各项工程的综合价格
标准,包括土方工程、地基处理工程、混凝土工程、砌体工程、钢筋
加工、防水、保温、外墙装饰等工程。
3.项目预算:即以每个具体的建筑土建工程项目为基础,对工程
所需要的建筑材料、人工费用、工具设备以及其他相关费用进行科学、合理的分配和计算,以得出该项目所需要的总经济投资。
建筑土建预算定额的编制需要严格遵守国家的相关标准和规定,并结合具体工程项目的实际情况进行科学的分配和计算。
通过基于固定定额的建筑土建预算,可以避免建筑人员在施工过程中漫无目的地花费资金,从而更加科学、合理地控制工程成本,提高工程质量,为保证建筑工程的顺利进行和可持续发展奠定坚实的基础。
《建筑工程定额与预算》(建筑工程技术专科)引言概述:建筑工程定额与预算是建筑工程技术专科中的重要内容。
定额是指根据建筑工程的特点和要求,按照一定的规范和标准,对各项工程量进行科学合理的计算和安排。
预算则是根据定额计算出的各项工程量及其价格,结合市场行情和实际情况,对建筑工程的造价进行估算和预测。
本文将从五个大点详细阐述建筑工程定额与预算的相关内容。
正文内容:1. 定额的概念与作用1.1 定额的定义和分类1.2 定额的作用和意义1.3 定额编制的原则和方法2. 定额计算的要点2.1 工程量的计算方法2.2 定额计算中的常见问题和注意事项2.3 定额计算与工程实际情况的关系3. 预算编制的基本原则3.1 预算编制的目的和内容3.2 预算编制的基本原则和程序3.3 预算编制中的常见问题和解决方法4. 预算控制与成本管理4.1 预算控制的概念和作用4.2 预算控制的方法和手段4.3 预算控制与成本管理的关系5. 定额与预算在工程管理中的应用5.1 定额与预算在工程进度控制中的应用5.2 定额与预算在工程质量管理中的应用5.3 定额与预算在工程资源管理中的应用总结:建筑工程定额与预算是建筑工程技术专科中的重要内容,它们在工程管理中起着至关重要的作用。
定额的正确编制和计算能够确保工程量的准确性和合理性,预算的科学编制和控制能够有效地控制工程造价和成本。
因此,建筑工程技术专科的学生应该深入学习和理解定额与预算的相关知识,掌握其编制和应用方法,以提高工程管理的水平和能力。
同时,工程管理人员也应不断更新和提升自己的定额与预算知识,以适应建筑工程管理的发展需求。
通过合理的定额与预算的应用,可以提高工程的效率和质量,实现工程管理的科学化和规范化。
土建定额综合解释总说明部分1、排污费、噪声费如何计取?现场治理费中已综合考虑了现场正常施工情形下应交纳的排污费用。
不包括环保部门按规定征收的超标排污水和超标噪声等费用。
这部分费用如何计取由建设单位与施工单位在合同中约定。
2、现场使用R水泥(早强水泥),如何换算?按附录二规定价格换算,附录二未有定价的,其与定额预算价差做差价处理。
3、地下车道如何运算建筑面积?地下车道的有盖部分,高度超过2.2M时,应按其外围水平面积运算建筑面积。
4、关于使用袋装熟石灰的计价:现场按城建有关规定,使用袋状熟石灰拌制灰土,按以下规定计价:(1)仍按定额基价运算直截了当费并以此计取有关费用。
(2)调整以下价格并按价差处理:a.袋装熟石灰用量按定额生石灰消耗量增加30%;b.袋装熟石灰单价为:140.00元/t;c.每立方米灰土应扣除以下材料及用工:水:0.05t/m3,人工土方:0.30工日/m3,机械土方:0.10工日/m3 。
附录部分1、关于超高费的运算高度设计室外地坪至屋面板顶面的高度(不计女儿墙、屋顶水箱、除屋面电梯间的高度)超过20m 时,运算超高费。
2、固定式塔吊的混凝土基础应如何计费?固定式塔吊的混凝土基础在可计取超高费时依据安装方案按实运算并计取有关费用,但同时扣除原综合在超高费中的轨道铺设费用2356.80元/座。
第一章土石方工程1、素土回填子目是否包括拍地夯?拍地夯已包括在该子目内,另须补充的是凡回填子目中均已综合了拍地夯工序。
2、级配砂石回填并使用大型机械碾压如何计价?可按具体设计补充子目。
其中人工、机械消耗可按0.53工日/m3,压路机(12t)0.054台班/m3组价。
3、请明确1-90~92、1-84~89及1-93子目的工作内容。
自卸汽车运土方(1-90~92)包括:运土、卸图、平坦、场内行驶道路的养护。
使用时运距以插入法调整。
装载机运土方(1-84~89)包括:装土、运土、卸土、清理边坡、清理机下几斗内余土。
建筑工程定额与预算知识点填空1间接费由规费和企业管理费组成2建筑工程概预算按照不同的建设阶段可划分为:投资估算、概算造价、修正概算造价、施工图预算、工程结算、竣工决算3直接工程费包括:人工费、材料费、施工机械使用费4建筑工程消耗定额由:劳动消耗定额、材料消耗定额、机械台班消耗定额组成5施工机械台班单价包括:折旧费、大修理费、经常维修费、按拆费及场外运输费、燃料动力费、人工费、养路费及车船使用费6建筑工程税金是指国家税法规定的应计入建筑安装工程造价的:营业税、城市维护建设费及教育附加费7建筑工程费用的组成项目有:直接费、间接费、利润、税金8人工费内容包括:基本工资、工资性补贴、成产工人辅助工资、职工福利费、生产工人劳动保护费9材料费内容包括:材料原价、材料运杂费、运输消耗费、采购及保管费、试验检验费 10土地使用权出让可采用:协议化、招标化、公开拍卖等方式 11工程结算方式有:按月结算、分段结算、一次性结算12建筑工程定额概预算按工程建设阶段分类分为:投资估算、设计概算、修正设计概算、施工图预算、工程结算、竣工决算13工程建设项目按组成内容可划分为:建设项目、单项工程、单位工程、分部工程、分项工程14建筑工程造价的特点是:数量大、动态性、差异性、层次性15建筑工程造价计价的特征:单件性、多次性、组合性、多样性、复杂性16规费包括:工程排污费、工程定额测定费、社会保障费(包括养老保险费、失业保险费、医疗保险费、生育保险费、工伤保险费)、住房公积金、危险作业意外伤害保险17建筑物的工程类别一般以:檐口高度、跨度、建筑面积及层数等指标划分简答1固定资产:指企业使用期限超过1年的房屋、建筑物、机器、机械、运输工具以及其它与生产、经营有关的设备、器具、工具等2工程造价:是指进行某项工程建设所话费的全部费用3措施项目费:指为完成工程项目施工,发生于该工程施工前和工程施工中非工程实体项目的费用4人工工日单价:根据工种确定的按工作日计算的人工成本5建筑工程预算:根据拟建工程的设计图纸、建筑工程预算定额、费用定额、建筑材料预算价格以及与其配套使用的有关规定等,预先计算和确定每个新建、扩建、改建和复建项目所需全部费用的技术经济文件6预算定额:确定一定计量单位ude分项工程或结构构件的人工、材料和机械台班消耗的数量指标7规费:指政府和有关权力部门规定必须缴纳的费用8竣工决算:是以实物数量和货币为计量单位,综合反映竣工项目从筹建开始到项目竣工交付使用为止的全部费用,建设成果和财务情况的总经济文件,建设项目竣工决算应包括从筹建到竣工投产全过程的全部实践费用9建筑安装工程税金:指国家税法所规定的应计入建筑安装工程早教的营业税,城市维护税及教育附加费10时间定额:生产单位合格产品或完成一定的工作任务须消耗的劳动时间定额11人工幅度差:在确定人工消耗量指标时,应考虑在劳动定额中未包括,而在一般正常施工情况下又不可避免发生的一些零星用工因素12施工图预算:指施工图设计完成后,开工前,根据施工图纸计算的工程量,预算定额,统一的计算规则及各种费用构成等有关规定编制的单位工程造价的技术经济文件 13工程建设费:指设备及工器具购置费,建筑安装工程费,工程建设其他费14综合单价:指完成工程量清单中一个规定计量单位项目所需的人工费、材料费、机械使用费、企业管理费和利润,并考虑风险因素论述1简述预算定额与施工定额的区别1>作用不同:预算定额是编制施工图预算、招投标、标底、工程结算的依据,是施工企业对外单位开展经济来往的形式,施工定额是编制施工预算的依据,是施工企业加强内部管理的一种形式2>定额水平不同:预算定额采用社会平均水平,施工定额采用本企业水平,施工定额比预算定额的定额水平高3>内容构成不同:施工定额的内容是单位分部分项工程劳动力、材料及机械台班的耗用量,预算定额除以上内容外还有费用和单价 2简述工程概预算造价的形成1>项目分解:几个单项工程,某个单项工程中分及格单位工程,及格分部分项工程等2>计算分项工程项目费用3>汇总各项工程费用得到工程的概算总造价 3工程定额的特性1>科学性,即定额利用科学管理的成就形成了系统的完整的行之有效的方法2>权威性,反映统一的意志和统一的要求,也反映信誉和信誉程度以及定额的严肃性3>统一性和宏观调控性,国家对经济发展有计划的宏观调控只能决定4>群众性,由工程建设的特点决定的,定额是实际测定的数据资料,综合分析生产过程的几处上制定出来的,具有广泛的群众基础5>相对稳定性,定额反映一定时期技术发展和管理水平稳定,建议一般在5-10年 4简述施工图预算定额计价的实物法与单价法的不同之处 1>计算直接成本,措施成本的方法不同 2>进行工料分析的目的不同3>单价法要进行人工费,材料费、机械费用的价差调整,而实物法不存在价差调整问题 4>实物法编制施工图预算,实行量、价分离,能动态反映建筑产品价格,适应市场经济,符合价值规律有利于企业间的竞争和管理 5建筑工程项目造价由哪几部分构成设备及工器具购置费、建筑安装费、工程建设其他费、预备费、建设期贷款利息、固定资产投资方向调节税6什么是工程建设?固定资产投资具体包括哪些内容?工程建设是指固定资产扩大在生产的新建、扩建、改建、恢复工程以及与之相连带的其他工作,过去通常称为工程建设,固定资产投资具体包括建筑安装工程费,设备及工器具购置费、工程建设感谢您的阅读,祝您生活愉快。
