临时码头设计方案
- 格式:doc
- 大小:41.00 KB
- 文档页数:4
临时码头施工方案交底临时码头是指在口岸、港口等地区进行临时装卸作业的场所。
它通常用于短期装卸货物,或者在正式码头无法使用的情况下,作为替代方案。
临时码头施工方案交底是指向相关人员详细说明施工方案和工作内容,确保工作的顺利进行并遵守工作安全规范。
一、建设目的二、工作范围1.清理现场:在开始施工工作之前,必须对施工现场进行彻底清理,清除杂物和障碍物,确保施工区域的安全和整洁。
2.底座建设:根据临时码头的需要,我们将进行底座的建设。
底座的建设将包括清理河床、石砌块的铺设等工作,确保码头的稳定和安全。
3.码头平台建设:在底座建设完成后,我们将进行码头平台的建设。
这将包括平台的结构设计和搭建,确保平台的稳固和安全。
4.装卸设备安装:在码头平台建设完成后,我们将安装装卸设备,包括起重机械、输送带等。
安装这些设备时,必须严格按照安全规范进行,确保安全性。
5.安全设施设置:在施工期间,我们将设置安全设施,例如围栏和安全标志等,以确保施工区域的安全。
三、工作安全规范1.安全防护措施:施工人员必须进入现场之前佩戴个人防护装备,包括安全帽、防护鞋、手套等。
同时,施工人员必须遵守相关的安全操作规范,确保施工过程中的人身安全。
2.防火措施:在码头施工过程中,必须采取防火措施,包括禁止吸烟、使用易燃材料等。
如有发生火灾的情况,施工人员应立即报警,并采取适当的灭火措施。
3.紧急预案:在施工现场,必须制定紧急预案,包括人员疏散、急救等措施。
所有施工人员都必须熟悉紧急预案,并知道如何使用紧急设备。
4.施工区域隔离:在施工期间,必须用围栏等措施将施工区域与非施工区域隔离开来,以防止外部人员进入施工区域,从而减少人身伤害的风险。
5.质量控制:在施工过程中,必须严格执行相关的质量控制规范,确保施工工作的质量。
所有施工人员必须定期检查和维护施工设备,确保设备的正常运行。
四、施工任务分工1.现场施工人员:负责清理现场、底座建设和码头平台建设等工作。
码头工程开工建设方案模板一、前言随着海洋经济的不断发展,码头工程建设成为了我国沿海城市发展的重要组成部分。
码头作为连接陆地和海洋的重要枢纽,其建设对于促进货物运输和旅游业的发展具有重要意义。
为了推动码头工程的开工建设,我们制定了本方案,旨在确保码头工程顺利开展,促进当地经济社会的繁荣。
二、项目背景本项目位于中国南部沿海地区,是一个新型综合性码头工程项目,项目总面积约1000亩,其中包括货物、旅客、渔船和游艇码头等。
项目旨在构建一个现代化、高效能的海港,满足当地海洋经济发展的需求。
三、项目概况1.项目规模及投资项目总规划面积1000亩,总投资额约10亿元人民币。
2.建设内容(1)货物码头:建设集装箱、散货和液体货物装卸设施,满足各类货物的集散需求。
(2)旅客码头:建设多功能的旅客码头,包括客运船码头和游艇码头。
(3)渔船码头:为渔业提供配套服务,建设渔船停靠码头和相关设施。
(4)设施配套:包括岸边设施、物流中心、仓储设施、停车场等。
四、建设目标和成果1.建设目标本项目的建设目标是构建一个现代化海港,打造成为当地海洋经济和交通运输中心,提高海洋经济的综合效益。
2.成果预期(1)加快货物运输和旅游业发展,促进当地经济繁荣。
(2)提高港口运输效率,降低运输成本,提升港口服务水平。
(3)提升城市形象,增加就业机会,吸引外部投资。
五、建设方案1.设计方案本项目将采用国际先进的港口建设技术,充分考虑当地地质地形特点和未来发展需求,确保码头建设的安全可靠和环保可持续。
2.建设步骤(1)前期工作:包括勘察、设计、环评等前期准备工作。
(2)土建工程:包括港口基础设施、码头建筑等土建工程。
(3)水电工程:包括供电、供水、通风、排水等设施的建设。
(4)设施配套:包括停车场、物流中心、仓储设施等的建设。
3.建设周期本项目预计分两个阶段进行建设,第一阶段为基础设施建设,预计耗时2年,第二阶段为设施配套建设,预计耗时1年。
六、安全环保措施1.安全措施(1)严格遵守国家相关安全标准,做好工程施工安全管理,确保施工过程中的人员安全。

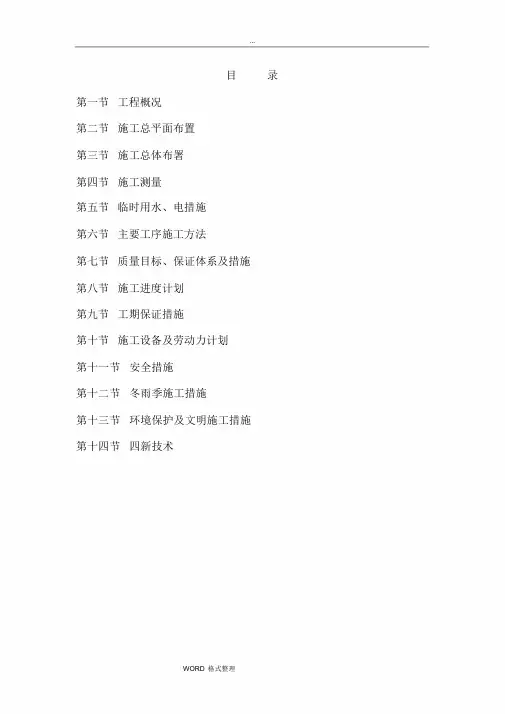

目录第一节工程概况第二节施工总平面布置第三节施工总体布署第四节施工测量第五节临时用水、电措施第六节主要工序施工方法第七节质量目标、保证体系及措施第八节施工进度计划第九节工期保证措施第十节施工设备及劳动力计划第十一节安全措施第十二节冬雨季施工措施第十三节环境保护及文明施工措施第十四节四新技术第一节工程概况一、编制依据1、根据设计图纸及相应的招标文件;2、根据现场踏勘实际情况。
3、有关规范标准:《水运工程测量规范》、港口工程地质勘察规范》、《港口工程地基规范》、《砼结构工程施工质量验收规范》、砌体工程施工质量验收规范》与本工程相关的设计、监理规范及其他相关标准与检验评定标准。
(4)国家、交通部、建设部颁布的政策、法律、法规二、编制大纲根据招标文件的要求,本方案为初步的施工组织方案,主要包括:工程概况、主要工程的施工方法及技术组织措施、施工平面布置、工期进度安排、安全、质量保证措施、环境保护措施等内容。
三、工程概况(一)工程概况1、工程名称:重庆市渝北区洛碛移民淹没复建码头工程。
2、工程地点:重庆市渝北区洛碛镇长江北岸。
3、建设规模:500 吨级客货泊位一个,高水位兼顾靠泊1000 吨级泊位两个。
4、工程质量:达到合格标准。
5、施工工期:工期为180 天,开工日期以监理签发开工令为准。
6、设计水位(黄海高程):根据三峡工程水库运行方式确定:设计高水位:177.45m ;设计低水位:146.83m ;港池水深:3.0m。
本工程水工建筑物安全等级为II 级。
7、工程量:○1 、码头区平台主要工程量:人工拆除砌筑挡墙约4777.04立方米;挖掘机挖装、自卸车运土约27005.72 立方米;砂卵石回填约12152.54 立方米;弃渣回填约13502.50立方米;块片石回填约2501.20立方米;块石基床约2885.85 立方米;M10 砂浆砌条石挡墙约5453.09立方米;M10 砂浆砌条石挡墙(利用拆除墙条石)约3821.63立方米;22 ㎝C30 砼面层约1667.94 立方米;20 ㎝水泥碎石稳定基层约7677.85 平方米;30 ㎝浆砌块石护坡约112.99 平方米;浆砌条石排水沟约157.72 立方米;现浇C20 砼底板约950.06 立方米;系船柱7 个;土工布约31.0 平方米;沥青泡沫板约280.0平方米;预制C20 砼路缘石约36.00平方米;现浇C30 砼压顶约41.80立方米等。
临时浮码头施工方案1. 引言在海洋工程建设中,临时浮码头是一种常用设施,用于临时停靠和装卸货物。
本文档旨在提供一份临时浮码头施工方案,以指导工作人员在实施施工过程中的操作步骤和安全注意事项。
2. 施工前准备在正式施工之前,需要进行一系列准备工作。
下面列出了几个关键步骤:2.1 测量与设计在开始施工之前,需要进行测量与设计工作。
首先,根据实际需求确定浮码头的规模和形状,并进行设计。
在设计过程中需要考虑到以下几个方面:•浮码头的承载能力•浮码头的稳定性•浮码头的使用寿命•浮码头的适应性2.2 材料准备接下来,需要准备施工所需的材料。
这些材料可能包括木材、钢材、建筑胶等。
根据设计要求,选择适当的材料,并确保材料的数量充足。
2.3 设备准备除了材料准备之外,还需要准备施工所需的设备。
这些设备可能包括吊车、挖掘机、钢筋剪切机等。
根据需要,租赁或购买适当的设备,并确保设备的正常运行。
3. 施工步骤在完成前期准备工作后,可以开始进行临时浮码头的施工。
下面按照一般的施工顺序,列出了施工步骤:3.1 地基处理在施工过程中,首先需要对地面进行处理。
根据设计要求,可以进行挖掘、填充或加固工作。
确保地基的平整度和稳定性。
3.2 桩基施工在地基处理完成后,可以开始进行桩基的施工。
根据设计要求,选择合适的桩基类型,并进行施工。
将桩基打入地面,确保桩基的稳固性。
3.3 承台建设在完成桩基施工之后,可以开始进行承台的建设。
根据设计要求,选择合适的承台结构,并进行施工。
确保承台的稳定性和承载能力。
3.4 浮箱安装在承台建设完成后,可以开始进行浮箱的安装。
根据设计要求,将浮箱安装在承台上。
确保浮箱与承台的连接牢固,并进行必要的调整。
3.5 桥面搭设在浮箱安装完成之后,可以进行桥面的搭设。
根据设计要求,选择合适的桥面结构,并进行搭设。
确保桥面的平整度和稳定性。
3.6 边界标示在完成桥面搭设之后,可以进行边界标示工作。
根据设计要求,设置合适的边界标识,并确保标示的清晰可见。
码头项⽬施⼯设计⽅案1.施⼯⽅案1、编制依据与编制原则1.1 编制依据1.1.1 天津港临港⼯业港区(⼤沽⼝港区)10-11号通⽤泊位⼯程招标⽂件和补遗⽂件;1.1.2执⾏技术规范和标准《港⼝⼯程桩基规范》(JTJ254-98)1.2 编制原则1.2.1遵守招标⽂件中的条款与规定的原则。
在编制施⼯组织设计时,对本⼯程招标范围、⼯程质量标准、⼯期安排及⼯程实施等要求严格按招标⽂件规定的格式和内容编写。
1.2.2严格按设计要求及施⼯规范、质量检验评定标准组织施⼯的原则。
在编写施⼯⽅法时,严格按照设计要求,严格执⾏施⼯技术规范和⼯程质量检验评定标准,精⼼组织、科学施⼯,坚持⼯程质量⾼标准。
1.2.3在编制施⼯⼯艺和施⼯⽅法时,采⽤先进的施⼯设备和施⼯技术,组织机械化和专业化施⼯,使⼯程质量和⼯期获得可靠的保证。
1.2.4 坚持与业主、监理、设计单位紧密配合的原则。
尊重业主、监理⼯程师的意见,执⾏监理⼯程师的指令,配合设计单位改善、优化设计,共创优质⼯程。
2、总体概述2.1 ⼯程概述本⼯程位于天津临港⼯业区内,9号泊位东侧,⽔⼯结构包括码头和接岸结构两部分。
码头部分10、11号两个泊位总长521m,码头顶⾯标⾼6.0m,前沿⽔深近期-13.8m,远期-15.0m。
⽔⼯结构按照7万吨级散杂货船舶设计,码头主体采⽤⾼桩梁板结构。
码头桩台总宽75.75m,其中前⽅桩台宽度为17.0m,基桩为650mm X 650mm预应⼒混凝⼟空⼼⽅桩,标准段排架间距7.0m,后⽅桩台宽度为58.75m,在打桩船作业能够作业的范围内基桩为650mm X650mm预应⼒混凝⼟空⼼⽅桩,其余部分采⽤φ800mm灌注桩,排架间距3.5m。
接岸结构采⽤挡⼟墙结构,下部抛填700mm碎⽯垫层,墙后抛填10~100kg块⽯,其后依次设置⼆⽚⽯垫层,混合倒滤层和⼟⼯布倒滤层,顶部通过简⽀结构渡板与后⽅桩台连接。
2.2施⼯总⼯期施⼯总⼯期为400个⽇历⽇。
临时码头施工方案临时码头施工方案一、工程概况临时码头施工是为了方便船只靠岸停泊和装卸货物,临时码头的使用周期一般较短,需要便携、简单、安全、经济。
二、施工步骤1. 布置码头区域:根据实际需要选定码头施工区域,确保海水的深度符合船只需要靠岸的条件。
在靠岸区域展开工程施工,保持足够的施工空间。
2. 清理码头区域:清理码头工程区域,包括杂草、沙子、碎石等,确保施工区域的平整。
3. 安装码头桩:选择合适的木质或钢质桩,根据实际需要确定桩的数量和位置。
将桩按照指定间距插入海底,确保桩的嵌入度达到要求,并使用绳索固定桩的位置。
4. 安装桥梁:根据码头的距离和船只需要的通行宽度选择合适的木质或钢质桥梁。
将桥梁与桩相连接,确保桥梁的稳固性。
5. 搭建码头平台:根据码头的大小和实际需要,选择合适的材料搭建平台。
可以选择木板、钢板等材料,搭建平台的高度要与船只的高度相匹配,确保能够顺利进行装卸货物。
6. 安装护栏:为了确保人员的安全,需要在码头的边缘安装护栏。
可以选择钢质护栏或木质护栏,确保护栏的高度符合安全要求。
7. 编排照明设备:为了方便码头的夜间作业,需要在码头的周围安装适当的照明设备,确保工作人员有足够的光线进行作业。
三、施工要点1. 施工过程中需要保证船只通行的通道宽度和码头平台的稳固性,确保船只可以安全靠岸。
2. 桥梁和平台的连接处需要确保牢固,防止发生断裂。
3. 桩的嵌入程度需要符合设计要求,保证充分的承载能力。
4. 护栏和照明设备需要确保固定稳固,不得倾斜或发生松动。
5. 施工现场要做好安全措施,保证施工人员的安全,如搭设警示标志和设置警戒线等。
四、施工安全措施1. 施工人员必须穿戴安全装备,包括安全帽、防滑鞋等。
2. 施工现场应设置围挡和警示标志,提醒过往人员注意安全。
3. 施工过程中需要注意通风、防火和排水等安全问题,确保施工现场的安全性。
4. 施工过程中要进行严格的质量控制,确保施工的质量符合要求。
本项目为某港口新建漂浮码头,位于我国某沿海地区。
该码头为临时性码头,主要用于货物装卸和船舶停靠。
码头长100米,宽20米,设计水深3米,有效载荷为1000吨。
为确保工程顺利进行,特制定本专项施工方案。
二、施工组织1. 施工单位:XX建筑集团有限公司2. 施工项目经理:张XX3. 施工项目副经理:李XX4. 施工技术负责人:王XX5. 施工现场管理人员:张XX、李XX、王XX等三、施工准备1. 材料准备:钢板、橡胶、木材、锚具、螺栓等。
2. 机械设备准备:切割机、焊接机、吊车、平板车等。
3. 施工场地准备:清理施工现场,平整场地,确保施工顺利进行。
四、施工工艺1. 漂浮码头基础施工(1)在施工现场挖掘基础坑,确保坑底平整。
(2)根据设计要求,铺设钢板作为基础,钢板间距为1米。
(3)在钢板基础上铺设橡胶垫层,确保码头与水面接触良好。
2. 漂浮码头主体结构施工(1)根据设计图纸,将木材切割成所需尺寸,用于搭建码头主体结构。
(2)在主体结构上焊接钢板,形成码头框架。
(3)在框架上安装橡胶护舷,确保码头与船舶接触安全。
3. 漂浮码头附属设施施工(1)安装锚具和螺栓,确保码头固定。
(2)在码头两端安装系船柱,方便船舶停靠。
(3)安装钢爬梯、栏杆等安全设施。
五、施工质量控制1. 材料质量:严格按照设计要求选用优质材料,确保材料质量。
2. 施工工艺:严格按照施工规范和操作规程进行施工,确保施工质量。
3. 施工过程:加强施工现场管理,确保施工过程顺利进行。
六、施工安全1. 施工人员:加强施工人员安全教育,提高安全意识。
2. 施工设备:定期检查施工设备,确保设备安全运行。
3. 施工现场:设置警示标志,防止意外事故发生。
4. 防汛:密切关注气象变化,做好防汛工作。
七、施工进度1. 施工前期准备:15天2. 漂浮码头基础施工:20天3. 漂浮码头主体结构施工:25天4. 漂浮码头附属设施施工:10天5. 施工验收:5天总计:85天八、施工总结本专项施工方案针对漂浮码头工程特点,明确了施工工艺、质量控制、安全措施等内容,确保工程顺利进行。
临时码头施工方案1. 概述1.1 地理位置为方便主体工程材料、设备进场及人员出入,设临时码头一座,码头选址为装船码头西北方向凉潭岛长礁岩处。
1.2 码头规模满足300t船舶停靠,具备部分设备、重件的上岸条件。
设计依据 2.《斜坡码头及浮码头设计与施工规范》《重力式码头设计与施工规范》《浆砌石坝施工技术规定》招标文件相关规定及虾峙岛潮汐表等资料。
3. 结构形式设计根据招标文件关于临时码头功能、规模的相关规定,通过现场踏勘和对周边环境的详细了解,决定采用石块堆砌并浆砌块石护坡的重力式斜坡码头结构,码头沿凉潭岛长礁岩岩基走向,码头前沿坡度1:12.5。
3.1 码头级差及前沿标高计算考虑到高低潮差对船舶停靠的影响,综合分析虾峙岛潮高后决定对码头分高、低两级码头,具体分级计算如下:某级码头低水位情况下船舶工作极限状态:h=G+L*i 满1其中h——船舶正常作业时低水位与码头前沿高差 1G——船舶满载情况下干舷高满船舶跳板长度 L——i——码头前沿坡度该级码头高水位情况下船舶工作极限状态h=G-2*L*i 空2其中h——船舶正常作业时高水位与码头前沿高差 2G——船舶空载情况下干舷高空船舶跳板长度 L——i——码头前沿坡度、跳板坡度码头级差 ?h= h- h=3*L*i+ G- G 满空12根据码头适用性需要,取 G=3m G=4m L =8m 满空根据《斜坡码头及浮码头设计与施工规范》规定,斜坡坡度以不大于1:10为宜,故取i=1:12.5=0.08则h=G+L*i=3+8*0.08=3.64 满1h=G-2*L*i=4-2*8*0.08=2.72 空2h= h- h=3.64-2.72=0.92 12第一级码头前沿标高H=H+ h=-1.5+3.64=2.14m,适用潮高范围:-1.5m~ -0.58m 设11第二级码头嵌岩标高H=H+ ?h =2.14+0.92=3.06m,适用潮高范围:-0.58m~ 0.34m 213.2 码头结构临时码头主要采用块石填筑,外围设1.5m宽浆砌块石挡墙,码头前沿总宽13m,一、二级码头行车宽度均为5m。
XXX江码头工程施工组织设计编制:审批:XXX交通工程有限公司2011年9月20日目录一、编制依据和编制原则 (4)二、工程概况 (4)三、主要项目施工方案与技术措施 (7)(一)施工准备 (7)(二)施工总体布置 (7)(三)码头主要项目施工技术措施 (8)(四)道路堆场垫层、基层及面层工程 (18)(五)主要项目施工工艺流程图 (20)四、重点难点施工技术方案 (28)(一)施工重点 (28)(二)施工难点 (28)(三)施工关键环节 (28)(四)重点、难点工程及关键环节施工预案 (28)(五)港区道路土石方施工技术方案 (28)五、施工质量控制措施与控制体系 (33)(一)施工质量保证体系框图 (33)(二)施工组织设计审批制度 (34)(三)技术复核、隐蔽工程验收制度 (34)(四)施工阶段级配及试块管理制度 (35)(五)施工阶段“混凝土浇筑令”制度 (35)(六)技术、质量交底制度 (35)(七)二级验收及部分项目分项质量评定制度 (36)(八)进场材料管理制度 (36)(九)检验设备管理 (36)(十)工程质量奖惩制度 (36)(十一)工程技术资料管理制度 (37)(十二)回访维修制度 (37)(十三)质量通病控制措施 (37)六、保证安全生产的措施 (40)(一)安全生产保证体系 (40)(二)施工安全目标 (41)(三)安全管理制度 (41)(四)脚手架安全 (42)(五)“三安”保护措施 (43)(六)施工用电安全 (44)(七)机械施工安全 (45)(八)防火安全 (46)(九)安全管理框图 (47)(十)主要项目施工安全技术措施 (47)(十一)其他安全保证措施 (52)(十二)施工过程防控措施 (53)(十三)施工中的通航保证措施 (59)(十四)合同段间施工干扰解决措施 (60)七、环境保护管理体系与措施 (60)(一)施工环保目标 (60)(二)保证体系图 (60)(三)文明施工和环保管理机构 (61)(四)文明施工措施 (61)(五)设施保护措施 (62)(六)施工期间环境保护措施 (62)(七)现场场容、场貌布置 (63)(八)生活卫生 (64)八、工程进度计划与措施 (65)(一)施工工期安排 (65)(二)工期保证措施 (65)(三)异常水位时的进度控制措施 (67)(四)项目资源配置计划 (67)(五)施工管理体系 (68)(六)施工力量配备 (69)(七)施工设备 (69)(八)附表 (71)九、项目管理机构 (77)(一)项目管理机构组成表 (77)XXX码头施工组织设计一、编制依据和编制原则1、编制依据(1)《XXX码头工程施工图设计》。

临时码头施工方案1. 引言本文档旨在提供临时码头施工方案,以满足在特定条件下临时搭建一个可用的码头的需求。
本方案将涵盖临时码头的选址、结构设计、施工流程、安全措施等重要内容。
2. 选址在选择临时码头的位置时,需要考虑以下因素: - 水深:确保码头区域的水深足够,以满足码头船只的停靠和起重设备的使用。
- 土地可用性:选择平坦的土地,便于施工和码头使用。
- 地理位置:考虑到交通便利性,选择离主要高速公路和城市中心较近的位置。
3. 结构设计临时码头的结构设计应符合以下要求: - 建筑材料:选择耐久、防水和耐腐蚀的材料,例如混凝土、钢材等。
- 平台设计:建议采用宽敞的平台设计,以容纳多个船只停靠和作业。
- 岸壁设计:岸壁应设有安全护栏和防滑措施,以确保工作人员的安全。
4. 施工流程下面是临时码头的施工流程:步骤1:准备工作1.清理施工区域,确保场地平整。
2.搭建临时办公区和仓库,为施工人员提供便利设施。
3.开展必要的土地改造工作,如填土或排水。
步骤2:基础施工1.进行地基处理,确保临时码头的稳定性。
2.安装码头的桩基,确保码头的牢固性。
步骤3:主体结构施工1.搭设临时支架和工作平台。
2.根据设计要求,进行码头平台和岸壁的建设。
3.安装帆布遮阳棚或临时顶棚,以提供作业人员的遮阳和避雨设施。
步骤4:电气设施安装1.安装照明设备,以提供足够的光线。
2.安装必要的插座和电源,以支持码头设备的使用。
步骤5:竣工1.进行临时码头的安全检查和测试。
2.清理施工区域,确保现场整洁。
5. 安全措施为确保施工过程和使用期间的安全性,临时码头应采取以下安全措施: - 建立施工工地警示标志,提醒周边人员注意安全。
- 提供必要的个人防护装备,并进行培训。
- 设置防护栏和警示线,确保工作区域的安全。
- 对临时码头进行定期维护和检查,及时修复损坏或危险的部分。
结论本文档提供了临时码头的施工方案。
通过选址、结构设计、施工流程和安全措施等方面的考虑,可以确保临时码头的顺利搭建和使用。
临时码头施工方案编制单位:编制人:审核人:编制日期:目录目录 (2)第一章编织依据 (3)第二章工程概况 (3)一、地理位置 (3)二、自然条件 (3)三、工程总体计划安排 (5)四、出运工程量 (5)第三章出运码头施工方案 (6)一、出运型式 (6)3.1.1 基床石出运 (6)3.1.2 方块出运安装方案的确定 (6)二、出运码头设计 (6)三、出运码头施工方案 (6)四、主要施工内容 (7)3.4.1 抛石堤心 (7)3.4.2 外侧块石护面理坡 (7)3.4.3 混凝土坡肩 (7)3.4.4 碎石垫层及混合料铺面 (7)五、主要工程量 (8)六、主要机械设备及人员配置 (8)六、出运码头建设进度计划安排 (9)第三章安全生产保证措施 (11)第四章环保、文明施工措施 (12)第五章问题与建议 (12)第六章附件 (12)第一章编织依据1、《XX项目围填海工程初步设计》2、《XX项目围填海工程测图》第二章工程概况一、地理位置项目位于XX县XX镇,地处XX县东南海岸线,东边与XX市相连,距离XX市中心65公里,邻近XX铁路和XX高速公路,交通便利。
地理坐标为18°23'30"N,108°57'45"E,具体位置见下图:图1 地理位置图二、自然条件气象资料详见《XX项目围填海工程初步设计》,其中与出运码头施工有关的气象条件有:1、地处XX西南部沿海,属于热带海洋性季风气候。
年平均气温为24.7℃;月平均气温变化为20.1(1月)~27.9℃(6月),各月平均气温均超过20.0℃,月平均气温温差不大。
2、夏季以吹偏南风为主,冬季以吹偏东风为主,而春、秋季则为这两种风向互为转换过渡季节。
3、XX沿海和内陆地区降水量分布不均,内陆比沿海地区降水量丰富,各月均有降水。
年平均降水量为1611.0mm,年平均降水日数为136.8 天。
降水量主要集中在4~10 月的雨季期间,占全年降水量的80%以上,降水日数同样是雨季所占比例较大。
码头建设方案报告项目概述本项目旨在建设一座现代化的码头,满足物流和交通运输的需求。
该项目所在地为港口城市,交通便捷,是一个非常适合建设码头的地方。
建设方案总体设计本项目的总体设计如下:1.码头建设规模为500米长,50米宽,深度达到16米。
2.码头搭建在深水域,以方便大型船只进出。
3.码头上设置起重设备以便进行货物的装卸。
4.码头设有货场,可提供物流仓储服务。
5.为方便码头内的通行,设置堆高车和叉车设备。
6.码头设有检疫、安全和环保等相关设施。
7.为方便码头管理及维护,设置码头管理大楼。
施工流程本项目的施工流程如下:1.码头地基处理。
2.码头桩基施工。
3.码头构架安装。
4.码头上起重设备和货场建设。
5.码头检疫、安全和环保设施安装。
6.码头管理大楼建设。
技术方案1.码头地基处理方案:在码头建设区域内先进行土层测量,确定内部土壤的构造和特性,再施工深度和深层处理。
码头建设区域周边土地持续稳定,未发现土层运动,因此地基设计方案简单易行。
2.码头桩基施工方案:在地基深度达到预期的16米后,施工挖掘,安装混凝土桩,以进行码头建设区域的加固和稳定,达到承载力要求。
3.码头构架方案:通过钢材和混凝土浇筑构成码头骨架,以便承载在上面操作的设备和货物。
4.码头设备方案:涉及到的设备包括起重机、堆高机、叉车、码头运输车等,以便进行货物的装卸、堆垛、搬运等工作。
5.码头管理大楼方案:管理大楼建设在码头边缘,通过电子设备和网络设施,进行码头设备监控,货物和人员进出的管控及管理。
预算和费用本项目的总预算为 1000 万元。
其中建设费用包括土方、基础、结构、装饰、设备及通讯、测试调试和软件开发等。
风险和应对风险1.自然灾害风险:建设过程中可能会发生自然灾害如台风、地震等,会对建设工程进度和质量造成影响。
2.交通管制风险:建设过程中会涉及到交通管制,如临时道路封路、道路临时限制等处理工作。
3.建设安全风险:建设过程中,预征土地施工安全、施工作业人员安全等问题。
上海市某临时游艇码头建设方案设想摘要为迎接国际游艇展的举行,需将上海市某老码头改造成为1座临时游艇码头,本文简述了如何充分利用现有码头设施,进行临时游艇码头方案设计,主要内容包括:设计船型选择、设计方案思路的确定、平面布置方案、水工结构设计方案。
该方案建设周期短、施工难度小,充分利用了现有岸线和设施,供类似工程参考。
关键词临时码头游艇码头方案设想定位桩导轨中图分类号:u653.5文献标识码: a 文章编号:1工程概述中国(上海)国际游艇展即将在上海盛大举行,将有来自20个国家和地区的超过400余家海内外新老品牌参展,面积超过32000平方米,覆盖上海展览中心5个展馆及4个广场的所有场地。
水陆两片展区预计将有超过300条实船进行展示。
届时将有约30艘游艇停靠于本工程岸线范围内,展览时间为3天,因此需对某黄浦江老码头进行改造以便于游艇停靠,码头占用岸线191m。
2老码头现状1)3#码头:上游3#码头长55.7m,宽7.5m,高桩梁板式结构,码头共分2个结构分段,上游侧结构分段长36.5m,下游侧结构分段长19.2m,排架间距为4.3m,码头面标高为4.55m。
码头后方采用8.6m宽、8m长引桥与陆域衔接。
码头橡胶护舷部分遗失,码头靠船构件基本完好。
2)舾装码头:下游舾装码头长133m,宽12.5m,高桩梁板式结构,码头共分2个结构分段,2个结构分段长均为66.5m,排架间距为6.5m,码头面标高为4.75m,码头后方采用简支板与陆域衔接。
3)老码头前沿线及防汛墙:经过多年的使用3#码头与舾装码头相邻结构段出现往江侧的水平位移,上游位移8cm,下游位移15cm,导致该码头与舾装码头前沿线存在一定程度的落差。
该区域防汛墙顶标高约为6.3m,共开设3档防汛闸门,下游两档防汛闸门已封闭停用,仅上游端防汛闸门可供本工程使用。
3设计船型本工程为中国(上海)国际游艇展服务,预计靠泊游艇30艘,主要停靠上海及周边地区游艇。
浙江舟山武港码头工程——装船码头临时码头设计施工方案1.概述1.1地理位置浙江舟山武港码头工程位于舟山市普陀区六横镇的凉潭岛,为方便主体工程材料、设备进场及人员出入,设临时码头一座,码头选址为装船码头西北方向凉潭岛长礁岩处。
1.2码头规模满足300t船舶停靠,具备部分设备、重件的上岸条件。
2.设计依据《斜坡码头及浮码头设计与施工规范》《重力式码头设计与施工规范》《浆砌石坝施工技术规定》招标文件相关规定及虾峙岛潮汐表等资料。
3.结构形式设计根据招标文件关于临时码头功能、规模的相关规定,通过现场踏勘和对周边环境的详细了解,决定采用石块堆砌并浆砌块石护坡的重力式斜坡码头结构,码头沿凉潭岛长礁岩岩基走向,码头前沿坡度1:12.5。
3.1码头级差及前沿标高计算考虑到高低潮差对船舶停靠的影响,综合分析虾峙岛潮高后决定对码头分高、低两级码头,具体分级计算如下:某级码头低水位情况下船舶工作极限状态:h1=G满+L*i其中h1——船舶正常作业时低水位与码头前沿高差G满——船舶满载情况下干舷高L——船舶跳板长度i——码头前沿坡度该级码头高水位情况下船舶工作极限状态h2=G空-2*L*i其中h2——船舶正常作业时高水位与码头前沿高差G空——船舶空载情况下干舷高L——船舶跳板长度i——码头前沿坡度、跳板坡度码头级差△h= h1- h2=3*L*i+ G满- G空根据码头适用性需要,取G满=3m G空=4m L =8m根据《斜坡码头及浮码头设计与施工规范》规定,斜坡坡度以不大于1:10为宜,故取i=1:12.5=0.08则h1=G满+L*i=3+8*0.08=3.64h2=G空-2*L*i=4-2*8*0.08=2.72△h= h1- h2=3.64-2.72=0.92第一级码头前沿标高H1=H设+ h1=-1.5+3.64=2.14m,适用潮高范围:-1.5m~ -0.58m第二级码头嵌岩标高H2=H1+ △h =2.14+0.92=3.06m,适用潮高范围:-0.58m~ 0.34m3.2码头结构临时码头主要采用块石填筑,外围设1.5m宽浆砌块石挡墙,码头前沿总宽13m,一、二级码头行车宽度均为5m。
施工技术方案申报表
(承包[2007]技案 06 号)
合同名称:洞头县黄岙二期围涂工程促淤堤工程合同编号:HAWK/C-01 承包人:中国水电十三局温州洞头县黄岙二期围涂工程促淤堤工程项目部
本表一式 4 份,
设代机构各1份。
洞头县黄岙二期围涂工程促淤堤工程临时码头设计方案
编写:工程技术部
审查:
批准:
中国水电十三局温州洞头县
黄岙二期围涂工程促淤堤工程项目部
二○○七年六月十五日
临时码头设计方案
根据我方上报的施工总平面布置的规划,在昌泰造船厂旁的原码头处修建具有二个200m3开底驳泊位的临时码头一座和具有二个200m3平板驳泊位的临时码头一座,作为本工程碎石、抛石、土工布、排水板等施工材料的中转码头。
该码头距离营盘基乌槽坑料场约700m,至促淤堤0+000桩号堤头水上距离约2.5km。
另新建8m宽从乌槽坑料场坡脚环岛公路到码头长度约700m的施工专用道路,以便碎石毛料及抛石料的运输。
经过现场实地测量,结合工程的开工日期和施工强度,经研究论证,临时码头采用以下形式:
1、开底驳泊位修建两个,每个泊位长50米,泊位高程按小潮位可以组织生产设计,小潮位平均高程1.38m ,码头底部标高-1.8m,船舶满载后吃水深度2.8m,可以满足使用要求。
为能充分利用潮水工作时间,两个泊位采用不等高设计,1#泊位顶面高程4.0米,2#泊位顶面高程5.5米。
具体设计如下:
(1)码头外侧挡墙采用M7.5号浆砌块石。
软基处挡墙基础采用抛石挤淤处理,抛石面用碎石找平,上部浇筑钢筋混凝土基础,混凝土强度C20,钢筋采用双向Φ16@200,厚度30厘米;岩基处挡墙基础,在基面清理后,用C20混凝土座浆,上面砌筑块石挡墙。
1#泊位挡墙顶宽1.5米,外侧采用直立式,内侧坡比在1:0.3左右,1#泊位挡墙底宽3米。
2#泊位挡墙顶宽2米,外侧采用直立式,内侧坡比在1:0.3左右,挡墙底宽4米。
(2)浆砌块石挡墙内侧回填石渣料,回填料要压实,压实度不小于0.7。
(3)码头顶面采用C20混凝土地坪,厚度20厘米。
为了满足装船需要,1#、2#泊位在中间位置修建12米宽的悬挑平台,悬挑平台采用钢结构,悬挑
长度2米,主筋采用32号工字钢,间距0.7米,上铺10号槽钢,工字钢伸入挡墙内侧不小于2 米,并在端部用Φ25钢筋作地锚,锚筋下部焊接1.5米以上32号槽钢,埋深4米。
锚筋间距1.5米,工字钢焊接完成验收合格后,再浇筑码头混凝土地坪,以增加悬挑平台的稳定性。
(4)每个泊位上布置两个系船柱,采用钢筋混凝土柱,根长2米,直径40厘米,埋深1.5米,外露0.5米,钢筋配置见附图4中说明。
护船舷采用钢丝绳吊旧轮胎防护。
2、平底驳泊位修建二个,平底驳泊位布置在开底驳2#泊位的北侧,宽25米,用混合料修建,码头场地要平整、压实,以加快运输效率。
3、在开底驳1#泊位的南侧,修建一个民用码头,以满足附近村民生活需要,民用码头采用M7.5浆砌块石砌筑,长15米,宽4.5米,顶面高程2.6米,基础处理同开底驳码头挡墙基础处理。
附件:1、码头及碎石场平面布置图
2、开底驳码头平面图
3、开底驳码头典型断面详图
4、平底驳码头平面图
5、平底驳码头断面图
6、民用码头断面图
中国水电十三局温州洞头县
黄岙二期围涂工程促淤堤工程项目部
2007年6月15日。
