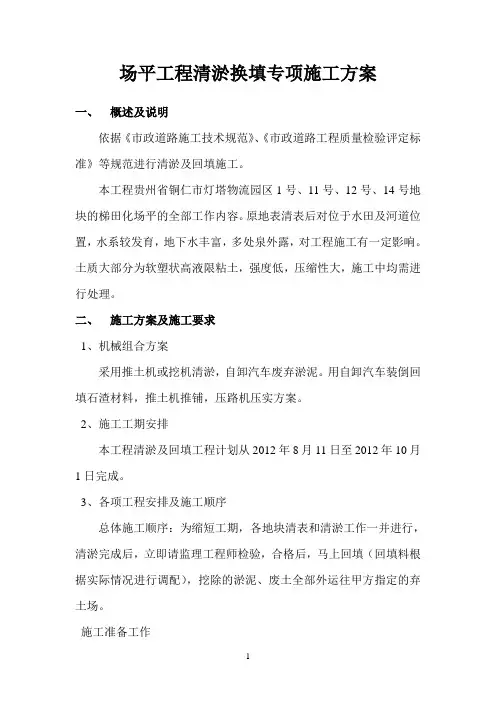

鱼塘清淤回填施工方案

  • 格式:docx
  • 大小:37.49 KB
  • 文档页数:3

鱼塘清淤回填施工方案

本次工程旨在清淤8个鱼塘,淤泥深度约1米,回填方量约m3.为保证工程质量,我们计划将鱼塘内的水全部排干进行干地回填。

施工准备方面,我们需要进行技术准备,包括测量人员根据设计图纸进行放线,选择好鱼塘淤泥土方开挖弃料存放场地等。同时,利用现有道路作为水塘回填的临时施工道路,提前将土料运至现场储备便于清淤后及时回填。机械设备准备包括ZL50装载机1台、1m3反铲1台、水泵4台、自卸汽车7台,振动碾1台。

施工目标方面,我们计划在10天内完成工程,其中抽水工作在开工后的3天内完成,清淤4天,防渗墙施工平台可在清淤开始后6天内完成。我们将精心组织、科学管理、周密计划、合理调度,加大人员和设备投入,在保证工程质量的前提下确保工期按时完成任务。

施工方法方面,我们将进行原地面联测,抽水,清淤施工,清淤后地面联测,土方填筑,土方压实等工序。同时,施工排水排入附近排水沟内,采取三方联测,清淤施工至上而下,清理一个鱼塘及时回填一个,确保在工期内回填填完毕。清淤原则包括清淤必须干净彻底不留死角,清淤深度视现场情况而定,标准以能保证工程质量为宜,清淤前后及时拍照存证。在土方填筑方面,我们将选用甲方指定的取料场,清除基底淤泥,排除积水,并在四周设排水沟及集水坑,防止水流入填方区。

在进行填土前,必须检查土料和含水量是否在控制范围内。通常,土料含水量以手握成团后落地开花为适宜。如果含水量过高,应采取一些措施,如翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料,以防止出现橡皮土。

在回填的过程中,必须分层控制填料标高,分层摊铺和分层碾压。填料分层松铺厚度不得超过50厘米,每层填料铺设的宽度应超过路堤的设计宽度50厘米。

在进行碾压时,必须采用振动碾压,先在两侧压实,再在中间压实。碾压路线必须纵向相互平行,反复碾压。横向接头压轮必须重叠0.5米,以确保压实均匀,没有漏压或死角。平台碾压后应呈中间稍高、两边稍低的形状,以利于排水。

回填压实度由碾压遍数进行控制。当压实后无明显标高差异,压实层顶面稳定且不再下沉(无轮迹)时,可判定为密实状态。压实度不得低于96%。

为保证工程进度,必须采取一些保证措施。一是要增加工人和劳动力,以应对实际进度落后于计划的情况。二是要确保现场储备合格材料的正常使用,并在天气情况不利的情况下有足够的储备。
