(精品文档)棉花滩水电站工程施工组织方案(完整版)
- 格式:pdf
- 大小:612.97 KB
- 文档页数:143
棉花滩水电站预应力闸墩锚索施工1 预应力锚索施工棉花滩水电站大坝预应力锚索包括溢洪道闸墩预应力锚索和泄水底孔出口闸墩预应力锚索两部分,共178束。
锚索采用直径为φ15.24 mm、极限抗拉强度为1 860MPa的高强低松驰钢铰线;溢洪道闸墩部分装有测力计的锚索采用无粘结的钢铰线。
锚固体系采用柳州建筑机械总厂生产的OVM锚固体系。
1.1 导管的制作、安装与锚垫板预埋棉花滩水电站大坝预应力锚索孔道采用了预埋钢导管成孔,导管在加工厂下料、打磨管口,在现场拼装,对倾角、高差较大导管进行了多次拼装、预埋;导管采用套接的方式连接,确保了导管连接同心,导管拼装过程中采取了测量放样→拼装→校核→调整→再校核→验收合格后焊接固定的质量保证程序,确保了导管的预埋精度。
泄水底孔锚垫板预埋初期未焊接固定,拆模后发现有些锚垫板与导管的垂直度偏差超过设计要求,对超过要求的采取了在锚垫板上加垫与垂直度偏差相同角度的楔形块解决。
溢洪道锚垫板预埋时,将喇叭管与导管套接,经调整合格后再焊接固定,施工后检验结果表明:溢洪道锚垫板预埋均符合设计要求。
为防止水泥浆流入孔道,灌浆孔和喇叭口采取了用水泥纸或铁皮封口等保护措施。
1.2 编索与穿索钢铰线开盘后,基本上呈直线,无需进行调直,编索时将锚索的每根钢铰线两端均用油漆作对应标记,按顺序排列编索,穿索前检查锚垫板与导管的垂直度,合格后方可穿索,安装锚板时按钢铰线上所作的标记对应安装,做到两端互相对应,以确保钢铰线不相交、不扭曲,减小钢铰线之间磨擦。
1.3 锚索张拉锚索张拉前先对张拉设备进行配套率定和编号。
预紧采用分股预紧的方式,预紧程序为:水平次锚索先预紧中心3根钢铰线,再预紧周边9根钢铰线;主锚索先预紧中心5根钢铰线,再预紧次中心的6根钢铰线,最后预紧周边的9根钢铰线。
为保证预紧效果,进行了预紧试验,在试验索张拉端不安装工作夹片,采用一次整体张拉,按油压表每2 MPa测一次伸长值,绘出张拉力与伸长值的关系图,将图形中直线段与折线段的交点对应的张拉力作为预紧力。
精品施工组织设计方案范文水电站工程建设项目施工组织设计word清晨的阳光透过窗帘,洒在了我的书桌上,我的思绪开始在这个宁静的早晨里游走。
作为一名有着十年方案写作经验的大师,我已经习惯了将每一个细节都打磨到极致,今天,我要为大家呈现一份关于水电站工程建设项目施工组织设计的方案。
一、工程概况这次的水电站工程建设项目位于我国某河流的中游,工程主要包括大坝、发电机组、输电线路等部分。
工程规模宏大,施工难度系数高,对施工组织设计提出了极高的要求。
二、施工总体布局1.施工分区:根据工程特点,将施工现场划分为大坝施工区、发电机组安装区、输电线路施工区三个部分。
2.施工顺序:进行大坝施工,然后是发电机组安装,进行输电线路施工。
3.施工时间安排:整个工程预计耗时三年,其中大坝施工时间为一年,发电机组安装时间为一年,输电线路施工时间为一年。
三、施工资源配置1.人力资源:根据工程需求,合理安排各类施工人员,包括工程师、技术人员、施工队伍等。
2.设备资源:确保施工现场设备充足,包括挖掘机、装载机、混凝土搅拌机等。
3.材料资源:提前采购各类建筑材料,如水泥、钢材、木材等,确保施工过程中材料供应充足。
四、施工质量控制1.制定严格的施工质量标准,确保施工过程符合国家相关规范。
2.设立质量检测小组,对施工现场进行定期检查,确保施工质量。
3.对施工人员进行质量意识培训,提高施工质量。
五、施工安全与环保1.制定详细的施工安全措施,确保施工现场安全。
2.设置安全警示标志,提醒施工人员注意安全。
3.对施工现场进行绿化,减少施工过程中的环境污染。
六、施工进度管理1.制定详细的施工进度计划,确保工程按时完成。
2.设立进度监控小组,对施工进度进行实时跟踪。
3.对施工进度进行调整,确保工程顺利进行。
七、施工成本控制1.制定合理的施工预算,确保工程成本控制在预算范围内。
2.对施工现场进行成本核算,及时发现成本问题。
3.采取有效措施,降低施工成本。

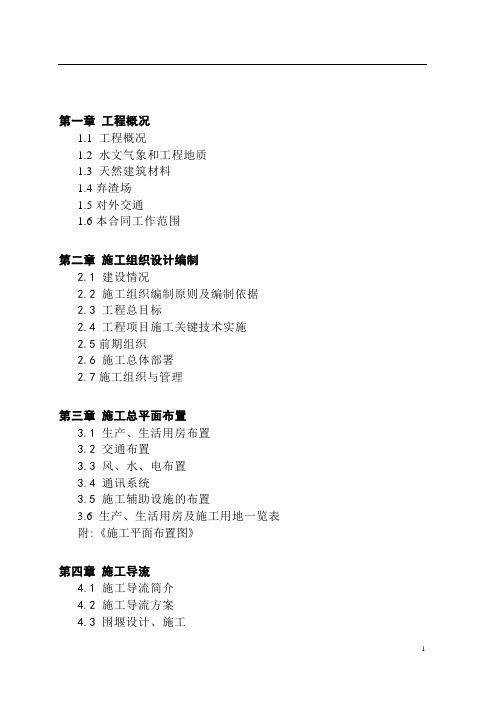

第一章工程概况1.1 工程概况1.2 水文气象和工程地质1.3 天然建筑材料1.4弃渣场1.5对外交通1.6本合同工作范围第二章施工组织设计编制2.1 建设情况2.2 施工组织编制原则及编制依据2.3 工程总目标2.4 工程项目施工关键技术实施2.5前期组织2.6 施工总体部署2.7施工组织与管理第三章施工总平面布置3.1 生产、生活用房布置3.2 交通布置3.3 风、水、电布置3.4 通讯系统3.5 施工辅助设施的布置3.6 生产、生活用房及施工用地一览表附:《施工平面布置图》第四章施工导流4.1 施工导流简介4.2 施工导流方案4.3 围堰设计、施工4.4 施工度汛第五章施工进度计划及工期保证措施5.1 进度计划安排原则5.2 施工总进度计划附图:《施工进度横道图》5.3 工期保证措施5.4 缩短工期的主要措施5.5 进度计划承诺第六章主体工程施工方案及关键性技术措施6.1 施工测量6.2 土、石方明挖工程6.3 隧洞开挖工程6.4混凝土工程6.5钻孔和灌浆工程6.6基础防渗墙工程6.7土石方填筑工程6.8砌体工程6.9屋面和地面建筑工程6.10闸门及启闭机制造和安装工程6.11压力钢管制造和安装工程第七章施工组织机构7.1 施工组织管理机构7.2 拟派驻现场管理人员配备7.3 职能部们职责第八章质量目标、质量保证体系及措施8.1 质量方针与目标8.2 质量管理保证措施8.3 质量管理技术措施8.4 技术保证措施8.5 本工程执行规范、规程第九章施工安全保证措施9.1 安全目标网络9.2 安全目标达标措施9.3 现场施工安全措施第十章施工信息化管理10.1 施工信息化管理资源配置10.2 施工信息化管理制度10.3 施工信息化管理的内容及要求10.4 信息传递第十一章文明施工及环境保护措施11.1 文明施工与环境保护目标11.2 文明施工、环境保护组织机构及主要职责11.3 文明施工与环境保护措施第一章工程概况1.1工程概况三岩龙水电站位于四川省甘孜州九龙县境内,三岩龙河系雅砻江中下游左岸一级支流,位于川藏高原南缘、四川省甘孜藏族自治州的东南部。
第一章工程概况1.1 工程概况1.2 水文气象和工程地质1.3 天然建筑材料1.4弃渣场1.5对外交通1.6本合同工作范围第二章施工组织设计编制2.1 建设情况2.2 施工组织编制原则及编制依据2.3 工程总目标2.4 工程项目施工关键技术实施2.5前期组织2.6 施工总体部署2.7施工组织与管理第三章施工总平面布置3.1 生产、生活用房布置3.2 交通布置3.3 风、水、电布置3.4 通讯系统3.5 施工辅助设施的布置3.6 生产、生活用房及施工用地一览表附:《施工平面布置图》第四章施工导流4.1 施工导流简介4.2 施工导流方案4.3 围堰设计、施工4.4 施工度汛第五章施工进度计划及工期保证措施5.1 进度计划安排原则5.2 施工总进度计划附图:《施工进度横道图》5.3 工期保证措施5.4 缩短工期的主要措施5.5 进度计划承诺第六章主体工程施工方案及关键性技术措施6.1 施工测量6.2 土、石方明挖工程6.3 隧洞开挖工程6.4混凝土工程6.5钻孔和灌浆工程6.6基础防渗墙工程6.7土石方填筑工程6.8砌体工程6.9屋面和地面建筑工程6.10闸门及启闭机制造和安装工程6.11压力钢管制造和安装工程第七章施工组织机构7.1 施工组织管理机构7.2 拟派驻现场管理人员配备7.3 职能部们职责第八章质量目标、质量保证体系及措施8.1 质量方针与目标8.2 质量管理保证措施8.3 质量管理技术措施8.4 技术保证措施8.5 本工程执行规范、规程第九章施工安全保证措施9.1 安全目标网络9.2 安全目标达标措施9.3 现场施工安全措施第十章施工信息化管理10.1 施工信息化管理资源配置10.2 施工信息化管理制度10.3 施工信息化管理的内容及要求10.4 信息传递第十一章文明施工及环境保护措施11.1 文明施工与环境保护目标11.2 文明施工、环境保护组织机构及主要职责11.3 文明施工与环境保护措施第一章工程概况1.1工程概况三岩龙水电站位于四川省甘孜州九龙县境内,三岩龙河系雅砻江中下游左岸一级支流,位于川藏高原南缘、四川省甘孜藏族自治州的东南部。
棉花滩水电站施工导流设计 2004年第6期·69·棉花滩水电站施工导流设计林玉叶 郭久贤(上海勘测设计研究院,上海 200434)摘 要:通过对工程、水文、地质条件的分析,棉花滩水电站选定合理的导流渡汛方案与渡汛标准;通过模型试验研究,验证了导流建筑物布置合理可行及设计方案正确。
关键词:导流 围堰 导流洞 模型试验 棉花滩水电站1 工程概况棉花滩水电站位于福建永定县境内,是汀江干流上的主要水电站,装机容量600MW,坝址以上流域面积7907km²,占汀江流域面积的67%。
大坝采用碾压混凝土重力坝,大坝坝址两岸山体雄厚,河谷狭窄,呈“V”字形。
汀江属山区性河流,洪枯洪量相差悬殊,枯水期河面宽仅30m,多年平均流量为232m³/s,工程能否顺利施工,施工导流设计是关键。
该工程1996年5月开工,1998年9月截流,2000年12月下闸蓄水,2001年发电,2003年8月竣工。
2 导流方式选择根据施工进度安排并考虑到工程特点,工程施工导流过程可分为:前期、后期、下闸蓄水三个阶段。
前期即从1998年9月12日原河床截流至1999年汛后。
其中截流后至次年4月为枯水期,采用围堰挡水,隧洞过流方式,期间主要进行基坑开挖、基础处理及88m 高程以下大坝碾压混凝土浇筑,而汛期高温季节大坝停止施工,该时段采用坝顶过水与导流洞联合泄流方式渡汛;1999年10月下旬至2000年12月下闸蓄水前为后期,该阶段由坝体临时断面挡水,导流洞及泄水底孔联合过流与渡汛;下闸后至2001年4月底蓄水期间的洪水由泄水底孔及溢洪道下泄,该阶段为下闸蓄水期。
3 导流挡水建筑物设计根据不同的施工阶段,导流挡水建筑物有所不同。
前期从河床截流后至1999年汛后,主要依靠上、下游施工围堰挡水,创造基坑干地施工条件;后期及下闸蓄水期则依靠大坝施工临时断面挡水,下面仅介绍施工围堰的设计情况。
3.1 上游施工围堰上游围堰曾对土石围堰与混凝土围堰做过方案比较,由于土石围堰断面过大,在一个枯水期要完成围堰修筑及围堰顶高程以下主体工程施工难度较大。
棉花滩水电站工程概况棉花滩水电站位于青溪水电站上游14km处,福建省永定县汀江干流棉花滩峡谷河段中部,距峰市1.2km,距永定河汇入口的芦下坝电站约700m,距永定县城约21km。
棉花滩水电站坝址以上集水面积为7907km2,占青溪水电站坝址以上集水面积的86.3%,约占汀江流域面积的67%,占韩江流域面积的26%。
坝址处多年平均径流量为73.2x108m3,多年平均流量232m3/s。
工程以发电为主,兼有防洪、航运等综合利用效益。
水库正常蓄水位173m,调节库容 l1.22x108m3,属不完全年调节水库。
校核洪水位177.8m,相应总库容20.35x108m3。
水库正常回水63.95km,可达上杭汀江大桥,支流黄潭河回水49.9km,可达兰溪乡的大坝村。
电站枢纽由拦河主坝、湖洋里副坝、左岸地下厂房、开关站、右岸航运过坝设施等建筑物组成。
拦河坝采用碾压混凝土重力坝,最大坝高111m。
电站装机四台,单机容量15MW,共计60MW;年发电量15.2x108kWh,保证出力8.8MW,装机年利用2533h。
每年5~6月主汛期,棉花滩水库在正常蓄水位以下预留防洪库 2.59x108m3,汛限水位为168.74m,当洪水主要来自汀江,水库控制泄流5210m3/s,能使下游潮安50年一遇(P=2%)洪水的洪峰流量16000m3/s削减为14300~14440m3/s,相当于25~27年一遇,具有一定防洪效益。
棉花滩水库资料(1)水位~库容关系棉花滩水库水位库容关系表图3-1 棉花滩水库水位~库容曲线(2)水位~泄量关系棉花滩水库水位泄量关系表图3-2 棉花滩水库泄流能力曲线(3)水库调洪演算规则(1)涨水段①当水库流量小于或等于5210m3/s时,控制出库流量小于等于入库洪峰流量,水库水位按168.74m控制运行。
②当入库水位高于168.74m而低于或等于防洪高水位173.00m时,控制总出库流量为5210m3/s。
水电站施工方案1. 引言本文档旨在提供一种可行的水电站施工方案。
水电站是一种重要的能源发电方式,具有环保、可再生的特点,对于满足日益增长的电力需求和减少对传统能源的依赖至关重要。
本方案将介绍水电站的建设流程、主要施工工序、安全措施等内容。
2. 建设流程水电站的建设流程可以分为规划设计、前期准备、施工和验收等阶段。
2.1 规划设计阶段在规划设计阶段,需要考虑以下几个方面:•确定水电站的位置和规模,评估水电资源和潜在影响;•制定详细的设计方案,包括水电站的布局、设备选型等;•编制施工图纸和技术文件,以便后续施工和验收。
2.2 前期准备阶段在前期准备阶段,需要做以下几项工作:•确保项目资金、土地和水源等资源的准备;•开展环境影响评估,制定环境保护方案;•准备施工所需的材料和设备,与供应商签订合同。
2.3 施工阶段施工阶段是整个水电站建设的核心部分,包括以下工序:•土建施工:包括开挖、拆除、混凝土浇筑等;•水利工程施工:包括水轮机安装、水闸建设等;•电气工程施工:包括电气设备安装、配电系统建设等。
2.4 验收阶段验收阶段是确保水电站建设质量和安全的重要环节,包括以下工作:•对施工过程进行监督和检查,确保符合技术规范和施工图纸要求;•对已完成的工程进行质量检验和设备调试;•进行最终的竣工验收,通过检查和试运行来验证水电站的可靠性和性能。
3. 主要施工工序3.1 土建施工工序土建施工工序是水电站建设的基础,包括以下工序:•清理工程:包括清理施工现场,清理杂草和垃圾等;•地基处理:根据设计要求,进行土壤加固、护坡等工作;•地基基础施工:包括打桩、浇灌混凝土等;•建筑物施工:包括厂房、办公楼、宿舍等建筑的施工。
3.2 水利工程施工工序水利工程施工工序是确保水电站正常运行的关键,包括以下工序:•导流工程施工:包括建设导流渠道、导流堰等工程;•水轮机施工:包括水轮机的安装、调试和试运行;•水闸施工:包括建设溢洪道、勾缝等工程。
水电站施工方案一、前期准备工作水电站作为重要的能源建设项目,施工方案的制定和实施是确保工程顺利进行的关键。
在进行水电站的施工方案之前,需要进行充分的前期准备工作。
1.1 项目概况首先,要对水电站项目进行详细的概况介绍,包括工程规模、地理位置、建设目标等。
同时要对项目的背景、需求以及可行性进行充分的分析和评估。
1.2 技术难点与风险评估在水电站的施工过程中,可能会面临一些技术难题和潜在风险。
需要对这些问题进行全面的分析和评估,并制定相应的解决方案和应对策略。
1.3 施工时间安排针对水电站建设工程的规模和进度要求,制定合理的施工时间安排,确保施工进程的紧凑和高效。
二、水电站施工方案制定2.1 施工流程安排根据水电站的具体情况,制定施工流程安排,明确每个施工阶段的任务和时间节点。
要注重施工工艺的科学合理性和先进性,确保每个施工环节的顺利进行。
2.2 施工人员组织与管理合理组织施工人员的分工和协作,明确各个施工岗位的职责和任务。
在施工过程中,要加强对施工人员的培训和管理,确保他们具备必要的技能和素质。
2.3 设备材料采购与管理根据水电站的具体需求,制定合理的设备材料采购方案,并对采购过程进行严格的管理和控制,确保设备材料的及时供应和质量可靠。
2.4 安全生产管理水电站的施工过程中,安全是首要考虑的因素。
要制定严格的安全生产管理制度和规范,加强安全教育和培训,确保施工过程中的安全防护和事故预防。
2.5 环境保护与治理在水电站的施工过程中,要注重环境保护和治理工作。
制定相应的环境管理方案,采取有效的措施减少对周边环境的影响,确保工程的可持续发展。
三、工程施工方案实施3.1 施工过程监控对施工过程中的各个环节进行实时监控和数据分析,及时发现和解决施工中的问题和障碍。
保证施工工艺的合理性和施工质量的有效控制。
3.2 质量验收与监督在水电站工程施工的各个阶段,要进行严格的质量验收和监督。
确保工程质量符合国家相关标准和要求,做到安全可靠,投产后能够稳定运行。
水电施工工程方案范本项目名称:XXXXX水电施工工程项目地点:XXXXX项目概况:本项目是一个水电施工工程,包括水库、水电站、输电线路等建设。
该项目的主要目标是利用水力发电的方式,为当地提供稳定的电力资源。
该工程计划总投资XXX亿元,总占地面积XXX平方公里。
一、工程内容1. 水库建设水库建设是整个水电工程的核心部分,主要包括水库大坝、泄洪闸门、渠道引水等设施的建设。
水库大坝采用混凝土建造,高度约XXX米,总长度XXX米。
泄洪闸门设计为XXXX,可根据水位变化自动控制泄洪量。
渠道引水部分包括渠道的开挖和连接,以及水库到水电站的输水管道。
2. 水电站建设水电站建设是将水库储存的水能转换成电能的关键部分。
水电站建设主要包括水轮机、进口水闸、发电机组等设备的安装和调试工作。
水电站采用XXXX型式水轮机,额定装机容量为XXX千瓦,发电机组选用XXXX品牌,具有高效率和稳定性。
进口水闸的设计允许调控不同的水位,以适应不同的发电需求。
3. 输电线路建设输电线路建设是将水电站发出的电能输送到用户的关键部分。
输电线路包括输电塔、输电线路和变电站等设施的建设。
输电线路采用XXXX型号高压输电线路,线路长度约XXX公里,通过高压输电塔连接水电站和变电站。
变电站设计为XXXX型式,可将高压电转变成用户所需的低压电能。
二、施工组织1. 项目部成立成立项目部,项目部人员按照职责分工,实行专人负责、分工协作的管理体制。
项目部设置总工程师、工程经理、安全总监等职位,严格遵守国家相关规定,合理安排施工人员配备。
2. 施工队伍建设根据工程的具体情况,选择符合条件的工地和设备,组织施工队伍进行施工。
施工队伍包括土建工程队、机械施工队、电气安装队等不同专业的队伍。
每个施工队伍由专业的技术人员和熟练的工人组成,确保施工质量和安全。
3. 施工计划制定根据项目的工程量和时间要求,制定详细的施工计划,明确施工任务和目标,合理安排工期和资金,保证施工进度和质量。
福建棉花滩水电站工程施工组织设计中国水利水电闽江工程技术局目 录第1章概述...............................................................................................................................1-11.1工程概况...............................................................................................................................1-11.2地形和地质...........................................................................................................................1-11.3水文和气象...........................................................................................................................1-11.4主要工程量...........................................................................................................................1-21.5主要控制性施工进度............................................................................................................1-21.6工程特点...............................................................................................................................1-31.7主要施工方法........................................................................................................................1-31.7.1导流...............................................................................................................................1-41.7.2坝基开挖.......................................................................................................................1-41.7.3大坝混凝土施工方案...................................................................................................1-41.7.4模板...............................................................................................................................1-4第2章施工组织机构.....................................................................................................................2-5第3章施工总体布置.....................................................................................................................3-63.1布置条件...............................................................................................................................3-63.1.1工程区地形...................................................................................................................3-63.1.2交通条件.......................................................................................................................3-63.1.3建设单位提供的大坝标营地........................................................................................3-63.1.4砂、石料场...................................................................................................................3-13.1.5环境保护要求...............................................................................................................3-13.1.6供电条件.......................................................................................................................3-23.1.7施工通讯.......................................................................................................................3-23.1.8建设单位在桂竹桥头设有0号柴油加油站。
............................................................3-23.2布置特点...............................................................................................................................3-23.3风、水、电及通讯系统布置................................................................................................3-23.3.1供风...............................................................................................................................3-23.3.2供水...............................................................................................................................3-33.3.3施工用电.......................................................................................................................3-73.3.4施工通讯.......................................................................................................................3-83.4场内施工道路布置................................................................................................................3-83.4.1营地施工道路...............................................................................................................3-83.4.2大坝基坑内的施工道路...............................................................................................3-83.4.3其他交通道路.............................................................................................................3-103.5营地规划.............................................................................................................................3-103.5.1 1号营地布置...............................................................................................................3-103.6砂石开采、加工系统及混凝土拌合系统..........................................................................3-123.6.1背头坑采石场.............................................................................................................3-123.6.2青溪天然砂料场..........................................................................................................3-123.6.3砂石加工及混凝土拌合系统......................................................................................3-123.7碴场规划.............................................................................................................................3-123.8其他辅助设施......................................................................................................................3-133.8.1背头坑采石场辅助设施.............................................................................................3-133.8.2青溪砂料场辅助设施.................................................................................................3-133.8.3火工品库.....................................................................................................................3-133.8.4供油.............................................................................................................................3-133.8.5现场指挥中心.............................................................................................................3-133.8.6现场停车场及其他.....................................................................................................3-14第4章砂石料和拌合系统的设计与施工...................................................................................4-154.1砂石料系统.........................................................................................................................4-154.1.1生产规模.....................................................................................................................4-154.1.2生产工艺流程.............................................................................................................4-164.1.3工厂的布置.................................................................................................................4-174.1.4骨料的存储及运输.....................................................................................................4-184.1.5砂石骨料的质量控制.................................................................................................4-194.1.6砂石料工厂的电气控制.............................................................................................4-214.2混凝土拌合系统..................................................................................................................4-224.2.1拌合系统生产强度计算.............................................................................................4-224.2.2混凝土拌合系统的布置.............................................................................................4-224.2.3水泥和粉煤灰的贮运.................................................................................................4-234.2.4砂石骨料的贮运.........................................................................................................4-234.2.5混凝土的运输.............................................................................................................4-23第5章施工总进度.......................................................................................................................5-255.1编制依据和原则..................................................................................................................5-255.1.1编制依据.....................................................................................................................5-255.1.2编制原则.....................................................................................................................5-255.2施工控制性进度..................................................................................................................5-265.3施工程序及工期..................................................................................................................5-285.3.1临建工程.....................................................................................................................5-285.3.2导流工程.....................................................................................................................5-295.3.3主体工程施工.............................................................................................................5-295.4施工关键线路......................................................................................................................5-31第6章施工测量、水文和安全监测...........................................................................................6-336.1施工控制测量和放样..........................................................................................................6-336.1.1测量资料复测.............................................................................................................6-336.1.2施工测量.....................................................................................................................6-336.2水文预报方法......................................................................................................................6-356.3安全监测.............................................................................................................................6-356.3.1原型观测项目.............................................................................................................6-356.3.2外部观测部分.............................................................................................................6-366.3.3内部观测部分.............................................................................................................6-366.3.4施工观测及记录.........................................................................................................6-37。
