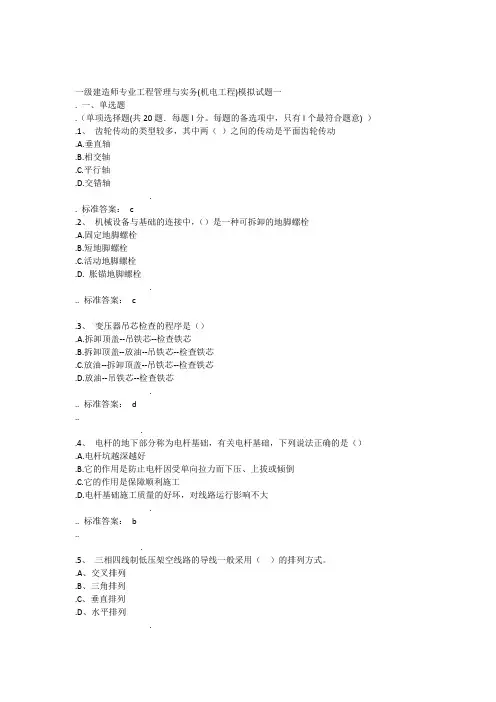

一级建造师专业工程管理与实务模拟试题一
- 格式:docx
- 大小:32.22 KB
- 文档页数:20
2012 年一级建造师《专业工程管理与实务(机电工程) 》模
拟试题一
2012 年一级建造师 《专业工程管理与实务 (机电工程) 》 模拟试题一一、单选题(共 20 题,共 20.00 分)
1、黑色金属材料通常是指( )。
A. 低合金结构钢
B. 重金属
C. 轻金属
D. 钛合金
选项: A B C D 2、异步电动机与同步电机相比其缺点 是( )。
A. 转速不恒定
B. 功率因数不高
C. 启动性能差
D. 调整性能较差
选项: A B C D 3、填料塔是静置设备中的( )。
A. 换热设备
B. 反应设备 C. 分离设备
D. 过滤设备
选项: A B C D 4、结构简单、坚固耐用、运行可靠、 维护方便、启动容易、成本低,但调速困难、功率因数偏低 的电动机应是( )。
A. 同步电动机
B. 直流电动机
C. 单相电动机
D. 异步电动机
选项: A B C D 5、精密、大型设备安装基础需要考虑 减小基础振幅、减弱基础振动或控制基础沉降等,最适合采 用的基础是( )。
A. 扩展基础
B. 联合基础
C. 桩基础
D. 沉井基础
选项: A B C D 6、机电设备安装中, ( )是综合检 验设备制造和设备安装质量的重要环节。
A. 工程验收
B. 中间交接
C. 精度检测与调整
D. 调整与试运转
选项: A B C D 7、输配电架空线路施工工序为:勘测
定位、基础施工、 ( )等。
A. 放线施工、电杆组装、立杆、拉线施工
B. 拉线施工、放线施工、电杆组装、立杆
C. 立杆、拉线施工、放线施工、电杆组装
D. 电杆组装、立杆、拉线施工、放线施工
选项: A B C D 8、 热力管道安装时设置的坡度应与
介质流向相同,以避免( )。
A. 发生噪声
B. 气液混合
C. 被堵塞
D. 铺设困难 选项: A B C D 9、自动化仪表设备的取源部件在砌体 和混凝土浇注体上安装时,最好的做法是( )。
A. 在砌筑或浇注前定位好取源部件
B. 在砌筑或浇注中预留安装孔
C. 在砌筑或浇注同时埋入取源部件
D. 在砌筑或浇注后钻孔安装取源部部件
选项: A B C D 10 、空调制冷系统管道绝热施工应在 ( )进行。
A. 管道系统强度试验前
B. 管道系统严密性检验后
C. 防腐处理前
D. 制冷系统调试后
选项: A B C D 11、公安消防机构与其他单位共同核
查工程实体是否符合经审核批准的消防设计的消防验收属 于( )。
A. 结论评定
B. 现场验收
C. 现场检查
D. 验收受理 选项: A B C D 12 、在建筑智能工程各系统中,能实 现能源管理自动化,达到优化使用能源的系统是( )。
A. 建筑设备自动化系统
B. 办公自动化系统
C. 综合布线系统
D. 智能住宅小区
选项: A B C D 13 、只是在由多台起重机共同抬吊某
一设备时,才考虑(
A.惯性载荷 )。
B. 不均衡载荷
C. 风载荷
D. 动载荷
选项: A B C D 14 、有关焊接工艺评定和焊接工艺评 定报告的作用,正确的说法是( )。
A. 焊接工艺评定报告可直接指导生产
B. 焊接工艺评定报告是焊接工艺细则卡的说明
C. 焊接工艺评定报告只能作为一份焊接工艺卡的依据
D. 焊接工艺评定用于验证焊接工艺方案的正确性 选项: A B C D 15 、施工企业使用强制检定的计量器 具,应向指定的计量检定机构申请( )。
A. 后续检定
B. 使用检定
C. 周期检定
D. 仲裁检定
选项: A B C D 16、 根据已确定的流动式起重机的幅 度、臂长,查特性曲线,确定其( )。
A. 被吊设备高度
B. 额定起重量
C. 设备及索吊具重量
D. 站位位置
选项: A B C D 17 、设备安装中采用的各种计量和检 测设备,应符合国家现行计量法规,精度等级不应低于( )
的精度等级。
A. 标准规定
B. 最佳等级
C. 使用等级 D. 被检对象
选项: A B C D 18 、可以不用逐个进行壳体压力试验 和密封性试验的阀门是输送( )的管道阀门。
A. 剧毒流体
B. 可燃流体
C. 设计压力大于1MPa
D. 设计压力等于1MPa热水
检验项目不包括( )。
A. 余高
B. 焊瘤
C. 凹陷
D. 咬边
选项: A B C D 20 、管道进行气压试验的正确步骤是 ( )。
A. 缓慢升压至试验压力的 30%^按试验压力的10%逐级 升压后每级稳压 3min -直至试验压力稳压 10min -试验压 力降至设计压力涂发泡剂检验不泄漏为合格
B. 缓慢升压至试验压力的 50%-按试验压力的10%逐级 升压后每级稳压 3min -直至试验压力稳压 10min -试验压 力降至设计压力涂发泡剂检验不泄漏为合格
C. 缓慢升压至试验压力-稳压 1 0 m i n -涂刷发泡剂检 验不泄漏为合格
D. 缓慢升压至试验压力-稳压 10min -试验压力降至设 计压力保持 30 min -以压力不降无渗漏为合格 选项:A B C D E 2 、管道气压试验可以根据输送介 返回顶部
1、工程平面控制网的测量方法有(
A. 三角测量法
B. 导线测量法
C. 水准测量法
D. 三边测量法
E. 电磁波测距
质的要求,以选用( )气体为宜
A. 空气
B. 氮气
C. 氧气
D. 天然气
E. CO 气
设要求( ) A. 不应敷设在高温管道的上方
B. 不应敷设在具有腐蚀性液体管道的正下方
C. 不应敷设在高温管道的下方
D. 与管道绝热层之间的距离应》 200mm
E. 与管道绝热层之间的距离应》 100mm
选项:A B C D E 4、按管道的设计压力分类可将管 道分类为( )。
A. 低压管道
B. 长输管道
C. 公用管道
D. 高压管道
E. 工业管道
选项: A B C D E 5、防潮层在室外施工不宜在 ( )
时进行。
A. 冬天
B雨天
C. 风天
D. 雪天
E. 曝晒 选项:A B C D E 6、关于消防系统的调试要求,叙 述正确的是( )。
A. 消防工程安装完毕,应进行系统调试
B. 消防工程安装完毕,以建设单位为主,对固定灭火系
统进行调试检验
C. 系统调试的方案制订者,要经消防专业考试合格
D. 系统调试的作业操作者,要经专门培训考核合格
E. 系统调试使用的仪器应在周检有效期内
选项: A B C D E 7、从空间占位看,电梯设备的基 本构成由( )组成。
A. 机房
B. 井道
C. 轿厢
D层站
E层门
选项: A B C D E 8、需要对特种设备制造过程进行 监督检验的特种设备有( )等。
A. 压力容器
B. 电梯
C. 起重机械 D. 锅炉
E. 大型游乐设施
选项:A B C D E 9、强制检定是固定检定的关系, 实行( )的检定,使用单位没有选择的余地。
A. 定检定人员
B. 定点
C. 定期
D. 定检定程序
E. 定检标准
选项: A B C D E 10、用户安全用电事故报告规定的 内容包括:( )等。
A. 人身触电重伤
B. 专线掉闸
C. 停电期间向电力系统倒送电
D. 电气火灾
E全厂停电 选项:A B C D E 三、简答题(共 6题,共60.00分)
返回顶部
1、 背景资料:某机电总承包公司通过投标承接,一栋超 高层办公楼的机电安装工程。总承包公司中标后,业主向总 承包公司提出超出招标文件中主要合同条款的附加条件,并 以此作为签订合同的前提。附加条件包括①增加净化空调系 统工程:②将原计划总工期 20个月改为18个月。
总承包公司与业主签订合同后,征得业主同意,将其中 的几项分部工程分包给了几家具有相应资质条件的分包单 位。为了防止分包单位延误工程进度, 合同条款有如下内容:
"如果分包单位落后于分包合同规定的工程进度, 总承包
公司可以指示分包单位采取必要的措施来加快工程进度。对 由于分包单位的延误所产生的误期损失,总承包公司可以从 已完工作所商定的进度款中扣除部分金额作为对分包单位 的罚款处理 ".消防工程完工后,总承包公司向建设单位和公
安消防机构提出申请,要求对竣工工程进行消防验收,征得
公安消防机构同意后,建设单位组织监理、总承包公司和分 包单位共同参加现场检查和现场验收。
电梯安装中接受了当地安全监察机构的指导和监控,安 装结束经自检后,由总承包公司调试,最后由建设单位将检 验和调试的结果告知国务院特种设备安全监督管理部门核 准的检验检测机构,要求监督检查。
问题:
1. 业主与总承包公司签订合同时哪些做法违反法律规 定?法律依据是什么?
2. 总承包公司与分包单位订立的合同中有哪些不利于总 承包公司的条款?指出并说明。
3. 指出消防系统工程验收中不正确之处,正确的消防系 统工程验收应如何进行?
4. 指出电梯安装工程监督检验过程中不正确之处,并予 以纠正。
2、
背景资料: A 公司应邀参加氮制造厂合成压缩工段技改 工程投标,招标书说明,以工期安排最短、最合理为中标主 要条件。 A 公司技术部门依据招标书指出的工程内容编制了 网络计划(见下图) 。
附加说明:1.配管包括机泵本体配管 25d,塔器本体配管 20d,塔机间连接配管15d;2.试运行包含空负荷单机和联动试 运转,考虑不可预见因素较多, 计划安排 15d 的试运行时间。
A 公司总工程师审核认为网络图不符合最短工期要约, 退回重编,要求附加说明。
经修改重编网络图, A 公司最后中标。 施工中无损检测发现甲供的高压管件焊缝存在缺陷,退
