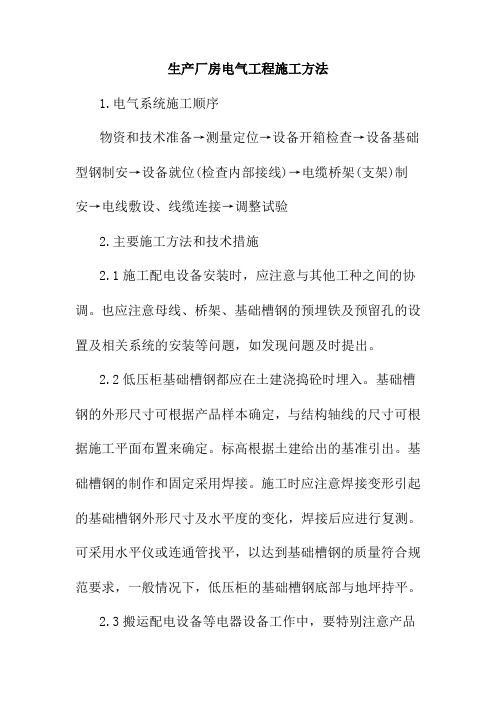

生产厂房电气工程施工方法1.电气系统施工顺序物资和技术准备→测量定位→设备开箱检查→设备基础型钢制安→设备就位(检查内部接线)→电缆桥架(支架)制安→电线敷设、线缆连接→调整试验2.主要施工方法和技术措施2.1施工配电设备安装时,应注意与其他工种之间的协调。
也应注意母线、桥架、基础槽钢的预埋铁及预留孔的设置及相关系统的安装等问题,如发现问题及时提出。
2.2低压柜基础槽钢都应在土建浇捣砼时埋入。
基础槽钢的外形尺寸可根据产品样本确定,与结构轴线的尺寸可根据施工平面布置来确定。
标高根据土建给出的基准引出。
基础槽钢的制作和固定采用焊接。
施工时应注意焊接变形引起的基础槽钢外形尺寸及水平度的变化,焊接后应进行复测。
可采用水平仪或连通管找平,以达到基础槽钢的质量符合规范要求,一般情况下,低压柜的基础槽钢底部与地坪持平。
2.3搬运配电设备等电器设备工作中,要特别注意产品的保护。
搬运点必须在重心下面,防止倾倒损坏设备,也不能碰撞、摩擦。
2.4配电设备安装必须符合设计要求,固定应可靠,同时应确保设备运行时不可能被人所触及。
必须便于维修人员在安全位置观察仪表。
2.5根据柜的平面布置,按先里后外的原则,安排柜进场,就位后用螺栓及时固定。
安装后手车式柜的手车推拉应灵活、轻便,无卡阻、碰撞现场。
进入工作位置时,动静触头的间隙应符合产品要求。
抽屉式柜的机械联锁或电气联锁装置应动作正确可靠,断路器分闸后,隔离触头才能分开,抽屉推拉应灵活轻便,无卡阻、碰撞现象。
柜与基础槽钢应可靠接地。
2.6母线不能在地上拖拉,吊装时吊索根据起吊重量采用白棕绳或套上橡皮管的钢丝绳。
安装好后应做好防潮、防尘措施。
2.7电缆头应固定并挂好标志牌,柜的二次线排列应整齐,端号应清晰不褪色,并留有足够的余量。
3.配电箱安装配电箱安装包括动力配箱、照明配电箱、电源控制箱安装。
3.1施工准备:施工配电箱安装所需机具满足施工需要、材料充足、人员配备齐全,同时完成配电箱安装技术交底。
厂房配电工程施工方案一、项目概况本工程为某某公司厂房配电工程,位于某某市某某区,占地面积约XX平方米。
厂房主要用于生产加工,需要配备稳定可靠的电力供应系统。
本工程施工内容包括变压器室、配电室、电缆线路铺设、电气设备安装等。
二、施工准备1、人员配备:本工程需配备电力工程技术人员、电工、协管员等,并根据实际情况增加或减少人员。
2、材料准备:根据设计要求和现场实际情况准备所需的电缆、开关设备、配电箱等。
3、施工机具:准备搅拌机、钻孔机、电焊机、压接工具等所需施工机具。
4、施工图纸:梳理好施工图纸和工程计划,确保施工按图施工。
5、交底会议:组织现场施工人员进行工程技术交底,确保施工人员了解工程要求和安全规范。
三、安全措施1、施工现场应设置安全警示带,工地内设置明显的安全标识,保证施工现场的安全。
2、严格遵守电气安全操作规程,严禁无证操作,严格执行电气作业通行证制度。
3、施工现场应设置消防器材,并定期进行消防演练。
4、施工现场应设置警示标识,进行安全技术交底。
四、施工流程1、变压器室施工(1)布置现场:将变压器设备搬入指定位置,进行基础和地网的施工。
安装变压器设备,设置防护装置。
(2)进行电气连接:进行变压器的绝缘测试、接地测试,确保变压器的电气连接符合安全要求。
2、配电室施工(1)配电设备安装:将配电箱等电气设备按照施工图纸要求安装,并进行连接。
(2)电缆敷设:按照设计要求进行电缆敷设,保证布线合理、美观。
(3)接地处理:对配电设备进行接地处理,确保设备接地可靠、安全。
3、电缆线路铺设(1)进行线路预埋:根据设计要求进行电缆铺设和预埋。
(2)绝缘测试:对线路进行绝缘测试,确保电缆绝缘良好。
(3)接线接头:进行电缆接头的压接、连接等工作。
4、电气设备安装(1)安装电气设备:根据设计要求,对各类电气设备进行安装。
(2)电气连接:进行电气设备的接线、连接等工作。
五、施工质量控制1、严格遵守设计要求,确保施工过程符合设计规范和标准。
厂房电气工程方案一、项目概况本项目为某某公司新建厂房电气工程,占地面积10000平方米,建筑面积6000平方米,包括车间、办公楼、库房及停车场等,周边环境无高压电力线路、无雨水倒灌及无辐射源等干扰。
二、电气系统设计1. 供电系统本项目的供电方式为供电点近,选用市电作为主要电源。
供电电压等级为380V/220V三相四线制。
电气主线采用双回路供电设计,保障主要设备的运行。
2. 配电系统本项目将分别设置两个配电房,根据各自负荷情况分别设置主配电柜和备用配电柜。
设备的具体配置及其参数如下:a)主配电柜:采用GB7251.1-2005《低压成套开关设备》标准设计,设备品牌为ABB、西门子等国际知名品牌,额定电流不小于400A,保护等级不小于IP54.b)备用配电柜:采用GB7251.1-2005《低压成套开关设备》标准设计,设备品牌为ABB、西门子等国际知名品牌,额定电流为不小于200A,保护等级不小于IP54。
3. 接地系统本项目采用TT接地方式,通过设置接地网和接地极等措施,可确保电气设备及人身安全。
4. 照明系统a)根据相关标准要求,厂房内将设置适量的照明灯具,确保作业区域照度大于300lux。
b)选用国产优质照明设备,品牌如飞利浦、欧司朗等。
5. 系统接地a)本项目采用单点接地,采用标准导体进行接地。
b)场地内的各个建筑物及设备均要求连接到接地电网上。
三、电气监控系统1. 总控制室设计总控制室,配备PLC、DCS等控制设备,实现对厂房内各设备的远程监控。
2. 消防监控本项目将安装消防报警系统,设备包括烟感、手报、声光报警器等,以便对火灾进行及时监控和报警。
3. 温度监控选用温度传感器和温度控制器,对厂房内的温度进行实时监控和报警。
4. 设备状态监控设备状态监控主要包括电机运行状态、电气设备运行状态、照明设备状态等,以便实时了解设备运行情况。
四、安全保障1. 设备安全采用过载保护装置、漏电保护装置等,确保设备运行安全可靠。
厂房电气安装工程施工方案及工艺方法一、项目概述本工程为一座厂房电气安装工程,主要包括厂房内照明、插座、动力配电系统、电缆敷设等。
为确保工程质量、安全、经济,特制定以下施工方案及工艺方法。
二、施工组织1.设立项目经理负责整个工程的施工组织,其中包括工程计划、材料、人力资源的管理。
2.设立安全、质量、进度、材料、人工等监督检查机构,并制定相应的检查制度。
3.配备一定数量、规格符合要求的施工人员,并确保他们具备相应的安全生产教育、岗位担任资格。
4.组织开展必要的技术交底、安全培训,确保施工人员严格按照施工方案与工艺方法进行施工作业。
三、施工方案1.厂房内照明:根据设计要求,选用符合国家标准的灯具,布置合理的照明点位,保证工作区域光照适宜。
2.插座:根据工作需要,在合适的位置安装插座,确保供电可靠、用电安全。
3.动力配电系统:采用低压配电柜进行动力配电,确保各回路可调、可控、可靠。
4.电缆敷设:根据设计要求,用槽道敷设电缆并进行必要的固定与保护,保证电缆线路完整、可靠。
四、工艺方法1.安装灯具:按照设计要求布置灯具的位置和数量,在安装前检查灯具及线路的质量状况。
安装时要求固定牢固,接线连接牢靠,确保供电正常。
2.安装插座:按照设计要求布置插座位置和数量,并确认导线的规格、长度符合要求。
确保插座安全规范、接线可靠。
3.动力配电系统:选用质量可靠、功能完善的低压配电柜,并按照设计要求进行线路连接和调试,保证配电正常运行,回路正常供电。
4.电缆敷设:根据设计要求选择适当的敷设方式(管道、槽道、架顶等),并根据电缆型号和截面积确定合适的电缆槽道尺寸。
在敷设过程中,要严格按照电缆敷设规范进行,保证电缆的走向正确、固定可靠,并进行必要的线路标识。
5.防火和防爆措施:根据工厂的特殊要求,在安装电缆和电气设备时,要严格按照防火、防爆规定进行操作。
对于易燃易爆物品周围的电缆和电气设备要尽量采取防护措施,确保工作区域的安全。
第1篇一、工程概述本工程为某工业园区内一座厂房的供电工程施工,主要内容包括电力线路的架设、配电设备的安装以及电气设备的调试等。
工程地点位于工业园区内,占地面积约10万平方米,建筑面积约2万平方米。
工程总投资约500万元,预计工期为3个月。
二、施工组织与管理1. 施工队伍:成立专门的施工队伍,包括电气工程师、电气技师、电工等,确保施工质量和进度。
2. 施工现场管理:设立施工现场负责人,负责施工过程中的协调、监督和管理工作。
同时,设立安全员,负责施工现场的安全管理工作。
3. 施工进度管理:制定详细的施工进度计划,明确各阶段的施工任务和时间节点,确保工程按期完成。
4. 施工质量管理:严格执行国家相关标准和规范,对施工过程进行严格控制,确保工程质量。
三、施工方案1. 电力线路架设(1)施工准备:根据设计图纸,确定线路路径,进行现场勘察,确保线路路径安全、合理。
(2)施工方法:采用高压电缆敷设方式,电缆敷设过程中注意电缆的弯曲半径,避免损坏电缆。
(3)施工要求:电缆敷设前,需进行电缆绝缘测试,确保电缆质量合格。
电缆敷设后,进行电缆接地处理,确保安全。
2. 配电设备安装(1)施工准备:根据设计图纸,选择合适的配电设备,进行设备验收。
(2)施工方法:按照配电设备的安装要求,进行设备的安装和调试。
(3)施工要求:配电设备安装过程中,注意设备的固定牢固,确保安全运行。
3. 电气设备调试(1)施工准备:根据设计图纸,对电气设备进行分类,制定调试方案。
(2)施工方法:按照调试方案,对电气设备进行调试,确保设备正常运行。
(3)施工要求:调试过程中,注意设备参数的调整,确保设备性能稳定。
四、施工安全措施1. 施工现场安全:设立安全警示标志,进行现场安全培训,提高施工人员的安全意识。
2. 施工用电安全:严格按照国家相关标准,对施工现场的用电设备进行定期检查,确保用电安全。
3. 施工人员安全:对施工人员进行安全培训,提高施工人员的安全操作技能。
电气专项施工方案(厂房)一、前言在厂房建设中,电气专项施工方案是至关重要的一环。
良好的电气系统设计和施工方案能够保障厂房设备的正常运行,提高生产效率,确保工作安全。
本文将从电气专项施工方案的设计要点、施工过程和注意事项等方面进行详细介绍。
二、设计要点1. 电气系统布置在厂房电气系统设计中,应根据厂房的布局结构和用电需求,科学合理地布置电气设备和电缆线路,确保供电的可靠性和稳定性。
应合理设计电气主干线路、分支线路、照明线路等,避免线路交叉、积水等情况。
2. 电气设备选型在选择电气设备时,应根据厂房用电负荷及功能需求,合理选用符合标准的电气设备,确保设备的品质和性能满足厂房的需求。
同时,应注意设备的数量、功率、安全性等方面的考虑。
3. 接地设计厂房的接地设计是电气系统中至关重要的一环,它能够保障工作人员和设备的安全。
在接地设计中,应根据厂房的地质条件、建筑结构等因素,合理设计接地系统,确保接地电阻小于规定值,避免接地故障导致的安全事故。
三、施工过程1. 施工准备在开始电气专项施工前,应做好充分的施工准备工作,包括工程图纸审核、施工人员培训、施工材料采购等。
同时,要制定详细的施工计划和安全措施,确保施工过程顺利进行。
2. 施工操作在进行电气专项施工时,应严格按照设计要求和安全规范进行操作,遵循施工流程,确保施工质量和安全。
施工人员要具备专业技能和操作经验,避免造成人员伤害和设备损坏。
3. 施工验收电气专项施工完成后,应进行严格的验收工作,包括设备运行检测、接地电阻测试、线路接线检查等。
必要时应邀请第三方机构进行验收,确保施工质量合格,同时做好施工记录和档案管理工作。
四、注意事项1.施工现场应设置明显的警示标识,确保施工安全。
2.施工人员应穿戴好个人防护装备,遵守操作规程。
3.在施工过程中,要及时处理意外情况,保障施工人员和设备的安全。
4.施工结束后,应做好施工清理工作,保持施工现场整洁。
五、结语电气专项施工方案的设计和施工是厂房建设中不可或缺的环节,它关乎厂房设备运行的安全稳定性。
一、工程概况本工程为某工业厂房电气施工项目,主要包括供电系统、照明系统、动力系统、弱电系统等。
工程地点位于XX市XX工业园区,占地面积约XX平方米,总建筑面积约XX平方米。
施工工期为XX个月。
二、施工准备1. 技术准备(1)熟悉工程设计图纸,了解工程结构、设备、材料等信息。
(2)编制施工组织设计,明确施工方案、施工工艺、质量控制措施等。
(3)组织施工人员学习相关规范、标准和操作规程。
2. 材料准备(1)根据工程设计图纸和施工方案,确定所需材料种类、规格、数量。
(2)采购符合国家标准的电气设备、电缆、电线、开关、插座等材料。
(3)检查材料质量,确保材料符合要求。
3. 人员准备(1)组织施工队伍,明确各岗位人员职责。
(2)对施工人员进行技术培训,提高施工技能和安全意识。
(3)配备必要的安全防护用品,确保施工安全。
三、施工工艺1. 供电系统施工(1)按照设计要求,进行电缆沟开挖、铺设。
(2)安装配电柜、配电箱,连接电缆、电线。
(3)进行电缆敷设、接线、绝缘测试,确保供电系统安全可靠。
2. 照明系统施工(1)按照设计要求,进行照明灯具的安装。
(2)进行照明线路敷设、接线,确保照明效果。
(3)进行照明系统调试,确保照明质量。
3. 动力系统施工(1)按照设计要求,进行动力设备安装。
(2)进行动力线路敷设、接线,确保动力系统稳定运行。
(3)进行动力系统调试,确保动力质量。
4. 弱电系统施工(1)按照设计要求,进行弱电设备安装。
(2)进行弱电线路敷设、接线,确保弱电系统稳定运行。
(3)进行弱电系统调试,确保弱电质量。
四、质量控制1. 严格按照国家相关规范、标准和施工图纸进行施工。
2. 对施工过程中发现的质量问题,及时进行整改。
3. 对关键工序进行质量检查,确保工程质量。
4. 对施工过程中产生的废料、垃圾进行分类处理,确保施工现场整洁。
五、安全管理1. 严格执行施工现场安全管理规定,确保施工安全。
2. 对施工人员进行安全教育培训,提高安全意识。
工业电气工程施工方案一、项目概述本工程项目位于XX省XX市,是一座新建的工业厂房项目,总建筑面积为XXXX平方米。
本工程项目包括了工业厂房的建筑结构和电气系统的安装,其中电气系统的施工范围涵盖了配电系统、照明系统、动力系统、消防报警系统等。
本施工方案主要针对工业电气系统的施工进行详细规划和安排。
二、施工准备在正式施工前,施工单位应当对现场进行全面的勘测和勘探,了解现场的地形地貌和地下管线等情况。
同时,施工单位应当制定详细的施工计划和工作安排,对施工的人员、设备和材料进行充分准备。
1. 人员准备:施工单位应当组织专业的电气工程技术人员和施工人员,确保他们具有丰富的电气施工经验和技能,能够熟练操作各种施工设备和工具。
2. 设备准备:施工单位应当准备好各种电气施工设备和工具,包括起重机械、电气焊接设备、电气测试仪器等。
3. 材料准备:施工单位应当根据工程设计要求,准备好各种电气施工所需的材料和配件,确保能够满足施工的需要。
4. 安全保障:施工单位应当对施工现场进行安全检查,落实施工现场的安全生产责任制,确保施工过程中安全可控。
三、施工流程1. 配电系统施工:配电系统是工业电气系统的重要组成部分,施工单位应当按照设计要求和施工图纸进行布线、安装设备和配电盘等工作。
2. 照明系统施工:工厂的良好照明系统能够提高工作效率,施工单位应当按照设计要求进行灯具的安装和线路敷设等工作。
3. 动力系统施工:动力系统是工厂生产的关键能源,施工单位应当对动力设备进行安装和线路连接等工作。
4. 消防报警系统施工:消防报警系统是工厂安全的重要保障,施工单位应当按照设计要求进行消防设备的安装和系统的联调测试等工作。
四、施工质量控制1. 严格按照施工图纸和设计要求进行施工,确保施工质量符合标准。
2. 施工过程中要做好施工记录和验收记录,确保施工过程的可追溯性。
3. 施工结束后进行系统的联检和试运行,确保系统正常运行。
4. 施工结束后进行系统的调试和整定,确保系统的稳定性和可靠性。
一、工程概况本项目为一现代化厂房电气工程,主要包括变配电系统、动力照明系统、防雷接地系统、消防报警系统等。
工程地点位于我国某工业园区,占地面积约5000平方米,总建筑面积约10000平方米。
工程总投资约500万元,工期为3个月。
二、施工组织与管理1. 施工组织(1)成立电气工程施工领导小组,负责整个工程的施工组织、协调和管理工作。
(2)明确各施工班组职责,确保施工过程中各项工作有序进行。
(3)建立健全施工现场管理制度,确保施工现场安全、文明施工。
2. 施工管理(1)严格按照国家相关法律法规、设计文件、施工图纸和施工规范进行施工。
(2)加强施工现场的安全生产管理,严格执行安全生产责任制。
(3)加强对施工人员的技术培训和安全教育,提高施工人员的安全意识和技能。
三、施工方案1. 变配电系统(1)根据设计要求,选用合适的变压器、开关设备、电缆等材料。
(2)按照施工图纸和规范要求,进行变压器基础、电缆沟、电缆桥架等设施的施工。
(3)安装变压器、开关设备、电缆等,并进行调试和试运行。
2. 动力照明系统(1)按照设计要求,选用合适的电缆、灯具、开关等材料。
(2)按照施工图纸和规范要求,进行电缆敷设、灯具安装、开关安装等。
(3)进行动力照明系统的调试和试运行。
3. 防雷接地系统(1)按照设计要求,选用合适的避雷针、接地线、接地体等材料。
(2)按照施工图纸和规范要求,进行避雷针安装、接地线敷设、接地体施工等。
(3)进行防雷接地系统的调试和试运行。
4. 消防报警系统(1)按照设计要求,选用合适的火灾探测器、报警器、消防栓等材料。
(2)按照施工图纸和规范要求,进行火灾探测器安装、报警器安装、消防栓安装等。
(3)进行消防报警系统的调试和试运行。
四、施工进度安排1. 施工准备阶段:1周2. 变配电系统施工阶段:2周3. 动力照明系统施工阶段:2周4. 防雷接地系统施工阶段:1周5. 消防报警系统施工阶段:1周6. 调试和试运行阶段:1周五、质量保证措施1. 严格执行国家相关法律法规、设计文件、施工图纸和施工规范。
电气专项施工方案(厂房)(2)前言电气工程在厂房建设中扮演着至关重要的角色,它关乎到整个厂房的正常运转和生产效率。
为了确保电气设施的安全性、可靠性和高效性,我们需要制定合理的电气专项施工方案。
本文将针对厂房电气专项施工方案进行详细阐述,以确保电气工程施工顺利进行。
施工准备工作在正式开展电气工程施工前,需要进行充分的准备工作: - 详细了解电气设计图纸,确保了解各电气设备的位置、型号、功率等信息; - 确定施工所需的材料和设备,保证材料的质量符合相关标准; - 确定施工人员的技术标准和安全培训,确保施工人员具备相关证书和经验; - 制定详细的施工计划,包括施工时间节点、进度安排等; - 成立施工管理团队,负责监督施工进度和质量。
施工步骤步骤一:安装主电源系统1.安装主配电室电缆槽,确保布线合理、美观;2.安装主配电室配电柜,连接主电源线路,确保供电稳定;3.进行主电源系统的线路测试,确保电力传输正常。
步骤二:安装照明系统1.安装厂房照明灯具,根据照明设计要求进行布局;2.进行照明系统的电气连接,确保照明效果良好;3.调试照明系统,确保灯具正常工作。
步骤三:安装动力配电系统1.安装动力配电线路,连接主配电室与各用户设备;2.安装断路器、接触器等保护装置,确保电气设备的安全运行;3.进行动力配电系统的联合试验,确保动力供应正常。
步骤四:安装智能控制系统1.安装智能控制设备,连接各电气设备,实现智能控制功能;2.设置控制逻辑,调试控制系统,确保各设备正常运行;3.进行系统整体测试,验证控制系统各功能正常。
施工验收施工完成后,进行电气系统的全面验收: - 对各电气设备进行检测,确保设备安装牢固、连接正确; - 对电气线路进行绝缘测试,确保线路运行安全; - 运行各电气设备,检查其运行状态和效果; - 进行整体测试,验证电气系统运行稳定、符合设计要求。
总结电气专项施工方案(厂房)对于厂房建设至关重要,它关乎到整个厂房的正常运转和生产效率。
目录
1工程概况 (1)
2工程特点 (1)
3主要工程量 (1)
4编制依据及施工执行规范标准 (2)
5电气工程施工工序和部署 (3)
6工程施工原则 (4)
7电气工程设备、材料和配件的管理 (5)
8电气工程施工准备 (6)
9主要施工技术措施 (7)
10施工质量控制计划 (21)
11降低工程成本措施 (23)
12HSE控制计划 (23)
13竣工资料 (26)
14施工机具及手段用料计划 (27)
15劳动力安排计划 (28)
16施工进度计划(见附录) (29)
1工程概况
上海赛科50万吨/年芳烃烯抽提装置为赛科90万吨/年乙烯工程的配套项
目,该装置位于上海漕泾化学工业区内,由中国石化工程建设公司总承包,上海
高桥石化工程建设监理公司监理,中国石化集团宁波工程有限公司负责整个装置
的安装施工任务。
该工程于2003年10月开始安装工作,于2004年11月达到机
械完工条件,将于2005年5月竣工投产,开始投入商业运行。
本方案为整个芳烃抽提装置电气安装的施工指导措施。
芳烃抽提装置共划分
为塔区、构A区、构C区、罐区、泵区、管廊区等6个主要单元区域。
电气施工
范围包括中低压变配电系统设备安装调试、电缆线路安装、照明系统安装、接地
系统安装等。
2工程特点
本装置电气安装工程量大且比较集中,施工工期短,各专业交叉施工明显。
变配电所由丁二烯和芳烃两装置共用,2路6KV进线来自SECCO OSBL变电所,由
丁二烯(BEU)负责6KV开关柜设计,再由6KV开关柜HA04/HB04提供两路电源
给芳烃(AEU)的6/0.38KV变压器。
变压器一次侧进线电缆由BEU负责敷设并接线,AEU只负责变压器本身及下游部分的设计施工。
0.38KV系统供电采用双母线
分段运行方式。
本装置区域绝大部分为爆炸危险2区,13-D-1010和13-D-1012设备附
近区域为1区范围,对电气设备的防爆级别要求较高。
3主要工程量
电气安装工程主要实物工程量
序名称规格、型号单位数量备注
号
1 变压器S10-Ma-2000/6 台 2
2 低压开关柜ABB MNS3.0 台21
3 SCADA ABB SCADA 套 1 包括RTU560,EWS等
4 UPS SIMENS S5430 套 2
5 直流屏MK-80C-65AH/220V 台 1
6 低压母线桥Moeller XL 米32
7 防爆操作柱BZC51 套73
8 电缆桥架各种米3580
9 防爆照明配电箱台7
10 灯具套410
11 防爆接线盒套750
12 防爆插座套35
13 防爆断路器BLK52-20 套 2
14 电力电缆公里22.8
15 控制电缆公里14.8
16 电缆密封接头STAHL CDS 个54
17 钢管米1600
18 一般构件吨10
4编制依据及施工执行规范标准
4.1施工图及其他设计技术文件
50万吨/年芳烃抽提装置变电所电气部分
50万吨/年芳烃抽提装置配电部分
50万吨/年芳烃抽提装置照明部分
4.2标准规范
4.2.1 建筑电气工程施工质量验收规范(GB50303-2002)
4.2.2 电气装置安装工程高压电器施工及验收规范(GBJ147-90)
4.2.3 电气装置安装工程电力变压器、油浸电抗器、
互感器施工及验收规范(GBJ148-90)
4.2.4 电气装置安装工程母线装置施工及验收规范(GBJ149-90)
4.2.5 电气装置安装工程旋转电机施工及验收规范(GB50170-92)
4.2.6 电气装置安装工程盘柜及二次回路接线施工及验收规范(GB50171-92)4.2.7 电气装置安装工程电缆线路施工及验收规范(GB50168-92)
4.2.8 电气装置安装工程电气设备交接试验标准(GB50150-91)
4.2.9 电气装置安装工程爆炸和火灾危险环境
电气装置施工及验收规范(GB50257-96)
4.2.10 电气装置安装工程电力变流设备施工及验收规范(GB50255-96)
4.2.11 电气装置安装工程蓄电池施工及验收规范(GB50172-92)
4.2.12 建筑工程施工质量验收统一标准(GB50300-2001)
4.2.13 工程建设交工技术文件规定(SH3503-2001)
4.2.14 SECCO相关标准规范
4.2.15生产厂家有关图纸、技术资料
4.2.16专题会议纪要类文件
5电气工程施工工序和部署
5.1整体施工计划见施工网络计划图,详细计划将会根据整体计划进行安排。
工
程前期配合结构专业进行防雷接地安装、保护管预埋、电缆桥架安装、盘柜基础
槽钢安装及照明配管等工作。
工程中期进行盘柜及变压器安装调试、电缆保护
管、电缆敷设、电机检查接线、现场电气设备安装等工作。
工程后期主要进行照
明灯具安装试亮、系统模拟试验、变压器受电、单机试车、联动试车等工作。
5.2施工工序
施工前准备
6工程施工原则
材料、设备到货验收
变压器、盘柜、母线安装
桥架安装
变压器、盘柜调试、继电保护试验
电缆敷设
检查接线
系统试验
变压器受送电、单机试运
照明线槽(管)安装
灯具、照明箱安装
照明穿接线
绝缘测试
保护管安装
三查四定、交工验收
6.1 严格按照设计图纸施工规范要求和SECCO的规程要求施工,不得随意修改设计方案。
若 SECCO的技术规范标准高于国家规范标准执行SECCO标准,除此之外,还要执行总包方及监理对本电气安装工程施工的一些具体要求。
6.2 电气工程按先地下后地上的原则进行,严格按照电气施工工艺标准进行施
工,按照电气施工质量验收标准的要求进行检查和验收。
施工过程中应注意专业
交叉影响,以免返工造成人力资源和材料的浪费。
6.3 隐蔽工程严格按照有关程序进行报验,各方确认合格后方能隐蔽,并作好
隐蔽记录,各方签字后有效。
6.4 电气设备安装的有关建筑工程施工必须满足安装条件及设备或设计的特
殊要求。
对于电气设备基础、埋件等应与结构等专业按规定程序进行交接验收,
并有总包和监理参与,各方检查确认合格后签字有效。
6.5 所有电气工程用材料进厂前必须按设计和规范要求进行严格验收检验,并
按相关程序进行报验。
不合格或不符合施工要求的材料不得进入施工现场。
除地
脚螺栓或设计有特殊要求外,所有电气施工用的紧固件均为镀锌制品。
6.6 在进行电气施工时应严格遵守HSE提出的安全防护,劳动产品的保护和环境的保护的相关规定,加强临时用电的安全防护和管理。
6.7 施工中的记录要随时整理归类,所有施工过程控制资料、施工记录等要严
格按SECCO、SEI和监理要求的格式进行报验审批。
7电气工程设备、材料和配件的管理
7.1设备管理
7.1.1 设备到货要由供应部门组织总包方和业主现场代表、施工监理方代表及
施工技术质量有关人员进行联合检查验收,并签发确认单。
7.1.2 设备到货随机资料和设备合格证或质保书均由专人集中收存。
7.1.3 设备安装后要加以防护,对易损、易丢的器件应最后安装或安装后再拆
回存库保管。
