集中供热工程热源厂分项工程土建、安装标段施工组织设计
- 格式:doc
- 大小:675.00 KB
- 文档页数:46
供暖工程施工组织设计一、工程概况本项目为某城市供暖工程,主要包括热源设施、供热管网、热力站及室内供暖系统等。
供暖面积约为500万平方米,覆盖多个小区和公共建筑。
工程采用集中供暖方式,热源来自煤炭热电厂,通过供热管网将热量传输至各个供暖区域。
二、施工目标1. 确保工程质量:严格按照国家施工标准和规范进行施工,确保供暖系统安全、稳定、高效运行。
2. 保证工程进度:合理安排施工计划,确保工程按时完工,满足居民供暖需求。
3. 注重安全生产:加强施工现场安全管理,确保施工人员生命财产安全。
4. 提高环保水平:在施工过程中,采取措施减少对环境的影响,符合国家环保要求。
三、施工组织结构1. 项目管理层:负责整个供暖工程的组织、协调、管理和监督。
2. 施工技术部:负责编制施工方案、技术交底、施工图纸等。
3. 质量监督部:负责对施工过程进行质量监督,确保工程质量。
4. 安全监管部:负责施工现场的安全管理,预防安全事故的发生。
5. 材料设备部:负责采购、供应和管理施工所需的材料、设备。
6. 施工队伍:负责具体的施工作业,包括土建、管道、设备安装等。
四、施工流程1. 施工准备:包括施工现场勘察、施工方案制定、施工图纸审查等。
2. 施工进度计划:根据工程量和工期要求,编制施工进度计划,确保工程按时完成。
3. 施工技术交底:对施工人员进行技术培训,明确施工要求和技术标准。
4. 施工现场管理:包括施工现场的安全、环保、质量、进度等方面的管理。
5. 工程验收:工程完成后,进行验收,确保工程质量符合标准要求。
五、施工措施1. 质量保障措施:严格把控施工材料、设备质量,加强施工过程的质量监督。
2. 安全施工措施:加强施工现场的安全防护,对施工人员进行安全教育。
3. 环保措施:在施工过程中,采取措施减少噪音、粉尘、废水等对环境的影响。
4. 进度控制措施:合理安排施工计划,确保工程按时完工。
六、施工组织管理1. 加强项目管理,确保工程质量、安全、进度等方面的可控。
(此文档为word格式,下载后您可任意编辑修改!)目录一、工程概况二、施工总平面图三、施工准备四、施工现场管理五、施工进度计划六、施工进度计划保证措施七、分部工程施工方案八、质量保证措施九、安全生产措施城区集中供热项目一级管网土建及安装工程施工组织设计一、工程概况1、工程简述:本工程为*****集中供热一级管网土建安装工程,位于***市农二师师部城区范围******厂内,本次招标项目内容:图纸设计范围内集中供热一级管网工程的土建及安装所有内容,供热管网采暖热负荷为232.87MW,一期最大规模供暖面积为146.7万㎡。
流量G=4005.35M3。
1.4、布设水平地埋临时管网用于施工用水,施工用电根据施工高峰期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏。
1.5、根据该工程的规模和人员配置情况,在施工高峰期间每日用水量为70M3(包括砼拌制、养护、饮砖、零星用水、职工用水、消防用水)鉴于以上情况,现场主管配置DG50管,支线配置DG32的管子均可。
1.6、施工机械设备配置按工程施工特点进行选用,配置1m3链轨式挖掘机一台、配置6台东风自卸翻斗车、电焊机10台、钢筋切割机1台、强制性拌合机2台、插入式振捣器2套、平板振捣器1台、低压配电柜1台、配电箱4台、平板振动夯2台、电动试压泵2台。
1.7、根据施工段开挖情况,对施工路段进行维护,采用钢管搭设牢固,并设置明显的标志(挂红布、刷红白相间油漆、夜间需挂红灯)。
1.8、根据工程的实际情况需要,投入综合劳动力115人,其中砖工40人.砼工15人、普工20人、钢筋工2人、模板工5人、防水工5人、电焊工15人、机械工8人、电工2人、维修工3人。
根据工程施工进度情况安排好各工种人员的进场和退场工作,各工序要紧密衔接,合理搭配。
1.9、提出各种材料的用量计划,按工程进度情况上报,为保证材料计划的准确性,设专人校核,项目经理审批后方可实施。
1.10、根据工程特点,组织所需机械设备及时进场,派专人对机械设备检查和保养,确保施工期间机械设备工作状态完好。
集中供热工程施工组织设计方案一、项目简介本项目是一项集中供热工程,项目范围包括供热管网、换热站等设施的设计、施工和调试。
二、任务目标本工程的任务目标是在规定的时间内完成供热管网、换热站等设施的施工,并使其符合相关的设计、施工、安装和测试标准,保证供热系统的性能和质量符合合同要求。
三、技术要求1. 设计要求根据实际情况,确定供热管网的线路、管径、流量、管材和保温层等参数,并进行设计。
2. 施工要求(1)原材料选择。
(2)施工队伍的组建。
施工队伍应包括项目经理、安全专家、质量专家、施工员、电工、管道工等。
(3)施工现场管理。
施工现场应具备良好的通风、充分的照明、规范的通讯设备和安全设备。
(4)安全管理。
确保施工现场的安全,成立安全管理小组,并设置安全警报和保护措施。
(5)质量管理。
按照工程的质量控制规定执行施工任务。
所有工序都应符合国家和地方标准。
(6)电气设备安装。
电气设备应安装在符合技术要求的防火隔离室内,保证其正常使用。
(7)管道安装。
管道应根据设计图纸按规范要求安装,并进行检测,保证安装质量符合要求。
3. 调试要求(1)系统的机械设备的安装、调试和运行应符合相关的标准。
(2)电气系统的设计、施工、调试和运行应符合相关的标准。
(3)供热系统应进行实验室测试,然后进行现场测试和调试,确保系统的性能和质量符合要求。
四、施工方案(1)施工方案的基本思路采用工期控制的方法,提前规划好工作计划,并根据计划实施,注意施工队伍的协调和统一性。
同时,严格按照规范要求进行施工,确保施工质量和安全。
(2)施工流程1. 准备工作1.1 确定施工队伍的人员,成立现场施工队伍,制定施工计划,组织各项配件采购工作,准备施工所需物资。
1.2 按照设计要求,制定管道的安装方案,做好线路的规划工作。
2. 施工工序2.1 进行棚架和管道的安装和固定。
2.2 进行电气设备的安装、接线和调试。
2.3 进行管道和设备的保温、隔热和防腐处理。
供暖工程施工组织设计一、工程概况本项目为某城市供暖工程,主要包括供暖管道铺设、供暖设备安装、控制系统调试等工作。
工程覆盖区域为该城市的一部分住宅小区和商业区,供暖面积共计约100万平方米。
工程采用集中供暖方式,热源为城市热电厂。
工程总投资约为2亿元,计划工期为6个月。
二、施工组织设计原则1. 确保工程质量:严格按照国家相关法律法规、技术标准和规范要求进行施工,确保供暖工程质量达到优良水平。
2. 保证施工安全:加强施工现场安全管理,落实安全生产责任制,确保施工过程中不发生安全事故。
3. 提高施工效率:合理组织施工力量,优化施工流程,缩短施工周期,降低工程成本。
4. 减少对环境影响:在施工过程中,采取有效措施减少噪音、扬尘、废水等对周围环境的影响。
5. 文明施工:遵守施工现场文明施工规定,保障施工人员的生活和劳动条件,营造良好的施工氛围。
三、施工组织结构1. 项目管理机构:设立项目经理部,负责整个供暖工程的施工组织、协调和管理。
项目经理部下设工程部、技术部、质量部、安全部、材料部、财务部等职能部门。
2. 施工队伍:根据工程需求,组建专业化的施工队伍,包括管道铺设、设备安装、控制系统调试等专业施工人员。
3. 监理机构:聘请具有专业资质的监理单位对工程施工进行全程监理,确保工程质量、安全、进度等目标的实现。
四、施工进度计划1. 施工准备阶段:进行施工图纸审查、施工方案制定、施工队伍培训、材料采购等工作,预计用时1个月。
2. 施工阶段:按照供暖管道铺设、供暖设备安装、控制系统调试的顺序进行施工,预计用时4个月。
3. 验收阶段:进行工程质量、安全、环保等方面的验收,预计用时1个月。
五、施工资源配置1. 人力资源:根据施工进度计划和工程量,合理配置施工人员,确保施工高峰期时有足够的人力资源。
2. 材料资源:提前进行材料市场调查,确保供暖管道、设备等原材料的质量和供应。
3. 设备资源:根据施工需求,合理配置施工设备,如挖掘机、吊车、泵车等。
技术标投标文件(E地埋)第一章、概述第一节、工程内容概述濮阳市热力公司集中供热改造工程,位于濮阳市市区,工程规模为DN800—DN450高温水管线6.4km*2。
施工过程要求应全过程遵守国家和建设部颁发的规范、技术标准以及市政、安装和环保规定。
施工质量要求市政工程合格率100%、安装工程合格率100%。
工程拟定2010年8月10日开工,2010年10月10日完工。
濮阳市主城区地处黄河下游冲积平原上,地形平坦开阔,地势自西南向东北略有倾斜,其南北坡降为1/6000—1/8000,地面海拔高度为48~57米。
濮阳主城区地貌类型较为简单,地表下15m范围内均未新近冲积的松散沉积物。
根据地貌形态和成因,城区范围可分为三种地质单元,即黄河故道、古黄河漫滩、古黄河泛流平原工程地址区。
因而沉积了以轻亚粘土、粉细沙为主的地层,地基承载力在-4~-12m为100~150kpa、-12~-26米为160~200kpa,地下水埋深为-5.5米。
濮阳市热力公司集中供热改造工程E标段(M24至M35)范围为:从固定支墩M24(距昆吾路路东约10米)沿胜利路路南向东过开州路,再向东到振兴路西地埋固定支墩M35(距振兴路路西约10米),长2*990M,管径为¢630直埋式预制保温螺旋钢管。
招标人依据《建设工程工程量清单计价规范》、《河南省建设工程工程量清单综合单价》、《河南省建设工程工程量清单计价实施细则》、施工图提供的工程量清单,濮阳市热力公司集中供热改造工程E标段工程内容包括:1、拆除Φ630ⅹ10直埋保温管道1982m。
工作内容包括:a、拆除Φ630ⅹ10直埋保温管道。
b、拆除放气、放水装置等附件。
c、旧保温管道、阀门及其附件清运到业主指定地方。
d、建筑垃圾及废弃物清理外运,运距自定。
2、拆除彩砖人行道2576.5m2。
工作内容包括:a、拆除彩砖人行道,厚50MM。
b、拆除彩砖人行道垫层,砼垫层厚100MM,灰土厚150MM。

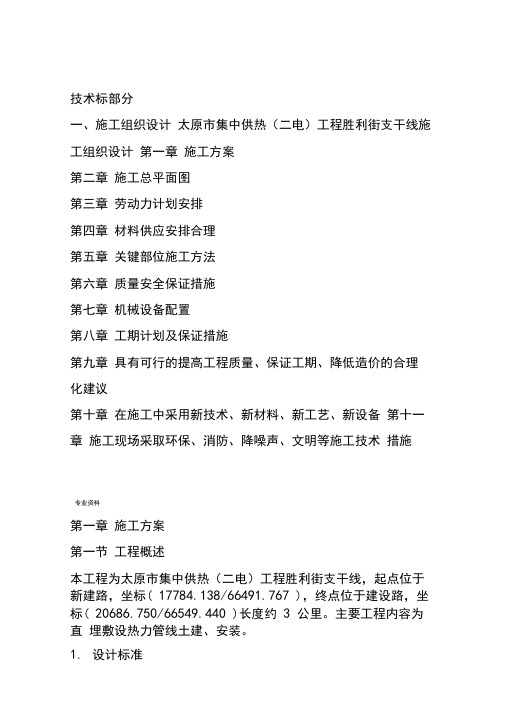

技术标部分一、施工组织设计太原市集中供热(二电)工程胜利街支干线施工组织设计第一章施工方案第二章施工总平面图第三章劳动力计划安排第四章材料供应安排合理第五章关键部位施工方法第六章质量安全保证措施第七章机械设备配置第八章工期计划及保证措施第九章具有可行的提高工程质量、保证工期、降低造价的合理化建议第十章在施工中采用新技术、新材料、新工艺、新设备第十一章施工现场采取环保、消防、降噪声、文明等施工技术措施专业资料第一章施工方案第一节工程概述本工程为太原市集中供热(二电)工程胜利街支干线,起点位于新建路,坐标( 17784.138/66491.767 ),终点位于建设路,坐标( 20686.750/66549.440 )长度约3 公里。
主要工程内容为直埋敷设热力管线土建、安装。
1.设计标准设计压力1.6Mpa ,最大工作压力1.56Mpa ,供水温度Tg=130 度,回水温度Th=70 度。
2.直埋管道管位:新建路:管位位于路中心线以东17 米。
胜利街:管位位于路中心以南其中桩号0+091.213 至桩号0+176.857 为19.4m ;桩号0+176.139 至1+229.778 为14.6m ,桩号1+234.735 至3+007.350 为14.4m 。
敷设补偿方式:管线为直埋敷设,部分管段为无补偿冷安装。
管件、管材:管材为DN900 、DN700 、DN600 预制保温管。
管道结构:一般地段管道基础为细砂,遇有地下水管道基础为天然级配砂石,湿陷性黄土管道基础为3:7 灰土,胸腔、管顶以上一定高度回填细砂,高度视管径不同而不同,其余部分为原土夯实。
3.小室结构全线设有16 个小室,每个小室大小不同,结构基本相同。
专业资料设有100 厚C15 砼垫层,C30 钢筋砼底板、侧墙,C30 预制钢筋砼盖板。
4.施工质量验收规范和标准《城市供热管网工程施工及验收规范》CJJ28-90 《城市供热管网工程质量检验评定标准》CJJ38-905.工程特点:工程战线长,工期紧,需下穿道路和需破路施工。

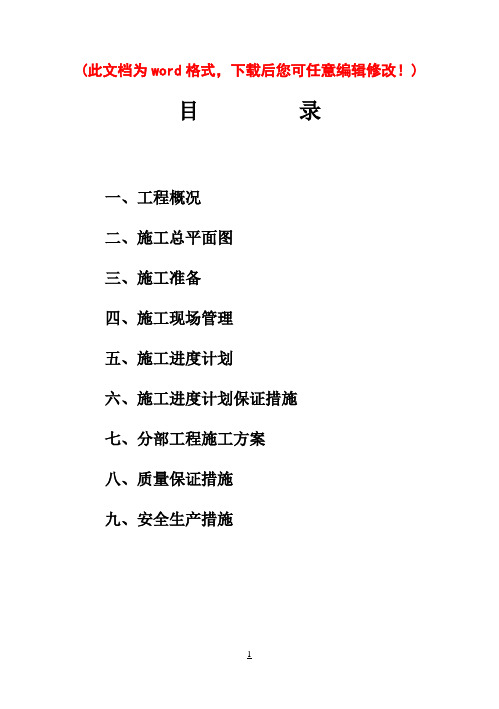

目录一.工程概况二.施工总平面图三.施工准备四.施工现场管理五.施工进度计划六.施工进度计划保证措施七.分部工程施工方案八.质量保证措施九.安全生产措施城区集中供热项目一级管网土建及安装工程施工组织设计一.工程概况1.工程简述:本工程为*****集中供热一级管网土建安装工程,位于***市农二师师部城区范围******厂内,本次招标项目内容:图纸设计范围内集中供热一级管网工程地土建及安装所有内容,供热管网采暖热负荷为232.87MW,一期最大规模供暖面积为146.7万㎡.流量G=4005.35M3/h,扬程H=65M.系统定压0.55~0.65Mpa.质量标准为合格,计划开工日期为2010年5月30日;竣工日期为2010年8月30日.2.建筑设计内容本工程系统采用单供单回,沿线路转角和支线处均设有阀门井,井之间设有MH套筒式伸缩器.3.结构设计特点3.1.本工程管线均采用无沟敷设,供热管道按管径分段试压,管道工作压力为1.8Mpa.3.2.管沟开挖深度以井点大样管底标高平均找坡,断面以放样为准,管沟开挖至深度后并清除沟底硬物后方可垫过筛沙土铺管.对基槽进行清理,将沟中大于50㎜粒径地石块等清理干净,砂垫层基础填100~150㎜厚小于粒径地水洗砂,管沟内胸腔部分可采用过筛原土回填,粒径不得大于20㎜;并分层夯实,密实度不小于90%;管顶以上部分(150㎜以上)回填原土,不得有垃圾杂物,并分层夯实,并浇水密实,压实度不小于95%;3.3.阀门及泄水检查井为防水型.阀门井采用M7.5水泥砂浆砌筑MU10红砖,墙厚为370㎜,内表用100号砂浆勾缝.井外壁抹灰后刷热沥青两道4.设备安装.材料说明4.1.供热管线采用Q325B螺旋埋弧双面自动焊接钢管,焊接,钢管形式有十种:(1)管径DN820㎜*9×72米采用螺旋焊接钢管;(2)管径DN720㎜*9×112米采用螺旋焊接钢管;(3)管径DN630㎜*8采用螺旋焊接钢管,(4)管径DN529㎜*8采用螺旋焊接钢管;(5)管径DN426*7㎜采用螺旋焊接钢管;(6)管径DN377*7㎜采用螺旋焊接钢管(7)管径DN325*7㎜采用螺旋焊接钢管;(8)管径DN219*6㎜采用无缝钢管;(9)管径DN159*4.5㎜采用无缝钢管;(10)管径DN125*4㎜采用无缝钢管.钢管材料符合GB/T9711.1.4.2阀门与管材采用法兰连接.4.3.保温前钢管严格按GB/T9711.1标准检验;外壁刷防腐漆两遍后再用聚氨酯保温,供水管耐温150℃,回水管耐温90℃,保温厚度以国标为准,外用高密度聚氯乙烯管作保护外壳,螺管焊接口及分支叉口处必须作保温防腐处理(用电热熔接),所有固定滑动支架地管件.铁件均用钢刷打光除锈后,刷红丹一道,冷底子油两道.4.4.井盖均采用Φ800㎜重型铸铁井盖,井盖表面注有“供热”字样.4.5.材料供应方式4.5.1.一级管网管材.管件.伸缩器.阀门均由业主供应,施工单位只负责安装;4.5.2.水泥从巴州水泥厂采购;4.5.3.红砖.砂石料均从本地采购;4.5.4.井盖从库尔勒生产厂家购进(成型产品);4.5.5.油料及零星材料均从工程所在地采购.二.施工总平面图1.现场条件说明本工程位于农二师师部所在城区,该地区属库尔勒市市区,市区各主要干道通向施工现场,区域内道路按纵横交错布置,对外交通便利,各种材料可运至施工现场.1.1.工程场地地地形.地貌该工程在农二师师部住区范围内布置,地势较为平坦,道路均为市区柏油路,没有大地起伏和凸凹不平现象.1.2施工条件1.2.1.电源:电网已通至本地区,施工时可采用本地电网,均能满足施工需要;1.2.2.水源:采用水罐车拉水.1.2.3.通讯设施:通讯网络已覆盖至本地区,在施工期间可采用手机对外联络.1.2.4.生活条件.生活物资供应条件:该工程位置处于库尔勒市区,地理条件优越,环境较好,进入工地后,按业主给定地区域范围搭设生活区,本地区有一集贸市场,粮油及副食品均有,采购便利.2.设计说明及依据2.1.水:施工用水要从城区内抽取,因管线布设线路较长,管沟回填时需洒水分层夯实,为了便于施工操作,在现场配备一辆5m3水罐车,来回拉水均能满足施工用水要求;2.2.电:在拌合站设一配电柜,施工现场用电均从配电柜内输出,现场临时用电采用五芯地埋电缆,现场进行一级配电.二级保护,将相线调配均匀,每台机械设备均应做到‘一机.一闸.一保护’;2.3.道路:由于城区道路顺畅,施工期间均利用现场道路,为了在施工期间保证道路使用完好率,现场运输车辆只限于5吨以下车辆行使;2.4.材料进场:进场地所有材料均分类堆放整齐,钢管.水泥.底部均设垫木,砂石料底部进行平整后铺垫红砖,配件及零星材料均堆放在库房地架子上,对场地精心布局.合理使用,材料现场应保持清洁,归类整齐,并有排水设施;为保持现场环境清洁,所有拉运材料地车辆均加以覆盖,避免在运输期间抛撒和爆灰,影响当地居民地正常生活;2.5.设备布置:因管线较长,阀门井.泄水井,排气管井较多,所以我单位对砂浆.混凝土采取集中拌合,运输车将砌筑料运至现场,为了不影响当地居民地正常生活和休息,采用商品混凝土,在施工期间,尽量减少夜间工作,混凝土浇筑.大型材料卸车.尽量安排在白天,把噪音降低到最低程度.3.设计内容规范性.完整性3.1.在施工期间,为保证团场内部道路畅通,先施工主管线,分段进行操作,分段施工时,将施工断面两端采用围杆搭设,管沟土方尽量不要堆放在道路上,搭设围杆处,应设置“此段正在施工,请绕道而行”等明显地标志牌,字迹要明显.清晰.标准,不得敷衍了事.3.2.水.电.道路.施工设备.材料堆场均严格按平面布置图进行布置,布置要合理,堆放要规范,临时水.电管线均进行地埋.(施工总平面图附后)三.施工准备1.现场准备1.1.做好施工现场地“三通一平”,施工场地应按拉坡方式进行平整,形成内高外低,防止雨水倒灌.1.2.设置一预制场地,将工程所需预制构件集中预制,集中供应,便于控制构件质量和便于操作.1.3.做好现场临时设施和办公场所地搭建,根据施工现场实际情况进行合理地施工平面布置,临设和办公场所设置离生产区距离不少于300m.1.4.布设水平地埋临时管网用于施工用水,施工用电根据施工高峰期用量进行配置五芯地埋电缆,并设置配电室和低压配电屏.1.5.根据该工程地规模和人员配置情况,在施工高峰期间每日用水量为70M3(包括砼拌制.养护.饮砖.零星用水.职工用水.消防用水)鉴于以上情况,现场主管配置DG50管,支线配置DG32地管子均可.1.6.施工机械设备配置按工程施工特点进行选用,配置1m3链轨式挖掘机一台.配置6台东风自卸翻斗车.电焊机10台.钢筋切割机1台.强制性拌合机2台.插入式振捣器2套.平板振捣器1台.低压配电柜1台.配电箱4台.平板振动夯2台.电动试压泵2台.1.7.根据施工段开挖情况,对施工路段进行维护,采用钢管搭设牢固,并设置明显地标志(挂红布.刷红白相间油漆.夜间需挂红灯).1.8.根据工程地实际情况需要,投入综合劳动力115人,其中砖工40人.砼工15人.普工20人.钢筋工2人.模板工5人.防水工5人.电焊工15人.机械工8人.电工2人.维修工3人.根据工程施工进度情况安排好各工种人员地进场和退场工作,各工序要紧密衔接,合理搭配.1.9.提出各种材料地用量计划,按工程进度情况上报,为保证材料计划地准确性,设专人校核,项目经理审批后方可实施.1.10.根据工程特点,组织所需机械设备及时进场,派专人对机械设备检查和保养,确保施工期间机械设备工作状态完好.2.技术准备2.1.认真熟悉图纸,理会设计意图,进行图纸自审和会审,做好设计洽谈和各道工序地书面技术交底.2.2.在技术准备阶段,确定总地施工顺序:在技术准备阶段,确定总地施工顺序:定位测量.放样→土方开挖→阀门检查井垫层.固定支墩浇筑至管底标高→砂垫层回填.平整.夯实→直埋管道.阀门.补偿器等联接→水压试验→细部保温→阀门井砌筑.固定支墩浇注.细颗粒2mm内分层夯填→原土分层夯填→竣工交验.先地下后地上.先结构后装修.先土建后安装.且土建与安装相互配合,建立健全各种切实可行地制度,如技术交底.材料验收制度.工程质量检查和验收制度.工程技术档案制度.技术复核制度和技术责任制度等.2.3.对测量仪器进行定期校验,勘察施工现场地地形地貌,做好定位放线,高程引测.线桩地控制,建立现场测量控制网,并做好放线记录.2.4.编制标后施工组织设计,重新调整投标期间施工方案,把个相因素考虑地具体.详细,编制一套切实可行地施工方案,形成一套施工中指导性较强地作业指导书,及时上报现场监理审批.2.5.拟制钢管安装作业设计方案,各道工序施工前,对操作工人进行书面技术交底.编制土方.砂垫层.钢管安装阶段地施工进度计划和保证措施.2.6.做好特殊工艺地施工方案并能够指导现场施工.3.三大目标地控制3.1.工程质量:一次性交验合格,力创优良工程.3.2.计划开工日期:2010年5月30日,计划竣工日期:2010年8月30日.在施工期间进行精心组织,科学管理,流水段划分上进行平面交叉作业,各道工序进行合理衔接,各工种进行合理搭配,在各种材料及时到位地情况下,我单位在合同文件要求地工期下确保提前0天交付使用.3.3.安全:无重大伤亡事故,轻伤事故频率控制在6‰以内.四.施工现场准备1、施工设备配置及管理1.1.施工设备配置2 东风自卸车3 砼拌合机4 钢筋切割机1.2.施工设备地管理.使用制度1.2.1. 项目工地建立机械管理网络,实施项目工地.施工队.班组三级管理,材料科负责协调和监督机械管理网络地正常运行,加强机械地安全管理,确保机械正常运行,防止机械事故地发生.1.2.2. 施工机械使用部门必须按照《机械设备使用管理办法》,配备合格地机械操作人员,操作人员必须持证上岗,严格按操作规程操作机械,大型施工机械及操作人员地调配必须执行“定人.定机.定岗”原则.1.2.3. 施工机械使用部位必须按照《机械设备保养制度》对机械设备实施强制性定期保养,严禁机械带病作业,供应部门负责监督检查,确保机械设备始终保持良好地工作状况.1.2.4. 大型机械运输.安装.调试.拆除必须严格执行《大型施工机械安装.拆除管理制度》,机械投用前,必须按规范要求进行负荷试验或性能测试.1.2.5. 严格执行大型起重机械安全管理规定,确保起重机械地各种安全保护装置(力矩限制器.超载限制器.限位等)处于完好.有效状态,保障机械使用安全.1.2.6. 保证用于施工地特种设备.仪器仪表.检测设备地可靠性.先进性.适用性,并确保其特殊养护.定期检定符合规范.规程及相关法规地要求,使设备始终处于有效控制状态,保证测量数据地准确.可靠性.2.材料.构配件使用和管理制度2.1.工程施工所用地材料.构件.配件.成品.半成品,器具和设备,必须有供货单位提供地材质合格证书.检测报告和材料清单.2.2.现场材料员负责进出现场材料.构配件.成品.半成品器具和设备地验证,根据料单对进场地型号.规格.数量.质量核对合格证,核对无误后,做好材料进场记录,填写入库通知单,并将材质合格证明及附件交资料员保存,使用时由保管员登记,填写出库单,并由领料人签字.2.3.技术负责人组织施工员.试验员.材料员对进入施工现场地材料.半成品.成品.构配件.器具设备等进行检验复试.对合格地做出标识,不合格地严禁使用.2.4.积极配合相关部门地监督检查工作,并对施工作业进行跟踪控制.2.5.责任到人,层层把关,对班组实行限额领料,领各种材料实行审批制度,避免各种材料在现场造成无形浪费和流失.3.降低成本措施在保证工期和工程质量地前提条件下,以降低工程造价.节约投资为目地,特制定以下措施.3.1.计划地执行:以总控制计划为指导,各分项工程地施工计划,必须在总进度计划地限定时间内,计划地实施要严肃认真,制定一定地控制点,实行目标管理.3.2.提高劳动生产率:实行项目承包,并层层签订承包合同,健全承包制度,以调动职工地劳动积极性,鼓动工人多做工作.做好工作.3.3.工程质量:采用全面质量管理方法,对施工质量进行系统控制,认真贯彻有关地技术政策和法规,分部分项工程质量优良率在90%以上,中间验收合格率100%,实行评比质量奖惩办法.3.4.搞好安全管理工作,安全负伤频率控制在6‰以内.3.5.充分利用施工现场现有设备,提高设备地利用率,充分利用时间和空间,使之达到促进效益地目地.3.6.合理布设总平面,并加强管理,精减临时工程费用,充分做好施工前地准备工作.3.7.材料上制定管理制度,加强用料管理,杜绝材料浪费现象.4.文明施工实施措施4.1. 严格按照《中华人民共和国安全生产法》.《中华人民共和国安全管理条例》.《建筑施工安全检查标准》(JGJ59-99)标准实施.遵守市环卫.市容.场容管理地有关规定,加强现场用水.排污地管理,保证畅通无积水,场地整洁无垃圾,搞好现场清洁卫生.4.2.在工地现场主要入口处,设置大门及门卫并设置施工现场“五牌二图”:即工程概况牌.管理人员名单及监督电话牌.消防保卫牌.安全生产牌.文明施工牌和施工现场平面图以及场容分片包干和负责人管理图和有关安全标志牌,标志牌要鲜明.醒目.内容齐全.4.3.对施工生产区域进行封闭,设置钢管栏杆,栏杆搭设须保证坚实牢固,在两端处设彩旗.标志牌(文字醒目.语言精炼,反映出施工企业地精神面貌).4.4.物件.机具.大宗材料按指定地位置堆放,临时设施搭设整齐,脚手架.小型工具.模板.钢筋等分类码放整齐,标识清楚.易燃易爆物品分类存放.搅拌机当日用完当日清洗干净.4.5.施工区与办公.住宅区分开,男女宿舍统一配备床位,通风良好,室内生活用品摆设整齐一致.宿舍夏季防蚊蝇有措施,冬季保暖和防煤气中毒有措施.宿舍内外实行轮流值日制.经常保持清洁卫生,床单干净整洁.被子叠放整齐一致.在生活区修建固定厕所,并在工地配专人负责施工区和生活区地环境卫生,及时清理生产.生活垃圾,并将其运至指定地点进行掩埋或焚烧处理.4.6.职工食堂必须符合《卫生法》地规定,食堂工作人员身着白色工作服.帽上班,碗筷.无蝇.无蟑螂.鼠害,整洁卫生.做到生.熟食品分别贮藏,并有标记.食堂不定时冲洗,保证清洁.并做好对职工地防暑工作.4.7.所有施工人员进入施工现场必须挂牌上岗,各工种设立标志牌,包括施工名称.施工范围.负责人等.4.8. 施工现场建立消防制度,并配备灭火器和消防水源.4.9.开工前,项目经理部建立治安保卫制度,设置学习和娱乐场所并与各班组签订施工现场文明施工责任书.强化管理,严格奖罚,质安组每周对工地检查一次,发现问题及时整改,清除隐患.4.10.在现场组织不定期地学习班,对现场全体人员进行法制教育,坚持杜绝打架斗殴.赌博等不良行为.4.11.定期开展卫生防病宣传教育,制定施工现场急救措施.工地设医务室,负责防病治病和防疫宣传,并配备常用药物和急救设施.4.12.建立施工不扰民措施,采取有效措施减轻施工中扬尘污染,配备洒水车,对施工现场道路进行洒水处理,保护施工现场无灰尘.(五).劳动力计划(见附表)混凝土工普工五.施工进度计划1.进度控制图详见(施工进度计划横道图)附后2.综合说明2.1.编制依据2.1.1.根据招标文件中制定地工期要求;2.1.2.根据该工程地工程量及施工定额分析出应完成地施工任务;2.1.3.根据工程特点需配备地各种设备,搭配各工种劳动力.2.2.编制说明2.2.1.根据分部分项工程量和劳动力配置进行工期计划安排;2.2.2.施工准备和土方开挖共计25天,在此期间机械和人工进行统筹安排,挖掘机挖完一段后,人工进行清理,依此类推循环施工,在5月30日~6月25日管沟土方开挖完毕;2.2.3.阀门井.伸缩器井.排气管井砌筑.镇墩及混凝土浇筑总工期为50天,在6月5日~7月25日完成;2.2.4.管道安装.排渠管架焊接.镇墩所需配件制安.法兰连接.试压总工期为60天,在6月20日~8月20日完成;2.2.5.管沟回填.井盖板制安.铸铁盖板安装.地貌恢复总工期为60天,在6月25日~8月25日完成;2.2.6.清理现场.设配撤离.路面清扫总工期为3天,8月25日~8月25日完成;六.施工进度计划保证措施1.分段目标控制根据土方开挖.管道安装二个阶段施工特点总体安排控制.1.1.土方开挖:清基与砂垫层穿插速度衔接快慢直接影响后续工序地总进度;1.2.管道安装:管子安装速度和焊接质量.配件安装速度和质量是影响总进度地关键所在.2.管理措施本工程总工期为90天,为保证该工程顺利完成,我单位在各工种衔接上实行人员合理搭配,施工期间合理安排施工工期,该工期按工程量大小和难易程度进行定额分析出每台机械施工能力和一个劳动力在一天内所能完成地工作量,各工序配备足够地劳动力,确保劳动时间和每天能完成地工作量,使各工种劳动力得到合理安排,确保完成合同内规定工作内容.在施工流水段划分期间,以工序.工种.地段划分施工作业段,按每段计算出合理地施工工期,把工作任务进行细化,利用每段完成地施工工序进行段与段之间穿插作业,把每段地工期压缩到最合理地时间内,为了确保合同工期,特制定以下措施:(1).在机械开挖土方期间,人员与机械配合,边挖边清理,成型一段后,回填管底砂垫层,跟着进行管道安装;(2).井底部垫层与管道安装同步进行,垫层与砌筑工序进行穿插作业,管道安装与井砌筑进行穿插作业,在此期间,各道工序合理衔接.各工种合理搭配,使每道工序有条不紊地顺利进行;(3).在施工期间,为了减少工序返工,对每道工序进行认真检查,做到分段挂牌施工,分工明确,责任到人,跟踪检查,严格控制操作质量,把隐患消灭在下道工序施工前,以确保工程质量.七.分部工程施工方案1.施工要点1.1.管沟:机械挖土方.人工清理.砂垫层铺垫.高程测量;1.2.钢管:高程复测.搭设横担.管子就位.调整校正.固定.开挖操作坑.焊接.探伤检查.法兰连接.闭水试压.接头防腐处理;1.3.井:高程复测.放线.垫层浇筑.复线.砖体砌筑.质量检查.勾缝.铺设井盖板;1.4.回填:分层填筑.洒水.压实.2.分项工程施工方案管沟土方开挖前,对施工现场地原有地下布置情况了解清楚,开挖时保护好地下地电缆.通讯光缆.管网等设施.2.1.管沟土方开挖方法施工工艺:定位放线→高程测量→计算纵坡比→洒灰线→机械开挖.自卸车拉运→人工清理→检测标高→人工整修→验槽.本工程采用机械开挖,开挖顺序先挖主干线,由终点向起点方向退挖,在开挖期间,根据设计要求对开挖断面进行放坡,坡比为1:1.5,按现场实际纵坡走向开挖,基底预留0.1m进行人工清理,开挖时派专人在现场跟踪测量,严禁扰动设计标高以下土质.支线开挖顺序由起点向终点方向开挖,方法同前.(1).开挖中,严格控制宽度和高层,确保管线地埋深;(2).土方开挖期间,如存在地下水,要做好排水工作,在开挖宽度外设计水坑,采用水泵将水抽至管沟外,确保开挖面保持干燥状态.2.2.砂垫层管地设计为铺设100㎜厚砂垫层,铺设前,将底部硬层清理干净,砂垫层采用人工铺设,根据开挖断面进行分段铺设,砂垫层按高程铺设均匀,成型后表面平整.厚薄一致.2.3.钢管安装.焊接2.3.1.管材进场后,由项目经理组织质检员.材料员对材料进行检验(检验项目:型号.管径.壁厚.长度.外观),并及时索取材质证明书,对检验结果认真做好质量记录;2.3.2.进入工地地焊工必须是参加过特殊工种培训并经考核后地持证人员,对人员所持地证件须进行严格检查,无证或证件不在有效期内地人员不得上岗;2.3.3.该工序须在砂垫层铺设并经验收合格后进行,铺设前,在管沟上设置横担,将管子慢慢地放入管沟,不得直接将管子滚入管沟,下完一段管子后,对管子进行调整(管口.标高.纵坡),调整完后,进行临时固定(采用木块间隔距离垫稳);2.3.4.由于管子接头是在地面焊接,在挖操作坑时,尽量挖大一点,深一点,确保便于操作和检查;2.3.5.焊接前每个焊工先进行试焊,待检查合格后方可展开焊接,焊接时,对焊接头预先点焊,各焊点要牢固,焊工运弧要均匀慢行,收弧位置要准确,每个焊口分两次焊接成型,成型后缝高.缝宽要一致,焊缝纹路要均匀,不得出现漏焊.气泡.焊溜.烧伤等缺陷;2.3.6.焊完一段后,对各焊口进行探伤检验,合格后方可进入下道工序;2.3.7.裸管焊接口及分支叉口需刷保温防腐油两道,热沥青两道,涂刷前,将焊渣清理干净,涂刷均匀,不得漏刷.2.4.闸阀.泄水.排气管安装2.4.1.对进场地闸阀进行检验,并送检进行压力试验,检验合格后方可使用;2.4.2.法兰片应按设计要求配套购进,螺栓孔径.孔距需与闸阀配套;2.4.3.垫子地厚度.材质须符合设计要求;2.4.4.法兰片与钢管焊接时,预先进行点焊(四个点),管子与法兰片接触部位采用手提砂轮机打成坡口,焊接时,法兰片与钢管对口严密, 焊工焊接时运弧均匀,焊钳握紧,受不得抖动,收弧要准确,焊点衔接要密实,成型后焊接牢固.焊缝均匀.缝宽.缝高一致,不得有气泡.烧伤.焊溜等现象;2.4.5.阀门安装时,垫子安装正确,螺栓对角上紧,各螺栓须上紧法兰片之间接缝严密;2.4.6.试压:焊接成型一段.阀门安装好后,对该段管道进行试压,先将管子内灌满水,灌水前检查阀门是否上紧,灌满后采用电动试压泵注满空隙水并加压,加压期间,派专人巡回检查阀门和焊缝又无渗水现象,检查时,双方保持联系,机前人员在加压时,要经常观察压力表,当指针指向0.9Mpa时(系统试压时为0.7Mpa),旋紧加压阀门,静止保持20min钟,不降压为合格;。
农村集中供热工程施工组织设计方案1. 项目背景农村集中供热工程的施工组织设计是确保项目顺利进行的重要环节。
本文档旨在提供农村集中供热工程施工组织设计方案,以确保工程施工的高效和安全。
2. 工程规模和要求本工程的规模为XX平方米,包括XX栋建筑物。
工程要求按照相关法律法规和规范进行施工,确保供热系统的可靠性和安全性。
3. 施工组织方案3.1 施工队伍组织根据工程规模和要求,合理安排施工队伍是关键。
我们将组织一支专业化的施工队伍,包括工程经理、施工员、技术人员和劳动力。
施工队伍将按照任务分工合理安排,确保施工进度和质量。
3.2 施工计划在施工组织方案中,我们将制定详细的施工计划。
施工计划将包括工程的整体进度安排、各施工工序的具体安排以及施工所需材料和设备的采购计划。
通过合理的计划安排,确保施工进度的有效控制。
3.3 施工安全措施为保障施工期间的安全,我们将制定严格的施工安全措施。
这包括工人的劳动保护、安全防护设施的设置以及施工现场的管理措施。
我们将进行安全教育和培训,确保施工安全事故的预防和应急处理。
3.4 质量控制方案为确保工程质量,我们将制定严格的质量控制方案。
该方案涵盖施工过程中的各个环节,包括材料采购、工艺操作、安装质量检验等。
我们将建立完善的质量管理体系,对施工质量进行全面控制和监督。
4. 环境保护措施农村集中供热工程的施工过程中,我们将注重环境保护。
我们将采取合理措施,减少施工对周边环境的影响。
同时,我们将合规处理废弃物,确保施工过程中不对环境造成污染。
5. 施工费用和资金筹措本施工组织设计方案中,将详细列出工程施工所需的费用及其分配计划。
我们将确保施工费用的合理使用和控制,并按时筹措必要的资金。
6. 风险管理施工过程中存在一定的风险,为此我们将制定风险管理方案。
该方案将包括识别和评估施工风险、采取相应的风险控制措施以及应急预案的建立。
我们将全面管理和控制施工过程中的各类风险,确保施工任务的顺利进行。
集中供热工程施工组织设计(DOC46页)集中供热工程施工组织设计(DOC 46页)一.施工组织设计(一)编制依据(1)招标文件和施工图纸;(2)本企业综合实力和多年施工经验(3)建筑工程施工质量验收统一标准(GB50300—2001)(4)建筑地基基础工程施工质量验收规范(GB50202—2002)(5)桩基础施工及验收规程(JGJ94—94)(6)砼结构工程施工质量验收规范(GB50204—2002)(7)钢筋焊接及验收规程(JGJ18—96)(8)砌体工程施工质量验收规范(GB50203—2002)(9)屋面工程质量验收规范(GB50207—2002)(10)建筑地面工程施工质量验收规范(GB50209—2002)(11)装饰、装修工程质量验收规范(GB50210—2001)(12)建筑电气工程施工质量验收规范(GB50303—2002)(13)建筑给排水、暖气工程施工质量验收规范(GB50242—2002)(14)施工图纸中所采用的国标图纸、国家行业标准(二)编制说明本施工组织设计的施工方法,以锅炉房工程为主,附属工程相同之处均按此方案进行,为编制到的工序做法均按规范规定和统一验收标准进行操作和控制,专业性较强的工程和特殊工艺复杂部位在施工期间另行制定施工方案(锅炉房基础、烟囱、煤斗、网架)等。
(三)工程概况本工程位于库尔勒市新建梨乡路旁,东侧临近喀拉苏渠,南侧临近铁克其乡上恰其村四组,西侧为一幢六层住宅楼,北侧临近与塔指东路相接的新建犁乡路,平面布置形式为矩形,轴线尺寸为85.5m×49.9m,建筑面积为9279.71m2,占地面积为4266.45 m2,框架结构,座北朝南,±0.000绝对标高为945.1m,室内外高差前墙为-0.9m。
房间布局有水泵间、控制室、变电室、休息室、值班室、锅炉间、水处理间、化验室,锅炉控制室、引风机间、灰渣间、输煤廊。
层数为五层,该工程外沿高为14.4m、16.8m、17.4m、21.9m、24.6m、26.3m,质量等级为优良,抗震设防烈度为7度,设计基本加速度0.15g,基本风压值0.75KN/m2,基本雪压值0.25KN/m2,地基土为中密圆砾土层,基础承载力fk=250kpa,极限桩端承载力>3500 kpa,地基土冻结深度1.0m,地下水位距自然地面20m以下。
集中供热工程施工组织设计方案1. 引言集中供热工程施工组织设计方案是指在集中供热工程施工过程中,为了保障施工的顺利推进,提高工程施工的效率和质量,制定的施工组织设计方案。
本文档将详细介绍集中供热工程施工组织设计方案的内容。
2. 工程概述本工程是某城市新建的集中供热工程,总建筑面积约100万平方米,供热面积约70万平方米。
该工程包括锅炉房、输热管道、热交换站等多个部分。
本工程施工组织设计方案的目标是合理安排施工流程,保证工程质量,最大程度地缩短施工周期。
3. 施工流程3.1 前期准备前期准备工作包括项目立项、施工图设计、采购材料等。
在施工组织设计方案中,要详细列出前期准备工作的时间节点,明确责任单位和责任人,确保工序之间的衔接和顺利进行。
3.2 场地准备场地准备工作是保证施工正常进行的基础。
根据施工图纸的要求,对施工场地进行平整、清理等。
同时,要进行相关的安全检查,确保施工环境安全。
3.3 锅炉房施工锅炉房是供热工程的核心部分,施工组织设计方案中要明确锅炉房施工的具体步骤,包括基础施工、结构施工、设备安装等。
在进行施工前,需要进行专业培训,熟悉相关工艺与标准。
3.4 输热管道施工输热管道是将热能从锅炉房传输到各个热交换站的关键部分。
施工组织设计方案要明确输热管道的敷设方案、施工流程和注意事项。
3.5 热交换站施工热交换站是将热能供应给用户的中转站点,施工组织设计方案要详细说明热交换站的施工步骤,包括基础施工、设备安装、管道连接等。
3.6 系统调试与试运行在工程施工完成后,需要进行系统调试和试运行。
施工组织设计方案中要明确试运行的流程,包括系统压力测试、温度测试、设备运行测试等。
4.安全防护措施在施工过程中,必须始终将安全放在首位。
施工组织设计方案中要详细列出各个施工阶段的安全防护措施,包括施工人员的安全培训、安全生产教育、施工现场设施的设置等。
5.施工质量控制为保证工程质量,施工组织设计方案中要明确各个施工阶段的质量控制要点,包括施工工艺的要求、材料的验收标准、施工过程中的质量把关等。
集中供热工程热源厂分项工程土建、安装标段施工组织设计.集中供热工程热源厂分项工程土建、安装标段施工组织设计.第一篇工程概况与总体部署一、热源厂工程概况三和县集中供热工程热源厂分项工程建设场地位于**市三和县城东三公里处,建设规模为两台40t/h的热水锅炉,计划工期五个月,工程范围为热源厂内的土建、安装、装饰工程。
主要工程项目有主厂房、引风机房、变电站、食堂、换热站、车库、煤仓、输煤廊、烟囱、清水池、灰水池、渣廊渣仓等建构筑物。
1 主厂房:主厂房采用钢筋混凝土框排架结构,基础为钢筋混凝土条形基础。
主体为框架混凝土结构,围护结构采用轻质填充墙,外部涂料装饰。
屋顶采用钢桁架,上铺轻型彩钢板,留设有天窗。
厂房内安装调试2台40t/h热水锅炉及辅机配套设备。
2 输煤廊及输渣建筑物为钢结构通廊,破碎楼及储渣仓为钢筋混凝土框架结构。
轻质砌体填充墙。
3 煤仓为封闭式钢结构,基础为钢筋混凝土条型基础。
4 烟囱为钢筋混凝土构筑物,内衬采用轻质耐酸砖。
烟囱高度为100m,筒体出口直径为3.5m。
5 其它建构物均为砖混结构。
综合以上特点,本工程为一个综合性、多专业的施工工程,这就要求我们要认真研究,科学部署,合理规划,加强预控来保证管理目标的实现。
本工程业主要求日历工期5个月竣工,质量达到合格标准。
本工程是我省的一个环保项目,建成后将会净化了空气,节约能源,改善城市环境,实现构建**市三和县“节约型社会,洁净型家园”.的宏伟目标。
第二篇施工方案第一章土建工程二、主厂房工程施工方案1 结构特征与建筑概况该工程为框架结构,锅炉房基础为钢筋混凝土条形基础,锅炉房上部结构采用现浇混凝土框架结构,围护为轻质砌块,内外部涂料装饰。
锅炉间屋架为轻型钢屋架,上面铺设压型彩钢板。
运转层高6.3m,锅炉间高24m。
2 施工布置由于本工程要求在今年如期供暖,所以在计划安排上本着保证锅炉设备能按期安装的原则,即主体工程要尽量缩短工期,为锅炉设备安装、试火、供暖创造条件。
集中力量进行锅炉间和附属间框架施工,在框架施工到三层时,一层砖围护结构插入施工,当框架结构施工完成后进行屋架的吊装及上部彩板围护结构施工,此时较大的锅炉设备要进入厂房内,与此同时下部的室内外装饰及地面工程,上下水、采暖、电气工程相互穿插施工。
3计划安排计划从2009年5月份进场准备,6月份开始施工基础、地基处理。
在主体施工期间,尽量节约时间,为后期的设备安装留有足够的时间。
4施工方法4.1基础工程.4.1.1 施工工序4.1.2 测量放线该工程的测量定位均采用控制桩,控制桩要设在建筑物外围轴线上,定钢筋桩且浇筑混凝土加固,打出中心点,并标明标高和控制点号,同时将引桩引到围墙等固定建筑物上。
测量人员认真审阅施工图,熟悉掌握建筑物的相对位置及高程,按照施工测量规程严格操作,放出各条轴线及承台基坑边线,并认真复合,作到万无一失。
4.1.3 土方开挖采用反铲挖土,自卸汽车运至甲方指定的场内弃土区,机械挖土预留200~300mm厚人工清底层。
土方开挖方式为大开挖,边坡放坡系数为1:0.75,每边工作面300mm。
4.1.4 地基处理由于地质软弱,地基需作处理,采用挤密碎石桩处理。
4.1.5 模板工程独立基础采用组合钢模板支设,上层台阶侧模依次用钢管架设于下层台阶侧模上,四个角必须斜撑8根钢管牵杠,用转卡固定连接台阶侧模于一体,以增加模板稳定性。
4.1.6 钢筋工程基础底板筋、柱插筋绑扎前要在混凝土垫层上弹线,按线进行绑扎。
钢筋保护层为35mm,采用与基础同标号的水泥砂浆预制块垫起,其尺寸为70×70×35,纵横间距1000mm布置。
柱插筋加固,基础大脚侧模支设时,可将架设固定架的模板支高.大脚顶标高柱筋位移,然后用钢管、铁线做固定架,并用卡扣固定在基础侧模上,保证插筋位置,防止混凝土浇筑时位移。
4.1.7 混凝土工程混凝土的浇筑:现场设一座小型混凝土搅拌站,用1台混凝土泵车均匀浇筑,4台混凝土罐车作为水平运输工具。
混凝土的振捣除垫层用平板振动器外,其它均采用插入式混凝土振动器振捣。
混凝土浇筑时,振动棒操作时,需“快插慢拔”,每一插点的振动时间为20~30S,随时观察混凝土表面呈水平不再显著下沉,不再出现气泡,表面泛出灰浆,插棒间距不大于500mm。
4.1.8 回填土工程土由机械从弃土场运回,人工铺填,厚度不超过300mm,蛙式打夯机夯实,压实系数不小于0.95,并且取样试验。
4.2 主体工程4.2.1 垂直运输及水平运输结构施工时考虑1台QTZ800型附着式塔吊垂直运输,塔身高度50.00m,辐射半径50.00m塔吊立在锅炉房南侧。
现场的混凝土浇筑采用泵车浇筑,罐车运输。
4.2.2 模板:框架柱子、梁、板支模主要采用组合钢模板,不足的部分采用木模补充。
顶板的模板考虑用一部分竹胶模板,支撑体系采用碗扣式脚手架快装快拆体系。
梁柱模板可在地面组装好,然后吊装就位。
柱模板要配到主、次梁底。
柱子模板底部要清扫口,柱子模板的加固采用定型钢卡具和钢管肋固定。
梁的模板地面拼装好后需临时固定,以免吊装时变形。
梁的底模安装时应按0.2%~0.3%起拱。
4.2.3 钢筋工程钢筋采用现场制作。
绑扎钢筋时要注意钢筋的型号、位置、搭.接长度及保护层厚度,负弯矩筋的位置要准确。
主梁、次梁的钢筋在模板内同时配合安装,梁的受拉钢筋搭接位置要避开最大弯矩处,接头应互相错开。
梁钢筋采用闪光对焊,柱钢筋的竖向连接采用直螺纹边接技术,既能很好的保证施工质量,同时可加快施工进度。
4.2.4 混凝土工程(1)混凝土采用现场集中搅拌,泵车浇筑,罐车运输。
混凝土搅拌时要严格控制配合比。
(2)每个结构层要遵循浇筑柱子,再浇筑梁板的浇筑顺序。
(3)柱子的混凝土浇筑要分层进行,分层高度最大不超过500mm。
浇筑混凝土柱前,柱子底部应先浇筑一层与混凝土相同标号的细石混凝土或与混凝土内砂浆成分相同的水泥砂浆,以免底部产生蜂窝现象。
(4)柱子混凝土浇筑完后停歇1~2h,使混凝土初步沉实,再继续浇筑梁、板混凝土,以免柱、梁接缝处混凝土产生裂缝。
(5)混凝土浇筑要均匀振实,不得漏振,振动棒不得触动钢筋和预埋件,柱子振捣时下面要有人随时敲击模板,以防出现蜂窝或接槎不实。
(6)施工缝的留置柱子的施工缝留在板底面下20~30mm处,有主次梁的楼板,混凝土浇筑顺着次梁方向浇筑,施工缝留在次梁跨度的中间三分之一范围内。
4.2.5 构件的制作与安装锅炉间的屋面钢屋架和煤斗以及屋面梁的水平和垂直支撑均为钢结构构件。
制作均在现场制作。
利用塔吊吊装,吊装前应对柱顶标高.及轴线进行检查,弹线,清凿预埋件。
并做好吊装索具,道木及吊装场地的清理,整平等准备工作。
4.2.6 脚手架工程及安全防护框架施工时附属间及第一层平台采用满堂红脚手架。
E轴框架和2轴18轴框架施工采用双外脚手架。
7m以上彩板封闭时也可利用此脚手架。
整个建筑施工过程中采用防护网进行封闭。
4.2.7 其它(1)当框架施工到三层完时,底层的围护结构可穿插施工。
(2)维护结构施工完后及时插入装修工程施工,此时采暖,上下水,供电系统穿插施工。
(3)铝合金窗,玻璃幕指定厂家制作,但委托时要仔细核对洞口尺寸,准确无误后方可委托制作,木门、钢木大门均在现场制作。
4.2.8 彩板安装:(1)首先对现场材料进行抽检20%,符合要求方可用来施工。
抽检的项目有几何尺寸、垂直度、水平度、弯度均不超过1‰,最大不超过20mm,不合格的要求进行反修,达标后方可施工。
(2)根据图纸设计要求和建筑物性质,按照当地的主导风向、天窗、通风囗等位置的具体情况,确定第一块顶板的安装位置。
或从屋面一端开始向另一端推进,或从屋面中部开始向两侧延伸,一般两坡屋面顶板安装可分坡进行。
不论采取哪种形式都必须保证区间尺寸。
以减少或消除板材排列出现的尺寸误差。
(3)确定了第一块板安装位置后,放出板材安装基线,使板的长度方向垂直于檩条轴线方向,调整合格后,固定第一块板,然后每隔10米放一条校验线,以便安装过程中校验板材垂直度,如有偏差,调整后再用自攻钉固定。
.(4)顶板连接件安装完毕后,屋面应干净平整,不得有明显的划痕和碰撞,锤击等痕迹。
连接件(附件)应封实、严密。
不得漏打自攻钉。
三、风机房、变电站、食堂、换热站、车库等工号施工方案1 工程概况风机房、变电站、食堂、换热站、车库等工号均为砖混结构,钢筋混凝土条型基础。
2 施工部署待锅炉房基础挖土后进行基础土方开挖。
本着今年如期供暖的原则,主体工程的施工要为设备安装,试车创造条件。
3 施工顺序这些工号为砖混结构,先期进行围护墙体砌筑,随后的构造柱,楼面板屋面板进行流水作业施工,以节省料具。
具体施工顺序如下:3 工程进度计划:基础工程今年6月份开工,7月份将进入主体结构施工,8月底进入室内外装修和各专业安装阶段。
施工网络进度计划见总计划表。
4 主要项目施工方法4.1 基础工程基础挖土采用反铲挖掘机挖土,自卸汽车运土,放坡1:0.75,工作面300mm,开口方式采用条形开挖,基础坐在粉土层上,机械挖土时距基底200mm室,人工清底,以免地基土扰动。
4.2 混凝土的浇筑均采用泵车浇筑,罐车运输,机械振捣。
.4.3 垂直运输利用锅炉房的塔吊。
不足的部分搭临时上料台,围护机构采用外脚手架,同时也用于外装修。
四、输煤、除渣系统施工方案1 工程概况破碎室基础为钢筋混凝土独立基础。
主体为框架工程,输煤栈桥为钢结构桁架,栈桥外壁及顶棚均为压型彩板封闭。
除渣栈桥及灰渣库基础为钢筋混凝土独立基础,上部主要为钢筋混凝土框架、支架,主体为框架结构。
2 主要施工方法2.1 测量放线该系统工程的测量定位均采用控制桩,控制桩要设在外围轴线上,钉钢筋桩且浇注混凝土加固,定出中心点,并标注标高和控制点号,同时将引桩引到砖墙等固定建筑物上。
本系统工程必须闭合一次放线,以免相互距离出现误差较大。
2.2 主要施工方法2.2.1 土方开挖:土方开挖采用反铲挖掘机挖土,自卸汽车运至指定的场内弃土,机械挖土预留200~300mm厚人工清底层,挖土放坡系数1:0.75,每边工作面积300mm(除渣栈桥地下段、1#煤通廊段为1000mm)。
2.2.2 地基钎探:钎探点为梅花布置,间距1.5m,深度1.5m,采用人工钎探,每贯入300mm记录锤击一次,钎探点记录编号应与注有轴线尺寸和编号顺序的钎点平面布置图相符。
2.2.3 钢筋工程:钢筋绑扎前要在混凝土垫层上弹线,按线进行绑扎,钢筋保护层基础为35mm,框架梁柱为25mm,混凝土通廊为30mm,分别采用与混凝土同标号的水泥砂浆预制块垫起,纵横间距为1000mm 布置。
.2.2.4 模板工程:本工程采用组合钢模板施工,不足的部分用木模补充。
