一文厘清MRP物料需求计划和计算逻辑MRP物料需求计划(Material Requirements Planning)使用BOM物料清单数据、库存数据和主生产计划来计算材料的需求。
MRP主要解决的是需要购买多少数量的原料,以及什么时候需要到货的问题。
计算的功能已经嵌套在各类ERP/MRP软件之中,技术非常成熟。
虽然已经不需要手工计算,但还是要理解其中的运算逻辑。
01术语解释计算逻辑之前,先来了解几个相关的术语。
1.需求需求是供应链的源头,有需求才有制造和采购。
需求可以分为独立需求Independent demand和相关需求Dependent demand。
1)独立需求独立需求一般是指可以单独售卖的产品,和其他商品的需求没有关系,因此叫独立需求。
举例,汉堡包是独立的需求,可以直接卖给顾客。
2)相关需求汉堡包是由面包片、肉饼、芝士和蔬菜等原料组成的,这些食材都是在汉堡包的BOM清单中的,换句话说,正是有人要买汉堡包,才会衍生出对这些物料的需求,具有相关性,因此面包片和肉饼是相关需求。
需要预测的是独立需求的商品,而相关需求是根据BOM计算出来的,因此不需要预测。
需要注意的是,同一件商品可以既是独立需求,又是相关需求。
当汉堡包是单品时,是独立需求,在套餐中,汉堡包与可乐和薯条搭配在一起销售,就变成相关需求。
因此,商品的需求属性可以转换。
2.订单1)计划订单Planned Order若把快餐店看作一家工厂,在这里生产的物品有汉堡包、薯条和其他小食,经过加热和油炸等工艺把食材加工成食品。
用于生产的原料都是由供应商提供,快餐店要管理好采购订单,确保始终有足够的原材料。
MRP的一个重要任务就是用来计算采购量和到货时间,然后输出系统建议的订货计划,这就是Planned Order,也叫计划订单。
计划订单是系统建议的订单数量、发布日期和到货日期。
若情况发生变化,在后续处理过程中,系统可以修改或取消订单。
已发布订单Released Order是指已经给供应商发布的采购订单Purchase order。
MRP的数据处理逻辑—需求计算MRP(Material Requirements Planning,物料需求计划)是一种通过分析和计算企业的物料需求,以满足生产和销售需求的管理工具。
在MRP系统中,需求计算是其中一项核心功能,它负责根据已知的需求和库存信息,计算出未来一段时间内所需的物料数量。
本文将介绍MRP的数据处理逻辑以及需求计算的过程。
一、基本概念解析在进行需求计算之前,我们需要了解一些基本概念:1. 计划时段:MRP系统一般将时间划分为固定的计划时段,如一周、一月等。
计划时段的选择根据企业的生产和供应链特点而定。
2. 净需求:净需求是指在某个计划时段内,物料的需求量减去已有的库存量和在途量后的剩余需求量。
净需求是需求计算的核心指标。
3. 订货提前期:订货提前期是指从下订单到收到货物之间的时间间隔,也称为采购提前期或生产提前期。
4. 安全库存:为了应对供应链中的不确定性因素,企业会在已有库存的基础上额外设置一定的安全库存,以防止库存不足导致生产停滞或客户需求无法满足。
5. 节点:MRP系统中的节点是指需求计算的时间点,一般是计划时段的开始或结束日期。
二、数据处理逻辑需求计算的数据处理逻辑可以总结为以下几个步骤:1. 收集数据:首先,我们需要收集相关的数据,包括物料的需求量、库存量、在途量以及供应链的参数配置等信息。
这些数据一般来源于企业的ERP系统或其他相关系统。
2. 计算净需求:根据收集到的数据,通过减法运算计算出每个计划时段内的净需求量。
具体计算公式如下:净需求 = 需求量 - 库存量 - 在途量如果净需求为正数,则表示物料需要进一步采购或生产;如果净需求为负数,则表示物料的库存超过了需求量,可以考虑减少采购或生产。
3. 考虑安全库存:在计算净需求的基础上,还需要考虑安全库存的影响。
如果净需求小于等于安全库存,则无需进行采购或生产;如果净需求大于安全库存,则需要进一步考虑采购或生产的计划。

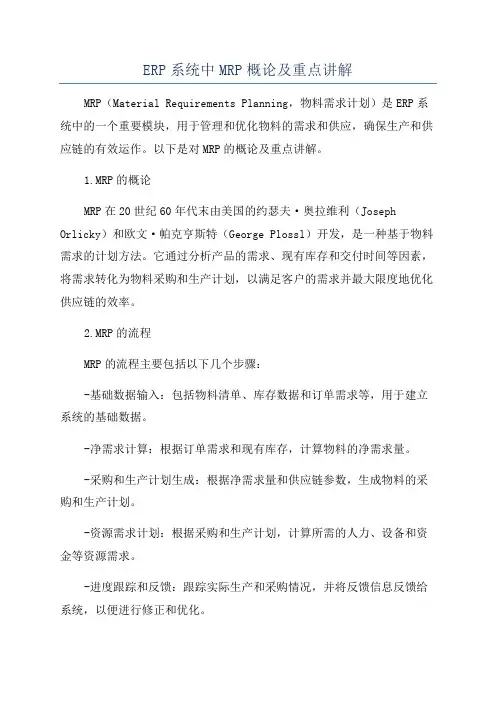

ERP系统中MRP概论及重点讲解MRP(Material Requirements Planning,物料需求计划)是ERP系统中的一个重要模块,用于管理和优化物料的需求和供应,确保生产和供应链的有效运作。
以下是对MRP的概论及重点讲解。
1.MRP的概论MRP在20世纪60年代末由美国的约瑟夫·奥拉维利(Joseph Orlicky)和欧文·帕克亨斯特(George Plossl)开发,是一种基于物料需求的计划方法。
它通过分析产品的需求、现有库存和交付时间等因素,将需求转化为物料采购和生产计划,以满足客户的需求并最大限度地优化供应链的效率。
2.MRP的流程MRP的流程主要包括以下几个步骤:-基础数据输入:包括物料清单、库存数据和订单需求等,用于建立系统的基础数据。
-净需求计算:根据订单需求和现有库存,计算物料的净需求量。
-采购和生产计划生成:根据净需求量和供应链参数,生成物料的采购和生产计划。
-资源需求计划:根据采购和生产计划,计算所需的人力、设备和资金等资源需求。
-进度跟踪和反馈:跟踪实际生产和采购情况,并将反馈信息反馈给系统,以便进行修正和优化。
3.MRP的特点和优势-准确性:MRP系统通过准确计算物料需求量和生产计划,可以减少库存和缺货问题,提高交付性能和客户满意度。
-效率:MRP系统可以自动化生成采购和生产计划,减少人工干预,提高生产和供应链的效率。
-可视化:MRP系统可以提供可视化的数据和报表,帮助管理者直观地了解物料需求和供应情况,做出决策。
-灵活性:MRP系统可以根据需求变化和调整参数,灵活调整采购和生产计划,适应不同的生产环境和需求变化。
4.MRP的应用重点-需求管理:MRP系统可以帮助管理者了解产品的需求情况,及时调整采购和生产计划,以满足客户需求。
-库存优化:MRP系统可以准确计算物料的净需求量,帮助管理者调整库存水平,减少库存积压和资金占用。
-生产计划:MRP系统可以生成准确的生产计划,优化生产资源的使用,减少生产过程中的浪费和停机时间。
ERP系统中MRP概论及重点讲解MRP,即材料需求计划(Material Requirements Planning),是企业资源计划(ERP)系统中的一个重要功能模块。
它通过对物料需求的分析和计划,实现了企业在产品生产中的材料采购、库存管理、生产计划等重要环节的有效控制和优化。
下面将对MRP的概念、原理、流程以及重点进行讲解。
首先,MRP是一种基于信息量和系统化方法的生产管理技术,它通过对企业产品生产所需的物料、零部件和原材料的需求进行计划,以满足生产计划和交货期的要求。
MRP系统基于企业的销售计划和预测数据,通过分析工序的需求、物流的流动以及库存的现状等信息,生成材料需求计划表和采购计划表,帮助企业实现生产运作的高效运转。
MRP系统的核心原理是基于客户需求的前瞻性规划。
它将销售预测转化为物料需求和计划,并根据库存现状和供应商的交货期等信息,生成相应的采购计划或生产计划,确保物料的供应和生产的顺利进行。
MRP系统的核心任务是实现三要素的平衡:即产品的供应、库存和生产计划的有机结合。
MRP系统的流程主要包括四个主要步骤:需求分析、计划员制定计划、计划员发布计划、实时监控和调整。
首先,在需求分析中,系统通过分析销售计划和预测数据,确定物料需求和计划的时间范围和数量。
接下来,计划员根据需求分析的结果,制定物料需求计划表和采购计划表,并设置相关参数和规则。
然后,计划员将计划发布给供应商和生产部门,并确保计划的执行和交付。
最后,通过实时监控和调整,系统可以对计划的执行情况进行跟踪和反馈,并对计划进行调整和优化。
在MRP系统中,有几个重点需要特别注意。
首先是销售预测的准确性。
MRP系统的准确度和效果很大程度上取决于销售预测的准确性。
因此,企业需要通过市场调研、客户沟通等方式,尽量准确地了解市场需求,以便更好地进行物料需求计划和生产计划。
其次是数据的准确性和可靠性。
MRP系统是基于大量的数据进行计算和分析,如果数据不准确或不可靠,将会影响计划的准确性和执行效果。

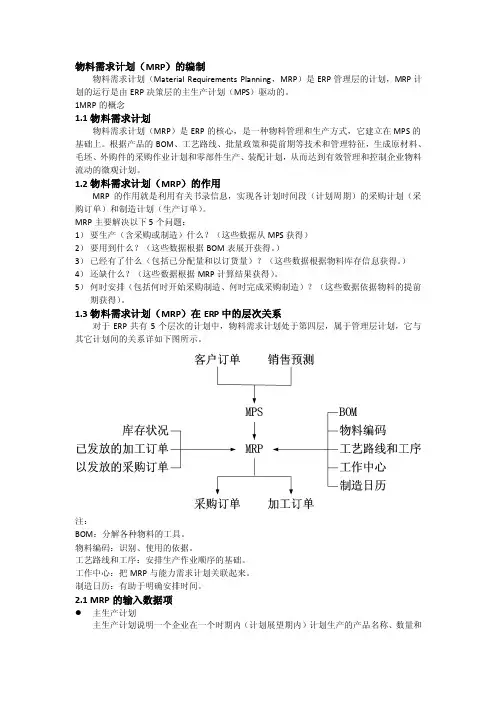

物料需求计划(MRP)的编制物料需求计划(Material Requirements Planning,MRP)是ERP管理层的计划,MRP计划的运行是由ERP决策层的主生产计划(MPS)驱动的。
1MRP的概念1.1物料需求计划物料需求计划(MRP)是ERP的核心,是一种物料管理和生产方式,它建立在MPS的基础上。
根据产品的BOM、工艺路线、批量政策和提前期等技术和管理特征,生成原材料、毛坯、外购件的采购作业计划和零部件生产、装配计划,从而达到有效管理和控制企业物料流动的微观计划。
1.2物料需求计划(MRP)的作用MRP的作用就是利用有关书录信息,实现各计划时间段(计划周期)的采购计划(采购订单)和制造计划(生产订单)。
MRP主要解决以下5个问题:1)要生产(含采购或制造)什么?(这些数据从MPS获得)2)要用到什么?(这些数据根据BOM表展开获得。
)3)已经有了什么(包括已分配量和以订货量)?(这些数据根据物料库存信息获得。
)4)还缺什么?(这些数据根据MRP计算结果获得)。
5)何时安排(包括何时开始采购制造、何时完成采购制造)?(这些数据依据物料的提前期获得)。
1.3物料需求计划(MRP)在ERP中的层次关系对于ERP共有5个层次的计划中,物料需求计划处于第四层,属于管理层计划,它与其它计划间的关系详如下图所示。
注:BOM:分解各种物料的工具。
物料编码:识别、使用的依据。
工艺路线和工序:安排生产作业顺序的基础。
工作中心:把MRP与能力需求计划关联起来。
制造日历:有助于明确安排时间。
2.1 MRP的输入数据项主生产计划主生产计划说明一个企业在一个时期内(计划展望期内)计划生产的产品名称、数量和日期。
主生产计划作为MRP的输入数据项、主要解决“生产(含采购和制造)什么”,亦即“生产(含采购和制造)多少”问题。
这里的主生产计划的计划(或排产)对象是指企业的最种产品。
主生产计划是MRP最重要和最基本的数据,开始编制物料需求计划时,必须首先得到一个有效的主生产计划。

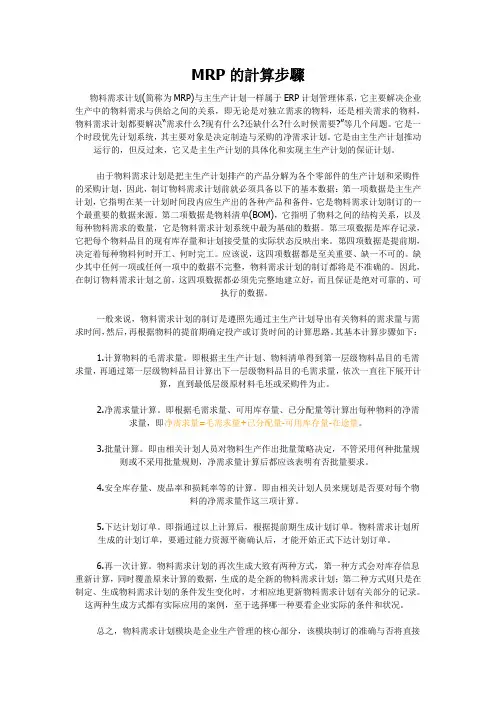

MRP的計算步驟物料需求计划(简称为MRP)与主生产计划一样属于ERP计划管理体系,它主要解决企业生产中的物料需求与供给之间的关系,即无论是对独立需求的物料,还是相关需求的物料,物料需求计划都要解决“需求什么?现有什么?还缺什么?什么时候需要?”等几个问题。
它是一个时段优先计划系统,其主要对象是决定制造与采购的净需求计划。
它是由主生产计划推动运行的,但反过来,它又是主生产计划的具体化和实现主生产计划的保证计划。
由于物料需求计划是把主生产计划排产的产品分解为各个零部件的生产计划和采购件的采购计划,因此,制订物料需求计划前就必须具备以下的基本数据:第一项数据是主生产计划,它指明在某一计划时间段内应生产出的各种产品和备件,它是物料需求计划制订的一个最重要的数据来源。
第二项数据是物料清单(BOM),它指明了物料之间的结构关系,以及每种物料需求的数量,它是物料需求计划系统中最为基础的数据。
第三项数据是库存记录,它把每个物料品目的现有库存量和计划接受量的实际状态反映出来。
第四项数据是提前期,决定着每种物料何时开工、何时完工。
应该说,这四项数据都是至关重要、缺一不可的。
缺少其中任何一项或任何一项中的数据不完整,物料需求计划的制订都将是不准确的。
因此,在制订物料需求计划之前,这四项数据都必须先完整地建立好,而且保证是绝对可靠的、可执行的数据。
一般来说,物料需求计划的制订是遵照先通过主生产计划导出有关物料的需求量与需求时间,然后,再根据物料的提前期确定投产或订货时间的计算思路。
其基本计算步骤如下:1.计算物料的毛需求量。
即根据主生产计划、物料清单得到第一层级物料品目的毛需求量,再通过第一层级物料品目计算出下一层级物料品目的毛需求量,依次一直往下展开计算,直到最低层级原材料毛坯或采购件为止。
2.净需求量计算。
即根据毛需求量、可用库存量、已分配量等计算出每种物料的净需求量,即净需求量=毛需求量+已分配量-可用库存量-在途量。
ERP系统物料需求计划ERP(Enterprise Resource Planning,企业资源计划)系统是一种集成管理软件,用于协调各类资源和流程,帮助企业实现高效、协作和精确的运作。
物料需求计划(Material Requirement Planning,MRP)是ERP系统的一个重要功能模块,用于管理企业的物料需求和计划。
下面将介绍ERP系统物料需求计划的基本原理、主要功能和优点。
一、基本原理:物料需求计划是根据企业的生产计划和销售订单,通过分析物料的需求和供应情况,制定物料采购或生产计划的过程。
它通过对销售订单、库存、物料需求等信息的分析,计算出每种物料的需求量和采购或生产时间,从而实现对物料采购和生产的合理安排。
二、主要功能:1.销售订单分析:ERP系统根据销售订单的信息,对物料的需求进行可视化分析,包括不同物料的数量、时间和优先级等,从而使企业能够合理制定物料采购和生产计划。
2.物料库存管理:ERP系统能够实时记录和监控物料的库存情况,包括库存数量、库存地点、安全库存等。
根据物料的需求和库存情况,系统能够自动生成采购或生产订单,并及时提醒相关人员进行操作。
3.物料需求计算:ERP系统可以根据企业的生产计划和销售订单,通过计算物料的需求量和时间,自动生成物料需求计划。
计算的结果可以帮助企业合理安排物料采购和生产计划,避免物料短缺或过剩。
4.采购和生产计划生成:ERP系统能够根据物料需求计划和库存情况,自动生成采购和生产计划。
根据企业的需求,系统可以自动调整采购和生产计划,确保及时供应和高效生产。
5.供应链协调:ERP系统能够自动收集和整理各个环节的信息,实现对供应链中各个环节的协调和沟通。
通过ERP系统,企业可以与供应商和客户进行信息共享,提高供应链的响应速度和协作效率。
三、优点:1.提高物料的计划准确性:通过ERP系统的物料需求计划功能,企业能够更加准确地预测和计算物料的需求量和时间,避免因物料短缺或过剩导致的生产延误或库存积压。
一、MRP在软件中的概念是物料需求计划(Material Requirement Planning),它的作用是将指定的订单中所需要的原材料的用量做统计,以使生产部门、仓库了解当前生产这些产品需要多少的原材料,这是因为在一般的工业企业里,产成品它是有很多的原材料组成的(即在ERP里称之为BOM),但是在下订单时,一般只会选择某一个产成品,而不会列出它是由哪些原材料组成的,不过到生产部门时,他们所要关心的是生产产品时所需的原材料数量,而并非单单的产品数量,所以此时MRP运算的作用可以体现出来了。
二、基本逻辑净需求=毛需求+预计出-预计入-期初库存+安全库存可按自由项匹配相应的BOM分解,如找不到相应的BOM,系统按默认版本BOM分解虚项及生成子订单物料不生成计划订单,按净需求分解下级物料三、MRP的基本任务1.从最终产品的生产计划(独立需求)导出相关物料(原材料、零部件等)的需求量和需求时间(相关需求);2.根据物料的需求时间和生产(订货)周期来确定其开始生产(订货)的时间。
四、主生产计划主生产计划是确定每一具体的最终产品在每一具体时间段内生产数量的计划。
这里的最终产品是指对于企业来说最终完成、要出厂的完成品。
通常包括如下内容:1、要生产什么东西?2、什么时候需要?3、要生产多少?主生产计划是独立需求,主要是根据客户合同或者对市场的预测,把在一定时期内需要生产的产品一一预测,使之成为展开物料需求计划的主要依据。
主生产计划是MRP的源头,所以,其的重要性是不言而喻的。
若其包含的以上三个主要参数有错误,则下面的计算肯定是错误的。
所以,主生产计划编制时,一定要准确,否则,不但不能给企业带来效益,反而会给企业带来损失。
NC对主生产计划的说明:包括主需求计划和主生产计划,可满足工业企业生产计划制定与管理的要求,并提供主生产计划的生成模拟与能力分析。
主需求计划是主生产计划的驱动数据,其主要来源是销售订单与销售预测,并可在不同的时区设定不同的需求合并策略。
物料需求计划公式1、 GR 的运算逻辑)0(.1)0(1jmi ijij i dmdIn ScraprateQP POR +-⨯∑=t=0GR j (t)=)0()1(.1)1(1jjmi ijij i GR dmdIn ScraprateQP POR ++-⨯∑= t=1)(.1)(1t dmdIn ScraprateQP t POR jmi ijij i +-⨯∑= 2≤t ≤Ti 是父件,j 子件 以书本表2-1至表2-6为例来计算 GR 计算过程如下: (1)产品结构BOM(2)设i 分别为X,Y,j=AQP XA =1,QP YA =2,Scraprate XA =3%, Scraprate YA =5% t=0时,父件X ,Y 的POR 都等于0POR x (0) =0, PORy(0) =0,indmd x (0)=0, indmd y (0)=0GR A(0)= 0t=1时,父件X,Y的POR分别为POR x(1)=200,POR y(1) =200,indmd x(1)=0, indmd y(1)=0GRA(1)= (200×1)/(1-3%)+(200×2)/(1-5%)+0+0=627.2t=2时, 父件X,Y的POR分别为POR x(2)= 0,POR y(1) =150,indmd x(1)=0, indmd y(1)=0GR A(2)= ( 0×1)/(1-3%)+(150×2)/(1-5%)+0=315.82.SR的来源T=0的逾期量SR j(0)是应到未到量,T≥1的SR j(t)为排定在未来t时段将会取得的“已订未交量”3、POH的运算逻辑OH j+SR j(1)+SR j(0)-AL j-GR j(1) t=1POH j(t)=PAB j(t-1)+SR j(t)-GR j(t) 2≤t≤TOH A=300,SR A(1)=500,SR A(0)=0,AL A=200,GR A(1)=627(1)还是以上面的例子来计算t=1时,j=APOH A(1)= OH A+ SR A(1)+ SR A(0)- AL A- GR A(1)=-27t=2时,j=APOH A(2)=PAB A(1)+SR A(2)-GR A(2)4、 NR 的运算逻辑 NR j (t)=IF{POH j (t)≥SS j ,0,jjjYieldt POH SS)(-} 1≤t ≤T以上面的例子,j=APOH A (1)=-27, SS A =10,Yield A =100% NR A (1)= IF{POH A (1)≥SS A ,0,AAAYieldPOH SS)1(-}=IF{-27≥10,0,37}=37 NR A (2)=05、 PORC 的运算逻辑PORC j (t)=F(NR j (t),LSR) 1≤t ≤T(1) 最小订购量法,即一旦有净需求,订购量最少应为某基准量LS PORC j (t)=IF(NR j (t)>0,max{NR j (t),LS j },0) 1≤t ≤T(2) 定量批量法,即一旦有净需求,订购量始终为某基准量LS 整数倍 PORC j (t)=IF(NR j (t)>0,CEILING{NR j (t),LS j },0) 1≤t ≤T 以上面例子为例 j=A 时NR A (1)=37, LS A =500,A 的批量法则LSR 为最小订购量法,所以用公式(1)PORC A (1)=IF(NR A (1)>0,max{ NR A (1),LS A },0) =500 PORC A (2)=0PAB j (t)=POH j (t)+PORC j (t) 1≤t ≤T 以上面例子为例 当t=1,j=A 时POH A (1)= -27,PORC A (1)=500 PAB A (1)=-27+500=473 7、 POR 的运算逻辑∑=JLTk jk PORC1)( t=0POR j (t)= PORC j (t+LT j ) 1≤t ≤T-LT jT- LT j <t ≤T以上面例子为例当t=0时,j=A,因此LT j =2 POR A (t)=PORC A (1)+PORC A (2)=500+0=500当t=1时, j=A,因此LT j =2 计算PORC A (3)案例MRP计算步骤如下:(1)首先计算第1阶MRP物料A和B全部期别的毛需求(2)随机选取A或B,此处假设选A,按{POH(t)→NR(t) →PORC(t)→PAB(t)}的顺序依次计算第1至第9期数据。
物料需求计划公式1、 GR的运算逻辑t=0GR j(t)= t=12≤t≤Ti是父件,j子件以书本表2-1至表2-6为例来计算GR计算过程如下:(1)产品结构BOMX1A2B1C1D0.5EY2A2C0.5E(2)设i分别为X,Y,j=AQP XA=1,QP YA=2,Scraprate XA=3%,Scraprate YA=5%t=0时,父件X,Y的POR都等于0POR x(0)=0,PORy(0) =0,indmd x(0)=0, indmd y(0)=0GR A(0)= 0t=1时,父件X,Y的POR分别为POR x(1)=200,POR y(1) =200,indmd x(1)=0, indmd y(1)=0GRA(1)= (200×1)/(1-3%)+(200×2)/(1-5%)+0+0=627.2t=2时, 父件X,Y的POR分别为POR x(2)= 0,POR y(1) =150,indmd x(1)=0, indmd y(1)=0GR A(2)= ( 0×1)/(1-3%)+(150×2)/(1-5%)+0=315.8 2.SR的来源T=0的逾期量SR j(0)是应到未到量,T≥1的SR j(t)为排定在未来t时段将会取得的“已订未交量”3、 POH的运算逻辑OH j+SR j(1)+SR j(0)-AL j-GR j(1) t=1POH j(t)=PAB j(t-1)+SR j(t)-GR j(t) 2≤t≤TOH A=300,SR A(1)=500,SR A(0)=0,AL A=200,GR A(1)=627(1) 还是以上面的例子来计算t=1时,j=APOH A(1)= OH A+ SR A(1)+ SR A(0)- AL A-GR A(1)=-27t=2时,j=APOH A(2)=PAB A(1)+SR A(2)-GR A(2)=473+0-315.8=157.24、 NR的运算逻辑NR j(t)=IF{POH j(t)≥SS j,0,} 1≤t≤T以上面的例子,j=APOH A(1)=-27, SS A=10,Yield A=100%NR A(1)= IF{POH A(1)≥SS A,0,}=IF{-27≥10,0,37}=37NR A(2)=05、 PORC的运算逻辑PORC j(t)=F(NR j(t),LSR) 1≤t≤T(1) 最小订购量法,即一旦有净需求,订购量最少应为某基准量LSPORC j(t)=IF(NR j(t)>0,max{NR j(t),LS j},0) 1≤t≤T(2) 定量批量法,即一旦有净需求,订购量始终为某基准量LS整数倍PORC j(t)=IF(NR j(t)>0,CEILING{NR j(t),LS j},0)1≤t≤T以上面例子为例j=A时NR A(1)=37, LS A=500,A的批量法则LSR为最小订购量法,所以用公式(1)PORC A(1)=IF(NR A(1)>0,max{ NR A(1),LS A},0)=500PORC A(2)=06、 PAB的运算逻辑PAB j(t)=POH j(t)+PORC j(t) 1≤t≤T以上面例子为例当t=1,j=A时POH A(1)= -27,PORC A(1)=500PAB A(1)=-27+500=4737、 POR的运算逻辑t=0POR j(t)= PORC j(t+LT j) 1≤t≤T-LT j0 T- LT j<t≤T以上面例子为例当t=0时,j=A,因此LT j=2POR A(t)=PORC A(1)+PORC A(2)=500+0=500当t=1时, j=A,因此LT j=2计算PORC A(3)案例MRP计算步骤如下:(1)首先计算第1阶MRP物料A和B全部期别的毛需求(2)随机选取A或B,此处假设选A,按{POH(t)→NR(t)→PORC(t)→PAB(t)}的顺序依次计算第1至第9期数据。
