路面铣刨方案
- 格式:doc
- 大小:20.50 KB
- 文档页数:2
路面拉毛摊铺施工方案一、工程概述:本次施工为3个作业区,分别为作业区1、作业区2、作业区3,混凝土路面拉毛加摊铺5200㎡。
平面布置图施工顺序二、施工安排:施工现场断交:为了保证施工顺利进行,避免干扰,对施工范围内进行断交公告,并安排专门的安全员在现场指挥。
开工时间定为2024年9月23日,计划完工时间为2024年9月25日;管理人员1人,工人15人。
物资配置计划三、总体施工工艺路面勘测→铣刨机铣刨,废料运输→切割机、综合养护机切割打边→人工清扫余渣→铣刨面复测→洒布机喷洒乳化沥青→沥青混合料拌合→沥青混合料的运输→摊铺机摊铺作业→光轮、胶轮碾压作业→冷却→开放交通。
四、具体施工方案开工前,道路两侧放置的所有物资,全部清理完成,9.23日上午禁止任何车辆通行;施工完成后,24h后方可通行。
作业区1、作业区2道路宽度为10m,摊铺机最大翼展为7m,二次可成型;作业区3道路最小宽度为6m,一次成型,摊铺机未覆盖的地方,人工及时补平。
1、混凝路面拉毛1.1施工准备:熟悉图纸,勘察施工范围、对施工地点进行专项分析,合理作出施工安排及施工方案,正确选择施工机械。
1.1.1设备准备在施工前需要准备以下施工设备:•铣刨机:具备适当的刨宽和刨深,以满足工程需求。
•卡车:用于运输铣刨机和运输刨削后的混凝土碎块。
•洒水车:用于加水和清洗铣好的混凝土路面和铣刨机。
•其他辅助设备:如振动板、道路清扫车等。
1.1.2人员准备确保拥有以下人员:•项目负责人:负责整个施工过程的指导和管理。
•铣刨机操作员:熟悉铣刨机的操作,能够根据要求进行合理的刨削。
•卡车驾驶员:负责将铣刨机运输到工地,并运输混凝土碎块。
•劳动力人员:负责清理作业区域、清扫碎块等。
1.2施工现场断交:为了保证施工顺利进行,避免干扰,对施工范围内进行断交公告,并安排专门的安全员在现场指挥。
1.3混凝土路面拉毛:混凝土路面拉毛用铣刨机进行。
施工前先根据设计图纸确定拉毛范围,在实地放出铣刨线样,再根据需拉毛工程数量确定使用铣刨机数量,在需铣刨路段的一端按顺序进行拉毛,拉毛尽量一次完成,中间除特殊原因外不得停顿。

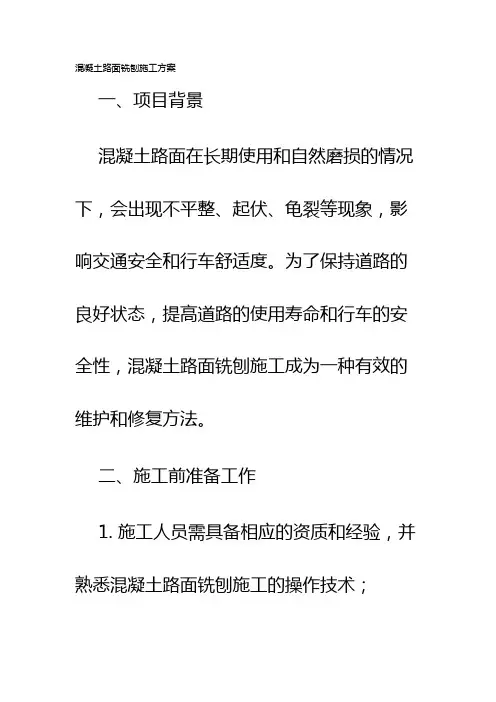

混凝土路面铣刨施工方案一、项目背景混凝土路面在长期使用和自然磨损的情况下,会出现不平整、起伏、龟裂等现象,影响交通安全和行车舒适度。
为了保持道路的良好状态,提高道路的使用寿命和行车的安全性,混凝土路面铣刨施工成为一种有效的维护和修复方法。
二、施工前准备工作1. 施工人员需具备相应的资质和经验,并熟悉混凝土路面铣刨施工的操作技术;2. 提前获得施工许可,并与相关部门沟通,确保施工过程中不影响正常交通;3. 准备必要的施工设备和工具,包括混凝土铣刨机、运输车辆、振动器等;4. 安排合理的施工计划,确保施工过程高效顺利。
三、施工步骤1. 清理路面施工前需对路面进行彻底清理,包括清除杂草、灰尘、碎石等。
清理工作需要使用专用清扫机械或者人工清扫。
2. 基础修复在清理完毕后,针对路面存在的龟裂和坑洞等问题,进行基础修复。
修复过程中,可以使用混凝土修补剂和填充材料进行填补,确保路面平整度。
3. 铣刨施工铣刨施工是整个工程的核心环节。
首先,根据路面情况和设计要求,确定刨削的深度和范围。
然后,使用混凝土铣刨机进行刨削,将旧有路面的表层去除。
刨削后的混凝土碎料可以进行回收利用。
4. 路面平整处理铣刨完成后,需要对路面进行平整处理。
可以使用振动器进行压实,确保路面的平整度和密实度。
5. 清理施工现场施工完成后,需要对施工现场进行清理,清除剩余的混凝土碎料和杂物,确保道路通畅和安全。
四、施工质量控制为了保证施工质量,需要进行质量控制措施,包括但不限于以下几点:1. 施工人员需了解混凝土路面铣刨施工的相关规范和要求,并按照规范进行操作;2. 在施工前制定详细的施工方案,并按照方案执行;3. 施工过程中,定期检查铣刨机的刀具状况,保证刨削效果;4. 对铣刨后的路面进行检查,确保平整度和平整度符合设计要求;5. 施工完成后,进行验收,并记录相关数据和施工情况。
五、安全注意事项1. 在施工现场设置明显的警示标志和路障,提醒驾驶员注意减速和绕行;2. 施工人员需佩戴符合安全要求的劳动保护用具,如安全帽、工作服、手套等;3. 按照操作规程使用铣刨机和振动器,注意安全操作,避免发生危险和意外;4. 施工现场应保持整洁,杂物和障碍物需及时清理,确保施工安全。
沥青路面铣刨加铺施工方案一、工程概述本次工程主要是对某城市道路进行沥青路面铣刨加铺施工,以提高道路的使用性能和延长使用寿命。
工程包括铣刨原有沥青路面、清理基层、铺设新的沥青混凝土路面以及相关附属工程。
二、施工目标1.确保施工质量,使新铺设的沥青路面满足设计要求和使用年限。
2.施工过程中,尽量减少对周边环境和交通的影响。
3.提高施工效率,缩短施工周期。
三、施工准备1.施工人员:选拔具备丰富经验的施工队伍,进行技术培训和安全教育。
2.施工材料:选用优质的沥青混凝土,确保原材料质量。
3.施工设备:准备铣刨机、摊铺机、压路机等施工设备,确保设备性能良好。
四、施工流程1.铣刨原有沥青路面:采用铣刨机对原有沥青路面进行铣刨,铣刨深度为5cm。
铣刨过程中,要注意调整铣刨机速度,确保铣刨效果。
2.清理基层:铣刨完成后,对基层进行清理,去除浮尘、杂质,保证基层干净、平整。
3.喷洒粘层油:在基层表面均匀喷洒粘层油,增强基层与沥青混凝土之间的粘结力。
4.铺设沥青混凝土:选用优质的沥青混凝土,采用摊铺机进行铺设。
铺设过程中,注意调整摊铺速度和厚度,确保铺设质量。
5.压实沥青混凝土:采用压路机对沥青混凝土进行压实,确保压实度达到规范要求。
6.接缝处理:对沥青混凝土路面进行接缝处理,确保接缝平顺、美观。
7.划线:在沥青混凝土路面上划设交通标线,引导车辆行驶。
五、施工注意事项1.施工过程中,要注意安全防护,确保施工人员的人身安全。
2.铣刨、铺设、压实等环节要严格按照操作规程进行,确保施工质量。
3.施工现场要设置警示标志,提醒过往车辆和行人注意安全。
4.遇到恶劣天气,如雨、雪等,应暂停施工,确保施工质量。
六、施工周期及验收1.施工周期:根据工程量及施工队伍实际情况,预计施工周期为30天。
2.验收标准:施工完成后,按照相关规范和标准进行验收,确保工程质量。
七、施工保障1.成立项目管理小组,负责施工现场的协调、监督和管理工作。
2.建立健全施工日志制度,详细记录施工过程中的各项数据,为施工验收提供依据。
铣刨沥青路面施工方案一、施工背景铣刨沥青路面施工是在城市道路施工中常见的一项工程,通过对现有路面进行铣刨处理,然后重新铺设沥青路面,能够有效解决道路表面的破损、老化等问题,提高道路的平整度和耐久性。
本文将详细介绍铣刨沥青路面施工方案,以便确保施工进程的顺利进行。
二、施工准备工作1. 设计施工方案:在开始施工之前,需进行详细的施工方案设计。
该设计应包括铣刨机的选择、施工顺序、切割路面的深度,以及沥青混凝土的配合比等内容。
2. 环境保护措施:施工前需评估施工现场周围的环境,采取相应的保护措施。
同时,还应制定施工噪音、扬尘治理等方案,以减少对环境的影响。
3. 原料准备:准备好铣刨机所需的刀具和备用配件。
同时,还需保证沥青材料的准备充足,以确保施工过程中的连续性。
4. 人员配备:合理安排施工人员的配备,确保施工过程的顺利进行。
施工人员还需具备一定的专业知识和操作技能,以确保施工质量。
三、施工程序1. 路面刮光清理:首先利用刮刀将路面上的杂物、尘土等清理干净,确保路面表面平整。
2. 铣刨处理:采用铣刨机对路面进行切割和破坏,将旧有路面铣刨至设计深度。
根据设计要求,确定铣刨的深度和宽度,以确保铣刨后的路面符合规范。
3. 清理和处理:将铣刨下来的碎片和破损物清理干净,同时对铣刨面进行检查,确保路面刨平整、无残留杂物。
4. 喷洒黏结剂:在铣刨面上喷洒黏结剂,增加沥青路面与基层的粘结力,确保路面的稳固性。
5. 沥青铺设:将预先准备好的热拌沥青混凝土铺设在铣刨面上,并使用压路机进行压实,以确保路面的均匀和密实度。
6. 后期处理:铺设完成后,进行必要的平整处理,确保路面表面平整,并进行道路标线、标牌等附属设施的设置。
四、施工质量控制1. 施工过程中,必须按照相关标准和要求进行,确保施工质量。
2. 在施工过程中,要及时进行质量检测和记录,对施工质量进行监控。
如发现质量问题,需及时采取纠正措施。
3. 完成施工后应进行终验,确保沥青路面达到设计要求。
第1篇一、前言混凝土路面铣刨施工是道路养护和改造的重要环节,对于提高道路质量、延长使用寿命具有重要意义。
本方案旨在为混凝土路面铣刨施工提供一套科学、合理、可行的施工方法,确保施工质量,提高施工效率。
二、施工准备1. 工程概况(1)工程名称:某道路混凝土路面铣刨施工(2)工程地点:某市某道路(3)工程规模:全长10公里2. 施工队伍(1)施工队伍资质:具备道路施工二级及以上资质(2)施工队伍人员:包括项目经理、技术负责人、施工员、质检员、安全员等3. 施工材料(1)铣刨机:采用振动式铣刨机,具有高效、环保、安全的特点(2)铣刨刀片:选用耐磨、耐冲击的铣刨刀片(3)水泥:采用符合国家标准的普通硅酸盐水泥(4)砂、石:选用粒径均匀、级配合理的砂、石4. 施工设备(1)铣刨机:振动式铣刨机(2)运输车辆:混凝土搅拌车、自卸车(3)检测设备:水准仪、经纬仪、激光测距仪等(4)安全防护设施:安全帽、安全带、防护眼镜等三、施工工艺1. 铣刨前的准备工作(1)清理路面:对铣刨范围内的路面进行清扫,确保无杂物、油污等影响铣刨作业(2)测量放样:根据设计图纸,进行测量放样,确定铣刨范围(3)施工人员培训:对施工人员进行技术交底,确保施工人员掌握施工工艺和操作规程2. 铣刨作业(1)启动铣刨机:按照操作规程启动铣刨机,调整铣刨速度和深度(2)铣刨作业:沿着测量放样线进行铣刨作业,确保铣刨深度一致(3)铣刨刀片更换:根据铣刨刀片的磨损情况,及时更换新刀片(4)铣刨作业完成后,对路面进行清扫,确保无残留物3. 混凝土路面处理(1)清理路面:对铣刨后的路面进行清扫,确保无残留物(2)检查路面平整度:使用水准仪、经纬仪等检测设备,检查路面平整度(3)修补路面:对路面出现的坑洼、裂缝等缺陷进行修补,确保路面平整4. 混凝土路面浇筑(1)准备材料:按照设计要求,准备水泥、砂、石等材料(2)搅拌混凝土:使用混凝土搅拌车进行搅拌,确保混凝土质量(3)浇筑混凝土:将搅拌好的混凝土均匀地浇筑在路面上,确保厚度一致(4)振捣混凝土:使用振动棒对混凝土进行振捣,排除气泡,确保混凝土密实(5)养护混凝土:浇筑完成后,对混凝土进行养护,确保混凝土强度四、施工质量控制1. 铣刨作业质量(1)铣刨深度:确保铣刨深度符合设计要求(2)铣刨平整度:确保铣刨后的路面平整度符合规范要求(3)铣刨刀片磨损:及时更换磨损严重的铣刨刀片2. 混凝土路面处理质量(1)路面平整度:确保路面平整度符合规范要求(2)路面修补:修补后的路面应无裂缝、坑洼等缺陷3. 混凝土路面浇筑质量(1)混凝土质量:确保混凝土质量符合设计要求(2)混凝土厚度:确保混凝土厚度一致(3)混凝土密实度:确保混凝土密实,无气泡五、施工安全措施1. 施工现场安全(1)施工现场设置安全警示标志(2)施工人员佩戴安全帽、安全带等防护用品(3)施工现场设立安全员,负责现场安全监督2. 铣刨作业安全(1)铣刨机操作人员必须经过专业培训,取得操作资格证书(2)铣刨机操作前,检查设备是否正常,确认安全后方可启动(3)铣刨作业过程中,注意观察路面情况,防止意外事故发生3. 混凝土路面浇筑安全(1)浇筑混凝土时,注意防止高空坠落(2)浇筑完成后,及时清理施工现场,确保安全六、施工进度安排1. 施工准备阶段:2天2. 铣刨作业阶段:5天3. 混凝土路面处理阶段:3天4. 混凝土路面浇筑阶段:2天5. 施工总结阶段:1天总计:13天七、结语混凝土路面铣刨施工是道路养护和改造的重要环节,本方案从施工准备、施工工艺、施工质量控制、施工安全措施等方面进行了详细阐述,旨在为混凝土路面铣刨施工提供一套科学、合理、可行的施工方法。
铣刨路面施工方案一、背景和目的铣刨路面施工是一种常见的道路维修方法,通过将旧路面表层剥离,再重新铺设新的路面材料,可以提高道路的平整度和耐久性。
本文将探讨铣刨路面施工的方案和步骤,以及其中的一些关键技术。
二、方案和步骤1. 路面检查和准备在进行铣刨路面施工之前,需要对道路进行全面的检查,以确定需要铣刨的区域和路面状况。
同时,还要清理路面上的杂物和污垢,确保施工过程中的安全和顺利进行。
2. 铣刨机选择和调整选择合适的铣刨机是施工的关键。
不同类型的路面需要不同的铣刨机,因此要根据实际情况进行选择。
在调整铣刨机时,要注意调整刀头的高度和角度,以达到理想的刨削效果。
3. 铣刨作业铣刨作业一般分为粗铣和精铣两个阶段。
粗铣首先将路面的旧沥青层剥离,然后再进行精铣,将路面表面铣平。
在进行铣刨作业时,要注意保持稳定的行驶速度和刀头的切削力度,以充分剥离旧路面。
4. 清理和修补铣刨作业完成后,需要对铣刨后的路面进行清理和修补。
清理时要彻底清除刨削下来的碎石和尘土,避免对周边环境造成污染。
修补则是指填补铣刨后的凹坑和不平整之处,使路面恢复平整。
5. 路面整治和封口最后一步是对整个路面进行整治和封口。
整治即利用刮板或压路机对路面进行压实,以提高路面的密实度和稳定性。
封口则是涂覆适当的路面封层材料,以保护路面免受日晒雨淋和车辆磨损的影响。
三、关键技术1. 刀头选择铣刨机刀头的选择是铣刨路面施工中的一个关键技术。
不同类型的刀头适用于不同类型的路面材料,要根据实际情况进行选择。
2. 刀头的调整和更换在施工过程中,刀头的调整和更换对于保证施工质量和效率至关重要。
刀头的高度和角度要调整到最佳状态,并及时更换磨损过度的刀头。
3. 温度控制铣刨路面施工的温度控制也是一项重要的技术。
在夏季高温时,要注意降低机器运行时产生的热量,以防止沥青染色。
而在冬季低温时,需要加热刀头和采取其他措施,以确保路面的质量。
四、结论铣刨路面施工是一项复杂而重要的工作,它能够有效修复破损的路面,并提高道路的平整度和耐久性。
一、工程背景随着我国公路交通的快速发展,公路路面病害问题日益突出,严重影响道路的使用性能和行车安全。
为提高公路路面质量,延长公路使用寿命,本工程采用铣刨公路路面施工技术,对现有路面进行铣刨修复。
二、工程目标1. 恢复路面平整度,提高路面抗滑性能;2. 延长公路使用寿命,降低维修成本;3. 确保施工质量,提高行车安全。
三、施工准备1. 工程材料:沥青混凝土、铣刨废料、水泥、砂石等;2. 施工设备:铣刨机、摊铺机、压路机、运输车辆等;3. 人员组织:成立施工小组,明确各岗位职责。
四、施工工艺1. 施工前准备(1)对路面进行清扫,清除杂物;(2)检查铣刨机、摊铺机等设备,确保设备完好;(3)根据设计要求,确定铣刨范围和深度。
2. 铣刨施工(1)使用铣刨机对路面进行铣刨,铣刨深度应符合设计要求;(2)铣刨过程中,注意控制铣刨速度,确保路面平整;(3)铣刨废料由铣刨机输送带直接输送至运输车辆,统一运输至指定地点。
3. 摊铺施工(1)对铣刨后的路面进行清扫,清除残留的铣刨废料;(2)按照设计要求,进行沥青混凝土拌和;(3)使用摊铺机进行沥青混凝土摊铺,摊铺宽度、厚度应符合设计要求;(4)摊铺过程中,注意控制摊铺速度,确保路面平整。
4. 压实施工(1)使用压路机对摊铺后的路面进行压实,确保路面密实;(2)压实过程中,注意控制压路机速度,避免对路面造成损伤。
5. 铣刨废料处理(1)铣刨废料进行统一收集,分类处理;(2)将铣刨废料作为再生材料,用于其他工程。
五、施工质量控制1. 施工过程中,严格控制施工质量,确保路面平整、密实;2. 对施工材料、设备进行检查,确保符合设计要求;3. 加强施工过程中的监督、检查,发现问题及时整改。
六、施工安全措施1. 施工现场设置安全警示标志,提醒行人、车辆注意安全;2. 施工人员佩戴安全帽、防护眼镜等安全防护用品;3. 施工过程中,注意防止设备碰撞、倾倒等事故发生。
七、施工进度安排根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。
铣刨路面施工方案1. 引言铣刨路面施工是道路维护和修复的一种重要方法。
通过使用铣刨机对路面进行刨削和破碎,然后对其进行重新铺设和压实,可以提高道路的平整度和质量,延长道路的使用寿命。
本文将介绍铣刨路面施工的步骤及注意事项。
2. 施工步骤2.1 准备工作在开展铣刨路面施工之前,需要进行以下准备工作:•确定施工范围和施工计划;•检查施工现场,清除障碍物;•准备好所需的铣刨机、运输车辆和施工人员;•确保施工人员具备相关的操作技能和安全意识。
2.2 进行铣刨作业铣刨作业是整个施工过程的核心环节,具体步骤如下:1.将铣刨机调整至适当的工作状态,包括刀盘高度、转速和前进速度等参数;2.从施工的一侧开始铣刨,逐渐向另一侧移动,保持一定的均匀铣刨速度;3.铣刨后的碎石通过输送带或吹风装置收集并运输到储存车辆中;4.根据需求,可以进行一次或多次铣刨,以达到所需的路面平整度。
2.3 进行铺设作业在铣刨作业完成后,需要进行铺设作业,具体步骤如下:1.将铺设材料(例如沥青混合料)运输到施工现场,并进行必要的热拌或冷拌处理;2.使用铺设机将材料均匀地覆盖在铣刨后的路面上;3.按照设计要求,对铺设的材料进行压实,可以使用压路机或振动板进行压实;4.处理路面边缘,确保铺设的材料与旧路面之间的平滑过渡。
3. 注意事项在铣刨路面施工过程中,需要注意以下事项:•施工人员应严格遵守安全操作规程,佩戴好安全帽、工作服和防护手套等;•铣刨机的操作人员需要具备相关的操作技能,熟悉机器的使用和维护;•在进行铺设作业时,需要根据材料的特性和环境条件进行合理的施工控制;•铺设作业完成后,应及时对施工现场进行清理,避免对周边环境造成污染。
4. 总结铣刨路面施工是一项复杂的工程,需要施工人员具备相关的技能和经验,同时还要严格遵守安全操作规程。
通过合理的施工步骤和注意事项,可以提高施工效率和施工质量,延长道路的使用寿命。
在实际施工过程中,应根据具体情况进行调整和优化,确保施工的安全性和可行性。
铣刨路面施工方案铣刨路面施工方案一、工程概述:铣刨路面施工是指通过使用铣刨机进行路面铣刨,将已有的旧路面层进行剥离、破碎和混合再铺设的一种施工方法。
该方法可以有效地去除旧路面的损坏层和不平整部分,提高路面的平整度和质量,延长路面使用寿命。
二、施工准备:1.确定施工范围和时间,制定合理的施工计划;2.购买或租赁适合的铣刨机,确保其技术性能符合工程要求;3.准备足够的燃料、润滑油和备用零件;4.组织技术人员和施工人员,进行必要的培训和安全教育。
三、施工步骤:1.路面清扫:在施工前,首先对路面进行全面清扫,清除掉杂物和灰尘,确保施工质量;2.试刨:确定试刨的位置和深度,进行试刨作业,以了解路面的结构和材料的情况,为施工做准备;3.刨平整:通过铣刨机,将旧路面进行铣刨,确保路面平整以便后续的重新铺设;4.清理垃圾:及时清理铣刨后的渣滓和垃圾,保持施工环境的整洁;5.加固处理:对需要加固的路段进行处理,如填补破损部分、维修裂缝等;6.再铺设沥青混合料:根据设计要求,将新的沥青混合料进行铺设,确保铺设的均匀和厚度合理;7.压实:使用压路机对新铺设的沥青混合料进行压实,提高路面的密实度和稳定性;8.标线划线:待路面完全固定后,进行标线划线。
四、施工注意事项:1.安全第一:施工人员必须佩戴好安全帽、工作服和安全鞋,并使用符合安全标准的设备;2.施工现场要求:施工现场应进行合理的围挡和警示,确保施工安全;3.施工期间交通疏导:根据施工范围和时间确定交通疏导方案,确保施工期间的交通畅通;4.施工机具维护:定期对施工机具进行检查和维护,保持其良好的工作状态;5.施工质量监督:施工过程中要对施工质量进行监督检查,确保施工达到设计要求。
五、施工验收:1.对施工完成后的路面进行全面检查,确保施工质量符合规范要求;2.检查路面平整度、厚度、密实度以及标线的质量;3.对施工过程中使用的材料和设备进行检测和验收,确保其质量符合规范要求。
路面铣刨工程方案一、工程概况为了改善道路的平整度和提高行车的安全性,对某市区的道路进行了铣刨工程。
该工程包括对道路表面进行铣刨,清除破损和老化的路面材料,并重新铺设新的路面材料,使道路恢复平整,提升驾驶舒适度和行车安全性。
二、工程范围本次铣刨工程范围包括某市区内指定的道路,总长度约5000米,宽度为10米。
工程中将对道路表面进行铣刨,铺设新的路面材料,并做好路面标线涂装工作。
三、铣刨工程流程1. 勘察测量在进行铣刨工程前,需要进行勘察测量工作,确定铣刨的工作范围和深度,以及路面的平整度和破损情况。
根据测量数据,确定铣刨的具体工艺参数和计划。
2. 设备准备根据铣刨工程的具体要求,准备相应的铣刨设备和车辆,确保设备和车辆的运行状态良好,并具备铣刨作业的要求。
3. 路面铣刨在确定了具体的铣刨工艺参数和计划后,进行道路的铣刨作业。
首先,根据设计要求进行调试设备的工作参数;然后,安排专业的操作人员进行铣刨作业,并确保作业过程中的安全和效率。
4. 清理整理在完成铣刨作业后,需要对路面进行清理整理,清除铣刨产生的渣土和碎屑,确保路面清洁,并为后续的路面铺设做好准备。
5. 路面铺设根据设计要求和现场情况,选择适当的路面材料进行铺设,确保路面的平整度和耐久性。
在进行路面铺设时,需要对路面进行压实和养护,确保铺设的路面材料的质量。
6. 路面标线完成路面铺设后,需要对道路进行标线涂装工作,确保道路的交通安全性,包括车道线、停车线、行人过街线等标线的涂装。
7. 工程验收在完成了铣刨工程的全部作业后,进行工程验收工作,确保工程的质量和安全。
对工程的各项指标进行检测和评估,确保工程的质量符合设计要求。
四、安全和环保措施1. 在进行铣刨作业时,需要对作业现场进行严格的安全管理,确保作业人员的安全和设备的正常运行;2. 在清理整理和铺设路面时,需要做好扬尘防护和垃圾清理工作,确保作业现场的环境卫生;3. 在进行路面标线时,需要对施工现场进行交通管控,确保施工期间的交通安全。
路面铣刨方案
路面铣刨方案
一、路面铣刨
1.总体要求
按照招标文件和设计文件规定的深度和尺寸,使用铣刨机将旧路面清除到规定深度,准备出干净平整的表面,以满足路面摊铺的条件。
同时将清除出的废料运至XXX南服务区。
2.铣刨位置及宽度的确定
在进行铣刨路面之前,测量工程技术人员应根据招标文件确定铣刨的起始和结束位置,并在铣刨宽度发生变化的位置做好醒目的明确标记。
3.铣刨机械的选择
由于需要对整个车道进行铣刨,工程量较大。
因此,我们部门采用德国生产的维特根系列大型铣刨机,并配合使用美国生产的小型凿面机和铣刨机。
在刨切时,必须保持原路面面层和基层的粒料不松动,并清除干净,保持边缘垂直。
4.铣刨及清理废渣
现场铣刨与废料清理同时进行。
铣出的路面底板应平整,凹槽四壁无松动颗粒且保持相对顺直。
铣削完毕的路面凹槽应立即进行人工整平,并使用空压机彻底清除剩余残渣。
5.工序验收
在完成铣刨工作后,应进行工序验收,确保铣刨质量符合设计要求。
第1篇一、工程概况沥青路面铣刨施工是公路、城市道路、停车场等沥青路面养护维修的重要环节。
本方案针对沥青路面铣刨施工进行详细规划,以确保施工质量、效率和安全性。
二、施工准备1. 施工组织成立沥青路面铣刨施工项目部,明确项目经理、技术负责人、安全员等岗位职责。
2. 施工队伍组织经验丰富的施工队伍,包括沥青路面铣刨施工人员、机械设备操作人员等。
3. 材料设备准备沥青路面铣刨设备、装载机、自卸汽车、养护材料等。
4. 施工场地施工场地应平整、开阔,满足铣刨、运输等作业需求。
三、施工工艺1. 铣刨前准备(1)对路面进行清理,清除路面上的杂物、积水等。
(2)检查铣刨设备,确保设备完好、运行正常。
(3)根据设计要求,确定铣刨深度、宽度等参数。
2. 铣刨施工(1)启动铣刨设备,按照既定参数进行铣刨。
(2)铣刨过程中,注意观察设备运行情况,确保设备平稳、均匀作业。
(3)铣刨过程中,避免对路基、排水设施等造成损坏。
(4)铣刨结束后,对铣刨区域进行清扫,清除残留物。
3. 铣刨材料运输(1)使用装载机将铣刨材料装运至指定地点。
(2)运输过程中,注意车辆行驶安全,避免对周围环境造成污染。
4. 施工安全措施(1)施工人员必须穿戴安全帽、反光背心等防护用品。
(2)施工区域设置安全警示标志,提醒过往行人、车辆注意安全。
(3)施工现场设立安全员,负责监督施工安全。
四、施工质量控制1. 材料质量严格按照设计要求,选用合格的铣刨材料。
2. 设备质量确保铣刨设备完好、运行正常。
3. 施工质量(1)铣刨深度、宽度符合设计要求。
(2)铣刨区域平整、无残留物。
(3)铣刨材料运输过程中,避免对周围环境造成污染。
五、施工进度1. 施工计划根据工程量、施工条件等因素,制定详细的施工计划。
2. 施工进度控制施工过程中,定期检查施工进度,确保按计划完成施工任务。
六、施工成本控制1. 材料成本严格控制材料采购、使用,降低材料成本。
2. 人工成本合理安排施工人员,提高施工效率,降低人工成本。
道路铣刨工程施工方案一、工程概况道路铣刨工程是指利用铣刨机械设备对道路表层进行铣刨处理,以去除老化、损坏或变形的路面层,恢复或改善路面平整度和纵横坡,并进行基层处理和覆盖新的路面层的过程。
铣刨后的路面可以为重新施工的沥青混凝土路面提供良好的基础。
本文就道路铣刨工程的施工方案进行详细的阐述,包括工程目标、工程范围、施工期、工程条件、施工组织设计、施工方案和施工安全及环保措施等方面进行规划。
二、工程目标1. 通过道路铣刨工程,去除老化、破损和变形的路面层,修复路面平整度和纵横坡,提高路面的使用性能和安全系数。
2. 对于需要进行路面重新铺设的路段,可以为新路面的施工提供均匀、平整的基础,确保新路面的质量和使用寿命。
3. 减少道路运输过程中的杂音和振动,提高车辆通行的舒适性,改善交通环境。
三、工程范围本道路铣刨工程涉及到市区内多条主干道和支路的路面整治,包括但不限于以下路段:1. XX大街2. XX路3. XX西路4. XX中路四、施工期本道路铣刨工程的施工期为45天,具体以实际施工进度为准。
五、工程条件1. 施工地点:道路铣刨工程主要施工地点为市区内的主干道和支路,部分工程区域可能位于市区繁忙的交通路口或人口密集区域。
2. 施工时间:为了尽量减少对交通和居民生活的影响,道路铣刨工程将在夜间进行,施工时间为每天晚上10点至次日早晨5点。
六、施工组织设计1. 人员组织:道路铣刨工程需要组织的人员包括管理人员、施工人员、安全员、机械操作员等。
施工人员需经过专业培训,持有相应的操作证书。
2. 施工安全:铣刨机械作业时,需要设置明显的警戒标识,配备专业的安全员进行随时监控和管理。
同时,需要保证施工现场的通风良好,防止化学物品挥发对施工人员的伤害。
3. 路面保护:在铣刨工程进行时,需要对道路两侧的建筑物进行保护,以防止机械设备对附近建筑物造成损坏。
七、施工方案1. 路面检查:在施工前,需要对道路路面进行全面的检查,确定需要铣刨的具体区域和深度。
第1篇一、前言沥青路面作为我国公路、城市道路和厂矿、机场等场所的主要路面形式,具有优良的防水、耐磨、舒适、美观等特点。
然而,随着时间的推移和车辆荷载的增加,沥青路面会出现不同程度的损坏,如裂缝、车辙、坑槽等。
为了恢复路面的使用性能,提高行车安全,降低道路维护成本,需要对损坏的沥青路面进行铣刨施工,并进行加铺处理。
本文将详细介绍沥青路面铣刨施工方案及加铺的工艺流程。
二、施工准备1. 施工组织(1)成立沥青路面铣刨施工领导小组,负责施工方案的编制、施工过程的监督和施工质量的验收。
(2)设立项目经理部,负责施工项目的全面管理。
(3)明确各施工环节的责任人,确保施工过程中的责任到人。
2. 施工材料(1)沥青路面铣刨材料:选用合格的沥青混合料,符合国家相关标准。
(2)加铺材料:选用符合国家标准的沥青混合料、水泥混凝土、石屑等。
(3)施工设备:沥青路面铣刨机、摊铺机、压路机、洒水车、装载机等。
3. 施工工具(1)施工工具:钢钎、钢尺、水准仪、量角器、测距仪等。
(2)安全防护用品:安全帽、工作服、手套、眼镜、耳塞等。
4. 施工场地(1)确保施工场地平整、宽敞,满足施工要求。
(2)设置安全警示标志,确保施工安全。
三、施工工艺1. 施工前准备(1)检查路面状况,对损坏部位进行标记。
(2)清理路面杂物,确保施工场地干净。
(3)对施工人员进行技术交底,明确施工要求。
2. 沥青路面铣刨(1)采用沥青路面铣刨机对损坏路面进行铣刨,铣刨深度根据路面损坏程度确定。
(2)铣刨过程中,确保铣刨机运行平稳,避免对路基造成损坏。
(3)铣刨后的路面应平整,无杂物。
3. 加铺施工(1)根据设计要求,将沥青混合料运输至施工现场。
(2)采用摊铺机将沥青混合料均匀摊铺在铣刨后的路面上。
(3)摊铺过程中,注意控制摊铺厚度和宽度,确保路面平整。
(4)摊铺完成后,采用压路机对路面进行压实,提高路面密实度。
(5)根据需要,可进行路面标线、路面排水等施工。
路面铣刨方案
一、路面铣刨
1.总体要求
按照招标文件和设计文件规范中规定的深度和尺寸用铣刨机将旧路面清除到规定深度,准备出干净平整的表面,以达到路面摊铺的条件,同时将清除出的废料运至济南管理处南服务区。
2.铣刨位置及宽度的确定。
再进行铣刨路面以前,由测量工程技术人员根据招标文件开始和结束位置,在铣刨宽度发生变化的位置做好醒目的明确标记。
3.铣刨机械的选择
由于需要进行整个车道的铣刨,工程量大,此次工程我部采用的是德国生产的维特根系列大型铣刨机,并采用美国生产的小型凿面机和铣刨机进行配合作业。
原有沥青路面应露出坚硬的边缘。
刨切时,原路面面层和基层的粒料不可松动,并清除干净,保持边缘垂直。
4.铣刨及清理废渣
现场铣刨与废料清理同时进行。
铣出的路面底板平整凹槽四壁无松动颗粒且保持相对顺直。
铣削完毕的路面凹槽立即进行人工整平并用空压机彻底清除剩余残渣。
5.工序验收
在铣刨完上一层后,如发现下一层仍有问题,我方估测出该层损
坏程度(面积、宽度等),算出工作量,然后报监理、业主认定后一并修复。
经监理和业主的认同方可进行下一道工序。
