江苏定额解释集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]江苏定额解释问:安装工程中辅材价格是否可以调整?答:清单报价中可以调整。
问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗?答:应根据设计图纸要求及施工组织设计方案要求进行计算问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础?答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价?答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。
问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。
问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费?答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
江苏省2024定额解读编制说明和计算规则解读)
一、编制说明:
屋面及防水工程定额编制的目的是为了规范江苏省的房屋建筑和市政工程,保证工程质量,促进工程施工的科学化、规范化,并提高建筑工程的建设速度和施工效益。
编制定额的基本原则是按照国家有关部门的现行标准和规范进行,结合江苏省的实际情况进行适当的修改和补充。
编制定额的依据包括国家的法律法规、技术标准及相关行业的规范和标准。
屋面及防水工程定额的编制应该根据工程的类型和规模进行区分,包括屋面材料、构造形式、防水层材料和施工方法等。
编制定额时应综合考虑工程的质量、安全、经济和可行性等因素。
二、计算规则解读:
1.屋面面积的计算:屋面面积的计算一般采用实际工程量法进行,即根据工程设计图纸的尺寸标注和测量结果进行计算。
屋面面积的单位为平方米。
2.材料用量的计算:屋面材料的用量计算应根据材料的规格、型号以及施工工艺要求进行确定,并结合实际情况进行调整。
材料用量的计算包括主材和辅材两个方面的考虑。
3.工程量的计算:工程量的计算是根据设计图纸和工程实际情况进行测量和计算的,包括屋面材料、结构构件、防水层等的工程量。
4.劳动力的计算:劳动力的计算是根据工程的规模和施工工艺要求进行决定的,包括工人人数、工时和工种等的确定。
5.设备的计算:设备的计算主要是根据工程的类型和工艺要求进行确定的,包括各类施工机械、设备和工具等的数量和使用时间。
6.费用的计算:费用的计算主要包括材料费、人工费和设备费等三个方面的考虑,其中材料费是根据材料的用量和价格进行计算的,人工费是根据劳动力的工时和价格进行计算的,设备费是根据设备的数量和使用时间进行计算的。
011问:水泥砂浆踢脚线工程量如何计算?(发稿时间:2009-1-9 9:48:48 阅读次数:23)答:如按图纸设计要求的确发生水泥砂浆踢脚线工作内容,应根据《江苏省建筑与装饰工程计价表》的有关规定:水泥砂浆踢脚线应按延长米计算,墙面抹灰的工程量按《江苏省建筑与装饰工程计价表》第十三章的有关计算规则进行计算。
如墙面未做水泥砂浆踢脚线,而是墙面抹灰到底时,则不应计算水泥砂浆踢脚线的费用,但根据《江苏省建筑与装饰工程计价表》第十三章的有关计算规则计算墙面抹灰工程量时,应补足踢脚线部分相应的工程量。
010、问:打桩、地下连续墙、土钉支护、锚杆等地下室支护工程在竣工结算时应列入分部分项清单,还是措施费用清单?(发稿时间:2009-1-9 9:48:29 阅读次数:12)答:按实结算的工程中地下室深基础工程中的支护工程中如业主要求完成打桩、地下连续墙、土钉支护、锚杆等工程,其实体消耗部分应列入分部分项工程费,并计取有关费用,其模板、脚手架工程等费用仍应列入措施费项目。
009、问:按01定额,一个工程中有六幢11层高楼,塔吊及电梯进退场费能算几次,实际就用六台塔吊?(发稿时间:2009-1-9 9:19:02 阅读次数:11)答:有几台算几次,若因甲方原因造成一台塔吊多次进场,则算多次。
008、问:建筑物超高增加费怎样编入工程量清单中?(发稿时间:2009-1-9 9:18:35 阅读次数:16)答:临时垃圾管道费(材料费)、高压水泵费(机械费)作为措施费单独列出。
人工降效不作为独立项目,在相关清单子目中体现,机械降效已在垂直运输费中考虑了。
006、问:按照04定额计算,墙体是按体积计算的,砼KM1砖,规格是190*190*90,那算体积时是该乘以0.2还是0.19呢;混凝土空心砖如果套粉刷定额,是套混凝土墙体的子目,还是套轻质墙子目;除(发稿时间:2009-1-9 9:17:11 阅读次数:22)答:墙厚按190计算,不属于轻质墙;界面剂的涂刷由设计规范规定005、问:请问在使用04计价表时,在措施项目费里的大型机械进退场费作为措施项目费计价是否计取管理费和利润?(发稿时间:2009-1-9 9:16:54 阅读次数:14)答:应该计取004、问:.甲供材是以实际购买价还是以预算价计取费用、税金?.未经招投标且材料主要由建设方提供的工程,如何适应上述规定?(发稿时间:2009-1-9 9:16:25 阅读次数:16)答:按按合同确定的价格计取税费;包工包料工程按当时预算指导价、市场信息价或合同价格计取税费003、问:人工配合机械挖土,挖土量是否必须按10%记取?(发稿时间:2009-1-9 9:16:09 阅读次数:16)答:以实际挖土量计算,不得大于10%。
江苏地区定额权威解释(2011年)否应单独计算?站长回复:答:设计图纸未标明是楼梯梁,可另列项目计算。
留言者:吕政军留言时间:2011-10-07 留言主题:PC阻燃管定额套用留言类别:留言查看留言内容:各位老师:您们好!本人在住宅小区结算工作中,遇到PC阻燃管定额套用问题(套用2001定额),请各位老师帮助解决,谢谢!1.定额子目2-1143~1150(半硬质阻燃管埋地敷设)的挖土深度是多少?多根管并列敷设时挖土的土方量如何计算?2.PC50、PC100刚性阻燃管(每根4米)埋地敷设(电缆保护管),埋深地面下0.8米,如何套定额?3.现住宅楼墙体采用加气砼砌块(600*240*220)砌筑,电管无法在墙体砌筑时留槽敷设,故在墙体砌完后用机械开槽敷设,是否可计取墙体开槽费用?站长回复:答:1.半硬度阻燃管埋地敷设(见图片)。
2.套刚性阻燃管暗配加挖土方工程量。
3.按照机械刨沟槽市场价计取该项费用。
图片回复:留言者:周卫东留言时间:2011-10-07 留言主题:外墙抹灰面分隔缝留言类别:留言查看留言内容:请问外墙抹灰面分隔缝原省补定额为13-B19按平方.而现在扬州审计的说按扬州补充定额13-B10按米,我们是08年开始施工的,请问应安哪个子目站长回复:答:省补定额13-19外墙苯颗粒保温砂浆(砖墙面)子目与扬州补充定额13-1310不同,请根据实际做法套用相应子目。
留言者:CH 留言时间:2011-10-06 留言主题:关于砼板加做仿古椽子留言类别:留言查看留言内容:站长你好!麻烦你百忙之中抽出一点时间帮助解决一下以下问题:1、在一个仿古外貌的工程中砼挑檐宽700MM做成锯齿形400MM,300MM两块板,然后分别在这个锯齿形人做出假椽子40*70mm间距250,做成仿古式的立脚飞椽的感觉。
请问这种情况应执行什么额子目,如果套用2-406矩形椽子子目好象太低了,实际操作时都是工人在砼板下面打孔安放木榫后,再将一个一个椽子反钉上的,而且每700MM宽的挑檐要分成两段400,300分别操作,操作难度比一般的要大一点,请问应执行什么子目呢?站长回复:答:请携带相关资料来造价站咨询。
市政定额解释042008年下半年市政专业问题解答(发稿时间:2009-4-28 10:40:25 阅读次数:5191)注:本解释是根据网上咨询者提供的内容进行的答复,仅作为工程计价时的参考。
序号标题内容答复1关于市政定额中大型土石方等的界定问题我公司在南通地区承接了一项市政道路工程,在造价过程中,业主方提出除了路面结构层,以下的所有开挖土方和填筑(包含灰土填筑)都应该按大型土石方(超过5000方)来取费,是否有道理,大型土石方是如何界定的?另外桥梁水中灌注桩是否可以套用两层护筒埋设,内层护筒不能回收如何确定消耗量?1、是正确的,04计价表沿用01江苏费用定额中单独编制预算的土(石)方工程或一个单位工程内挖方与填方之和工程量超过5000立方的工程按大型土石方计算。
2.水中可以套用两层护筒埋设,内护筒不能回收,按江苏省市政工程计价表桥梁册第二章说明五计算。
2临时设施费用的问题《江苏省市政工程计价表》(第一册)江苏省市政工程费用计算规则:二、费用项目划分中第(二)项措施项目费中第3条对临时设施费的解释为:指施工单位为进行市政工程施工所必需的生产和生活用的临时建筑物、构筑物和其他临时设施等费用。
临时费内容包括:临时设施的搭设、维修、拆除、摊销等费用;第15条对围堰的解释:围堰发生的费用;第17条对便道的解释:做便道发生的费用。
第18条对便桥的解释:做便桥发生的费用。
现我想请求解释的是1、市政工程中,为了工程施工场内运输所做的临时道路,临时便桥以及围堰含不含在第3条的临时设施费用范围内。
①如含在内的话,就市政工程而言,临时设施费计价表中指导费率为1~2%之间,有许多项目现场地质条件差,临时道路等费用相当大,此范围费率很难满足施工实际发生的费用?②如含在内的话计价表中费用划分中的中第15、17、18单独立项的便道、便桥、围堰有是指什么呢?2、市政工程中,场内与场外道路的划分以什么范围界定的?3、一些按实结算工程,结算编制只按定额编制说明的范围进行编制,对临时道路、临时便桥等在不在临时设施规定的范围内的界定特别关键.1、请仔细理解临时设施费定义。
回复
合同中约定执行计价表的,且约定政策性调整可调时,2006年8月1日后实际完成的工作量的人工费可以调整。
除塑料排水管,定额中已经考虑了留堵孔洞所需的材料和人工,不另计算。
电缆沿竖直通道敷设定额一般都在高层建筑中采用,但并非所有高层建筑中垂直敷设的电缆均可套用该定额项目。
只有在高层建筑中自上而下的直通式竖直通道(井道)中敷设电缆时,方可套用该定额项目。
辅材价格不予调整。
见计算规则,支架不得另行计算。
室内消防箱及暗装配电箱安装定额中,未包括箱体周边、后背的封堵及粉刷所产生的费用。
套管的安装包括套管与管道之间的填充。
照明线路。
按计算规则规定。
悬挂嵌入式成套配电箱的安装包括了预留洞口的工作内容。
1、2、套用第七册沟槽式钢管安装定额。
3、可参照第七册沟槽式钢管安装定额,双方商定。
定额是综合考虑的,一般不调整。
江苏计价表缺项,可参照其他定额。
1、管件数量按实计算。
2、根据具体情况套用端子接线。
3、塑料排水管留堵孔洞定额未包括,可另计。
4、套用第七册钢管卡箍连接的补充定额。
江苏省建设工程造价管理总站文件苏建价站(2007 )3号关于印发《江苏省建筑与装饰、安装、市政工程补充定额》的通知各市工程造价管理处(站)、各有关单位:为不断完善我省建设工程计价依据,我站组织编制了《江苏省建筑与装饰、安装、市政工程补充定额》,对目前施工中常用的有关“四新”项目的定额缺项子目进行了补充,现予印发。
该补充定额包括建筑与装饰、安装、市政三个专业定额子目,分别与我省2004年各专业工程计价表配套使用,自2007年3月1日起施行。
本补充定额由江苏省建设工程造价管理总站负责解释和管理,如遇问题,请及时反馈。
二oo七年二月二十六日注:详情请咨询各市造价管理机构或见《江苏省建设工程造价资料购买服务指南》建筑与装饰工程目录一、子目说明与工程量计算规则 ....二、砂垫层......................三、轻质砂浆砌筑墙体............四、砂加气砼砌块................五、植筋........................六、机械除锈....................七、屋面保温隔热砖..............八、自流平地坪..................九、复合木地板安装..............十、木地板压口铜条...............十一、成品踢脚线安装.............十二、界面剂与交界处贴网格纤维布十三、外墙聚苯颗粒保温十四、钢骨架上干挂花岗岩板十五、铝塑板内墙面十六、全丝杆天棚吊筋................................. 十七、801胶白水泥批腻子 ............................. 十八、金属氟碳漆喷涂................................. 十九、门窗套及实木线条粘贴........................... 二十、墙地砖磨边及胶合板刨边......................... 二^一、外墙镶(挂)贴脚手架.......................... 二十二、补充材料机械表............................... 二十三、2004 年《江苏省建筑与装饰工程计价表》勘误续安装工程目录一、高层建筑增加费(四十层以上).....................二、等电位联结安装...................................三、空气开关箱.......................................四、利用底板钢筋作接地极.............................五、砖墙刨管沟.......................................六、配管混凝土刨沟...................................七、室内承插塑料排水管(零件粘接)...................八、感应式冲水器安装.................................九、排水管阻火圈.....................................十、配管砖墙刨沟.....................................十一、配管混凝土刨沟.........................十二、浴盆、洗脸盆、坐便器预留(铸铁、塑料)十三、2004 年《江苏省安装工程计价表》勘误续市政工程目录说明...................................... 通用补充定额.............................. 一、沟槽水泥土灰土回填.................... 二、深井井点降水.......................... 道路册补充定额............................ 一、机拌人铺水泥稳定砂砾.................. 二、铺设路牙沿............................ 三、砼真空吸水、锯缝...................... 四、邮电井(电力井) ..................... 五、现浇侧石、人行道板基础................ 六、乳化沥青下封层........................ 七、混凝土路面模板........................ 八、铺设荷兰砖人行道及草皮砖.............. 桥梁册补充定额............................ 一、波形钢板护栏.......................... 二、金属栏杆油漆..........................三、钢筋接头.............................. 排水册补充定额............................ 一、管道水平牵引.......................... 二、水平定向钻进敷设管道.................. 三、钢筋混凝土雨水检查井.................. 四、钢筋混凝土污水检查井.................. 五、钢筋混凝土井身增减0.2米..............六、钢筋混凝土井筒(© 700)增减0.2米••…七、钢筋混凝土井圈(© 700) ............. 八、井周钢筋砼加固(© 700) ..............。

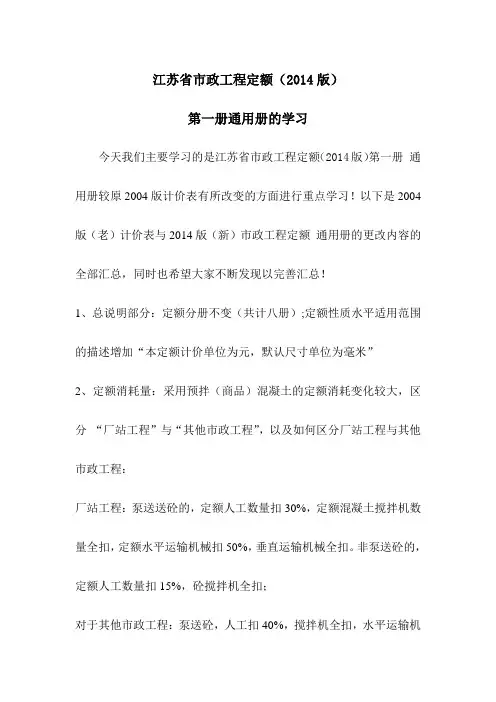

江苏省市政工程定额(2014版)第一册通用册的学习今天我们主要学习的是江苏省市政工程定额(2014版)第一册通用册较原2004版计价表有所改变的方面进行重点学习!以下是2004版(老)计价表与2014版(新)市政工程定额通用册的更改内容的全部汇总,同时也希望大家不断发现以完善汇总!1、总说明部分:定额分册不变(共计八册);定额性质水平适用范围的描述增加“本定额计价单位为元,默认尺寸单位为毫米”2、定额消耗量:采用预拌(商品)混凝土的定额消耗变化较大,区分“厂站工程”与“其他市政工程”,以及如何区分厂站工程与其他市政工程:厂站工程:泵送送砼的,定额人工数量扣30%,定额混凝土搅拌机数量全扣,定额水平运输机械扣50%,垂直运输机械全扣。
非泵送砼的,定额人工数量扣15%,砼搅拌机全扣;对于其他市政工程:泵送砼,人工扣40%,搅拌机全扣,水平运输机械扣50%,垂直运输机械全扣。
非泵送砼,人工扣20%,砼搅拌机数量全扣。
3、册说明:本次新版定额通用册增加了防洪工程及地基加固的相关内容。
4、土石方工程:说明:主要变化是石方爆破相关内容删除,增加挖泥船挖泥的子目工程量计算规则:土石方体积换算系数表未调整。
挖沟槽土方设挡土板时每侧增加改为15cm,挖土放坡系数不变,管道沟槽每侧工作面宽度,新增加管道结构宽度250cm以外,管材的品种分砼管道90度基础、砼管道>90度基础、金属管道、化学建材管道。
其中塑料管道每侧工作面宽度均比原定额每侧增加10cm。
新增挖泥船子目计算规则:挖深=施工中的平均水位-挖槽底设计标高+设计超深值-1/2*平均泥层厚度。
人工挖沟槽土方,定额工作内容增加说明“槽边1m以外堆放土方”液压岩石破碎机破碎岩石、混凝土和钢筋混凝土子目增加说明“破碎坑、槽岩石按相应定额子目乘以系数1.3”5、说明:打拔工具桩:定额钢板桩的使用费标准调整为6.8元/(吨*天)增加水上卷扬机、水上柴油打桩机打拔工具桩项目如发生水上短驳,短驳费用另行计量。
版江苏市政计价定额有关问题答疑汇总The document was prepared on January 2, 20212014版计价定额有关问题汇总(市政)1、市政定额(1-814)彩钢板护栏(彩钢板围栏搭拆)未注明高度,实际施工高度一般要求在米左右,如套用本定额综合单价与实际价格偏差较大,不知定额中人、材、机消耗量量是如何考虑的,是否合理回复:1-814子目采用的是高3mm厚的彩钢板,钢管支撑,是一种较简易的护栏。
如实际施工中使用的材料不同,应另行计价。
2、何换算。
回复:1-845子目是按加固的土体体积计算,其影响半径为。
如设计配合比不同,可以换算;仅材料换算,人工和机械其余不变。
3、关于1-442至1-465挖运碴子目。
大量的工程设计文件中几乎没见过“碴”这个字。
建议删除,或明确以上子目的适用情况;即使保留该子目,其定额含量也需要调整,单价太高。
建议新增补充各种拆除物如各类道路结构层拆除物、砖石砌体的装车、运输的子目,此类情况在造价编制过程中经常遇到,但却没有合适的子目套用,往往就参照“碴”的子目,其实不妥。
回复:不采纳所提建议,石碴的概念字典上很清楚,所提项目皆有定额可套。
4、深井降水安装子目1-697、1-699中钢筋砼井管材料单价450元/米,没这么贵,应是大小数错误。
回复:应是小数点错误,工作中砼井管材料单价应按市场价调价。
5、路基灰土填筑定额子目(1-378),与道路灰土基层定额子目(2-72),两者施工工艺一样,但二定额水平相差近20%,请核查相关消耗量是否有误回复:1-378是土路基加固,属土方工程。
2-72是路面结构层中的基层,属路面工程。
路基土方执行路基施工规范,路面结构中的基层执行路面施工规范,施工要求不同当然定额水平不同。
6、市政工程中,第一册通用项目临时工程及地基加固中,压密注浆定额子目(1-845)注浆,水泥掺量比例不明确,其水泥消耗量明显偏低,请核查;(1-844)压密注浆钻孔,实际施工过程中可能需要在土、水稳、混凝土等不同材料上钻孔,单价相差很大,遇到不同的钻孔材质,应该如何调整定额回复:实际施工过程中如遇在水稳、混凝土等不同材料上钻孔属于破除障碍物,应按实计算增加的人、材、机消耗。
江苏省市政工程计价定额2014版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣15%,混凝土搅拌机械全扣。
对其它市政工程:泵送混凝土的,人工扣40%,混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,人工扣20%,混凝土搅拌机械全扣。
江苏省市政工程计价定额2014版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣15%,混凝土搅拌机械全扣。
对其它市政工程:泵送混凝土的,人工扣40%,混凝土搅拌机械数量全扣,定额水平运输机械数量扣50%,垂直运输机械全扣;非泵送混凝土的,人工扣20%,混凝土搅拌机械全扣。
江苏省市政工程计价定额 2014 版总说明1.《江苏省市政工程造价定额》共八册,包括:第一册通用项目第二册道路工程第三册桥涵工程第四册隧道工程第五册给水工程第六册排水工程第七册燃气与集中供热工程第八册路灯工程2.《江苏省市政工程造价定额》(以下简称本定额),是完成规定计量单位分项工程所需的人工、材料、施工机械台班的消耗量标准,是编制市政工程概算、招标工程控制价、工程预算及竣工结算的依据。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
3.本定额适用于城镇管辖范围内的新建、扩建及大中修市政工程,不适用于市政工程的小修保养。
4.本定额是按照正常的施工条件,目前多数企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织编制的,反映了社会平均消耗水平。
5.本定额是依据国家有关现行产品标准、设计规范和施工验收规范、质量评定标准、安全技术操作规程编制的,并适当参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
6.关于人工工日消耗量:本定额人工不分工种、技术等级,均以综合工日表示,内容包括基本用工、超运距用工、人工幅度差和辅助用工。
7.关于材料消耗量:(1)本定额中的材料消耗包括主要材料、辅助材料,凡能计量的材料、成品、半成品均按品种、规格逐一列出用量并计入了相应的损耗,其损耗的内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的现场运输损耗、施工操作损耗、施工现场堆放损耗。
(2)混凝土、沥青混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示。
定额中混凝土的养护,除另有说明者外,均按自然养护考虑。
混凝土消耗量按现场拌合考虑,采用预拌(商品)混凝土的按下列办法计算:对厂站工程:泵送混凝土的,定额人工数量扣 30%,定额混凝土搅拌机械数量全扣,定额水平运输机械数量扣 50%,垂直运输机械全扣;非泵送混凝土的,定额人工数量扣 15%,混凝土搅拌机械全扣。
001、问:2004土建计价表中的定额“16-321"外墙弹性涂料2遍子目中是否已包括了1遍底涂及2遍面涂?答:外墙弹性涂料子目包括一遍底漆和两遍弹性涂料。
002、问:请问3.6m内的框架柱需要计算浇捣脚手架吗?怎样计取?答:3.6m内的框架柱的浇捣脚手架的相关费用均已经在模板支架中考虑,不需另行计算。
003、问:对于已经有质保书的材料,监理单位现提出要求复检。
材料复检的检测费用由哪方支付?有没有明文的文件可以查询?答:材料复检如果是施工规范要求,并且由施工企业自行检测,检测费用由施工企业承担.如施工规范无复检要求,或检测由专业检测机构完成,检测费用由建设方支付。
004、问:2007年10月的中标工程,在投标文件中有“投标报价包括招标文件所确定的招标范围内相应图纸的全部内容,以及完成上述内容所必须的运输、……材料检测费用……及政策文件规定费用等所有费用。
”描述.中标书中所计取的检验试验费率是0。
18%(标底也是)。
开工后,检测费由施工单位代缴给检测单位.按照苏建质(2004)318号文、372号文及贵网《2008计价解释1》第一条解释,施工单位要求建设单位办理结算时将检测费计入其他项目费中的签证,建设单位以投文件中已含检测费为由拒签。
施工单位认为:投标文件中虽有检测费包含其中的说明,但应该理解为是苏建定(2004)414号文所规定的施工单位所计取的0.18%的费用,而检测机构所收的检测费不含在其中。
这样理解对吗?答:苏建定(2004)414号文规定的是施工单位所计取的0.18%的费用,而检测机构所收的检测费应由建设方委托检测并支付.005、问:04计价表第十三章,外墙抹灰计算规则规定,洞口侧面并入外墙面,那么洞口侧面是按全部墙厚尺寸计,还是计门窗框外侧的部分?答:计门窗框外侧的部分。
006、问:工程量清单计价中工程结算时,措施费应如何调整?答:执行2004年清单计价规范的工程,根据苏建价(2005)593号文件规定:采用固定单价合同的工程,当分部分项工程量清单项目发生工程量变更时,其措施项目费用中相应的模板、脚手架工程量应作适当调整。
说明
一、市政工程补充计价表编制依据:
1、2004《江苏省市政工程计价表》;
2、各市有关补充项目;
3、国标图集S222(2002版)。
二、市政工程补充计价表编制说明:
1、本补充计价表材料价格和机械台班单价取自2004年《江苏省市政工程计价表》,缺项部分进行了补充;
2、本补充计价表除另有说明外,工程量计算规则及附注等均与《江苏省市政工程计价表》相同。
工程量计算规则
一、深井井点降水按不同深度,安拆以座计算,使用以座·天计。
二、电渣压力焊、锥螺纹、墩粗直螺纹、冷压套管接头、以“个”计算,编制预算时,底板、梁按8米长一个接头的50%计算,柱按自然层每根钢筋1个接头计算,结算时应按钢筋实际接头个数计算。
三、牵引管采用不同管材时,品种可更换。
牵引各类捆绑在一起的塑料管时,管径应以钻孔直径为准进行计量。
四、管道水平牵引敷设按井中至井中的中心扣检查井长度,以延长米计算工程量。
五、水平定向钻进敷设钻导向孔及扩孔工程量按延长米计算。
六、回拖布管工程量按延长米计算,长度按钻导向孔长度每端各加1.5m。
