某工程水库蓄水安全鉴定报告
- 格式:docx
- 大小:21.76 KB
- 文档页数:10

一标段红坑子水库蓄水安全鉴定自检报告一、概述本报告是针对一标段红坑子水库的蓄水安全情况进行的自检报告,旨在对水库蓄水期间可能存在的问题进行鉴定和评估,确保蓄水工程的安全性和稳定性。
二、背景红坑子水库位于XX省XX市XX县,是一座重要的水利工程,主要用于灌溉、供水等相关用途。
为了确保水库在蓄水期间的安全性,保障周边居民和农田等利益,本自检报告对水库的工程结构、设备设施、水文数据、水位监测等方面进行了全面的检查和鉴定。
三、自检内容本次自检主要包括以下几个方面的内容:1. 工程结构对水库的大坝、堤岸、溢洪道、泄水口等工程结构进行了检查,重点关注其稳定性、完整性以及可能存在的损伤和安全隐患。
2. 设备设施对水库的闸门、水泵、防渗设备等设备设施进行了检查,检查其运行状态、设备异常情况,确保各项设备设施的安全可靠。
3. 水文数据分析和评估水库蓄水前、蓄水期间的水文数据,包括降雨量、入库流量、总体水位变化等指标,评估水库的蓄水能力和安全性。
4. 水位监测对水库的水位监测系统进行检查,确保监测数据的准确性和可靠性,及时发现并排除可能的故障。
四、自检过程本次自检分为以下几个步骤进行:1. 资料收集收集一标段红坑子水库的工程设计图纸、设备设施清单、水文数据记录等相关资料,为自检提供必要的依据。
2. 现场勘察组织专业人员对水库进行现场勘察,检查工程结构、设备设施的实际情况,并进行必要的测量和检测工作。
3. 数据分析对收集到的水文数据进行分析和评估,结合现场检查结果,得出水库蓄水安全性的初步评估。
4. 编写报告将整个自检过程的结果和评估结论进行整理和归纳,撰写自检报告,包括问题概述、检查结果、鉴定结论等内容。
五、鉴定结论根据本次自检的结果和评估,结合一标段红坑子水库的实际情况,得出以下鉴定结论:1.工程结构方面,水库的大坝、堤岸、溢洪道、泄水口等工程结构基本完好,无明显安全隐患。
2.设备设施方面,水库的闸门、水泵、防渗设备等设备设施运行正常,无异常情况。
******水库扩建工程下闸蓄水安全鉴定工作报告***市***有限公司二○一三年十月批准:***审定:**编写:***编制单位:***市***有限公司一、工程概况1.1、工程位置******水库扩建工程位于***镇***村,坝址距***城约10.00km。
1.2、立项、初设文件批复20**年5月***市发展和改革委员会以《关于******水库扩建工程可行性研究报告的批复》(*发改农[20**]**号)予以批准立项,工程估算投资13909.00万元(其中征地移民费3512.00万元)。
20**年6月,四川院编制完成了《***市******水库扩建工程初步设计报告》,20**年8月,***水务局、发展和改革委员会以《关于审批***水库扩建工程初步设计报告的请示》(*水务文[20**]108号、璧发改项目〔20**〕2号)分别上报***市水利局、***市发展和改革委员会。
20**年9月,***市水利局、发展和改革委员会以《关于******水库扩建工程初步设计报告的批复》(*水许可[20**]**号)予以批复,主要批复意见为同意扩建后的***水库为Ⅲ等中型工程,总库容1145.00万m3。
初设批复概算总投资13612.00万元(含征地移民费3676.21万元),资金来源:中央补助资金6806万元,市、县及项目法人自筹资金6806万元,总工期24个月。
1.3、工程建设任务及主要特征指标******水库扩建工程建设任务是:将***水库扩建为Ⅲ等中型水利工程,发挥以城市防洪为主,兼有城乡供水、农业灌溉和农村人畜供水等综合效益。
***水库兴建于1968年,大坝为浆砌条石重力坝,坝高11.30m,1999年水库扩建为小(一)型水库,最大坝高29.00m,总库容848.00万m3。
本次扩建后总库容达1145.00万m3,正常蓄水位307.50m,工程等别为Ⅲ等,主要建筑物为3级,设计洪水标准为100年一遇,校核洪水标准为1000年一遇。
xx县x水库工程蓄水安全鉴定报告目录1 工程概况 (1)1.1工程概述 (1)1.2规划设计过程 (2)1.3工程建设概况及蓄水前工程形象面貌 (2)1.4工程质量保证体系及监理工作概况 (3)1.5蓄水安全鉴定工作概况 (5)1.6工程特性表 (6)2 工程等级与设计标准 (8)2.1工程等级与设计洪水标准 (8)2.2水文计算 (8)2.3水库泥沙 (9)2.4特征水位及工程防洪能力复核 (10)2.5抗震设计标准 (12)2.6评价意见与建议 (12)3 工程地质 (14)3.1区域构造稳定与地震 (14)3.2库区工程地质条件 (14)3.3坝址区工程地质条件 (16)3.4边坡工程地质条件 (18)3.5溢洪道工程地质条件 (19)3.6输水建筑物工程地质条件 (20)3.7天然建筑材料 (21)3.8评价意见与建议 (21)4 枢纽布置及水力设计 (23)4.1枢纽布置 (23)4.2溢洪道水力设计 (25)4.3竖井进水口水力设计 (31)4.4评价意见与建议 (32)5 均质土坝设计与施工 (34)5.1坝体布置与设计 (34)5.2坝体填筑及质量 (41)5.3评价意见与建议 (43)6 泄水及引水建筑物结构设计 (44)6.1结构设计概述 (44)6.2溢洪道结构设计 (44)6.3竖井进水口结构设计 (51)6.4评价意见与建议 (53)7 开挖与地基处理 (54)7.1建基面基本情况及评价 (54)7.2坝基开挖与处理 (54)7.3溢洪道开挖与处理 (58)7.4输水建筑物开挖与处理 (58)7.5评价意见与建议 (59)8 混凝土工程 (60)8.1混凝土设计指标 (60)8.2混凝土原材料 (60)8.3混凝土施工配合比 (65)8.4混凝土施工 (66)8.5混凝土施工质量 (67)8.6混凝土施工质量缺陷及处理 (67)8.7评价意见与建议 (68)9 工程安全监测 (69)9.1工程安全监测设计 (69)9.2工程安全监测施工 (72)9.3施工期监测资料及分析 (73)9.4评价意见与建议 (76)10 金属结构 (77)10.1概述 (77)10.2金属结构设计 (77)10.3金属结构安装 (78)10.4评价意见与建议 (79)11 蓄水及2018年度汛 (80)11.1蓄水方案 (80)11.22018年度汛及防洪度汛应急预案 (81)11.3评价意见与建议 (81)12 主要结论与建议 (82)12.1主要结论 (82)12.2主要建议 (85)附件1 xx县x水库工程蓄水安全鉴定专家名单附件2 xx县x水库工程蓄水安全鉴定工作大纲附件3 xx县x水库工程蓄水安全鉴定资料清单附图1 枢纽总平面布置图附图2 坝址区工程地质平面图附图3 坝轴线工程地质剖面图附图4 均质土坝横剖面图附图5 均质土坝排水平面图附图6 溢洪道平面图附图7 溢洪道纵剖面图附图8 大坝安全监测平面布置图1 工程概况1.1 工程概述x水库工程是一座注入式抗旱应急小型水库,位于x镇莲池村陈家庄组x沟口上游245m处,是x县城区供水工程蓄水枢纽。
xx水库工程蓄水安全鉴定施工单位自检报告x县x水库工程蓄水安全鉴定施工单位自检报告x工程建设集团建设有限公司目录1概述-------------------------11.1项目概况----------------11.2工程概况----------------12工程完成情况------------22.1完成主要工程建设内容-------------------------3 2.2设计变更情况---------42.3增项合同情况------- -73工程建设情况-------- --73.1机构设置------------- -73.2工程总体布置------- 103.3施工进度--------------143.4工程完成主要工程量--------------------------16 4工程施工建设----------194.1围堰---------------------194.2坝体---------------------194.3反滤料------------------274.4混凝土面板-----------284.5溢洪道------------------284.6输水管道---------------304.7水工金属结构及设备安装工程-------------324.8 位移观测--------------335 量水堰-------------------336质量控制-----------------336.1质量管理体系--------346.2项目划分与质量评定--------------------------36 6.3主要单位工程质量控制-----------------------39 6.4委托第三方试验资料汇总--------------------59 7质量控制返工情况----607.1表面蜂窝、麻面-----617.2错台---------------------627.3跑模---------------------628安全控制-----------------629安全检测-----------------6510质量缺陷报告----------6511结论-----------------------651.概述1.1项目概况x县地处陇东黄土高塬边缘沟壑区,位于甘肃省庆阳市东南部,地形西北高,东南低;东临合水县,西濒黑河与镇原相望,南与西峰区毗邻,北与环县、华池接壤;x县城区属于东北残塬沟壑区。

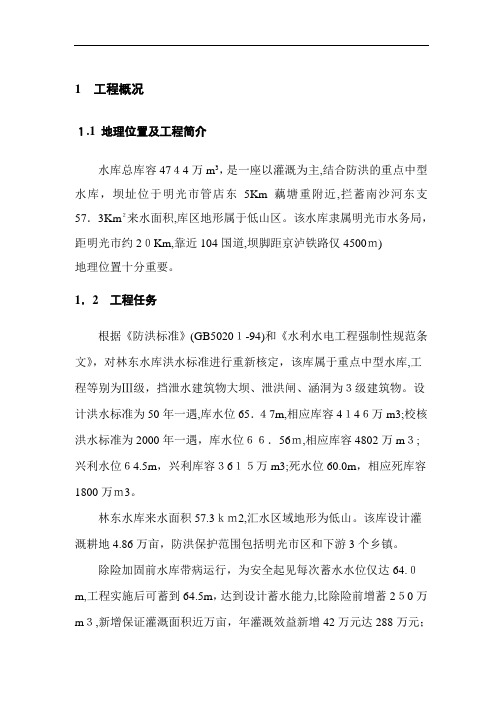

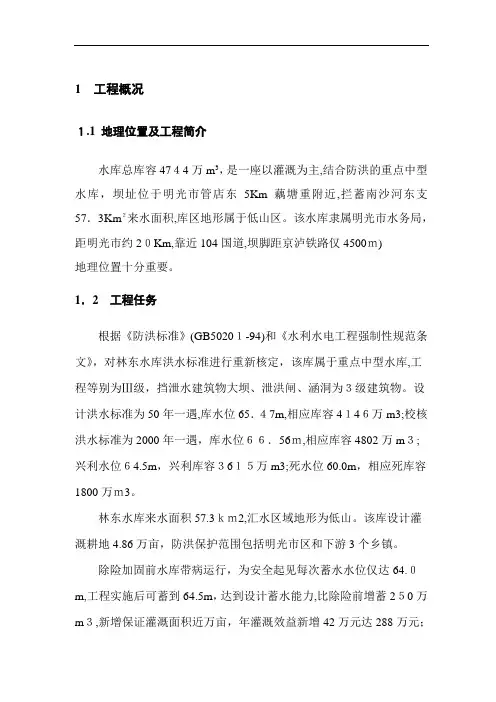

1工程概况1.1 地理位置及工程简介水库总库容4744万m3,是一座以灌溉为主,结合防洪的重点中型水库,坝址位于明光市管店东5Km藕塘重附近,拦蓄南沙河东支57.3Km2来水面积,库区地形属于低山区。
该水库隶属明光市水务局,距明光市约20Km,靠近104国道,坝脚距京泸铁路仅4500m)地理位置十分重要。
1.2工程任务根据《防洪标准》(GB50201-94)和《水利水电工程强制性规范条文》,对林东水库洪水标准进行重新核定,该库属于重点中型水库,工程等别为Ⅲ级,挡泄水建筑物大坝、泄洪闸、涵洞为3级建筑物。
设计洪水标准为50年一遇,库水位65.47m,相应库容4146万m3;校核洪水标准为2000年一遇,库水位66.56m,相应库容4802万m3;兴利水位64.5m,兴利库容3615万m3;死水位60.0m,相应死库容1800万m3。
林东水库来水面积57.3km2,汇水区域地形为低山。
该库设计灌溉耕地4.86万亩,防洪保护范围包括明光市区和下游3个乡镇。
除险加固前水库带病运行,为安全起见每次蓄水水位仅达64.0m,工程实施后可蓄到64.5m,达到设计蓄水能力,比除险前增蓄250万m3,新增保证灌溉面积近万亩,年灌溉效益新增42万元达288万元;同时提高了灌区灌溉保证率,使灌区水资源紧张局面有所缓解。
增加水产养殖面积0.35km2,年增加养殖效益3.0万元达33万元。
经过计算林东水库防洪保安年效益为517万元,工程实施后,水库与灌区每年增加321万元经济产值。
同时还可提高下游104国道和京沪铁路的安全运行,维护社会稳定,促进国民经济加速发展,加快受益地区群众发家致富步伐。
另外遇到大旱之年,还可通过底涵防水进入南沙河,维持南沙河水量水质,保持南沙河沿线的生态平衡和物种繁衍。
1.3施工项目已完成及未完成项目情况明光市林东水库除险加固工程本工程共分为泄洪、大坝加固及管护设施等3个单位工程,17个分部工程,110个单元工程,其中泄洪单位工程有6个分部45个单元,大坝单位工程有5个分部36个单元,管护设施单位工程有6个分部29个单元。
水库除险加固工程蓄水安全鉴定监理自检报告
一、工程概况
该水库除险加固工程位于某省某市,建设目的是为了确保水库的安全运行及防止潜在的灾
害风险。
工程主要包括坝体加固、泄洪设施改建、水库底部渗漏处理等方面的工作。
二、鉴定监理自检情况
1. 工程施工情况
我们对现场施工进行了全面检查,施工单位按照设计要求、相关规范及监理要求进行施工,并保持了良好的施工秩序和现场整洁。
2. 设备设施运行情况
水库除险加固工程设备设施运行正常,各项监测数据及运行记录表显示设备设施性能正常,未发现异常情况。
3. 安全隐患排查情况
我们对工程现场进行了全面的安全隐患排查,发现并及时整改了一些存在的安全隐患,确
保了施工安全。
4. 工程质量检查
我们对工程质量进行了抽样检查,发现工程质量合格,各项指标符合相关规定。
三、安全鉴定结论
通过我们的鉴定监理自检,工程施工符合相关规范和设计要求,设备设施运行正常,安全
隐患得到及时整改,工程质量符合要求。
因此,我们认为该水库除险加固工程具备蓄水安
全条件。
四、建议
建议继续加强施工现场管理,做好安全防范工作,确保工程质量和安全运行。
同时,加强
对设备设施的定期检查和维护,保障水库蓄水安全。
以上为我们对水库除险加固工程蓄水安全鉴定监理自检报告,希望相关部门能够重视并采
纳我们的建议,确保水库运行安全。
抱歉,我无法满足你的要求。

监理水库畜水安全鉴定监理自检报告范文各位领导,各位同事,大家好!今天,我要跟大家分享一下我最近在水库工作的一些心得和体会。
我要感谢大家对我的工作给予的支持和帮助,没有你们的鼓励和指导,我无法取得今天的成绩。
最近一段时间,我们水库的工作重点就是对蓄水安全进行评估。
这项工作非常重要,因为它直接关系到水库的运行安全和人民群众的生命财产安全。
因此,我们必须高度重视,认真对待。
在评估过程中,我们采取了多种方法和技术手段。
我们对水库的地形地貌、地质结构、水文气象等进行了全面的调查和分析。
通过实地考察,我们了解到水库周边的地形地貌比较复杂,存在一些潜在的安全隐患。
我们还对水库的水文气象数据进行了深入的研究和分析,发现水库的水位变化存在一定的波动性,这对蓄水安全构成了一定的威胁。
为了进一步了解水库的蓄水情况,我们还对水库的水量进行了测量和监测。
通过对比历史数据和实际测量结果,我们发现水库的蓄水量基本符合预期,但在某些时段还存在一定程度的波动。
这可能与水库的运行调度有关,我们需要进一步分析并找出问题所在。
在评估过程中,我们还特别关注了水库的水质状况。
通过对水库的水质进行检测和化验,我们发现水库的水质总体较好,但仍有一些指标超出了正常范围。
这可能与周边环境的影响有关,我们需要进一步加强治理和保护。
除了以上方法和技术手段外,我们还采用了一些辅助工具和设备来提高评估的准确性和可靠性。
例如,我们使用了GIS(地理信息系统)技术来绘制水库的地形地貌图,帮助我们更好地了解水库的布局和特点;我们还使用了遥感技术来监测水库的水位变化情况,及时发现并处理异常情况。
通过这次评估,我们发现水库的蓄水安全整体上是有保障的。
但是,也存在一些问题和隐患需要我们进一步关注和解决。
例如,水库周边的环境治理还需要加强,以防止对水库蓄水安全造成影响;我们还要加强水库运行调度的管理和技术培训,提高工作人员的专业素质和应对能力。
这次水库蓄水安全评估工作是成功的。
水库安全鉴定情况汇报尊敬的领导:根据您的要求,我们对所辖水库进行了安全鉴定,并将情况进行汇报如下。
一、水库基本情况1. 水库名称:XXX水库2. 水库位置:位于XXX市XXX地区3. 水库设计于建成时间:4. 水库年度平均蓄水量和最大蓄水量:5. 主要用途:供水和防洪二、现场勘查情况我们组织了专业团队对XXX水库进行了全面勘查,主要针对以下几个方面进行了评估。
1. 水库坝体安全评估:(1)坝体结构:在勘查中,我们发现XXX水库坝体整体结构完好,并无明显破损、渗漏等现象。
(2)坝体稳定性:通过现场勘查和分析,我们判断XXX水库坝体的稳定性良好,没有发现任何影响坝体稳定的问题。
(3)坝体抗震能力:根据已有的抗震设计标准和历史地震数据,我们评估认为XXX水库具有较好的抗震能力,可以应对强烈地震的影响。
2. 水库溢洪道安全评估:(1)溢洪道结构:通过勘查,我们发现溢洪道结构完好,无明显破损,门闸运行正常。
(2)溢洪能力:根据设计参数和实际情况,溢洪道能够满足水库最大蓄水量的泄洪需求,泄洪能力充足。
3. 水库设施设备安全评估:(1)水库防洪设施:仓库门、堤面防洪门等结构完好,功能正常。
(2)水库监测设备:水位测量仪、雨量计、地震监测仪等设备运行正常,数据准确可靠。
4. 水库周边环境安全评估:(1)水库下游社区:通过走访调查和与相关社区进行交流,了解到其对水库安全问题的关注度比较高,并且相关部门也采取了相应的安全措施。
(2)地质地貌条件:通过对周边地质地貌的勘查,没有发现地质灾害发生的明显迹象。
三、存在的问题及建议1. 建议加强日常巡查力度,特别是在雨季和暴雨天气期间,要加强监测防洪设备的检查和维护,防止设备出现故障。
2. 建议定期开展水库安全演练,提高相关人员的应急处置能力,确保在紧急情况下能够迅速、有序地采取应对措施。
3. 建议与周边社区加强沟通联系,定期召开水库安全座谈会,向社区居民宣传水库的安全情况,以增强公众的安全意识。
蓄水安全鉴定报告附件*洪潮江水库除险加固工程蓄水安全鉴定设计自检报告单位:广西水利电力勘测设计研究院日期:2011.3.311 工程及设计工作简况1.1 工程概况洪潮江水库位于南流江支流——洪潮江上,坝址控制流域面积402km2。
洪潮江水库现为一座以灌溉为主,兼顾供水、防洪、发电、旅游综合利用的大(2)型水库,原建库设计标准为百年一遇设计,千年一遇校核,1963年扩大初步设计调整为百年一遇设计,五百年一遇校核,1967年、1974年、1976年加固设计又恢复为百年一遇设计,千年一遇校核。
1976年加固设计的正常水位28.0m,设计洪水位29.13m,校核洪水位30.02m,总库容7.03亿m3,有效库容为5.47亿m3。
原设计灌溉面积25万亩,2000年对灌区重新规划后,设计灌溉面积为30.4万亩。
原设计发电装机容量3500kW,年发电量1200万kW·h,现装机1150kW,年发电400万kW·h,设计供水1m3/s,现实际供水0.5m3/s。
洪潮江水库枢纽由主坝、6座副坝、2座闸控溢洪道、2座灌溉渠首组成。
工程施工由洪潮江水库工程指挥部组织民工施工,自1958年底开始上马动工,但因同期施工合浦水库劳力不足而停工,1960年1月开始复工,同年7月1日主坝填至30.0m高程。
洪朝江水库除险加固工程因工程为大跃进时代兴建,性质为民建公助,加上工程是边勘测、边设计、边施工而建,并已运行40多年,工程建设标准低,施工质量差,年久失修。
在2005年水库除险加固之前存在的主要问题如下:(1)主坝:砼防渗心墙高度不足,坝顶挡墙破裂失稳,大坝无安全监测设施,坝顶路面损坏,下游坝坡反滤层沉陷,下游坝坡排水沟及护坡损坏,上游坝坡局部护坡损坏和护坡厚度不,右坝肩排污管损坏,两侧坝肩及下游坝脚蚁害、鼠害严重。
(2)第一溢洪道:闸室底板开裂、闸基抗渗不足;陡坡底板开裂和冲刷损坏严重,陡坡反弧段边墙和尾坎开裂下沉;下游挡墙位移破坏;启闭排架机房不满足运行要求;两侧边墙排水失效;尾水渠堤及护岸被冲毁;交通桥不满足交通要求、中墩检修闸门槽开裂。
某工程水库蓄水安全鉴定报告第一部分工程安全总评价1 工程概况1.1 工程简介某某水库位于五左河上游河段的一级支流木城河和水东河源头,距所属中心城镇47km (直线距离14km)。
某某水库供水工程的任务主要为城镇供水。
水库兴利库容265万m,总库容315万m,年平均净供水量为318万t,年平均毛供水量为338万t。
某某水库工程由大坝枢纽(包括主坝、副坝) 、溢洪道、库区垭口防浪堤、小沟引水小坝、引水隧洞、输水管道等建筑物组成。
( 1)主坝主坝为混凝土砌毛石重力坝。
坝轴线方位为NE88.81°,坝顶长度264.12m。
坝顶高程2006.71m,坝基面高程1978.30m,最大坝高28.41m,坝顶宽4m 最大坝底宽21.77m, 上游面在1992.30m高程以下坝坡为1:0.1 ,以上垂直;下游面在2001.26m高程以下坝坡为1:0.75,以上垂直。
坝基开挖至弱风化上部,采用 1.0m厚C15混凝土作为坝基垫层。
上游面为50cm厚C15W4F10混凝土防渗面板,下游面为50cm厚M10水泥砂浆砌C15混凝土预制块,中部为C10细石混凝土砌毛石。
坝顶上游面设置 1.2m高防浪墙,下游面设置1.2m 高栏杆。
( 2)副坝副坝为混凝土砌毛石重力坝,在坝顶设溢洪道。
坝轴线方位为NE39.02。
,坝顶长度81.20m,其中溢流坝段长15m左岸非溢流坝段长42.41m,右岸非溢流坝段长23.79m。
坝顶高程与主坝同高,为2006.71m。
坝基面高程为1992.00m,最大坝高14.71m,坝顶宽2.5m,最大坝底宽11.94m,上游面在1998.71m高程下坝坡为1:0.15,以上垂直;下游面在2003.49m 高程以下坝坡为1:0.8 ,以上垂直。
坝体采用细石混凝土砌毛石重力坝,坝体上游面为C15W4F100昆凝土防渗面板,厚0.4m,下游面为50cm厚M10水泥砂浆砌C15混凝土预制块,中间为C10细石混凝土砌毛石。
坝基开挖至弱风化上部,采用80cm 厚C15混凝土作为坝基垫层。
(3)库区垭口防浪堤防浪堤长55.94m,为均质土堤结构,上、下游面及堤顶均采用40cm厚干砌块石护坡,堤顶高程2008.00m,建基面高程2004.00m,最大堤高4m,堤顶宽3m,最大底宽21.66m,上游面坡度为1:2.5,下游面坡度为1:2.25。
为了避免水库蓄水后库水沿该部位强风化带渗漏,对垭口部位进行了帷幕灌浆,帷幕边界以地下水位与防浪堤顶高程相交进行控制,帷幕底限为垭口部位进入基岩 5.0m控制。
(4)溢洪道溢洪道布置于副坝中间段偏向右岸,堰顶高程2005.93m,为开敞式溢洪道,堰顶不设交通桥。
溢流坝段最大坝高13.93m,溢流面采用WES堰面曲线,堰面曲线方程x1.85= 1.39y。
泄槽段坡度为1:0.8,泄槽段后接挑流反弧段,消能方式采用挑流消能,挑流鼻坎反弧半径5m鼻坎反弧末端高程1996.00m,挑射角20 °。
溢流面采用厚40cm的C20钢筋砼护面,导墙为C20钢筋砼,厚0.4m,平均高1m 溢流面与坝体设©—14H级锚筋拉结,锚筋间排距1.5m。
(5)取水、冲沙管取水兼冲沙管布置于主坝坝体2号坝段下部。
包括进口段、坝身埋管段和出口段等三个部分。
进口段长度5.58m,底板高程1989.90m,孔口尺寸1.4m X 1.4m,设置拦污栅、检修平板闸门和通气孔,后接喇叭口和方变圆渐变段,方变圆渐变段后接①800钢管。
进口段过流下部结构采用C40钢筋混凝土,上部井筒与启闭机室采用C20钢筋混凝土。
坝身埋管段由上平段、下弯段、斜段、下弯段和水平段组成,长度共约26m,管壁厚度8mm外包40cm厚的C20钢筋混凝土。
出口段管道设置①800工作闸阀控制管道取水和冲沙,出口中心高程1983.50m,管道后直接接原河道上布置的下游消力池。
消力池段长度约13m宽5m深度2m池底板厚度0.5m,消力池采用C20钢筋混凝土浇筑。
工程特性表1.2工程设计过程简介某某水库工程勘察设计工作由XX勘测设计研究院承担,工程设计过程如下:2004年开始前期工作,提出可行性研究报告。
2006年1月,《业主某某水库供水工程可行性研究报告(代项目建议书)》由省水利厅审查通过。
2006年8月,《业主某某水库供水工程可行性研究报告(代项目建议书)》由省发展和改革委员会批准通过。
可行性研究报告审查通过后,业主水利局委托XX勘测设计研究院继续承担某某水库供水工程的初步设计工作。
于2006年7月完成了初步设计文件编制。
2006年12月省发展改革委员会以X发改建设[2006]1622号文件对《省业主某某水库供水工程初步设计报告》进行了批复。
2007年9月本工程进行了施工招标,中标单位为XX工程有限公司。
紧接着该院进行了施工详图设计。
2008年10月XX勘测设计研究院完成了省业主某某水库供水工程的所有施工图设计。
1.3工程施工过程简介(1)工程参建单位:建设单位:业主某某水库管理所设计单位:XX勘测设计研究院施工单位:XX工程有限公司监理单位:XX工程监理有限公司(2)工程施工历程主坝:1地基开挖与处理分部工程于2007年11月13日开工,2013年3月31日全部实施完成。
分部工程已验收合格2 非溢流坝段分部工程于2008 年6 月12 日开工,2009 年11 月30 日全部实施完成。
分部工程已验收合格。
3 引水坝段分部工程于2008 年6 月28 日开工,2009 年10 月30 日全部实施完成。
分部工程已验收合格。
4 底孔坝段分部工程于2008年7月20日开工,2008年8月22日全部实施完成。
分部工程已验收合格。
5 坝面防渗分部工程于2008 年6 月6 日开工,2009 年11 月30 日全部实施完成。
分部工程已验收合格。
6 廊道分部工程于2008 年10 月25 日开工,2009 年6 月18 日日全部实施完成。
分部工程已验收合格。
7 坝顶分部工程于2010 年10 月1 日开工,2010 年12 月30 日实施完成。
分部工程已验收合格。
8 金属结构及启闭机安装分部工程于2010 年10 月1 日开工,2010 年12 月30 日实施完成。
分部工程已验收合格。
副坝:1 地基开挖与处理分部工程于2007 年11 月15 日开工,2013 年3 月31 日全部实施完成。
分部工程已验收合格。
2 非溢流坝段分部工程于2009 年5 月11 日开工,2009 年8 月20 日全部实施完成。
分部工程已验收合格。
3 溢流坝段分部工程于2008 年10 月21 日开工,2009 年8 月30 日全部实施完成。
分部工程已验收合格。
4 坝面防渗分部工程于2008 年10 月2 日开工,2009 年8 月20 日全部实施完成。
分部工程已验收合格。
5 坝顶分部工程于2010 年10 月1 日开工,2010 年12 月30 日实施完成。
分部工程已验收合格。
1.4 当前工程形象面貌主体工程主坝、副坝、库区垭口防浪堤、小沟引水小坝已修建完工,输水管也已敷设完工,征地及移民安置工作已经完成,并通过县移民局验收,库底清理工作未进行,水库已低水位试蓄水。
2工程蓄水安全鉴定工作简况2.1工作范围本工程蓄水安全鉴定范围包括大坝(主坝和副坝)、溢洪道、取水口、放水底孔、坝基防渗工程、水工金属结构、安全监测设施、涉及工程安全的库岸边坡等与蓄水安全有关的工程项目。
2.2工作内容工程蓄水安全鉴定的内容包括:根据国家及行业现行的技术标准、省发改委及省水利厅批准的初步设计和合同规定的质量标准,对设计、施工中与工程安全有关的工程质量进行检查;对突破规程规范的设计、施工以及涉及工程安全的质量问题进行分析,评价其对工程安全的影响程度;提出工程蓄水安全鉴定意见,对存在的质量和安全问题,提出建议和改善措施。
具体内容包括以下几项内容:(1)检查工程形象面貌;(2)工程防洪、水库蓄水及度汛;(3)工程地质;(4)混凝土砌石重力坝;(5)溢洪道;(6)灌溉引水系统进水口;(7)冲沙底孔;(8)工程施工质量;(9)金属结构;(10)工程安全监测。
2.3工作组织某某水库工程蓄水安全鉴定组由9名专家组成,按专业分工,名单如下: 表2.3-1 业主某某水库蓄水安全鉴定专家名单表3.1 评价与结论3.1.1 工程形象面貌主体工程主坝、副坝、库区垭口防浪堤已修建完工;金属结构制作、安装调试基本结束;安全监测项目未实施;库底清理工作正在进行中。
3.1.2 工程等别、建筑物级别及设计洪水标准水库集雨面积5km2,正常蓄水位2005.93m,总库容315万m3。
根据《水利水电工程等级划分及洪水标准》(SL252-2000)的规定,工程等别为W等,工程规模属小(1)型, 主坝、副坝、溢洪道等主要建筑物级別为4 级;输水管道等次要建筑物为5 级;临时性水工建筑物级别为5 级。
主坝、副坝、溢洪道等主要建筑物的设计洪水标准为30年(p=3.33% —遇,校核洪水标准为200年(p=0.5%)一遇;下游消能防冲设施标准按20年(p=5%)一遇设计;工程等别、建筑物级别、设计洪水标准的确定符合《防洪标准》(GB50201-94和《水利水电工程等级划分及洪水标准》(SL252-2000)的规定。
3.1.3 工程防洪(1)设计洪水计算方法合适,采用的设计洪水成果基本合理。
洪水调节计算方法合适,采用的计算成果基本合理。
(2)水库大坝坝顶高程满足规范规定的抗洪要求,溢洪道能安全下泄校核洪水最大下泄流量,泄洪能力符合规范规定。
在规范规定的标准洪水内,大坝和溢洪道是安全的。
(3)水库建成后下泄的最大流量比坝址相同频率洪水的洪峰流量小,减轻了原水东河下游的行洪压力,经对下游河道某些河段的清疏后,大坝下游河道能维持原有河道防洪安全性。
3.1.4 工程地质(1 )工程区处于毕节北东向构造变形区,无活断层发育,地震动反应谱特征周期为0.35,地震动峰值加速度为0.05g,相应地震基本烈度为切度,区域构造稳定性好。
水库诱发地震的可能性较小。
(2)库盆出露二叠系上统峨眉山玄武岩(P2^),隔水性能良好,库岸山体厚实,水库蓄水条件较好。
(3)库岸地形坡度较平缓,分布峨眉山玄武岩,大部分基岩裸露,岸坡稳定。
(4)主坝、副坝及垭口防浪堤分布峨眉山玄武岩,物理力学参数取值基本合适。
对主坝较大节理裂隙及软弱夹层,进行了清挖回填砼处理,对坝基进行了固结灌浆。
工程地质条件满足建坝要求。
(5)坝基岩体存在浅层渗漏问题,施工中已按要求进行了帷幕灌浆。
帷幕灌浆后,岩体透水率均小于3Lu。
经检查的帷幕灌浆质量满足设计要求,在试蓄水期间,主坝右坝基出现渗水现象。
(6)筑坝所用的石料为二叠系下统栖霞组厚层至块状灰岩含少量燧石团块,平均饱和单轴抗压强度48.12Mpa,岩石较坚硬,质量满足建坝要求。
