通信管道施工组织设计方案
- 格式:doc
- 大小:70.50 KB
- 文档页数:24
第1篇一、工程概述1. 工程背景随着我国经济的快速发展,通信事业得到了迅速发展。
通信管道作为通信网络的基础设施,其建设质量和施工工艺对于通信网络的稳定运行至关重要。
本工程旨在为某地区通信网络建设提供一条高质量的通信管道,以满足日益增长的通信需求。
2. 工程规模本工程全长XX公里,覆盖XX个行政区域,涉及通信管道建设、通信设备安装、线路敷设等工作。
3. 工程目标(1)确保工程质量和安全,达到国家标准要求。
(2)缩短施工周期,提高施工效率。
(3)降低施工成本,实现经济效益。
二、施工组织与管理1. 施工组织机构成立通信管道工程施工项目部,下设工程部、质量部、安全部、物资部、财务部等部门,各部门负责人及工作人员由具有丰富经验的专业人员担任。
2. 施工管理措施(1)建立健全施工管理制度,明确各部门职责,确保工程顺利进行。
(2)加强施工现场管理,严格执行施工规范,确保工程质量。
(3)加强安全生产管理,落实安全生产责任制,确保施工安全。
(4)加强物资管理,确保施工所需物资供应充足、及时。
(5)加强人员培训,提高施工人员业务水平。
三、施工工艺与技术1. 施工工艺(1)挖沟:根据设计图纸,确定管道走向,进行沟槽开挖,沟槽宽度为XX米,深度为XX米。
(2)基础处理:对沟槽底部进行平整,清除杂物,铺设垫层,保证基础坚实。
(3)管道敷设:根据设计要求,选择合适的管道材料,进行管道敷设,管道间距为XX米。
(4)管道连接:采用焊接、法兰连接等方式,确保管道连接牢固。
(5)回填:回填材料为砂石混合料,回填高度为XX米。
(6)通信设备安装:按照设计要求,安装通信设备,并进行调试。
(7)线路敷设:按照设计要求,敷设通信线路,并进行调试。
2. 施工技术(1)施工前,对施工现场进行地质勘察,了解地下管线、地下设施等情况。
(2)施工过程中,严格控制沟槽开挖、基础处理、管道敷设等工序的质量。
(3)采用先进的管道焊接、连接技术,确保管道连接牢固。
通信管道工程施工组织方案一、项目背景随着信息通信技术的快速发展和大众对宽带、网络、数字化服务需求的日益增长,通信管道工程已成为城市建设的重要组成部分。
我公司获得了某市政府的通信管道工程施工项目,该项目覆盖范围广,工程量大,工程周期长,要求施工单位具备丰富的施工经验和专业的技术水平,确保工程质量和工期进度。
二、项目概况1. 项目名称:某市市政通信管道工程施工2. 项目地点:某市市区3. 项目内容:通信管道线路铺设、井室建设、设备安装、调试等一系列工程4. 工程规模:总长约100公里的通信管道线路5. 工期:预计工期为12个月三、施工组织原则1. 安全第一:严格执行国家安全生产法规,确保施工过程中人员和财产的安全。
2. 质量第一:高标准、严要求,确保施工工程质量符合相关标准。
3. 进度第一:施工过程中要严格按照计划进行,争取提前完成施工任务。
四、施工组织架构1. 项目经理:负责项目全面管理,协调各部门工作。
2. 技术负责人:负责项目技术指导和技术方案制定。
3. 安全负责人:负责施工现场安全管理。
4. 质量负责人:负责施工现场质量控制。
5. 施工队长:负责具体工地的施工组织和实施。
6. 现场监理:监督施工现场施工过程,确保施工质量和进度。
五、施工方案1. 前期准备:(1)细化项目施工任务书,明确工程范围、工作内容和工期要求。
(2)组织人员进行专业培训,提升工作技能和安全意识。
(3)准备工地施工设备、材料和人员,确保施工过程顺利进行。
2. 施工流程:(1)现场勘察:详细了解工地地形、地貌等情况,制定合理的施工方案。
(2)排定施工顺序:按照工程任务书要求,合理排定施工顺序。
(3)设备安装:根据工程要求,安装通信管道线路和设备。
(4)调试验收:对设备和管道线路进行调试,确保设备正常运行。
(5)收尾工作:清理现场,做好工程交接手续,确保工程完工和结果符合设计要求。
3. 施工要点:(1)施工过程中要严格按照相关规范和标准进行。
一、工程概况本项目为某地区通信管道工程,主要建设内容包括管道铺设、设备安装、通信线路接入等。
工程总长度约为5公里,预计工期为3个月。
为确保工程顺利进行,特制定以下施工方案。
二、施工准备1. 组织准备(1)成立工程指挥部,负责工程的全面协调和指挥。
(2)组建施工队伍,包括项目经理、技术负责人、施工人员等。
(3)组织施工人员进行技术培训和安全教育。
2. 材料准备(1)管道材料:PVC管道、钢管、电缆等。
(2)设备材料:挖掘机、切割机、焊接机、卷扬机等。
(3)其他材料:水泥、沙子、钢筋等。
3. 工具准备(1)挖掘工具:铲子、锄头、铁锹等。
(2)安装工具:扳手、螺丝刀、线槽切割机等。
(3)测量工具:水准仪、经纬仪、卷尺等。
三、施工方法1. 管道铺设(1)根据设计图纸,确定管道铺设路线。
(2)采用挖掘机进行管道沟槽开挖,确保沟槽深度和宽度符合设计要求。
(3)对沟槽底部进行平整,铺设垫层。
(4)根据设计要求,选择合适的管道材料,进行管道铺设。
(5)管道连接采用焊接或法兰连接,确保连接牢固。
2. 设备安装(1)根据设计图纸,确定设备安装位置。
(2)采用卷扬机将设备吊装至安装位置。
(3)按照设备安装要求,进行设备安装和调试。
3. 通信线路接入(1)根据设计图纸,确定通信线路接入点。
(2)采用切割机对管道进行切割,确保切割尺寸准确。
(3)将通信线路引入管道,并进行固定。
(4)对通信线路进行测试,确保通信质量。
四、施工质量控制1. 严格按照设计图纸和施工规范进行施工。
2. 对施工材料进行检验,确保材料质量合格。
3. 加强施工过程中的质量控制,发现问题及时整改。
4. 定期对施工过程进行监督检查,确保施工质量。
五、施工安全措施1. 施工现场设置安全警示标志,提醒施工人员注意安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 严格按照操作规程进行施工,防止事故发生。
4. 定期对施工现场进行安全检查,消除安全隐患。
可编辑修改精选全文完整版通信管道施工方案一、施工材料施工所用钢筋、混凝土、砂浆、预制构件和混凝土拌制材料符合国家相关规范的要求。
预埋通信系统管道和监控、供电电缆管道材料符合图纸要求,并符合国家有关标准和规定。
二、人手井施工方法1、人孔及井盖的施工将符合图纸及有关规范要求。
2、人孔壁上预留管道口子的大小尺寸符合邮电部门的有关规范和规定。
3、人孔砖砌圬工参照有关规范规定进行。
4、在强度未达到设计等级以前不许回填。
所有接缝封闭防水处理符合《通信管道工程施工及验收技术规范》标准的要求。
5、人井施工方法(1)在边坡上挖掘时,注意对路基及边坡的保护,随挖随制作,及时回填,防止坍陷,在下雨天严禁挖掘。
(2)人井采用混凝土底板、砖砌墙体、混凝土盖板、铸铁井盖,砖及砂浆符合设计要求,在基础上铺设砂浆后方可砌砖,砖必须浇水,砖砌后应做到尖角对齐,上下错缝,内外搭接,墙面垂直,边角整齐,尺寸正确,砂浆饱满无通缝,二次砌筑应将顶部冲洗干净。
人井内墙需进行粉刷,粉刷前应将墙体浇湿,先刮糙后抹光,粉刷接缝应错开,以防渗水,粉刷不得有起壳、龟裂现象。
收口盖板安装前应抹坐浆2.5cm,盖板外沿四周抹上5cm高标高砂浆三角接缝。
三、管道工程施工方法1、管道沟(坑)的挖掘、回填和多余材料的处理将按有关规范要求进行。
2、除图纸另有规定者外,管道工程将根据《通信管道工程施工及验收技术规范》和《长途通信光缆塑料管道工程验收暂行规定的要求进行修建。
3、中央分隔带的纵向主管道埋设时,按图纸要求,且每一段落具有形成一个单元所需要的管孔数。
其它纵向和横向的管道符合图纸要求。
4、管道铺设的线形顺适,人井之间的管道无低凹处,管节之间的连接角度不大于50。
封闭接缝防水按《通信管道工程施工及验收技术规范》标准执行。
管道铺设后,其端头用封头堵塞,防止异物进入管孔。
5、所有横穿管道铺设在底基层的下面,并在路面底基层开始摊铺前完成。
对已有路面的原有管道进行疏通处理,需要重新埋设管道的,需先对路面进行切割,再布新管。
通信管道施工方案(完整版)范本一:通信管道施工方案(完整版)1. 方案目的1.1 目的本施工方案的目的是为了确保通信管道的安全施工,满足通信工程的需求,并确保施工期间不对周围环境和道路交通造成不良影响。
1.2 范围本方案适用于通信管道施工相关的所有工作,包括但不限于管道的开挖、铺设、设备安装、管道连接等。
2. 前期准备工作2.1 工程准备在施工前,应根据设计图纸和工程要求进行现场勘测,确定管道的具体位置、深度和长度,清除现场障碍物,并确保施工区域的安全。
2.2 材料准备根据设计要求和工程进度,准备好所需的通信管道材料、设备、工具等,确保施工过程中的物资供应充足。
2.3 人员培训为参与施工的人员进行必要的培训,包括安全操作规程、施工流程等,并确保所有人员具备相关的技术能力和证书。
3. 施工流程3.1 施工准备根据设计要求确定施工的起点和终点,进行标线,并使用专业仪器进行测量。
清理施工路段,确保施工区域无障碍物。
3.2 开挖管道按照设计要求,在标线范围内进行管道的开挖。
其中,需要注意施工的安全距离、埋深以及施工坡度等要求。
3.3 管道铺设将预制好的通信管道进行铺设,确保管道与地面平齐,并采取必要的支撑措施,以防止管道下沉或变形。
3.4 设备安装根据工程要求,在管道内安装通信设备,包括信号放大器、网路连接器等。
确保设备的稳固安装和适当的防护措施。
3.5 管道连接根据设计图纸,将相邻的管道进行连接。
连接处需要进行密封处理,以确保管道的不漏水、不渗漏。
3.6 施工验收在施工结束后,进行相关的验收工作,包括检查管道的质量、设备的正常运行以及与周围环境的协调性等。
4. 安全措施4.1 施工现场安全在施工现场设置明显的安全警示标志,并设立临时封控区域,确保施工过程中人员和交通安全。
4.2 施工人员安全确保施工人员穿戴符合安全要求的工作服、安全帽等个人防护设备,并加强对施工人员的安全培训和监督。
4.3 设备使用安全对施工过程中使用的设备进行定期检查和维护,确保设备的正常运行和使用安全。
通信管道工程施工组织方案一、工程概况本工程为某地区通信管道工程,工程内容主要包括通信管道的铺设及相关设备的安装。
工程施工地点为某地某区域,总占地面积约为10000平方米。
二、施工组织机构1. 总指挥部:负责整个工程的总体协调和管理工作。
2. 技术部:负责施工图纸的审查、技术资料的整理和施工工艺的研究。
3. 财务部:负责预算、结算、资金管理。
4. 安全管理部:负责施工现场的安全管理和卫生环保工作。
5. 物资采购部:负责各种材料的采购工作。
6. 施工队:按照总指挥部的指示,负责具体的施工任务。
三、施工步骤1. 前期准备工作在开工之前,需要进行前期准备工作,包括确定施工方案、编制施工图纸、采购所需材料等。
2. 地基处理工程在进行管道铺设之前,需要对施工地的地基进行处理,以确保管道的稳定性和安全性。
3. 管道铺设根据施工图纸,将通信管道按照设计要求进行铺设,包括管道的开挖、敷设和填土等工作。
4. 设备安装在管道铺设完成之后,需要对相关设备进行安装,以确保通信设备的正常运行。
5. 装修工程对通信设备的周边环境进行装饰和美化,提高通信设备的整体美观性和功能性。
6. 收尾工作在所有的工程工作完成之后,需要进行收尾工作,包括清理施工现场、整理资料、做好工程验收等。
四、安全措施1. 施工现场应设置专人负责安全工作,配备必要的安全设备。
2. 严格执行施工现场的安全操作规程,杜绝安全隐患。
3. 做好防火防爆工作,对易燃易爆材料进行分类存放和监管。
4. 做好施工现场的卫生环保工作,严禁乱倒乱扔垃圾。
5. 做好施工现场的消防工作,配备必要的消防设备,确保施工现场的消防安全。
五、质量控制1. 严格按照施工图纸和设计要求进行施工,确保施工质量。
2. 采用优质材料,杜绝偷工减料行为。
3. 施工过程中进行严格的质量检查,对出现的质量问题及时处理。
六、环保措施1. 做好施工现场的环保工作,减少噪音和粉尘污染。
2. 对施工现场的周边环境进行保护和修复,确保施工对周边环境的影响最小化。

可编辑修改精选全文完整版通信管道施工方案一、工程概况本工程通信管道,铺设在中央分隔带中心,埋设于中央分隔带防渗层下,采用16根高密度聚乙烯硅芯塑料管。
管道过中桥或通道桥时,硅芯管采用过桥管箱保护;横穿路基时套钢管保护;管道通过涵顶填土较少的涵洞时,管道抬高从涵洞顶面通过。
二、主要工程材料要求2.1硅芯管硅芯管规格为外径40mm,内径33mm。
硅芯管质量符合国家通信行业标准YD/T841-1996《地下通信管道用塑料管》、YD5043-1997《长途通信光缆塑料管道工程验收暂行规定》及交通部交通工程监理检测中心暂行技术规定JT/TEM02-2000《高密度聚乙烯硅芯塑料管》。
2.2玻璃钢管箱玻璃钢管箱宽308mm,高100mm,壁厚4mm,产品力学物理性能、耐盐雾腐蚀性能、阻燃性等各项技术指标要求符合设计要求。
2.3钢管钢管采用外径114mm,壁厚4.5mm对缝焊接管,钢管均采用热镀锌防腐处理,镀锌量为500g/m2。
2.4型钢钢管托架均采用槽钢加工制作,制作成型后进行热镀锌防腐处理,镀锌量为550g/m2。
以上材料均按照图纸设计进行进场加工,材料质量均符合设计及相关规范要求。
三、项目管理组织机构及人员分工3.1项目管理组织机构及人员分工根据工地现场情况,我们已派经验丰富的施工人员和精良的施工设备准备进场,由结构工程师任组长,质检工程师、试验工程师、材料主管、安全主管为组员,对该工程实行全天候质量管理,由项目经理全权负责经营管理,对人员、机械、设备等进行统一管理指挥和调配。
截止到目前管理人员全部到位,施工人员也全部到位。
具体进场人员如下:3.2施工机械及人员组成机械设备配置表人员配置表四、通信管道工程施工4.1路基通信管道施工路基通信管道位于中央分隔带防渗层下,距路面顶面1.2m处,根据路基轴线铺设。
我项目路面基层施工已逐步完成,可为通信管道施工提供施工条件。
1.通信管道沟开挖前,对中央分隔带进行放样,确定中央分隔带中心线,并20m设中桩,中桩之间用石灰洒出中心线。
市政通信管道工程施工组织设计及对策一、前期准备工作1.1组织编制工程施工组织设计方案,明确施工组织原则和目标。
1.2开展工程勘察和设计,确保工程设计符合要求,并针对设计方案做出相应调整与优化。
1.3组织施工前的技术交底和培训,确保施工人员掌握相关技术和施工要求。
1.4制定施工方案,明确施工过程中的关键节点和重要措施。
二、施工组织设计方案2.1总体施工布置:根据管道敷设的具体情况,确定施工地点、线路、设备和材料的布置,确保施工进度和质量。
2.2施工队伍组织:根据工程规模和要求,确定施工人员数量、工种及编制,确保施工队伍的稳定和合理。
2.3施工设备配置:根据工程要求和施工进度,确定各种施工设备的数量和规格,并进行合理的调配和使用。
2.4施工过程控制:制定施工计划,明确施工过程中的关键节点和配合关系,确保施工进度和质量。
三、施工队伍组织管理3.1人员管理:对施工人员进行岗前培训和技术交底,提高施工人员的专业技能和安全意识;建立健全的考核机制,激励施工人员的积极性和责任心。
3.2安全管理:建立安全管理制度,明确工地安全责任,并组织进行安全教育和培训,确保施工过程中的安全。
3.3现场管理:建立现场管理制度,明确施工责任和任务,实施现场巡查和记录,及时发现和解决施工中的问题。
四、施工设备管理4.1设备购置:根据施工需要和工期安排,及时购置所需设备,确保施工设备的及时供应和使用。
4.2设备维护:建立设备维护制度,做好设备的定期保养和检修工作,确保设备的正常运行和延长使用寿命。
4.3设备调配:根据施工进度和需要,合理安排和调配设备,确保施工设备的充分利用和高效运行。
五、材料管理5.1采购管理:与供应商签订合同,并按照合同要求进行采购和验收,确保材料的质量和供应的及时性。
5.2入库管理:建立材料入库登记和标识制度,确保材料进出库的准确记录和追踪。
5.3库存管理:建立材料库存管理制度,明确库存量和质量的控制要求,及时补充和调整库存,确保施工需要。

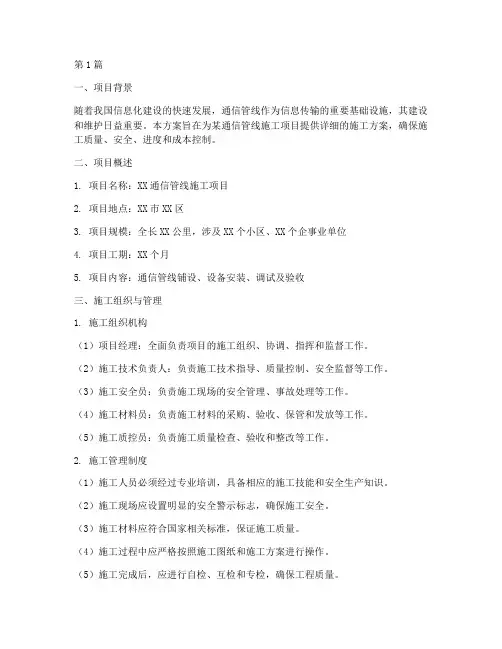

第1篇一、项目背景随着我国信息化建设的快速发展,通信管线作为信息传输的重要基础设施,其建设和维护日益重要。
本方案旨在为某通信管线施工项目提供详细的施工方案,确保施工质量、安全、进度和成本控制。
二、项目概述1. 项目名称:XX通信管线施工项目2. 项目地点:XX市XX区3. 项目规模:全长XX公里,涉及XX个小区、XX个企事业单位4. 项目工期:XX个月5. 项目内容:通信管线铺设、设备安装、调试及验收三、施工组织与管理1. 施工组织机构(1)项目经理:全面负责项目的施工组织、协调、指挥和监督工作。
(2)施工技术负责人:负责施工技术指导、质量控制、安全监督等工作。
(3)施工安全员:负责施工现场的安全管理、事故处理等工作。
(4)施工材料员:负责施工材料的采购、验收、保管和发放等工作。
(5)施工质控员:负责施工质量检查、验收和整改等工作。
2. 施工管理制度(1)施工人员必须经过专业培训,具备相应的施工技能和安全生产知识。
(2)施工现场应设置明显的安全警示标志,确保施工安全。
(3)施工材料应符合国家相关标准,保证施工质量。
(4)施工过程中应严格按照施工图纸和施工方案进行操作。
(5)施工完成后,应进行自检、互检和专检,确保工程质量。
四、施工方案1. 施工准备(1)施工现场勘察:了解现场地形、地貌、交通、供电、供水等情况。
(2)施工图纸会审:对施工图纸进行会审,明确施工要求。
(3)施工材料、设备准备:根据施工图纸和施工方案,准备所需的施工材料、设备。
(4)施工人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
2. 施工工艺(1)开挖沟槽:按照设计要求,开挖沟槽,确保沟槽深度、宽度、坡度符合规范。
(2)铺设管道:将通信管道按照设计要求铺设在沟槽内,确保管道安装牢固、顺直。
(3)回填土:对沟槽进行回填土,确保回填土密实,防止管道沉降。
(4)设备安装:按照设计要求,安装通信设备,确保设备安装牢固、接线正确。
通信管道施工组织设计方案室外管道施工组织设计室外管道施工组织设计是指根据工程实际情况,合理安排施工队伍,确定施工方法和措施,制定施工计划,确保室外管道施工顺利进行的一项工作。
以下是一个通信管道施工组织设计方案的示例:1. 工程概况和目标:说明该通信管道工程的概况和建设目标,包括工程规模、地点、工期等信息。
2. 施工组织机构:确定施工组织机构,包括总指挥部、施工队伍和分工。
3. 施工队伍的组织和管理:确定施工队伍的组成和人员配置,包括施工人员、技术人员和管理人员。
制定相应的管理制度和责任分工。
4. 施工方法和技术方案:根据工程特点,确定适合的施工方法和技术方案,包括开挖方法、管道敷设方法、焊接方法等。
同时要制定施工控制措施,确保施工安全。
5. 施工计划:编制详细的施工计划,包括施工序列、工作内容、工期安排等。
要充分考虑施工资源和环境因素,确保施工进度和质量。
6. 施工质量控制:制定相关的质量控制措施,包括原材料检验、焊缝检查、管道检测等。
要严格按照相关技术规范和验收标准进行检查和测试。
7. 安全与环保措施:制定安全和环保措施,包括施工现场的安全管理、施工人员的安全培训、施工设备和工具的安全使用等。
同时要注意对施工过程中的环境保护,减少对环境的污染。
8. 技术资料和文件:编制施工相关的技术资料和文件,包括施工图纸、工程量清单、工程规范等。
要确保施工人员能够按照相关文件进行施工。
9. 组织协调与沟通:加强与其他相关单位和部门的协调与沟通,确保各项工作的顺利进行。
10. 风险评估与应急预案:对施工过程中可能出现的风险进行评估,制定相应的应急预案,做好应急准备工作。
以上是一个通信管道施工组织设计方案的基本内容,具体方案要根据实际情况进行调整和完善。
电信通信工程管道施工组织设计方案范本一:一.总则本工程管道施工组织设计方案系按照电信通信工程相关规范要求,结合工程实际情况编制而成,旨在确保施工工程的有序进行,保障施工质量和施工安全。
二.施工组织设计原则1. 安全原则:确保施工过程中人员和设备的安全,遵守相关法律法规和安全操作规程;2. 合理利用原则:充分利用现有资源,精确计划施工顺序和时间,降低成本;3. 协调沟通原则:与其他相关工程部门及相关单位进行沟通和协调,确保施工的顺利进行;4. 节约能源原则:提倡节能环保,合理使用能源和材料。
三.施工组织管理机构1. 工程经理:负责全面管理和协调工程施工;2. 工程部门:负责编制施工计划、控制施工进度、协调施工人员和调配施工设备;3. 安全监管部门:负责监督施工现场的安全管理;4. 质量监督部门:负责监督施工质量,并进行验收制度;5. 物资采购部门:负责协助采购所需的施工材料和设备;6. 各施工分包队:根据具体施工内容和工作范围分设。
四.施工工艺流程1. 前期准备工作1.1 确定施工单位和工程经理;1.2 开展工程勘察和设计审查;1.3 制定施工计划和工期安排;1.4 准备施工所需的材料和设备。
2. 设备安装2.1 按照设计规范和要求,安装通信设备和管道设备;2.2 进行设备调试和测试,确保设备正常运行。
3. 管道铺设3.1 确定管道的铺设方案和铺设线路;3.2 铺设管道,并进行密封和固定;3.3 进行管道的连接和测试,确保管道畅通。
4. 系统调试与验收4.1 进行系统的调试和测试;4.2 进行系统的验收,确保系统满足设计和要求。
五.施工安全措施1. 施工现场要设置明显的安全警示标志;2. 施工人员要进行必要的安全培训;3. 施工人员要配备个人防护装备;4. 施工过程中要定期检查和维护施工设备。
附件:相关设计图纸、施工方案和材料清单。
法律名词及注释:1. 电信通信工程:指用于传输和交换信息的设备和设施的建设工程,包括通信设备、通信线路等;2. 施工组织设计:指根据工程实际情况编制的施工方案,包括施工流程、施工顺序、施工安全措施等;3. 安全操作规程:指建筑工地、施工现场等的安全操作要求和规程,旨在确保工人和设备的安全。
第1篇一、工程概况本工程为某地新建通信管道工程,全长约2公里,主要承担通信光缆、电缆的敷设。
施工地点位于城市主干道两侧,涉及土方、管道敷设、人(手)孔井砌筑等工序。
二、施工准备1. 技术准备(1)熟悉施工图纸,了解工程地质、水文、交通等情况;(2)查阅相关规范、标准,确保施工质量符合要求;(3)组织施工人员进行技术交底,明确施工工艺、质量标准、安全注意事项等。
2. 材料准备(1)采购符合国家标准的通信管道材料,如管道、管件、电缆等;(2)采购符合国家标准的施工材料,如水泥、砂石、钢筋等;(3)对进场材料进行检验,确保质量合格。
3. 人员准备(1)组织施工队伍,明确各工种人员职责;(2)对施工人员进行安全教育和技能培训;(3)配备必要的安全防护用品。
4. 设备准备(1)配备挖掘机、装载机、运输车等土方施工设备;(2)配备管道敷设设备,如铺设机、牵引机等;(3)配备人(手)孔井砌筑设备,如搅拌机、振捣器等。
三、施工工艺1. 管沟开挖(1)根据设计图纸,确定管沟位置、深度、宽度等;(2)使用挖掘机进行土方开挖,注意保护地下管线;(3)根据实际情况,对坡度起伏较大的地方采取机械挖填后再进行管沟施工。
2. 管道敷设(1)根据设计要求,对管道进行测量、定位;(2)使用铺设机将管道敷设至预定位置;(3)连接管道,确保接口严密、牢固。
3. 人(手)孔井砌筑(1)根据设计图纸,确定人(手)孔井位置、尺寸;(2)使用混凝土浇筑人(手)孔井基础;(3)砌筑人(手)孔井墙体,确保墙体垂直、平整;(4)安装井盖,确保井盖牢固、平整。
4. 沟槽回填(1)对沟槽进行清理,确保无杂物;(2)使用砂石、水泥等材料进行回填,确保回填土密实;(3)对回填土进行压实,确保回填土密实度符合要求。
四、质量保证措施1. 严格执行国家相关规范、标准,确保施工质量;2. 对进场材料进行检验,确保质量合格;3. 加强施工过程中的质量检查,发现问题及时整改;4. 完成施工后,组织验收,确保工程质量符合要求。
通信管道工程施工组织设计一、工程概况通信管道工程是通信网络建设的重要组成部分,它为通信设备提供了安全、稳定、可靠的物理通道。
本工程为我国某城市通信网络的一部分,主要包括管道土建工程、管道铺设工程、管道附属设施安装工程等。
工程范围覆盖了城市的东西南北四个区域,共计约20公里。
二、施工组织设计1. 施工前期准备(1)技术准备:在施工前,项目总工应组织工程技术人员充分熟悉施工图纸和设计文件,了解并掌握设计意图,对施工现场进行踏勘,明确施工难点和重点。
(2)施工现场准备:完成施工区域内的土地征用、拆迁工作,确保施工场地平整、畅通,满足施工需要。
(3)原材料准备:对所需原材料进行检验,确保质量符合国家标准。
主要包括通信管道、电缆、连接件等。
2. 人员组织根据合同要求和施工计划,组织具有丰富施工和管理经验的工程技术人员担任项目主管和技术主管,并组织技术过硬、操作熟练的现场技术人员和施工人员进行监督作业。
施工作业人员计划共60人,具体分配如下:(1)操作工人:管道工15人,混凝土工6人,合计21人。
(2)其他人员:将根据实际情况,合理调配,及时安排,以满足施工需要。
3. 施工安排(1)施工顺序:本工程先进行管道土建工程,然后进行管道铺设工程,最后进行管道附属设施安装工程。
(2)施工时间:根据施工进度计划,合理安排各施工阶段的时间,确保工程按时完成。
4. 质量控制(1)施工过程中,严格执行国家相关标准和规范,确保工程质量。
(2)加强施工现场的管理和监督,对施工过程中的质量问题及时整改。
(3)对施工完成的管道进行验收,确保管道质量符合设计要求。
5. 安全施工(1)制定施工现场的安全管理制度,明确安全责任。
(2)对施工现场进行定期安全检查,发现问题及时整改。
(3)对施工人员进行安全教育,提高安全意识。
三、施工进度计划本工程预计施工周期为6个月,具体进度计划如下:1. 管道土建工程:施工期限为1个月。
2. 管道铺设工程:施工期限为2个月。
通信管道工程施工组织设计一、项目概述本工程为某地区城市通信管道建设工程,项目总长度约为100公里,涉及地下通信光缆、电缆等管道的铺设。
该项目是为了满足当地通信网络的提升及优化需求,提高通信设施的接入效率和可靠性,促进地方经济发展而进行的。
二、施工组织设计原则1. 安全第一:在施工过程中,安全是第一位的原则。
要严格落实安全生产法规和规定,确保施工过程中无人员伤亡事故发生。
2. 质量第一:工程施工过程中要严格按照相关标准和规范进行施工,保证工程质量符合设计要求。
3. 时间节点管理:要合理安排工程施工进度,确保按时完成工程,保证工程的顺利进行。
4. 成本控制:要合理控制工程的成本,做到科学合理地分配、使用各种资源,降低施工成本。
5. 环境保护:在工程施工过程中要严格控制环境污染,保护周边环境,确保施工过程对环境的影响最小化。
三、施工组织结构1. 项目经理部:负责项目整体的计划、指挥和协调工作,全面监督施工过程。
2. 技术部:负责工程技术管理、施工方案的设计与优化,协助项目经理部完成工程进度计划,确保施工质量。
3. 安全与环保部:负责工程施工过程中的安全生产管理和环境保护管理,落实安全和环保措施。
4. 人力资源部:负责施工队伍的招聘、培训及管理工作,确保施工人员的素质与数量充足。
5. 采购部:负责工程材料、设备的采购工作,保证施工所需物资的及时供应。
6. 财务部:负责项目经费的管理、财务报表的编制等工作。
四、施工流程1. 前期准备阶段:完成项目可行性研究、环境评估报告、施工图设计审查、土地征用等手续。
2. 勘察阶段:对施工现场进行勘察,确认地形地貌、地质情况等相关信息,为工程施工提供依据。
3. 设计阶段:完成施工图设计、工程材料清单的编制、施工方案的制定等工作。
4. 施工准备阶段:组建施工队伍、采购工程材料和设备、建立工程临时设施等准备工作。
5. 施工阶段:按照工程设计图纸和施工方案进行施工,确保施工过程安全、顺利进行。
通信管道管道施工组织设计方案一、前言为确保通信管道的顺利施工,保证通信网络的顺畅运行,具体的组织设计方案需要制定,并严格遵守该方案完成施工任务。
本文将针对通信管道的施工组织设计方案进行详细介绍。
二、施工前的准备工作1.建立施工组织机构为保证施工任务的有序进行,需要建立专门的施工组织机构。
该机构的具体职责包括:协调各工程部门的工作,确定施工计划、施工方法和施工图纸,并对项目进展情况进行监控。
2.制定施工计划施工计划是指明确施工任务、施工时间和施工区域的计划。
在制定施工计划时,需要对工程量、工期、材料、人员等进行细致考虑,确保施工进度的合理安排。
3.搭建施工设施在施工前需要先搭建施工设施,包括施工工地的围栏,施工道路、施工场地和办公区等设施。
4.选派专业技术人员为确保施工质量和安全,需要派遣一定数量的专业技术人员到现场进行指导和监督。
5.物资设备准备在施工前,需要对所需的物资和设备进行评估,并做好采购和检验工作。
物资和设备的准备工作,需要提前至少一个月进行。
三、施工阶段1.施工人员的安排在确定施工计划后,需要按照计划对施工人员进行合理地安排。
人员的安排应该综合考虑各个方面的因素,确保人员的数量和技术水平匹配施工任务的要求。
此外,还需要关注施工人员的安全防护问题,定期开展安全教育和防护设施的建设。
2.施工材料和设备的管理材料和设备的管理是施工中十分重要的环节。
需要制定材料和设备管理制度,并设置专门的仓库进行管理。
对于质量不合格的材料和设备,应及时退货或更换,确保施工的质量和进度。
3.施工现场的管理施工现场的管理包括现场安全监管、现场材料设备管理等,需要由专人负责。
建立现场管理制度,确保现场管理无缝衔接,并及时协调管理中的各种问题,保障施工任务的顺利进行。
4.质量验收为保证通信管道工程的质量,需要定期开展质量检查和验收工作。
对于施工中出现的问题,应及时进行整改,保证通信管道的稳定性和安全性。
四、施工后的处理工作1.整理工程资料施工结束之后,需要对工程资料进行整理和备案,包括施工图纸、质量检验报告、验收报告等。
施工组织设计方案
一、工程概况
二、施工及编制依据
1、按《通信管道与通信工程设计规范》要求。
2、按《通信管道工程施工及验收规范》(GB50374-2006)的有关规定。
3、依据中国移动新疆公司塔城分公司与新疆昱隆通信技术有限责任公司
鉴定的施工合同。
三、施工方案
(一)、施工总顺序
根据单项建筑工程先“地下,后地上”;“先主体,后围护;”“先结构,后装修;”“先土建,后设备”的原则,本工程的施工顺序为:
人(手)孔:放线→挖沟槽→清理→做垫层→砌井→按装井内铁件→井外墙装修→井内墙装修→回填→夯实→吊装砼上覆→安装井圈→安装井盖→清运余土(外运)。
管道沟:放线→挖沟槽→清理→做垫层→包封→回填→夯实→清运余土(外运)。
由于施工人(手)孔时的特殊原因,装修过程可与主体工程同时进行,从底向上依次来,这样由于人(手)孔在主体完工后有少量的地下水上涨,有利于保证装修工程的质量,且可减少交叉作业的时间,有利于加快工程施工进度,有利与安全,但这样安排导致工期延长.本工程将手孔外装修提前插入
和砌井交叉施工,即手孔边砌边装修,从下向上依次进行,待外墙装修结束后,即转入内墙装修,从上至下依次施工。
待手孔内外装修结束后,应立即进行回填,以保证安全及上部的结构正常施工.安装铁件等工序随砌井同步进行。
(二)、施工机械的选择
根据工程情况和施工条件,采用的都为常规施工机械,主要机械为:切割机、混凝土叫拌机、发电机、水泵、汽车、风镐机,其中风镐机采用柴油机动力式。
(三)、确定流水段及施工流向
1.沟槽开挖阶段
管道沟槽开挖工程,为使工作面宽阔,同时考虑使各分部工程在各个施工段的劳动量基本相同故每隔40米划分为一个施工段。
为使人员稳定,有利于管理,挖管道沟、管道包封、回填、夯实等工序均为同一个小组完成。
2.管道基础垫层阶段
(1)划分施工段,计算工程量及所需劳动量
根据工期及经验要求,每100米垫层分为一个施工段,每段的施工时间应为2—3个工作日完成。
(2)制定流水节拍
根据工期要求,管道工程每千米完成时间不超过45天,要使挖沟槽小组连续施工,故每千米施工时间应为25-30天,若取30天,并按照普通硬土计算,则须人工数为35人,按技工与普工的比例1:3计算,取技工8人,。
