2024年二级建造师市政工程案例分析及答案一、案例背景本项目为XX市城市道路改造工程,位于市中心区域,主要包括道路拓宽、排水系统改造、交通信号灯更新、绿化带建设等工程。
项目全长2.5公里,总投资额为3亿元人民币。
工程于2023年3月正式开工,预计2024年12月竣工。
二、案例分析1. 道路拓宽工程问题描述:在道路拓宽过程中,原计划采用明挖法进行隧道施工,但施工过程中遇到了地下水位较高、地质条件复杂等问题,导致施工进度严重滞后。
解决方案:1. 优化施工方案:经过专家论证,决定将明挖法改为暗挖法,降低施工风险。
同时,采用降水井施工技术,有效控制地下水位。
2. 加强施工现场管理:增加施工人员,调整施工班次,确保24小时不间断施工。
3. 协调各部门:与水利、交通、规划等相关部门密切沟通,解决施工过程中遇到的问题。
2. 排水系统改造工程问题描述:原计划采用传统的雨水收集井方式进行排水,但这种方式在应对极端天气时效果不佳,可能导致城市内涝。
解决方案:1. 采用新型排水系统:引入海绵城市理念,采用透水铺装、雨水花园等新型排水设施,提高城市排水能力。
2. 优化设计方案:调整排水管道布局,加大管道直径,提高排水效率。
3. 加强监测:设置水位监测装置,实时掌握排水系统运行情况,确保排水畅通。
3. 交通信号灯更新工程问题描述:原计划采用传统的光电式交通信号灯,但这种信号灯在视觉效果和节能方面存在不足。
解决方案:1. 采用智能交通信号灯:采用LED光源,具有亮度高、能耗低、寿命长等优点。
2. 引入智能交通系统:通过大数据分析,实现交通信号灯的智能调控,提高道路通行效率。
3. 加强维护保养:定期对交通信号灯进行清洁、检修,确保其正常运行。
4. 绿化带建设工程问题描述:原计划绿化的植物品种单一,绿化效果不佳。
解决方案:1. 丰富植物品种:选择具有本地特色的植物品种,提高绿化效果。
2. 采用生态绿化模式:利用土壤改良技术、节水灌溉系统等,提高绿化带的生态环境效益。
2019一建市政5道案例【案例一】某公司承建城市道路工程内包括:① 在原有道路两侧各增设隔离带,非机动车道及人行道;② 在北侧非机动车道下新增一条长 800m 直径为 DN500mm 的雨水主管道,雨水口链接支管口径为 DN300mm,管材采用 HDPE 双壁波纹管,橡胶圈柔性接口,主管道内连接现有检查井,管道埋深为 4m,雨水口连接管位于道路路基内;③ 在原有机动车道上加铺厚50mm 改性沥青混凝土上面层。
道路横断面布置如图 3 所示。
施工范围内土质以硬塑粉质粘土为主,土质均匀,无地下水。
项目部编制的施工组织设计将工程项目划分为三个施工阶段:第一阶段为雨水主管道施工;第二阶段为两侧隔离带、非机动车道、人行道施工;第三阶段为原机动车道加铺沥青混凝土面层。
同时编制了各施工阶段的施工技术方案,内容有:为确保道路正常通行及文明施工要求,根据三个施工阶段的施工特点,在图 3 中 A、B、C、D、E、F 所示的 6 个节点上分别设置各施工阶段的施工围挡;主管道沟槽开挖由东向西按井段逐段进行,拟定的槽底宽度为 1600mm、南北两侧的边坡坡度分别为 1:0.50 和 1:0.67,采用机械挖土,人工清底;回用土存放在沟槽北侧,南侧设置管材存放区,弃土运至指定存土场地。
原机动车道加铺改性沥青路面施工,安排在两侧非机动车道施工完成并导入社会交通后,整幅分段施工。
加铺前对旧机动车道面层进行铣刨、裂缝处理、井盖高度提升、清扫、喷洒(刷)粘层油等准备工作。
问题:1.本工程雨水口连接支管施工应有哪些技术要求?2.用图 3 中所示的节点代号,分别指出各施工阶段设置围挡的区间。
3.写出确定主管道沟槽开挖宽度及两侧的边坡坡度的依据。
4.现场土方存放与运输时应采取哪些环保措施?5.加铺改性沥青面层施工时;应在哪些部位喷洒(刷)粘层油?【答案】1.雨水口位罝应符合设计要求,不得歪扭;井圈与井墙吻合,允许偏差应为±10m m ,井 圈与道路边线相邻边的距离应相等,其允许偏差为 10m m ;雨水支管的管口应与井墙平齐。
2023年一级建造师《市政公用工程管理与实务》考试真题及答案解析(案例题)案例(一)【背景资料】某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm 水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。
拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。
浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1所示。
根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。
沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
沥青摊铺施工正值雨季,将全线分为两段施工,并对沥青混合料运输车增加防雨措施,保证雨期沥青摊铺的施工质量。
【问题】1.指出图中A、B的名称。
2.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?3补充沥青下面层摊铺前应完成的裂缝控制处治措施具体工作内容。
4.补充雨期沥青摊铺施工质量控制措施。
【参考答案】1.A-填缝材料,B-拉杆(螺纹钢筋)。
2.(1)当弯沉值在0.2mm~1.0mm时,应钻孔注浆处理;当弯沉值大于1.0mm时,应拆除后铺筑混凝土面板。
(2)脱空处理后,两相邻板间弯沉差宜控制在0.06mm以内。
【参考】城镇道路养护技术规范CJJ36-20163.(1)新旧连接处应贴土工合成材料,以减少、延缓或抑制反射裂缝的发生;(2)旧路板缝破损处应剔凿酥空、空鼓、破损的部分,清理后涂刷界面剂,并采用不低于原道路混凝土强度的早强补偿收缩混凝土进行灌注;(3)旧路细微裂缝灌浆处理,较为严重的裂缝应扩缝补块或挖补处理;(4)旧路板缝与裂缝处理后应贴土工合成材料;(5)在旧路与加铺层之间设置应力消减层,也可采用洒布沥青粘层油、摊铺土工布4.(1)沥青面层不允许下雨时或下层潮湿时施工,加强现场与拌合站、气象部门的联系,安排在不下雨时施工。

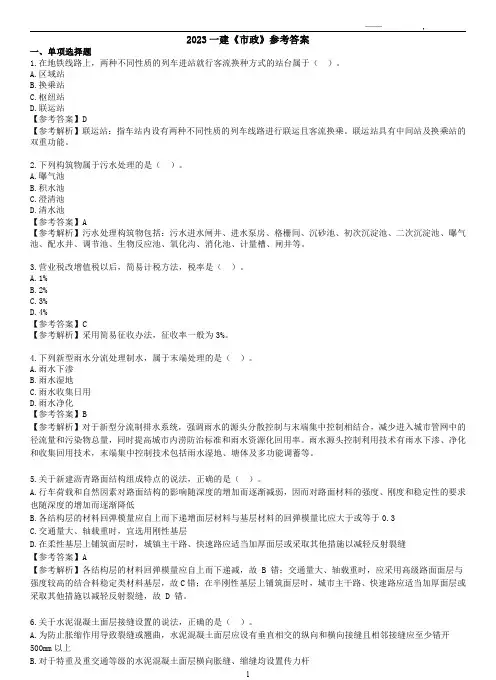

2023一建《市政》参考答案一、单项选择题1.在地铁线路上,两种不同性质的列车进站就行客流换种方式的站台属于()。
A.区域站B.换乘站C.枢纽站D.联运站【参考答案】D【参考解析】联运站:指车站内设有两种不同性质的列车线路进行联运且客流换乘。
联运站具有中间站及换乘站的双重功能。
2.下列构筑物属于污水处理的是()。
A.曝气池B.积水池C.澄清池D.清水池【参考答案】A【参考解析】污水处理构筑物包括:污水进水闸井、进水泵房、格栅间、沉砂池、初次沉淀池、二次沉淀池、曝气池、配水井、调节池、生物反应池、氧化沟、消化池、计量槽、闸井等。
3.营业税改增值税以后,简易计税方法,税率是()。
A.1%B.2%C.3%D.4%【参考答案】C【参考解析】采用简易征收办法,征收率一般为3%。
4.下列新型雨水分流处理制水,属于末端处理的是()。
A.雨水下渗B.雨水湿地C.雨水收集日用D.雨水净化【参考答案】B【参考解析】对于新型分流制排水系统,强调雨水的源头分散控制与末端集中控制相结合,减少进入城市管网中的径流量和污染物总量,同时提高城市内涝防治标准和雨水资源化回用率。
雨水源头控制利用技术有雨水下渗、净化和收集回用技术,末端集中控制技术包括雨水湿地、塘体及多功能调蓄等。
5.关于新建沥青路面结构组成特点的说法,正确的是()。
A.行车荷载和自然因素对路面结构的影响随深度的增加而逐渐减弱,因而对路面材料的强度、刚度和稳定性的要求也随深度的增加而逐渐降低B.各结构层的材料回弹模量应自上而下递增面层材料与基层材料的回弹模量比应大于或等于0.3C.交通量大、轴载重时,宜选用刚性基层D.在柔性基层上铺筑面层时,城镇主干路、快速路应适当加厚面层或采取其他措施以减轻反射裂缝【参考答案】A【参考解析】各结构层的材料回弹模量应自上而下递减,故B错;交通量大、轴载重时,应采用高级路面面层与强度较高的结合料稳定类材料基层,故C错;在半刚性基层上铺筑面层时,城市主干路、快速路应适当加厚面层或采取其他措施以减轻反射裂缝,故D错。

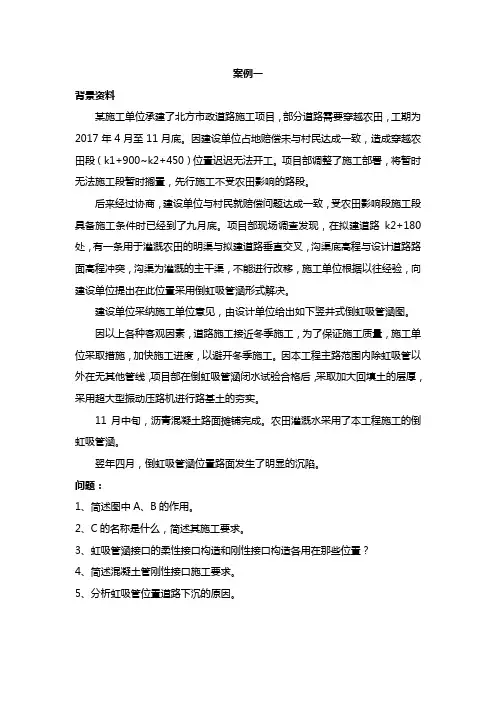

案例一背景资料某施工单位承建了北方市政道路施工项目,部分道路需要穿越农田,工期为2017年4月至11月底。
因建设单位占地赔偿未与村民达成一致,造成穿越农田段(k1+900~k2+450)位置迟迟无法开工。
项目部调整了施工部署,将暂时无法施工段暂时搁置,先行施工不受农田影响的路段。
后来经过协商,建设单位与村民就赔偿问题达成一致,受农田影响段施工段具备施工条件时已经到了九月底。
项目部现场调查发现,在拟建道路k2+180处,有一条用于灌溉农田的明渠与拟建道路垂直交叉,沟渠底高程与设计道路路面高程冲突,沟渠为灌溉的主干渠,不能进行改移,施工单位根据以往经验,向建设单位提出在此位置采用倒虹吸管涵形式解决。
建设单位采纳施工单位意见,由设计单位给出如下竖井式倒虹吸管涵图。
因以上各种客观因素,道路施工接近冬季施工,为了保证施工质量,施工单位采取措施,加快施工进度,以避开冬季施工。
因本工程主路范围内除虹吸管以外在无其他管线,项目部在倒虹吸管涵闭水试验合格后,采取加大回填土的层厚,采用超大型振动压路机进行路基土的夯实。
11月中旬,沥青混凝土路面摊铺完成。
农田灌溉水采用了本工程施工的倒虹吸管涵。
翌年四月,倒虹吸管涵位置路面发生了明显的沉陷。
问题:1、简述图中A、B的作用。
2、C的名称是什么,简述其施工要求。
3、虹吸管涵接口的柔性接口构造和刚性接口构造各用在那些位置?4、简述混凝土管刚性接口施工要求。
5、分析虹吸管位置道路下沉的原因。
1、简述图中A、B的作用。
参考答案:图中A是沉沙井(留泥井)。
作用:(1)沉淀水体中泥沙;(2)水流缓冲、消能作用;(3)管涵使用间歇期作为抽水排空井。
图中B为沉淀池。
作用:(1)对进入竖井前水体中的大颗粒、茅草、树叶等杂质进行阻隔、沉淀;(2)延缓沟渠中即将流入竖井水的流速。
2、C的名称是什么,简述其施工要求。
参考答案:C的名称是橡胶止水带。
(1)橡胶止水带安装前进行检查,不能有脱胶、老化、孔洞、裂纹等现象;(2)安装需要居中且牢固,尽量将橡胶止水带保持平展,不得让止水带翻滚、扭结;(3)橡胶止水带固定采用钢筋夹,不能在止水带上穿孔;(4)混凝土浇筑振捣过程中,注意尽量不要对橡胶止水带收到冲击,且保证不会偏斜;(5)振捣需要充分,保证止水带与混凝土结合良好;(6)止水带采用热接,且应保证接头良好。
【精选案例1】(道路基层结构施工)背景资料:某道路工程属城市次干路,长3800m,路宽16.5m,位于城市环路以内,设计结构为:30cm厚9%石灰土处理土基,12%石灰土底基层,35cm厚水泥稳定碎石基层,12cm厚沥青混凝土面层。
施工项目部编制施工组织设计后,做了一些必要的技术准备工作,经技术交底后开始道路施工。
受城市交通管制和环境保护要求,水泥稳定碎石基层拌合站设在郊区,采用夜间运输、白天摊铺方式,碾压成型后发现水泥稳定碎石基层局部表面松散。
由于拆迁延期,有一段沥青混凝土路面延至十二月上旬摊铺,项目部选择白天气温较高,约在5~8℃时段,采取提高沥青混凝土出厂温度到180℃,运输中覆盖保温等措施,摊铺碾压沥青混凝土成型。
沥青混凝土面层竣工后,施工单位进行了外观检查,沥青表面平整,没有脱落、推挤等现象,经过检测弯沉值、平整度、中线高程、横坡等项目,合格率达到98%,施工单位认为工程质量检验合格。
项目部在工程施工全部完成后,依据施工进度计划和施工进度计划调整资料编制了进度控制总结,并上报公司工程管理部。
问题:1.项目部技术准备工作包括哪些内容?2.试分析水泥稳定碎石表面松散的原因?3.冬季铺油作法是否妥当?如必须在冬期施工时,写出正确作法。
4.沥青面层检测项目是否齐全?判断为合格的依据包括哪些项目?5.编制进度控制总结的依据是否齐全?如不全,补充完整。
答案解析提示1.施工技术准备包括:熟悉设计文件、编制施工组织设计、进行技术交底、现场测量放样等。
2.水泥稳定碎石松散的原因:水泥稳定材料夜间运输、白天摊铺、堆放时间过长,要求不得超过6h,项目部的施工作法超过了水泥初终凝时间,没按规定时间进行摊铺、碾压和成型。
3.出厂油温不正确。
沥青混凝土应尽量避免冬期施工。
必须进行施工时,适当提高出厂温度,但不超过175℃,运输应覆盖保温,并应达到摊铺碾压的最低温度要求。
施工中要做好充分准备,采取快卸、快铺、快平和及时碾压、成型的方针。
选择题在市政道路工程中,对于沥青路面的施工,下列哪项不是影响摊铺质量的关键因素?A. 摊铺温度B. 摊铺速度C. 摊铺厚度D. 摊铺人员的年龄(正确答案)市政桥梁工程中,关于预应力混凝土连续箱梁的施工,下列哪项描述是错误的?A. 应采用整体浇筑法施工B. 应严格控制混凝土的配合比(正确答案)C. 预应力筋的张拉应符合设计要求D. 应对桥梁进行线形监控在城市排水工程中,对于管道敷设的深度,下列哪项因素不是主要考虑的?A. 管道材质B. 地面荷载C. 管道直径D. 地下水位(正确答案)市政给水工程中,关于管道试压的要求,下列哪项描述是正确的?A. 试压压力应低于工作压力B. 试压时间应少于24小时C. 试压时应逐步升压并稳压检查(正确答案)D. 试压后可直接投入使用在市政道路维护中,对于路面裂缝的处理,下列哪项方法不是常用的?A. 灌浆法B. 贴缝法C. 挖补法D. 燃烧法(正确答案)市政桥梁施工中,对于桩基的施工,下列哪项不是必须进行的检测?A. 桩身完整性检测B. 桩身承载力检测C. 桩位偏差检测D. 桩身颜色检测(正确答案)在城市照明工程中,对于路灯的控制方式,下列哪项不是智能控制的优势?A. 节能环保B. 便于管理C. 提高照明效果D. 增加维护成本(正确答案)市政排水工程中,关于检查井的施工,下列哪项描述是错误的?A. 检查井应位于管道交汇处B. 检查井应便于清淤和维护C. 检查井的井底应低于管道底(正确答案)D. 检查井的井盖应完好且安全在市政工程施工中,对于施工围挡的设置,下列哪项不是必须遵守的规定?A. 围挡应稳固、安全B. 围挡应美观、整洁C. 围挡应高于施工现场最高处(正确答案)D. 围挡应设置明显的警示标志。
2020年XXX《市政》真题答案(完整版)1.AC型沥青混合料的结构具有黏聚力高、内摩擦角小的特点。
2.二灰稳定粒料可以作为高等级路面基层。
3.稀封层的功能包括封水、防滑和改善路表外观,但不包括耐磨。
4.拱桥承重结构以压力为主。
5.设置支架施工预拱度应考虑支架承受施工荷载引起的弹性变形、支架杆件接头和卸落设备受载后压缩产生的非弹性变形以及支架基础受后的沉降,但不考虑支架立柱在环境温度下的线膨胀或压缩变形。
6.含有大漂石的卵石土不宜使用钢板桩围堰。
7.载重试验可以达到消除挂篮组装非弹性变形的效果。
8.咬合式排桩适用于性土粉土杂填土、黄土砂、卵石,但对施工精度、工艺和混凝土配合比均有严格要求的隔水帷幕的施工方法。
9.在软地的其坑工程中,土压力围护桩围支撑是支撑结构挡土的应力传递路径。
10.竖井马头门破除施工工序为1-4-2-3-5.11.沉砂池主要利用物理作用去除污染物。
12.密闭式顶管适用于砂卵石土层施工精度高,施工速度快,设直径800m给水管道的不开槽施工法。
13.给水管道的功能性试验分为闭水试验和闭气试验,压力管道水压试验采用内压法测定。
C.喷射混凝土衬砌D.钢筋网片加固E.地下连续墙加固参考答案】ABC25.建筑施工中,常用的起重机械有( )。
A.塔吊B.斗式提升机C.升降机D.桥式起重机E.履带式起重机参考答案】ABCDE事件三:在进行道路面层施工时,由于雨水管道设计位置存在偏差,导致部分路段面层厚度不足,项目部及时发现问题并进行了整改。
事件四:在进行雨水管道施工时,由于施工人员操作不当,导致部分管道连接处出现渗漏现象,项目部及时进行了修补。
请回答以下问题:1.该工程的主要特点是什么?(5分)2.事件一的主要作用是什么?为什么要进行防冻覆盖工作?(5分)3.事件二中,为什么要对支管进行全包封处理?(5分)4.事件三和事件四的处理方式有何不同?为什么?(5分)参考答案:1.该工程的主要特点是地层富水、地下水位较高,设计单位增设了200m厚层,雨水主管敷设于人行道下。
一建市政案例题1.问题:按照级配原则构成的沥青混合料,其结构分成哪三种形式,它们的粘聚力 C 和内摩擦角φ的大小是怎样的。
答案:悬浮-密实结构,C 较大,φ较小;骨架-空隙结构,C 较小,φ较大;骨架-密实结构,C 较大,φ较大。
2.问题:挡土墙结构承受的土压力分为哪三种,它们的大小关系是怎样的。
答案:挡土墙结构承受土压力有:静止土压力、主动土压力和被动土压力。
三种土压力中,主动土压力最小;静止土压力其次;被动土压力最大,位移也最大。
3.问题:城镇道路路基施工特点是什么?答案:城市道路路基工程施工处于露天作业,受自然条件影响大;在工程施工区域内的专业类型多、结构物多、各专业管线纵横交错;专业之间及社会之间配合工作多、干扰多,导致施工变化多。
尤其是旧路改造工程,交通压力极大,地下管线复杂,行车安全、行人安全及树木、构筑物等保护要求高。
(可稍加修改回答其他市政工程特点)4.问题:路基压实试验段的目的是什么?答案:(1)确定路基预沉量值。
(2)合理选用压实机具;选用机具考虑因素有道路不同等级、工程量大小、地质条件、作业环境和工期要求等。
(3)按压实度要求,确定压实遍数。
(4)确定路基宽度内每层虚铺厚度。
(5)根据土的类型、湿度、设备及场地条件,选择压实方式。
(预度三亚)5.问题:软土和湿陷性黄土路基的处理方法分别有哪些?答案:软土路基常用的处理方法有表层处理法、换填法、重压法、垂直排水固结法等;(软表换重锤)湿陷性黄土路基的处理方法主要有换土法、强夯法、挤密法、预浸法、化学加固法等方法。
(黄花鱼换机枪)6.问题:各种沥青混合料的初压、复压、终压分别用什么压路机?答案:我们一般常考的是 AC、OGFC 和SMA,从考试的角度可以这么记:这三种的初压和终压都是钢轮压路机。
复压:AC 用轮胎压路机;OGFC 用钢轮压路机;SMA 用振动压路机或钢轮压路机。
其中轮胎压路机只能 AC 用, OGFC、SMA、改性沥青都不能用轮胎压路机。

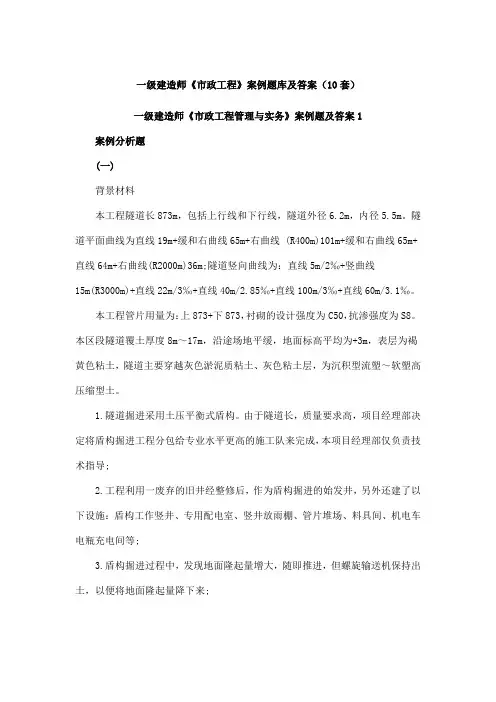

一级建造师《市政工程》案例题库及答案(10套)一级建造师《市政工程管理与实务》案例题及答案1 案例分析题(一)背景材料本工程隧道长873m,包括上行线和下行线,隧道外径6.2m,内径5.5m。
隧道平面曲线为直线19m+缓和右曲线65m+右曲线 (R400m)101m+缓和右曲线65m+直线64m+右曲线(R2000m)36m;隧道竖向曲线为:直线5m/2‰+竖曲线15m(R3000m)+直线22m/3‰+直线40m/2.85‰+直线100m/3‰+直线60m/3.1‰。
本工程管片用量为:上873+下873,衬砌的设计强度为C50,抗渗强度为S8。
本区段隧道覆土厚度8m~17m,沿途场地平缓,地面标高平均为+3m,表层为褐黄色粘土,隧道主要穿越灰色淤泥质粘土、灰色粘土层,为沉积型流塑~软塑高压缩型土。
1.隧道掘进采用土压平衡式盾构。
由于隧道长,质量要求高,项目经理部决定将盾构掘进工程分包给专业水平更高的施工队来完成,本项目经理部仅负责技术指导;2.工程利用一废弃的旧井经整修后,作为盾构掘进的始发井,另外还建了以下设施:盾构工作竖井、专用配电室、竖井放雨棚、管片堆场、料具间、机电车电瓶充电间等;3.盾构掘进过程中,发现地面隆起量增大,随即推进,但螺旋输送机保持出土,以便将地面隆起量降下来;4.盾构掘进过程中,盾构机突然出现震颤,盾构刀盘扭矩剧增,土中夹杂有钢筋混凝土块。
操作人员认为是遇到了废弃的人防工事,决定仍继续掘进;5.盾构掘进即将完成时,遇到了一块未探明的巨石,掘进无法进行。
项目经理部认为在隧道内实施爆破,本身就具有很高的安全性,决定自行组织工人将其爆破拆除。
问题:1.本工程是否合理?请说明原因。
2.本工程始发井的布置是否全面?3.盾构掘进过程中处理地面隆起的方法是否恰当?请说明原因。
4.盾构掘进过程中,对遇到的情况的处理是否恰当?请说明原因。
5.盾构掘进过程中,对遇到的巨石项目经理部采取自行爆破拆除的措施是否恰当?请说明原因。
学派网2015年一建市政精选案例分析(陈明)解答案例时,通过认真审题和思考,能够从题面叙述中出现的不全面、不正确、颠倒及错误的施工方法和管理作法中准确地寻找出所涉及的知识点,并在此基础上进行准确的分析和判断,以便正确回答所提问题。
精选出的案例,通过分析,提供解题思路,从而进行案例的综合分析。
下面根据案例题及分析的内容分项予以说明。
案例文字叙述的构成工程案例是将施工项目曾经发生过的,在技术操作及项目管理方面出现有关违背规范、规程、标准的实际事例,编排为一个有关联性的案例故事。
应从案例提问的角度,结合背景资料提示的相关内容进行思考分析。
案例由背景资料和所提问题组成。
背景资料一般包括综合介绍和事实描述两个部分。
1.综合介绍:作为背景资料的“前言概括”部分的描述,首先交代时间、地点、工程规模,描述“谁做,做了什么,怎么做的”等相关内容。
其中包括:时间:开竣工日期、施工周期、施工时间在冬期、雨期、夜间等;地点:市区、城市环路以内、城乡结合部、交叉路口、占用机动车道、靠近河边或邻近建筑物等; 工程规模:路宽、路长、桥梁跨度、管径、管线长度、接口形式、结构物尺寸、中标价格等;工作程序及内容:例如,题目中经常出现施工组织设计、施工方案、工程交底、隐检验收、工程索赔、设计变更洽商、特殊过程、竣工资料编制整理、总包与分包在各方面的相互责任关系等工作程序和管理作法等相关内容。
2.事实描述:一般分小段落用文字叙述故事情节;或用发生如下事件,顺序排列1、2、3等工程情节等内容;分段文字描述:一般为一个层面的工程技术或管理知识或相关技术规范;发生事实描述:如拟采取的措施一、二、三或已发生的有缺陷的事件等。
一、所提问题注意所提问题是从哪个角度提出的,与背景资料叙述提示的内容是否关联,要判断技术操学派网作的专业层次,注意区分是技术操作还是项目管理问题。
看清背景资料已交代的工程概况、施工作法、管理信息可能涉及哪些知识点,以便于正确理解所提的问题。
市政工程---案例分析(87例)1、某地区新建一座大型自来水厂,主要单位工程有沉淀池、过滤池、消毒池等,整个工程由A建筑公司中标施工。
其中沉淀池为无盖圓形池,直径40m,基础为现浇混凝土结构,厚500mm,该基础由四周向中心呈漏斗型,其高点顶面标高22.50m,低点顶面标高22.1Om;池壁采用预制板拼装外缠绕预应力钢丝结构,强度等级为C40。
沉淀池现况原地下水位标高26.50m。
【问题】1.为保证壁板缝施工质量,从安装模板、混凝土浇筑、混凝土振动、混凝土养护几个工序简述如何操作。
2.在浇筑壁板缝混凝土前,工长在现场査看壁板缝混凝土供应单时见有如下内容:(1)使用部位:沉淀池壁板缝;(2)混凝土名称:普通混凝土;(3)强度等级:C40。
该批混凝土能否用于浇筑壁板缝?为什么?3.本工程中,沉淀池何时进行满水试验?满水试验是否要测蒸发量?4.在沉淀池四周回填土时前,除约请监理单位参加外,是否还要通知其他单位参加?答疑:参考答疑:1. (1)模板安装:板缝内模板一次安装到顶,并填塞缝隙防止漏浆。
外模板随浇筑板缝混凝土随安装,保证不跑模不漏浆,一次安装高度不宜超过1.5m。
(2)混凝土浇筑:分层浇筑高度不宜超过250mm,注意混凝土和易性。
二次混凝土人模不得超过混凝土初凝时间。
(3)混凝土振动:机械振动和人工振动相结合,确保不漏振、不过振。
(4)混凝土养护:连续湿润养护不少于7d。
2.该批混凝土不能用于浇筑壁板缝。
首先,该批混凝土为普通混凝土,不是微膨胀混凝土;其次,该批混凝土强度为C40,和壁板强度等级一样,而不是大于壁板一个等级。
3.沉淀池必须在池壁缠丝完毕、喷射水泥砂浆保护层前进行满水试验。
由于沉淀池为无盖结构。
进行满水试验时需测蒸发量。
4.由于沉淀池属于隐蔽验收,所以在池周围回填土前,按《建设工程质量管理条例》规定,隐蔽工程在验收前应通知建设单位和建设工程质量监督机构。
2、某桥梁工程,承担该工程项目的施工单位项目经理部为达到安全文明施工,预防事故的发生,在施工前制订了施工现场安全生产保证计划。
一级建造师市政案例真题及答案背景资料某施工单位中标承建一座三跨预应力混凝土连续钢构桥,桥高30米,跨度为80m+136m+80m,箱梁宽14.5m,底板宽8米,箱梁高度由根部的7.5米渐变到3.0米。
根据设计要求,0号、1号段混凝土为托架浇筑,然后采用挂篮悬臂浇筑法对称施工,挂篮采用自锚式结构。
施工项目部根据该桥的特点,编制了施工组织设计,经项目总监理工程师审批后实施。
项目部在主墩的两侧安装托架并预压,施工0号、1号段,在1号段混凝土浇筑完成后,在节段上拼装挂篮。
施工单位总部例行检查并记录了挂篮施工安全不合格项:施工作业人员为了方便施工,自行拆除了安全防护设施;电缆支架绑在了挂篮上;工机具材料在挂篮一侧集中堆放。
安全资料检查时发现:只有公司和项目部对工人的安全教育记录和每月进行一次的安全检查记录。
安全检查组随即发出整改通知单,要求项目部按照《建筑施工安全检查标准》补充有关记录。
问题:1.本案例的施工组织设计审批符合规定吗?说明理由。
2.补充挂篮进入下一节施工前的必要工序。
3.针对挂篮施工检查不合格项,给出正确做法。
4.项目部应补充哪些记录?【参考答案】【案例一】1、施工组织设计由总监工程师审批不合规定。
理由:施工组织设计应经项目经理组织、技术负责人编制,报企业技术负责人审批,盖章,报建设方、监理工程师审核后实施。
【解析】这题都会,但不一定是5分。
为了控制通过率,阅卷前会抽样,寻找多数人都答错的难题提高分值。
2、补充挂篮进入下一节施工前的必要工序【既然是补充,先看已经】项目部已“安装托架并预压”,“0号、1号段浇筑已完成”,【目前状态】正“在节段上拼装挂篮”。
现场就是我拍的照片的摸样:阶段目标是从图(a)到图(b)。
【书上】P66:悬臂浇筑的.主要设备是一对能行走的挂篮。
挂篮在已经张拉锚固并与墩身连成整体的梁段上移动。
绑扎钢筋、立模、浇筑混凝土、施加预应力都在其上进行。
完成本段施工后,挂篮对称向前各移动一节段,进行下一梁段施工,循序前进,直至悬臂梁段浇筑完成。
一建市政工程实务案例及答案背景资料A公司承建一快速路道路工程,道路中央隔离带宽2.5m,采用A 路缘石,路缘石外露0.15m,要求在通车前栽植树木,主路边采用B 路缘石,下图为道路工程K2+350断面图,两侧排水沟为钢筋混凝土预制U型槽,U型槽壁厚0.1m,内部净高1m,现场安装。
护坡采用六角护坡砖砌筑。
问题1、列式计算道路桩号2+350位置边沟底高程。
2、本工程中道路附属构筑物中的分项工程有那些?3、图中C的名称是什么?在道路中设置C的作用,C属于哪一个分部工程中的分项工程?4、本工程A、B为哪一种路缘石,根据这两种路缘石的特点,说明本工程为什么采用这两种路缘石?5、简述两侧排水U型槽施工工序。
参考答案:1、列式计算道路桩号K2+350位置边沟底高程。
参考答案:70.87-(12.5+1.5)×0.015-4.5÷1.5-1=66.66m2、本工程中道路附属构筑物中的分项工程有哪些?参考答案:附属构筑物中的分项工程有路缘石、排水沟、护坡。
3、图中C的名称是什么?在道路中设置C的作用,C属于哪一个分部工程中的分项工程?参考答案:(1)C的名称叫做路肩。
(2)设置路肩的作用是:保护支撑路面;对边坡进行防护和加固;保护道路的稳定;防止水对路基侵蚀。
(3)C属于路基分部工程中的分项工程4、本工程A、B为哪一种路缘石,根据这两种路缘石的特点,说明本工程为什么采用这两种路缘石?参考答案:A属于立缘石(L型)、B属于平缘石。
理由:中央绿化隔离带有绿化树木,需要经常浇水,利用立缘石可以挡水;因为快速路一般需要路面排水,平缘石排水效果较好。
5、简述两侧排水U型槽施工工序。
参考答案:测量放线、沟槽开挖、基础处理、垫层施工、铺筑结合层、U型槽安装、调整(高程、轴线)、U型槽勾缝、外侧回填土。

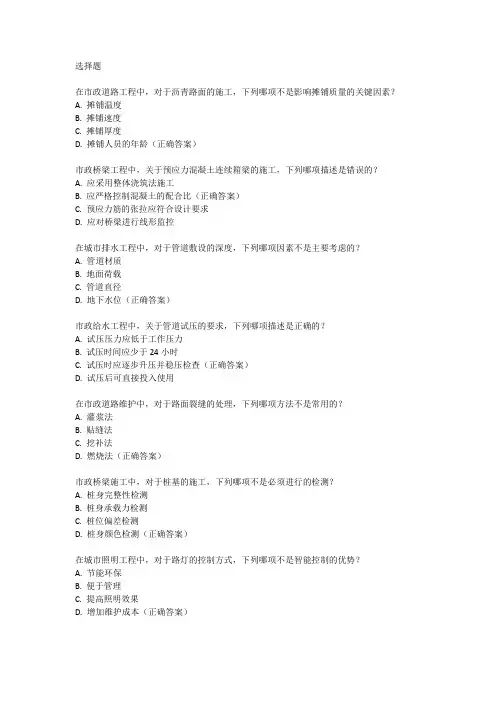

选择题
市政工程中,用于基坑边坡支护的喷射混凝土的重要外加剂是?
A. 速凝剂(正确答案)
B. 缓凝剂
C. 早强剂
D. 减水剂
预应力混凝土持续梁合龙宜在一天中气温多少时进行?
A. 最高
B. 最低
C. 平均(正确答案)
D. 任意
桥梁防水混凝土基层施工质量检查的主控项目不包括?
A. 含水率
B. 粗糙度
C. 平整度(正确答案)
D. 外观质量
湿陷性黄土路基的处理措施不包括?
A. 强夯法
B. 灰土挤密桩法
C. 排水固结法(正确答案)
D. 垫层法
隧道线性控制的重要任务是控制?
A. 掘进速度
B. 衬砌质量
C. 隧道轴线位置(正确答案)
D. 通风条件
垃圾填埋场聚乙烯(HDPE)膜防渗系统施工的操作要点不包括?
A. 施工人员资格
B. 施工机具有效性
C. 天气条件(正确答案)
D. HDPE膜的质量
市政工程中,用于路面裂缝防治的土工合成材料应满足的技术规定不包括?
A. 抗拉强度
B. 延伸率
C. 网孔尺寸(正确答案)
D. 搭接长度
盾构掘进过程中,需要采取措施控制后续沉降的地层是?
A. 砂卵石层
B. 粘土层
C. 软弱地层(正确答案)
D. 岩石层
市政工程中,用于基坑围护的构造,重要材料可反复使用且止水性好的是?
A. 钢板桩
B. 地下连续墙(正确答案)
C. SMW工法桩
D. 水泥土搅拌桩。
一、工程造价
【案例一】
1、分部分项工程费用=28万元
2、措施项目工程费用=技术措施+其他措施
=6.3+1.5=7.8万元
3、其他项目费=0.9万元
4、规费=(1+2+3-材料检验试验费暂估价 )×6.19%
=(28+7.8+0.9-0.6)×6.19%=2.23万元
5、税金=(1+2+3+4 )×3.56%
=(28+7.8+0.9+2.23)×3.56%= 1.39万元
6、总造价=1+2+3+4+5
=28+7.8+0.9+2.23+1.39=40.32万
【案例二】
解:
1、分部分项费用:77596.28
其中人+材+机:24628.16+42452.79+3402.67=70483.62
2、措施费:16496.3+2641.09=19137.39
其中人+材+机:3851.54+3659.72+7477.17=14988.43
其他措施计算:取费基数∑(分部分项人才机+技术措施人材机)=70483.62+14988.43=85472.05
则其他措施费=85472.05*(0.12%+0.5%+0.35%+1.62%+0.5%)=2641.09
3、其他项目费: 96.73+1160.80=1257.53
计算基数=分部分项工程费+措施费
=77596.28+19137.39=96733.67
材料检验配合费=96733.67*0.1%=96.73
材料检验试验费暂估价=96733.67*1.2%=1160.80
4、税前项目:13578.00 (计税金,不计规费)
5、规费:4250.85
计算基数=1+2+3-材料检验试验费暂估价
=77596.28+19137.39+1257.53-1160.80=96830.40
96830.40*(0.07%+2.27%+0.23%+0.91%+0.57%+0.18%+0.16%)=4250.85 其中:养老保险=96831.01*2.27%=2198.06元
6、税金: 4123.20元
计算基数=1+2+3+4+5
=77596.28+19137.39+1257.53+13578.00+4250.85=115820.05元则税金=115820.05*3.56%=4123.20元
7、总造价:117745.20元
=1+2+3+4+5+6-养老保险费
=77596.28+19137.39+1257.53+13578.00+4250.85+4123.20-
2198.05=117745.2 0元
其中养老保险费(规费之一):=96830.40*2.27%=2198.05 【案例三】计算过程:详见相应的EXCEL表格
3
二、道路工程
工程概况:某段道路工程,桩号K0+520~K1+120,为水泥砼路面,路幅宽30m ,横断面布置为:3m 人行道+10.5m 车行道+3m 中间分隔带+10.5m 车行道+3m 人行道,路面以中间分隔带对称布置。
具体详设计横断面图如图所示。
分部分项工程量清单表1.1
综合单价分析表表2-1
04020407 定额综合单价计算:
人工费:41*9.67=396.47
材料费:(45*101.5+167.7*0.367+207.03*0.04)*(1+0.5%)=4637.33 机械费:0
直接费(人+材+机): 396.47+4637.33+0=5033.80
管理费:5033.80*6%=302.03
利润:5033.80*2.5%=125.85
综合单价:5033.80+302.03+125.84=5461.68
侧石的清单综合单价:
5461.68*12/1200=54.62元/m
【案例三】
计算行车道板中钢筋的定额工程量。
04060010 传力杆(带套筒) 1.168t
04060008 构造筋 6.005t+3.251t
计算过程:
胀缝:条数:600/100+1=7条
一条缝:传力杆Φ32@30: (带套筒)
((350-25*2)/30+1) *6=66根
重量:66*0.4m*0.617*(32*32/100)kg/m=166.80kg 166.80*7条=1167.6kg=1.168t
缩缝:条数:600/5+1-7=114条
传力杆Φ32@30: ((350-25*2)/30+1) *6=66根
重量:66*0.4m*0.617*(32*32/100)kg/m=166.80kg 166.80*(5*6+2*3)条=166.8*kg*36条=6004.8kg=6.005t 纵缝:4条。
拉杆Φ14@60: ((5-0.4*2)/0.6+1) *(600/5)=960根
重量:960*0.7m*0.617*(14*14/100)kg/m=812.66kg 812.66*4条=3250.64kg=3.251t
【案例四】
计算过程:
04090006 混凝土路面钢模板(路面厚度)/24cm 100m2 11.52 模板工程量为:600*0.24*8=1152 m2
【案例五】
工程量计算过程:
清单项目:水泥混凝土面积:(10.5*2)*600=12600 m2
定额子目:
04020340 伸缩缝/沥青玛蹄脂7条*(10.5*2)=147m 147*0.04=5.88m2
04020339 伸缩缝/沥青木板 147*0.2=29.4m2
04020343 伸缩缝/沥青玛蹄脂
缩缝:114*(10.5*2)=2394m 2394*0.04=95.76 m2
04020345 锯缝机锯缝
缩缝长度=2394m
【案例六】
思路:工作内容
1、挖不良土质
2、弃土(运走)
3、挖土(硬土)
4、买土
5、运土
6、填土碾压
分部分项工程量清单
表6.1
【案例七】
分部分项工程量清单
表7.1
三、排水管网工程
工程概况:
某市政雨水工程,起点K2+300,终点K2+400,路面结构层厚度52cm。
1、主管为DN1200Ⅱ级钢筋混凝土管,120°混凝土基础(图集04S516-17页),钢丝水泥砂浆抹带接口。
2、砖砌矩形直线雨水检查井4座(定型井规格1100x1500nm、国标图集02S515-32
页)。
3、砖砌联合式双箅雨水口(定型井规格1450x430mm,深1.13m,国标图集05S518/13页)4座。
4、D300钢筋混凝土平口雨水连接管连接检查井与雨水口,每处长8m,平均深1.13m,混凝土全包管基。
【案例八】
清单工程量计算表
注意:120度砼管需查图集04S516-17,得砼用量为0.654m3/m。
【案例九】
分部分项工程量清单
四、桥梁工程【案例十】
分部分项工程量清单表
计算过程:
项 040301007 机械成孔灌注桩 m 170.120
描述桩径:Φ2000
描述深度:30M以内
描述岩土类别:填土、粘土层、强风化砂岩、中风化砂岩层
描述混凝土强度等级、石料最大粒径:C30 、40
描述含:钢护筒制作安装、泥浆制作、土石方及泥浆清运、机械成孔、灌注混凝土C30、预埋检测钢管等
计算:4*22.53+4*20=170.120
定额04030079 冲击式钻机钻孔桩长30M以内/砂(粘)土层 1
计算:54.23*3.14*1*1=170.282 m3
定额04030080 冲击式钻机钻孔桩长30M以内/砾石层
计算:65.12*3.14*1*1=204.477m3
定额04030081 (D*0.82)冲击式钻机钻孔桩长30M以内/入岩层计算:50.77*3.14*1*1=159.42m3
定额04030085换冲击式钻机钻孔灌注混凝土/水下混凝土{换:碎石GD40中砂水泥42.5 C30 }
计算:(170.120+0.5*8)*3.14*1*1=546.737 m3 课本P149页
定额04030140 埋设、拆除钢护筒陆上/ Φ≤2000
计算:2*8 =16.000 m
定额04030148 凿除桩顶钢筋混凝土/钻孔灌注桩
计算:0.5*3.14*1*1*8=12.560 m3
定额04030146 检测管埋设
计算:4*3*(22.53+0.5)+4*3*(20+0.5)=522.360 m
定额04030149 泥浆运输/运距1KM内
计算: 3.14*1*1*170.12=534.177m3
定额04080004 搅拌站拌制混凝土生产能力(m3/H)/45
计算:12.690/10* 546.737=693.809 m3。
