篇一:工程施工汇报材料
尊敬的各位领导:
大家好,现就我合同段施工生产、合同履约、工程质量、工程进度以及施工过程中安全、环保、文明施工等各项工作的落实情况向在座各位领导汇报如下:
一、 项目概述
本合同段路线全长1128.3m。路线按设计速度50km/h的公路标准建设,整体式路基宽度55m(红线)-5m(人行道)-5.5m(非机动车道)-2m(非机分隔带)-12m(机动车道)-6m(中央隔离带)-12m(机动车道)-2m(非机分隔带)--5.5m(非机动车道)-5m(人行道)-(红线)。全线路面设计为沥青混凝土路面。机动车道结构总厚度为70m,非机动车道结构总厚度为59m,人行道结构总厚度为41m。主要工程项目有:沥青混凝土路面工程、雨水工程、污水工程、通讯管道工程、电力管道工程、绿化工程等。总工期300日历天。
二、 合同履行
截止目前我合同段进场的合同人员10名,其他管理人员进场9人,各类作业人员到位26人;机械设备进场情况:挖掘机3台,运输车辆2辆,水车1辆,铲车1台,满足当前施工要求。
三、 项目建设进度
1、工作进展情况
截至目前,已完成的主要工作如下:
(1)雨水沟槽挖掘(0+790―1+310)段,(1+440―1+530)段,共计610m,基础砂石垫层(0+790―1+310)段累计完成680o,另(0+790―1+190)段雨水管已下管,共计400m。
2.计划下周完成的项目
雨水沟槽(1+310―1+890)段开挖,砂石垫层,基础砂石垫层下雨水
管污水管道放线开挖、污水管道敷设、污水井沉井。
3、急需解决的问题
(1) 小盘庄村路以西:施工红线内有两根电杆,需要各方协调。 (2)、小潘庄村路以东:井3口,电动车厂房11间,电线杆1个,厂区旁边蒜
xx项目部汇报材料

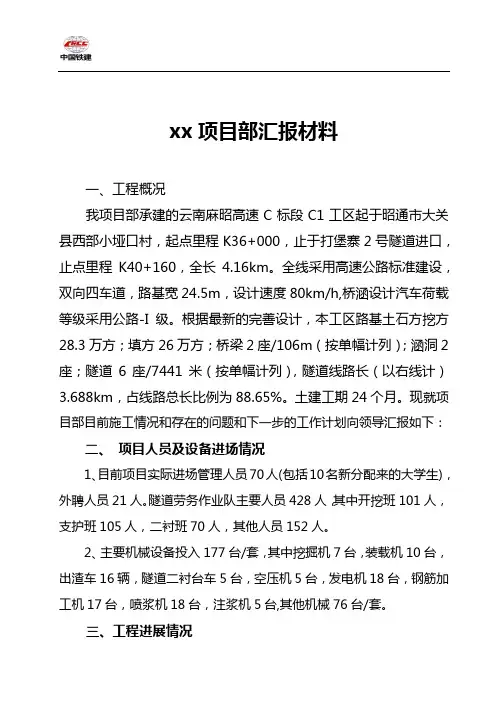

一、工程概况
我项目部承建的云南麻昭高速C标段C1工区起于昭通市大关县西部小垭口村,起点里程K36+000,止于打堡寨2号隧道进口,止点里程K40+160,全长4.16km。全线采用高速公路标准建设,双向四车道,路基宽24.5m,设计速度80km/h,桥涵设计汽车荷载等级采用公路-I级。根据最新的完善设计,本工区路基土石方挖方28.3万方;填方26万方;桥梁2座/106m(按单幅计列);涵洞2座;隧道6座/7441米(按单幅计列),隧道线路长(以右线计)3.688km,占线路总长比例为88.65%。土建工期24个月。现就项目部目前施工情况和存在的问题和下一步的工作计划向领导汇报如下:
二、 项目人员及设备进场情况
1、目前项目实际进场管理人员70人(包括10名新分配来的大学生),外聘人员21人。隧道劳务作业队主要人员428人,其中开挖班101人,支护班105人,二衬班70人,其他人员152人。
2、主要机械设备投入177台/套,其中挖掘机7台,装载机10台,出渣车16辆,隧道二衬台车5台,空压机5台,发电机18台,钢筋加工机17台,喷浆机18台,注浆机5台,其他机械76台/套。
三、工程进展情况
本工区隧道全长合计7441m。其中小垭口隧道左幅全长625m,
小垭口隧道右幅全长595m,王家坪隧道左幅全长1756m,王家坪隧道右幅全长1746m,打堡寨1#隧道左幅全长1372m,打堡寨1#隧道右幅全长1347m。
截止12月6日,王家坪隧道左线进口开挖初支736m,完成率41.9%;仰拱637m,完成率36.3%;二衬612m,完成率34.9%。
王家坪隧道右线进口开挖初支416m,完成率23.8%;仰拱359m,完成率20.1%;二衬300m,完成率17.2%;。
打堡寨1#隧道左线出口开挖初支366m,完成率26.7%;仰拱314.6m,完成率22.9%;二衬290m,完成率21.1%。
第1页共12页 项目部工作总结汇报
尊敬的领导:
您好!
过去的一年是极不平凡的一年,在各部门领导的关心支持下,在工程部全体同仁坚持不懈的努力下,本部门阶段性完成了公司下达的目标任务。我作为一个部门负责人,在日常工作中一手抓工程实施,一手抓用户服务,可以说已经尽到了自己所应该尽的职责,没有辜负公司领导对自己的期望。
回顾过去的一年,我主要做了以下工作:
一、工程项目实施工作
一年来,本部门对市场部指派的合同清单,各项任务已做出任务分解和详细的工作计划,每项任务精心组织、统筹安排、履行项目经理负责制,各项任务取得了阶段性成果。
工程实施方面,要求大家理清头绪,制定周密的实施计划和详细的施工方案。条理清晰是做工作的前提,理清思路是如何开展工作的关键。施工前期,首先要求伙伴们对院方的各项资源配备情况做前期调研,对发现的问题及时和用户进行商定,并提出合理化建议。其次,施工开始,院方项目团队组建是工程实施开源的关键点,系统工作开展涉及到的部门较多,院内部门间协调由关重要,工作是否能够顺利展开院内队伍建设是我们的保障。作为一名工程实施人员合理统筹工作是基础,每项工作要求大家制定详细的工作计划,目标任务要明确、人员分工要具体、成效结果要显著,关键环节绝不允许不了了之。模板制作、科室培训是工程的重要环节,模板格式由院方主管科第2页共12页 室负责提供,工程师按照统一格式进行制作并进行分科室审签上线。培训环节要求工程师采用集体授课和分科室授课两种模式展开,培训后务必提供培训记录和考核记录,对初次培训不能参加的医生,安排工程师分科走动式培训,同时,向科室提交用户手册。这样以来,医生操作中出现的问题即能得到有效解决又能递进用户之间的情感,伙伴们也受益匪浅。
二、用户服务工作
1.对漏费系统用户进行电话回访,解决用户存在的问题,为用户提供满意的解决方案。
2.对用户出现棘手的问题且远程解决不了的情况,协调工程人员赶赴现场进行处理。
1 / 20 项目部工作总结汇报6篇
项目部工作总结汇报 (1)
__X工程总建筑面积为5174.88㎡,计划投资450万元。本工程为框架结构,建筑层数为7层。本工程1#楼于201X年11月7日正式开工建设,计划于201X年5月7竣工验收并交付使用。2#楼于201X年11月26日开工建设,计划于201X年5月26日竣工验收并交付使用。开工以来,在公司领导的关心和同事们支持帮助下,我项目部全体员工坚持贯彻公司“质量第一,过程精品;安全第一,预防为主;文明施工,保护环境,以人为本,员工健康”的指导方针,精心组织,严密施工,经过项目部全体成员的共同努力,取得了一定的成绩,年度完成总投资约150万元。现将开工以来的工作总结如下:
一、20__年工作回顾
开工以来,我项目部严格按照公司的工作计划部署,认真抓好项目各项管理工作,已经完成的工程质量、安全均达到合格要求。
(一)抓好项目部建设管理工作
1、项目部建设管理。为了圆满完成施工任务,我们近公司项目管理规定要求,组建了__X工程项目部,积极完善各项规章制度,落实工作职责,明确了“干优质工程、创一流业绩、让业主满意、为公司争光”的工作目标,组织精兵强将全力以赴投入工程的施工,确保工程能够按计划、有步骤地进行。
2、认真制定工作方案。为了使施工管理工作顺利开展,项目部根据施工总进度计划的要求,认真制定好工作计划,将工作任务通过施工管理人员落实到班组,落实到个人。
3、做好工作追踪管理工作。每天都有专人对工作的落实情况进行追踪管理,加强监督,并做好相关记录,促使施工管理工作按照既定计划和施工规范有条不紊地进行。
4、加强农民工工资的监督管理工作。为保障农民工的合法权益,我们及时督促工地负责人按要求交足农民工保障金,并根据施工进度及时足额发放农民工2 / 20 工资,目前,没有存在拖欠农民工工资的现象和行为。
