第一章编制总说明一.编制依据1、某工厂综合楼工程招标文件。
2、某工厂综合楼工程设计施工图。
3、《中华人民共和国建筑法》以及其他有关法律规定。
4、国家现行的工程施工及验收规范,某市现行有关规定。
5、勘察现场所了解的具体情况。
6、相关的质量保证体系。
10、其他参考资料。
二.施工规范及技术标准1. 现行国家建筑工程施工质量验收规范、施工规范和标准,某省及某市地方标准。
2. 图纸中列明的规范标准三.编制范围此为某厂综合楼施工组织设计,包括主体工程,屋面工程,楼地面工程及装修工程,涵盖招标文件及施工图纸指定的工程范围。
四.编制原则本施工组织设计按照工程实施过程中的实际工作流程,对各分项工程的工艺做法和质量保证措施进行详细介绍,为日后施工提供技术指导。
五.本施工组织设计的任务本施工组织设计作为指导该工程施工的依据,编制时对该工程施工组织机构设置、施工劳动力、材料、机械组织、施工现场总平面管理、施工进度计划控制、施工各项准备工作安排、主要分部分项工程施工方法及技术措施、工程质量保证及控制措施、安全生产保证措施、文明施工及环境保护措施、降低成本措施、季节性施工措施等诸多因素尽可能充分考虑,突出工程施工的科学性、可行性及高效性。
是确保工程优质、低耗、安全、文明、高速的完成全部施工任务的重要经济技术文件。
第二章工程简况一.工程概况本工程位于某市区,由主楼和一连体单层厂房组成,该建筑占地面积2190㎡,地下1层,地上12层,总高度为47.00m,地下室为停车库,地上建筑分别为办公室、试验室、商务中心及客房,连体单层厂房为生产车间,檐口高17.40m。
主楼基础为预制钢筋混凝土打入桩,地下室底板厚1m,上部为现浇框架——剪力墙结构,电梯井为现浇钢筋混凝土。
连体单层厂房为24m跨预制装配式排架结构,基础采用天然地基础上独立杯型基础。
二.地质及环境条件由勘测报告,土壤为一级大孔性黄土,天然地基承载力为15T/m2,地下水位在地表下6-7m。

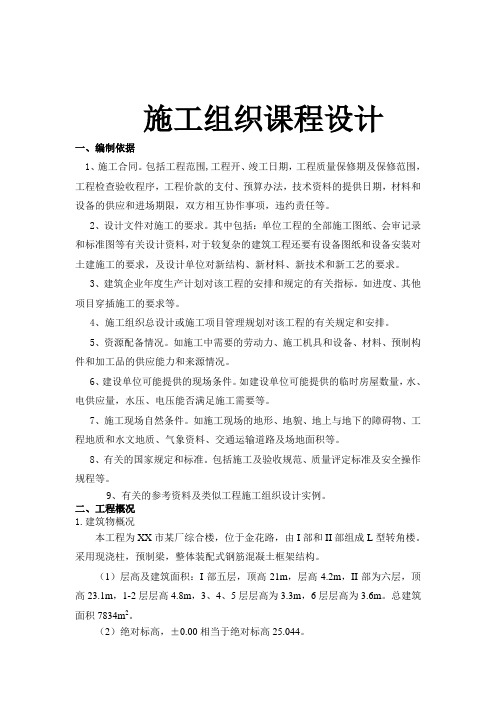

施工组织课程设计一、编制依据1、施工合同。
包括工程范围,工程开、竣工日期,工程质量保修期及保修范围,工程检查验收程序,工程价款的支付、预算办法,技术资料的提供日期,材料和设备的供应和进场期限,双方相互协作事项,违约责任等。
2、设计文件对施工的要求。
其中包括:单位工程的全部施工图纸、会审记录和标准图等有关设计资料,对于较复杂的建筑工程还要有设备图纸和设备安装对土建施工的要求,及设计单位对新结构、新材料、新技术和新工艺的要求。
3、建筑企业年度生产计划对该工程的安排和规定的有关指标。
如进度、其他项目穿插施工的要求等。
4、施工组织总设计或施工项目管理规划对该工程的有关规定和安排。
5、资源配备情况。
如施工中需要的劳动力、施工机具和设备、材料、预制构件和加工品的供应能力和来源情况。
6、建设单位可能提供的现场条件。
如建设单位可能提供的临时房屋数量,水、电供应量,水压、电压能否满足施工需要等。
7、施工现场自然条件。
如施工现场的地形、地貌、地上与地下的障碍物、工程地质和水文地质、气象资料、交通运输道路及场地面积等。
8、有关的国家规定和标准。
包括施工及验收规范、质量评定标准及安全操作规程等。
9、有关的参考资料及类似工程施工组织设计实例。
二、工程概况1.建筑物概况本工程为XX市某厂综合楼,位于金花路,由I部和II部组成L型转角楼。
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。
(1)层高及建筑面积:I部五层,顶高21m,层高4.2m,II部为六层,顶高23.1m,1-2层层高4.8m,3、4、5层层高为3.3m,6层层高为3.6m。
总建筑面积7834m2。
(2)绝对标高,±0.00相当于绝对标高25.044。
(3)结构方案:本工程为钢筋混凝土框架结构,墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙。
(4)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等。
水磨石地面用于上述以外的其它部位,底层地面垫层为60厚100#素混凝土。
厂综合楼工程施工组织设计一、项目概况随着企业业务的发展,需要建设一座综合楼用于办公和生产展示,以提供良好的工作环境和形象展示。
该综合楼位于工业园区内,占地面积约1000平方米,总建筑面积约5000平方米,共有7层,其中包括主楼和附属楼,主楼为钢结构,附属楼为混凝土结构。
二、施工组织设计目标1.按照合同约定的时间节点,按时完成施工任务。
2.确保施工质量,满足设计要求和安全标准。
3.最大程度地提高施工效率,节约成本,优化施工工艺。
三、施工组织设计内容1.施工方案设计根据设计图纸、技术要求和施工实际情况,制定详细的施工方案。
包括主楼和附属楼的施工流程、施工方法、施工工期计划、施工队伍组织、项目资料准备等。
2.施工队伍组织成立专门的项目管理团队,包括总监、项目经理、施工负责人、质量控制人员、安全监督人员等。
根据项目规模和施工工期,合理配置人员,确保施工管理的顺利进行。
3.施工工期计划制定详细的施工工期计划,并严格按照计划进行施工。
合理安排各项工程的施工顺序,确保施工的高效有序进行。
同时,通过合理的资源配置,缩短工期,提高生产效率。
4.施工工艺优化根据主楼和附属楼的设计特点和施工条件,优化施工工艺。
采用先进的施工技术和设备,提高施工效率,降低工程质量风险。
同时,确保施工过程中的安全措施得到有效的落实,保障工人和设备的安全。
5.质量控制严格按照施工标准和要求进行质量控制,保证施工质量符合设计要求。
同时,建立健全的质量管理体系,加强质量监督和检查,及时发现和处理质量问题,确保施工过程中的安全和质量。
6.安全措施制定详细的安全施工方案,确保施工过程中的安全。
包括施工现场安全、设备安全、材料安全和工人安全等方面。
同时,加强现场的安全宣传和教育,让每位工人都具有安全意识,提高施工安全水平。
7.协调与沟通与业主、监理单位和相关部门保持紧密的沟通与协调,及时解决施工过程中的问题和纠纷。
做好各方之间的沟通工作,保障施工进度和质量的顺利推进。
.................................................................................... 第三章施工准备 (7)第四章主要施工方法 (16)第五章主要技术保证措施 (24)第六章施工试验及技术管理 (29)................................工程概况1、本工程为某厂综合楼,位于荷花路,由 I 部和 II 部组成 L 型转角楼。
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。
(1)层高及建造面积: I 部五层,顶高21m,层高 4.2m,II 部为六层,顶高 23.1m,1-2 层层高 4.8m,3、4、5 层层高为 3.3m,6 层层高为3.6m。
总建造面积 7834m2。
(2)绝对标高±0.00 相当于绝对标高+45.47m。
(3) 结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。
楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有 4cm 整浇层。
墙体为非承重墙,外墙为 240m 厚普通黏土砖墙,内墙为大孔空心砖墙。
施工时横向预制梁吊装后再现浇纵向框架梁和次梁。
2、主要建造做法(1)楼地面:水泥砂浆地面用于 II 部厨房和库房,教室宿舍等。
水磨石地面用于上述以外的其它部位,底层地面垫层为 60 厚 C15 素混凝土。
(2)顶棚及墙面: I 部楼梯间为石膏板隔墙,贴白色塑料壁纸。
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。
(3)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。
(4)屋面防水层:沥青胶隔汽层,水泥蛭石保温层, SBS 防水层二层二厚。
3、施工工期要求:基础工程由甲方自己完成。
施工单位由±0.00 开始,总工期为 8 个月。
从 20XX 年 3 月 1 日至同年 10 月 30 竣工。
综合楼施工组织设计引言概述:综合楼作为一个多功能建造,其施工组织设计是确保工程顺利进行的重要环节。
本文将从施工组织设计的角度,详细探讨综合楼施工的五个关键部份。
一、场地准备1.1 场地勘察与测量:进行详细的场地勘察,包括地质、地形、地下管线等方面的调查,为施工提供准确的数据。
1.2 场地清理与平整:清理场地上的杂物、废弃物,确保施工区域干净整洁。
同时进行场地平整工作,确保施工的基础条件良好。
1.3 场地围护与安全:根据实际情况,进行场地围护工作,确保施工区域的安全。
包括搭建围挡、设置警示标志等。
二、基础施工2.1 基础设计与施工方案:根据综合楼的结构特点,制定合理的基础设计与施工方案。
包括基础的类型选择、施工方法等。
2.2 基础开挖与处理:按照设计要求进行基础开挖工作,并进行土方处理与回填,确保基础的稳固性。
2.3 基础混凝土浇筑:根据设计要求,进行基础混凝土的浇筑工作。
包括混凝土搅拌、输送、浇筑与养护等。
三、主体结构施工3.1 结构施工方案:根据综合楼的结构类型,制定合理的主体结构施工方案。
包括施工顺序、施工方法等。
3.2 钢筋加工与安装:根据设计要求,进行钢筋的加工与安装工作。
确保钢筋的准确位置与良好连接。
3.3 混凝土浇筑与养护:按照施工方案,进行混凝土的浇筑工作。
同时进行养护工作,确保混凝土的强度与稳定性。
四、建造设备安装4.1 电气设备安装:根据设计要求,进行综合楼内电气设备的安装工作。
包括电缆敷设、开关插座安装等。
4.2 空调设备安装:按照设计要求,进行综合楼内空调设备的安装工作。
包括空调管道敷设、机组安装等。
4.3 给排水设备安装:根据设计要求,进行综合楼内给排水设备的安装工作。
包括管道敷设、水泵安装等。
五、装饰与收尾工作5.1 内部装修:根据设计要求,进行综合楼内的装修工作。
包括地面铺设、墙面装修、天花板安装等。
5.2 外部装修:根据设计要求,进行综合楼外部的装修工作。
包括外墙涂料施工、玻璃幕墙安装等。
XXX生产车间、综合楼工程施工组织设计(一)随着社会的发展,工业的不断发展,生产车间和综合楼建设显得越来越重要。
而为了确保建设工作的质量和效率,合理的施工组织设计是必不可少的。
本文将从以下几个方面分析XXX生产车间、综合楼工程施工组织设计。
一、施工地点与选址XXX生产车间、综合楼工程选址于XX市,交通便利,环境优美,自来水、电力、通讯等公共服务齐全,同时,距离原材料供应商和产品销售市场较近,符合生产车间建设和综合楼建设条件。
二、施工人员XXX生产车间、综合楼工程所需要的工人数量根据建筑工地特点而不同。
考虑到该工程的规模大且操作性强,同时它是一种高危工程,因此需要相应的专业人员,并在建设期间进行安全培训,确保施工人员的安全,有效地保证了施工的顺利进行。
三、管理层针对XXX生产车间、综合楼工程的规模和地点,建议能够选派具有丰富经验的施工管理领导,实行科学的施工管理方案,定期进行施工进度检查和施工质量监督,控制施工成本,保证施工质量和进度,确保工程的圆满完成。
四、安全施工XXX生产车间、综合楼工程为高强度、高危工程,要求施工方针对施工过程中出现的各种安全事故进行有效地管理,确保施工安全,此时有关负责人员需要制订安全保护措施和应急处理方案,并及时制定出工程发生应急情况时的应急预案。
五、施工机械XXX生产车间、综合楼工程建设工作较大,生产车间内需要安装大型生产设备,因此需要配备各种各样的施工机械、工具。
确认好设备类型并合理安排站点,从而保障施工进度。
六、协作配合在进行工程建设时,还需要对众多协同方进行管理,例如现场工人、监理、项目经理、设计方面等众多人员,因此互相认识,相互协助配合是非常重要的,从而保证整个施工过程中各方面工作的完成。
综上所述,XXX生产车间、综合楼工程施工组织设计需要注意施工地点、人员组织、管理层、安全施工、施工机械、协作配合等因素,确保施工进度、工程质量、施工安全。
同时需要对施工过程中可能存在的问题进行及时处理,确保施工顺利进行。
某工厂框架结构综合楼施工组织设计(一)施工方案的选择主要分部工程的施工方案选择如下:(1)施工程序与施工顺序本工程的分部工程划分及施工程序为:主体工程→屋面工程→装修工程各分部工程的施工顺序如下主体工程:搭脚手架→柱扎筋→柱支模→柱浇混凝土→吊装横梁→梁板梯支模屋面工程:落水管工程→找平层→保温层(及砂浆找平)→隔汽层→防水层装修工程:外墙面装饰→楼地面铺筑→天棚内墙粉刷→安装门扇窗→玻璃油漆屋面工程:不分段,整体一次施工,油毡防水层施工后期做。
装修工程:外装修——自上而下,一层一段,以墙面分隔缝处为界,自西开始,每层顺时针方向进行抹灰。
内装饰——和主体工程分段一样,每层楼分两段,共11段,自上而下,从西向东进行流水施工。
脚手架的塔设进度与柱梁板等扎筋支模配合,待外墙抹灰后再拆除。
2)起重机具地基基础施工阶段,即在拟建房屋安装一台QT1-6或者QT1-2吊塔。
主体结构施工所需砖、混凝土、构件和周转材料的水平、垂直运输主要由此塔吊承担。
同时在综合楼两端可各设置一座扣管式井架,以弥补塔吊所安装不到位置和缓解塔吊吊次,并作为垂直运输砂浆的主要工具。
(详见任务书中平面图设计参考资料)3)钢筋工程钢筋要求:钢筋应有出厂质保证明书和复试报告,焊接试验合格后方可用于本工程,每捆钢筋有标牌,进场应分批号、规格进行验收、堆放、防止锈蚀和污染,并按规范及有关规定取样做力学性能试验。
钢筋采用现场制作,机械和手工加工相结合成型,手工绑扎的方法,直径大于16的钢筋采用闪光对焊接头,小规格钢筋采用绑扎接头。
钢筋加工前应先熟悉图纸和配料单、钢筋加工的形状、尺寸需要代换时,应征得设计单位的同意,钢筋的各道加工工序,都要建立质量交接制度,钢筋绑扎好后,必须经过检验,并办理隐蔽工程验收签证手续。
①构造柱筋以一般钢筋为主,主筋在扎前应调直,柱主筋设计采用搭接,柱梁结合处搭接和锚固须按设计要求处理,柱边钢筋≤4时,可在同一截面上焊接,否则应分两次错开焊接,且接头距为40d以上,箍筋要根据抗震设计要求加工,注意弯钩的角度及长度。
XX路某厂综合楼设计组织设计某公司综合办公楼施工组织设计设计师们在XX路厂综合楼的设计中,将充分考虑到该公司的需求和要求,力求设计出一个合理、高效的综合办公楼。
下面是该综合办公楼施工组织设计的详细内容。
1.施工组织设计方案根据工程规模和项目进度,设计师将采用分包施工的方式进行施工组织。
首先,设计师将根据施工工艺和施工要求,编制详细的施工图纸,定义施工工序和施工方法,并明确施工质量和安全要求。
然后,设计师将根据施工图纸,制定详细的工程量清单,并制定施工计划和进度表,指导施工过程。
2.施工过程管理为了确保施工进度和工程质量,设计师将设立专门的施工现场管理团队,包括现场监理工程师、施工安全员、施工质量员等。
他们将负责监督和管理施工现场,确保施工按照施工图纸和施工工艺进行,并按照施工计划和进度表进行施工。
同时,他们将进行施工现场安全管理,保证施工安全。
3.材料采购和管理在施工过程中,设计师将负责材料采购和管理,以保证施工需要的材料的供应和质量。
设计师将根据施工工艺和工程量清单,制定材料采购计划,并选择合适的供应商进行材料采购。
同时,设计师还将严格按照ISO9000质量管理体系要求,对材料进行验收和管理,确保材料质量。
4.施工质量管理综合办公楼作为公司的形象代表,设计师将高度重视施工质量管理。
设计师将按照设计图纸和标准要求,对施工过程进行严格监督和检查,确保施工质量符合要求。
设计师将建立质量检查记录,并进行质量检查报告,定期向建设单位汇报施工质量情况,及时处理质量问题。
5.施工安全管理施工安全是施工过程中最重要的一部分。
设计师将根据施工工艺和工程特点,制定详细的施工安全方案,并指导施工现场安全管理工作。
设计师将指定专门的施工安全员,负责现场安全管理,包括施工现场的防火、防爆、防污染等措施的落实,并进行安全检查和评估,及时处理安全隐患。
综合综上所述,XX路厂综合楼的综合办公楼施工组织设计包括施工组织方案、施工过程管理、材料采购和管理、施工质量管理以及施工安全管理等方面的内容。
某综合楼工程施工组织设计(doc 22页)**施工组织设计目录一、工程概况二、工期及质量目标三、施工预备情形四、施工组织治理网络五、施工总体布署六、要紧分部、分项施工方法七、针对本工程特点采纳的专门措施八、季节性施工措施九、质量保证措施十、工期保证措施十一、安全生产和文明施工措施十二、降低成本、提高经济效益措施十三、要紧施工机械和工具,要紧周转材料,劳动力安排一览表十四、施工进度打算表十五、施工总平面布置图施工组织设计一、工程概况本工程为****的综合楼,工程地点位于扬州旅行用品公司内,现场已具备开工条件。
1、平面布置本工程为框架三层结构,图纸****勘测设计研究院设计,图纸设计编号为01230。
工程〔1〕-〔8〕轴为48.24米,〔A〕-〔H〕轴为34.24米,檐口高度为11.7米,山尖高度为13.7米,建筑面积为4973M2,室内外高差为200。
2、建筑设计要紧分部分项做法如下:〔1〕墙基防潮:在地圈梁上口-0.06米处设20厚1:2水泥砂浆掺5%避水浆找平。
〔2〕地面做法:素土夯实,然后填100厚碎砖石夯实后做60厚C10砼,在做好防水层后施工水磨石地面。
〔3〕楼面做法:楼面为一般砼楼面,厕所间为地砖地面,标高低于室内地坪20。
〔4〕外墙面做法:混合砂浆粉刷,刷外墙涂料,要紧色彩为淡蓝色,装饰柱、上下窗台及窗梃为白色,女儿墙为深蓝色。
〔5〕内墙面做法:要紧为1:1:6混合砂浆粉刷,1:3水泥砂浆踢脚线,厕所间内墙为2000高白瓷砖,15厚1:2.5水泥砂浆护角线。
〔6〕平顶做法:水泥砂浆粉刷。
〔7〕门窗做法:门为三合板门,窗为铝合金窗。
〔8〕楼梯做法:水泥砂浆踏步,铁栏杆木扶手。
〔9〕室外散水做法:一般砼散水宽800。
〔10〕屋面做法:平瓦屋面,PVC卷材防水,屋面雨水落管选用中号PVC管。
〔11〕油漆做法:木门、楼梯木扶手为一底二度红褐色调和漆,露明铁件除锈后刷防锈漆一度,银粉漆二度,不露明铁件除锈后刷防锈漆二度。
目录施工组织设计 (2)施工方案 (2)施工总体布置 (2)主要施工方案 (4)施工进度计划及保证措施 (9)施工组织设计施工方案一、工程概况1、本招标工程系为【xxxxxxx】综合楼,拟建于【xxxxxxx],工程共计【XXXXXXX】层(未包括出层面的机房顶),包括【xxxxxxx】人左右的行政办公楼,藏书[xxxxxxx]万册的学院图书馆,该建筑为框架结构,建筑总高度为【xxxxxxx】M,建筑物长为【xxxxxxx】M»宽为[xxxxxxx]M,总建筑面积为【xxxxxxx】MM,设计室内0.00,相当于绝对标高[xxxxxxx]M,室内外高差为【xxxxxxx】Mo2、本工程结构为钢筋碎框架结构,1-4轴为群桩,桩承台基础,4-12轴为独立碎柱基础,桩碎为C20,承台和独立基础为240红砖,MU75砖,MC5水泥砂浆,其余为120红砖,+0.00下为MC5水泥砂浆,+0.00以上为MC5混合水泥砂浆,柱与墙相连按处用2Φ-16拉结筋,伸入墙内IO00,伸入柱内500,1-4轴,群桩径为6426,桩长18M,单桩承载力为700KN,夯扩桩的夯扩头为2650。
本工程为四级抗震等级,六度抗震设防。
墙身防潮层设于-0.06M处,采用25厚1:2水泥防水砂浆(内渗5%防水剂)。
3、本工程为【xxxxxxx】建筑设计院设计,根据【xxxxxxx】对该工程施工招标书,已于【xxxxxxx】,踏勘现场,领取该工程建施、结构、水电、消防.、空调等施工图纸,要求本工程施工质量等级为省优质工程,要求施工工期为[xxxxxxx)个月,根据我司具体实力情况,定于本工程为省样板工程,工期提前一个月(即实际施工期为【xxxxxxx】天)。
施工总体布置1、施工组织指导思想本工程为碎框架结构,碎工作量大,质量要求高。
工期要求紧,有大量高级装饰工程。
我们的原则是在整个施工过程中,组织上必须贯彻“全面规划、统筹安排、统一指挥、分区管理、互相配合”。
目录第一章工程概况 (1)第二章施工总体安排 (3)第三章施工准备 (7)第四章主要施工方法 (16)第五章主要技术保证措施 (24)第六章施工试验及技术管理 (29)第七章材料进场及管理制度 (30)第一章工程概况工程概况1、本工程为某厂综合楼,位于荷花路,由I部和II部组成L型转角楼。
采用现浇柱,预制梁,整体装配式钢筋混凝土框架结构。
(1)层高及建筑面积:I部五层,顶高21m,层高4.2m,II部为六层,顶高23.1m,1-2层层高4.8m,3、4、5层层高为3.3m,6层层高为3.6m。
总建筑面积7834m2。
(2)绝对标高±0.00相当于绝对标高+45.47m。
(3)结构方案:本工程为装配整体式框架结构,横向框架梁为预制迭合梁,纵向框架梁,次梁,柱,楼梯等均为现浇。
楼盖除厕所、盥洗、水箱间及二层售饭处为现浇外,其余均为预制空心板,上有4cm整浇层。
墙体为非承重墙,外墙为240m厚普通粘土砖墙,内墙为大孔空心砖墙。
施工时横向预制梁吊装后再现浇纵向框架梁和次梁。
2、主要建筑做法(1)楼地面:水泥砂浆地面用于II部厨房和库房,教室宿舍等。
水磨石地面用于上述以外的其它部位,底层地面垫层为60厚C15素混凝土。
(2)顶棚及墙面:I部楼梯间为石膏板隔墙,贴白色塑料壁纸。
其它顶棚及墙面均为石灰砂浆打底,纸筋灰罩面,喷白灰浆二道。
(3)外墙面:为绿色水刷石,局部构件(檐口、阳台、雨蓬)及凸出墙面壁柱等贴马赛克。
(4)屋面防水层:沥青胶隔汽层,水泥蛭石保温层,SBS防水层二层二厚。
3、施工工期要求:基础工程由甲方自己完成。
施工单位由±0.00开始,总工期为8个月。
从20XX年3月1日至同年10月30竣工。
第二章施工总体安排第一节组织机构及指挥系统一、指挥系统根据该工程的规模特点,公司领导班子特别重视,经过认真慎重多次研究决定将本工程列为公司年度重点工程,为组织协调和加强本工程的组织领导工作,特成立由公司总经理亲自挂帅,公司总工程师担任技术负责人,及各职能部门参加的工程现场指挥部,形成指挥系统,指挥系统图附后。
二、组织机构本工程采用项目法施工,具体由我公司优秀项目经理部─***项目经理部承担该工程的施工任务,全面负责指挥该项目工程现场施工和各项管理工作,并在公司范围内抽调强有力的各项专业技术管理人员,充实原有班子,建成强有力的项目管理班子,健全各项管理制度,统一指挥,协调各方面的关系,确保工程的工期、质量、安全、成本及文明施工,做到优质高效。
项目经理及管理人员简历和近期主要业绩见标书的前部分。
三、各方面的组织协调在劳动力调配上,由项目经理部会同公司劳动力调配部门,组织优秀施工班组,具有丰实检经验和施工技术水平的操作人员。
在物力上,公司的材料分公司将优先供应和串换现场需要的各种材料,公司的机械化分公司在砼机具、钢筋加工设备、发电设备、车辆等机械器具上优先解决,专人负责,确保机械器具的正常运转和使用。
在财力上,建设单位拔付的工程款在银行成立专门帐户,专款专用,当建设单位的资金暂时不到位时由公司内部通过资金结算中心等部门调集资金,保证工程正常施工。
第二节方针目标管理充分发挥施工企业的优势,发扬“团结、实干、求实、创新”的三建精神,依据公司质量体系文件规定,制定出严格的质量、安全、工期的控制措施,大力采用新技术、新工艺、新材料,以科技进步推动施工生产,密切与建设单位、设计单位及其它周边相关单位之间的联系,强化项目管理,精心组织施工,确保优质高速地完成施工任务。
为使各项目标全面实现,现详述如下:1、工期目标本工程标书所示原则工期为8个月(3月1日至同年10月30)。
我们在保证质量的前提下尽量提前。
2、质量目标在工程竣工后,由建筑工程质量监督检查站进行质量评定,工程质量优良,合格率必须达到100%。
3、安全目标:本工程安全管理实行标准化,争取达到市级“安全施工标准化工地”。
1)、施工安全方面:施工现场杜绝重大伤亡事故及机械设备事故,轻伤率控制在2‟内。
2)、消防安全方面:施工现场杜绝火灾,火警事故。
3)、治安管理方面:施工现场治安管理必须达标,无刑事犯罪案件,消除“六害”行为。
4、现场管理目标:按照成都市政府文明工地规定,发扬项目部创十佳的经验,对施工全过程进行科学管理,建成标准化施工现场。
项目部严格按GBT9002标准推行全面质量管理体系,严格按我公司质量体系文件(《质量手册》、《质量体系控制程序》、•《质量文件汇编》、•《质量记录汇编》、《施工作业指导书汇编》)进行管理,•确保高速优质地完成工程任务。
第三节施工总体安排整个工程施工原则为:先地下后地上,先基础后主体,充分利用平面、空间和时间,组织平面立体流水交叉作业,为及早插入下道工序和各专业施工创造条件,做到科学管理均衡施工。
本工程主要由由I部和II部组成L型转角楼,二大部分平行施工,工厂综合楼分I部和II部两个流水段平行施工,道路和明渠也组织两班人马分段进行平行施工。
第四节施工进度计划安排由于规定工期为8个月,我们充分利用人力、物力,发挥我公司的优势,合理调配劳动力,保证在规定工期8个月内顺利完工。
详见施工总进度计划。
第三章施工准备第一节技术准备一、组织学习图纸,进行会审通过学习图纸,熟悉图纸内容,了解设计要求和施工达到的标准,明确工艺流程,掌握和了解设计图纸细节。
由建设单位、设计单位、施工单位共同进行图纸会审,彻底将施工图纸所存在的问题消除在施工之前。
二、编制施工方案、预算、加工计划、进度计划、资金使用计划施工方案是统筹规划该工程进行施工准备和正常施工的全面性技术经济文件,同时也是编制施工图预算以保证施工顺利进行的先行技术文件之一,是施工交叉搭接、流水顺畅进行的先决步骤,作好施工前的预算、加工、进度计划步骤安排,方可保证原材料、半成品、成品构件等按时进场待用。
第二节施工组织准备该工程采取公司领导下的项目法施工的组织形式,由公司所属优秀一级项目经理、具有厂房施工丰富经验的项目经理领导班子承担施工。
项目班子职能部门齐全,包括技术、现场工长管理、质量、安全、材料、预算、财务、劳资、机械、治安、后勤等,对工程施工进行全面全过程的系统管理。
第三节施工机械的选择配备根据本工程的实物工程量结合工期需要,在厂区道路施工时配置1台12t静作用压路机(3Y12/15型压路机)和一台12t振动压路机(YZJ12A 型压路机),另辅以2台装载机和5辆5t自卸汽车(同时供整个工程施工使用)进行现场内土方运输工作。
另外综合考虑本工程的实际情况,现场配置全套钢筋加工机械各一台(其中钢筋切断机和钢筋弯曲机均为两台)。
本工程砼采用现场搅拌,经测算现场设置四台JDY350型强制式搅拌机即可满足需求。
另现场砼运输采用两台专用砼运输机动翻斗汽车辅以若干辆手推车加以进行。
另因本工程工期较紧,为确保不因施工现场停电而延误工期,故在施工现场设置一台120kw柴油发电机备用。
本工程主要机械设备的选择见“施工现场主要施工机具一览表”。
主要施工机械机具一览表第四节总平面布置根据建设单位提供的现场情况,建筑总平图及现场实勘,遵循经济合理的原则规划修建现场临时设施。
施工现场内沿围墙搭设设办公室(包括医务室)、水泥库房、搅拌机棚、食堂、材料工具库房及职工宿舍;同时在紧靠施工办公用房处搭设一30㎡甲方临时办公室。
所有临设一律用标准粘土砖砌筑,上铺石棉瓦。
办公室地坪为水泥砂浆地坪,内墙抹灰,外墙清水墙勾缝。
甲方办公室若甲方有特殊要求时,我方将配合甲方有关人员进行施工。
根据现场踏勘,我方现场施工临时排水沟可利用施工现场南边现有沟渠,排放搅拌台及生活区经沉淀后的污水;而联合厂房施工范围内若采用封闭排水沟进行有组织排水,则因其覆盖范围广、距离长,故费用较高,同时排水沟内水渗入膨胀土内,影响膨胀土的质量;故考虑本工程属非雨季期间施工,为有利于膨胀土的保护,可分区设置封闭集水坑,采用人工挑水结合抽水泵进行排放。
另为保证夜间施工照明度,在A区、B区各设四座镝灯架,镝灯架用钢管脚手架搭设。
施工现场总平面布置详总平面布置图。
第五节临时用电施工现场用电由甲方在厂区东北角的750KV A变电站提供,电线沿围墙或厂房周边设置(具体布置详总平面布置图),每隔20米设一根电杆(鉴于我方在前期场地平整工作中发现在施工现场内甲方有若干闲置电杆,若甲方提供使用,则该部分费用按规定扣除),厂房周边每隔50米设一动力配电箱,施工时随用随迁临时线路。
施工现场用电量按施工最高峰阶段的最大用电量为准进行计算,其中照明用电量按施工机械及动力设备用电量的10%计,则P=1.05(K1ΣP1/cosф+K2ΣP2)=1.05(0.7³122.3/0.75+0.6³102)=184KV A 照明及生活用电为:P³10%=18.4KV A总用电为: P=202.4KV A建设单位在厂区东北角的750KV A变电站提供施工用电,完全满足施工需要。
我方只需采用经市技术监督局授权单位校核无误的电表计量后方可进入施工现场。
施工用电导线截面选择三相五线制BLX。
I=K²P/ 3²U线²cosφ=0.7³202.4³1000/1.732³380³0.75=287A 故下杆主线选用BLX:S=120mm2,支线用70mm2,50mm2的铝芯橡皮线。
以上用电量已考虑整个工程施工用电。
故若我方进行B区施工,则该下杆主线亦足够满足A区施工所需用电量,A区施工单位只需由该主线接线至施工现场,并单独接表计量。
(A区施工单位电表亦需采用经市技术监督局授权单位校核无误的电表)总表用电量与各分表用电量之差由A区、B区施工单位之间相互协调承担,杜绝推诿扯皮现象,给建设单位增添不必要的协调工作。
施工现场临时用电详施工总平面布置图。
第六节临时用水本工程施工用水、生活、消防用水均由建设单位在厂区西南角予留的Ф100mm干管提供。
施工现场临时用水量计算如下:1、现场施工用水量q1=k1ΣQ1N1/T1t³k2/(8³3600)=1.05³5304.11³1700/(70³2)³1.5/(8³3600)=3.52(L/s)2、生活用水q2=P2N2K2/t³8³3600=300³20³1.3/2³8³3600=0.14(L/s)3、消防用水q3=10(L/s)q1+q2< q3故总用水量Q= q1=10(L/s)4Q管径:d= ──────πv²1000=98mm故经测算,用甲方在厂区西南角予留的Ф100mm干管提供施工用水,能满足A区、B区同时施工需要,故在施工中应相互协调,避免用水高峰期相撞,相互推诿扯皮,延误工期。
