《工程项目管理》期末考试试卷附答案
- 格式:doc
- 大小:55.00 KB
- 文档页数:4
《工程项目管理》期末考试试卷附答案

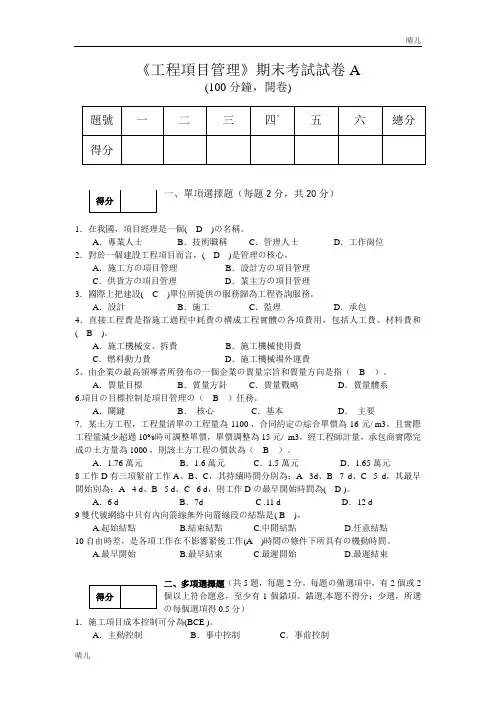

一、单项选择题(每小题3分,共20小题,共60分)
1、按照质量管理体系八项原则,组织进行质量管理的基本出发点和归富点是( )
A 持续改进总体业绩 B 建立组织与供方合作互利关系
C 建立科学、系统的质量管理体系 D 满足顾客要求并争取超越顾客的期望
2、根据《建设工程项目管理规范》(GB/T50326-2006),项目管理规划应包括项目管理规划大纲和( )两类文件。
A 项目管理实施细则 B 项目管理操作规划 C 项目管理实施规划 D 项目管理计划
3、某工程主体结构混凝土工程为3200 m3,预算单价为550元/m3,计划4个月内均衡完成。开工后,混凝土实际采购价格为560/ m3.施工至第二个月月底,实际累计完成混凝土工程量为1800 m3,则此时的进度偏差为( )万元
A 11.8 B -1.8 C 11.2 D 11.0
4、职业健康安全与环境管理的任务包括制定、实施、实现、评审和保持健康安全与环境方针所需要的组织结构、计划活动、职责、惯例、程序、过程和( )
A 人员 B 资金 C 资源 D 设备
5、某建设工程项目的规模不大,参与单位不多,为提高管理效率,避免出现矛盾指令。宜采用( )模式。
A 职能组织机构 B 矩阵组织机构 C 线性组织结构 D 混合组织机构
6、建设工程项目建成后,在规定的使用年限和正常的使用条件下,应保证工程项目使用安全,建筑物、构筑物和设备系统性能稳定,这是项目质量的( )要求
A 经济性 B 观感性 C 可靠性 D 功能性
7、FIDIC系列合同条件中,采用固定总价方式计价、只有在出现某些特定风险时方能调整价格的合同是( )。
A 永久设备和设计一建造合同条件 B 简明合同格式
C 施工合同条件 D EPC交钥匙项目合同条件
8、施工安全技术措施中的应急措施,是针对( )提出的工程施工安全技术措施。
A 事故和自然灾害 B 特种作业 C 特殊作业环境 D 特殊工程
9、在某大型工程项目的实施过程中,由于“下情不能上传,上情不能下达”,导致项目经理不能及时作出正确决策,拖延了工期。为了加快实施进度,项目经理修正了信息传递工作流程。这种纠偏措施属于动态控制的( )。
A 组织措施 B 技术措施 C 经济措施 D 管理措施
10、在建设工程项目总承包下,设计人员或者设计分包这如属项目总承包合同中为指定者,则其能否承担相应工程的设计须先征得( )的同意。
A 质量监督机构 B 项目施工单位 C 设计主管部门 D 业主代表
11、工程质量统计分析方法中,因果分析图的主要作用是( )。
A 判断工程质量是否处于受控状态 B 对工程项目的总体质量进行评价
C 对一个质量特性或问题进行深入的原因分析 D 反映质量的变动情况
12、基于网络的信息处理平台是由一系列的( )构成。
A 专用网站 B 文档资料 C 硬件和软件 D 计算机网络
13、工程项目建设过程中的污染主要包括施工场界内的污染和对周围环境的污染,对施工场界内的污染防治属于( )问题。
A 施工安全生产 B 环境保护 C 安全监督 D 职业健康
14、根据《建设工程施工合同(示范文本)》(GF-99-0201),不属于设计变更范围的是( )
A 改变工程施工的时间和顺序 B 增减合同中约定的工作量
C 更改工程有关的标高、标高、位置、尺寸 D 改变工程质量等级要求
15、根据《建设工程质量管理条例》,各类房屋建筑工程和市政基础设施工程应在竣工验收合格之日起( )日内,将验收文件报建设行政主管部门备案
A 30 B 20 C 45 D 15
16、施工成本分析是在( )的基础上,对成本的形成过程和影响因素进行分析。
A 施工成本核算 B 施工成本考核 C 施工成本预测 D 施工成本计划
17、由分部工程双代号网络计划如下图所示,则工作 c 的自由时差为( )天。
A 0 B 3 C 1 D 2
18、项目都具有一定的约条件,通常称为项目的“三大目标”,不是三大目标的内容是( )
A 限定的时间 B 限定的投资 C 限定的质量 D 限定的地点
19、全长10km的一级公路,按照异节奏流水组织施工,计划分10段施工,每段长1km,分路槽开挖、路基、路面和配套设施4个施工过程,预计各施工过程单段施工时间分别为20天、40天、40天和20天,则该公路工程计算总工期为( )。
A 320天 B 120天 C 300天 D 1200天
20、《建设工程施工合同(示范文本)》(GF-99-0201)第41条规定了发包人工程款交付担保的内容。承包人或发包人违约后,另一方可要求( )承担相应责任。
A 分包商 B 提供担保的第三人 C 被担保方 D 签订担保合同的一方
二、多项选择题(每小题3分,共30分)
21、运用动态控制原理控制建设工程项目投资,可以采取的纠偏措施有( )。
A制定节约投资的奖励措施 B调整施工进度计划
C应用价值工程的方法 D调整投资控制的方法和手段 E 优化施工方法
22、设计方的项目管理工作主要在建设工程项目设计阶段进行,但也会设计( )等阶段
A决策 B动用前准备 C保修 D施工 E 运营 23、关于关键线路和关键工作的说法,正确的有( )。
A关键线路上相邻工作的时间间隔为零
B 关键工作的最早开始时间等于最迟开始时间
C关键工作的总时差一定为零
D关键线路可能有多条
E关键线路上各工作持续时间之和最长
24、生产经营单位安全事故应急预案未按有关规定备案的,县级以上安全生产监督管理部门可以( )
A责令停产停业整顿 B给予警告 C处3万元以下罚款
D吊销安全生产许可证 E 给予行政处罚
25、下列施工现场质量检查的内容中,属于“三检”制度范围的有( ).
A自检自查 B专职管理人员的质量检查 C巡视检查
D平行检查 E互检互查
26、下列合同条款中,与合同支付方式有关的条款有( )。
A质量保证金的扣留与退还 B 市场价格波动引起的调整 C 工程进度款支付审批程序
D 工程量清单错误的修正 E 预付款比例
27、质量手册是规定建筑业企业建立质量管理体系的文件,其内容包括( )。
A 管理标准和规章制度 B 企业的质量方针和目标 C 体系基本控制程序
D 质量手册的发行数量 E 质量手册的评审、修改和控制的管理办法
28、单位工程竣工成本分析的内容包括( )。
A 专项成本分析 B 竣工成本分析 C 主要资源节超对比分析
D 主要技术节约措施及经济效果分析 E 成本总量构成比例分析
29、安全技术措施的内容包括( )
A 防雷击、防触电、防坍塌、防物体打击
B 防高空坠落、防暴力、防酗酒
C 防疫、防环境污染、防交通事故、防吸毒
D 防机械伤害、防起重设备滑落、防寒、防暑
E 防火、防毒、防爆、防洪、防尘
30、下列关于建设工程项目施工质量验收的表述中,正确的有( )
A 隐蔽工程应在隐蔽前由施工单位通知有关单位进行验收,并形成验收文件
B 参加工程施工质量验收的各方人员由政府部门确定
C 工程质量验收均应在施工单位自行检查评定的基础上进行
D 单位工程施工质量应该符合相关验收规范
E 工程外观质量通过现差检查后由质量监督机构确认
三、简答题(共10分)
31、建设单位的施工准备工作的内容主要有哪些? 工程项目管理参考答案:
一、单项选择题
1-5 DCDCC
6-10CDADD
11-15CCDAD
16-20AADCB
二、多项选择题
1、 CDE 2、 BCD 3、DE 4、 BC 5、ABE
6、 ACE 7、 BCE 8、BCD 9、ADE 10、ACD
三、主观题
建设单位的施工准备工作的内容主要有哪些?
1)、征地拆迁
2)、组织规划设计
3)、完成“三通一平”和大型临时暂设工程
4)、组织设备,材料定货
5)、工程建设项目报建
6)、委托工程建设监理
7)、组织施工招标投标
8)、签订工程施工承包合同
