精装修工艺工法介绍及案例
- 格式:pdf
- 大小:12.60 MB
- 文档页数:109
精装修工程施工工艺工法标准目录第一节、地面工程 (5)一、地面石材铺贴施工 (5)二、地面复合木地板施工 (8)三、地面地砖铺贴施工 (11)四、地面地毯铺贴施工 (14)五、木制踢脚安装施工.......................... (17)六、地面地毯(块毯)铺贴施工 (18)七、塑料地板(PVC地板)安装施工 (20)八、水泥砂浆(细石砼)地面找平施工 (24)第二节、墙面工程......................................... (28)一、地面石材湿贴与灌浆施工 (28)二、墙面干挂石材安装施工 (32)三、墙面马赛克镶贴施工 (36)四、墙面墙砖镶贴施工 (40)五、墙面成品木挂板安装施工 (43)六、墙面水泥砂浆抹灰工程施工.......... .. (48)七、墙面硬包(布艺)工程安装施工 (55)八、墙面乳胶漆涂刷施工 (60)九、墙面镜面玻璃安装施工 (62)十、墙面铝塑板安装施工 (64)十一、墙面壁纸(布艺)粘贴施工 (65)十二、墙面软包工程安装施工 (70)十三、墙面粉刷石膏抹灰施工 (73)第三节、顶棚工程 (80)一、轻钢龙骨石膏板吊顶安装施工 (80)二、金属板(铝扣板)吊顶安装施工 (85)三、悬吊式顶棚装饰工程安装施工 (87)四、轻钢龙骨矿棉板吊顶安装施工 (89)五、轻钢龙骨木饰面吊顶安装施工............. .. (91)六、顶棚木格栅吊顶安装施工 (93)七、顶棚铝格栅吊顶安装施工 (94)第四节、细部工程 (97)一、轻钢龙骨石膏板隔墙安装施工........................ (97)二、玻璃隔墙安装施工............................... (100)三、成品木门安装施工................................. .. (101)四、断桥铝合金门窗安装施工......................... . (105)五、塑钢门窗安装施工.................................. (112)六、窗帘盒、窗帘杆、窗帘轨安装施工 (116)七、厨、卫间防水工程涂刷施工 (119)八、卫生间洗手盆、台板、柜安装施工 (123)九、固定家具制作安装施工....................... .. (127)十、护栏和扶手制作与安装工程施工....... . (129)第五节、机电工程 (132)一、电气管线安装工程施工 (132)一)、电管安装敷设施工 (136)二)、电气穿线施工 (136)三)、配电箱安装工程施工 (137)四)、各种灯具、面板安装工程施工...............................................140. 二、给排水安装工程施工. (143)一)、给水管道安装工程施工: .................................. (143)二)、排水管道安装工程施工: .......................... .. (143)三)、洁具工程安装施工 (145)三、供暖工程安装施工 (150)一)、暖气及散热器改造安装工程施工 (150)二)、地暖工程安装施工 (155)八、通风空调工程安装施工 (160)九、消防系统工程安装施工 (170)第六节、屋面及外墙工程 (180)一、屋面水泥砂浆(陶粒)找平层施工……………………………………….180.二、屋面保温工程铺贴施工 (181)三、屋面防水工程铺贴施工 (184)四、外墙石材干挂工程安装施工 (191)五、外墙玻璃幕墙工程安装施工 (201)六、外墙保温工程安装施工 (207)七、外墙墙砖工程镶贴施工 (215)八、外墙涂料工程涂刷施工 (220)第一节、地面工程一、地面石材铺贴施工A 施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。

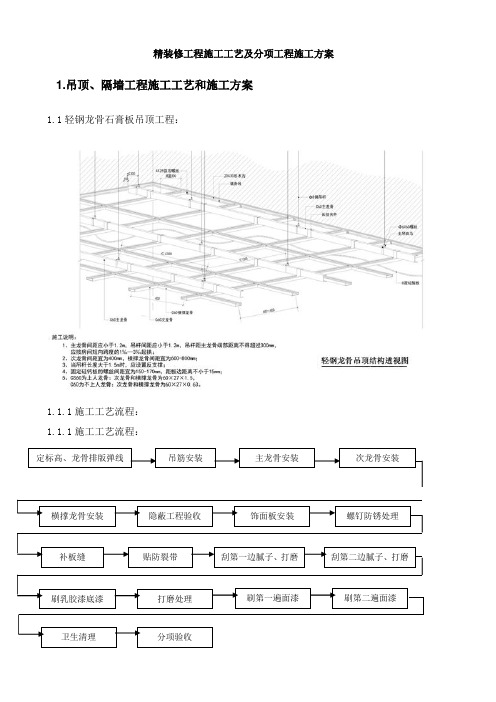

精装修工程施工工艺及分项工程施工方案1.吊顶、隔墙工程施工工艺和施工方案1.1轻钢龙骨石膏板吊顶工程:1.1.1施工工艺流程:1.1.1施工工艺流程:横撑龙骨安装 隐蔽工程验收 螺钉防锈处理 补板缝 贴防裂带 刮第一边腻子、打磨 刮第二边腻子、打磨刷乳胶漆底漆 饰面板安装 打磨处理 定标高、龙骨排版弹线 吊筋安装 主龙骨安装 次龙骨安装刷第一遍面漆 刷第二遍面漆卫生清理分项验收1.1.2施工要点:1.天花吊顶主、次龙骨的规格、型号、封板厚度均符合设计要求;2.天花造型部分(包括跌级、灯槽、弧面、拱型)采用阻燃木骨架、阻燃夹板;3.金属预埋件,钢筋吊杆、型钢吊杆应进行防锈处理,木吊杆、木龙骨、木饰面必须进行防潮、防腐、防蛀、防火处理;4.安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内管道、设备及其支架的标高进行交接检验;5.根据吊顶的设计标高在四周墙上弹线,并进行龙骨排版弹线,位置准确清晰;6.主龙骨间距:小于1.2m,主龙骨与墙体间距不得大于300mm,主龙骨连接处应增设吊杆加强;7.主龙骨吊点间距应小于1.2m,吊杆应通直,距主龙骨端部距离不得超过300mm,当吊杆与设备相遇时,应调整吊点构造或增设吊杆;8.次龙骨间距不得大于600mm,在潮湿地区和场所,间距宜为300—400mm,相邻的次龙骨应错开连接;9.吊顶应按房间短向跨度的1‰—3‰起拱;10.吊杆应通直,当吊杆长度大于1.5m时,应设置反支撑;11.重型灯具、电扇及其他重型设备严禁安装在吊顶工程的龙骨上;12. 饰面板安装前必须进行隐蔽工程验收,完成吊顶内管道和设备的调试和验收;13. 安装双层面板时,上下层板的接通应错开,不得再同一根龙骨上接缝。
相邻两块板之间应错缝拼接安装;14. 螺钉与板边距离不得小于15mm,螺钉间宜为150 ~170mm,螺钉应进行防锈处理;15.饰面板缝需进行防裂处理,板缝顺直、宽窄一致、两板间缝隙为均匀的3-5mm;16.不同材质交接处或板材间交接处采取防开裂措施。
精装修工程(住宅类)施工工艺工法绿城房地产集团有限公司精装修工程(住宅类)施工工艺工法标准绿城房地产集团精装修管理部二〇〇七年七月- 1 -目录第一节、地面装饰类 (3)一、地面铺石材 (3)二、复合地板地面 (5)三、地面铺瓷砖 (8)四、地面铺地毯 (11)五、木制踢脚安装.......................... . (13)六、地面铺地毯(块毯) (14)七、塑料地板(PVC地板)的施工................................. . 15 第二节、墙面工程......................................... . (20)一、石材湿贴施工 (20)二、墙面干挂石材 (23)三、马赛克饰面................................................ . 27四、墙面柱面贴瓷砖 (31)五、木装饰墙身饰面 (34)六、墙面抹灰工程施工工艺.......... (37)七、木材表面清油油漆涂饰 (45)八、混凝土及抹灰面刷乳胶漆 (49)九、玻璃墙面 (52)十、铝塑板墙面 (53)- 2 -十一、裱糊壁纸 (54)十二、墙面软包............................................ (59)第三节、顶棚工程 (63)一、轻钢龙骨石膏板吊顶 (63)二、金属板吊顶 (67)三、悬吊式顶棚装饰工艺 (69)四、轻钢龙骨矿棉板吊顶 (72)五、木骨架罩面板顶棚............. (76)第四节、细部工程 (79)一、轻钢龙骨石膏板隔墙........................ (79)二、玻璃隔墙安装............................... . (82)三、木门安装................................. (82)四、铝合金门窗的安装......................... . (86)五、玻璃门安装.................................. (88)六、窗帘盒、窗帘杆、窗帘轨安装 (90)七、聚氨脂防水工程 (92)八、卫生间洗手盆柜安装 (93)九、固定家具制作安装....................... (96)十、护栏和扶手制作与安装工程施工工艺....... (99)第五节、机电工程 (102)一、电气安装工程 (102)- 3 -二、配电箱安装工艺 (105)三、卫生洁具安装 (109)四、给水管道: .................................. (110)五、排水管道安装: .......................... .. (111)第一节、地面装修类一、地面铺石材A 施工准备1、材料1)石材(现场放样,放样图纸确认后,由石材厂加工的成品)的品种、规格、质量应符合设计和施工规范要求。
精装修工程节点构造资料总则一)主要编制依据1、《建筑装饰修工程质量验收规范》GB 50210—20012、《住宅装饰装修工程施工规范》GB 50327—20013、《建筑地面工程质量验收规范》GB 50209—20024、《建筑内部装修设计防火规范》GB 50222—955、《建筑设计防火规范》GBJ 16—87(2001版)6、《房屋建筑制图统一标准》GB/T 50001—20017、《国家建筑标准设计图集》J502—1~3(内装修)(二)适用范围精装修项目通用标准1、墙地面石材铺贴深色系列石材采用32.5Mpa普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于3%)1:3配比;浅色石材采用32.5Mpa白水泥砂浆掺白石屑1:3配比。
2、墙地面防水处理应采用柔性防水涂料,须纵横防水各一遍,以保证防水层密封性。
厨卫湿区(如沐浴房、浴缸)的墙面防水高度不低于1800mm,干区的墙面防水高度不低于300mm。
3、卫生间结构地面必须作蓄水试验,蓄水由总包负责进行,蓄水试验完成后需由监理、业主、总包单位三方签证后,作为移交接收手续。
楼面排水系统完成后,装修施工的防水层完成后,由装修施工单位再次做蓄水试验,防水层未干前严禁蓄水试验,如蓄水过程中发现水变浑浊或乳白,说明防水层养护时间不够,防水层已被水溶解、破坏,防水失败,须重做。
4、石材应做六面防护,石材六面防护须纵横各一遍,待第一遍防护干了以后开始刷第二遍防护,干后铺贴。
5、石材面层铺贴前应用专用锯齿状批刀背面刮一层粘结剂,晾干后再刮一层粘结剂进行铺贴。
浅色石材应采用白色石材专用粘结剂。
6、所有石材外露切割面必须进行抛光处理。
7、地面石材完成后应进行晶面处理,亮度要求不小于95°。
8、大理石铺贴时应铲除背面网格布(干挂墙面除外)。
9、所有型钢规格符合国家标准,热镀锌处理;钢架焊接部位须作二度以上防锈处理;不锈钢石材挂件钢号为202以上、沿海项目需采用304钢号。
室内精装修施工各主要分部、分项工程的施工工艺、方法第一节乳胶漆工程1、作业条件(1)选用设计所要求的合格涂料。
(2)墙柱表面基本干燥,基层含水率不大于10%;门窗安装完毕,地面施工完毕;过墙管道、洞口等处应提前抹灰找平:环境温度保持在5℃以上。
2、施工操作工艺(1)清理墙柱表面,铲除灰渣、起皮和松动部分,并打扫干净。
(2)修补墙柱表面,补平坑洞、缝隙,干燥后用砂纸磨掉凸出部分,扫净浮尘。
(3)刮腻子:其遍数可由墙面平整程度决定,一般分为两遍。
第一遍要横向满刮,接头处不留槎,收头要干净平顺,待其干燥后,用砂纸磨去浮腻子及斑迹,清扫墙柱表面;第二遍要竖向满刮,干燥后用砂纸磨平并打扫干净。
(4)刷第一遍乳胶漆:涂刷顺序是由顶板开始,再到墙柱面,应先上后下,从一边开始向另一边推行。
涂刷工具要干净、无杂物、不脱毛,涂刷时应顺刷,相应衔接要好。
乳胶漆干燥后,复补腻子,待其干燥后用砂纸磨光,打扫浮尘。
(5)刷第二遍乳胶漆:操作要求同第一遍。
涂刷时注意均匀,不得露底。
(6)注意保护涂料表面,关闭门窗,以防风雨砂尘污染。
3、质量标准(1)质量要求1)墙面平整、洁净、无凹凸、无污迹。
2)涂料颜色一致,无色差。
3)刷涂饱满均匀,无漏刷、接槎、起皮、流挂等现象。
(2)检验方法1)执行GB50210---2001标准2)涂料工程应待涂层完全干燥后,方可进行验收。
3)检查数量室外,按施涂面积抽查10%;室内,按有代表性的自然间(过道按10延长米,营业厅等大间可按两轴线为1间)抽查10%,但不少于3间。
4)验收时,应检查所用的材料品种、颜色应符合设计和选定样品要求。
5)施涂薄涂料表面的质量,应符合下表的规定。
高级薄涂料表面的质量要求4、施工注意事项(1)避免工程质量通病:透底、接槎明显、刷纹明显、颜色不一致等。
(2)产品保护1)墙柱表面的乳胶漆未干前,不得清扫地面;干燥后要防止表面沾水。
2)表面涂刷完成后,要防碰撞。
3)涂刷作业时,不得沾污地面、门窗、玻璃等已完工的工程。
住宅精装修标准化做法(一)工艺流程构造做法节点详图1基层处理地面平整、清洁、干燥、颜色均匀一致。
① 收纳柜安装平面图2 工艺流程材料准备、强弱电走管穿线、地面铺装、清理、收纳柜现场组装、就位3 柜体安装收纳柜板材运至现场用固定件拼接、组装牢固,安装至指定位置;柜体内开孔,预留强弱电点位。
4 成品保护在柜体上用塑料薄膜全面覆盖,确保柜体无污染、无划痕。
质量控制点1、柜体的造型、尺寸、安装位置、制作和固定方法应符合要求,安装必须牢固。
2、柜体配件的品种、规格应符合要求,配件应齐全,安装应牢固。
3、柜体表面应平整、洁净、色泽一致,不得有裂缝、翘曲及损环。
柜体裁口应顺直、拼缝应严密。
收纳柜安装审核校对设计1 基层处理 墙面平整、干燥、无凹凸不平等缺陷。
②镜箱安装立面图2涂刷基层处理材料大芯板须刷防火涂料,薄而均匀。
3 工艺流程基层处理、走管穿线、大芯板安装、刷防火涂料、灯光片安装、镜面安装4 镜箱安装 安装位置弹好控制线,安装时用水平尺找水平、垂直,用固定件与墙体连接,安装完成保证垂直、平整、牢固后方可安装镜面及光源。
5 成品保护用塑料薄膜全面覆盖,确保镜面无污染、无划痕等现象。
质量控制点1、所用材料的材质和规格、木材的燃烧性能等级和含水率及木板的甲醛含量应符合设计要求及国家现行标准的有关规定。
2、镜箱造型、尺寸、安装位置、制作和固定方法应符合设计要求,安装必须牢固。
配件的品种、规格应符合设计要求。
镜箱安装审核校对设计墙面垂直、平整、清洁、干燥、无空鼓、凹凸不1 基层处理平等缺陷。
薄而均匀;如采用木龙骨时须作防腐和防火处2 涂刷基层材料理。
施工图纸、放线、走管、穿线、加工定货、现场3 工艺流程组装、安装就位、面板安装、成品保护饰面板运至现场,用固定件组装牢固,按墙面控③背景墙安装立面图制线安装至指定位置,用发泡胶及自攻钉固定在4 背景墙安装墙、顶面基层龙骨上,阴阳角垂直、方正、牢固、可靠。
用塑料薄膜全面覆盖,确保无划痕、无磕碰等现5 成品保护象。
