润 砌体墙植筋 迅 美 生 云 数 据 中 心 工 程 照 片
01 月 13 日
高压区域砌墙完成65%
暖通除锈刷漆
暖通除锈刷漆
润迅美生云数据中心工程照片
2016年1月13日
线管到场总量90%
线管到场总量90%
润迅美生云数据中心工程
2016年1月13日

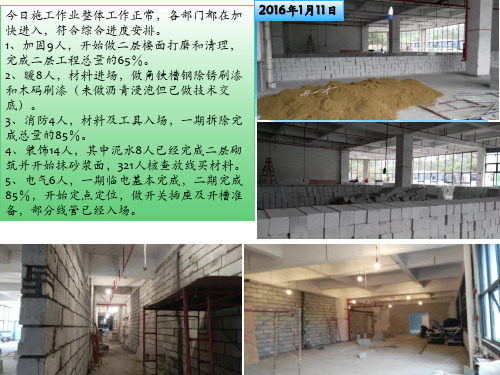

现场施工的总人数47人,比预期的差13人,总进度消防、木工、土建滞后,其余正常。 人数配比中,需要补给的是消防4人,木工4人,油漆1人,土建4人。 现场的施工情况:
今日施工作业整体工作正常,各部门都在加
快进入,符合综合进度安排。
1、加固9人,开始做二层楼面打磨和清理, 完成二层工程总量的65%。 2、暖8人,材料进场,做角铁槽钢除锈刷漆 和木码刷漆(未做沥青浸泡但已做技术交
底)。
3、消防4人,材料及工具入场,一期拆除完 成总量的85%。 4、装饰14人,其中泥水8人已经完成二层砌 筑并开始抹砂浆面,321人核查放线买材料。 5、电气6人,一期临电基本完成,二期完成 85%,开始定点定位,做开关插座及开槽准 备,部分线管已经入场。
装修:1、用喷漆机喷涂防尘漆事半功倍,比现场的滚涂节省; 2、用空压机大枪配合做支模比现场钉铁钉要快数倍。
二层加固完工
二层加固完工
润迅美生云数据中心工程照片
2016年1月14日
二层加固完工
二层加固完工
一层高压区域砌筑基本完成
一层高压区域砌筑基本完成
润迅美生云数据中心工程照片
2016年1月14日
一层高压区域砌筑基本完成
一层高压区域砌筑基本完成
2层DN250主管开始敷设
A1机房防尘漆完成
润迅美生云数据中心工程照片
