施工单位总结尊敬的领导:在过去的一段时间里,我们施工单位始终秉持着务实高效的工作态度,经过团队的共同努力和不懈奋斗,完成了一项项重要的施工任务。
在总结过去的工作经验的基础上,我们对施工阶段遇到的问题进行了深入分析和思考,并总结出一些宝贵的经验和教训,现将此次工作进行总结,以供参考。
一、工期安排在项目实施的初期,我们根据合同约定和设计要求,合理安排了施工工期,并建立了详细的施工计划。
我们充分调动了项目资源,有效协调了各个施工环节,保证了工程的按时按质完成。
但是在实际施工中,由于材料供应等原因,出现了一些不可控的延误情况,给项目进度带来了一定的影响。
今后需要更加谨慎地评估供应链的稳定性,以及与各方的协调配合,以避免类似问题的再次发生。
二、质量控制质量是工程建设中最为核心的要素之一。
我们在本次施工过程中,高度重视质量控制,建立了严谨的施工标准和质量验收制度。
在每个施工节点,我们严格按照设计图纸和规范要求进行检查,及时发现并纠正了一些施工中存在的问题,保证了工程的质量达到预期目标。
在今后的工作中,我们将进一步加强对质量控制环节的监督和管理,确保施工过程中各个环节的质量标准得到严格执行。
三、安全管理安全是我们施工单位始终关注的重点领域。
在本次工程中,我们制定了详细的安全管理制度,并组织了专业人员进行培训和指导,确保了施工过程中各项安全措施的执行。
同时,我们加强了现场安全巡查和隐患排查,及时发现并处理了一些潜在的安全隐患,确保了施工期间的安全稳定。
今后,我们将继续加强安全教育和培训,注重各方人员的安全意识和责任感,进一步提升施工中的安全管理水平。
四、沟通协调在项目实施过程中,我们与监理单位、设计单位、业主代表等各方进行了密切的沟通与协调。
通过定期召开施工会议,我们及时了解到各方的关注点和需求,并根据实际情况进行调整和协商。
同时,我们也加强了与施工人员之间的沟通与交流,及时解决了一些人员配合上存在的问题,提高了工作效率和团队凝聚力。
施工工作总结及总结
施工工作总结。
施工工作是建筑行业中至关重要的一环,它直接关系到工程质量和工程进度。
在过去的一段时间里,我们团队在施工工作中取得了一定的成绩,也积累了一些经验和教训。
在此,我将对我们的施工工作进行总结,希望能够对未来的工作有所启发和帮助。
首先,我们在施工工作中注重了安全生产。
在施工现场,我们严格执行安全操
作规程,加强了安全教育和培训,提高了工人的安全意识。
通过这些措施,我们成功地避免了一些安全事故的发生,保障了施工工作的顺利进行。
其次,我们在施工过程中注重了质量控制。
我们严格按照施工图纸和规范要求
进行施工,严格把关施工材料的质量,加强了现场监督和检查。
这些措施确保了工程质量的稳步提升,为客户提供了优质的建筑工程。
另外,我们在施工工作中也遇到了一些问题和挑战。
比如,施工进度受到了天
气等外部因素的影响,导致工程延期;施工中出现了一些材料和设备的短缺,给工作带来了一定的困难。
对于这些问题,我们及时采取了应对措施,尽量减少了影响,并从中吸取了经验教训,为今后的工作做好准备。
总的来说,我们的施工工作取得了一定的成绩,但也存在一些不足和问题。
在
今后的工作中,我们将继续加强安全生产和质量控制,不断提升施工技术和管理水平,努力做到更好。
希望我们的努力能够为建筑行业的发展做出一些贡献。
第1篇一、工程概况本工程为我国某城市新建的一条高速公路,起点位于市区东部,终点位于市区西部,全长约100公里。
项目采用双向四车道高速公路标准建设,设计时速为120公里每小时。
自项目开工以来,全体施工人员严格按照设计要求、施工规范和施工方案,克服了各种困难,确保了工程质量和进度。
二、施工技术总结1. 施工组织与管理(1)成立了项目领导小组,明确了各岗位职责,确保施工顺利进行。
(2)制定了详细的施工计划,合理安排施工进度,确保工程按期完成。
(3)加强施工现场管理,严格控制施工质量,确保工程安全、文明施工。
2. 施工技术措施(1)路基施工:采用分层填筑、碾压密实、排水通畅的施工工艺,确保路基稳定性。
(2)桥梁施工:采用预制构件拼装、现场浇筑的施工方法,提高施工效率,确保桥梁质量。
(3)隧道施工:采用新奥法施工技术,确保隧道施工安全、快速、优质。
(4)路面施工:采用沥青混凝土摊铺、碾压、平整的施工工艺,确保路面平整、密实。
3. 施工质量控制(1)加强原材料检验,确保原材料质量符合设计要求。
(2)严格执行施工工艺,确保施工质量。
(3)加强施工过程中的检测,确保施工质量符合规范要求。
(4)开展质量检查,发现问题及时整改,确保工程质量。
4. 施工安全与环保(1)加强施工现场安全管理,严格执行安全生产责任制。
(2)落实环保措施,减少施工对环境的影响。
(3)加强施工现场文明施工,确保工程顺利进行。
5. 施工创新与应用(1)采用先进的施工技术和工艺,提高施工效率。
(2)应用新材料、新技术,提高工程质量。
(3)加强施工过程中的技术创新,推动行业技术进步。
三、工程总结1. 工程质量方面:本工程在施工过程中,严格按照设计要求、施工规范和施工方案进行施工,工程质量得到了有效控制,工程质量合格率达到100%。
2. 施工进度方面:本工程按计划完成了施工任务,提前完成了工期目标。
3. 安全生产方面:本工程在施工过程中,未发生重大安全事故,安全生产形势稳定。

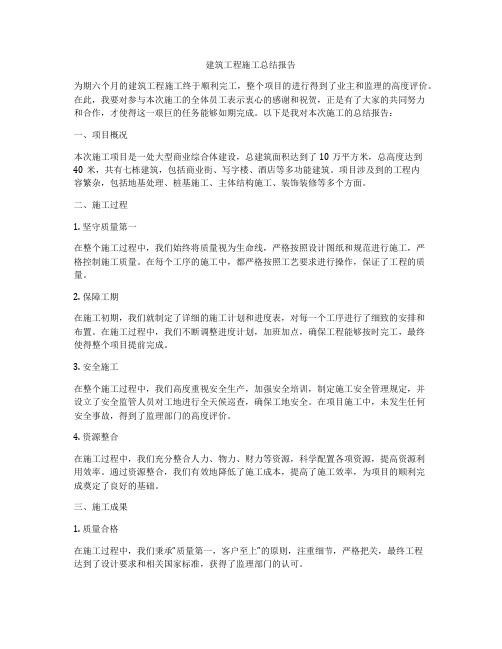

建筑工程施工总结报告为期六个月的建筑工程施工终于顺利完工,整个项目的进行得到了业主和监理的高度评价。
在此,我要对参与本次施工的全体员工表示衷心的感谢和祝贺,正是有了大家的共同努力和合作,才使得这一艰巨的任务能够如期完成。
以下是我对本次施工的总结报告:一、项目概况本次施工项目是一处大型商业综合体建设,总建筑面积达到了10万平方米,总高度达到40米,共有七栋建筑,包括商业街、写字楼、酒店等多功能建筑。
项目涉及到的工程内容繁杂,包括地基处理、桩基施工、主体结构施工、装饰装修等多个方面。
二、施工过程1. 坚守质量第一在整个施工过程中,我们始终将质量视为生命线,严格按照设计图纸和规范进行施工,严格控制施工质量。
在每个工序的施工中,都严格按照工艺要求进行操作,保证了工程的质量。
2. 保障工期在施工初期,我们就制定了详细的施工计划和进度表,对每一个工序进行了细致的安排和布置。
在施工过程中,我们不断调整进度计划,加班加点,确保工程能够按时完工,最终使得整个项目提前完成。
3. 安全施工在整个施工过程中,我们高度重视安全生产,加强安全培训,制定施工安全管理规定,并设立了安全监管人员对工地进行全天候巡查,确保工地安全。
在项目施工中,未发生任何安全事故,得到了监理部门的高度评价。
4. 资源整合在施工过程中,我们充分整合人力、物力、财力等资源,科学配置各项资源,提高资源利用效率。
通过资源整合,我们有效地降低了施工成本,提高了施工效率,为项目的顺利完成奠定了良好的基础。
三、施工成果1. 质量合格在施工过程中,我们秉承“质量第一,客户至上”的原则,注重细节,严格把关,最终工程达到了设计要求和相关国家标准,获得了监理部门的认可。
2. 工期提前经过全体员工的同心协力努力,我们成功提前完工了整个项目,并顺利交付给了业主。
业主对我们的高效工作和优质服务表示了充分的肯定和赞扬。
3. 安全无事故在本次施工中,我们没有发生任何安全事故,全体员工都在遵守安全规定的前提下,保持了高度的警惕和注意力,确保了工地的安全。
建筑施工总结汇报
尊敬的各位领导、同事们:
在过去的一段时间里,我们团队在建筑施工方面取得了一定的成绩,现在我将对这段时间的工作进行总结汇报。
首先,我们在项目进度方面取得了显著的进展。
通过全体成员的共同努力,我们成功地按时完成了项目的各项工作任务,确保了工程进度的顺利推进。
同时,我们也在施工过程中积极应对各种突发情况,保证了工程的质量和安全。
其次,我们在施工质量方面取得了明显的提升。
我们严格执行施工标准和规范,加强了对施工现场的监督和管理,确保了施工质量的稳步提升。
同时,我们也加强了与设计、监理等相关部门的沟通和协调,及时解决了施工中出现的各种质量问题,有效地提高了工程质量。
再次,我们在安全生产方面取得了显著的成绩。
我们高度重视安全生产工作,全面落实安全生产责任制,加强了施工现场的安全管理和监督,有效地减少了安全事故的发生。
我们还定期组织安全
培训和演练,提高了全体员工的安全意识和应急处置能力。
最后,我们在团队建设方面也取得了一定的进步。
我们注重团队协作,加强了成员之间的沟通和合作,形成了良好的工作氛围。
我们还加强了员工的培训和技能提升,提高了团队整体的施工水平和综合素质。
总的来说,我们在这段时间里取得了一定的成绩,但也存在一些不足和问题,需要进一步改进和完善。
我们将继续努力,不断提高自身的施工水平和综合素质,为公司的发展做出更大的贡献。
谢谢大家!。
施工总结范本施工总结在这次施工过程中,我们按照项目计划和施工方案顺利完成了施工任务,现做总结如下:一、任务完成情况我们按照施工方案的要求,合理安排施工进度,严格控制工程质量,圆满完成了项目的全部施工任务。
二、工程质量我们始终把质量放在首位,采用了科学的施工方法和先进的设备,确保了施工质量的稳定。
在施工过程中,我们严格按照质量验收标准进行检查,及时发现问题并及时处理,确保了工程质量的合格。
三、安全生产我们高度重视安全生产工作,全面落实管理制度和安全操作规程,加强安全教育和培训,做好现场安全防护工作。
通过有效的安全措施,严格执行各项安全规定,未发生任何安全事故,保障了施工人员的生命安全。
四、进度控制我们充分利用资源,合理安排施工进度,有效地调配人力、物力和财力,确保项目按时完成。
在施工期间,遇到了一些不可抗力的因素,但通过合理的调整和协调,最终完成了施工任务。
五、沟通合作我们注重与业主、监理、设计方及其他相关人员的沟通合作,及时反馈施工情况和解决施工中遇到的问题。
在与各方的协调合作中,保持了良好的工作关系,确保了施工进展的顺利。
六、经济效益我们根据施工计划和预算合理控制成本,严格执行合同规定,严禁浪费和私自调拨,提高了经济效益。
通过优化资源配置,合理利用各项资源,有效地控制了施工成本。
七、后期工作在工程竣工后,我们将继续跟进施工质保期,及时处理工程质量问题,确保项目的质量和安全。
同时,我们还将与业主保持密切联系,做好项目交接工作,以及配合相关方面进行验收和结算工作。
总之,通过本次施工总结,我们认识到了自己的不足之处,也发现了施工中的亮点和经验。
我们将继续总结经验,不断完善施工管理工作,提高施工质量和效益,为更好地服务于客户,做出更大的贡献。
施工总结_施工总结范文施工总结一、施工概况在本次施工中,我们负责了XX项目的施工工作,总工期为XX个月。
项目涉及XX栋建筑物的新建及旧建筑物的改造。
在施工过程中,我们始终秉持着安全第一、质量至上的原则,认真履行了自己的职责,克服了各种困难和挑战,最终按时完成了施工任务。
下面是对本次施工的总结及一些建议:二、亮点与经验1. 管理经验:我们在施工管理方面取得了一定的成果,建立了科学、高效的管理体系。
通过合理的项目划分,明确指责,落实到位的工作分工,各项施工任务能够有序进行。
在实施过程中,加强了与其他单位的协作,提高了工作效率。
2. 质量控制:我们严格按照工程标准和规范要求,合理布局施工进度,加强了对施工质量的监督和检查。
通过定期召开质量会议,及时发现和解决质量问题,确保了工程质量的稳定和可靠。
3. 安全管理:我们高度重视安全工作,制定了详细的安全计划和预案,确保了施工过程中的安全。
加强了对工人的安全教育培训,提高了他们的安全意识和自我保护能力。
通过这些措施,事故率得到了有效控制。
4. 资源利用:我们注重资源的合理利用,精心安排物资的调配和使用。
合理的物资管理和优化的施工工艺,节约了成本,提高了工程效益。
三、问题与不足1. 施工进度:由于前期准备工作不够充分,施工进度受到了一定的影响,导致了工期的延误。
在未来的施工中,我们应加强组织和协调,合理安排施工进度,确保工期的正常进行。
2. 机械设备:由于机械设备的老化和故障等原因,施工中出现了一些设备不能正常运转的情况,给施工工作带来了一定的不便。
在后期施工中,我们应加强机械设备的维护和管理,确保设备的正常运转。
3. 施工人员:一些施工人员没有掌握好工作技能,导致了工程质量的不稳定。
在未来的施工中,我们应对施工人员进行更加细致的培训和管理,提高他们的专业技能和工作水平。
四、改进措施1. 完善前期准备工作,做好施工计划,明确工作目标,合理安排施工进度,确保工期的顺利进行。
施工员个人总结范文〔精选5篇〕施工员个人总结范文〔精选5篇〕施工员个人总结1秋风送爽,丹桂飘香。
站在桥上眺望,田地里金黄一片,这是一个收获的季节。
时间飞逝,眨眼之间,来到工程部已经有两个月了,在工程一线的工作中,经历了酸甜苦辣,认识了良师益友,也获得了经历教训,感触颇多。
从学校毕业,初来咋到,心情还是很忐忑的,很担忧不知如何与同事共处、怎样做好自己的本职工作。
但是这两个月以来,在工程部宽松融洽的工作气氛下,经过领导的悉心关心和同事的耐心指导,使我在较短的时间内适应了工程部的工作环境,在人处世方面也获得了不小的进步。
7由于分配到工程部比拟晚,工程前期工作都已经完成,所以在这两个月中,我主要负责的是引桥桥面系的工作。
相对于建桥前期的工作来说,桥面系的工作算得上是比拟轻松的活了。
从初来的时候浇筑端横梁、湿接缝到如今的桥面铺装,一步步走过来,从一开场的时候什么都不懂只会站在师父旁边看着,到如今自己一个人管理师父也逐步放权,在这个过程中学到了很多为人处世的道理,也积累了很多的施工经历。
在这里对两个月的工作和生活做一下总结,可从中发现自己的缺点和缺乏,在以后的工作中加以改良,以进步自己的工作程度。
一.注意协调,统筹兼顾作为一名现场技术人员,在工作中要做好方案,对机械的调配、人员的安排、材料的供给等关系的协调是必不可少的,合理安排各个工序,确保在后续工作施行时,不手忙脚乱。
就拿一个小小的湿接缝浇筑来说吧:在浇筑之前,需要让工人,机械准备好,计算好混凝土从搅拌站发出来的时间,不能让工人和机械等的时间太长,消耗人力和物力;也不能让混凝土等的时间太长,防止在混凝土到的时候工人和机械都还没准备。
有的时候混凝土多出来的时候要及时和别的技术员联络,看他们是否有需要,防止浪费进步了工程本钱,所以我们应当注意协调,统筹兼顾,注意总结教训,做好方案。
二.注意细节在施工中,细节尤为重要,不要因为某一个细节没做好而导致要返工。
做桥面铺装最重要的是要控制好标高,注意预埋件。
建筑工程施工总结报告时光荏苒,岁月如梭。
在紧张而忙碌的一年中,我们项目部全体员工在公司领导的正确指导下,克服了种种困难,按照预定的目标,顺利完成了各项工作任务。
现将本年度的施工情况进行总结,以便为下一年的工作提供参考和改进的方向。
一、工程概况本年度,我们项目部承建了位于市中心的某商业大楼工程。
该工程占地面积约为20000平方米,总建筑面积约为100000平方米,包括地上28层和地下3层。
工程主要结构为框架-核心筒结构,建筑高度约为100米。
工程自开工以来,经历了地基与基础、主体结构、建筑装饰、安装工程等多个阶段。
二、施工管理在施工过程中,我们严格按照国家相关法律法规和公司制度进行管理,确保工程质量、安全、进度和投资控制等目标的实现。
1. 质量管理:我们认真执行质量管理体系,加强对施工过程的监控,确保工程质量符合设计和规范要求。
在施工过程中,我们积极开展质量教育活动,提高员工的质量意识,严格把好材料验收、施工工艺、施工验收等环节,力求打造优质工程。
2. 安全管理:我们高度重视施工现场的安全管理工作,严格执行安全生产责任制,落实安全防护措施,加强安全培训和教育,提高员工的安全意识。
在施工现场,我们设置了明显的安全警示标志,定期进行安全检查,及时消除安全隐患,确保施工现场的安全。
3. 进度管理:我们合理安排施工计划,科学组织施工,确保工程按进度顺利进行。
在施工过程中,我们积极与设计、监理、甲方等相关单位沟通,及时解决工程中出现的问题,确保工程进度不受影响。
4. 投资控制:我们严格执行预算管理制度,加强对施工成本的监控,合理安排资金使用,确保项目投资的控制。
同时,我们积极与甲方、监理等相关单位沟通,及时调整预算,确保投资的合理性。
三、工程亮点1. 技术创新:在工程中,我们积极采用新技术、新工艺、新材料,提高施工效率,降低施工成本。
例如,在主体结构施工过程中,我们采用了滑模施工技术,大大提高了施工速度和质量。
第1篇一、前言随着我国经济的快速发展,工程建设领域取得了举世瞩目的成就。
作为一名工程施工人员,我有幸参与其中,见证并参与了多个工程项目的建设。
在此,我将对近期的工程施工工作进行总结,以期在今后的工作中不断提升自己的专业素养,为我国工程建设事业贡献自己的力量。
二、工程概况本次工程位于我国某市,项目总投资5亿元,占地面积10万平方米,总建筑面积8万平方米。
工程主要包括住宅、商业、地下车库等建筑。
工程于2020年6月开工,预计2022年6月竣工。
三、工程施工到位情况1. 施工准备阶段(1)编制施工组织设计:在项目开工前,我们根据工程特点、施工要求,编制了详细的施工组织设计,明确了施工顺序、施工方法、施工工艺等。
(2)人员配备:根据工程需要,我们配备了足够的技术人员、施工人员、管理人员等,确保工程顺利进行。
(3)材料设备:我们严格按照工程要求,选购了优质建筑材料和设备,确保工程质量。
2. 施工阶段(1)土建施工:在土建施工过程中,我们严格按照设计图纸和规范要求,完成了地基处理、基础施工、主体结构施工等环节。
在施工过程中,我们注重质量控制,确保每一道工序符合要求。
(2)装饰装修施工:在装饰装修施工阶段,我们根据设计要求,进行了墙面、地面、天花板的施工,同时进行了门窗、卫浴、电气等设备的安装。
在施工过程中,我们注重细节,力求打造高品质的工程。
(3)设备安装:在设备安装阶段,我们严格按照设备厂家提供的安装手册,进行了设备的安装、调试和试运行。
在安装过程中,我们注重设备的性能和安全性,确保设备正常运行。
3. 质量控制(1)施工过程中,我们严格执行质量管理体系,确保每一道工序符合规范要求。
(2)对施工过程中的质量问题,我们及时进行整改,确保工程质量。
(3)在工程竣工验收阶段,我们邀请相关专家对工程质量进行评估,确保工程质量达到预期目标。
4. 安全生产(1)在施工过程中,我们高度重视安全生产,严格执行安全生产责任制。
西长标段施工总结一、工程简介我公司承接的陕西省高速公路网综合监控(一期工程)西长段,全段起六村堡收费站(K0+000)至永寿收费站(K80+300),工程主要在原路段的基础上增加监控系统设备,为完善全线全程监控,全长80.3公里。
二、工程概况本次工程范围为:六村堡收费站至永寿收费站,。
涉及1个监控分中心(西张堡)2个管理所(机场所和礼泉所)、9个收费站(六村堡、咸阳东、机场、马庄、西张堡、礼泉、乾县、乾陵)和1个服务区(乾县)。
传输线路为:机场所负责将六村堡收费站、咸阳东收费站和机场收费站及机场段道路的信息传输至西张堡监控分中心。
由陕西汉唐计算机有限责任公司(施工单位)中标施工。
本标段工程量:新增道路摄像机21套(其中有16套为太阳能供电)、更换机场段原有道路摄像机17套、4套F型可变信息标志、9套微波车辆检测器和监控分中心的路网传输及终端控制设备,并从六村堡收费站至机场西收费站新敷设18公里24芯传输光缆。
西长标段段从2010年3月20日开工,2010年6月20日完成本合同段工程。
三、项目管理组织机构、陕西汉唐计算机有限责任公司公司。
获得IS09001质量管理体系认证。
公司多年来,坚持用现代企业标准严格项目管理,积累了较丰富的项目管理经验和总包工程组织管理的经验,并参照现代项目管理理论,总结出一整套项目管理的策略与方法,并锤炼出了一批高质量的项目管理人才。
有专业从事交通行业项目的分公司和项目部,抽掉了从事高速公路机电项目施工的工程技术人员。
发挥集团优势,对人力资源进行整合,调遣精兵强将,为本项目的如期完工创造条件。
1、项目经理机构的确立及职责范围针对本工程的特点,我们组建了一支经验丰富的专业施工管理队伍,保证了各系统保质保量按期完工。
项目经理部建立了以项目经理、技术负责人为首的质量、安全、培训、施工技术的管理体系;建立了以项目经理为主的物资、劳力、计划、工具、设备、现场文明施工、相互协调配合的管理体系;建立了项目管理手册;建立了项目管理沟通渠道;定义了项目经理部工作目标;定义了项目经理部的各种角色和职责;对项目经理部人员的项目管理技能进行培训;制定了总体项目管理规范;确定了项目管理流程和工具;具体执行项目管理;对整体项目计划进行整合,提出建议;监督贯彻项目开发的文档和处理流程的标准;协助建立项目环境;制定了变更控制计划;协调项目资源,审查项目任务、时间表和资源情况并根据需要做适当调整;每月至少一次向业主和监理做项目状况汇报;项目跟踪和报告;及时纠正偏离项目计划的事项;指导配置管理和版本控制;制定项目文件的制作标准,以促进项目组及项目管理办公室间协调与沟通;组织定期的项目检查会议,审查项目状况;管理项目变更控制流程;审议和分析项目变更请求。
2、项目组织机构本项目的项目经理部人员配备:项目经理赵钢山高级工程师项目总工李梦麟高级工程师财务人员郭小营安全员权继军材料员范少华资料员李剑飞质量员翟鸿涛施工工长张海军项目经理部:对工程的进度、质量、造价、安全、文件、施工负全责。
技术组:编写符合工程实际的施工组织方案,编报工程进度的月进度采购文件,编写施工的作业文件和安全操作规程,对施工队进行安全、技术交底,设计变更等方面的布置和要求。
供应组:现场办公用品,施工机械及工/器具,按采购文件要求,供给施工用的材料、设备、含运输、验收、发放、库管等。
施工队:设队长一名,下设四个作业班组,其中电工班10人,安装班组20人,按照施工进度计划,遵照作业文件和安全操作规程,实施施工安装,每道工序严格按施工图、国家标准及规范进行。
安全组:人身和机械事故的防范措施、检查、产成品的保护、业主财产的保护。
质管组:参与材料设备的进场验收、报验工作,对施工安装质量跟踪检查、检验,安装工程的质量评定,管道试压程序的监视,参与单项工程的测试,联合调试阶段的配合等。
为确保本工程项目的工程质量和进度,公司在工程安装施工,调试等全过程中,严格按照项目“五员制”(即项目经理、技术负责人、施工长、质检员、安全员)的规定,由项目经理总负责,技术负责人、施工长、质检员、安全员职责明确,分工协作,按进度要求、高质量地完成好整个系统工程。
3、项目经理部主要人员职责项目总工职责:完成施工准备阶段的技术交底与质量要求、施工队段的技术把关、施工过程中技术问题的攻关、调试阶段的技术协调、整体调试工作。
安全员职责:协助项目经理部制定合理的安全生产制度,认真执行安全生产制度,负责施工中的安全监督检查,监督不安全因素的整改,对违反安全生产制度的行为进行处罚。
材料员岗位职责,按施工进度计划进行材料设备的采购、运输和保管等工作,管理材料的出入库工作。
资料员职责:负责项目实施各个阶段资料的收集、整理、归档工作,协助施工、采购人员进行工序、工程及材料设备报验工作,对本工程实施期间所发生的所有工程类交付文档制订了一套文档管理规则,并报业主,规则中涉及业主的条款,须经业主确认。
质量员职责:在施工的各个阶段进行质量检查,严把质量关,根据整体质量目标进行控制。
施工工长职责:全面负责本专业的施工进度、质量及安全文明生产,保证工期,满足现场管理要求,配合项目经理部进行管理工作,实现各个管理目标。
四、项目质量管理情况在工程实施过程中,从设计、工程实施、竣工、修补缺陷期和服务都严格按照IS09000标准进行施工、服务、管理的运作,责权明确,保证施工管理均衡有序。
为确保工程质量,实现创优目标,建立适合本项目的工程质量保证体系。
以制度规范质量管理行为,开工前编制科学的施工组织设计及可实施的质量计划、作业指导书作为质量保证的基础,施工中落实各种检查制度作为手段,形成全员管理质量的氛围。
1、施工准备阶段质量管理开工前组织施工人员认真熟悉设计图纸,参加建设单位组织的图纸技术交底和图纸会审,专业工长依据施工图纸编制准确的施工预算。
根据设计的要求,分专业的配备该项目施工所相关的国家施工验收规范,质量评定标准和施工标准图等有关设计文件。
依据质量计划,使专业工长明确该项目施工的关键过程和质量控制点,并向施工班组进行施工程序,施工方法,施工技术,质量要求等详细的技术交底。
配备合格的计量检测工具和仪器。
2、施工过程中的质量管理(1)工序质量控制工序质量是控制工程质量的关键,对每一个工序活动条件的质量(即施工操作者,材料机具设备,施工方法和施工环境)和工序活动效果的质量(即:符合质量验收评定标准程序),必须进行全过程有效控制。
施工人员应严格按照已编制审定后的质量计划,施工方案的技术要求施工,严格按照规范,标准,施工工艺要求施工,并认真做好施工记录。
各专业按相应的施工程序,对质量特征的技术参数进行监控。
(2)工序质量检验为了保证每一道工序达到质量合格要求,施工班组要严格按照自检、互检、交接检的“三检”原则进行,在上道工序经质量检验达到质量要求,方可向建设单位和监理提了检验。
项目部设备专职质量员,对质量控制进行专人控制,按分部分项目进行检查验收,对照设计规范,检验标准对每道工序进行质量把关,做出是否达到合格的判定。
在工序质量检验中,对已确定的关键过程和质量控制点,必须在质量合格的前提下向上级单位和现场监理进行报验,待上级单位和监理验收合格之后方可进入下道工序的施工。
对每道工序经过工程质量检验做出的质量等级的评定,其资料作为企业自检交工验收的凭据。
3、设备、材料质量管理(1)采购质量控制由自供(除甲供材料设备外)所有材料的采购应严格按设计文件的质量要求的品牌、型号、规格进行控制。
采购前应对供货商所提供的品牌、型号、规格、对产品合格证书,质量检验报告进行仔细校对,由项目经理、技术人员会同材料人员对产品使用性能、供应能力进行评价,并由上级单位和监理单位认可,确定合格的供货厂家。
已确定的合格供应厂家,在采购中任何人不得随意更换厂家,采购的材料必须是符合国家标准的一级品及以上等级,必须具备产品合格证书、质量保证书及产品使用证明书并经过监理及上级单位认可后方可使用。
编制材料采购计划,按设计和施工要求,必须明确材料设备的名称、型号、规格、材质、数量、技术参数要求,供货时间等,由工程技术负责人复查,项目经理批准。
(2)进货检验和试验材料进库前,由材料专职检验人员和仓库保管人员共同验证,核对材料的名称、型号、规格、数量、填写验收单、进行外观检查、检查是否有出厂合格证书和质量保证书等,检查合格后方可入库,并填写“材料入库记录”。
属于甲方供应材料、设备,应会同监理人员进行质量确认,如不符合质量要求,应及时通知甲方采购人员,请求及时解决。
需要试验的材料,按有关规定进行批量抽验。
设备的验收,应对其外观、包装以及设备随机文件和产品合格证进行验收,确认。
4、工程产品保护措施建筑工程的施工是比较复杂的,是各种专业空间交叉作业的过程。
在施工中相互之间发生对成品及半成品的丢失、损失甚至破坏是难以避免的,因此成品及半成品的保护也很重要。
我们项目部协助有关单位制定切实可行的成品及半成品保护措施,并从我做起,严格执行。
经常给工人宣讲成品及半成品保护的重要性,加强班组成品保护意识,并制定出相应的保护、奖惩制度。
要求工人“保护好自己的,不动别人的”,采取“谁施工谁保护、谁损坏谁负责”的措施,这一点必须严管重罚,对容易损坏的设备保护加盖,作临时封闭。
工程竣工交付前,由现场专职保卫人员做好产品保护,以免损坏和丢失。
通过对我合同段各个单项、分部及单位工程的质量评定汇总,单位工程合格率达100%,合同段工程质量自检评定得分95.9分,合同段质量等级为合格。
五、施工进度控制严格按照施工总体进度计划实施。
在保证施工质量的情况下,工期往前赶,按计划完成施工任务,按时交工。
1、劳动力保证措施打破工种界限,对工人全面培养,实现一专多能,减少窝工;均衡生产,减少高峰;积极建立劳务基地,解决临时用工;合理配置劳动力资源,统一管理,合理分配。
2、施工机械、工机具保证措施全理调度、统一安装、统筹兼顾、提高各项设备的利用率;加强管理,对施工机具实现专人管和丢失赔偿制度;制定小型工/机具及大型工/机具的供应计划和各阶段的使用计划表,提前准备,提前购置,不发生由于施工机具不够而造成的工期延误。
3、材料供应保证措施对于设备材料的供应统筹安排,提前制定材料供应计划,对工程各个阶段的材料供应计划完善,避免发生材料供应不上导致的工期延误。
六、施工安全与文明施工情况1、施工安全管理结合本工程实际,坚持“安全第一、预防为主”的方针,明确安全目标,成立以第一领导者为组长的各级安全管理组织,并配备各级专职安全检查人员,坚持安全交底、持证上岗制度,组织经常性的完全检查,创建安全标准工地建设,最终实现安全目标。
认真贯彻国家及当地政府、业主关于安全生产的法律、法规和规定。
