北园大街道路及环境建设工程施工方案
- 格式:doc
- 大小:3.44 MB
- 文档页数:245

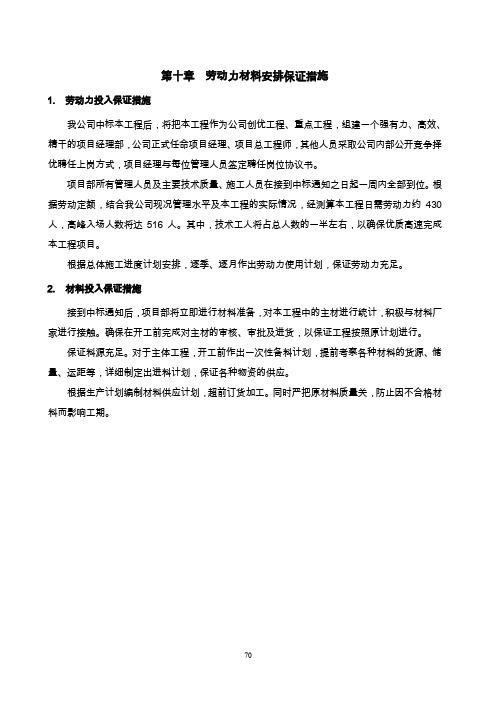

第十章劳动力材料安排保证措施
1.劳动力投入保证措施
我公司中标本工程后,将把本工程作为公司创优工程、重点工程,组建一个强有力、高效、精干的项目经理部,公司正式任命项目经理、项目总工程师,其他人员采取公司内部公开竞争择优聘任上岗方式,项目经理与每位管理人员签定聘任岗位协议书。
项目部所有管理人员及主要技术质量、施工人员在接到中标通知之日起一周内全部到位。
根据劳动定额,结合我公司现况管理水平及本工程的实际情况,经测算本工程日需劳动力约430人,高峰入场人数将达516人。
其中,技术工人将占总人数的一半左右,以确保优质高速完成本工程项目。
根据总体施工进度计划安排,逐季、逐月作出劳动力使用计划,保证劳动力充足。
2.材料投入保证措施
接到中标通知后,项目部将立即进行材料准备,对本工程中的主材进行统计,积极与材料厂家进行接触。
确保在开工前完成对主材的审核、审批及进货,以保证工程按照原计划进行。
保证料源充足。
对于主体工程,开工前作出一次性备料计划,提前考察各种材料的货源、储量、运距等,详细制定出进料计划,保证各种物资的供应。
根据生产计划编制材料供应计划,超前订货加工。
同时严把原材料质量关,防止因不合格材料而影响工期。
70。
北园大街快速路工程施工组织设计方案
北园大街快速路工程是指在北园大街加快行车速度并提高道路通行能力,确保道路安全,减少交通堵塞,保障市民的安全出行,提高城市的经济发展和社会进步。
因此,为了实现以上目标,必须制定一套完整的施工组织设计方案。
一、施工目标
1.完善北园大街快速路的路面、路基、交通信号灯等设施,确保路面平整,标志明显,交通信号灯正常工作。
2.加强交通指挥管理,确保整个施工期间的交通流畅,并减少对周围居民的影响。
3.施工期内,严格按照环保要求,控制噪声,减少灰尘等污染物向周围环境的扩散。
二、施工周期
整个工程计划在四个月内完成。
具体施工周期如下:
1.准备时间:5天。
2.清理拓浦河半干山坡上的杂草和非固定垃圾,打扫半干山坡和交通隔离带。
3.施工时间:100天。
4.拆除北园南街与塑料厂街路口原有的路灯杆以及交通灯柱,并对路面进行标记和凿除。
济南市北园大街过街天桥基坑降水、支护方案编制人:审核人:审批人:项目部二00六年九月四日一、编制依据依据工程设计图纸、现行规范、地质勘探报告以及现场实情编制而成。
二、编制原则适用、经济、安全、合理三、执行标准及规范总汇1. 《锚杆喷射混凝土支护技术规范》(GB50086-2001)。
2.《钢筋砼结构工程施工及验收规范》GB50204-92,3.《建筑安装工程安全技术规范》GBJ86-854.《建筑工程施工质量验收统一标准》GB50300-20015.《建筑地基基础工程施工质量验收规范》GB50202-2002四、大口径井点降水措施1、本工程位于济南市北园大街,场地现为城市道路,场地土为上部回填土,以下为粉质粘土,场地类别Ⅲ类, 施工时场地内平坦,地下水位埋深约为 2.6m,为保证降水效果,采用大口径井点降水。
根据施工规范、地质勘察报告及图纸设计,参考本地区数个类似工程的降水方案,根据规范要求,大口径井点应沿工程基坑周围离边坡上缘0.5-1.5m,呈环形布置,井点深入到滤水层6m,比所需降水的深度深6.45m。
大口径井点降水是在深基坑的周围埋置深于基地的井管,使地下水通过设置在井管内的潜水电泵将地下水抽出,使地下水位低于坑底。
本法具有排水量大,降水深,不受吸程限制,排水效果好等特点。
间距大,对平面布置的干扰小;可用于各种情况,不受土层限制,成孔用机械,较易于解决;井点制作、降水设备及操作工艺、维护均较简单,施工速度快。
2、施工准备2.1材料机械准备滤水井管、成孔钻机、潜水泵、吸水管、空压机、排水管、水泵控制自动系统、8~5mm豆石、木底座或混凝土底座、沥青、麻布等。
2.2施工准备2.2.1、首先要了解地质勘探资料、掌握地下土质和水位变化情况,特别是地下流砂情况,流砂层厚度,以便确定钻孔工艺和准备必要材料。
2.2.2、根据总的平面布置和所开挖地下工程的面积,确定正式管井和观测管井的数量、位置,排水管位置、流向,沉淀池位置以及与污水管道联接地点。
北园大街快速路工程施工组织设计方案一、前言为了推动城市发展,提高人民生活水平,体现城市现代化建设的新形象,加强城市基础设施建设,我公司将负责北园大街快速路工程的施工组织设计方案编制。
本设计方案将按照工程实际情况,根据政府要求和市场需求,合理规划施工过程,保证工程进度、质量,最大程度地保护环境,切实完成好北园大街快速路工程建设。
二、工程概况北园大街快速路工程位于XX市区,全长3公里,双向6车道。
主要包括桥梁、路堤、排水系统、照明系统、交通标志和信号系统等建设。
地势较平坦,无特殊地质和水文情况,但建设涉及到多个交叉口,同时与周边居民区、商业区、学校等建筑物相连接,具有一定的复杂性。
三、施工组织设计概述1.施工原则本工程施工组织设计遵循的施工原则是“以安全为前提,以质量为保障,以进度为目标,以节能减排为理念”,保证工程施工的可持续发展。
2.组织架构本工程采用总承包的方式进行,具体设立施工部门、物资供应部门、机械设备部门、安全保障部门、技术服务部门和质量检测部门等多个部门。
其中,施工部门主要包括项目经理、现场安全负责人、机电和土建施工工程师、结构工程师、设备安装工程师等。
各部门职责明确,相互协作,保证工程施工顺利进行。
3.施工方案本工程施工采用分期施工的方式完成。
第一阶段施工范围为北园大街快速路从东至西的 1.5公里,包括岛式交叉路口,拱形桥等。
第二阶段施工为北园大街快速路从西至东1.5公里,包括直角交叉路口,人行过街天桥等。
各个施工阶段之间需要有合理的缓冲时间,以保证施工效率和质量。
4.资源管理本工程将通过加强供应商和承包商的沟通,加强物资管理和机械设备管理,并保证施工队伍的稳定性和职业素质等多个方面来实现资源的高效利用,保证施工过程中的资源的有效率使用。
5.施工安全工程施工期间将严格按照安全管理要求开展各项作业,制定科学的安全计划,严格按照程序进行,以保证在施工过程中没有任何安全事故的发生。
6.环保要求本工程将严格遵守政府颁布的环保要求,投资建设污水处理厂,对建设中的垃圾、清淤渣、施工余料等进行收集处理,保证建设过程中的环境保护。
第一章工程说明一、工程概况北园大街位于济南市主城区北部,东起电建路,西至二环西路,全长约13公里,现为主城区内铁路以北地区唯一的一条全线贯通的东西向交通干道,也是济南市区一条重要的对外通道。
此次工程建设内容主要包括地面道路、高架桥梁、地面桥梁、地下管线及设施、快速公交、两侧环境六项内容。
地面道路西起二环西路东至电建路,全长13.02公里;高架桥梁西起济齐路西侧东至二环东路全福庄立交,全长11.55公里;地面桥梁包括二环西路至电建路之间的七座地面桥梁;地下管线范围与地面道路工程范围基本一致;快速公交西起黄岗路枢纽东至二环东路立交枢纽,全长10.2公里;环境建设西起二环西路东至电建路之间道路红线以外的环境整治与地块开发建设。
建设地面道路红线按宽60m控制,匝道落地、主要交叉口段按道路红线70m控制。
地面道路分为中央绿化分隔带,上下行机动车道,两侧绿化带,慢行一体车道。
本施工方案为第四标段,桩号为k3+872~k5+016,全长为1144m。
技术标准1、道路等级:高架道路为机动车快速道路地面设置快速公交系统地面道路为城市次主道。
2、设计车速:快速路主线设计车速60km/h,平行匝道设计车速40km/h,垂直匝道设计车速30km/h。
地面道路设计车速40km/h。
立交主线设计车速60km/h;立交匝道设计车速40km/h,条件受限时按30km/h控制。
设计荷载:高架快速路、上、下匝道设计荷载:城-b级立交主线及匝道设计荷载:城-b级地面桥梁设计荷载:城-a级地面道路设计轴载:bzz-100人群荷载:按城市桥梁设计荷载(cjj77-98)取用。
道路标准横断面组成为:6.5m中央分隔带+2×13.75m机动车道+2×3m绿化带+2×10m慢行一体,红线宽60m。
3、路面结构机动车道:沥青马蹄脂碎石混合料4cm,中粒式砼5cm,粗粒式砼6cm,水泥稳定碎石32cm,玻璃纤维土工格栅,碎石灰土25cm。

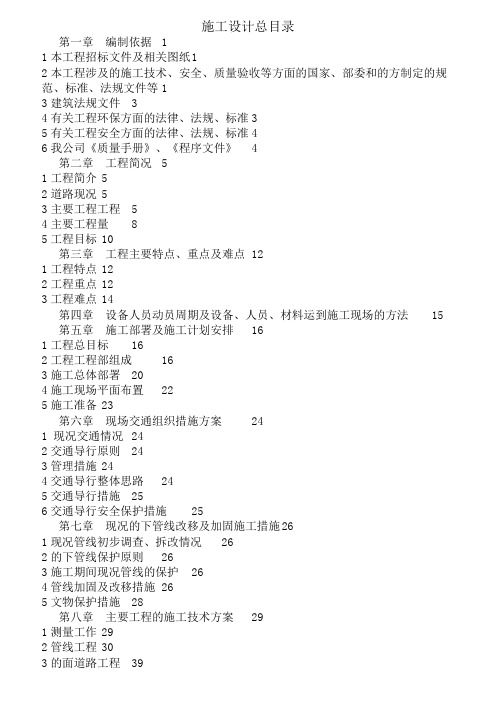

施工设计总目录第一章编制依据11本工程招标文件及相关图纸12本工程涉及的施工技术、安全、质量验收等方面的国家、部委和的方制定的规范、标准、法规文件等13建筑法规文件 34有关工程环保方面的法律、法规、标准35有关工程安全方面的法律、法规、标准46我公司《质量手册》、《程序文件》 4第二章工程简况51工程简介 52道路现况 53主要工程工程 54主要工程量85工程目标 10第三章工程主要特点、重点及难点 121工程特点 122工程重点 123工程难点 14第四章设备人员动员周期及设备、人员、材料运到施工现场的方法15第五章施工部署及施工计划安排161工程总目标162工程工程部组成163施工总体部署204施工现场平面布置225施工准备 23第六章现场交通组织措施方案241 现况交通情况242交通导行原则243管理措施 244交通导行整体思路245交通导行措施256交通导行安全保护措施25第七章现况的下管线改移及加固施工措施261现况管线初步调查、拆改情况262的下管线保护原则263施工期间现况管线的保护264管线加固及改移措施 265文物保护措施28第八章主要工程的施工技术方案291测量工作 292管线工程 303的面道路工程394窑头大沟桥施工475高架桥工程51第九章新工艺、新技术、新材料的应用661从混凝土的原材料和配合比、施工工艺、混凝土成型和养护方法提高混凝土耐久性 662 TKG孔道灌浆剂的应用减少预应力损失,延长桥梁使用寿命683高强度混凝土垫块的应用提高混凝土的质量68第十章劳动力材料安排保证措施701劳动力投入保证措施 702材料投入保证措施70第十一章工程质量保证体系及管理措施711本工程质量目标712建立行之有效的工程经理部质量保证体系723为确保工程质量所采取的措施724单项工程质量控制要点835隐蔽工程的质量保证措施85第十二章工期保证措施 871施工主要控制工期872施工组织管理措施873施工过程工期管理措施87第十三章安全生产体系及措施911本工程职业健康、安全目标912工程部有关人员安全岗位责任制933职业健康安全基础工作964安全生产措施975施工人员职业健康安全保证措施1016消防、保卫管理措施 1037突发安全事故预防及处理措施104第十四章文明施工、环境保护措施 1071文明施工与环境保护指导思想1072文明施工与环境保护目标1073建立工程经理部文明施工、环境保护管理体系1074现场文明施工措施1075现场环保施工措施109第十五章冬雨季施工措施1141冬期施工措施1142雨期施工措施118第十六章成品保护措施 1211成品保护 1212成品保护目标1213成品保护的措施1214成品保护状况检查122附件:附1:工程经理部组织机构图123附2:工程经理部质量保证体系框图124附3:工程经理部职业健康安全管理体系框图125附4:工程经理部文明施工、环境管理体系框图126 附5:承台模板支搭示意图127附6:墩柱模板支搭图 128附7:高架桥箱梁模板及支架支搭图129附8:工艺框图雨水管道施工工艺流程图130路基填筑施工工艺流程图131路床施工工艺流程图132水泥稳定碎石基层施工工艺流程图 133沥青混凝土实验检测工艺流程图134沥青混凝土面层施工工艺流程图135冲击钻钻孔灌注桩施工工艺流程图 136桥台施工工艺流程图137墩柱施工工艺流程图138现浇后张预应力箱梁施工工艺流程图139桥面混凝土铺装层施工工艺流程图 140附9 分项工程进度率计划斜率图)141附10 工程管理曲线142附11 分项工程生产率和施工周期表143附图表:表1 拟投入的主要施工机械设备表144表2 拟投入的材料实验仪器和质检设备表147表3 劳动力计划表148表4 计划开、竣工日期和施工进度网络图149表5 施工总平面图152表6 临时占的计划表153表7 现场用水、用电量需求计划表154第一章编制依据编制依据根据工程实际情况,我工程部在原投标施工设计的基础上编制了本可行施工设计。
第一章编制依据及编制原则一、编制依据、济南市北园大街道路及环境建设工程招标文件、标前会议及答疑文件。
、施工现场勘查资料。
、根据工程实际情况和特点,合理安排施工方案与施工顺序。
、有针对性的制定切实可行的施工方案,采用新技术、新材料、新工艺、新设备。
、坚持质量体系在工程管理中的持续运行,确保实现工程质量目标。
、根据本工程的具体特点,按工序合理采用平行流水作业、交叉作业,尽量做到均衡施工,运用网络计划技术及节点分割方法控制施工进度,保证施工工期。
三、指导思想、指导原则坚持“以人为本”的原则,“心想一方百姓、情系泉城建设”的宗旨指导施工组织设计的编制。
()机械设备配备根据工程施工的需要配备充足的先进的机械设备和运转工人,使投入的机械设备性能先进、功能匹配,充分发挥机械设备的生产能力。
()施工工艺选择根据本工程的特点,采用先进成熟的施工工艺,同时采用合理的、切实可行的新工艺,道路施工采用样板路方法,在整个施工过程中采用试验先行的方式。
()质量控制严格按照质量标准体系进行质量程序控制,对施工现场实施全过程的动态管理和严密监控,严格执行三检制度,实行质量一票否决权;环境及职业健康安全控制:严格按照环境体系及安全体系进行控制,确保实现环地下管线及设施、快速公交、两侧环境建设六项内容。
地面道路西起二环西路东至电建路,全长13.02km;高架桥梁西起济齐路西侧东至二环东路全福庄立交,全长11.55km;地面桥梁包括二环西路至电建路之间的七座地面桥;地下管线范围与地面道路工程范围基本一致;快速公交西起黄岗路枢纽东至二环东路立交枢纽,全长10.2km;环境建设西起二环西路东至电建路之间道路红线以外的环境整治与地块开发建设(施工单位不作地块开发建设)。
全线道路红线按60m进行控制,匝道落地、主要交叉口段按道路红线70m控制。
二、四标段工程概况本标段为第四标段,桩号为,全长1.144km。
主要工程内容为地面道路、高架路、西工商河地面桥梁、地下管线及设施、快速公交、两侧环境建设等。
北侧道路施工方案道路建设是城市规划和基础设施建设中至关重要的一环。
北侧道路作为城市交通网络中的重要组成部分,承担着连接城市各个区域的功能。
为了满足城市交通发展的需求,提高行车安全性和通行效率,对北侧道路进行科学规划和合理施工显得尤为重要。
一、前期准备工作在进行北侧道路施工前,需要进行细致的前期准备工作。
包括但不限于对道路现状进行勘察、设计道路改建方案、确定施工范围、进行环境影响评估等工作。
二、施工方案1. 施工时间安排北侧道路施工应在保证交通通行的前提下进行,避免对交通造成过大影响。
因此,可以选择在夜间或交通疏导较为方便的时间段进行施工,减少对行车的影响。
### 2. 施工工艺选择在具体的施工过程中,应选择合适的施工工艺。
对于边坡、排水设施等进行维护或改建时,应选择合适的材料和工艺,以确保施工质量。
### 3. 交通疏导措施在施工期间,需要采取有效的交通疏导措施,保障交通的顺畅。
可以设置施工警示标识、临时交通标志,指示行车方向,确保施工期间交通秩序。
三、施工质量控制1. 监督检查在道路施工过程中,应进行监督检查,确保施工按照设计方案进行。
定期对施工质量进行抽检,对发现的问题及时整改,以确保施工质量。
### 2. 施工安全在施工过程中,施工单位应加强安全管理,做好施工人员的安全培训,确保施工期间的安全生产。
四、施工结束后1. 清理整理施工结束后,要及时清理施工现场,恢复道路原状,保障施工区域的整洁和美观。
### 2. 完工验收施工结束后,应进行完工验收。
对施工质量进行综合评估,确保工程达到设计要求,解决存在的问题,完善相关记录资料。
五、总结北侧道路施工方案的制定和实施,需要全面考虑施工期间的交通疏导、施工质量控制、安全生产等方面的问题,以确保施工顺利进行,道路改建质量达到预期效果。
只有深入挖掘问题、制定科学合理的施工方案,并加强监管,才能确保道路建设质量和规划的实施效果。
以上是针对北侧道路施工方案的一些建议和措施,希望能对相关工程建设有所帮助。
北段改建工程实施方案一、项目概述本项目旨在对北段进行改建,提升道路的通行能力和交通安全性。
具体工程内容包括道路拓宽、交通信号灯安装、设施维修等。
工程总面积约为xxxx平方米,预计施工周期为x个月。
二、施工流程1. 前期准备阶段(1)组织项目团队,明确各岗位职责和任务分工。
(2)进行现场勘察和地质探测,了解地质条件和道路现状。
(3)制定施工计划,包括资源调配、工期安排等。
(4)开展前期宣传工作,向周边居民和单位介绍工程内容、施工期限等。
2. 拓宽道路(1)清理道路两侧的建筑物和设施,确保施工的顺利进行。
(2)进行地基处理,在需要拓宽的区域进行挖土填埋、压实等工作。
(3)进行路面修复,采用优质材料进行铺设,确保道路平整和耐久。
3. 交通信号灯安装(1)确定信号灯的位置和数量,保证交通流畅和安全。
(2)安装信号灯设备,并连接电源,进行调试和测试。
(3)设置交通指示标志,配合信号灯指示交通流向。
4. 设施维修(1)检查并修复道路护栏、交通标志牌等设施,确保其完好并符合标准。
(2)修复和更换破损的人行道,提供便利和安全的行人通道。
(3)进行道路照明设备的维修和更换,确保夜间交通安全。
5. 清理和收尾工作(1)清理施工现场,保持周围环境的整洁。
(2)进行工程验收,确保改建工程符合设计和规范要求。
(3)编制相关文件和报告,做好项目的总结和归档工作。
三、项目风险和对策1. 施工期间可能造成交通拥堵和行车不便的问题。
对策:加强施工交通组织和引导,提前通知道路用户,合理规划交通流动,减少对道路使用者的影响。
2. 地质问题可能影响施工进度。
对策:在前期进行充分的勘察和地质探测工作,合理安排施工方式和工期。
3. 施工队伍管理不到位可能导致施工质量低下。
对策:加强施工队伍的培训和管理,建立质量监督机制,确保施工质量。
4. 项目资金不足可能影响施工进度和质量。
对策:合理编制预算和计划,加强财务管理,确保项目资金的充足和正确使用。
园路及广场、人行道铺装施工方案一、园路主要施工方案(一)、准备工作1.施工现场准备1.1、用挖掘机在现场挖排水沟,确保施工现场内无积水,水流向低洼地集中排放;1.2、复核和引测建设方提供的永久性坐标及高程控制点,测设施工现场控制网,布置控制桩,复核无误后用混凝土加以固定保护,并插入旗帜明示,以免破坏。
1.3、按照提供的施工图纸计算工程量和材料分析,根据计算结果有计划地组织机械设备和材料进场,堆放于指定地点;1.4、施工用电设置总配电箱、埋设线杆架空、设总配电箱、二级配电箱,分部采用三相五线制、照明用电为单相三线制,除了工作零线外,增加一根重复接地线。
所有的配电箱均使用标准电表箱。
2、建筑材料准备2.1、根据图纸设计要求提供小样经业主、设计方确认后方可进行采购;2.2、本工程所用的大部分材料均从我公司稳定的供应商中选购或业主指定的产地购买,所有材料在进场前制定出详细的材料采购计划。
3、劳动力组织计划的准备3.1、按照即定的现场管理组织机构配足管理人员,同时制定管理制度。
3.2、进场施工人员必须进行入场教育,包括我公司及项目部管理制度的学习,安全知识教育,基本施工规程的学习等。
4、技术准备4.1、熟悉、会审施工图纸,积极与设计院联络,力求将图纸中的问题解决在施工之前;4.2、编制和审定施工方案及施工图预算,为工程开工提供准备;4.3、提出机械、构件加工、材料和外委托加工计划,力求保证工期进度的需要;4.4、根据设计要求和业主需要,绘制施工大样图;4.5、根据预算提出的劳动力计划,做到组织落实,保证施工要求。
(二)、组织流水施工的原则及施工工序进入施工现场以后,分三个施工面同时组织施工。
有施工条件的分项工程从每个工作面两端同时施工以满足工期要求。
土方开挖(清平)换填大渣碾压夯实级配碎石道牙安装沟槽开挖沟槽垫层排水沟砌筑C20素砼层彩色胶粘石透水混凝土面层(三)、园路施工的主要方法1、工程施工前,对原土地坪组织测量并与设计标高比较,根据现场实际情况尚需要回填土,看土质情况合适尽量不考虑土方外运而就地回填消化。
