基坑马道施工组织设计--正文
- 格式:doc
- 大小:84.00 KB
- 文档页数:9
. .目录一、编制依据 (2)二、工程概况 (2)三、施工部署 (2)3.1总体思路 (2)3.2工期安排 (2)四、施工准备 (3)五、主要技术施工方法 (4)5.1马道形式 (4)5.2马道坡度要求及防滑措施 (4)5.3平面布置及细部构造详图 (4)六、技术质量要求 (4)6.1材料要求 (4)6.2构造要求 (5)6.3搭设要求: (6)6.4验收和保养验收程序 (8)第七章安全文明施工 (9)7.1安全施工措施 (9)7.2安全使用措施 (9)7.3安全管理措施 (10)7.4文明施工要求 (10)一、编制依据1、规规程1)建筑施工扣件式钢管脚手架安全技术规(JGJ130-2011)2) 建筑施工高处作业安全技术规(JGJ80-91)3) 钢管脚手架、模板支架安全选用技术规(DB11/T583-2008)4) 市建筑工程施工安全操作规程(DBJ01-62-2002)5) 建筑结构荷载规(GB50009-2012)2、施组及前期方案1)武警边防部队机关经济适用房施工组织设计。
2)基坑支护方案、土方开挖方案。
3、企业标准1)城建远东建设投资集团《施工现场标准化管理手册》。
二、工程概况本工程为武警边防部队机关经济适用住房项目,位于市区青年路南口,北临黄杉木店中街,南临二道沟,东临甘露园中街,西临青年路,总用地规模31796平米,其中建筑用地12457平米,地块基本呈多边形,地势平坦,南北长约84m,东西最长处188m。
本工程综合地下室及6栋地上建筑构成,建筑面积为69331平米。
三、施工部署3.1总体思路本工程基坑深度约17m,属深基坑工程,基坑长127.23m,宽73.86m,基础结构设计混凝土施工约25000m3,钢筋4200t,基础工程计划工期4个月,深基坑施工工程量大,时间长。
且跨越冬雨季施工。
根据目前基坑开挖情况,在1#与5#之间,地下室A轴南侧设1#马道,2#楼西北角位置设2#基坑施工人行马道,采用钢管脚手架搭设。

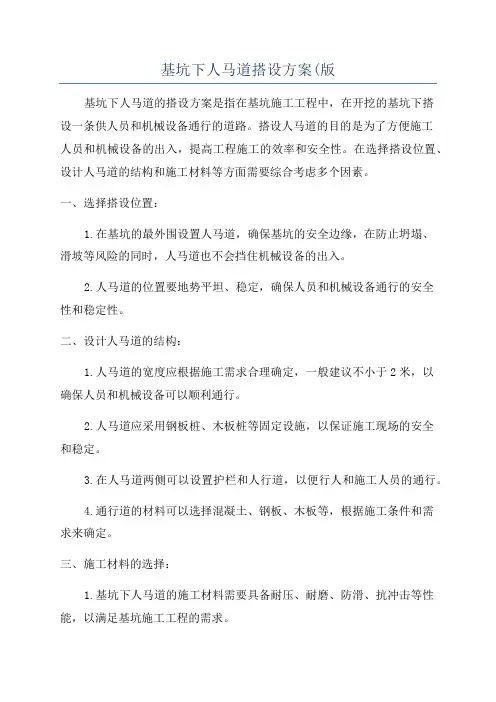

基坑下人马道搭设方案(版基坑下人马道的搭设方案是指在基坑施工工程中,在开挖的基坑下搭设一条供人员和机械设备通行的道路。
搭设人马道的目的是为了方便施工人员和机械设备的出入,提高工程施工的效率和安全性。
在选择搭设位置、设计人马道的结构和施工材料等方面需要综合考虑多个因素。
一、选择搭设位置:1.在基坑的最外围设置人马道,确保基坑的安全边缘,在防止坍塌、滑坡等风险的同时,人马道也不会挡住机械设备的出入。
2.人马道的位置要地势平坦、稳定,确保人员和机械设备通行的安全性和稳定性。
二、设计人马道的结构:1.人马道的宽度应根据施工需求合理确定,一般建议不小于2米,以确保人员和机械设备可以顺利通行。
2.人马道应采用钢板桩、木板桩等固定设施,以保证施工现场的安全和稳定。
3.在人马道两侧可以设置护栏和人行道,以便行人和施工人员的通行。
4.通行道的材料可以选择混凝土、钢板、木板等,根据施工条件和需求来确定。
三、施工材料的选择:1.基坑下人马道的施工材料需要具备耐压、耐磨、防滑、抗冲击等性能,以满足基坑施工工程的需求。
2.在选择材料时,要考虑其耐候性、耐腐蚀性等因素,以保证人马道的使用寿命和安全性。
3.人马道的施工材料可以选择优质混凝土、钢材等,具体选择要根据实际情况来确定。
四、人马道的搭设程序:1.清理基坑底部杂物,确保人马道的顺利施工。
2.施工前进行基坑的平整和整理,确保人马道的平整度和平顺度。
3.设置壁挡、护栏等设施,保证人员和机械设备的安全。
4.进行混凝土浇筑或者安装钢板、木板等,搭设人马道。
五、人马道的使用和维护:1.人马道使用过程中要注意保持道路的干净整洁,及时清理杂物和积水。
2.人马道的使用过程中要注意平稳通行,避免超载和超速等不安全行为。
3.定期检查人马道的安全情况,及时维修和加固。
4.基坑施工完成后,需拆除人马道,恢复原状。
总之,搭设基坑下人马道是基坑施工工程中必不可少的一项工作,也是保证施工工作的顺利进行和施工人员安全的重要措施。
深基坑马道搭设施工方案及安全保证措施(实用)一、概述深基坑工程是指在狭小的场地内用开挖工法将土壤逐步抛排至地面并支护侧壁,形成封闭空间,然后再进行所需的地下施工工程。
而深基坑马道则是在深基坑工程过程中搭设的用于方便人员和设备进出的通道。
本文将介绍深基坑马道搭设的施工方案以及相关的安全保证措施。
二、搭设施工方案1. 设计方案深基坑马道的设计应符合相关国家规范和标准,确保承重能力和稳定性。
根据基坑的深度和周边环境条件设计合理的通道宽度和高度,考虑人员和设备的进出便捷性。
2. 材料选用搭设深基坑马道的材料应具有较高的承载能力和防滑性能,常用的材料包括钢结构、混凝土结构等。
进行合理的材料选用,确保通道的使用安全性。
3. 施工流程(1)清理基坑底部,保持平整并清除杂物;(2)安放马道支撑框架,并进行调整,确保水平和垂直度;(3)安装马道板材,注意连接牢固性和平整度;(4)进行通道的初步验收,完善未达标部分;(5)加固和固定通道结构,确保稳定性。
三、安全保证措施1. 安全标识在深基坑马道附近设置明显的安全标识,包括通道承重限制、进出口标识、应急通道标识等,提醒施工人员和过往行人注意安全。
2. 通风与照明深基坑马道内部应有足够的通风和照明设施,确保空气流通畅通和工作区域的明亮度,避免事故发生。
3. 安全设施在深基坑马道两侧设置可靠的护栏和扶手,防止人员意外坠落。
同时应设置消防器材和应急避险通道,保障施工人员的安全。
4. 检查与维护定期对深基坑马道进行全面检查和维护,发现问题及时修复,确保通道结构的稳定性和安全性。
四、结语深基坑马道的搭设需要严格按照设计方案进行施工,并采取相应的安全保证措施,确保人员和设备的安全进出。
只有在严格遵守相关规范和标准的前提下,才能有效保障施工过程的安全性和顺利性。

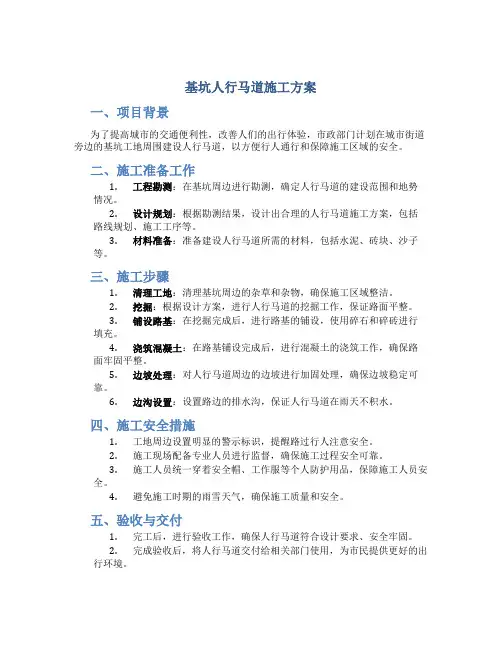

基坑人行马道施工方案一、项目背景为了提高城市的交通便利性,改善人们的出行体验,市政部门计划在城市街道旁边的基坑工地周围建设人行马道,以方便行人通行和保障施工区域的安全。
二、施工准备工作1.工程勘测:在基坑周边进行勘测,确定人行马道的建设范围和地势情况。
2.设计规划:根据勘测结果,设计出合理的人行马道施工方案,包括路线规划、施工工序等。
3.材料准备:准备建设人行马道所需的材料,包括水泥、砖块、沙子等。
三、施工步骤1.清理工地:清理基坑周边的杂草和杂物,确保施工区域整洁。
2.挖掘:根据设计方案,进行人行马道的挖掘工作,保证路面平整。
3.铺设路基:在挖掘完成后,进行路基的铺设,使用碎石和碎砖进行填充。
4.浇筑混凝土:在路基铺设完成后,进行混凝土的浇筑工作,确保路面牢固平整。
5.边坡处理:对人行马道周边的边坡进行加固处理,确保边坡稳定可靠。
6.边沟设置:设置路边的排水沟,保证人行马道在雨天不积水。
四、施工安全措施1.工地周边设置明显的警示标识,提醒路过行人注意安全。
2.施工现场配备专业人员进行监督,确保施工过程安全可靠。
3.施工人员统一穿着安全帽、工作服等个人防护用品,保障施工人员安全。
4.避免施工时期的雨雪天气,确保施工质量和安全。
五、验收与交付1.完工后,进行验收工作,确保人行马道符合设计要求、安全牢固。
2.完成验收后,将人行马道交付给相关部门使用,为市民提供更好的出行环境。
六、总结通过以上建设的基坑人行马道施工方案,不仅提升了城市的交通便利性,还为市民提供了更为安全和舒适的出行环境。
在今后的城市建设中,将会继续秉承这种施工方案,为市民打造更美好的城市生活。

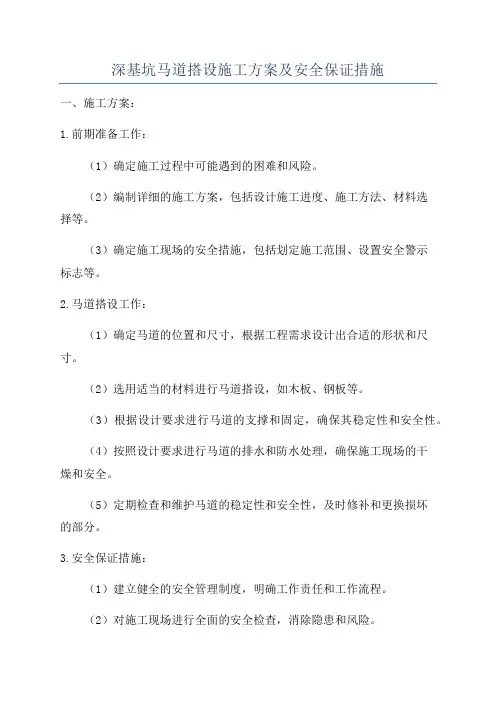

深基坑马道搭设施工方案及安全保证措施一、施工方案:1.前期准备工作:(1)确定施工过程中可能遇到的困难和风险。
(2)编制详细的施工方案,包括设计施工进度、施工方法、材料选择等。
(3)确定施工现场的安全措施,包括划定施工范围、设置安全警示标志等。
2.马道搭设工作:(1)确定马道的位置和尺寸,根据工程需求设计出合适的形状和尺寸。
(2)选用适当的材料进行马道搭设,如木板、钢板等。
(3)根据设计要求进行马道的支撑和固定,确保其稳定性和安全性。
(4)按照设计要求进行马道的排水和防水处理,确保施工现场的干燥和安全。
(5)定期检查和维护马道的稳定性和安全性,及时修补和更换损坏的部分。
3.安全保证措施:(1)建立健全的安全管理制度,明确工作责任和工作流程。
(2)对施工现场进行全面的安全检查,消除隐患和风险。
(3)安排专业人员进行马道搭设和维护,确保施工质量和安全性。
(4)加强安全培训,提高工人的安全意识和技能水平。
(5)实施严格的施工现场管理,包括设置安全警示标志、维持施工秩序、防止乱堆杂物等。
(6)配备适当的安全设备和工具,如安全帽、防护手套、安全绳等。
(7)定期开展安全检查和隐患排查,及时消除安全隐患。
(8)建立健全的应急救援机制,对事故进行及时处理和处置。
(9)根据实际情况调整安全措施,保证施工过程中的安全性。
二、安全保证措施详解:1.前期准备工作:(1)确定施工过程中可能遇到的困难和风险:在设计施工方案之前,必须对施工过程中可能遇到的困难和风险进行全面的分析和评估,包括地质条件、气候条件、设备条件等。
(2)编制详细的施工方案:在确定施工过程中可能遇到的困难和风险后,需要编制详细的施工方案,明确施工进度、施工方法、材料选择等。
(3)确定施工现场的安全措施:在施工现场进行施工前,需要划定施工范围、设置安全警示标志等,确保施工现场的安全。
2.马道搭设工作:(1)确定马道的位置和尺寸:根据工程需求确定马道的位置和尺寸,经过专业设计并进行验收,确保马道满足施工要求。

第1篇一、项目背景随着我国城市化进程的加快,道路建设逐渐成为城市基础设施的重要组成部分。
马道作为道路系统的一部分,承担着重要的交通功能。
然而,由于长时间的使用和自然因素的影响,部分马道出现了不同程度的损坏,影响了道路的通行安全和美观。
为保障道路的顺畅通行,提高道路品质,特制定本维修马道施工方案。
二、施工范围及内容1. 施工范围:本次维修马道施工范围为XX路段,全长XX米。
2. 施工内容:(1)路面修复:对损坏的路面进行修复,包括路面裂缝、坑洞、沉降等。
(2)排水系统改造:对排水系统进行改造,确保排水畅通。
(3)路面标志、标线刷新:对路面标志、标线进行刷新,提高道路识别度。
(4)绿化带修复:对绿化带进行修复,恢复绿化景观。
三、施工组织及人员安排1. 施工组织:(1)成立项目组,负责施工的组织、协调、监督等工作。
(2)制定详细的施工计划,明确施工进度、质量、安全等要求。
(3)建立健全施工管理制度,确保施工过程规范有序。
2. 人员安排:(1)项目经理:负责整个项目的组织、协调、监督等工作。
(2)技术负责人:负责施工技术指导、质量控制等工作。
(3)施工人员:负责路面修复、排水系统改造、路面标志、标线刷新、绿化带修复等具体施工工作。
四、施工工艺及材料1. 施工工艺:(1)路面修复:采用沥青混凝土修补技术,对损坏的路面进行修补。
(2)排水系统改造:采用C20混凝土结构,对排水管道进行更换、修复。
(3)路面标志、标线刷新:采用专用涂料进行刷新,确保标志、标线清晰可见。
(4)绿化带修复:采用移植、补种等方法,恢复绿化景观。
2. 施工材料:(1)路面修复:沥青混凝土、沥青混合料、沥青路面材料等。
(2)排水系统改造:C20混凝土、排水管道、钢筋等。
(3)路面标志、标线刷新:专用涂料、标志、标线材料等。
(4)绿化带修复:绿化苗木、绿化材料等。
五、施工进度安排1. 施工准备阶段:5天(1)编制施工方案、施工图纸。
(2)组织人员、设备进场。
基坑下人马道搭设方案(最新版一、概述二、设计原则1.安全性原则:基坑下人马道的搭设必须符合国家相关建筑、安全规范,保证施工人员和物资的安全。
2.稳固性原则:基坑下人马道的搭设必须稳固可靠,能够承受人员和物资的重量。
3.便利性原则:基坑下人马道的搭设应方便施工人员和物资的进出和运输,提高施工效率。
三、方案内容1.基坑下人马道位置的确定:根据基坑施工的实际情况和需求,确定基坑下人马道的位置。
一般来说,基坑下人马道应设在基坑周边地面平坦、坚实的位置,并考虑到施工交通的便利性和人员安全。
2.材料选择:3.结构设计:4.施工方法:a.基坑下人马道的搭设应在基坑施工前进行,通过现场测量和勘探,确定搭设位置和尺寸。
b.根据设计方案和基坑尺寸,制定详细的搭设方案和施工计划。
c.在基坑外围挖掘出适当的坑槽,将人马道的支撑结构安放其中,确保稳固性。
d.根据设计要求铺设人马道的板材,并进行固定和加固处理。
e.搭设完成后,进行验收和检查,确保结构的安全性和稳固性。
5.维护和管理:a.在基坑施工期间,定期巡检基坑下人马道的使用状况,及时发现并处理问题。
b.对基坑下人马道进行常规维护,保持道路表面的平整和防滑性。
c.加强基坑下人马道的清洁工作,防止杂物和积水对通道的影响。
d.对基坑下人马道进行定期检修和维护,确保通道的稳定和功能完好。
四、安全措施在进行基坑下人马道搭设时,必须做好以下安全措施:1.根据现场情况,制定详细的安全施工计划和措施,确保施工过程中人员安全。
2.在基坑下人马道周围设置明显的安全标志和警示牌,提醒行人和车辆注意安全。
3.施工人员必须佩戴安全帽、安全鞋等个人防护装备,严禁酒后作业和违章操作。
4.设立专人负责基坑下人马道的管理和安全监控,及时处理和解决安全问题。
综上所述,基坑下人马道的搭设需要根据实际情况和需求进行设计和规划,确保安全、稳固和便利性。
在施工过程中,必须严格按照相关安全规范进行操作,并加强维护和管理工作,保证施工人员和物资的安全和顺利进出。

目录一、编制依据 (1)二、工程概况 (1)三、马道的定位 (1)四、施工准备 (2)4.1、人员准备 (2)4.2、材料准备 (2)五、马道搭设 (3)六、马道的验收与拆除 (5)七、附图 (6)一、编制依据1.1、《市建筑工程施工安全操作规程》(DBJ01-62-2016);1.2、《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2011);1.3、《建筑施工高处作业安全技术规》(JGJ80-2011);二、工程概况本工程位于市经济技术开发区路东区A18C-1地块,办公楼场地周边道路畅通,交通较为便利,保证现场材料、人员的出入较为方便;拟建场地北临科创四路,西临经海四路,南临科创五路,东临经海路。
总建筑面积:72829.8m2,其中地上42096.8m2,地下30733m2;地下三层,地上十四层。
地基:主楼为CFG复合地基、裙房或纯地下室部分为天然地基;基础:平板式钢筋砼筏板+柱墩基础;主体:框架+剪力墙,本工程建设单位为亦庄盛元投资开发,总承包单位为城建远东建设投资集团,监理单位为伟泽工程项目管理。
三、马道的定位由于T8商务综合楼等7项工程,地下三层,基础底标高-14.3米左右,为方便人员进入施工区域及疏散条件,本工程拟定搭设两个人行马道,根据施工图纸细化,马道搭设位置拟定于3#及4#汽车坡道处。
3#坡道为1#马道,4#坡道为2号马道。
马道长6m,宽3m。
具体位置详见下图。
4.1.1、架子工必须熟悉架子知识及技能,并持证上岗。
凡患有高血压、心脏病、癫痫病、晕高或视力不够等不得从事脚手架搭设。
4.1.2、所有架子工必须服从领导安排,工作中应集中精神,严禁打闹、吸烟、玩笑,休息时应下架子,更不能酒后作业。
4.1.3、所有架子工不能疲劳作业。
提升架子,尽量安排在白天,以免夜间灯光不足,发生危险。
五级风以上及下雨、浓雾、下雪等天气停止操作。
外挂架上不准长时间堆放物料,不得任意乱置物品或向下丢弃、传递物件,禁止抛掷。

目录一、编制依据 (2)二、工程概况 (2)三、搭设方案 (2)3.1、通道的构造 (2)3.2、通道平台脚手板构造 (3)3.3、安全防护 (3)四、操作顺序 (3)4.1、安装底座 (3)4.2、立杆搭设 (3)4.3、扣件的安装 (3)4.4、水平杆安装 (3)4.5、连墙件设置及平台板铺设 (4)4.6、剪刀撑的安装 (4)4.7、立面防护 (4)五、质量要求及检查验收 (4)六、安全管理 (5)七、马道的拆除 (5)八、现场文明及环境管理 (5)附件:基坑下人马道图 (5)基坑下人马道搭设方案一、编制依据1.1、本工程深基坑支护施工图及结构施工图1.2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20111.3、建筑施工高处作业安全技术规范(JGJ80-2011)二、工程概况工程名称:金领假日公寓(B106-0051地块)施工总承包工程工程地点:深圳市福田区福田南路与滨河大道交汇处建设单位:深圳市皇城地产有限公司监理单位:深圳市物业工程建设监理有限公司施工单位:中国建筑第四工程局有限公司项目位于深圳市福田区福田南路与滨河大道交汇处,基坑深度约18米。
因基坑土方开挖已进入坡道退挖阶段,为方便人员上下基坑,需搭设钢管马道,特编制此方案用于马道搭设的作业指导书。
三、搭设方案为便于施工人员上下通行,本工程设置一处临时通道,其临时通道的平面位置,基础底板施工前,在东南侧31~33轴间搭设一条临时施工用马道。
本工程采用之字形马道,主要用于施工人员上下基坑通行。
马道搭设采用临时型马道,马道立杆采用单立杆,立杆纵距1200mm,排距1350mm, 步距1500mm,扫地杆距地面200mm,水平杆可根据脚手板位置适当调整。
马道的斜段两侧及平台外侧设200mm高的挡脚板和1200mm高的防护栏杆,立面防护采用外挂密目安全网;具体搭设详见附图。
临时通道采用的结构形式—塔式脚手架,之字形通道。
根据《建筑施工扣件式钢管脚手架安全技术规范》JGJ130—2011的规定。

一、编制依据1. 《建筑工程安全生产管理条例》2. 《建筑工程质量验收统一标准》3. 《建筑工程基坑支护技术规范》4. 《建筑安全施工规范》5. 《基坑工程安全监测技术规范》二、工程概况1. 工程名称:XX项目基坑工程2. 工程地点:XX市XX区XX街道3. 工程规模:总建筑面积约XX万平方米,其中地下建筑面积约XX万平方米4. 工程类型:住宅、商业、办公楼等综合性建筑5. 基坑深度:约XX米三、基坑马道设计原则1. 确保施工人员安全、便捷地通行2. 适应不同施工阶段的需求3. 结构稳定、便于维护4. 材料经济、环保四、基坑马道施工方案1. 施工准备(1)人员准备:组织施工队伍,进行安全教育和培训,确保施工人员具备相关技能。
(2)材料准备:准备符合要求的马道材料,如钢管、扣件、模板等。
(3)设备准备:准备吊车、切割机、焊接机等施工设备。
2. 施工方法(1)基坑马道设计:根据基坑深度、宽度及施工需求,设计合理的马道尺寸、坡度和间距。
(2)马道搭设①根据设计图纸,确定马道位置,将钢管和扣件进行组装。
②在基坑边缘搭设防护栏杆,确保施工人员安全。
③将组装好的马道架设到指定位置,确保马道水平、稳定。
④在马道表面铺设模板,并绑扎钢筋,浇筑混凝土。
(3)马道验收①检查马道结构是否稳定,无变形、裂缝等现象。
②检查马道表面平整度,确保满足施工需求。
③检查防护栏杆是否牢固,无松动、损坏等情况。
3. 施工注意事项(1)施工过程中,确保施工人员佩戴安全帽、安全带等防护用品。
(2)施工区域设置警示标志,防止非施工人员进入。
(3)定期检查马道结构,发现问题及时整改。
五、安全保证措施1. 施工人员必须经过安全教育和培训,具备一定的安全意识和操作技能。
2. 施工现场设置安全警示标志,明确安全操作规程。
3. 施工过程中,严格执行各项安全操作规程,确保施工人员安全。
4. 定期对施工现场进行安全检查,及时发现并消除安全隐患。
六、应急响应1. 建立应急救援组织,明确各级应急救援人员的职责。

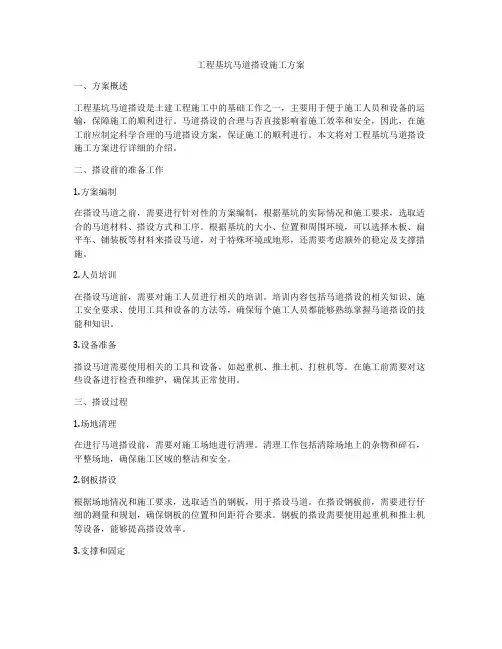

工程基坑马道搭设施工方案一、方案概述工程基坑马道搭设是土建工程施工中的基础工作之一,主要用于便于施工人员和设备的运输,保障施工的顺利进行。
马道搭设的合理与否直接影响着施工效率和安全,因此,在施工前应制定科学合理的马道搭设方案,保证施工的顺利进行。
本文将对工程基坑马道搭设施工方案进行详细的介绍。
二、搭设前的准备工作1.方案编制在搭设马道之前,需要进行针对性的方案编制,根据基坑的实际情况和施工要求,选取适合的马道材料、搭设方式和工序。
根据基坑的大小、位置和周围环境,可以选择木板、扁平车、铺装板等材料来搭设马道,对于特殊环境或地形,还需要考虑额外的稳定及支撑措施。
2.人员培训在搭设马道前,需要对施工人员进行相关的培训。
培训内容包括马道搭设的相关知识、施工安全要求、使用工具和设备的方法等,确保每个施工人员都能够熟练掌握马道搭设的技能和知识。
3.设备准备搭设马道需要使用相关的工具和设备,如起重机、推土机、打桩机等。
在施工前需要对这些设备进行检查和维护,确保其正常使用。
三、搭设过程1.场地清理在进行马道搭设前,需要对施工场地进行清理。
清理工作包括清除场地上的杂物和碎石,平整场地,确保施工区域的整洁和安全。
2.钢板搭设根据场地情况和施工要求,选取适当的钢板,用于搭设马道。
在搭设钢板前,需要进行仔细的测量和规划,确保钢板的位置和间距符合要求。
钢板的搭设需要使用起重机和推土机等设备,能够提高搭设效率。
3.支撑和固定搭设钢板后,需要对其进行支撑和固定。
支撑可以采用木桩、铁架等材料,将钢板固定在场地上,确保其稳固不移动。
支撑和固定的工作需要施工人员进行合理的安排和协调,确保每个钢板都能够被牢固地固定在场地上。
四、施工注意事项1.安全第一在进行马道搭设施工时,需要严格遵守施工安全规定,并进行相关的安全防护措施。
施工人员需要佩戴好安全帽、安全鞋等个人防护用品,避免发生意外事故。
2.协作配合马道搭设需要多人协作进行,施工人员需要进行良好的配合和沟通,确保施工过程的顺利进行。
基坑工程马道搭设方案一、概述基坑工程是指为建筑物或其他工程设施而在地下开挖的巨大的深坑,以便进行建筑、维修或其他施工活动。
在进行基坑工程时,为了方便施工车辆的进出和材料的运输,需要设置马道。
马道是连接地面和基坑内部的通道,通过马道可以方便地将材料和设备从地面运输到基坑内部,也能够方便工人进出基坑,提高施工效率。
本文将就基坑工程马道的搭设方案进行详细的介绍,包括马道的选址、材料选用、搭设方法和安全管理等内容,以期为相关工程提供可行的实施方案。
二、马道选址1.地势条件马道的选址需要考虑基坑周围的地势条件,选择地势平缓的位置,以减小施工车辆上下坡的阻力,提高运输效率。
2.施工进度根据基坑工程的施工进度,合理确定马道的位置,使得马道能够顺利地连接地面和基坑内部,并保证基坑周围的其他施工活动不受马道的影响。
3.安全性考虑在选址时还需要考虑马道的安全性,避免选择靠近地质构造不稳定的区域,减少地质灾害的风险。
三、材料选用1.木板木板是常用的马道材料,通常选用防腐木板或者钢筋混凝土模板作为马道的铺装材料。
木板具有质轻、易于搭设和拆除的特点,但其承载能力相对较弱,需要定期检查和维护。
2.钢板钢板是另一种常用的马道材料,钢板具有较强的承载能力和耐磨性,适用于长期使用和频繁运输的基坑工程。
但相比木板,钢板的重量较大,搭设和拆除的工作量较大。
3.人造板材除了木板和钢板,人造板材也是一种常用的马道材料。
人造板材通常采用高密度聚乙烯或聚丙烯制成,具有轻质、耐用和防滑的特点,适用于基坑工程的马道搭设。
四、搭设方法1.搭设过程首先需要根据基坑的实际情况,确定马道的长度和宽度,然后根据选用的材料进行准备工作。
在搭设马道时,需要将马道的边缘与基坑的边缘固定好,以确保施工车辆和行人的安全。
2.拆除过程在基坑工程结束后,需要将马道进行拆除。
拆除马道需要谨慎进行,避免对基坑周围的地质环境造成破坏,同时也需要注意施工车辆和行人的安全。
3.安全管理在搭设和使用马道的过程中,需要加强对马道的安全管理。
基坑马道方案范文基坑马道是指在建筑施工中为方便机械设备运行而预留的通道。
在基坑开挖或填筑过程中,为了确保机械设备的安全顺利运行,需要合理设计和施工基坑马道。
以下是一个基坑马道方案,详细描述了其实施步骤和注意事项。
1.方案设计:根据工程的实际情况,在施工图纸上明确标出基坑马道的位置和尺寸。
通常情况下,基坑马道的宽度应不小于设备最大宽度的2倍,高度应符合建筑法规的要求。
2.确保设计质量:设计师需根据实际需要,考虑基坑马道的功能性和安全性。
应确保基坑马道的承载能力可以满足机械设备的重量要求,并在设计过程中遵循相关建筑规范和标准。
3.持续监测:在基坑马道施工过程中,需要进行持续监测和测量,以确保基坑马道的稳定性和安全性。
使用合适的仪器和设备对马道进行实时监控,并根据监测结果及时调整施工方案。
4.施工方案:在施工现场,基坑马道的开挖通常是在基坑开挖的同时进行。
首先,清理工地上的杂物和障碍物,并确定基坑马道的具体位置。
然后使用挖掘机或其他适当的机械设备按照设计要求进行开挖。
5.防止坍塌:在马道开挖过程中,要注意防止坍塌。
使用合适的防坍塌措施,如支模板或土工格栅等,来加固基坑马道的侧壁,以避免因土体塌方导致基坑马道的损坏。
6.设备就位:在基坑马道开挖完成后,将机械设备安置到马道中,然后按照工程需要进行机械设备的调整和固定。
7.管理施工过程:在整个施工过程中,需严格管理施工人员和机械设备的行为,确保他们按照规定的路径和方法在基坑马道上作业,避免对基坑马道造成损坏。
8.定期检查和维护:施工完成后,应定期检查和维护基坑马道。
检查基坑马道的稳定性和平整度,并根据需要进行修补和维护,以保持其良好的使用状态。
9.安全防护:在基坑马道周围设置合适的安全标识,并采取必要的安全防护措施,如搭设防护栏杆等,以确保工人和机械设备的安全。
10.经验总结:将施工中的经验总结起来,形成相应的操作规范,以便今后在类似项目中更好地应用和改进基坑马道的施工方案。
深基坑马道施工方案1. 引言本文档旨在提供一种深基坑马道施工方案,以确保在深基坑施工过程中马道的顺利建设。
深基坑是城市建设中常见的基础工程之一,其施工需要考虑地质条件、孔壁支护、排水等方面的问题。
马道的建设对基坑的施工进度和安全起着重要的作用。
本文档将首先介绍马道施工前的准备工作,然后详细描述施工过程中的关键步骤和措施。
2. 马道施工前的准备工作在开始深基坑马道施工之前,需要进行一系列的准备工作,包括:2.1 地质勘察进行地质勘察是深基坑施工的重要前提。
通过地质勘察,可以了解不同地层的情况,确定地下水位和土质条件,从而为马道的设计和施工提供必要的参考依据。
2.2 马道设计通过地质勘察数据和相关规范,进行马道的设计。
设计应考虑马道的尺寸、坡度、排水系统等因素,并根据实际情况选择适当的材料和施工方法。
2.3 孔壁支护在深基坑施工中,为了防止土体塌方,需要对孔壁进行支护。
常用的支护方法包括桩墙支护、梁板支护等。
在马道施工前,应确保孔壁支护工程已经完成。
2.4 排水设计排水是深基坑马道施工的重要环节。
根据地质勘察数据和设计要求,确定适当的排水系统,包括雨水排放和地下水的排泄。
3. 马道施工步骤3.1 施工准备在开始马道施工之前,需要完成以下准备工作:•撤除孔壁支护设施•清理基坑内的杂物和泥浆3.2 基础处理在马道施工区域,对基础进行处理。
可以采取以下措施:•挖取基坑底部土层,确保基础平坦和均匀•放置垫层,以提供更好的地基支撑能力•进行地基加固,如灌注桩等3.3 马道建设在基础处理完成后,可以开始马道的建设。
常见的马道施工方法有:•沥青马道:先铺设砂石层,然后铺设沥青混凝土,最后进行压实•混凝土马道:先施工混凝土基层,然后浇注混凝土,最后进行养护3.4 排水系统安装在马道建设过程中,需要安装排水系统。
可以采取以下措施:•安装排水管道,连接至污水处理设施或地下水埋藏•安装雨水集水坑和排水沟,确保雨水的及时排放3.5 养护与检测马道建设完成后,需要进行养护和检测工作,以保证马道的质量和安全。
基坑下人马道搭设方案基坑下人马道搭设是在施工现场中非常重要的一项工作。
它是为了方便工人在基坑作业时的进出和交通而设立的。
良好的人马道搭设方案可以提高施工的效率,减少施工期间的安全事故。
下面将介绍一种基坑下人马道的搭设方案,以确保施工现场的安全和顺利进行。
首先,在进行人马道搭设前,需要对基坑进行详细的勘测和评估。
这将包括评估基坑的深度,土质情况,施工现场的道路状况等。
通过评估结果,确定人马道的宽度、长度和坡度等主要参数。
其次,选择合适的材料进行人马道的搭设。
人马道通常可以采用金属钢板、木板或塑料板等材料。
根据基坑的实际情况和工程要求,选择合适的材料进行搭设。
在搭设人马道之前,需要对基坑的侧壁进行支护,以确保施工现场的安全。
常用的支护方式包括嵌岩支撑、锚杆支撑和桩墙支撑等。
支护工作完成后,可以开始搭设人马道。
根据人马道的长度和坡度要求,选择合适的位置进行人马道的起点和终点设置。
保证人马道的入口和出口均能与施工场地相衔接,为工人的进出提供方便。
在搭设人马道时,需要确保道路的平整和稳固。
人马道的宽度应能容纳工人、设备和材料的通过。
道路的坡度要适合工人的行走和设备的运输。
需要注意的是,人马道的坡度应符合安全标准,避免发生滑倒或滚动的情况。
在人马道的两侧设置栏杆或护栏,以保护工人的安全。
栏杆或护栏的高度应符合安全规定,防止工人从高处掉落。
人马道的表面需要考虑防滑和防尘的要求。
可以在道路表面涂覆防滑涂料,并定期进行维护和保养。
防尘措施可以采用湿法作业,以减少施工期间的粉尘扬起。
除了基本的人马道搭设外,还应考虑应急疏散通道的设置。
在基坑附近设置适当的疏散通道,以确保人员在紧急情况下的安全撤离。
最后,人马道搭设工作完成后,需要进行定期检查和维护。
检查工作应包括道路的平整度、坡度和护栏等设施的完好情况。
如有损坏或松动的情况,应及时进行修复和加固。
综上所述,基坑下人马道的搭设方案需要根据实际情况进行详细的计划和评估。
州置信逸都?丹郡F区一期基坑马道专项施工省佳宇建筑安装工程有限公司二0 ------ 年四月目录一、编制依据 (3)二、工程概况 (3)三、马道平面布置及使用时间 (4)四、马道设计 (4)五、材料要求 (5)六、材料准备 (5)七、马道构造 (6)八、马道搭设及使用注意事项 (8)九、马道拆除注意事项 (9)编制依据1. 《建筑结构荷载规》(GB50009-2001 )2. 《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2001)3. 《建筑施工高处作业安全技术规》(JGJ80-91)4. 现场平面布置实际情况工程概况本工程位于州市牡丹大道西侧,行政中心附近。
由州置信实业有限公司开发,省商业建筑设计院有限公司设计,省佳宇建筑安装工程有限公司承建,本工程规划总建筑面积约106368.74m 2。
由5#、6#、7#楼及地下室组成,5#、6#楼地下一层,地上26层,层高3m,为全现浇剪力墙结构;7#楼地下一层,地上两层,一层层高6.1m,二层层高3.6m为框架结构。
本工程住宅楼部分采用平板式筏形基础,基础持力层为中密卵层,其承载力特征值fak=500kPa。
商业裙房框架柱下采用独立基础,地基持力层采用稍密卵层,其承载力特征值fak=300kPa。
基底设计标高为-6.94m ,筏板厚度为1200mm厚。
本工程为钢筋砼现浇框架-剪力墙结构,属高层建筑,耐火等级为一级,抗震设防烈度为七度。
三、马道平面布置及使用时间为了便施工人员上下基坑便,根据现场实际情况,本工程在基坑西北脚位置各搭设一个上下人马道,呈L型,马道采用钢管脚手架搭设。
马道面从基坑底面-5.3m处搭设至室外自然地面标高处,马道搭设完毕,须经验收合格后投入使用,详见附图。
基坑马道的使用时间为:4月10日开始搭设,至地下室结构封顶及室外回填土完成。
四、马道设计1. 马道形式马道采用双排立杆钢管脚手架搭设,立杆支承在基底脚手板上。
马道形式为L 字形,坡度为1:3,在中部设置休息平台,马道净宽1400mm,休息平台宽度1400mm。
建筑施工马道施工方案建筑施工马道施工方案一、项目背景建筑施工马道是施工现场用来运送材料和设备的道路,对于保障施工进度和工程质量具有重要作用。
本方案旨在设计一个科学合理的马道施工方案,确保施工现场的物流畅通,提高施工效率和安全性。
二、施工前的准备工作1. 确定马道布置方案:根据施工现场的实际情况,确定马道的位置、长度和宽度,并做好标识。
2. 土地准备工作:对马道的土地进行清理和平整,清除杂草和障碍物,并清理水沟,确保马道畅通。
3. 材料准备:准备好用于马道施工的材料,如石头、水泥和砂浆等。
三、施工方案1. 铺设马道基础(1) 根据马道的宽度和长度,确定基础的厚度。
通常情况下,马道基础的厚度不应小于10厘米。
(2) 在马道的规划区域内开挖基础坑,确保基础具备足够的承载力。
(3) 在基础坑中铺设砂石层,并使用振动器紧实,以确保基础的稳固性。
(4) 在砂石层上再铺设一层水泥砂浆,使其平整,并使用木板或模具进行压实。
2. 铺设马道表面(1) 在基础上使用水泥和砂浆配制混凝土,并倒入到马道表面,厚度约为5-7厘米。
(2) 使用抹光机或抹灰工具对混凝土表面进行充分的振实和抹平,确保马道表面的平整度和硬度。
(3) 借助膨胀剂或添加剂,使混凝土拥有更好的抗渗性和抗裂性。
(4) 在适当的地方设置排水系统,确保马道在雨水季节保持干燥。
3. 完善马道设施(1) 在马道两侧设置固定的栅栏或护栏,以确保施工现场的安全。
(2) 在马道的合适位置设置交通标识牌和警示标识,提醒人员注意施工区域。
(3) 在马道的起点和终点处设置交通指示标识,指示货物和设备的运输方向。
(4) 定期对马道进行维护和保养,确保马道的平整度和硬度。
四、安全措施1. 施工区域设置隔离标志和警示标志,确保人员和车辆的安全。
2. 工人必须佩戴安全帽和防护鞋,严禁穿拖鞋和工作服等不符合安全要求的服装。
3. 工人使用机械设备时必须接受相关培训,并按照操作规程进行操作。
..
州置信逸都•丹郡F区一期
基
坑
马
道
专
项
施
工
案
省佳宇建筑安装工程有限公司
二0一一年四月
目录
一、编制依据 (3)
二、工程概况 (3)
三、马道平面布置及使用时间 (4)
四、马道设计 (4)
五、材料要求 (5)
六、材料准备 (5)
七、马道构造 (6)
八、马道搭设及使用注意事项 (8)
九、马道拆除注意事项 (9)
一、编制依据
1. 《建筑结构荷载规》(GB50009-2001)
2. 《建筑施工扣件式钢管脚手架安全技术规》(JGJ130-2001)
3. 《建筑施工高处作业安全技术规》(JGJ80-91)
4. 现场平面布置实际情况
二、工程概况
本工程位于州市牡丹大道西侧,行政中心附近。
由州置信实业有限公司开发,省商业建筑设计院有限公司设计,省佳宇建筑安装工程有限公司承建,本工程规划总建筑面积约106368.74m2。
由5#、6#、7#楼及地下室组成,5#、6#楼地下一层,地上26层,层高3m,为全现浇剪力墙结构;7#楼地下一层,地上两层,一层层高6.1m,二层层高3.6m为框架结构。
本工程住宅楼部分采用平板式筏形基础,基础持力层为中密卵层,其承载力特征值fak=500kPa。
商业裙房框架柱下采用独立基础,地基持力层采用
稍密卵层,其承载力特征值fak=300kPa。
基底设计标高为-6.94m,筏板厚度为1200mm厚。
本工程为钢筋砼现浇框架-剪力墙结构,属高层建筑,耐火等级为一级,抗震设防烈度为七度。
三、马道平面布置及使用时间
为了便施工人员上下基坑便,根据现场实际情况,本工程在基坑西北脚位置各搭设一个上下人马道,呈L型,马道采用钢管脚手架搭设。
马道面从基坑底面-5.3m处搭设至室外自然地面标高处,马道搭设完毕,须经验收合格后投入使用,详见附图。
基坑马道的使用时间为:4月10日开始搭设,至地下室结构封顶及室外回填土完成。
四、马道设计
1. 马道形式
马道采用双排立杆钢管脚手架搭设,立杆支承在基底脚手板上。
马道形式为L字形,坡度为1:3,在中部设置休息平台,马道净宽1400mm,休息平台宽度1400mm。
2. 马道脚手架参数
立杆纵距1500mm,步距1200mm。
双排立杆横距为1500mm。
3. 马道横向拉接
经与护壁单位协商,同意在两个向的土钉墙护壁上打φ48钢管桩:钢管桩与护壁成45度角,伸入坑壁长度不小于2.0m,竖向间距3.6m,水平间距2.8m和3.0m。
通过水平横杆钢管桩拉结。
五、材料要求
1. 钢管
脚手架钢管应采用现行标准《直缝电焊钢管》(GB/T 13793)或《低压流体输送用焊接钢管》(GB/T 3092)中规定的3号普通钢管,其质量应符合现行标准《碳素结构钢》(GB/T 700)中Q235-A级钢的规定。
脚手架钢管采用外径48mm,壁厚3.5mm的钢管。
钢管应平直光滑,无裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道。
钢管应有产品质量合格证,钢管必须涂有防锈漆并禁打。
2. 扣件
采用可锻造铸铁制作的扣件,其材质必须符合现行标准《钢管脚手架扣件》(GB15831-1995)的规定。
扣件必须有产品合格证,无出厂合格证、表面有裂纹变形、锈蚀等质量问题的禁使用。
脚手架采用的扣件,在螺栓拎紧扭力矩达65N.m时,不得发生破坏。
3. 脚手板
采用50mm厚木脚手板,两端均用8#铅丝捆绑起来,防止端部开裂。
六、材料准备
材料计划表
注:以上数量均为估算量。
七、马道构造
1. 立杆
采用双排立杆,起步立杆长为6m和4m(将接头错开),上用适量的长度杆件接长。
采用对接扣件连接立杆接头,两个相邻立杆接头不能设在同步,错开距离≥500mm,立杆与大横杆必须用直角扣件扣紧,不得隔步或遗漏。
立杆的垂直偏差不应大于架高的1/300且≤80mm。
2. 大横杆
大横杆长度为6m,布置在立杆侧,与立杆交接处用直角扣件扣紧,不得遗漏。
3. 扫地杆
必须设置纵横向扫地杆。
纵向扫地杆用直角扣件固定在距垫板上皮200mm处的立杆上。
横向扫地杆用直角扣件紧靠纵向扫地杆固定在立杆上。
4. 小横杆
贴近立杆布置,搭于大横杆上并用直角扣件扣紧,其端头伸出扣件盖板边沿应大于80mm,该杆轴线偏离主节点距离不大于150mm。
5. 剪刀撑
外侧立面满设剪刀撑,剪刀撑斜杆采用单杆,斜杆与水平面夹角为45°~60°(连接3和6根立杆),底部斜杆的下端应置于垫板上。
剪刀撑斜杆除两端用旋转扣件与立杆或大横杆扣紧外,在其中间应增加2~4个扣结点。
6. 拉结杆(连墙件)
采用φ48钢管,靠近主节点设置(或直接将主节点处小横杆延长),一端与立杆用直角扣件锁牢,另一端用旋转扣件与钢管桩(塔吊)扣牢,并在拉结杆的杆端增加一个直角扣件确保抗滑力。
7. 脚手板
脚手板采用木跳板,厚度为50mm,采用平铺设置在小横杆上,小横杆
距脚手板端头距离为130~150mm。
马道面必须铺满铺稳脚手板,不得有空隙和探头板、飞跳板,脚手板用8#铅丝与小横杆绑扎牢固。
8. 防滑条
马道坡面上设木防滑条,其厚度为30mm、宽30mm、长度为马道坡面宽度,每隔300mm设置一道。
9. 挡脚板
挡脚板采用18mm厚胶合板,高度为180mm,采用立放在马道两侧的脚手板上,挡脚板用8#铅丝与立杆绑扎牢固,不得松动,并用黄黑警示颜色间隔油漆。
10. 防护栏杆
斜坡道两侧设1.2m防护栏杆,休息平台设1.2m横杆做防护栏杆。
11. 安全网
马道安全通道正下必须满挂大眼安全网,安全通道两侧和马道的四外立面必须满挂密目安全网。
12. 马道安全通道入口
安全通道宽3.0m,高3.5m;通道入口位置处,上部搭设双层脚手板进行硬防护;通道下部设置双排纵杆把边坡和马道连接起来,双排纵向杆管上横向铺设用厚度不小于50mm厚的脚手板,脚手板上设置防滑条;双排纵向钢管下部每个1.5m设置剪刀承支撑到边坡上,剪刀承端部锚固到斜坡不小于1000mm;两侧的立杆与最外边的两根纵杆连接;通道示意图如下:
安全通道示意图
八、马道搭设及使用注意事项
1. 基础处理
2. 基础原土不允扰动,立杆位置设置木脚手板,脚手板厚度不小于50mm,宽度不小于250mm,沿马道通长布置。
3. 在搭设脚手架时,每完成一步都要及时校正立杆的垂直度和大、小横杆的标高和水平度,使脚手架的步距、横距、纵距上下始终保持一致。
4. 剪刀撑、横向斜撑等整体拉结杆件和连墙拉结杆件随架子搭设一起及时设置,不得滞后超过两步距以保证脚手架的整体稳定性,拉结杆在装设时,注意掌握撑拉的松紧程度,避免引起杆件和整架的变形。
5. 所有扣件均要拧紧,但用力不得过大以防螺栓溢扣,安装扣件时,所有扣件的开口必须向外。
6. 马道搭设完毕经过安全部门验收后才能使用,在使用中应经常检查和维护,尤其是在大风大雨之后,经检查合格后才能继续使用。
7. 马道在使用中只能用于上下人行走,不得堆放材料,更不能将外墙模板支撑撑在马道上。
8. 吊装地下室外墙模板时禁与马道发生任碰撞。
九、马道拆除注意事项
1. 拆除前,对参与脚手架拆除的操作人员、管理人员和检查监护人员进行书面安全技术交底。
2. 搭设马道的操作人员必须具有实际的操作经验和上岗资格证书。
3. 马道的拆除禁在垂直向上同时作业,拆除时,要派专人看守,禁一切非操作人员入。
4. 马道拆除要遵守JGJ80-91高处作业的有关规定,大风、大雨天气不得进行脚手架的拆除。
5. 马道拆除应注意对地下室外墙的成品保护。
