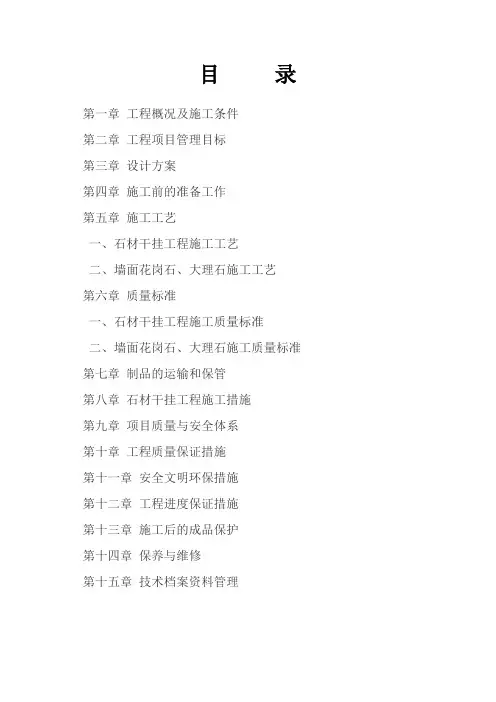

  • 格式:doc
  • 大小:71.00 KB
  • 文档页数:15

锦绣花园1、2、3、5、6、7、8、9、10、12、13、16、17、18、19#住宅楼干挂仿砂岩及A区商业干挂黄金麻石材工程施工组织设计一、工程概况1、工程名称:锦绣花园1、2、3、5、6、7、8、9、10、12、13、16、17、18、19#住宅楼干挂仿砂岩及A区商业外墙干挂黄金麻石材工程2、项目地点:固始县怡和新城新一街以南、新二街以北、固商路以东、惠民路以西3工程概况:锦绣花园小区位于新一街以南、新二街以北、固商路以东、惠民路以西。

1、2#地下一层、地上11层;3、5#楼地上18层、地下两层;6、7、8、9、10、12、13、16、17、18、19#楼9层无地下室;7#楼5层无地下室;A区商业两层。

1、2、3、5#楼1~3层以及6、7、8、9、10、12、13、16、17、18、19#楼1~2层外墙采用干挂仿砂岩,A区商业外墙采用干挂黄金麻石材。

二、编制依据1、《建筑工程施工质量验收统一标准》(GB50300-2001),2、《建筑装饰装修工程质量验收规范》(GB20210-2001),3、《建筑用硅酮结构密封胶》(GB16776-2005),4、《硅酮建筑密封胶》(GB/T 14683-2002),5、《碳素结构钢》(GB700-2006),6、《金属与石材幕墙工程技术规范》(JGJ 133-2001),7、设计图纸、甲方招标文件相关规定。

三、项目管理机构为确保高速、优质、安全地完成该项工程的施工任务,推行项目管理,本着结构合理、精干高效的原则成立项目经理部,选调技术素质好、工作能力强的项目经理、项目副经理和技术负责人组成项目领导班子。

对工程施工全过程进行统一计划、统一指挥、统一管理、统一协调。

项目部每天召开内部协调会,检查当天工作情况,解决存在的问题,安排落实好第二天的生产任务。

项目部组织机构图如下:项目管理机构组成表四、施工准备(一)技术准备:1、工程设计:根据图纸设计要求组织专业技术人员进行优化,节点符合设计要求。

2、熟悉审查施工图纸,图纸是否齐全,图纸与说明内容是否一致。

3、明确工程所用的材料,设备的数量、规格、来源和供货日期。

4、做好原始资料的调查分析,做好工程技术人员对施工人员的技术交底(二)材料、机具的准备:1、主楼1、2、3、5#楼1~3层与6、7、8、9、10、12、13、16、17、18、19#1~2层楼干挂仿砂岩,A区商业干挂黄金麻石材,黄金麻天然石材厚度25mm,人造仿砂岩厚度25mm,浅棕色,重量、密度、强度、韧性要与天然砂岩基本接近,具体要求:参照GB/T1865-1997指标执行,体积密度小于等于1300KG,平米重量小于等于50KG,抗冻性能为50次冻融循环无剥落,无断裂,吸水率小于等于4%,抗折强度大于等于11MPa,防火指标为不可燃,耐化学腐蚀性能为A级,泛霜性为浸水7天无霜化,人工老化150小时无明显变化。

2、干挂石材及仿砂岩的钢龙骨及连接的要求龙骨与基层的连接节点采用4-M10x100膨胀螺栓、200x150x8mm镀锌钢板连接,龙骨采用50x50x4镀锌方管和镀锌角钢连,金属挂件采用普通201#不锈钢,锚固用环氧树脂胶,嵌缝用硅酮耐候胶,质量必须过关。

3、施工工具准备:台钻3台、砂轮切割锯3台、冲击钻15台、手枪钻15台、开口扳手48支、嵌缝枪10支、专用手推车10辆、50米长卷尺2把、5米卷尺30支、锤子20把、各种形状的钢凿子20支、靠尺20支、角尺20支、多用刀、剪子、铁丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、记号笔、铅笔等,水准仪1台四、主要施工方法1、工艺流程结构尺寸的检验→清理结构表面→结构上弹出垂直线→大角挂两竖直钢丝→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→挂水平位置线→支底层板托架→放置底层板用其定位→调节与临时固定→嵌板缝密封胶→饰面板刷二层罩面剂→灌 M20水泥砂浆→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→手入连接钢针→将胶粘剂灌入上层墙板的下孔内2、操作工艺(1)工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材及仿砂岩颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺裱掉角的,要修理后再用,严重的不得使用。

还要注意石材及仿砂岩堆放地耍夯实,垫 10cm*10cm通长方木,让其高出地面 8cm以上,方木上最好钉上橡胶条,让石材及仿砂岩按75°立放斜靠在专用的钢架上,每块石材及仿砂岩之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。

(2)石材及仿砂岩表面处理:石材及仿砂岩表面充分干燥 ( 含水率应小于8%) 后,用石材及仿砂岩护理剂进行石材及仿砂岩六面体防护处理,此工序必须在无污染的环境下进行,将石材及仿砂岩平放于木方上,用羊毛刷蘸上防护剂,均匀涂刷于石材及仿砂岩表面,涂刷必须到位,第一遍涂刷完司隔 24h后用同样的方法涂刷第二遍石材及仿砂岩防护剂,司隔 48h后方可使用。

(3)石材及仿砂岩准备:首先用比色法对石材及仿砂岩的颜色进行挑选分类;安装在同一面的石材及仿砂岩颜色应一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材及仿砂岩打孔,为保证位置准确垂直,要钉一个定型石材及仿砂岩托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误,孔深为 22-23mm,孔径为 7一8㎜,钻头为 5一6㎜。

随后在石材及仿砂岩背面刷不饱和树脂胶,主要采用一布二胶的做法,布为无碱、无捻 24目的玻璃丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁抹子,用钢丝刷、粗纱子将其除掉再刷胶,胶要随用随配,防止固化后造成浪费。

要注意边角地方一定要刷好。

特别是打孔部位是个薄弱区域,必须刷到。

布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材及仿砂岩小面给嵌缝带来困难,出现质量问题。

(4)基层准备:清理预做饰面石材及仿砂岩的结构表面,同时迸行吊直、套方、找规矩,弹出垂直线水平线。

并根据设计图纸和实际需要弹出安装石材及仿砂岩的位置线和分块线。

(5)挂线:按设计图纸要求,石材及仿砂岩安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角 2OCm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。

竖向挂线宜用φ0.1-φ0.2 的钢丝为好,下边沉铁随高度而定,一般 40m以下高度沉铁重量为 8—1Okg,上端挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。

并在控制线的上、下作出标记。

(6)支底层饰面板托架:把预先加工好的支托按上平线文在将要安装的底层石板上面。

支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向铺通长的 5Omm厚木板,木板上口要在同一水平面上,以保证石材及仿砂岩上下面处在同一水平面上。

(7)在围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石材及仿砂岩料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用冲击钻,上φ12.5 的冲击钻头,打孔时先用尖寨子在预先弹好的点上凿一个点,然后用钻打孔,孔深在 60—8Omm,若遇结构里的钢筋时,可以将孔位在水平方向移动或往上抬高,要连接铁件时利用可凋余量调回。

成孔要求与结构表面垂直,成孔后把孔内的灰粉用小勾勺掏出,安放膨胀螺栓,宜将本层所需的膨胀螺栓全部安装就位。

(8)上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢板。

调整平钢板的位置,使平钢板的小孔正好与石板的插人孔对正,固定平钢板,用里矩扳子拧紧。

(9)底层石材及仿砂岩安装:把侧面的连接铁件安好,便可把底层面板靠角上的一块就位。

方法是用夹具暂时固定,先将石材及仿砂岩侧孔抹胶,调整铁件,插固定钢针,调整面板固定。

依次按顺序安装底层面板,待底层面板全部就位后,检查一下各板水平是否在一条线上,如有高低不平的要进行调整; 低的可用木楔垫平;高的可轻轻适当退出点木楔,退出面板上口在一条水平线上为止;先调整好面板的水平与垂直度,再检查板缝,板缝宽应按设计要求,板缝均匀,将板缝嵌紧被衬条,嵌缝高度要高于25cm。

其后用 1:2.5 的用白水泥配制的砂浆,灌于底层面板内 2OCm高,砂浆表面上设排水管。

(10)石板上孔抹胶及插连接钢针:把1:1.5 的白水泥环氧树脂倒入固化剂、促进剂,用小棒将配好的胶抹人孔中,再把长 4Omm的φ4连接钢针通过平板上的小孔插入直至面板孔,上钢针前检查其有无伤痕,长度是否满足要求,钢针安装要保证垂直。

(11)调整固定:面板暂时固定后,调整水平度,如板面上口不平,可在板底的一端下口的连接平钢板上垫一相应的双股铜丝垫,若铜丝粗,可用小锤砸扁,若高,可把另一端下口用以上方法垫一下。

调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直。

(12)顶部面板安装:顶部最后一层面板除了一般石材及仿砂岩安装要求外,安装调整后,在结构与石板缝隙里吊一通长的 2Omm厚木条,木条上平为石板上口下去 25Omm,吊点可设在连接铁件上,可采用铅丝吊木条,木条吊好后,即在石板与墙面之间的空隙里塞放聚苯板,聚苯板条要略宽于空隙,以便填塞严实,防止灌浆时漏浆,造成蜂窝、孔洞等,灌浆至石板口下 2Omm作为压顶盖板之用。

(13)贴防污条、嵌缝:沿面板边缘贴防污条,应选用 4cm左右的纸带型不干胶带,边沿要贴齐、贴严,在大理石板间缝隙处嵌弹性泡沫填充 ( 棒) 条,填充 ( 棒) 条也可用 8mm厚的高连发泡片剪成10mm宽的条,填充 ( 棒) 条嵌好后离装修面 5mm,最后在填充 ( 棒) 条外用嵌缝枪把中性硅胶打入缝内,打胶时用力要均,走枪要稳而慢。

如胶面不太平顺,可用不锈钢小勺刮平,小勺要随用随擦干净,嵌底层石板缝时,要注意不要堵塞流水管。

根据石板颜色可在胶中加适量矿物质颜料。

(14)清理石材表面,刷罩面剂:把大理石、花岗石表面的防污条掀掉,用棉丝将石板擦净,若有胶或其他粘结牢固的杂物,可用开刀轻轻铲除,用棉丝蘸丙酮擦至干净。

在刷罩面剂的施工前,应掌握和了解天气趋势,阴雨天和 4级以上风天不得施工,防止污染漆膜;冬、雨季可在避风条件好的室内操作,刷在板块面上。

罩面剂按配合比在刷前半小时对好,注意区别底漆和面漆,最好分阶段操作。

配制罩面剂要搅匀,防止成膜时不均,涂刷要用羊毛刷,沾漆不宜过多,防止流挂,尽量少回刷,以免有刷痕,要求无气泡、不漏刷,刷的平整要有光泽。

五、质量标准1、主控项目:1.1、饰面石材的品种、规格、颜色和性能应符合设计要求,要有产品合作证书和相关的检测报告。
