路堑开挖施工方案
- 格式:doc
- 大小:251.50 KB
- 文档页数:15
第1篇一、项目概述本施工方案针对某道路工程中的路堑部分进行编制,旨在确保施工过程安全、高效、环保。
项目地点位于我国某省某市,道路全长约10公里,其中路堑部分长度为3公里。
本方案将详细阐述路堑施工的各个环节,包括施工准备、施工工艺、质量控制、安全措施等。
二、施工准备1. 施工组织(1)成立项目施工组织机构,明确项目经理、技术负责人、安全负责人等岗位职责。
(2)制定详细的施工计划,明确各阶段施工任务、时间节点、资源配置等。
(3)组织施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和意识。
2. 施工材料(1)根据设计要求,选用符合国家标准的路基填筑材料,如砂石、土石等。
(2)施工材料需具备质量合格证明,确保材料质量符合施工要求。
(3)材料堆放整齐,标识清晰,防止材料混淆和浪费。
3. 施工设备(1)配备挖掘机、装载机、推土机、压路机等大型施工设备。
(2)确保设备性能良好,定期进行维护保养。
(3)设备操作人员需具备相应的操作证书,确保操作规范。
4. 施工场地(1)清理施工场地,确保场地平整、开阔。
(2)设置临时排水设施,防止雨水浸泡路基。
(3)搭建施工便道,方便材料运输和施工人员通行。
三、施工工艺1. 路堑开挖(1)根据设计图纸,确定路堑开挖的起始点和终止点。
(2)采用挖掘机进行路堑开挖,开挖深度应满足设计要求。
(3)开挖过程中,注意保护边坡,防止边坡失稳。
(4)开挖后的土方及时清理,堆放整齐,便于后续施工。
2. 路基填筑(1)根据设计要求,确定路基填筑材料,并进行土质分析。
(2)采用推土机将填筑材料均匀摊铺在路堑底部。
(3)使用压路机对填筑材料进行压实,确保路基密实度。
(4)路基填筑完成后,进行平整度检查,确保路基表面平整。
3. 边坡防护(1)根据设计要求,选择合适的边坡防护措施,如植草、喷浆、土工布等。
(2)边坡防护材料需符合国家标准,确保防护效果。
(3)边坡防护施工过程中,注意保护生态环境,减少对周边环境的影响。
路堑开挖爆破施工方案引言:一、前期准备工作1.地质勘察:对路堑的土层结构、岩性、水位等进行详细勘察,并制定相应的施工方案。
2.设计方案:根据地质勘察结果,确定爆破方案,包括爆破器材的选型、爆破参数的确定等。
3.临时设施:根据实际情况进行临时设施的搭建,包括工地围挡、排水系统等。
4.施工人员:组织施工人员,包括工地负责人、监理人员、爆破员等。
二、施工步骤1.爆破器材准备:根据设计方案,准备所需的爆破器材,包括雷管、引爆线、炸药等。
2.布设爆破装置:根据设计方案,在爆破区域布设爆破装置,确保爆破效果和施工安全。
3.安全措施:在施工现场设置明显的警示标志,确定安全区域,并保持与周边建筑物的安全距离。
4.爆破参数调整:根据地质勘察结果和实际情况,调整爆破参数,确保施工效果和安全。
5.爆破执行:在确认安全后,由专业爆破员执行爆破操作,保证爆破过程和结果的安全和高效。
三、施工安全控制1.引爆方式:选择适当的引爆方式,包括电雷管和非电雷管引爆方式,并根据实际情况进行调整。
2.排水系统:根据地质情况和施工现场水位,设计并布设合理的排水系统,确保施工现场不积水。
3.警示标志:设置明显的警示标志,以提醒周边的行人和车辆注意施工现场的危险性。
4.通风系统:对于深度较大的路堑开挖工程,设置通风系统确保施工人员的健康和安全。
5.监测设备:在施工现场设置监测设备,及时获得施工过程中的地质和爆破情况,做好安全控制工作。
四、施工后续处理1.裁剪和封堆:在路堑开挖后,对边坡进行裁剪和整理,确保边坡的稳定性和安全。
2.加固措施:根据实际情况,在边坡和开挖区域采取加固措施,例如喷射混凝土等。
3.现场清理:将施工现场的爆破残渣进行清理和处理,恢复原来的道路使用状况。
4.施工总结:根据施工过程和结果,进行施工总结和经验教训的归纳,为后续类似工程提供参考。
结论:路堑开挖爆破是一项复杂而危险的施工工作,需要仔细的规划和严格的安全控制。
通过制定详细的施工方案,并严格按照方案执行,可以保证工程的安全和高效。
路堑开挖施工方案1. 引言路堑开挖施工是道路建设中的重要一环。
本文档旨在介绍路堑开挖施工的方案,包括施工前准备、安全措施、施工步骤以及质量控制等内容,以保证施工的安全和质量。
2. 施工前准备在进行路堑开挖施工之前,需要进行详细的规划和准备工作。
以下是施工前的准备工作:2.1 工程勘察在确定开挖区域之前,需要进行详细的工程勘察,了解地质情况、地下设施以及周边环境等。
根据勘察结果,确定开挖的深度和宽度,以及是否需要采取支护措施。
2.2 施工方案编制根据工程勘察的结果,编制路堑开挖的施工方案。
方案中需要包括开挖的深度和宽度、支护结构设计、施工步骤、施工机械和人员配置等内容。
2.3 施工图纸制定根据施工方案,制定详细的施工图纸。
施工图纸应包括开挖范围、开挖深度和宽度、支护结构设计、排水设计以及其他相关信息,以便施工人员按图施工。
3. 安全措施路堑开挖施工是一项危险的工作,为了保证施工人员的安全,必须采取一系列的安全措施。
以下是一些常见的安全措施:3.1 安全警示标志在施工现场周边设置明显的安全警示标志,包括禁止入内、作业区域标示、道路封闭等标志,以提醒司机和行人注意安全。
3.2 施工人员安全防护施工人员应戴上安全帽、安全鞋、安全带等个人防护装备,严禁穿着拖鞋、凉鞋等不符合要求的装备。
3.3 施工机械安全施工机械应定期检查维修,确保运行正常。
对于需要使用吊装设备的情况,应保证吊装的安全性,避免发生事故。
3.4 紧急救援预案制定完善的紧急救援预案,确保在发生意外情况时能够及时进行救援,最大限度地减少伤害和损失。
4. 施工步骤根据施工方案和施工图纸,按以下步骤进行路堑开挖施工:4.1 标线和测量根据施工图纸上标注的尺寸,进行标线和测量工作。
确保开挖的位置和尺寸准确无误。
4.2 非机械开挖首先进行非机械开挖,如人工开挖或采用小型工具进行开挖,以清理表层土壤和杂物。
4.3 机械开挖采用挖掘机等机械设备进行开挖,根据施工图纸上标注的深度和宽度进行开挖作业。

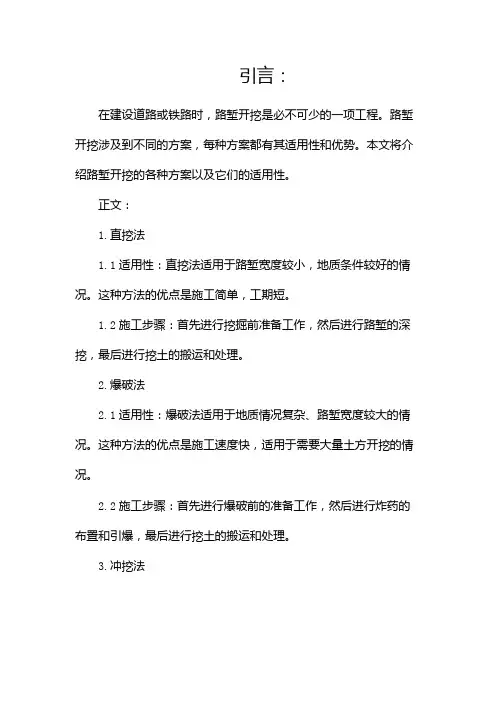

引言:在建设道路或铁路时,路堑开挖是必不可少的一项工程。
路堑开挖涉及到不同的方案,每种方案都有其适用性和优势。
本文将介绍路堑开挖的各种方案以及它们的适用性。
正文:1.直挖法1.1适用性:直挖法适用于路堑宽度较小,地质条件较好的情况。
这种方法的优点是施工简单,工期短。
1.2施工步骤:首先进行挖掘前准备工作,然后进行路堑的深挖,最后进行挖土的搬运和处理。
2.爆破法2.1适用性:爆破法适用于地质情况复杂、路堑宽度较大的情况。
这种方法的优点是施工速度快,适用于需要大量土方开挖的情况。
2.2施工步骤:首先进行爆破前的准备工作,然后进行炸药的布置和引爆,最后进行挖土的搬运和处理。
3.冲挖法3.1适用性:冲挖法适用于软土和淤泥地层情况下的路堑开挖。
这种方法的优点是对周围环境的影响较小,适用于需要保护周围建筑物、管线等的情况。
3.2施工步骤:首先进行冲挖前的准备工作,然后进行水流的喷射,最后进行挖土的搬运和处理。
4.挖(钻)孔法4.1适用性:挖(钻)孔法适用于需要保持路堑边坡稳定的情况。
这种方法的优点是可以控制边坡的稳定性,适用于边坡比较陡峭的情况。
4.2施工步骤:首先确定孔的位置和深度,然后进行钻孔或挖孔,最后进行挖土的搬运和处理。
5.挖掘机边爬边挖法5.1适用性:挖掘机边爬边挖法适用于路堑的一侧有限制条件(如建筑物、管线等)且无法移动的情况。
这种方法的优点是可以最大限度地利用挖掘机的功能,提高施工效率。
5.2施工步骤:首先进行挖掘机的位置确定和道路边坡的处理,然后进行挖土的搬运和处理。
总结:路堑开挖的方案有直挖法、爆破法、冲挖法、挖(钻)孔法和挖掘机边爬边挖法。
每种方案都有其适用性和优势。
直挖法适用于路堑宽度较小、地质条件较好的情况;爆破法适用于地质情况复杂、路堑宽度较大的情况;冲挖法适用于软土和淤泥地层情况下的路堑开挖;挖(钻)孔法适用于需要保持路堑边坡稳定的情况;挖掘机边爬边挖法适用于路堑一侧有限制条件且无法移动的情况。
石方路堑开挖爆破施工方案173一、施工准备工作在进行石方路堑开挖爆破施工前,需要进行必要的准备工作,包括:1.现场勘察:对施工区域进行详细勘察,确定爆破方案的具体安全范围和施工要求;2.施工方案设计:根据勘察结果,制定详细的爆破施工方案,确定爆破的具体位置、方式和爆破剂量等信息;3.安全防护措施:确保周边人员和建筑物的安全,设置必要的警示标志和隔离措施;4.爆破设备准备:准备好所需的爆破设备和材料,确保施工的顺利进行。
二、施工流程1. 前期准备•确认工地周边无人员活动,进行必要的疏散;•检查爆破设备和工具是否完好;•确保通风良好,减少爆破震动对周边环境的影响。
2. 爆破设计•根据路堑的具体情况,设计合适的爆破方案;•确定爆破孔的位置和深度;•计算爆破药剂的使用量和爆破参数。
3. 布设爆破孔•使用钻机在设计位置钻孔,并将炸药装入孔中;•确保孔的深度和位置符合设计要求;•对孔进行必要的封堵和加固。
4. 安全检查•确认爆破区域周边无人员滞留;•检查爆破孔和爆破装置是否设置正确。
三、爆破实施1. 安全提示•执行爆破计划前,再次确认区域安全;•对爆破区域进行最后一次检查。
2. 爆破操作•根据爆破方案,触发引爆装置,实施爆破;•确保爆破震动影响范围内无人员和设备受损。
四、施工结束1. 安全检查•完成爆破后,对爆破区域进行安全检查;•确认无人员伤亡和建筑物损坏。
2. 清理整理•清理爆破现场,处理爆破废弃物;•还原施工现场,保持周边环境整洁。
结语石方路堑开挖爆破施工是一项复杂的工程,需要严格按照设计方案和操作规程进行施工,确保施工过程安全可靠。
希望本方案可以为相关施工人员提供一定的参考和指导,确保施工顺利完成。
路堑开挖施工方案路堑开挖施工方案一、施工前准备1. 设计方案:根据工程要求和现场实际情况,编制详细的施工方案,明确开挖深度、土方开挖顺序等。
2. 现场勘测:对施工现场进行勘测,确定地质条件及土层情况,为施工方案制定提供依据。
3. 现场标识:根据设计方案,在施工现场进行标识,包括标出开挖范围、安全警示等标识。
二、施工工艺步骤1. 布置水源:在施工现场附近设置供水设备,保证施工过程中有足够的水源供应。
2. 准备施工设备:为了开挖作业顺利进行,准备好各种机械设备,如挖掘机、装载机等。
3. 清理作业区域:清理施工现场及周边区域,清除各种杂物,确保施工过程安全顺利。
4. 确定开挖顺序:根据施工方案确定土方开挖的顺序,尽量避免结构不稳定的情况。
5. 开始挖掘:根据施工方案,使用挖掘机进行土方开挖,将土方清理至指定位置,保持挖掘面平整。
6. 检查土质:在挖掘过程中,要对土质进行检查,及时发现土质异常情况,并采取相应措施。
7. 处理边坡:在开挖过程中,对边坡进行及时处理,保持边坡的稳定,并防止边坡塌方发生。
8. 安装支撑结构:根据设计要求,在开挖完成的土坑边缘安装支撑结构,保持边坡的稳定性。
9. 清理场地:在土方开挖完成后,清理施工现场,及时清除各种杂物。
三、安全措施1. 安全警示标识:在施工现场设置安全警示标识,提醒工人和过往人员注意施工区域的安全。
2. 人员培训:对施工人员进行必要的安全培训,增强安全意识,提高施工操作的安全性。
3. 现场管理:严格按照建设单位的安全生产管理制度进行施工管理,加强现场巡查和安全监控。
4. 机械设备安全:对施工机械设备进行定期检查和维护,确保设备的正常运行和使用安全。
5. 施工作业区域划分:将施工现场划分为作业区和安全区,禁止非作业人员进入作业区。
四、环保措施1. 土方回填:在挖掘完成后,按照设计要求进行土方回填,减少土壤资源的浪费。
2. 现场清理:在施工过程中,及时清理施工现场,防止施工废弃物对环境造成污染。
一、工程概况1. 工程名称:某高速公路路堑工程2. 工程地点:某市某县3. 工程规模:全长XX公里,路基宽度XX米,设计速度XX公里/小时。
4. 施工周期:预计XX个月。
二、编制依据1. 《公路工程技术标准》(JTG B01-2003)2. 《公路路基设计规范》(JTG D30-2004)3. 《公路路基施工技术规范》(JTG F10-2006)4. 《公路工程质量检验评定标准》(JTG F80/1-2004)5. 《公路工程施工安全技术规程》(JTJ 076-95)三、施工准备1. 人员准备:组织施工队伍,明确施工人员职责,进行技术培训和安全教育。
2. 设备准备:根据施工需要,准备挖掘机、装载机、自卸车等施工设备,并确保设备完好。
3. 材料准备:提前采购路基填料、钢筋、水泥、砂石等施工材料,确保材料质量符合规范要求。
4. 施工场地准备:平整施工场地,确保排水畅通,做好施工便道和临时设施建设。
四、施工方案1. 施工顺序:先进行路基土方开挖,再进行路基填筑和边坡防护。
2. 土方开挖:采用挖掘机配合装载机进行开挖,自上而下分层开挖,每层厚度控制在XX厘米以内。
3. 路基填筑:选用符合要求的路基填料,采用分层填筑、压实的方法,确保路基压实度达到设计要求。
4. 边坡防护:根据边坡坡度和地质条件,选择合适的边坡防护措施,如:喷播植草、砌筑防护墙等。
5. 路基排水:设置排水沟、边沟等排水设施,确保路基排水畅通。
五、施工安全保证措施1. 建立健全安全生产管理体系,明确各级人员安全职责。
2. 加强施工人员安全教育培训,提高安全意识。
3. 严格执行安全技术操作规程,确保施工安全。
4. 加强施工现场安全管理,预防事故发生。
六、施工进度保证措施1. 制定详细的施工进度计划,明确各阶段施工任务和时间节点。
2. 加强施工组织协调,确保各施工环节顺利进行。
3. 合理调配施工资源,提高施工效率。
4. 加强施工进度监控,确保工程按期完成。
深路堑开挖施工方案1. 引言深路堑开挖施工是土木工程中一项常见的施工工序,用于建设道路、桥梁、隧道等工程。
本文将介绍深路堑开挖施工的方法、注意事项及进度安排。
2. 施工方法2.1 开挖顺序深路堑的开挖一般需要按照一定的顺序进行,以确保施工的安全和高效。
一般情况下,可以按照以下步骤进行: 1. 清理施工区域:移除施工现场的杂物,确保施工区域干净整洁。
2. 标定挖掘界限:根据设计图纸或标定线,确定合适的挖掘范围。
3. 预留边坡:根据设计要求,在挖掘边缘预留一定的边坡。
边坡角度和斜率根据土壤类型和挖掘深度来确定。
4. 逐层挖掘:按照设计要求,从上到下逐层挖掘土方。
挖掘顺序一般应从周边向中心开挖。
5. 检查土体:挖掘过程中需要对挖出的土方进行检查和采样,以确保土体质量符合要求。
6. 边坡处理:当挖掘到一定深度时,需要对边坡进行处理,以防止边坡崩塌。
2.2 施工设备深路堑的开挖需要使用相应的设备和机械,以提高施工效率和质量。
常用的施工设备包括: - 挖掘机:用于挖掘和清理土方。
- 翻斗车:用于运输挖掘出的土方。
- 推土机:用于整平挖掘的土方和边坡。
- 水泥搅拌车:用于搅拌和运输混凝土。
3. 注意事项在进行深路堑开挖施工时,需要注意以下事项,以确保施工的安全和质量: -确保施工现场有足够的通风和照明。
- 预先了解地下设施的情况,并采取相应的保护措施,如挖掘前的地质勘察和管线勘测。
- 严格按照设计要求进行挖掘和边坡处理,确保施工符合规范要求。
- 定期对挖掘区域进行安全检查,及时发现和处理可能存在的安全隐患。
- 合理安排施工进度,避免施工时间过长影响其他工序的进行。
4. 进度安排深路堑开挖施工的进度安排需要根据具体情况进行调整,以下为一般的进度安排建议: 1. 第一周:清理施工现场,标定挖掘界限。
2. 第二周:进行土体勘察和管线勘测,并制定详细的施工方案。
3. 第三周至第六周:按照施工方案进行挖掘和边坡处理工作。
路堑开挖施工方案路堑开挖施工方案1. 引言本文档旨在提供一份详尽的路堑开挖施工方案,以确保施工过程的安全性和高效性。
路堑开挖是道路施工中的重要环节,它涉及到土方开挖、支护、排水等工作,对整个道路工程的质量和进度有着重要的影响。
因此,本方案将重点介绍路堑开挖的施工流程、施工方法和施工要点。
2. 施工流程路堑开挖的整个施工流程可以分为以下几个步骤:1. 前期准备:包括确定开挖范围、搭建施工场地、清理现场等工作。
2. 排除杂物:清除路堑开挖区域内的杂草、垃圾等杂物,确保开挖区域清洁。
3. 定位标高:根据设计要求,在路堑开挖区域确定合适的标高点位,并进行标记。
4. 土方开挖:根据设计要求,在标高点位开始进行土方开挖,通过挖掘机、铲车等设备进行开挖作业,注意施工安全,避免破坏周边设施。
5. 土方运输:将开挖出的土方通过卡车等运输工具进行运输,统一堆放或运出工地,确保施工现场整洁有序。
6. 边坡支护:对路堑边坡进行支护工作,包括土工布、钢筋网等材料的安装,并进行固结和绿化等工作。
7. 底床处理:进行路堑底床处理工作,包括挖掘、填充、平整等,确保底床的平整度和承载力。
8. 排水安装:根据设计要求,在路堑底部进行排水系统的安装,确保路堑内水的畅通和排除。
3. 施工方法在路堑开挖的施工过程中,可以采用以下几种方法:1. 机械开挖:使用挖掘机、铲车等机械设备进行土方开挖,这种方法高效快速,适用于大型路堑的开挖。
2. 手工开挖:对于较小的路堑,可以采用人工挖掘的方法进行开挖,这种方法灵活性高,适用于有限的工作空间。
3. 爆破开挖:对于较大的路堑或硬质土壤,可以采用爆破技术进行开挖,这种方法能够快速破坏土壤,但需要严格控制爆破参数,以确保施工安全。
4. 施工要点在路堑开挖的施工过程中,需要注意以下几个要点:1. 施工安全:在土方开挖过程中,要注意施工人员的安全,确保操作规范,严格按照施工要求使用安全装备,做好施工现场的防护措施。
路堑开挖施工方案
一、引言
路堑开挖是道路建设中非常重要的一项工作,对道路的运行和
安全具有直接的影响。
本文将针对路堑开挖施工方案进行详细介绍。
二、施工准备工作
1. 拟定项目计划:明确施工范围、施工工期、施工方法等。
2. 制定安全规范:确保施工期间的安全措施,包括员工的安全
培训、施工现场的标识和警示、引导交通等。
3. 调查勘探:对施工区域进行地质勘探,确定土壤类型、地下
水位、地质灾害等。
4. 确定施工方案:根据调查勘探结果和工程要求,确定路堑的
开挖深度、边坡稳定性要求等。
三、施工步骤
1. 界定施工范围:根据工程要求和设计图纸,对路堑的施工范
围进行界定,并进行标识和标线。
2. 清理施工区域:清除施工区域内的杂草、垃圾等杂物;清理
附近的管线和设备,确保施工安全。
3. 挖掘土方:根据设计要求,采用合适的机械设备进行开挖,
同时进行土方的搬运和堆放。
4. 边坡处理:根据地质条件和设计要求,进行边坡的处理工作,包括边坡的夯实、倾斜角度的确定等。
5. 土方回填:在施工完成后,根据设计要求,将挖掘出的土方
进行回填,并进行夯实工作。
6. 边坡防护:根据施工现场的实际情况,采用不同的边坡防护
措施,如植被覆盖、挡土墙等,确保边坡的稳定。
7. 清理施工现场:清除施工现场内的杂物、机械设备等,清理
道路,并进行环境保护和治理工作。
四、安全措施
1. 施工人员必须参加安全培训,了解施工要求和安全操作规范。
2. 施工现场必须设置明显的安全警示标志,确保施工期间的安
全性。
新建铁路哈大客运专线DK66+750~DK82+210路堑施工组织设计中国中铁编制:复核:审核:中国中铁一局桥梁公司哈大客运专线项目部2007年10月目录一、编制依据 (2)二.工程概况 (2)三、软质路堑开挖 (3)1)施工准备 (3)2)开挖施工程序 (4)3)开挖方法 (4)4)开挖施工作业要点 (4)四、岩石路堑的开挖方法 (5)1)施工工艺流程 (5)2)开挖方法 (5)3)路堑爆破作业 (10)五路堑施工质量控制与检测 (11)六、路堑爆破作业安全措施 (12)七、文明施工措施 (14)1、开展创建文明工地活动 (14)2、工地宣传 (14)3、场容场貌 (14)4、工地卫生 (15)5、噪音控制 (15)6、治安综合管理 (15)7、消防措施 (16)8、防汛措施 (16)八、施工环保、水土保持措施 (17)1、水污染的防治措施 (17)2、固体废弃物污染的防治措施 (17)3、土地资源及生态环境保护措施 (17)4、制度保证措施 (18)桥梁公司路堑施工方案为确保哈大铁路客运专线路堑施工质量,避免盲目施工给工程带来质量隐患,找出适合本地区施工的最佳施工方案,指导全线施工,特编制本方案。
一、编制依据1、《哈大铁路客运专线TJ-1标段个别路基设计图第二、三册~工点设计图》2、《哈大铁路客运专线个别路基设计图第一册~通用设计图》3、《客运专线铁路路基工程施工技术指南》(TZ212-2005)4、《客运专线铁路路基工程质量验收暂行标准》(铁建设2005-160号)5、《铁路路基施工规范》(TB10202-2002)6、《铁路工程施工安全技术规程》(TB10401-2003)二.工程概况哈大铁路客运专线TJ-1标段起始里程K66+749.96,终点里程K80+823.15,全长14.07公里。
路基设计净宽度13.6米,路基开挖深度最大14.51米,开挖量71万立方米,路堑设计分布段落及其地质情况见下表。
路堑分布段落一览表序号起点里程终点里程线路长度(m)地质情况备注1 DK66+749.96 DK66+839.29 89.33 粗角砾土石英砂岩半堤半堑2 DK67+100 DK67+255 155 粉质黏土粗角砾土石英砂岩3 DK67+600 DK67++930 330 粉质黏土细角砾土页岩4 DK69+500 DK69+950 450 泥岩5 DK72+050 DK73+150 1100 粉质黏土砂岩泥岩6 DK74+030 DK74+170 140 粗角砾土泥岩7 DK74+230 DK74+400 170 粗角砾土泥岩8 DK78+437.43 DK78+636.2 198.77 粗角砾土石英砂岩三、软质路堑开挖1)施工准备①施工前仔细查明地上、地下有无管线及其它影响路基施工的建筑物,对施工有影响的提前拆除或改迁,同时注意开挖边界以外的建筑物是否安全。
②开挖前,首先测量放线,依据设计挖深及边坡坡率推算测出开挖边界,并及早完成堑顶截水沟的修建。
由高到低,从上而下,由外向里逐层开挖,最后刷坡至边坡线,严禁掏底开挖。
③剥除开挖区地表植被、腐植土及其它不宜作填料的土层,弃运于弃土场或指定位置。
④根据测设路线中桩、设计图表定出路堑堑顶边线、边沟位置桩。
在距线路中心一定安全距离设置控制桩。
对于深挖地段,每挖深5 米,复测中心桩一次,测定其标高及宽度,以控制边坡的坡率。
⑤路堑开挖前首先修好临时、永临相结合排水系统,防止雨水浸泡。
2)开挖施工程序测量放线→清除表土→施工截水沟→挖运土石方→清理边坡→复核边坡位置→重复挖运至设计标高→地基处理→检测。
3)开挖方法土质路堑及软石和强风化岩石路堑的开挖方法根据路堑深度和纵向长度,结合土石方调配,开挖可选择横挖法,纵挖法和纵横混合开挖法,土方路堑用推土机、装载机、自卸汽车将挖土方装运至填方段作路堤填料,对土质坚硬地段采用推土机松动器松土施工,遇局部岩层坚硬地段采用潜孔钻机打眼,松动爆破施工。
①对软石和强风化岩石路堑选择挖掘机挖装,自卸汽车运输的方式进行开挖施工。
②短而深的地段采用分层横向开挖法,每层2 米左右。
采用挖掘机、装载机配合自卸汽车运土。
边开挖边修整边坡。
③长而深的路堑采用纵挖法,先沿路堑纵向挖掘通道,然后将通道向两侧拓宽,上层通道拓宽至路堑边坡后,再开挖下层通道,如此纵向开挖至路基标高。
④路堑开挖较浅采用单层或双层横向全宽掘进方法,对路堑整个宽度,沿路线纵向一端或两端向前开挖。
4)开挖施工作业要点①开挖过程中经常放线检查路堑的宽度、边坡坡度,在机械开挖时坡面预留30cm 采用人工刷坡,刷坡工作紧跟,开挖坡面严禁超挖,保持坡面平顺。
②开挖出的土石运到弃土场或填筑路基。
耕植土储存于指定地点用于复耕或植被护坡。
弃土场在施工完成后,及时进行地表种植土的覆盖和植被防护,防止水土流失③路堑开挖无论是人工或机械作业,均须严格控制路基设计标高,严禁超挖。
为保证路基基底处理的质量,机械开挖应预留70~100cm(或按地基设计处理的有关规定执行),在地基施工完毕后,采用人工开挖至设计标高。
这是确保后续地基处理质量的关键。
④路堑开挖至预定标高(含预留厚度)后,平地机整平、压路机碾压一遍后进行冲击碾压夯实,然后进行基础处理。
⑤对坡面中已经出现的坑穴、凹槽应进行杂物清理,用护坡的同标号浆砌片石或混凝土嵌补整平。
⑥施工中严禁乱挖,扰动边坡,必要时对高边坡进行变形观测,以便采取应急措施。
四、岩石路堑的开挖方法1)施工工艺流程石方爆破施工工艺流程见下页图。
2)开挖方法①路堑施工与填方施工相结合,路堑开挖中性能符合要求的弃碴可移挖作为填方填料,性能好的片石可以用于浆砌圬工施工。
②根据土石方调配方案和运距进行调配和机械机具的选择。
③路堑边坡按设计坡率开挖,施工前准确放设边桩、撒石灰连线,开挖过程中要经常放线检查宽度、坡度,及时纠正偏差,避免超欠挖,保持坡面平顺。
对坡面中出现的坑穴、凹槽应进行清理杂物,嵌补平整。
路堑存在平台时按设计放出平台位置,路堑平台向内做成一定坡度,确保不积水。
④路堑采用纵向台阶开挖,较平缓地段上的浅路堑可不分层开挖,深路堑地段采用纵向分台阶开挖,从上到下分层依次进行。
开挖时从上而下,纵向开挖。
如果岩层走向接近于线路方向、倾向与边坡相同且小于边坡时,逐层开挖,不得挖断岩层,并采取减弱施工振动的措施;在设有挡土墙的上述地段,采取短开挖或跳槽开挖法施工,并设临时支护。
⑤石方路堑施工采用钻爆法施工,对深路堑采取深孔爆破和浅孔分台阶爆破相结合的方法,浅路堑采取浅孔爆破。
对能用机械直接开挖的软石、土质路堑则采取机械开挖与人工配合开挖。
⑥路堑开挖接近基面后准确修理成型;部分路堑开挖后稳定性差,易坍塌和风化,设计上采取了不同类型的挡护和边坡防护。
对此应根据具体情况进行开挖,一般应分段竖向开挖到位,及时施工挡护防护工程,或进行临时挡护防护,禁止拉长槽施工。
路堑爆破设计:路堑石方开挖根据路堑深度、规模及岩石的类别,风化程度、岩层的产状、倾角和节理发育程度等具体确定施工方法。
对石方面积较大、挖方较深且数量集中地段采用深孔微差松动控制爆破,边坡爆破根据路堑石质采用光面爆破(硬质岩石)或预裂爆破(软岩和中硬岩);对挖深较浅和方量不大的陡峭边坡采用浅孔微差松动控制爆破。
开挖石方采用台阶松动控制爆破法,小型潜孔钻机配合风动凿岩机钻孔,坡面预留光面爆破层。
深挖地段,石方面积较大、挖方较深且数量集中,主要采用潜孔钻机钻孔,实施台阶式深孔微差松动控制爆破。
对于其余地段挖深较浅和方量不大的边坡、路基面修整采用风动凿岩机钻眼,浅孔微差松动控制爆破。
为保证爆破效应,均采用大孔距,小排距,梅花形布孔,并采用导爆管毫秒雷管实施逐排微差爆破。
为提高边坡稳定性和美观程度,在本合同段深挖路堑采用预留光爆层法进行光面爆破,边坡设计有台阶时分台阶进行光爆,设计无台阶时,从路堑顶沿坡面钻孔一次爆破到位。
①边坡光面爆破设计:石方路堑边坡采取光面爆破,在主体开挖完成后进行。
采取弱性装药结构或低威力低爆速的炸药,以保证边坡稳定,坡面平整。
光面爆破参数选择主要包括:炮孔直径D=30+4H H--台阶高度光面层厚度(光爆最小抵抗线)W=(10~20)D D--炮孔直径光面孔孔距a=(0.6~0.8)W炮孔长度L 及超深h:L=H/sinα+ h α--边坡坡度(钻孔倾角),h 为超钻深度h=(0.05~0.1)﹒H线装药密度q 线和装药量Q 孔:根据经验参数,线装药密度初选如下数值,在施工中试炮后根据现场实际情况调整确定。
Q孔= q(a+D)Q 孔--单孔装药量(kg)q 线=0.6~1.0kg/m (硬质完整岩石取大值,反之取小值) 起爆网络:设计起爆网络同一列(沿线路走向)炮孔均安装同一段别的毫秒雷管,用连通管把炮孔中的导爆管连接起来。
光爆孔装药结构及药量调整:在孔口1.5m 不装药,进行加强堵塞,堵塞段以下1~2m 处线限装药密度为设计的1/2。
②预裂爆破:软岩和中硬岩边坡实施预裂爆破,为确保预裂爆破质量,保证边坡稳定,在预裂孔与主爆孔之间设一排辅助孔、一排缓冲孔。
辅助孔的深度与坡率均与预裂孔一致,辅助孔与预裂孔的排间距用潜孔钻机为1.2~1.5m、风动凿岩机钻孔时为0.5~0.6m;φ=90mm 时,辅助孔间距为3m,孔底距主爆孔1.2~1.5m。
φ=40mm 时,辅助孔孔间距为1.5m,孔底距主爆孔0.4~0.5m。
缓冲孔与主爆孔布置形式一致。
各孔的布置见下图。
预裂爆破设计参数见预裂爆破设计参数表。
预裂孔、辅助孔、缓冲孔、主爆孔布置图预裂爆破设计参数表钻孔直径孔间距超钻堵塞长度孔底加强装药段长线装药密度φ(mm) S(m) J(m) L1(m) L2(m) q1(kg/m)90 1.0 1.0 1.0-1.5 1.0-1.5 0.3-0.440 0.5 0.5 0.6-0.8 0.5-0.8 0.15-0.25为确保路基面平整坚实,不论采用风动凿岩机还是潜孔钻机钻孔爆破,最底层2m 均采用风动凿岩机钻孔爆破,严格控制孔底标高和超钻值,并适当缩小排距和孔距,实施逐排微差起爆。
③松动爆破:由于本标段个别地段位于既有建筑物附近,而且石方开挖量较小,路堑较浅,所以对路堑石方爆破开挖采取松动爆破。
松动爆破药包装药量计算:Q=fn K W3fn—药包性质系数,根据爆破目的和要求,通过试验或经验数据选取,初取值可按:多面临空或陡岩上用减弱松动药包时,fn=0.125~0.44;平坦地形用正常松动药包时,fn=0.44;堑内爆破完整岩石用加强松动药包时,fn=0.4~1.0;K—单位炸药用量(kg/m3),一般K=1.0~1.8kg/m3。
W—最小抵抗线(m);W=(30~45)D松动爆破药包间距a的确定:多面临空或陡壁:a=(0.8~0.9)W√n2+1 ;n—炮孔排数;平坦地形拉槽:a=(0.8~1.0)W;斜坡或阶梯地形:a=(1.0~2.0)W;3)路堑爆破作业爆破之前清理山体表层植被和履盖层。
