施工电梯附着、加节方案
- 格式:doc
- 大小:327.50 KB
- 文档页数:11

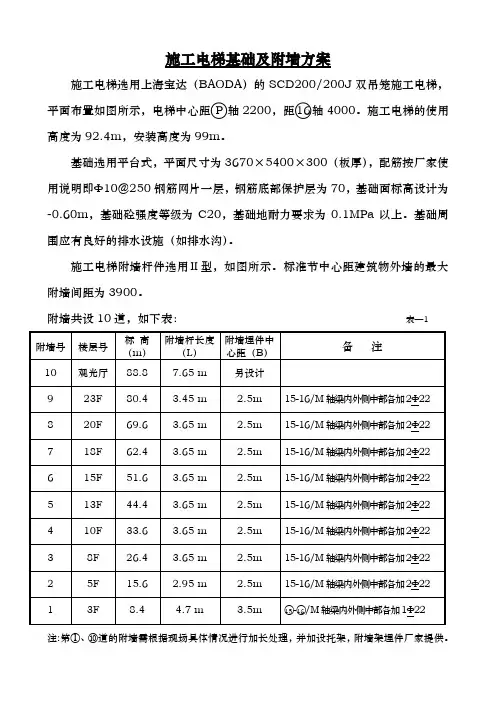

施工电梯基础及附墙方案施工电梯选用上海宝达(BAODA)的SCD200/200J双吊笼施工电梯,平面布置如图所示,电梯中心距○P轴2200,距○16轴4000。
施工电梯的使用高度为92.4m,安装高度为99m。
基础选用平台式,平面尺寸为3670×5400×300(板厚),配筋按厂家使用说明即Φ10@250钢筋网片一层,钢筋底部保护层为70,基础面标高设计为-0.60m,基础砼强度等级为C20,基础地耐力要求为0.1MPa以上。
基础周围应有良好的排水设施(如排水沟)。
施工电梯附墙杆件选用Ⅱ型,如图所示。
标准节中心距建筑物外墙的最大附墙间距为3900。
附墙共设10道,如下表:表—1注:第①、⑩道的附墙需根据现场具体情况进行加长处理,并加设托架,附墙架埋件厂家提供。
附 墙 架 内 力 计 算 书梁的内力计算按三跨等跨连续梁计算,计算简图如下图:附墙架传给梁的荷载P ,按SC 系列《使用手册》Ⅱ型P47的公式计算:8.1 8.1 8.1 05.2B 60000L P ⨯⨯=P 值单位为NKN 73.4205.25.26000065.3=⨯⨯=查《施工手册》第3版荷载与结构静力计算表2-13m .KN 4.471.82/73.42274.0L 2p274.0M max =⨯⨯=⨯⨯=计算钢筋面积标准层梁截面为200×650,梁为侧面受力,砼为C35。
则17525200a h h 0=-=-=125.017565019104.47bh f M a 2620am s =⨯⨯⨯==933.0r s = §=0.13526s m m 4.806175933.0360104.47A =⨯⨯⨯=实际配筋为2Φ22+1Φ20,A s =1074mm 2>计算值806mm 2,满足要求。
1、施工现场准备(1)升降机基础施工完毕,基础混凝土强度满足设计强度的90%,表面平整度满足施工要求。
(2)施工升降机专用电箱施工安装接入到指定位置,并通电。
(3)组装安装区域设置警戒线,设有明显标志,并有专人监护。
2、施工程序1.基础施工本工程外基础直接设置在基础肥槽回填土及地下车库顶板回填土上。
2.安装前告知交告知表,送审表到项目部,由项目部一并其他相关资料,交建委告知。
3. 升降机安装主要安装顺序:明确安装程序流程:安装底座→安装基础节和两节标准节→加围栏、笼体→安装传动机构→安装电缆(并接通电源)→安装6个标准节→调整笼体→安装下限位,下极限碰铁→安装标准节(导轨架)同时安装附墙架及电缆架→安装上限位碰铁及极限开关→润滑→整机调试→检验合格→交付使用。
施工方划施工区域,拉好警戒线4.升降机锚固附着5.室外电梯防护搭设6.升降机加节7.升降机拆除3、主要施工方法3.1基础施工混凝土基础长6m,宽5m,厚0.3m,砼强度等级为C30,配筋为双层双向φ12@200。
基础维护墙高度800mm,马牙槎构造柱采用基础上插筋4φ12钢筋,箍筋φ8@200。
(详见3#楼升降机基础构造图)基础底部至车库顶板上部区域回填土采用2:8灰土换填,压实系数≥0.95,底部素土压实系数≥0.94。
为防止3#楼肥槽底部土方压实系数不足消除沉降隐患,结构上设置m20胀栓加工字钢复合底托,作为基础加固。
基础施工时,按升降机位置放出基础位置线,再绑扎钢筋、支模板浇筑混凝土。
基础施工时要做好基础钢筋保护层的垫置工作。
混凝土要振捣密实,待混凝土强度达到租赁设备厂家要求的混凝土强度的90%后再正式安装施工升降机。
电梯基础定位图如下:(1)距离电梯基础1500mm位置设置集水井,集水井净尺寸为800×800×600,采用120mm厚砖墙砌筑,内侧抹灰20mm厚,集水井深度从原土面下挖600mm,下铺300mm厚卵石,井内放置一台抽水泵。
施工电梯基础直接置于地下室顶板上采取加强措施。
(含按拆技术交底)因基础设置于地下室顶板上,故须对顶板进行加固处理,加固方案如下:采用Φ48×3.5钢管进行加固,在施工电梯导架中心四周1.8m×1.8m范围内立竿按300×300间距支撑并配备方木和可调顶托加固,其他在基础四边各加500范围内(设计浇筑混凝土基础范围为4000×5000,故在5000×6000范围)内立竿按500×500间距加固。
步距1000,扫地杆距地300。
混凝土标号较原设计提高一标号至C30。
待后浇带浇筑完毕后,强度达到100%时,方可安装施工电梯。
未在地库顶板上的,按厂家提供图纸施工。
施工电梯按拆一定按照厂家说明书进行按拆操作。
1、施工升降机应为人货两用电梯,其安装和拆卸工作必须由取得建设行政主管部门颁发的拆装资质证书的专业队负责,并必须由经过专业培训,取得操作证的专业人员进行操作和维修。
2、地基应浇制混凝土基础,其承载能力应大于150kPa,地基上表面平整度允许偏差为10m,并应有排水设施。
3、应保证升降机的整体稳定性,升降机导轨架的纵向中心线至建筑物外墙面的距离宜选用较小的安装尺寸1、进入现场必须遵守安全生产六大纪律。
2、装拆人员不准穿硬底、高跟皮鞋,衣着要灵活。
3、装拆前要检查吊索、吊环、吊钩等用具,不准带病操作。
4、电梯填充卸时无脚手架严禁作业。
5、拆下的零部件禁止放在梯笼内。
6、在拆下稳固撑过桥梁、导栓等部件时,悬空作业人员必须在各自的位置上与导轨架或建筑物上系好安全带。
7、安装和拆卸人员必须按高处作业要求,挂好安全带。
8、安装和拆卸过程中,要有专人统一指挥,并熟悉图纸、安装程序及检查要点。
9、装上两节立柱后,要在其两上方向调整垂直度,并把平衡重、梯笼就位。
10、调试梯笼。
调试导向滚轮与导轮间隙,以电梯不能自动下滑为限,并在离地面10m高度以内,做上下运行试验。

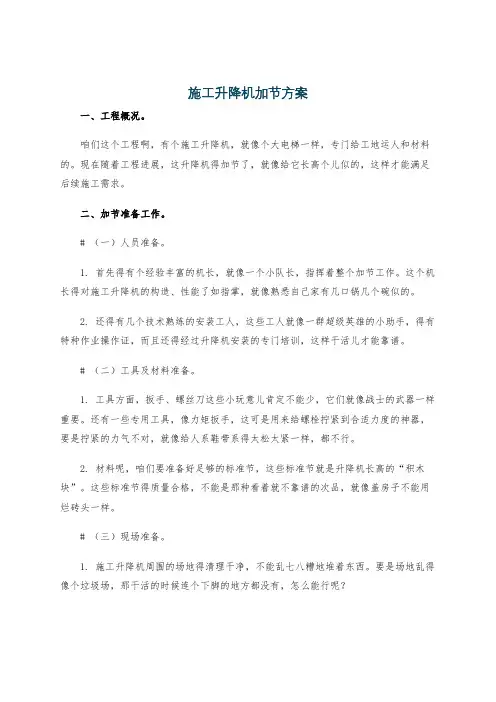

施工升降机加节方案一、工程概况。
咱们这个工程啊,有个施工升降机,就像个大电梯一样,专门给工地运人和材料的。
现在随着工程进展,这升降机得加节了,就像给它长高个儿似的,这样才能满足后续施工需求。
二、加节准备工作。
# (一)人员准备。
1. 首先得有个经验丰富的机长,就像一个小队长,指挥着整个加节工作。
这个机长得对施工升降机的构造、性能了如指掌,就像熟悉自己家有几口锅几个碗似的。
2. 还得有几个技术熟练的安装工人,这些工人就像一群超级英雄的小助手,得有特种作业操作证,而且还得经过升降机安装的专门培训,这样干活儿才能靠谱。
# (二)工具及材料准备。
1. 工具方面,扳手、螺丝刀这些小玩意儿肯定不能少,它们就像战士的武器一样重要。
还有一些专用工具,像力矩扳手,这可是用来给螺栓拧紧到合适力度的神器,要是拧紧的力气不对,就像给人系鞋带系得太松太紧一样,都不行。
2. 材料呢,咱们要准备好足够的标准节,这些标准节就是升降机长高的“积木块”。
这些标准节得质量合格,不能是那种看着就不靠谱的次品,就像盖房子不能用烂砖头一样。
# (三)现场准备。
1. 施工升降机周围的场地得清理干净,不能乱七八糟地堆着东西。
要是场地乱得像个垃圾场,那干活的时候连个下脚的地方都没有,怎么能行呢?2. 还得在升降机周围设置好警戒区域,就像给这个加节的小战场画个圈一样,防止闲杂人等靠近,避免发生危险。
三、加节作业流程。
# (一)升降机的检查与调整。
1. 在加节之前,机长要带着工人对升降机进行一次全面的检查。
看看各个部件有没有损坏的,就像给它做个体检一样。
特别是那些关键部位,像钢丝绳、齿轮、限位器这些,要是有问题可就麻烦了。
2. 检查完了要是发现有小毛病,就得及时调整。
比如说某个螺丝松了,那就得赶紧拧紧,就像给松了的纽扣重新缝紧一样。
# (二)标准节的吊运与安装。
1. 用塔吊把标准节吊运到升降机的安装位置附近。
这个吊运过程可得小心了,就像端着一碗满是热汤的碗一样,得稳稳当当的。
施工电梯附着
1.施工电梯附着

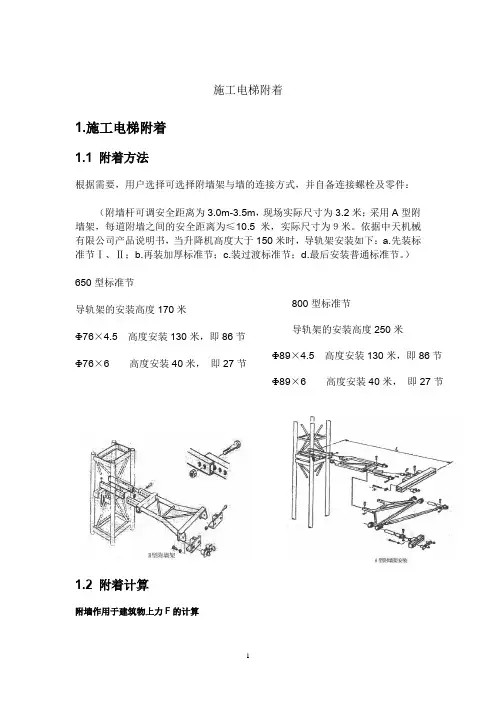

1.1 附着方法
根据需要,用户选择可选择附墙架与墙的连接方式,并自备连接螺栓及零件:
(附墙杆可调安全距离为3.0m-3.5m,现场实际尺寸为3.2米;采用A型附墙架,每道附墙之间的安全距离为≤10.5米,实际尺寸为9米。
依据中天机械有限公司产品说明书,当升降机高度大于150米时,导轨架安装如下:a.先装标准节Ⅰ、Ⅱ;b.再装加厚标准节;c.装过渡标准节;d.最后安装普通标准节。
)
650型标准节
导轨架的安装高度170米
76×4.5 高度安装130米,即86节 76×6 高度安装40米,即27节
1.2 附着计算
附墙作用于建筑物上力F的计算
800型标准节
导轨架的安装高度250米
89×4.5 高度安装130米,即86节 89×6 高度安装40米,即27节
KN B L F 05
.260⨯⨯= 根据以上公式计算出的力F 选用强度等级为4.8~8.8级的M24螺栓。
目录1、编制依据 ........................................... 错误!未定义书签。
2、工程概况 (2)2。
1工程概况 (2)2。
2项目概况 (2)2.3项目设计概况 (2)3、施工准备 (3)3.1 技术准备 (3)3.2 机具准备 (3)4、施工安排 (3)4.1 安装部位 (3)4。
2劳动力组织 (5)5、施工工艺 (5)5。
1 基础施工 (5)5.2 附墙锚固 (9)5。
3 电梯防护架及防护门制作 (9)5。
4 电源 (17)6、室外电梯安装程序 (17)6。
1 准备工作 (17)6。
2 安装工作 (18)7、安装、拆卸安全注意事项 (19)8、应急预案 ........................................... 错误!未定义书签。
9、安全操作规程及注意事项.............................. 错误!未定义书签。
1、编制依据22。
1工程概况本工程位于北京市大兴区西红门镇,项目地块南北长256米,东西长200米。
我司承建的地上4#、5#、6#及B座办公楼总建筑面积62645㎡,地下2层,地上18层,建筑高度最高75.85m。
结构类型:本工程为剪力墙—核心筒结构,基础埋深12。
5米,基础为平板式筏板基础,主楼基础筏板厚度为1800㎜。
2.2项目概况2。
3项目设计概况本工程工期紧,现场小,楼座层数较高,二次结构、装修阶段施工材料品种繁多,为保证二次结构、装修期间施工材料的垂直运输和现场施工和管理人员的上下楼,结合施工总进度计划的安排,本工程装修期间垂直运输采用施工升降机。
根据施工现场的场地情况及建筑物的平面位置,确定施工升降机的安装位置和数量,4#、5#、6#及B座办公楼各配置一台,共计四台,每台安装高度为81米,共计54节。
3、施工准备3.1 技术准备3。
1。
1在正式施工以前,对参与施工的有关管理人员、技术人员和工人进行技术性的交待与说明。

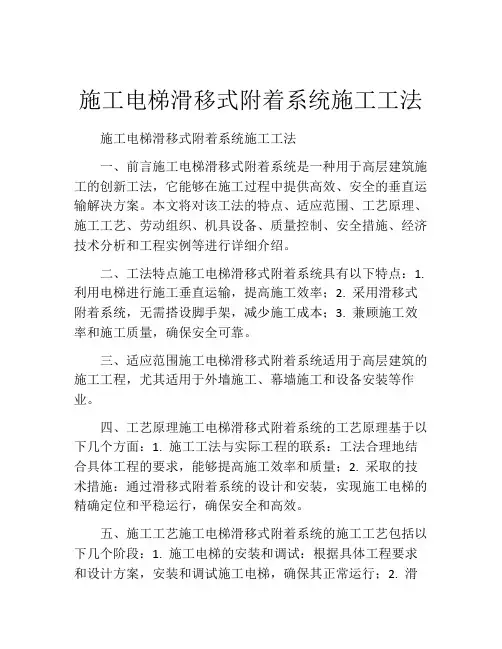

施工电梯滑移式附着系统施工工法施工电梯滑移式附着系统施工工法一、前言施工电梯滑移式附着系统是一种用于高层建筑施工的创新工法,它能够在施工过程中提供高效、安全的垂直运输解决方案。
本文将对该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例等进行详细介绍。
二、工法特点施工电梯滑移式附着系统具有以下特点:1. 利用电梯进行施工垂直运输,提高施工效率;2. 采用滑移式附着系统,无需搭设脚手架,减少施工成本;3. 兼顾施工效率和施工质量,确保安全可靠。
三、适应范围施工电梯滑移式附着系统适用于高层建筑的施工工程,尤其适用于外墙施工、幕墙施工和设备安装等作业。
四、工艺原理施工电梯滑移式附着系统的工艺原理基于以下几个方面:1. 施工工法与实际工程的联系:工法合理地结合具体工程的要求,能够提高施工效率和质量;2. 采取的技术措施:通过滑移式附着系统的设计和安装,实现施工电梯的精确定位和平稳运行,确保安全和高效。
五、施工工艺施工电梯滑移式附着系统的施工工艺包括以下几个阶段:1. 施工电梯的安装和调试:根据具体工程要求和设计方案,安装和调试施工电梯,确保其正常运行;2. 滑移式附着系统的安装:根据设计方案,在建筑结构上安装滑移式附着系统,确保其稳定和可靠;3. 施工电梯的使用和维护:在施工过程中,使用和维护施工电梯,保证其正常运行和安全性。
六、劳动组织施工电梯滑移式附着系统的劳动组织涉及到工人的分工、配合和安全措施等方面,确保施工过程的顺利进行和工作的安全性。
七、机具设备施工电梯滑移式附着系统所需的机具设备包括施工电梯、滑移式附着系统和相关配件等,这些设备具有特定的功能和使用方法,能够满足施工需求。
八、质量控制为确保施工过程的质量符合设计要求,施工电梯滑移式附着系统需要进行质量控制。
控制手段包括监测施工电梯和滑移式附着系统的运行状态、验证施工质量和定期维护等。
九、安全措施在施工中,施工电梯滑移式附着系统需要采取严格的安全措施,确保工人和设备的安全。
施工电梯基础加固施工方案
一、施工前准备工作
1.确认电梯基础的材质、强度等参数;
2.查看电梯基础的实际情况,包括底坑的尺寸、结构等;
3.进行相关的测量和勘察,确定具体的加固方案。
二、加固方案设计
1.根据基础的实际情况,设计加固方案,包括使用何种材料、采用何种加固方法等;
2.根据电梯的负荷和使用情况,合理确定加固的强度和方案;
3.设计施工过程中的安全措施,确保施工过程中的安全性。
三、材料准备
1.购买所需的材料,包括钢筋、混凝土、钢板等;
2.材料验收,确保材料的质量合格。
四、施工工序
1.清理底坑内部的杂物,确保施工环境的清洁;
2.根据设计方案,按照一定的顺序进行加固工作;
3.钢筋加固:按照设计要求,在电梯基础内部设置钢筋骨架,使用焊接等方式将钢筋固定在基础内壁;
4.混凝土浇筑:将准备好的混凝土倒入电梯基础内部,使用振捣机进行振捣,确保混凝土的密实;
5.钢板加固:根据设计要求,在电梯基础上方进行钢板加固,使用膨胀螺栓等方式将钢板固定在基础上方;
6.后续工序:根据需要进行后续的砌筑、抹灰等工序。
五、安全措施
1.施工过程中,必须严格按照相关的施工安全规范进行操作,穿戴好安全防护用品;
2.在施工现场设置警示标志,确保周围人员的安全;
3.加固工程完成后,进行验收和测试,确保加固效果符合设计要求。
六、施工后清理
1.清理施工现场的杂物,保持施工环境干净整洁;
2.对施工中损坏的地面、墙面等进行修复。
以上是一份施工电梯基础加固的施工方案,方案设计的具体细节应根据实际情况进行调整和完善。
在施工过程中,需严格按照相关规范操作,确保施工的安全性和质量。
一、工程概况郑大医学组团Ⅰ标段位于郑州大学新区校园内西北角,共包含五个区,其中A 区是科研试验楼,B 区是教学试验楼,D 区是院办公楼,E区为A-B 之间连廊,G 区是医学院组团公用设备机房。
A 区科研试验楼建筑高度31.75米,建筑层数为地上七层,屋顶有一层高2.15米设备层,依照施工需要A 区需两部物料提升机和一部施工电梯。
二、施工电梯选取依照我企业、分企业施工电梯设备情况,结合本工程实际特点,本工程拟选取七分企业自有SCD200/200( K) 型电梯,考虑到本工程建筑高度31.75米,故电梯高度定为35 米。
电梯技术常数:吊笼重:2×1600kg护栏重:1480kg标准节重:共50 节,每节重190kg对重体重:2×1300kg额定载荷重:2×kg基础承载值:P=[(2×1600)+1480+ (50×190)+2×1300+2×]×2.1=436.38KN按承受436.38KN 压力制作基础才能符合该机安装要求。
三、施工电梯基础平面布置1、电梯基础设定需要考虑原因(1)为充分发挥电梯性能,基础设定要使电梯有尽可能大输送人员和周转材料;2、具备电梯安拆场地,以利于安拆;3、依据 SC 系列施工升降机操作手册,本工程施工图及岩土工程勘察汇报;2、为发挥电梯基础优势,结合图纸设计、电梯说明书及以上各种原因,故本电梯基础平面中心设在A11 和A12 周线中间AH 轴线以北,详细见附图。
四、电梯地基处理处理依据:SC 系列升降机操作手册中关于电梯各种技术参数;本工程《岩土勘察汇报》中地质标准值。
由SC 系列升降机操作手册可知SCD200/200( K) 型电梯基础下地面承载能力大于 0.15MPa ,又由本工程《岩土勘察汇报》可知A 区教学试验楼地基承载力为0.19MPa 。
故本施工电梯基础处理方法为:基坑开挖至A 区教学试验楼基坑深度,用三七灰土按规范回填至基础底标高,此时地基承载力可达成0.25MPa.五、电梯基础配筋电梯基础配筋参考说明书中配筋,设双向φ(Ⅱ级)12 钢筋网片,网格间距为200mm 。

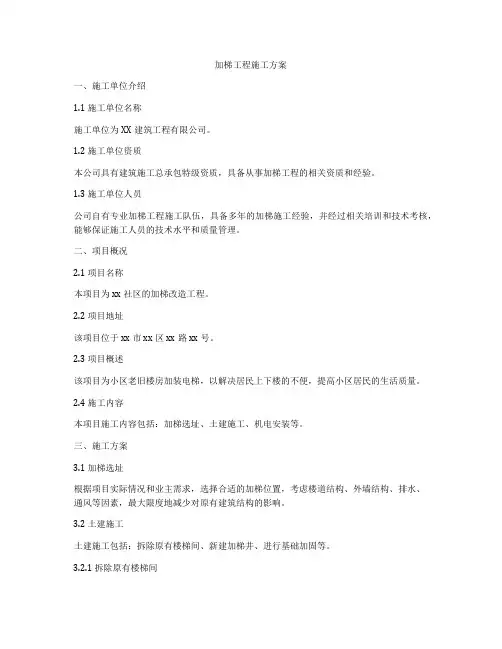

加梯工程施工方案一、施工单位介绍1.1 施工单位名称施工单位为XX建筑工程有限公司。
1.2 施工单位资质本公司具有建筑施工总承包特级资质,具备从事加梯工程的相关资质和经验。
1.3 施工单位人员公司自有专业加梯工程施工队伍,具备多年的加梯施工经验,并经过相关培训和技术考核,能够保证施工人员的技术水平和质量管理。
二、项目概况2.1 项目名称本项目为xx社区的加梯改造工程。
2.2 项目地址该项目位于xx市xx区xx路xx号。
2.3 项目概述该项目为小区老旧楼房加装电梯,以解决居民上下楼的不便,提高小区居民的生活质量。
2.4 施工内容本项目施工内容包括:加梯选址、土建施工、机电安装等。
三、施工方案3.1 加梯选址根据项目实际情况和业主需求,选择合适的加梯位置,考虑楼道结构、外墙结构、排水、通风等因素,最大限度地减少对原有建筑结构的影响。
3.2 土建施工土建施工包括:拆除原有楼梯间、新建加梯井、进行基础加固等。
3.2.1 拆除原有楼梯间根据设计图纸和施工要求,对原有楼梯间进行拆除,保证拆除过程中周围建筑结构的安全,减少对周边居民生活的影响。
3.2.2 新建加梯井根据加梯设计图纸,在拆除完原有楼梯间后,进行新建加梯井施工。
确保加梯井结构的牢固和稳定,满足电梯安装和使用的要求。
3.2.3 基础加固对加梯井周围的建筑结构进行基础加固,确保加梯井周围,原有建筑结构的安全和稳定。
3.3 机电安装机电安装包括:电梯井道安装、电梯轿厢安装、电梯门系统、电梯驱动系统等。
3.3.1 电梯井道安装根据设计图纸和电梯制造商要求,进行电梯井道的安装,确保井道结构牢固、安全,符合相关规范和要求。
3.3.2 电梯轿厢安装根据设计图纸,对电梯轿厢进行安装和调试,确保轿厢运行安全、稳定,满足设计要求。
3.3.3 电梯门系统安装电梯门系统,包括门套、门板、门轴、门锁等,确保电梯运行安全、顺畅,符合相关规范和要求。
3.3.4 电梯驱动系统安装电梯驱动系统,包括电动机、减速器、传动链条等,确保电梯运行平稳、低噪音、低能耗,满足设计要求。
人货电梯基础下后浇带加固方案一早起来,我就知道今天又是一场硬仗。
人货电梯基础下后浇带加固,这个问题可不容易对付。
不过,想到自己有10年的方案写作经验,心里还是有点底的。
1.项目背景得把项目背景交代清楚。
这个项目是一项重点工程,时间紧、任务重,必须确保质量和安全。
人货电梯基础下后浇带加固,是为了解决基础沉降和裂缝问题,提高整体稳定性。
2.加固目的加固的目的,简单来说,就是让这个基础更稳固,避免沉降和裂缝的进一步发展。
这样一来,电梯的安全性就能得到保证,使用寿命也会延长。
3.加固方案就是重头戏了——加固方案。
(1)材料选择材料得选好。
我们打算采用高强度、高性能的混凝土,这种混凝土强度高,韧性好,抗裂性强,非常适合用于加固。
(2)施工方法①清理基础表面,确保施工面干净、平整。
②在基础表面涂抹一层高性能混凝土,厚度约为5厘米。
③等第一层混凝土固化后,再涂抹第二层,厚度约为10厘米。
④在第二层混凝土中加入钢筋网,增强整体抗裂性能。
⑤再涂抹一层高性能混凝土,厚度约为5厘米。
⑥施工完成后,进行养护,确保混凝土质量。
(3)施工注意事项①施工前,对施工人员进行技术培训,确保他们掌握施工方法和技巧。
②施工过程中,严格遵循施工方案,确保施工质量。
③施工完成后,对加固部位进行检测,确保符合设计要求。
4.加固效果预测采用这个方案,预计可以显著提高人货电梯基础的稳定性,延长使用寿命。
同时,也能有效减少沉降和裂缝的发展,确保电梯的安全运行。
5.项目管理①设立项目管理小组,明确责任分工。
②制定项目进度计划,确保按时完成。
③定期召开项目会议,协调各方资源。
④对施工过程进行实时监控,确保施工质量。
这个加固方案,从材料选择、施工方法、施工注意事项等方面,都进行了详细阐述。
相信在项目管理小组的共同努力下,一定能顺利完成这个项目,为我国重点工程建设贡献一份力量。
1.材料验收要仔细,不能马虎。
每一批高性能混凝土都得严格检查,看是否符合标准。
电梯加层工程施工方案一、工程概况随着城市建设的不断发展,原有建筑物的改造和更新工程也日益频繁。
其中,电梯加层工程因其对于建筑物使用功能的提升和对于居住环境的改善具有重要意义,因此受到了广泛的关注。
本文针对电梯加层工程的施工方案进行概述,以便工程施工人员进行统一的施工操作。
本工程计划对一栋位于城市中心的17层建筑进行电梯加层改造工程,施工单位为XX建筑公司,施工期为3个月。
工程包括加装电梯机房、调整楼板结构、扩建楼梯间等内容。
本方案对电梯加层工程的施工流程、安全措施、材料选用以及质量控制等方面进行了详细的规划和说明,以确保工程的顺利进行和良好质量。
二、施工前准备在施工前,施工单位应做好以下准备工作:1. 确定施工人员,包括负责人员、技术人员和施工工人,并进行必要的培训;2. 编制施工计划,并确定施工的时间节点和工期;3. 对施工现场进行勘察和测量,了解现场情况,确定施工方案;4. 准备必要的施工机械设备、工具和材料,并进行检查和调试;5. 制定安全生产计划和施工现场管理办法,确保施工安全;6. 与相关部门进行沟通,办理相关手续和审批。
三、施工流程1. 取样送检:根据设计要求,对材料进行取样并送至资质检测机构进行检验,合格后方可使用;2. 准备工作:清理施工现场,设置安全警示标识,并确保施工现场秩序良好;3. 楼板结构调整:根据设计图纸和技术要求,对楼板结构进行调整,包括割除部分楼板混凝土、加固楼板钢筋等;4. 机房安装:建造电梯机房,并安装电梯设备、控制系统、导轨等;5. 楼梯间扩建:扩建楼梯间,包括拆除部分楼梯、新建楼梯间墙体等;6. 设备安装:安装电梯设备,进行调试和试运行;7. 完工验收:进行工程质量验收和安全检查,确保工程质量和安全。
四、施工安全措施1. 设施保护:在施工现场设置安全警示标识,并设置围挡,保护周边建筑物和行人通行;2. 作业防护:施工过程中,要求作业人员佩戴安全帽、安全带,遵守作业规程,并进行安全技术交底;3. 用电安全:对施工现场的用电设备进行检查和维护,确保用电安全;4. 安全督导:设立专门的安全员,并通过定期的安全督导和检查,加强施工安全管理。
施工电梯放置在地下室顶板上的加固支撑施工技术施工的工程中有许多高层建筑设计有地下室,施工电梯基础无法座落在土质地坪上,需要将施工电梯直接放置在地下室顶板上,而施工电梯的静载和动载,对地下室顶板梁板会造成一定的影响,甚至可能会导致梁板开裂,因此必须对施工电梯基础范围内的地下室顶板梁板进行加固支撑设计计算。
1.钢管加固地下室梁板的设计1.1设计方案1)施工电梯基础:采用厂家原设计的施工电梯钢筋砼基础5.3×4.2×0.3m直接放置在地下室顶板上,在施工电梯钢筋砼基础下方的地下室顶板下设置钢管支撑,直接将施工电梯的竖向荷载传递到地下室底板。
原施工电梯基础落在土上,现将基础设在钢筋砼顶板上,基础大小、配筋等不变。
全部竖向荷载直接由钢管承担,而全部水平荷载均由附着承担。
2)加固钢管的布置:采取施工电梯中心区钢管加密,外围钢管适当放稀布置,间距详图示。
核心区钢管纵横向间距为0.3×0.3m,外围钢管纵横向间距为0.8×0.85m、0.85×0.6m。
钢管步距小于1.6m。
3)立杆采用可调活动支撑,钢管立杆顶部上垫50×80mm方料与地下室顶板或梁的底部顶紧。
立杆顶部与底部自由端不得大于20cm(即必须按规范要求设置扫脚杆)。
1.2钢管支撑加固体系的计算施工电梯荷载落在地下室顶板上时,地下室顶板下的钢管支撑体系计算:地下室梁板结构本身的承载能力作为安全储备,全部荷载由钢管支撑承担。
根据厂家提供的《安装、使用、维修手册》中计算参数,按导架高度150m (约100个标准节)取值:1.静载:围栏重量:1225kg吊笼重量:2960kg对重重量:2516kg吊笼载重:4000kg导架总重量:19100附墙架电缆等:5730kg过道杆过桥连接杆:8595kg施工电梯总重量:(2980+5730+8595)×9.81=435876N施工电梯钢筋砼基础重:5.3×4.2×0.3×25=167KN=167000N静载=施工电梯+基础总重=435876+167000=602876N2.动载:额定载重量:2800kg冲击载荷:100%×2800=2800kg吊笼重量:50%×2960=1480kg对重重量:50%×2516=1258kg动载:8338×9.81=81796N=81.796KN=8.1796T3.核心加密区(36根钢管)承担总荷载:4.总荷载=静载+动载=452.9+81.796=534.6KN=53.46T单根立杆承受荷载:N1=53.46/36根=1.48T/根=14.8KN单根钢管稳定验算:步距取1.6m,i=15.8,ψ=0.155,A=489mm2 5.所有钢管(68根)承担总荷载:计算单根荷载平均值为N2=53.46/68=0.786T=7.86KNN2<N=14.8KN,能满足稳定要求。
施工电梯附墙规范篇一:施工电梯基础及附墙方案联发五缘湾1号花园二期I标段(施工电梯基础及附着装置)专项施工方案编制单位:福建四海建设有限公司编制人员:李谦胜审批:时间:2009年9月12日一.工程概况:本工程位于厦门环岛路机场段。
建筑为地下1层、地上3栋16层的剪力墙结构住宅楼,建筑面积61855m2。
地下室层高4.4m,地下室顶板标高-1.65m。
上部各栋楼层高3m、总高48.15m。
二.施工电梯数量选型:10#、11#、15#各计划1部SCD200/200TD施工电梯。
三.施工电梯参数:1、施工电梯尺寸:双吊笼,每个吊笼3.2m*1.5m,最大架设高度为450m。
2、电梯自重、载重:吊笼重2个*20KN/个,外笼重14.8KN,导轨架壁厚4.5mm、每节1.5m高、每节重1.7KN,对重重2个*10KN/个,载重2*20KN/个吊笼。
3、基础要求:地基承载力不少于0.15Mpa或按设计计算。
基础砼C25、长4m、宽3.6m、厚0.3mm,基础双层钢筋网Ф12@200。
基础预埋件应埋入基础砼。
基础周围应有排水措施。
4、电梯附墙架要求:电梯架体中心点距附墙点垂直距离要求在2.9∽3.6m,附墙架靠墙一侧固定点中心距为1.43m。
附墙架最大间距10.5m,最顶端自由端不大于7.5m。
四.安装位置及高度:1、安装位置:详附图,导轨架中心距附着点垂直距离为3.3m,在2.9∽3.6m之间,满足要求。
2、安装高度:各栋楼均安装37节、共计55.5m高度。
3、附着安装:分别在3、6、9、12、15层楼板、屋面板设置附着装置。
则第一道附着安装高度为6m,中间附着间距为9m,最顶端一道附着设在屋面板48m高度,顶端自由端高度7.5m,满足要求。
五、基础承载力验算:1、基础做法:根据现场实际,计划基础砼采用C25砼,基础长4.5m、宽4.5m、厚0.35mm。
基础双层钢筋网Ф12@200。
基础砼较施工电梯使用说明书更宽、更厚,符合要求。
目录1 施工电梯概况及工程量 (1)2 编制依据 (3)3 作业条件和施工准备 (3)4 作业程序和工艺措施 (4)5 质量标准及验收要求 (10)6 强制性条文及二十五项反措 (10)7 职业健康安全和环境 (11)附表1:组织机构附录2:危险源辨识、风险评价和风险控制措施清单附录3:应急预案附录4:吊车性能表附图1:施工电梯位置图附图2:施工电梯基础图附图3:施工电梯基础架图附图4:施工电梯附着位置图1、起重机械概况及工程量1.1施工电梯概况1.1.1该机的特点为了配合XXX工程施工进度,将在锅炉固定端G7外侧,K0、K1轴中间偏K1轴线200mm安装一台施工电梯。
施工电梯型号为SC200/200型,由上海宝达工程机械有限公司生产制造,其采用齿轮、齿条驱动方式的一种垂直运输机械。
在主梯笼的顶部设有安装吊杆,可自行装拆标准节和头架。
SC200/200型额定载重量为2000Kg,额定起升速度为35m/min;安装吊杆起重量≤200Kg;标准节规格为0.8×0.8×1.508m;标准节最大自由高度为9m。
电动机型号为TU64E,输入功率16.5KW,传动比48/4,中心距12.5。
电气设备主回路及控制回路的电压分别为380V和220V。
第一电梯安装39节,然后慢慢加节至最终高度59节。
1.1.2主要技术参数1.1.3整机示意简图1、导轨架2、驱动体3、吊杆4、驱动单元5、吊笼6、电缆固定架7、电缆导向架 8、附着装置9、下电气箱10、底架护栏 11、电缆筒12、上电气箱13、电缆SC200/200施工电梯总图1.2工程量本工程总安装导轨架59节,标高达到89m。
表2 设备外形尺寸、重量、数量2 编制依据2.1 广西建工集团建筑机械制造有限责任公司《SC系列施工电梯安装、使用、维修手册》2.2 QTZ2500塔式起重机说明书2.3 KH180履带式起重机说明书2.4 DL5009.1-2014《电力建设安全工作规程》(火力发电厂部分)2.5 《电力建设危险点分析及预控措施》(中国电力出版社)2.6 神华天明电厂2×100万千瓦新建工程施工现场总平图2.7 《起重设备安装工程施工及验收规范》GB 50278-20102.8 《电气装置安装工程、起重机电气装置施工及验收规范》GB50256-20142.9 《起重机械定期检验规则》(TSGQ7015-2016)2.10 《特种设备作业人员监督管理办法》国家监督第140号令3 作业条件和施工准备施工电梯安装为一周完成。
扶梯加固工程施工方案一、项目概况在城市中心商业区、写字楼及住宅小区,扶手电梯是非常重要的交通工具。
但是,由于使用频繁,使得扶手电梯出现老化,存在安全隐患。
为了保障人们的行车安全,是我们社会责任,为了提升服务质量,我们给扶梯增加了加固工程,并且对其他部件进行了全面检修、维护和检测,以确保正常使用和安全运行。
二、施工前期准备工作1. 队伍组建:组织技术骨干搭建施工队伍,包括电梯维护技师、电气工程师、机械师等专业人员,并进行相关培训,提高员工技能水平。
2. 设备备件准备:准备完善的工程机械设备,确保施工过程中需求。
3. 安全措施:考虑到扶梯加固工程施工过程中存在一定的危险性,要提前准备好相关安全措施和安全设备,确保施工安全。
4. 施工方案设计:根据扶手电梯具体情况,制定详细的扶梯加固工程施工方案,包括具体工序、施工步骤、施工材料、施工时间安排等。
三、施工内容1. 扶梯修复:对扶梯进行全面维修,包括扶梯轨道、电机、导轨、控制系统等,确保其正常运行和安全使用。
2. 机电加固:对扶梯电机和电气系统进行加固,增强电梯的承载能力,提高其稳定性和安全性。
3. 结构加固:对扶梯结构进行加固处理,包括扶梯支架、扶手、护栏、楼梯踏步等,确保电梯的结构稳固。
4. 安全系统升级:对扶梯的安全系统进行升级,包括故障报警系统、应急制动系统、防护装置等,提高扶梯的安全性。
5. 全面检测:在施工结束后,对扶梯进行全面的测试和检测,确保加固工程的效果和质量。
四、施工技术要点1. 施工细节:施工人员需严格按照施工方案进行操作,修复设备时要细心,不得疏漏。
2. 安全措施:必须做好安全防护工作,施工人员要佩戴好安全防护用具,并接受相关安全教育培训。
3. 质量监管:设立质检部门,负责对施工过程中的质量进行监督和检查,确保加固工程的质量。
4. 施工进度:要严格按照施工计划进行施工,确保施工进度,避免出现延误。
五、施工验收1. 施工结束后,由专业技术人员进行验收,对施工效果进行评估,并确保其符合相关安全标准和规定。
目录
一、编制依据 (2)
二、工程概况 (3)
2.1工程简介 (3)
2.2施工升降电梯主要技术参数 (3)
三、施工电梯附着、顶升组织架构 (4)
3.1组织架构 (4)
3.1安装人员职责 (4)
四、施工电梯的附着、顶升 (5)
4.1顶升附着前的准备工作 (5)
4.2导轨架的加节 (5)
4.3施工升降机附着设置 (5)
4.4附墙架的安装 (8)
五、检查验收 (11)
5.1调试 (11)
5.2安全限位安装及试运行 (11)
5.3防坠试验 (11)
六、安全要求 (12)
一、编制依据
1、施工现场实际情况、环境条件;
2、汇源通大厦工程《施工组织设计》;
3、汇源通大厦工程施工图纸;
4、《SC型升降机使用手册》;
5、《建筑机械使用安全技术规程》(JGJ33-2001);
6、《建筑施工安全检查标准》(JGJ59-2011);
7、《施工升降机安全规程》(GB10055-2007)。
二、工程概况
2.1工程简介
因工程施工需要,已经在汇源通大厦4座工程安装一台施工升降机,自编号4#。
产品型号:SC200/200TD;生产厂家:广州市京龙工程机械有限公司;附着、顶升单位:佛山市三瀛起重机电设备安装有限公司,其平面布置图如下:
2.2施工升降电梯主要技术参数
名称施工升降机生产厂家广州市京龙工程机械有限公司型号SC200/200TD 运行速度36m/min 出厂日期2012年最大起升高度450m
额定载重量2×2000Kg 额定功率(KW)2×3×11 吊笼尺寸(内空) 3.2×1.5×2.7m 吊笼自重(含传动机构)2×2200Kg 外笼自重2*2200 标准节尺寸650×650×1508mm 标准节用量64节电缆导向装置电缆小车标准节/每节自重φ4.5:150Kg 防坠安全器型号SAJ40-1.2 附墙架类型Ⅱ型附墙间距≤10.5m
导轨架与建筑物距离 4.5 m 总自重约13600Kg 基础地面承载≥0.15Mpa 预计安装高度81.4m
三、施工电梯附着、顶升组织架构
3.1组织架构
3.1安装人员职责
四、施工电梯的附着、顶升
4.1顶升附着前的准备工作
1.施工电梯附着、顶升时应避开施工电梯作业高峰期。

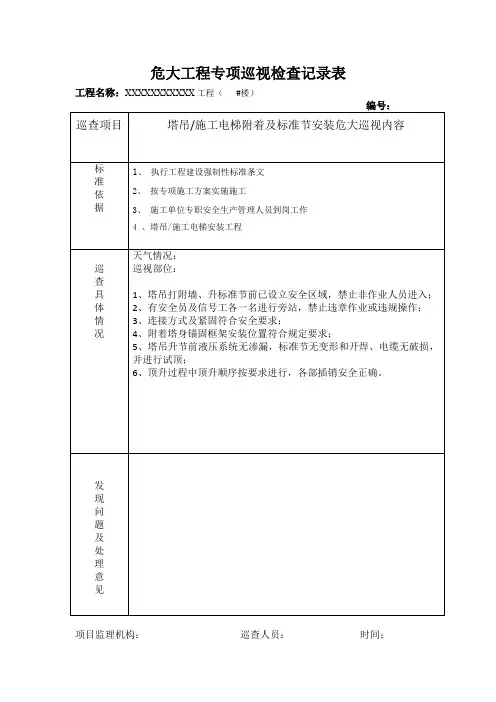

2. 附着、顶升前,停止施工电梯作业并将施工电梯半径8米范围拉警戒线,挂“作业区,非作业人员禁止入内”的警示牌,由项目专职安全员-李聪、陈德洪负责全过程监控,发现问题及时向项目经理汇报。
4.2导轨架的加节
1.将标准节两端管子接头处及齿条销子处擦拭干净,并加少量润滑脂。
2.在地面上将标准节2-4节连成一组。
3. 高空安装作业人员至施工电梯吊笼上,关上护身栏杆,并系好安全带,戴好安全帽,启动升降机。
当吊笼升至接近尊轨架顶部时,应点动行驶,直至吊笼顶部距导轨架顶部大约为500mm左右时停止。
4.用塔吊吊起标准节至导轨架上空1500mm,由塔吊指挥人员同塔吊司机联络,由塔吊司机同高空安装作业人员配合将标准节对准下面标准节立管和齿条上的销孔并放下吊钩。
用螺栓紧固。
5.松开吊钩,用300N.m的拧紧力矩紧固全部螺栓。
6.按上述方法将标准节依次相连直至达到所需高度为止,随着导轨架的不断加高,应同时安装附墙架,并枪查导轨架安装垂直度,测量结果应满足安装垂直度公差值要求:
导轨架高度(m)<70 70~100 100~150 150~200 >200
垂直度公差(mm)5L/10000 35 40 45 50
4.3
根据说明书,施工电梯的附着要求如下图:
施工电梯附着要求
SC200/200TD型施工升降机的最大工作高度为450m,每隔3~10.5m需安装一道附墙,施工电梯附着如下:
附着次数第一次第二次第三次第四次第五次第六次第七次第八次第九次第十次楼层 2 4 6 8 10 12 14 16 18 20 标高 4.7 12.3 19.9 27.5 35.1 42.7 50.3 57.9 65.5 73.1
附墙高度 6.6 14.2 21.8 29.4 27 44.6 52.2 59.8 67.4 75
自由端高
6.9 6.9 6.8 6.8 6.7 6.7 6.6 6.6 6.5 6.5
度
导轨架高
21.1 21.1 28.6 36.2 43.7 51.3 58.8 66.4 73.9 81.4
度
施工升降机初次安装高度为21.1m,第一道附墙高度为6.9m,第二道附墙高度为14.2m(两道附墙之间的高度为:7.6m),悬空高度为6.9m,满足说明书要求。
具体尺寸见下图:
初次安装附着示意图
施工升降机以后每次顶升高度7.54米,加节5个标准节。
总共附墙次数10次,
顶升次数8次,自由端高度6.4-6.9米,顶升后最后导轨架总高度81.4米,具体数据见上表,施工电梯顶升及附着数据满足说明书要求。
最终附着示意图
4.4附墙架的安装
1、把施工升降机双笼开启到适合安装附墙架位置(10.5m范围内),按“Ⅱ”型附墙架架设要求安装好附墙架,安装步骤如下:
(1)、在导轨架上安装两根方管,用螺栓紧固。
(2)、将两根管与附墙座连接。
(3)、用螺栓及销子将其除部分连接起来,调节好各方向的距离,并同时校正导轨架的垂直度。
(4)、紧固所有螺栓,慢慢启动升降机,确保吊笼及对重不与附墙架相碰。
2、附墙架作用于建筑物上力F的计算
F = (L×60)÷(B×2.05)kN
B = 1430㎜L =2800㎜
F =(2800×60)÷(1430×2.05)=57.31kN
附墙架与墙的连接(穿墙螺栓采用8.8级的M22螺栓)
f=57.31×1000÷3.14×22×22=37.71N/mm≤[f]=210N/mm
“Ⅱ”型附墙架附墙架连接尺寸(Ⅱ)
注:L=2800mm;L2=1600mm;L3=1800mm。
附墙尺寸示意图
注:穿墙螺栓采用8.8级的M22螺栓
穿墙螺栓示意图
五、检查验收
5.1调试
1、检查各部连接是否可靠。
2、传动小齿轮与传动齿间隙是否合符使用标准。
3、导轮间隙是否合符运行要求。
4、限速器齿距是否合符运行条件,无异常。
5.2安全限位安装及试运行
1、导轨架、附墙架按规定要求,安全逐节提升至施工楼层所需高度。
2、在吊笼底部安装好下限位碰铁,使其在操作失效情况下能自动切断电源。
3、在所需导轨架高度上安装防冲顶装置,防止意外发生,同时必须保证上限位开关和极限开关同时有效。
4、安装好各门限位、外笼门及吊笼的机械联锁装置,并确保所有装置工作可靠。
5、复查升降机的所有性能是否符合试运行要求,并且按使用说明书批示各润滑部位进行润滑。
6、在吊笼顶部用上操作盒进行试运行,并逐层检查附墙联接是否可靠,电缆装置是否运行正常,上、下限位控制是否可靠,合理消除所有不安全隐患。
5.3防坠试验
1、将相当于额定重量2吨的重物放进笼内。
2、从笼内引一电线至笼外,设置控制坠笼安全装置开关。
3、防坠试验前,人员不得进入厢笼内,厢笼由笼外开关控制。
4、按动坠落笼控制开关,厢笼瞬间即不坠,当下坠速度超过限定速度后,限速装置瞬即发生作用,厢笼瞬间即停止下坠,检查按动开关后,厢笼的制停距离在0.2m
. . . .
—1.4m。
六、安全要求
1、附着、顶升时,周围有标志杆围起来,禁止非工作人员入内。
2、防止附着、顶升地点上方掉落物体,必要时加安全网。
.
3、附着、顶升过程中必须有专人负责统一指挥。
4、吊笼上的零部件必须放置平稳,不得露出安全栏外。
5、利用吊杆进行安装时,不允许超载,吊杆只可用来安装和拆卸升降机零部件,不得用于其它用途。
6、吊杆上有悬挂物时,不得开动吊笼。
7、附着、顶升作业人员应按空中作业的安全要求,包括必须戴安全帽、系安全带、穿防滑鞋等,不要穿过于宽松的衣物,应穿工作服,以免被卷入运行部件中,发生安全事故。
8、升降机运行时,应首先保证接地装置与升降机金属结构联通,接地点阻≤4Ω。
9、严禁夜间或酒后进行安装作业。
10、如果有人在导轨架上或附墙架上工作时,绝封不允许开动升降机,当吊笼运行时严禁进入外笼内。
11、安装运行时,必须按升降机额定安装载重量装载,不允许超载运行。
12、雷雨天、风速超过13m/s的恶劣天气下不能进行安装作业。
13、切勿忘记拧紧标准节及附墙架的连接螺栓。
14、每安装一次附墙必须按表中要求检测并调整导轨架的垂直度。
