2021年道路电气照明工程施工方案
- 格式:doc
- 大小:151.00 KB
- 文档页数:21

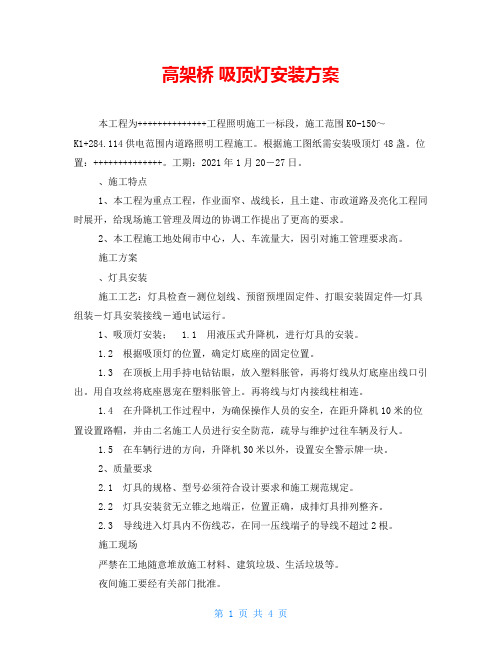

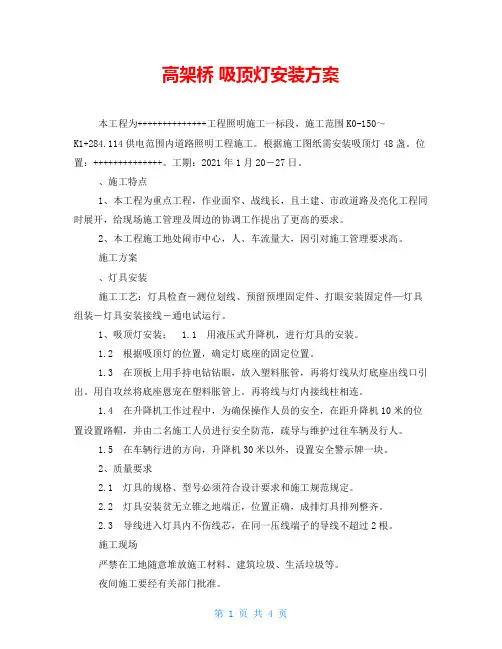

高架桥吸顶灯安装方案本工程为++++++++++++++工程照明施工一标段,施工范围K0-150~K1+284.114供电范围内道路照明工程施工。
根据施工图纸需安装吸顶灯48盏。
位置:++++++++++++++。
工期:2021年1月20―27日。
、施工特点1、本工程为重点工程,作业面窄、战线长,且土建、市政道路及亮化工程同时展开,给现场施工管理及周边的协调工作提出了更高的要求。
2、本工程施工地处闹市中心,人、车流量大,因引对施工管理要求高。
施工方案、灯具安装施工工艺:灯具检查―测位划线、预留预埋固定件、打眼安装固定件—灯具组装―灯具安装接线―通电试运行。
1、吸顶灯安装; 1.1 用液压式升降机,进行灯具的安装。
1.2 根据吸顶灯的位置,确定灯底座的固定位置。
1.3 在顶板上用手持电钻钻眼,放入塑料胀管,再将灯线从灯底座出线口引出。
用自攻丝将底座恩宠在塑料胀管上。
再将线与灯内接线柱相连。
1.4 在升降机工作过程中,为确保操作人员的安全,在距升降机10米的位置设置路帽,并由二名施工人员进行安全防范,疏导与维护过往车辆及行人。
1.5 在车辆行进的方向,升降机30米以外,设置安全警示牌一块。
2、质量要求2.1 灯具的规格、型号必须符合设计要求和施工规范规定。
2.2 灯具安装贫无立锥之地端正,位置正确,成排灯具排列整齐。
2.3 导线进入灯具内不伤线芯,在同一压线端子的导线不超过2根。
施工现场严禁在工地随意堆放施工材料、建筑垃圾、生活垃圾等。
夜间施工要经有关部门批准。
每日施工结束后,清理现场施工垃圾。
临时用电一、临时用电措施在施工过程中,安全用电是保障施工生产顺利进行的重要因素。
我们要以“安全生产,预防为主”为宗旨,把临时用电的隐患消灭在萌芽状态中,为此我们制定安全用电技术措施:必须建立健全电气安全管理制度和各级岗位责任制,应加强施工现场的各类电气设备和线路管理。
技术部门和安全部门负责监督检查。
采购合格的电气设备,加强电气设备的接地零保护,设置漏电保护器,使用安全电压照明等;同时电气设备安装要求符合有关工艺标准的要求。
市政工程电力照明施工方案一、项目概述本工程位于市的市区中心,是一项市政工程电力、照明施工项目。
总占地面积约5000平方米,包括公园、道路、人行道、停车场等设施。
本项目旨在提升市区中心的夜间照明效果,同时确保电力供应稳定。
二、电力施工方案1.供电方案:根据项目要求,需要增设两处供电点,分别为公园区域和道路人行道区域。
供电线路将从原有的电力配送总线均线路引入。
供电线路将采用地下敷设,以保证供电安全可靠。
2.设备选择:供电设备采用低压配电设备,包括开关电源、配电柜、断路器、电能表等。
设备选择应满足项目需求,并符合相关国家标准和规范。
3.线路敷设:供电线路将采用地下敷设的方式,避免线路暴露在地面上,确保供电线路的安全性。
线路敷设需要进行挖槽、埋管、拉线等工作,确保线路布置合理,不影响人行道和其他设施的正常使用。
4.安全检测:供电线路完成敷设后,需要进行电气安全检测,确保线路质量符合相关要求。
包括对开关电源、配电柜、断路器等设备进行电气性能测试,以及对线路接地、绝缘等方面进行检测。
1.设备选择:根据项目要求,照明设备主要包括路灯、景观灯和人行道灯。
设备选择应考虑照明效果、节能性能、安全性和使用寿命等因素,同时符合相关国家标准和规范。
2.设备布置:根据项目的具体情况,照明设备应合理布置。
路灯将安装在道路两侧,确保路面的照明效果。
景观灯将安装在公园区域,以突出公园景观的照明效果。
人行道灯将安装在人行道两侧,以提供行人夜间出行的照明。
3.线路敷设:照明线路采用地下敷设的方式,确保线路的安全性和美观性。
线路敷设需要进行挖槽、埋管、拉线等工作,确保线路布置合理,不影响人行道和其他设施的正常使用。
4.光源选择:根据项目需求,照明设备的光源选择应考虑照明效果和节能性能。
常用的光源包括LED灯、钠灯、荧光灯等,应根据实际需求择优选择。
5.安全检测:照明设备完成安装后,需要进行照明效果和安全性能的检测。
包括对照明设备的亮度、照度、光色等方面进行测量,以及对线路接地、绝缘等方面进行检测,确保照明设备能够正常使用。
照明工程专项施工方案—副本一、项目概述照明工程是建筑施工中不可或缺的一部分,其施工方案的合理性和执行情况直接关系到建筑物的使用效果和安全性。
本文旨在介绍照明工程专项施工方案,包括施工前的准备工作、施工过程中的注意事项以及施工后的验收和保养工作。
二、施工前准备工作1.方案制定在实施照明工程施工前,需根据设计图纸和相关技术要求制定详细的施工方案。
方案中应包括施工步骤、施工时程、所需人员和材料等内容,以确保施工的有序进行。
2.现场勘察在正式进行施工前,需要对施工现场进行详细的勘察,包括地形、环境、相关设施等情况的了解。
通过勘察可以为后续工作提供重要参考。
3.材料准备根据施工方案的要求,提前准备好所需的照明设备、配件和工具等材料。
确保材料的质量符合要求,数量充足,以避免施工中出现不必要的延误。
三、施工过程中的注意事项1.安全第一施工过程中,安全始终是第一位的重要原则。
施工人员应严格遵守安全操作规程,佩戴好安全防护用具,严禁违章操作,确保施工过程中无安全事故发生。
2.质量控制在施工过程中,应严格控制施工质量,按照设计要求和标准进行施工。
对照明设备的安装、接线、调试等工作进行全程监督和检查,确保施工质量达到要求。
3.进度把控制定合理的施工进度计划,根据实际情况进行动态调整,确保施工进度按时完成。
及时发现问题并采取有效措施解决,避免因进度延误而影响整体工程的进展。
四、施工后验收与保养工作1.验收工作施工完成后,应进行严格的验收工作。
验收内容包括设备安装是否牢固、光照强度是否符合设计要求、灯光是否正常等方面,确保照明设备的正常运行。
2.保养工作为保障照明设备的长期正常运行,需对照明设备定期进行保养和维护。
清洁灯具表面、检查灯泡是否正常等工作,有效延长照明设备的使用寿命。
五、结语照明工程专项施工方案的合理制定和认真执行是保障工程质量和进度的重要保障。
施工单位应严格按照方案要求开展施工工作,确保照明工程能够满足设计要求并达到预期效果。
城市道路照明工程设计施工中存在的问题和对策发布时间:2021-06-09T15:44:13.403Z 来源:《基层建设》2021年第5期作者:赵莹[导读] 摘要:我国城市建设的重要基础设施之一是城市道路照明工程设施,通常情况下,城市道路照明项目为行人和车辆提供了优越的夜间照明环境,确保了夜间行人的安全并减少了交通事故。
沈阳银雨照明有限公司辽宁沈阳 110035摘要:我国城市建设的重要基础设施之一是城市道路照明工程设施,通常情况下,城市道路照明项目为行人和车辆提供了优越的夜间照明环境,确保了夜间行人的安全并减少了交通事故。
同时,城市照明工程将美化城市环境并使人们生活。
极大的便利和保护有效地提升了城市形象。
因此,我们需要及时发现城市道路照明工程中存在的问题并及时去解决它,提出合理的优化设计来促进照明工程的顺利建设。
关键词:城市道路;照明工程;施工;问题;对策随着我国经济建设的飞速发展,城市化建设在照明工程中已经非常成功,城市工程中照明工程的数量不断增加,照明工程的电力需求正在增加。
随着经济发展的不断发展,能源价格不断上涨,正在进行的城市照明项目也相应地给政府带来了巨大的财政负担。
因此,有必要保证城市道路照明工程的有效运行,确保工程质量,促进照明工程的安全有效运行。
一、在照明工程中灯具和附件经常会出现损坏需要更换通常情况下,新设备和路灯照明组件发生故障的可能性非常低,在正常情况下很少进行维护,但是照明组件的选择却有所不同,并且经常需要进行必要的维护修理。
首先,灯具的附件灯的规格、型号和设计要求不匹配,结果在实际使用中无法达到额定电压,在城市照明中经常损坏灯泡,并且照明的工作环境和额定电流与实际要求不同。
因此必须由维修人员及时修理和更换。
此外,某些灯具的组件产品(例如保险丝,镇流器,光源,触发器和灯)不符合国家要求的使用标准,并且产品说明书与制造商提供的合格证书和测试记录不匹配。
它会严重影响施工进度和施工条件,并且极可能发生灯具的损坏,这需要大量的人力物力才能进行维修。
《建筑电气工程施工质量验收规范》GB50303-20153.1.5 高压的电气设备、布线系统以及继电保护系统必须交接试验合格。
3.1.7凡正常不带电,而当绝缘损坏有可能带电的所有电气设备的外露可导电部分应单独与保护导体干线直接连接,不得串联连接,连接导体的材质、截面积应符合本设计要求。
6.1.1电机、电加热器及电动执行机构的外露可导电部分必须与保护导体可靠连接。
10.1.1母线槽的金属外壳等外露可导电部分应与保护导体可靠连接,并应符合下列规定:每段母线槽的金属外壳间应连接可靠,且母线槽全长与保护导体可靠连接不应少于2处;分支母线槽的金属外壳末端应与保护导体可靠连接;连接导体的材质、截面积应符合设计要求。
11.1.1金属桥架或金属线槽应接地可靠,且不得作为其他设备接地的接续导体,不能焊接接地;沿强、弱电金属桥架或金属线槽内通长敷设1根25X4热镀锌扁钢接地(PE)干线,此接地干线首端应与接地网可靠连接,末端应与就近的柱内钢筋相连,每段金属线槽或桥架及其支架不得少于两处与此接地干线可靠连接,长度大于30m时,应每隔20~30m增加与保护接地干线的连接点。
12.1.2钢导管不得采用对口熔焊连接;镀锌钢套管或壁厚小于或等于2mm的钢导管,不得采用导管熔焊连接。
13.1.1金属电缆支架必须与保护导体可靠连接。
13.1.5交流单芯电缆或分相后的每相电缆不得单根独穿于钢导管内,固定用的夹具和支架不应形成闭合磁路。
14.1.1同一交流回路的绝缘导线不应敷设于不同的金属槽盒内或穿于不同的金属导管内。
15.1.1塑料护导线严禁直接敷设在建筑物顶棚内、墙体内、抹灰层内、保温层内或装饰面内。
18.1.1灯具固定应符合下列规定:灯具固定应牢固可靠,在砌体、混凝土结构上严禁使用木楔、尼龙塞、塑料塞固定;质量大于10kg的灯具,固定装置及悬吊装置应按灯具重量的5倍恒定均布荷载做强度试验,且持续时间不得小于15min。
18.1.5.本工程严禁使用0类灯具,Ⅰ类灯具外露可导电部分必须采用铜芯软导线与保护导体(PE)可靠连接,连接处应设置接地标识,铜芯软导线的截面积应与进入灯具的电源线截面积相同。
亮化工程配电施工方案一、施工前的准备工作1. 确定施工范围和需求:在进行亮化工程配电施工前,首先需要确定亮化工程的施工范围和需求,包括需要亮化的区域、灯具类型、亮度要求等内容。
2. 设计施工方案:根据客户需求和现场情况,制定适合的亮化工程配电施工方案,包括线路走向、配电箱位置、灯具布局等内容。
3. 选购材料:根据设计方案,选购符合要求的电缆、接线端子、配电箱、开关等材料,确保施工所需材料的充足。
4. 安排施工人员:根据工程规模和施工周期,合理安排施工人员,确保施工过程的顺利进行。
5. 检查现场安全:在施工前,需对施工现场进行全面的安全检查,确保施工环境安全,避免发生意外事故。
二、施工流程1. 布线:首先进行布线工作,根据设计方案确定的线路走向,在地面、墙面或天花板上进行合理的布线,并确保线路的牢固和美观。
2. 安装配电箱:根据设计方案确定的配电箱位置,进行配电箱的安装工作,确保配电箱的安全和通风。
3. 安装灯具:根据设计方案确定的灯具布局,进行灯具的安装工作,确保灯具的稳固和灯光效果。
4. 接线连线:在配电箱和灯具之间进行电缆的接线和连接工作,确保连接的可靠和安全。
5. 调试灯具:在完成灯具的安装和接线之后,进行灯具的调试工作,检查灯具的亮度和效果是否符合设计要求。
6. 安全检查:在完成施工之后,对整个亮化工程的配电系统进行全面的安全检查,确保施工质量和施工环境的安全。
三、施工注意事项1. 施工单位应具备相应的资质和技术人员,确保施工过程的规范和质量。
2. 施工单位应熟悉相关法律法规和施工标准,严格按照规定进行施工,确保施工安全和质量。
3. 施工过程中应做好施工现场的环境保护工作,减少施工对周围环境的影响。
4. 施工单位应对施工过程中的安全隐患进行及时的排查和处理,确保施工环境的安全。
5. 施工过程中应注意与相关部门和业主进行及时的沟通,确保施工过程的顺利进行。
四、施工验收1. 施工单位应按照设计方案和相关标准进行施工验收,确保亮化工程的配电系统符合设计要求和相关标准。
小区强电照明工程施工方案一、施工准备1.1 施工前,施工单位应根据设计图纸和相关规范要求,研究施工方案,并将施工方案提交相关部门审批。
1.2 确认施工人员数量和施工设备,细化施工计划,明确每一项任务的负责人。
1.3 安排专业技术人员对施工现场进行踏勘,了解施工现场的地形、地貌及固有设施情况,并与设计单位进行沟通,以便修改工程方案和调整设备布置。
1.4 对施工现场的环境进行评估,包括交通、气候、环境卫生等,安排人员进行环境整治,确保施工现场的安全。
1.5 确认施工现场的场地布置,包括设备摆放、物资堆放、临时建筑布置等。
1.6 制定应急预案,包括天气突变、设备故障、安全事故等情况的处理方案。
1.7 关于施工现场的安全防护,包括工人的安全防护设备、现场警示标识、应急设施等的准备。
1.8 与业主进行沟通,及时了解业主的需求和意见,确保施工的顺利进行,并减少对业主生活的影响。
二、施工流程2.1 施工前的准备工作包括设备、物资、人员、技术文件等准备工作。
2.2 安全员对施工现场进行安全演练,确保施工人员了解应对突发情况的方式,并对施工现场进行安全检查。
2.3 进行土方开挖和地基处理,根据设计要求和现场实际情况进行地基处理和基础施工。
2.4 安装配电设备,包括变压器、配电箱等设备的安装和调试。
2.5 安装照明设备,包括灯具、导管、线路等设备的安装和调试。
2.6 进行强电系统的调试和联合试运行。
2.7 施工结束后,进行清理和整理施工现场,确保施工现场的整洁和安全。
三、质量控制3.1 施工单位应根据设计方案,控制质量标准,并建立质量管理制度和档案。
3.2 施工现场应有质量监督人员,负责对施工工艺、材料、设备进行质量监督。
3.3 施工人员应按规定要求进行质量验收,确保施工质量符合要求。
3.4 如发现质量问题,应当及时整改,并向有关部门和业主报告。
四、安全管理4.1 施工单位应制定安全管理制度,对施工人员进行安全教育培训,并制定安全操作规程。
第1篇一、工程概况本次电气照明工程是为某住宅小区提供全面的照明解决方案,包括室外道路照明、室内照明、公共区域照明等。
工程范围涵盖整个住宅小区,施工总面积约为10万平方米。
工程于2021年3月1日开始,至2021年7月30日完成,历时5个月。
二、施工准备1. 施工图纸及资料:组织施工人员认真学习施工图纸及相关设计文件、标准规范,确保施工人员充分掌握设计意图及设计要求。
2. 材料设备:与设备材料部及质量管理部进行工程设备及材料的检验工作,确保设备、材料的规格、型号、数量与图纸一致,质量合格。
3. 施工队伍:组织施工队伍,进行安全技术交底,确保施工人员具备安全意识和操作技能。
4. 施工现场:对施工现场进行清理,确保施工环境整洁,满足施工要求。
三、施工过程1. 道路照明施工:按照设计要求,对道路进行切割、挖槽、铺设电缆、回填土方等工序。
施工过程中,严格控制电缆埋深、电缆间距、电缆保护等要求。
2. 室内照明施工:按照设计要求,对住宅楼、商业楼、公共区域等进行照明安装。
施工过程中,注意灯具的定位、安装高度、线路连接等要求。
3. 公共区域照明施工:对小区内的广场、停车场、楼道、电梯间等公共区域进行照明安装。
施工过程中,注意灯具的分布、照度、美观等要求。
4. 电气试验:施工完成后,对电气线路进行绝缘测试、接地测试、漏电保护测试等,确保电气安全。
四、施工管理1. 施工进度管理:按照施工计划,合理安排施工进度,确保工程按期完成。
2. 施工质量管理:严格控制施工质量,对施工过程中出现的问题及时整改,确保工程质量。
3. 施工安全管理:加强施工安全管理,确保施工人员的人身安全和设备安全。
4. 施工成本控制:合理控制施工成本,提高施工效益。
五、施工总结1. 工程质量:本次电气照明工程按照设计要求和施工规范进行施工,施工质量达到预期目标。
2. 施工进度:工程按期完成,施工进度符合要求。
3. 施工安全:施工过程中未发生安全事故,施工安全得到保障。
公路工程电气施工方案本项目为某地区城市道路改造工程,包括路灯、交通信号灯和管理设施的电气施工。
项目位于该地区主要城市道路,总长度约10公里,包括主干道和支路。
二、电气施工内容1. 路灯系统:在主干道和支路安装路灯系统,确保夜间行车安全。
2. 交通信号灯系统:在交叉路口和人行横道安装交通信号灯,引导交通、保障行人安全。
3. 管理设施:包括监控系统、智能交通管理系统等。
三、施工单位及人员1. 施工单位:由某电气工程有限公司承担本项目电气施工任务。
2. 人员组成:项目经理、施工队长、电工、机工、安全员等。
四、施工步骤1. 前期准备:确定施工图纸、购买材料、组织施工人员。
2. 现场布置:根据实际情况布置施工现场,确保施工安全和效率。
3. 路灯系统施工:依据设计图纸,在主干道和支路安装路灯系统,包括灯具、电缆、控制箱等。
4. 交通信号灯系统施工:在交叉路口和人行横道安装交通信号灯系统,包括信号灯、控制器、电缆等。
5. 管理设施施工:根据设计要求安装监控系统、智能交通管理系统等。
6. 调试和验收:完成施工后,进行系统的调试和验收工作,确保设施正常运行。
7. 完工交接:结束施工后,进行完工交接,交付相关部门使用。
五、技术要求1. 施工符合相关国家标准和规范,确保施工质量。
2. 施工人员具备相关证书和经验,保证安全和效率。
3. 施工设备和工具应符合国家安全标准,保证施工安全。
六、安全保障1. 施工现场应设立安全警示标志,确保施工现场安全。
2. 施工前应制定详细的安全施工方案,保证施工过程安全。
3. 施工人员应佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
七、环境保护1. 施工现场应设立环保警示标志,保证施工现场环保。
2. 施工过程中产生的废弃物应进行合理处理,减少对环境的影响。
3. 施工过程中应注意节约能源,减少对环境的负面影响。
八、施工周期1. 本项目电气施工周期为3个月,具体时间根据实际情况进行调整。
九、风险防范1. 施工过程中应密切关注天气变化,做好防风防雨的准备工作。

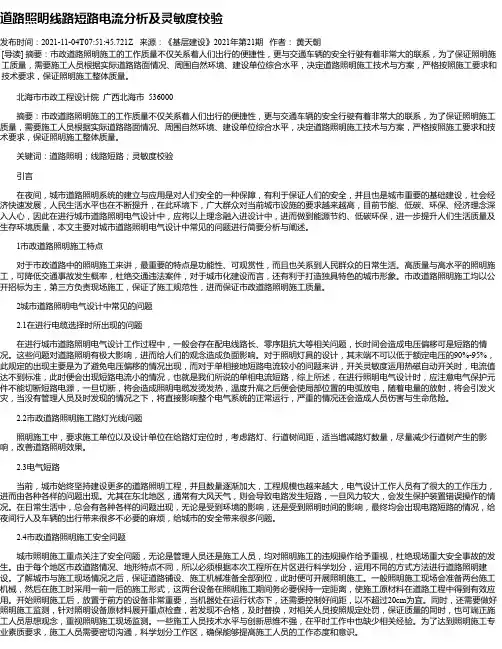

道路照明线路短路电流分析及灵敏度校验发布时间:2021-11-04T07:51:45.721Z 来源:《基层建设》2021年第21期作者:黄天朝[导读] 摘要:市政道路照明施工的工作质量不仅关系着人们出行的便捷性,更与交通车辆的安全行驶有着非常大的联系,为了保证照明施工质量,需要施工人员根据实际道路路面情况、周围自然环境、建设单位综合水平,决定道路照明施工技术与方案,严格按照施工要求和技术要求,保证照明施工整体质量。
北海市市政工程设计院广西北海市 536000摘要:市政道路照明施工的工作质量不仅关系着人们出行的便捷性,更与交通车辆的安全行驶有着非常大的联系,为了保证照明施工质量,需要施工人员根据实际道路路面情况、周围自然环境、建设单位综合水平,决定道路照明施工技术与方案,严格按照施工要求和技术要求,保证照明施工整体质量。
关键词:道路照明;线路短路;灵敏度校验引言在夜间,城市道路照明系统的建立与应用是对人们安全的一种保障,有利于保证人们的安全,并且也是城市重要的基础建设,社会经济快速发展,人民生活水平也在不断提升,在此环境下,广大群众对当前城市设施的要求越来越高,目前节能、低碳、环保、经济理念深入人心,因此在进行城市道路照明电气设计中,应将以上理念融入进设计中,进而做到能源节约、低碳环保,进一步提升人们生活质量及生存环境质量,本文主要对城市道路照明电气设计中常见的问题进行简要分析与阐述。
1市政道路照明施工特点对于市政道路中的照明施工来讲,最重要的特点是功能性、可观赏性,而且也关系到人民群众的日常生活。
高质量与高水平的照明施工,可降低交通事故发生概率,杜绝交通违法案件,对于城市化建设而言,还有利于打造独具特色的城市形象。
市政道路照明施工均以公开招标为主,第三方负责现场施工,保证了施工规范性,进而保证市政道路照明施工质量。
2城市道路照明电气设计中常见的问题2.1在进行电缆选择时所出现的问题在进行城市道路照明电气设计工作过程中,一般会存在配电线路长、零序阻抗大等相关问题,长时间会造成电压偏移可是短路的情况。
道路及场地路灯照明工程施工方案一、工程背景及目的二、施工方案1.规划与设计:根据道路、场地的实际情况,确定道路照明系统的布置方案。
考虑到道路宽度、交通流量、夜间行人活动情况等因素,合理规划灯杆的间距和数量,并确定每根灯杆上需要安装的灯具数量。
2.材料准备:根据规划设计确定的需求,准备所需材料。
包括灯杆、灯具、电缆、控制箱等。
3.基础施工:首先进行灯杆的基础施工。
根据设计要求,挖掘基坑,然后浇筑混凝土基础,保证灯杆的稳定性。
4.灯具安装:将预先选定好的灯具安装在灯杆上。
安装前需要检查灯具的正常工作情况,确保光照强度和角度符合设计要求。
5.电缆敷设:根据灯杆布置方案,在地面上敷设电缆。
电缆要固定好,避免松动和损坏。
同时,在交叉口和弯道等需要特殊处理的地方,采取保护措施,避免电缆在车辆经过时被压坏。
6.控制系统安装:根据需要,安装相应的控制设备。
根据实际情况,可以选择时间控制、光控制或感应控制等方式,实现灯具的智能控制。
7.调试与验收:完成安装后,对整个系统进行调试,确保灯具正常工作。
同时,进行验收,检查灯具的安装是否符合设计要求,光照强度是否满足需求等。
8.运维与维护:工程完成后,需要进行定期的运维和维护工作。
包括定期巡检、清洁灯具、更换灯泡等。
同时,也要及时处理故障和损坏,确保照明系统的正常运行。
三、施工注意事项1.安全第一:施工人员必须严格遵守安全操作规程,佩戴好安全帽、安全带等防护用具,确保施工过程中的安全。
2.施工顺序:按照先基础施工再安装灯具、电缆敷设、控制系统安装的顺序进行,确保施工的顺畅进行。
3.环境保护:施工过程中,要注意保护周边环境,避免对植被、花坛等造成损害。
避免产生噪音、粉尘等污染。
4.防止损坏:在施工过程中,要小心谨慎操作,避免对已安装的灯具、电缆等造成损坏。
5.资金使用:严格按照预算计划执行,避免超支或漏支,合理利用资金。
四、施工时间和进度安排1.施工时间:根据实际情况和施工规模,合理安排施工时间。
实用标准芦山县乌木根雕艺术城建设工程〔一标段〕临时用电、用水方案编制单位:四川省元泰建设工程编制日期: 2021 年 7 月施工现场临时水、电施工方案一、工程概况本工程为芦山县乌木根雕艺术城建设工程〔一标段〕,位于芦山县芦阳镇先锋社区,共包括8 条道路,道路道路总长1155.288 米,分别为:金丝楠南一街北路、金丝楠南一街南路、金丝楠南二街、金丝楠南三街、根艺一街、根艺支路、根艺二街、金丝楠南路。
主要内容为道路工程、排水工程、照明工程及绿化工程。
本工程由四川省元泰建设工程承建,由中国电子工程设计院设计,监理方为四川标禾工程建设管理咨询,甲方为芦山县中国乌木根雕艺术城管理委员会。
二、设计依据1、国标?施工现场临时用电平安技术标准?JGJ46-20212、?平安电压? GB3805-843、建筑施工手册〔第三版〕和实用电工手册4、四川省低压用电规程一〕施工用电计算A、临时用电量计算:1、搅拌机∑P1=66KW2、电焊机∑P23、振动棒∑P2=22KW4、平板振动器∑P23、均衡系数〔未计砼输送泵用电功率的情况下取0.7 〕4、功率因素 Cosθ文档5、×〔 0.7 ×559.1 + 0.7 ×0.75 ×309.4 〕+6、根底施工时空压机数量较多但对焊机等机械设备未投入使用,机械使用对焊机采取相互错峰使用,故本工程现场总容量。
B、施工用电系统设计〔1〕临时供电系统:根据国家?施工现场临时用电平安技术标准? 〔JGJ46-2005〕的标准进行临时配电的布置, 现场采用三相五线制, 即TN--S系统供电保护零线〔PE〕,并在施工现场配电室作重复接地,总电源从总配电室引至二级配电箱,由二级电箱采用电缆引至施工现场内,,2主线路布置采用 150mm的电缆线,从总配电室采用95mm平方的电缆线引至二级配电箱,每一个塔吊回转半径区域设一个主分配箱〔详见施工现场临时用电平面图〕。
路灯照明工程施工方案一、编制依据一、国家相关法律、法规及和最新的市政工程施工及验收标准,本工程拟采纳的要紧标准、规程及标准(规程):《城市道路照明设计标准》 CJJ45-2006《城市道路工程设计标准》CJJ37-2021《建筑物防雷设计标准》GB50057-2020《城市道路照明工程施工及验收规程》(CJJ89-2012)《民用建筑电气设计标准》JGJ 16-2020二、我公司施工类似工程所积存的工法功效、工艺方案和所拥有的施工技术力量和机械设备。
3、本工程招标文件、投标文件、施工合同、施工图图纸、变更图纸、图纸会审记要等。
二、工程概况一、本施工方案的编制力求做到详细,具有可操作性和实施性,尽可能做到能用于指导实际施工。
针对本工程的施工特点,从施工组织、技术方案、质量保证方法、工期操纵、本钱操纵、平安、环保和文明施工等方面进行具体说明。
本工程为城市骨干道,路灯照明工程只包括莲花路工程K0+000~K2+365段路灯照明工程。
二、本路段由城网10KV供电,设置箱式变电站2台。
箱变1XB暂定在K0+560处,供电范围为K0+000-K1+260,供电半径约600m。
箱式变电站2XB暂定在K1+740处,供电范围为K1+320-K2+360,供电半径约600m。
本路段路灯计算负荷为43.8KW。
3、路幅宽42m,路灯照明在双侧对称布置,单杆单挑,光源高14m,挑壁3m。
仰角12°,选用LED灯,功率(150+150)W。
结合行道树的布置,知足合理配光配要,标注路段灯杆间距为36m。
交叉路口依如实际情形改用夹角可调双挑臂路灯或三火中杆灯,光源腔的防护品级为IP65,电气腔的防护品级为IP55。
标注路段平均照度30ix,亮度2.0cd/㎡。
照明功率密度值0.6w/㎡。
路灯分为全夜灯和半夜灯,全夜灯和半夜灯由两个不同的回路供电,后半夜仅全夜灯运行,要求各回路负荷均匀散布在三相上,采历时钟操纵及路灯所内运算机中心集中监管。
市政工程照明工程施工方案一、项目概述照明工程是市政工程中不可或缺的一部分,它不仅能够提升城市的整体形象和品质,还能够保障市民的安全和便利。
因此,本项目拟对市政工程中的主要道路、广场和公园进行照明工程施工,以达到美观、节能、安全和便捷的目标。
本方案将对项目的实施范围、施工原则和方法、工程质量和安全措施等进行详细规划和阐述。
二、施工范围1. 主要道路:本项目拟对市内主要道路(如城市主干道、次干道等)进行照明设施的更新和改造,以确保夜间行车和行人通行的安全和便捷。
2. 广场:市内的广场是市民休闲娱乐和集会活动的重要场所,因此对广场的照明设施进行改造和更新至关重要。
3. 公园:市内的公园是市民休闲娱乐和健身锻炼的主要场所,为了提升市民的生活质量,对公园的照明设施也需要进行改造和更新。
三、施工原则和方法1. 环保和节能:本项目将以LED照明设施为主,因为LED灯具具有高效节能、环保无污染、寿命长等优点,符合现代城市照明设施的发展趋势。
2. 安全第一:在施工过程中,将严格按照国家相关规定,采取各种必要的安全措施和防护措施,确保施工过程中不存在任何安全隐患。
3. 美观和实用:照明设施的布局和设计应兼顾美观和实用,确保照明效果达到最佳状态的同时,也能够满足市民的审美需求。
四、施工方案1. 市政主干道照明工程:首先对市内的主要道路进行勘察和测量,确定安装照明设施的数量和位置,然后进行灯具的安装和配线工作,最后进行照明设施的调试和验收。
2. 市政广场照明工程:对市内的主要广场进行勘察和测量,确定安装照明设施的数量和位置,然后进行灯具的安装和配线工作,最后进行照明设施的调试和验收。
3. 市政公园照明工程:同样的,对市内的主要公园进行勘察和测量,确定安装照明设施的数量和位置,然后进行灯具的安装和配线工作,最后进行照明设施的调试和验收。
五、工程质量保证1. 施工过程中,将严格按照国家相关标准和规定进行,确保照明设施的安装和使用符合国家相关标准和规定。
道路工程电气方案一、项目背景随着城市化进程的加快和交通运输需求的增加,道路建设在城市和乡村发展中起着举足轻重的作用。
而在现代社会,电力已经成为生活和产业发展中不可或缺的要素,无论是城市还是农村,都离不开电力的支持。
因此,在道路工程中电气方案的设计和建设显得尤为重要。
二、工程概况本道路工程位于某市区域,总长约10公里,贯穿城市主要商业区和住宅区,是城市主要的交通动脉之一。
该道路原先为老旧的柏油路面,经过多年的使用已经损坏严重,因此需要进行改造和升级。
除了路面的改造,道路两侧还需要进行绿化和美化工程,同时需要进行路灯、信号灯等电气设施的建设和升级。
三、电路设计1. 路灯设计在道路两侧共设置了300盏路灯,路灯种类采用LED路灯。
路灯的安装高度为6米,每盏路灯的功率为100瓦,灯具的光色为温白色,具有较好的视觉效果和节能性能。
采用智能控制系统,可实现路灯的远程监控和智能化管理。
路灯的安装布局遵循了国家路灯设置标准,能够满足城市主干道的照明需求。
2. 信号灯设计在道路交叉口和人行横道处设置了10组信号灯,信号灯采用LED信号灯,具有较高的亮度和耐用性,且能够实现远程控制和智能化管理。
信号灯的设置符合交通管理部门的相关要求,并且能够实现不同时间段的控制,能够有效提高车辆和行人的通行效率和安全性。
3. 配电设计道路两侧设置了配电箱,采用了低压电力配电系统,能够确保路灯和信号灯的供电稳定和安全。
电缆采用了阻燃、耐磨的材料,能够有效抵抗恶劣的环境和人为破坏,确保电路的可靠性和安全性。
此外,还设置了备用供电线路,确保在有故障发生时能够及时切换到备用电源,保障电路的持续供电。
四、智能化管理本道路工程采用了智能化管理系统,通过该系统可以对路灯和信号灯进行远程监控和管理,实现了对电路的精确控制和及时维护。
通过对路灯和信号灯的能耗和工作状态进行实时监测,可以对系统进行智能调控,以提高能源利用率和降低维护成本。
此外,智能化管理系统还能够实现对电路的自动巡检、故障报警和数据分析,最大程度地提高了电路的可靠性和安全性。
电气工程施工工艺标准最新版于2021年发布,以下简称新标准。
新标准在原标准的基础上,根据近年来电气工程施工的实际情况和技术发展,对部分内容进行了修订和补充。
以下是新标准的主要内容概述。
一、施工准备1. 设计文件:施工前应熟悉和审查电气设计文件,确认设计文件与施工现场实际情况相符。
2. 材料和设备:电气材料和设备应符合国家现行标准、规范和设计要求。
设备应具有出厂合格证、技术说明书、安装使用说明书等文件。
3. 施工工具:施工工具应齐全、完好,满足施工需求。
4. 施工人员:施工人员应具备相应的专业技术资格,熟悉施工工艺和操作规程。
二、电气设备安装1. 变压器、箱式变电所安装:安装应符合设计要求,固定牢固,接线正确。
2. 成套配电柜、控制柜(屏、台)和动力、照明配电箱(盘)安装:柜、箱、盘应安装平稳,接线正确,柜、箱、盘内部接线应整齐,绝缘良好。
3. 低压电动机、电加热器及电动执行机构安装:安装应符合设计要求,固定牢固,接线正确。
4. 柴油发电机组安装:发电机组应安装平稳,接线正确,油机发电机组应进行空载运行试验。
5. 不间断电源安装:不间断电源应安装牢固,接线正确,应进行切换试验。
6. 裸母线、封闭母线、插接式母线安装:母线安装应符合设计要求,固定牢固,接线正确。
7. 电缆敷设、电缆头制作、接线和线路绝缘测试:电缆敷设应符合设计要求,固定牢固,接线正确。
电缆头制作应符合规范要求,线路绝缘测试应合格。
三、电气线路敷设1. 电线导管、电缆导管和线槽敷设:敷设应符合设计要求,固定牢固,排列整齐。
2. 电线、电缆穿管和线槽敷线:穿管和敷线应符合设计要求,固定牢固,排列整齐。
3. 槽板配线:槽板配线应符合设计要求,固定牢固,排列整齐。
4. 钢索配线:钢索配线应符合设计要求,固定牢固,排列整齐。
四、电气设备试验和试运行1. 低压电气动力设备试验和试运行:设备试验和试运行应符合设计要求,设备应运行正常。
2. 避雷引下线和变配电室接地干线敷设:敷设应符合设计要求,固定牢固,接线正确。
道路路灯施工方案1. 引言道路路灯的设置对于提高夜间行车的平安性和行人活动的便利性至关重要。
本文档旨在提供一个道路路灯施工方案,以确保道路路灯的合理设置和施工流程。
2. 施工前准备在进行道路路灯施工之前,需要进行以下准备工作:1.定位:根据道路规划图和实地勘测,确定道路路灯的位置和数量。
2.设计:根据道路的宽度和流量等因素,设计路灯的亮度、高度和间距等参数。
3.采购:根据设计需求,采购所需的路灯设备、电缆和材料等。
3. 施工流程以下是道路路灯施工的根本流程:3.1 准备工作在施工现场进行以下准备工作:1.清理施工区域:去除杂物和垃圾,保证施工区域的整洁。
2.标记位置:根据设计要求,在地面上标记出路灯的位置。
3.2 安装灯杆1.打地钻孔:使用钻孔机在标记位置打孔,孔深应根据地质条件和灯杆高度确定。
2.安装灯杆:将灯杆插入孔中,并使用螺栓固定灯杆与地面。
3.调整灯杆:确保灯杆垂直,并使用水平仪进行调整。
3.3 敷设电缆1.敷设沟槽:在灯杆之间挖掘电缆沟槽,沟槽宽度和深度应根据电缆尺寸确定。
2.安装电缆:将电缆放入沟槽中,并使用夹具固定电缆。
3.封闭沟槽:使用混凝土或其他材料将沟槽封闭,确保电缆的平安性和稳定性。
3.4 安装灯具1.连接电缆:根据电缆接线图,将灯具与电缆连接,并进行绝缘处理。
2.安装灯具:将灯具安装在灯杆上,并使用螺栓进行固定。
3.调整灯具角度:根据道路宽度和设计要求,调整灯具的角度和亮度。
3.5 电气连接1.连接控制箱:将灯具的电缆与控制箱连接,并进行绝缘处理。
2.调试电气系统:接通电源,测试灯具的亮度和正常工作情况。
3.6 完成施工1.清理现场:去除施工过程中产生的垃圾和杂物。
2.检查平安:确保路灯施工符合相关平安标准和标准。
3.编制施工记录:记录每个灯杆的具体位置、安装情况和测试结果。
4. 施工考前须知在进行道路路灯施工时,需要注意以下事项:•平安第一:施工人员需佩戴平安帽、手套和工作服,使用适宜的施工工具和设备。
内江市晨望路照明工程欧阳光明(2021.03.07)施工方案编制单位:中国五冶集团机电分公司编制日期:二0一三年十二月一日目录一、编制依据 (1)二、工程概况 (1)2.1工程概况 (1)2.2工程主要实物量 (4)2.3工程重点、难点 (5)三、主要施工工艺及方法 (6)3.1施工工艺流程 (6)3.2主要施工方法 (6)四、施工计划 (14)4.1施工进度计划 (14)4.2主要施工机具计划 (15)五、质量保证措施 (16)5.1质量管理目标 (16)5.2质量管理措施 (16)六、安全保证措施 (18)6.1项目HSE管理目标 (18)6.2主要管理措施 (19)6.3施工安全措施 (19)一、编制依据1、内江新城邓家坝安置还房、晨望路(纵八道路)工程施工融资建设合同及其补充协议。
2、内江市晨望路(K0+000~K2+032.952)电气照明工程施工设计图。
3、我公司有关质量、安全、文明施工的规定及本企业执行的质量环境职业健康安全一体化管理体系。
4、我公司的实际施工能力和在类似工程施工中所积累的丰富施工经验和技术成果。
5、施工中执行的技术标准:(1)《建筑电气工程施工质量验收规范》GB50303-2002(2)《城市道路照明工程施工及验收规程》CJJ89-2012(3)《建筑工程施工质量验收统一标准》GB50300-2001(4)《建筑地基基础工程施工质量验收规范》GB50202-2002(5)《砌体结构工程施工质量验收规范》GB50203-2011(6)《混凝土结构工程施工质量验收规范》GB50204-2002二、工程概况2.1工程概况1、工程名称:内江市晨望路照明工程2、工程地点:内江市东兴区晨望路3、工程简介:内江市晨望路道路工程起点接汉安大道,终点接国道321,设计全长2032.952m,道路红线宽度26m(展宽段为34m)。
道路等级定义为城市次干路。
施工范围内的控制桩号为K0+000~K2+032.952,中心线长度2032.952米。
4、工程内容:我方具体实施该范围内的路灯照明工程(包括土方挖填、管线预埋、接线井砌筑、路灯基础施工、路灯安装、电缆敷设、防雷接地安装、箱变基础施工及安装)。
5、建设单位:内江新城建设指挥部办公室6、设计单位:内江市城市规划设计院、北京龙安华诚建筑设计有限公司7、合同主要条款:(1)工期:11个月;开工日:经双方确认具备开工条件后,以甲方发出具备开工条件开工令为准;竣工日:为车行道通车、人行道同行(不含竣工资料及竣工验收)的时间为竣工日。
(2)质量标准:工程质量标准:合格(3)工程计量:按国家标准《建设工程工程量清单计价规范》(2008)和《四川省工程量清单计价定额》(2009)及其配套文件规定要求,根据工程竣工图纸、经批准的施工组织设计和经派驻现场代表和现场监理以及相关部门签证的变更通知、隐蔽记录、现场签证等为工程量计算依据。
每用24号前提交当月完成工作量报表和次月生产形象进度计划报表。
(4)工程计价:按国家标准《建设工程工程量清单计价规范》(2008)和《四川省建设工程工程量清单计价定额》(2009)及相关文件执行。
安全、文明施工费以相关部门按施I现场考核的费率计取,临时设施费按规定计取,规费按承包人施工期上一年核定的费率计取,人工费调差按施工期现行有关文件执行。
材料价格分施工期阶段划分调价,按《四川工程造价信息》内江市信息价的算术平均值计算:信息中没有的材料和主要装饰面层材料由甲方组织有关部门、监理、乙方进行市场调查,采用先核价后采购的原则确认价格;需认质认价的材料,承包人需提前30天向发包人递交核价通知,发包人在收到核价通知后20日内审核完成;如乙方不愿购买的材料由甲方联系供应,乙方按甲方确认价格支付材料款,这部分材料采购保管费按购买材料费的3.0%计取。
8、建设环境特征:内江市晨望路工程位于内江市东兴区, 起点接汉安大道,终点接国道321,道路场地属构造剥蚀浅丘斜坡及沟谷地貌,场地所跨越的微地貌单元较复杂,经工程地质测绘及钻探揭露表明,场地出露的岩土层可分为四层:第四系全新统人工填土层(Q4ml)、第四系全新统坡洪积层(Q4dl+pl)、第四系全新统残坡积层(Q4el+dl)和侏罗系中统上沙溪庙组(J2s2)砂岩、泥岩。
(1)第四系全新统人工填土层(Q4ml):人工填土:该层主要分布在K0+000~北环线沿线地带,其余地段零星分布,厚度约 1.0~15.3m,主要为砂泥岩碎石、条石、建筑材料、民房基础及黏性土组成,骨架粒径一般为2~25cm,个别大者可达40cm以上,多呈棱角状,颗粒含量为60%~70%,成分分布极不均匀,多呈松散~稍密状、稍湿状态,其中K0+000~K0+260段道路表部呈中密状态。
(2)第四系全新统坡洪积层(Q4dl+pl):粉质粘土:主要分布在浅丘坡脚及冲沟地带,棕黄色、棕色,软~可塑,已粘土矿物为主,粘塑性较好,厚度为1.0~9.5m。
(3)第四系全新统坡洪积层(Q4el+dl):粉质粘土:主要分布在浅丘丘顶、斜坡及坡脚地带,厚度为0.5~2.0m,棕黄色,可塑,以粘土矿物为主,含少量岩石风化碎屑,粘塑性较好,表层为耕植土可见植物根系,干强度及韧性中等,无摇振反应,呈可塑~硬塑状。
(4)侏罗系中统上沙溪庙组(J2s2)场地基岩为侏罗系中统上沙溪庙组上亚组地层,属内陆河湖相红色碎屑沉积之砂、泥岩,夹与之呈过渡相变关系的泥质砂岩和粉砂质泥岩,砂泥岩呈互层状产出,并具透镜体、尖灭等构造特征。
基岩表层岩石风化较强烈,风化裂隙发育,质地较软,基岩强风化层厚度为0.5~2.0m,其下为中等风化基岩。
本次勘察所揭露的场地基岩,主要以泥岩加砂岩。
泥岩:棕红色,泥质结构,厚层状构造。
强风化泥岩,风化裂缝较发育,岩芯呈碎块~圆饼状;中风化泥岩,岩芯呈短柱状~长柱状,局部含砂岩薄层及砂质条带。
砂岩:黄色~灰绿色,呈细粒结构,厚层状构造,主要矿物成份为长石、石英等,泥质胶结,局部钙质胶结,岩体较完整,局部地段岩体内有垂直裂隙发育。
强风化层岩石质较软,中等风化岩石质较硬,强度较高。
场地下伏基岩剥蚀面与原地形地貌变化基本一致,局部呈陡坎状,浅丘陡坎部位基岩多已裸露,冲沟部位基岩埋藏一般较深。
9、建筑特征:市政道路配套工程10、结构特征:市政道路配套照明工程2.2工程主要实物量2.3工程重点、难点1、全线长2032.952米,挖填土方量较大。
2、接线井砌筑及路灯基础施工量较大。
3、工序交叉作业较多,协调难度较大。
4、施工现场没有提供用水、用电点,施工用电需要采用发电机提供。
三、主要施工工艺及方法3.1施工工艺流程施工准备→电缆保护管预埋→接线井砌筑→路灯基础安装→防雷、接地安装→变压器、配电箱(柜)安装→灯杆、灯具安装→电缆敷设接线→通电调试。
3.2主要施工方法一、电缆保护管预埋(SC100镀锌钢管约1000米)1、管沟开挖(1)土方开挖1)按设计图位置放线开挖管沟,按照设计图纸及规范要求,单根SC100镀锌钢管拟开挖宽度700mm,深度按照设计要求埋深700mm以下,因沟槽较浅,本工程采用人工开挖,可在水准仪的监测下,一次挖至设计底标高。
2)沟底深度如果超挖,则应用原土回填夯实,其密实度不应低于原地基天然土的密实度。
3)当沟底遇膨胀土、软弱管基及特殊性土壤时,应按设计要求处理。
4)电缆沟底如有尖硬物,必须清除,并整平夯实。
5)沟底挖至设计标高后,应会同业主或工程监理进行检查,并作好检查记录。
6)沟边堆土高度不宜超过1.5m,临沟边距离不宜小于1m,土应堆在沟槽一侧,另一侧为运输、堆放、施工的通道。
2、钢管埋设回填(1)钢管埋设按设计图纸要求采用SC100镀锌钢管埋设,钢管接头采用钢套管焊接并采用沥青漆做好防腐处理,两边伸入接线井各50mm并做喇叭口处理。
(2)土方回填1)土方回填土前,应清理积水,并进行一次隐蔽工程检验,合格后,应及时回填土。
2)电缆沟回填土应分层夯实石方段禁止利用开挖土作为回填细土,禁止利用地表熟土作为细土;卵石或石方段要从外购细土,土质要得到监理认可,细土量要能满足一次回填的需要量。
一次回填,对于石方和卵砾石地段,用细土进行一次回填,细土粒径必须≤3mm,细土的质量要满足设计和规范要求,不得出现树根和杂草等杂物,回填过程要首先回填至管顶平齐并夯实,细土回填时要分层夯实;对于土方段管沟,直接用开挖的土方进行一次回填。
二次回填时,用原状土石方回填。
石方段管沟回填的石头最大粒径不能超过250mm,回填土石方应密实,禁止将石块从高处往下仍,不得伤及管线防腐层。
3)管道沟槽回填材料应尽可能利用沟槽开挖中可作填方用的土料进行回填,回填土最好采用非膨胀土,也可采用弱膨胀土。
管沟回填土在路基包心范围内,可用与路基被包心的土料作回填土,但必须满足路基对被包心部分土的填实要求。
4)回填土时,严禁在管道周围200mm范围内回填土中混入卵石或砖块,沟槽回填应分层夯实,每层厚度不得大于0.20米,管道两侧夯填应同时进行,管顶以上0.50米逐层轻夯实。
回填土不得用建筑垃圾、石块、有机土、淤泥等不合适土质,其含水量应控制在最优含水量附近;管道两侧及管顶500m范围内可先回填。
3、PVC管预埋按照设计图纸要求,电缆穿越接线井及路灯基础时需加设PVC保护管,穿越接线井时根据电缆敷设方向及根数,在接线井砌筑时预埋好PVC 保护管,保护管长度拟各伸出井壁内外50mm为宜;穿越路灯基础时根据电缆敷设方向及根数预埋PVC保护管,保护管需与路灯钢筋基础架绑扎牢固,且弯曲半径满足电缆最小弯曲半径要求。
二、接线井砌筑(50座)本工程接线井施工为新建砌筑电缆检查井,检查井施工时,要求基底承载力大于100Kpa。
采用页岩标砖砌,基础采用C15砼垫层基础100mm 厚,井内壁需用1:2.5水泥砂浆抹面,厚度为2cm。
1、土方开挖按设计图纸接线井位置采用人工开挖。
按设计图纸要求,需挖至地坪以下0.8m,拟开挖0.8米深*1.5米*1.5米。
2、井室砌筑砌筑前,应将砌筑部分清理干净,并洒水润湿,下方铺填15cm厚的砂层。
砌砖宜采用“三一”砖砌法,即一铲灰、一块砖、一挤揉;采用铺浆法操作时,铺浆长度不超过500mm。
砖砌体水平灰缝砂浆饱满度不得低于90%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满。
严禁用水冲浆灌缝。
砌筑时,要上下错缝,相互搭接,水平灰缝和竖向灰缝控制在8~12mm,砌筑时根据电缆进线方向及根数预埋好电缆套管(路口方向为SC100镀锌钢管,绿化带及人行道方向由于是直埋电缆,套管采用PVC110管)。
三、灯杆基础施工1、土方开挖路灯以机非隔离带中心为中心点根据设计图纸上灯具平面位置及设计尺寸放线采用人工开挖,开挖尺寸为1.1米*0.8*0.8米,坑底必须夯实平整。
