一堆粮库罩棚施工组织设计.docx
- 格式:docx
- 大小:290.13 KB
- 文档页数:45
施工组织设计一、编制原则及依据1.编制原则我单位经过考察施工现场情况,并对设计图纸、技术规范进行反复研究,针对本工程的具体特点,本着保证工程质量及工期的原则,编制了本施工组织设计方案。
2.编制依据①吉林省国家粮库建设项目罩棚工程招标文件、招标答疑和设计图纸;②吉林省建筑工程预算定额;③国家现行建筑安装工程施工验收规范及评定标准。
二.工程概况1、基本情况本标段为吉林省双辽卧虎粮库铁路罩棚工程、吉林省伊通县马鞍山粮库罩棚工程、吉林省东丰县国家粮食储备库机械罩棚工程。
建筑面积分别为0.7万、0.0875万、0.05万平方米,共计0.8375万平方米。
该三项工程利用国家财政预算内专项资金,用以改善三座粮库粮食流通和国家粮食储备工作。
2、工程地质、水文地质情况各拟建罩棚场地地质情况分别如下:双辽卧虎粮库:地形较平坦,最大高差为0.79米。
土层结构从地表依次为素填土(厚0.8~1.8米)、细砂(厚0.7~3.0米)、粉土(厚2.3~5.3米)、细砂(厚3.7~6.3米)、粉土。
地下水静止水位5.5~6.2米,场地土标准冻深为1.55米。
伊通县马鞍山粮库:地形较平坦,土层结构从地表依次为素填土(厚0.9~1.2米)、粉质粘土(厚0.7~1.2米)、粉质粘土(厚0.8~2.8米)、粉质粘土(厚1.4~2.2米)、粉质粘土。
未见地下水,场地土标准冻深为1.64米。
东丰县国家粮食储备库:地形较平坦,土层结构从地表依次为素填土(厚 1.4~1.8米)、粘土(厚0.4~1.5米)、粘土(厚1.2~4.4米)、粉质粘土(厚0.6~3.2米)、细砂(厚0.4~1.0米)、粗砂(厚1.6~2.9米)、全风化花岗岩(厚0.9~1.9米)、强风化花岗岩。
初见水位5.1~7.0米,地下水静止水位2.2~3.0米,场地土标准冻深为1.6米。
场地内均无不良地质现象,场地和地基稳定,适宜本工程的建设。
3、建筑结构及其特点罩棚基础设计采用现浇钢筋砼独立基础,主体结构为钢结构,檐口高度设计分别为7.00m、6.00m、8.30m,屋面板为彩钢板;地面面层采用180厚C20混凝土抹光。
粮库工程施工组织设计方案.doc 范本一:粮库工程施工组织设计方案1. 项目概况1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目主要2. 施工组织机构及人员2.1 施工组织机构2.2 施工人员及分工3. 施工方案3.1 施工计划3.2 施工工序及操作流程3.3 施工设备及使用计划3.4 施工材料及供应计划4. 安全措施4.1 安全管理组织机构4.2 安全交底及培训4.3 施工现场安全措施4.4 紧急救援预案5. 质量控制5.1 质量管理组织机构5.2 施工质量检查计划5.3 施工质量控制措施6. 环境保护6.1 环境保护组织机构6.2 施工环境影响评价6.3 环境保护措施7. 合同管理7.1 合同管理组织机构7.2 合同履约计划7.3 合同变更及索赔管理8. 文档控制8.1 文档编号及版本控制8.2 文档分发与存档9. 项目风险及对策9.1 项目风险分析9.2 项目风险对策计划附件:1. 施工组织机构图2. 施工计划表3. 安全交底记录4. 质量检查记录5. 环境保护监测报告法律名词及注释:1. 施工组织机构:指施工项目中的各级组织和各个部门,包括施工领导机构、施工管理机构、施工班组等。
2. 安全交底:指施工人员在进入施工现场前,由项目负责人或安全管理人员对其进行安全方面的交底和培训。
3. 紧急救援预案:指针对突发事件或事故,制定的应急救援方案,包括人员疏散、伤员救治、火灾扑救等。
范本二:粮库工程施工组织设计方案1. 项目介绍1.1 项目背景1.2 项目目标1.3 项目范围1.4 项目2. 组织机构与人员分工2.1 项目组织机构2.2 人员分工及职责3. 施工方案3.1 施工计划3.2 施工工序3.3 施工流程3.4 设备使用计划3.5 材料供应计划4. 安全管理4.1 安全管理组织机构4.2 安全培训与交底4.3 施工现场安全措施4.4 紧急救援预案5. 质量管理5.1 质量管理组织机构5.2 质量检查计划5.3 质量控制措施6. 环境保护6.1 环境保护组织机构6.2 环境影响评估6.3 环境保护措施7. 合同管理7.1 合同管理组织机构7.2 合同履约计划7.3 合同变更与索赔管理8. 文档控制8.1 文档编号与版本控制8.2 文档分发与存档9. 项目风险与对策9.1 项目风险分析9.2 项目风险对策计划附件:1. 组织机构图2. 施工计划表3. 安全交底记录4. 质量检查记录5. 环境保护监测报告法律名词及注释:1. 项目组织机构:指施工项目中的各级组织和部门,包括项目领导机构、施工管理机构、施工班组等。

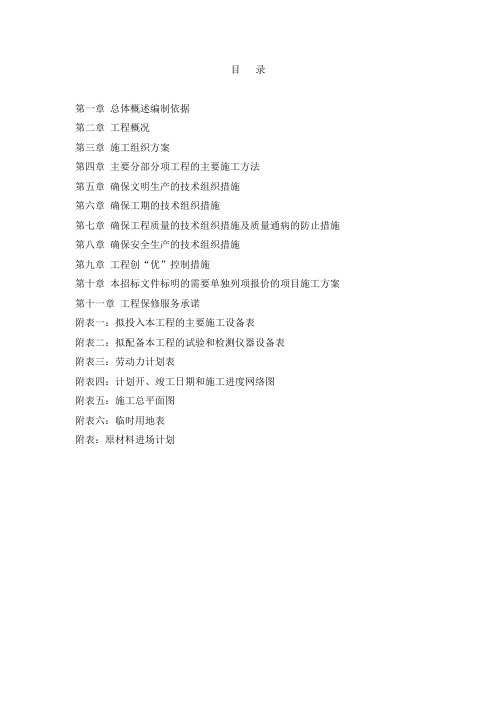

目录第一章总体概述编制依据第二章工程概况第三章施工组织方案第四章主要分部分项工程的主要施工方法第五章确保文明生产的技术组织措施第六章确保工期的技术组织措施第七章确保工程质量的技术组织措施及质量通病的防止措施第八章确保安全生产的技术组织措施第九章工程创“优”控制措施第十章本招标文件标明的需要单独列项报价的项目施工方案第十一章工程保修服务承诺附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表附表:原材料进场计划施工组织设计第一章总体概述第一节编制说明本施工组织设计是为满足吉林九富资产经营管理有限公司新建储粮罩棚项目工程需要编制的。
本施工组织设计中的主要施工方案、工期、质量目标是根据招标编号:DJZB2015-070提供的有关资料及所施工同类工程的经验材料,并结合我公司的施工能力、技术装备的情况制定的。
第二节编制依据项目名称:吉林九富资产经营管理有限公司新建储粮罩棚项目工程。
项目地点:九台市苇子沟粮库院内。
招标人:吉林九富资产经营管理有限公司第二节服务承诺严格遵守基本建设的施工程序,遵照执行有关施工规程规范,以施工组织设计为基础,保重点统筹安排,注意施工的连续性、紧凑性、灵活性和整体性。
积极采用先进的科学管理,提高标准化管理。
确保工程质量,工程工期,安全施工。
合理布置施工现场,节约用地,文明施工,讲究经济效益。
我们的质量方针:追求一流质量、创建精品工程、奉献完美服务。
我们的质量目标:认真实施ISO9002 质量标准,使该工程在施工过程中完善而有效的运作,确保产品质量,一次性提供优良产品。
工期目标:总日历工期201天。
2015年6月12日计划开工,2015年8月10日计划竣工;第二章工程概况工程概况是根据业主提供《招标文件》施工图纸《答疑文件》编制的。
第一节基本概况第二节现场条件吉林九富资产经营管理有限公司新建储粮罩棚项目工程,位于九台,交通十分畅通,场地开阔,施工现场只要稍进行场地平整,施工用水、用电由建设单位引进施工现场指定地点,场内施工道路需要修建、场外运输畅通。

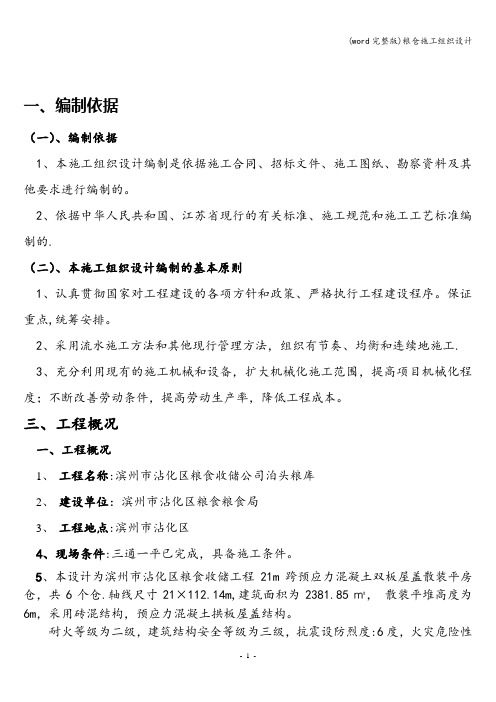

一、编制依据(一)、编制依据1、本施工组织设计编制是依据施工合同、招标文件、施工图纸、勘察资料及其他要求进行编制的。
2、依据中华人民共和国、江苏省现行的有关标准、施工规范和施工工艺标准编制的.(二)、本施工组织设计编制的基本原则1、认真贯彻国家对工程建设的各项方针和政策、严格执行工程建设程序。
保证重点,统筹安排。
2、采用流水施工方法和其他现行管理方法,组织有节奏、均衡和连续地施工.3、充分利用现有的施工机械和设备,扩大机械化施工范围,提高项目机械化程度;不断改善劳动条件,提高劳动生产率,降低工程成本。
三、工程概况一、工程概况1、工程名称:滨州市沾化区粮食收储公司泊头粮库2、建设单位:滨州市沾化区粮食粮食局3、工程地点:滨州市沾化区4、现场条件:三通一平已完成,具备施工条件。
5、本设计为滨州市沾化区粮食收储工程21m跨预应力混凝土双板屋盖散装平房仓,共6个仓.轴线尺寸21×112.14m,建筑面积为2381.85㎡,散装平堆高度为6m,采用砖混结构,预应力混凝土拱板屋盖结构。
耐火等级为二级,建筑结构安全等级为三级,抗震设防烈度:6度,火灾危险性分类为丙类。
屋面防水等级为二级.另外,本工程还设电安装工程.第二部分施工方案总述一、施工工期根据招标文件要求,投标承诺工程从开工至竣工完成工程全部工程内容按合同工期90天,并且根据建设单位实际要求及本单位的管理水平、人员素质、机械设备、技术措施、施工经验等确定。
施工组织设计以此编制。
本工程坚持先地下后地上的原则,可分为以下几个阶段施工:①基础工程、②结构工程、③装修工程、④安装工程.总控制进度按90天安排,施工过程中尽量提前。
工程施工流程图为了保证工程质量达到合同约定等级;确保安全生产、文明施工达到标准化工地;确保工期的提前并交付使用。
本工程由具有丰富施工经验及管理能力的项目经理担任本工程项目经理.1、组织一个以项目经理为主体的指挥机构。
切实做好重点工程,重点调配、重点实施、重点保证;指挥各部、各科及后勤等,全力以付的开展工作,以确保工程按预定目标顺利进行。
施工组织设计目录一、编制依据二、工程概况三、施工现场总平面布置五、施工现场治安保卫管理、安全管理、环保管理六、施工进度计划八、质量保证措施和创优计划九、施工安全生产保证措施及冬雨季施工保证措施十、文明施工实施措施一、编制依据1.1本工程施工招标文件、设计图纸及工程量清单。
1.2 现行建安工程施工及验收规范、工程质量检验评定标准;1.3 现场调查资料;1.4 相关工程施工经验。
二、工程概况2.1 工程建设概况2.1.1 工程名称:新建东郊机械罩棚及西辽河罩棚维修改造工程项目2.1.2 比选规模:新建东郊机械罩棚面积1630平方米,西辽河罩棚维修改造2# 25*165 3# 30*60。
2.1.3 建设地点:通辽市东郊和西辽河。
2.1.5 工程比选范围:工程量清单和图纸所包括的所有东郊和西辽河机械罩棚新建及维修工程。
2.1.6 质量标准:符合国家验评审准。
2.1.7 工期要求:东郊罩棚30*54钢构计划工期:45日历天,西辽河罩棚维修改造计划工期:30日历天,计划开工日期:2016年6月25日,计划竣工日期:2016年8月8日。
备注:具体开工日期以实际开工日期为准。
三、施工现场总平面布置改扩建建设项目钢构罩棚工程施工总平面布置图见后附图。
3.1 现场条件说明本工程位于通辽市东郊和西辽河,新建东郊机械罩棚面积1630平方米,西辽河罩棚维修改造2# 25*165 3# 30*60。
现场场地开阔,交通便利,物料进出较为方便,施工现场内场地较大,便于材料堆场、机械设备场地布置。
施工现场用电从业主指定地点引入现场配电室。
施工用水从业主指定地点引入现场。
现场道路能满足大型运输车辆和吊车行走;有一定的材料堆放场地。
施工进场前,现场内的障碍物已清除,具备施工条件。
施工总平面图:3.2 设计原则及依据3.2.1 设计原则:要尽量减少用地面积。
使施工平面图设计达到科学合理化和物料器具定位管理标准化,从而实现施工现场场容规范化的目标。

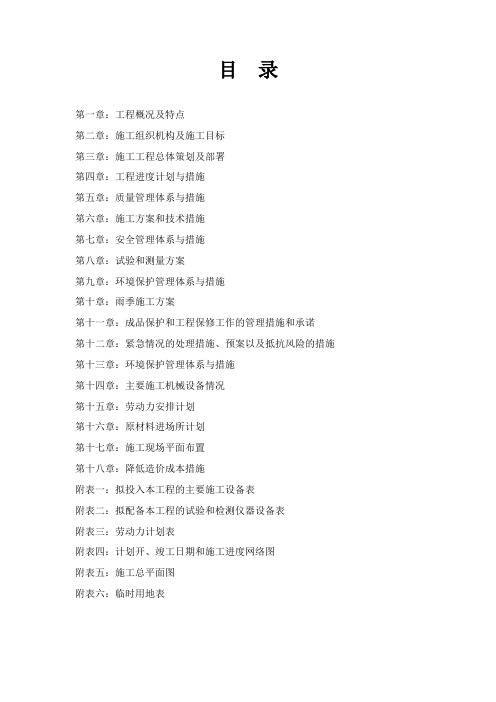

目录第一章:工程概况及特点第二章:施工组织机构及施工目标第三章:施工工程总体策划及部署第四章:工程进度计划与措施第五章:质量管理体系与措施第六章:施工方案和技术措施第七章:安全管理体系与措施第八章:试验和测量方案第九章:环境保护管理体系与措施第十章:雨季施工方案第十一章:成品保护和工程保修工作的管理措施和承诺第十二章:紧急情况的处理措施、预案以及抵抗风险的措施第十三章:环境保护管理体系与措施第十四章:主要施工机械设备情况第十五章:劳动力安排计划第十六章:原材料进场所计划第十七章:施工现场平面布置第十八章:降低造价成本措施附表一:拟投入本工程的主要施工设备表附表二:拟配备本工程的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表第一章:工程概况及特点一、工程名称:德惠杨树储备粮有限公司罩棚仓、成品库建设项目二、建设单位:吉林省储备粮管理有限公司三、建设地点:各粮库院内四、质量目标:符合国家《建筑工程施工质量验收统一标准》及相关标准的合格工程五、拟建内容与规模:罩棚仓3000㎡,成品库1500㎡,拆除7座砖圆仓、9个砼仓六、设计规范《粮食平房仓设计规范》(GB50320-2001)《建筑设计防火规范》(GB50016-2006)《建筑地面设计规范》(GB50037-96)《屋面工程技术规范》(GB50345-2012)《房屋建筑制图统一标准》(GB/T50001-2010)《建筑制图标准》(GB/T50104-2010)七、施工配合1.土建、通风、电气、粮情测控各专业的施工应密切七合,作好预留洞孔及预埋件的埋设工作,应避免后凿补做。
2.钢梯、门窗等与建筑安装工程相关的施工预埋,应按选用的相应图集或供货厂商的相关要求施工八、仓房密闭措施1.仓房门、窗均应选用粮仓专用保温密闭型门窗2.通风口、地上笼通风口采用预制混凝土框,设锚拉筋砌入墙体,地槽通风口,轴流风机孔采用有钢板内衬的现浇混凝土框,各孔口均设密闭盖(或密闭窗)3.粮情检测进线孔的预埋,均采用带翼环的穿墙套管,应按要求作好预埋和嵌填4.作好屋面板板缝,屋面板与墙体连接处,墙与地面连接处的密闭施工。
粮食仓储工程施工组织设计一、项目背景该项目为新建粮食仓储工程,总建筑面积平方米,主要包括仓房、仓库道路、办公楼等。
本文档为施工组织设计。
二、项目概况1. 项目地址:XX省XX市XX县XX镇2. 建设单位:XX公司3. 设计单位:XX设计院4. 施工单位:XX建设有限公司5. 工期:360天6. 管理单位:XX监理有限公司三、施工组织设计3.1 总体要求1. 本工程的施工单位应当具有工业与民用建筑工程施工总承包特级资质,并有同级别及以上监理单位进行监理。
2. 为确保建筑质量和工程进度,施工单位应当按合同约定的质量、进度要求,在工期内按计划完成主体结构的施工及其他建筑工程安装施工。
3. 遵守国家规定的相关安全、环境、卫生和劳动保护法规,配备必要的安全保障措施。
3.2 施工组织总流程1. 签订施工合同及总建设方案。
2. 建立施工现场,围挡搭建施工区,配备必要的施工设备,人员到岗并开始施工。
3. 按照总建设方案完成建筑基础、主体结构等建筑工程主要节点计划,进一步指导后期安装。
4. 安装生产线和办公设施,进行电气和管道安装并试压。
5. 竣工验收,组织材料清理、设备收回、检查、防水等验收并获得有关部门颁发的竣工验收书。
3.3 施工组织细节要求1. 施工单位要组织现场工作调研,制定详细的计划,并确保施工安全、高效和高质量。
2. 正确并及时地处理施工顺序的改变和对相关节点的深化设计和计算,正确辨别工程难点和安全隐患,在施工过程中采取适当的预防措施。
3. 按照施工图纸要求进行建筑施工,并与设计方与监理方进行沟通,及时解决设计方案等问题。
4. 确保现场安全,采取安全措施,组建现场安全管理小组进行安全巡查和教育培训。
四、风险管理1. 遇到异常气候的情况,需及时安排散布湿度剂和防风设备,保证施工基础和构造不受到影响。
2. 在施工现场成立安全管理小组,建立施工现场安全管理制度,严格贯彻有关安全生产法律法规,确保现场安全。
粮库施工组织设计方案.doc免费粮库施工组织设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 项目概述2.1 项目概况2.2 项目目标2.3 项目范围3. 组织结构3.1 项目组织结构3.2 责任与权限4. 施工计划4.1 施工时间安排4.2 施工内容拆解4.3 资源需求4.4 风险分析5. 施工过程控制5.1 进场准备5.2 施工方法与工艺5.3 施工进度控制5.4 质量控制6. 安全与环保6.1 施工安全措施6.2 环保要求7. 质量验收与交付7.1 施工质量验收标准7.2 交付时间与方式7.3 交付文件8. 项目监管与沟通8.1 项目监管机制8.2 项目沟通与反馈9. 附件10. 法律名词及注释- 施工组织设计方案:指由施工组织编制的详细施工方案,包括施工计划、施工方法、施工工艺、安全措施等内容。
- 施工时间安排:确定施工工作进度的时间计划。
- 施工内容拆解:将整个施工工作拆解为不同的子,以便管理和控制。
- 资源需求:对施工所需人力、物力、财力等资源的需求分析和调配安排。
- 风险分析:对施工过程中可能出现的各种风险进行识别、评估和应对措施的制定。
- 施工安全措施:在施工过程中采取的各种措施,以确保工人和现场人员的人身安全和设备的安全。
---招聘流程设计方案1. 引言1.1 项目背景1.2 目标与目的1.3 文档结构2. 流程概述2.1 流程概况2.2 目标与范围2.3 相关方案3. 组织结构3.1 项目组织结构3.2 责任与权限4. 流程设计4.1 流程步骤4.2 流程输入与输出4.3 流程控制点5. 流程执行与跟踪5.1 流程执行控制5.2 流程跟踪与监控6. 流程优化与改进6.1 流程纠偏6.2 流程改进措施7. 邀请面试与评估7.1 面试邀请7.2 面试评估与记录8. 录用与入职8.1 录用决策8.2 入职流程9. 附件10. 法律名词及注释- 招聘流程设计方案:指由人力资源部门或专业机构编制的招聘流程的详细方案,包括流程步骤、流程输入与输出、流程控制点等内容。
粮食储存大棚施工组织设计1. 引言本文档旨在提出粮食储存大棚施工组织设计,以确保施工工作的高效进行,满足储存需求,并保证粮食的质量和安全。
2. 组织结构为了有效管理施工工作,建议设立以下组织结构:2.1 项目管理部负责整个施工项目的管理和协调工作,包括项目计划制定、资源调配、进度控制等。
2.2 技术质量部负责施工工艺和质量的监督和控制,确保施工符合相关标准和规范,保证施工质量。
2.3 供应物资部负责采购和供应施工所需的物资,包括大棚材料、设备和其他必要的工具。
2.4 现场施工队负责具体的施工工作,包括基础施工、大棚搭建、设备安装等。
3. 施工流程为确保施工工作的顺利进行,建议按照以下流程进行:3.1 前期准备包括选址、规划设计、环境评估等,确保施工的前期工作完善。
3.2 施工准备包括材料采购、设备检查、施工图纸准备等,确保施工所需物资和设备的及时准备。
3.3 施工阶段按照施工计划进行施工工作,包括基础施工、大棚搭建、设备安装等。
3.4 完工验收对施工工程进行验收,确保施工质量和安全达到要求。
4. 安全措施在施工过程中应严格遵守相关的安全规范和操作规程,采取必要的安全措施,确保施工人员的安全。
5. 环保措施为减少对环境的影响,施工过程中应采取相应的环保措施,如合理利用资源、减少废弃物等。
6. 人员培训针对施工人员的需要,进行必要的培训,提高其施工技能和安全意识。
7. 结论本文档提出了粮食储存大棚施工组织设计,包括组织结构、施工流程、安全措施、环保措施和人员培训等方面的内容。
通过合理的组织和管理,可以保证施工工作的顺利进行,达到储存需求,并确保粮食的质量和安全。
粮库工程施工组织设计一、工程概况粮库工程是储存粮食的重要设施,对于保障国家粮食安全、调节粮食市场供求关系具有重要作用。
本工程为一座现代化粮库,主要包括粮食仓库、粮仓配套设施、粮库办公区等部分。
粮食仓库容量为10万吨,共有5个仓房,每个仓房面积为2000平方米。
工程地点位于某粮食主产区,交通便利,便于粮食的运输和调配。
二、施工目标1. 确保工程质量:严格按照国家相关标准和技术规范进行施工,确保工程质量达到优良等级。
2. 保证施工安全:加强施工现场安全管理,杜绝安全事故的发生。
3. 控制工程进度:确保工程按时完工,满足粮食储备需求。
4. 降低工程成本:通过科学组织施工,提高资源利用率,降低工程成本。
三、施工组织设计1. 施工平面布置:根据工程特点和现场条件,合理规划施工平面布置,确保施工场地充足、施工道路畅通。
2. 施工队伍配备:根据工程量和施工进度要求,合理配置施工队伍,确保施工力量充足。
本工程所需施工人员约为200人,包括土建、安装、装饰等专业的工人。
3. 施工材料供应:加强与材料供应商的沟通,确保施工材料及时供应。
对于关键材料,应采取多家供应商竞争的方式,以降低材料成本。
4. 施工设备选用:根据工程需求,选择合适的施工设备,提高施工效率。
本工程所需设备包括挖掘机、装载机、混凝土泵车、塔吊等。
5. 施工技术管理:加强施工技术管理,确保施工质量。
在施工过程中,应严格按照设计图纸和施工方案进行施工,加强对施工过程中的监督检查。
6. 施工安全管理:加强施工现场安全管理,确保施工人员的人身安全。
本工程应制定施工现场安全管理制度,明确安全管理责任,加强对施工现场的安全巡查。
7. 施工质量控制:加强施工质量控制,确保工程质量达到优良等级。
本工程应设立质量检查机构,对施工过程进行全程监督检查,发现问题及时整改。
8. 施工进度管理:确保工程按时完工,满足粮食储备需求。
本工程应制定详细的施工进度计划,加强对施工进度的监控和管理。

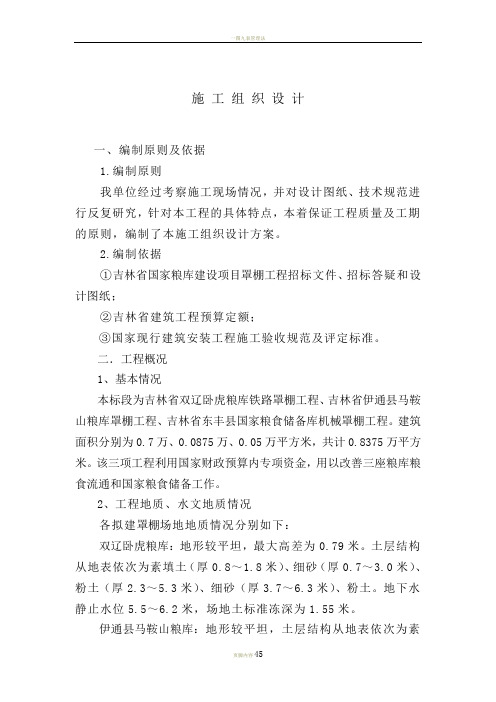

施工组织设计一、编制原则及依据1.编制原则我单位经过考察施工现场情况,并对设计图纸、技术规范进行反复研究,针对本工程的具体特点,本着保证工程质量及工期的原则,编制了本施工组织设计方案。
2.编制依据①吉林省国家粮库建设项目罩棚工程招标文件、招标答疑和设计图纸;②吉林省建筑工程预算定额;③国家现行建筑安装工程施工验收规范及评定标准。
二.工程概况1、基本情况本标段为吉林省双辽卧虎粮库铁路罩棚工程、吉林省伊通县马鞍山粮库罩棚工程、吉林省东丰县国家粮食储备库机械罩棚工程。
建筑面积分别为 0.7 万、0.0875 万、0.05 万平方米,共计 0.8375 万平方米。
该三项工程利用国家财政预算内专项资金,用以改善三座粮库粮食流通和国家粮食储备工作。
2、工程地质、水文地质情况各拟建罩棚场地地质情况分别如下:双辽卧虎粮库:地形较平坦,最大高差为0.79 米。
土层结构从地表依次为素填土(厚 0.8 ~1.8 米)、细砂(厚 0.7 ~3.0 米)、粉土(厚 2.3 ~5.3 米)、细砂(厚 3.7 ~ 6.3 米)、粉土。
地下水静止水位 5.5 ~6.2 米,场地土标准冻深为 1.55 米。
伊通县马鞍山粮库:地形较平坦,土层结构从地表依次为素填土(厚0.9 ~ 1.2 米)、粉质粘土(厚0.7 ~ 1.2 米)、粉质粘土(厚 0.8 ~ 2.8 米)、粉质粘土(厚 1.4 ~ 2.2 米)、粉质粘土。
未见地下水,场地土标准冻深为 1.64 米。
东丰县国家粮食储备库:地形较平坦,土层结构从地表依次为素填土(厚 1.4 ~ 1.8 米)、粘土(厚0.4 ~ 1.5米)、粘土(厚1.2 ~4.4 米)、粉质粘土(厚 0.6 ~ 3.2 米)、细砂(厚0.4 ~1.0米)、粗砂(厚 1.6 ~2.9米)、全风化花岗岩(厚0.9 ~ 1.9 米)、强风化花岗岩。
初见水位 5.1 ~ 7.0米,地下水静止水位 2.2 ~3.0 米,场地土标准冻深为 1.6 米。
场地内均无不良地质现象,场地和地基稳定,适宜本工程的建设。
3、建筑结构及其特点罩棚基础设计采用现浇钢筋砼独立基础,主体结构为钢结构,檐口高度设计分别为 7.00m 、6.00m 、8.30m ,屋面板为彩钢板;地面面层采用 180 厚 C20 混凝土抹光。
三、施工的工期安排和组织管理㈠施工工期安排本工程计划于 2002 年 9 月 25 日开工,于 2002 年 10 月 28 日竣工,总工期为 33 天,比业主要求提前 3 天。
结合本工程实际特点,需加工的钢结构构件较多,工期较紧。
根据生产要素的配置情况,各主要分项工程形象进度安排如下:施工准备: 2002 年 9月25日前完成;基础部分: 2002 年 9月25日~2002年10月7日;主体部分: 2002 年 10 月 8 日~ 2002 年 10 月 28 日;工程清理: 2002 年 10 月 28 日前完成。
为保证工程按期竣工,施工期间有效利用机械设备,占满时间和空间,合理安排人力物力、精心组织。
独立基础的施工中,在砼中加入早强剂;基础施工的同时,场地外进行钢结构构件的焊接、加工工作,保证在基础工程施工结束,土方回填后,马上进行主体钢结构的施工。
㈡施工布置原则1.总体施工组织以土建工程为主,电气工程穿插配合施工。
2.总体施工进度计划(见附图)㈢组织机构及人员配备按照我局工程项目施工管理办法,针对本工程特点和实际情况,组建本工程施工项目经理部,由专业技术人员(质检工程师2 名、土建工程师3 名、电气工程师 1 名及其它技术人员)、技术工人和四个专业施工队组成。
其中施工一队、施工二队负责双辽卧虎粮库铁路罩棚工程的施工,施工三队负责伊通县马鞍山粮库罩棚工程的施工,施工四队负责东丰县国家粮食储备库机械罩棚工程的施工。
设施工技术、质量安全监察、物资设备、计划财务和办公室(详见施工组织机构图附表)。
各科室按各自的工作范围和工作标准,在项目经理的领导下对工程施工进行有效管理和协调。
施工组织机构图项目经理胡东荣项目副经理技术负责人曹伟刘长义技术室物资室财务室计划室安全室6 人 1 人 1 人 1 人 1 人王立东潘忠志孙才云齐志峰金涛土土土土建建建建一二三四队队队队50 人50 人60 人60 人㈣施工总体指导思想我们将以“争创行业一流,实现顾客期望,奉献满意工程”为指导思想,做到工程一次验收合格率100%,整体工程优良率80%以上。
加强领导、强化管理、保证工期、保证质量、安全生产、文明施工、做好环境保护工作。
四、施工准备1.施工场地准备为了保证基础工程施工质量和主体工程施工的顺利进行,施工前应做好场地平整及压实工作。
2.临时设施(见总平面布置图)。
3. 施工用水:施工用水,按每天平均浇筑100 m 3砼计算:q1=K1QNK2/8×3600=1.15×100×250×1.5/8× 3600=1.5L/S生活用水:q2=PN3 K4 /t ×8×3600 =888×30× 1.5/1 ×8× 3600=1.39L/S消防用水:q3=15L/S总用水量:因q1+q2=1.50 + 1.39 =2.89 〈 q3= 15L/S故用水量按消防用水计算:Q=15L/S供水管径 d =4Q/π×V×1000=4×15/3.14 ×1.5 ×1000=0.113确定选用 D125给水管,上水由干线引至消火栓,再引至混凝土搅拌站。
4.施工用电根据主要施工机械设备计划,现场机械设备用电总功率:p动= 1.08 × (0.5 × 202/ 0.7 + 54×0.6) = 190.82KW照明: P 照= 190.82 ×10%= 19.082kw现场总用电量:P 总= 190.82 + 19.082 = 209.9KW工作电流: I 线=0.6 × 209.9 ×1000 /3× 380× 0.75 =255.14A2选用 315kvA 变压器一台。
供电采用95mmBLX 型铝芯橡皮线。
5.技术准备人员进入现场后,立即开始进行技术准备工作。
组织施工技术人员熟悉设计图纸和现场资料,并认真进行复核,作出记录,参加图纸会审。
同时对施工队进行岗前培训和施工技术交底。
6.机械设备及材料准备垂直运输机械采用二台Q2 -16 汽车起重机,一个混凝土搅拌站,装备一台JS500 强制式搅拌机,另准备两台JS350 搅拌机备用。
由于本工程工期业主要求比较紧 , 短期内所投入的机械设备和周转材料较多 , 故上场前必须做好机械设备的调整、调试、保养,特别是搅拌站、电焊机、钢筋加工设备等必备机具。
五、主要分部分项工程施工方法(一)土方工程土方开挖采用两台反铲掘机挖土(伊通县马鞍山粮库罩棚工程、东丰县国家粮食储备库机械罩棚工程则采用人工挖土),人工辅助配合,自卸汽车现场倒运土方,局部小车水平运输。
☆工艺流程平整场地→施工测量放线→挖掘机就位开挖→人工配合清理→基础垫层砼施工土方开挖采用从上到下分层分段依次进行,边坡按 1:0.33 系数放坡,施工时防止坑壁坍塌,确保施工安全。
放置标高控制桩,防止超挖或欠挖,并采用人工修边坡。
如有个别地方超挖,应用与基土相同的土料填补,并夯实至要求的密实度;重要部位如有超挖,多挖部分用 C10素混凝土回填。
做好土方平衡调配,多余土直接用翻斗车运出施工场地。
并随时作成一定的坡势,以利泄水,永久性挖方边坡坡度要符合设计要求。
挖土时要严格控制基底标高,挖至基底200mm时暂停,待打垫层前再清除到设计标高。
开挖至设计标高后,会同监理、业主和设计院验槽,如有发现土质与地质报告不符合时,须共同协商处理。
回填土时须检验土质的种类及含水率,不允许使用杂填物,土块粒径不得大于50 mm,且含水率适当。
室内外回填土的压实系数不得小于0.90 。
按设计及施工规定分层夯填,每层回填厚度200~300mm,并做好试验。
检验结果符合设计要求后,才能回填上层。
地表回填土用推土机平整压实,夯实用蛙式打夯机,基础两侧回填仍用人工回填打夯。
土方的开挖或回填应连续进行,尽快完成,防止地表水流入坑、沟内,避免边坡塌方或基土遭到破坏。
如果开挖时有地下水超出基础或遇大雨,要采取相应措施及时排水,防止积水泡软基土。
堆积槽边的土方离槽5米外,不得影响其他工序施工。
开挖出的土方留足回填土后,余土外运。
(二)基础工程施工为保证施工质量和施工进度计划,拟定对施工各工序实行全员全过程控制。
基础工程及主体工程混凝土施工加入 4~ 5%的复合早强剂,确保提高砼的早期强度,以实现提前拆模,缩短混凝土工程紧后工序的间歇时间。
模板工程独立基础模板模板以组合钢模板为主,配合局部木模施工。
具体施工方法:安装前应先作好基础垫层,模板拼装就位后,用撑木或斜撑固定模板。
脚手板不能直接搁置在基础模板上。
拆除模时间:侧模板以不损坏砼表面及楞角时,方可拆模。
钢筋工程1. 所有钢筋没有出厂合格证的一律不准进入施工现场。
钢筋进入现场后马上按要求取样,做冷弯、拉力、焊接试验,待检验合格后方允许使用。
2.除部分钢筋加工制作采用人工外,其余全部采用机械加工成形,人工绑扎,按设计要求规格、型号,分别堆放钢筋,加工顺序是先加工后施工部位,使之操作井然有序,拿运方便,钢筋绑扎前要认真核对设计图纸及实际线寸是否一致,无误后要划线施工。
3.本工程直径大于 18mm的钢筋,拟采用焊接接头,钢筋接头采用搭接焊接接头,焊接使用 E43XX焊条。
双向搭接焊焊缝有效长度 >5d,单面焊接不小于 10d。
要求:设置在同一构件内的接头应相应错开,在受力钢筋直径30 倍的区域内,不得有二个接头;有接头钢筋截面积率在受拉区不宜超过 50%。
钢筋正式成批焊接前,应进行试焊,以确定合理的工艺参数并制定焊接注意事项。
同时经外观检查合格后,再行施焊。
4.钢筋保护层厚度采用预制水泥砂浆垫块或短钢筋头保证,不得用石子塞垫或边浇砼边提拉钢筋。
采用绑扎接头的钢筋搭接长度必须符合设计要求和施工规范规定。
砼工程1.原材料控制①水泥:进场水泥必须有出厂合格证方准入库,并进行复试合格后再允许使用。
水泥使用要求先到先用,避免水泥硬结。
②石子:进入现场的碎石必须符合《普通砼用碎石质量标准及检验方法》,并抽样送检。
③砂:砼施工采用中粗砂,随机抽样送检,含泥量应小于3%,有害物质(云母)含量不大于2%,硫化物及硫酸盐含量应不大于1%。
④水:本工程施工用水尽可能使用自来水,有困难而使用地下水时必须经化验合格方准使用。
