机电设备安装工程施工进度计划
- 格式:docx
- 大小:23.16 KB
- 文档页数:7
机电安装工程施工进度计划
一、简介
本文档旨在制定一份机电安装工程施工的进度计划,该计划主要涉及机电安装工程中的项目活动,以实现最高效的施工进度。
二、工程概况
本工程主要由机电安装工程组成,工程内容包括:电气安装、给排水安装、空调安装、电梯安装等。
三、工程进度计划
1.电气安装
(1)安装图纸的报批准及图纸的标注;
(2)安装电气弱电设备;
(3)安装电气回路,接线;
(4)安装配电箱、配电线路装置;
(5)接入电源及开关,布线调试;
(6)结束报警检查、接线连接检查、对设备进行性能检查。
2.给排水安装
(1)结构拆除(如有需要);
(2)预埋管道;
(3)给排水系统安装,包括水管、排气管、热水器等;
(4)排水系统安装及布线;
(5)热水管路安装及防腐处理;
(6)排水系统检查热水管路检查,压力检查。
3.空调安装
(1)安装空调设备;
(2)安装空调管道;
(3)安装机械系统;
(4)安装控制系统;
(5)空调系统气体充入和调试;
(6)室外机组安装,基础调整和支梁安装;(7)测试、调试和静态检。
2024年机电安装工程施工进度计划序:本施工进度计划是针对2024年机电安装工程进行的计划安排,旨在确保项目按时完成,并合理安排施工进度。
一、工程概况2024年机电安装工程是一项重要的建筑工程项目,包括电气设备安装、管道安装等内容。
工程总工期为12个月,计划从2024年1月1日开始,到2024年12月31日结束。
二、施工进度计划1. 前期准备阶段a. ____年11月1日至____年12月31日,进行前期准备工作,包括确定施工团队,编制施工组织设计和施工方案等;b. 2024年1月1日至2024年1月15日,进行场地踏勘和建设建筑物的准备工作。
2. 地下管道安装阶段a. 2024年1月16日至2024年3月31日,进行地下管道敷设和安装工作,包括给水管道、排水管道等;b. 2024年2月1日至2024年2月15日,进行地下管道试压和检验。
3. 建筑物主体结构施工阶段a. 2024年4月1日至2024年6月30日,进行建筑物主体结构施工工作,包括基础施工、钢结构安装等;b. 2024年4月15日至2024年4月30日,进行主体结构验收和质量检查。
4. 机电设备安装阶段a. 2024年7月1日至2024年10月31日,进行机电设备安装工作,包括电气设备安装、通风设备安装等;b. 2024年8月1日至2024年8月15日,进行设备调试和试运行。
5. 室内装修阶段a. 2024年11月1日至2024年12月15日,进行室内装修工作,包括地面铺装、门窗安装等;b. 2024年11月15日至2024年11月30日,进行环保验收和竣工验收。
6. 竣工阶段a. 2024年12月1日至2024年12月31日,进行竣工工作,包括设备交付和项目移交等;b. 2024年12月31日,进行项目竣工验收。
三、风险控制与措施1. 资源供应风险:提前与供应商进行充分的沟通和协商,确保材料和设备的及时供应;2. 施工进度延误风险:合理安排施工工期,严格按照施工计划进行施工,并及时进行项目进度的监控和调整;3. 质量风险:严格按照相关规范和要求进行施工,加强质量管控和监督,确保施工质量;4. 安全风险:制定详细的施工安全方案,采取必要的安全措施,加强安全教育和培训,确保施工安全。

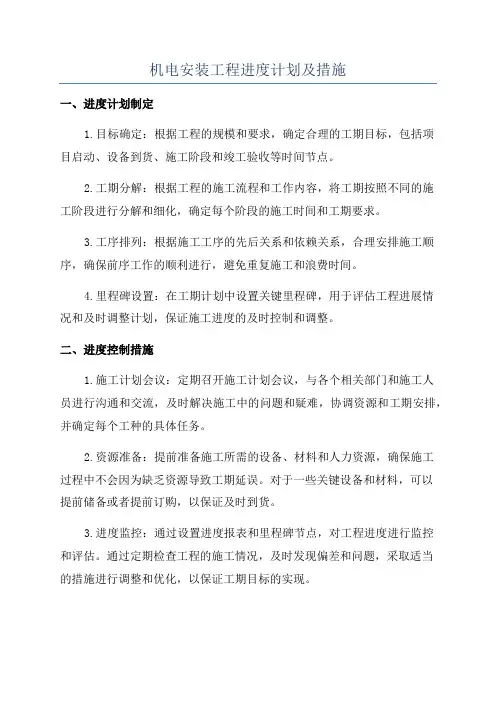

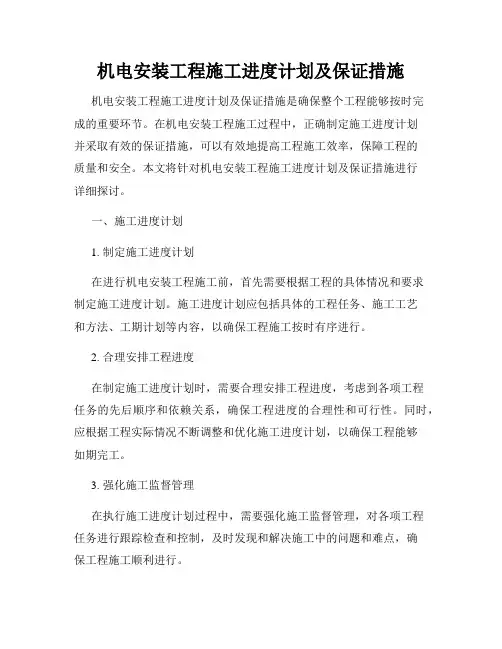

机电安装工程施工进度计划及保证措施机电安装工程施工进度计划及保证措施是确保整个工程能够按时完成的重要环节。
在机电安装工程施工过程中,正确制定施工进度计划并采取有效的保证措施,可以有效地提高工程施工效率,保障工程的质量和安全。
本文将针对机电安装工程施工进度计划及保证措施进行详细探讨。
一、施工进度计划1. 制定施工进度计划在进行机电安装工程施工前,首先需要根据工程的具体情况和要求制定施工进度计划。
施工进度计划应包括具体的工程任务、施工工艺和方法、工期计划等内容,以确保工程施工按时有序进行。
2. 合理安排工程进度在制定施工进度计划时,需要合理安排工程进度,考虑到各项工程任务的先后顺序和依赖关系,确保工程进度的合理性和可行性。
同时,应根据工程实际情况不断调整和优化施工进度计划,以确保工程能够如期完工。
3. 强化施工监督管理在执行施工进度计划过程中,需要强化施工监督管理,对各项工程任务进行跟踪检查和控制,及时发现和解决施工中的问题和难点,确保工程施工顺利进行。
二、保证措施1. 提高施工人员素质为了保证机电安装工程施工质量和进度,需要提高施工人员的素质和技能水平,加强施工队伍的管理和培训,确保施工人员能够具备扎实的技术基础和丰富的实践经验,提高施工效率。
2. 加强施工现场管理在机电安装工程施工现场,需要加强施工现场管理,严格执行施工安全规范和操作规程,保证施工场地的整洁和有序,做好施工现场安全保障工作,防止施工中发生意外事件,确保施工安全。
3. 持续改进施工工艺为了提高机电安装工程施工效率和质量,需要持续改进施工工艺和方法,引入先进的施工技术和设备,提高施工效率和质量水平,确保工程施工能够按时完成。
结语通过对机电安装工程施工进度计划及保证措施的详细探讨,我们可以看到,制定合理的施工进度计划并采取有效的保证措施,是保障工程施工顺利进行和按时完成的关键。
只有科学规划和严格执行施工进度计划,加强施工现场管理和施工人员素质提升,持续改进施工工艺,才能确保机电安装工程施工质量和进度达到预期目标,为工程的顺利竣工奠定坚实基础。
机电安装施工进度计划保障措施1. 前言在机电安装工程施工过程中,进度计划的制定与管理对于工程的顺利进行至关重要。
本文将就机电安装施工现场进度计划的编制与保障措施进行介绍,以期能够提高机电安装施工的进度管理效率,保障工程进度顺利完成。
2. 进度计划的编制2.1 确定工期在施工前阶段,首要任务是根据工程量和施工难度确定该工程的工期,以此为基础进行进度计划的编制。
工期不仅会影响进度计划的制定,同时也直接关系到施工期间的资金管理和安保工作。
2.2 制定施工进度计划根据工期分配出施工计划时间表,包括实际工程工作进度和计划完成阶段。
在时间表中,应列举出每个进度点以及该点的完成日期,并最终确定整个机电安装工程的总工期。
2.3 编制进度计划图绘制机电安装进度计划图是进度管理的重点,也是施工过程中最直观的总结形式。
进度计划图通常包括进度曲线图、进度条、进度表等,以便工程师、监理和业主等各方能够随时观察和调整施工进度。
3. 进度计划的保障措施3.1 做好施工与组织管理在施工过程中,将必要的时间分配到各个施工任务中,并针对每个施工任务制定相应的工作计划。
同时,根据施工任务的不同,合理安排施工人员的工作时间和工作量。
3.2 建立并完善成熟的工作机制在施工现场,应建立完善的工作机制,包括定期例会、现场管理和人员定位等,以确保工作进度不超出计划时间线。
3.3 加强现场监督在施工过程中,监理应对施工过程进行全程监督,包括对物料的管理、对人员的管理、对设备的管理等,以保证施工进度按计划有序进行。
3.4 完善调度控制在施工过程中,需对施工进度进行调度控制,及时发现并解决施工中的问题。
此外,在调整计划时需要避免计划过于严苛,尤其是在物料采购方面要有一定的准备时间。
4. 结论机电安装施工进度计划保障措施是机电安装施工过程中必须要重视和执行的工作,保障措施不只是进度的保障,更是施工的保障,对于机电安装项目的进度和质量的保证都至关重要。
机电工程进度计划在现代工程建设中,机电工程扮演着至关重要的角色,其进度计划的合理制定和有效执行对于整个项目的顺利推进具有决定性意义。
机电工程涵盖了电气、给排水、暖通空调、消防等多个专业领域,涉及众多复杂的设备安装、调试和系统集成工作。
因此,一份科学、详尽的机电工程进度计划是确保项目按时交付、质量达标的关键。
一、项目概述首先,需要对机电工程项目进行全面的概述。
明确项目的范围,包括所涵盖的建筑物或区域,以及需要安装和调试的各类机电设备和系统。
例如,是一个商业综合体的机电工程,还是一个工业厂房的相关项目。
同时,了解项目的总工期要求以及各个阶段的关键时间节点。
二、工作分解结构(WBS)将机电工程项目分解为一系列可管理的工作单元,这是制定进度计划的基础。
可以按照专业系统进行划分,如电气系统分为配电室设备安装、电缆敷设、照明灯具安装等;给排水系统分为管道铺设、阀门安装、水泵调试等。
每个工作单元都应具有明确的工作内容、责任人以及预计的工期。
三、工期估算对于每个工作单元,进行合理的工期估算。
这需要考虑到工作的复杂程度、所需的人力和物力资源、施工条件等因素。
可以参考以往类似项目的经验数据,也可以与相关专业人员进行讨论和评估。
同时,要预留一定的弹性时间,以应对可能出现的意外情况和变更。
四、资源需求计划根据工作分解结构和工期估算,确定项目所需的各类资源,包括人力、材料、设备等。
明确每个阶段所需的各类技术工人的数量和技能要求,制定材料和设备的采购计划,确保资源的及时供应,避免因资源短缺而导致的工期延误。
五、进度安排在以上工作的基础上,开始制定具体的进度计划。
可以采用横道图或网络图等工具,清晰地展示各项工作的先后顺序和时间关系。
确定关键路径,即对项目总工期影响最大的工作线路,重点关注和管理关键路径上的工作。
同时,合理安排非关键路径上的工作,以优化资源利用。
六、风险管理在进度计划中,要充分考虑可能出现的风险和不确定性因素。
机电安装工程工期进度安排及保证措施一、工程概述机电安装工程是一种综合性较强的工程,是在建筑工程基础之上增加机电设备安装所形成的工程。
该工程一般包括水、电、气、暖四个方面的安装,如给排水设备、电力设备、空调设备等。
其安装质量和工期的保证对整个工程的成功实施至关重要。
二、工期进度安排工程的安排和施工周期的控制都是必须认真对待的,只有合理的进度计划和科学的控制才能使工程顺利进行。
对于机电安装工程而言,工期与质量同等重要,下面将介绍如何安排工期进度:1.工期的确定工期的确定是指在设计阶段确定的施工期限,包括正常工期与加班工期。
确定工期的关键是准确测算各阶段的工作量,在不牺牲工程质量前提下、保证时间尽可能短的情况下来设定工期目标。
在确定工期时,还要考虑其它因素的影响,如施工设备、人员调度等。
2.工期计划的制定对于机电安装工程而言,制定科学合理的工期计划十分必要。
应提前进行排程计划,在施工过程中及时分析总进度与实时进度的变化情况,并进行进度调整。
以下是工期计划制定的步骤:1.项目计划的制定2.工作量的测算3.工期目标的确定4.制定工期计划表5.进度控制与调整三、保证措施对于机电安装工程,工期确保的同时,质量也不能出现丝毫问题。
为此,在施工期间必须采取相应的保证措施来确保安装质量和工期进度。
1.项目管理采用专业的项目管理方法和技术,提供全过程管理服务,为机电安装工程的顺利实施提供保障。
2.人员管理实行项目经理负责制,组建专业齐全的机电安装施工队伍,提供卓有成效的项目保障,增强施工队伍的凝聚力和执行力。
3.施工过程的控制对材料、设备进度、质量要进行全面权衡并进行协调,加强施工现场管理,采取先期制造、分批供料等措施,加强施工进度、质量、安全的监控,确保工期目标的达成。
4.初步验收及调试及时进行初步验收,并着重进行质量、安全、工艺及设备的调试,跟进设备安装及整机启动调试等过程,确保工作流程的顺利实现,提高安装质量和检测结果的准确性。
机电工程施工管理进度计划一、项目背景及目标随着我国经济的快速发展,机电工程在基础设施建设中占据越来越重要的地位。
某机电工程项目,位于我国某城市,主要包括电气设备安装、管道铺设、通风空调、自动化控制系统等工程。
项目总投资约XX亿元,预计工期为XX个月。
为确保项目顺利实施,提高施工效率,降低成本,特制定本进度管理计划。
二、进度管理目标1. 确保整个项目按计划完成,各分部分项工程按时交付使用。
2. 提高施工质量,确保工程安全、环保、节能要求。
3. 优化资源配置,降低施工成本。
4. 加强施工现场管理,提高施工人员的工作效率。
三、进度管理组织架构1. 项目领导小组:负责项目整体进度管理的领导工作,对项目进度进行总体把控。
2. 项目经理部:负责项目日常进度管理工作,组织实施项目进度计划。
3. 施工队伍:负责具体施工任务的实施,确保施工进度。
4. 进度管理小组:负责项目进度计划的编制、监控和调整。
四、进度管理计划1. 施工准备阶段:完成施工图纸审查、施工方案制定、施工队伍组织、材料及设备采购等准备工作,确保项目顺利开工。
此阶段计划用时XX个月。
2. 施工阶段:按照施工图纸和施工方案,有序开展各项施工任务。
针对关键工序和重点部位,制定专项施工方案,确保工程质量。
此阶段计划用时XX个月。
3. 调试与验收阶段:完成工程设备的安装、调试和验收工作,确保工程达到设计要求。
此阶段计划用时XX个月。
4. 竣工交付阶段:完成工程结算、资料归档、竣工验收等工作,将项目交付给业主。
此阶段计划用时XX个月。
五、进度管理措施1. 制定详细的施工进度计划,明确各阶段的工作内容、完成时间和责任人。
2. 建立健全施工现场管理制度,加强对施工现场的监控,确保施工进度和质量。
3. 优化资源配置,合理调配人力、物力、财力,确保项目顺利推进。
4. 定期召开进度协调会,及时解决施工过程中出现的问题,确保项目进度不受影响。
5. 加强施工队伍的培训和管理,提高施工人员的工作技能和积极性。
水电站机电安装工程施工进度计划1.1 编制依据与原则本合同工程为机电设备安装项目。
根据本工程的施工特点及招标文件的要求,本合同的施工总进度安排依据和原则如下。
1、严格以招标文件规定的设备到货时间、工作面移交时间及控制性进度和节点工期为依据,结合我局在类似工程中的施工经验,充分发挥我局类似工程的施工技术优势,合理安排各项目的施工程序和进度,确保合同节点工期和总工期目标如期实现。
2、以主机安装为中心,紧紧抓住主机水下部分安装砼浇筑和定转子组装等施工的关键环节安排关键线路工期,做到统筹兼顾、合理安排好各项施工进度,确保整个安装工程协调有序整体推进。
3、充分发挥我局参加过多个类似工程的技术和设备优势,合理安排施工程序,提高施工生产效率,加快工程施工进度。
4、采用适中的施工强度指标排定施工日程,对不可预见因素留有充分的回旋余地,并在施工中力求实现均衡生产、文明施工,并有利于提高施工进度的保证率和施工质量、节省施工成本,实现本合同工程安全、优质、按期建成。
5、从安全文明施工角度考虑,尽可能避开土建机电大范围的交叉施工,合理安排工期,做到文明施工。
1.2 施工进度计划安排1.2.1 合同节点工期目标本合同节点工期目标为:1、工程进点:2003 年9 月1 日2、厂房桥机安装完成:2004 年3 月31 日3、4#机座环开始安装:20004 年7 月25 日4、4#机电机层砼完成:20005 年5 月7 日5、3#、2#、1#机电机层砼完成:分别为2005 年5 月25 日、2005年8 月2 日、2005 年9 月27 日6、定子组装开始时间:2005 年2 月3 日7、转子组装开始时间:2005 年5 月5 日8、4#机投入商业运行:2005 年12 月16 日9、3#机投入商业运行:2006 年3 月30 日10、2#机投入商业运行:2006 年6 月30 日11、1#机投入商业运行:2006 年9 月30 日12、工程竣工:2007 年6 月30 日1.2.2 主要控制进度安排本合同施工关键线路为主机设备安装工程,结合以上节点工期要求,本工程相应的主要施工控制进度安排见表4-1。
机电安装施工计划及保障措施第一章施工进度计划安排第一节施工进度总控计划1.1工程阶段控制目标机电安装工程总工期目标: 2015年5月1日开工, 2016年3月29日达到机电系统综合调试条件, 2016年5月31日整体完成, 共366个日历天。
具体详见: 《金税三期数据中心工程(北京)项目施工总进度计划》1.2机电安装工程进度阶段目标根据工程主要实物量及工程特点, 分以下几个阶段进行施工。
第一阶段: 施工准备阶段, 2015年4月1日至2015年5月1日。
此阶段土建结构尚未封顶, 各级管理人员到位, 搭设临建, 组织施工机具。
地下室等具备条件的场地机电系统提前插入, 清理主体期间的预留预埋, 为管线的安装做准备同时开始, 现场制作管道支吊架, 管材入场。
4月中旬开始进行地下室风管的预制, 并逐步开始地下室风管安装。
第二阶段: 机电管线安装高峰期, 2015年5月1日至2005年7月30日。
此阶段土建结构已经封顶、交验。
机电系统施工进入高峰期, 首先开始地下二层由室外引入的水干管、桥架、线槽的安装, 然后进行地下三、四层以及一层的机电管线安装, 安排2005年6月下旬完成地下室各层主管线的施工。
5月下旬开始进行冷换机房以及水泵房、空调机房的设备安装, 安排在6月下旬完成地下室主要设备的安装, 并于6月中旬逐步开始各设备机房的管线施工。
地上部分: 与地室的施工同步进行, 由下往上顺序施工, 首先进行裙房机电管线的施工, 安排2005年7月30日完成裙楼部分的机电管线, 同时, 东座、西座两栋塔楼同时由下向上开始施工。
地上部分设备安排在6月中旬到货, 7月下旬完成大部分设备的安装。
,第三阶段: 机电管线收尾、保温、末端设备安装, 2005年8月1日至2005年9月30日。
此阶段地上、地下管线基本施工完毕, 开始进行机房配管, 并逐步完成, 管线保温、油漆工作陆续完成。
地下室部分预计于8月下旬达到机电系统调试的条件。

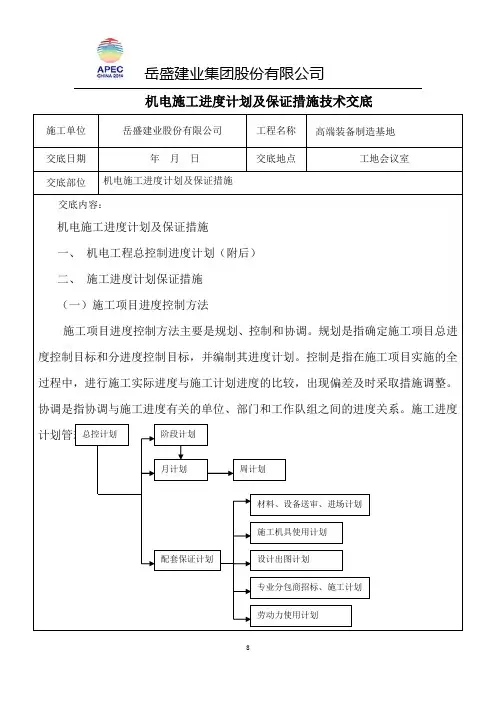

机电设备安装工程施工进度计划
机电设备安装工程施工进度计划提要:施工进度控制是一个循序渐进的动态管理过程,加之施工现场的条件变化,设计变更和业主使用功能的可能变化,这就要求项目部施工计划组要随时了解
机电设备安装工程施工进度计划
1工期承诺及工期目标
结合本工程的实际工程量和公司的施工经验,公司承诺本工程工期按发展商要求的工期如期竣工。
即20**年10 月28日机电安装工程竣工交付发展商使用。
工期目标:18 个月。
依照本工程实际以及总承包总体进度计划要求,首先制定机电安装工程施工总计划,确定机电安装工程总体进度控制点,进而确定总进度目标,并按照此总进度目标,确定各控制阶段的进度计划。
并在阶段进度计划的基础上,综合协调、平衡各分部分项工程,制定各分部分项进度计划。
同时将机电安装工程进度计划与总包进度计划汇总,这样,通过将工程进度从总体到局部,先纵向后横向的逐层分解,逐步细化,从而建立一套完整的工程进度目标体系。
依靠这个体系,使进度管理形成从上到下的层层管理
协调,由下至上的级级配合保证等一系列管理措施。
与之
同时,也使进度管理科学化,模块化,进而保证工程的进
度目标得以顺利实现。
2工期控制原则如下
1)本工程专门成立施工计划组负责按总工期要求编制总控制计划、分段计划、月计划、周计划,在施工高峰期要求施工计划组编制日完成工作量。
计划,来控制工程进度,并负责监督上述计划的落实,将结果反馈给部门主管和项目经理。
2)施工计划将注明详细的人员、机具需求、材料供应、施工进度,以及对其他单位的配合要求,并报发展商、监理审批后实施。
3)按工序先后,各专业之间的配合要求来设定关键点进行控制。
如主体施工阶段预埋、卫生间给水支管暗装、天花内管道施工、重要的机电设备房施工等,均为本工程工期的关键控制点。
4)通过对上道工序的工期和质量的控制,以及本道工序施工前的技术、人员、材料、机具的充分准备,来保证关键点工期的实现,通过对关键点工期的控制来保证工程总工期的实现。
3里程碑工期计划
为清楚地安排各分部分项工程的进度计划,结合总
承包总进度计划,确定安装施工的里程碑工期计划。
4分部分项工程施工进度计划
公司为了更好地控制施工进度,在总体进度计划的
基础上,进一步编制了各分区细计划。
1)工作流程清晰、明确、能清楚反映工作之间的顺序。
2)注意节点工期的完工时间。
3)本机电安装项目的劳动力在高峰期间为460人左右。
4)本工程采用分专业、分楼层、分班组同时平行施工。
并结合各工序、各工种流水作业,分专业编制各自的详细施工计划。
5)本进度计划充分考虑了总承包方和其它平行分包方
施工所需时间。
6)本进度计划实际施工时,按业主整体施工进度作相
应调整。
5施工进度计划保证措施
、进度计划的动态管理
施工进度控制是一个循序渐进的动态管理过程,加之施工现场的条件变化,设计变更和业主使用功能的可能变化,这就要求项目部施工计划组要随时了解和掌握与工程进度有关的信息,不断将实际进度与计划进度进行比较,
并按时将意见反馈给项目经理。
一旦发生工期延误,项目管理层要组织分析延误的原因以及可能产生的负面影响,并及时制定补救措施。
工程管理动态控制图如下:
、进度控制
1)公司抽调精兵强将成立北京某中心安装项目部,在总结前期相关相似的工程项目施工经验的基础上有针对性的补充技术、质量和管理方面的精英。
2)提前做好施工人员和机具的准备工作,不至于由于人员、机具短缺延误工期,也不至于临时东拼西凑而影响质量。
3)提前做好材料设备的定货工作,加强对供货商的选择和管理,确保各项材料设备能按计划及时供到施工现场。
4)认真做好施工图深化设计工作,编制切实可行的施工计划和分部分项技术交底,提前做好职工培训工作,实行样板层制度,在样板层区明确得到发展商、设计、监理认可后再展大面积施工,避免返工现象。
5)及时定期与发展商、监理和总承包单位沟通,及时协调进度计划,使之与发展商总体计划相协调,因为进度计划不是一成不变的,它是一个与现场施工、技术设计相联系的动态的目标体系。
由于工程的复杂性、单向性,当
现场不能符合进度要求或者设计变更导致工序变化等因素
发生后,计划本身就要改进、完善。
6)大力推广新技术、新材料、新工艺、新设备的”四新”应用,充分发挥科技优势,提高工效。
7)突破时间、空间、专业之间的局限,通过合理安排、流水作业、提前介入来提高工效、赶抢工期,如预埋阶段可提前开始管道支吊架制作,主体施工在低层土建脚手清理后可立即进行主干管道的施工,施工高高峰期可根据情况,在确保安全、质量和不扰民的情况下,加班加点。
8)成立专门的后勤服务部门,为工程提供全过程、全方位的后勤服务,在保证充分的后勤供应时,为广大职工提供一个良好的生产、生活、学习的环境,有利于队伍保持稳定团结和高昂斗志。
施工进度检查
建立监测、分析、反馈进度实施过程的信息流动程序和信息管理工作制度,如工期延误通知书制度、工期延误内部通知书制度、工期进展通报会等一系列制度、例会,并及时与发展商、监理和
机电设备安装工程施工进度计划提要:施工进
度控制是一个循序渐进的动态管理过程,加之施工现场的
条件变化,设计变更和业主使用功能的可能变化,这就要
求项目部施工计划组要随时了解
土建沟通。
跟踪检查施工实际进度,专业计划工程师监督检查工程进展,根据对比实际进度与计划进度,采用图表比较法,得出实际与计划进度相一致、超前或拖后的情况。
进度延误纠正
工程进度延误有两种形式:实际延误和潜在延误。
实际延误由进度监测、检查得到,是某阶段某分部分项工程施工缓慢造成的延误。
潜在延误是工程遭遇突发事件,预期会对进度造成影响的预期延误。
潜在延误有可能转化成实际延误,比如非关键路线上工序工程量增加。
潜在延误也有可能是实际延误,比如持续的恶劣天气,关键线路上工序变更等。
如发现实际进度比计划进度有延误,我公司将采取
以下措施:
1)分析延误产生原因及对后续施工与总工期的影响;
2)提出偏差纠正方案和加快施工进度的技术方法,并运用于施工中,在不改变工作间逻辑关系的情况下,压缩后续工作的完成时间,弥补以往之延误。
3)实施经济与合同的保证措施以及取得发展商及相关单位的配合与支配;
4)利用进度控制目标留有余地的弹性特点,相应调整
原计划,并贯彻执行,确保施工继续在控制中进行.。
