深基坑专家论证会议汇报各位领导和专家下午好:我简单介绍一下我们项目的基本概况。

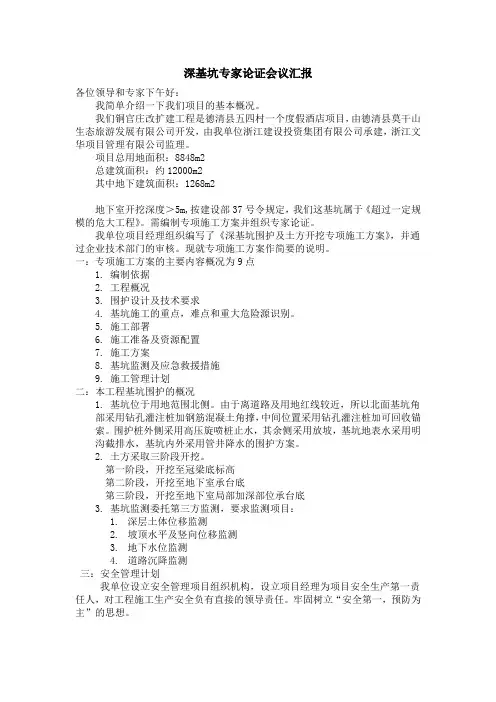

我们铜官庄改扩建工程是德清县五四村一个度假酒店项目,由德清县莫干山生态旅游发展有限公司开发,由我单位浙江建设投资集团有限公司承建,浙江文华项目管理有限公司监理。
项目总用地面积:8848m2总建筑面积:约12000m2其中地下建筑面积:1268m2地下室开挖深度>5m,按建设部37号令规定,我们这基坑属于《超过一定规模的危大工程》。
需编制专项施工方案并组织专家论证。
我单位项目经理组织编写了《深基坑围护及土方开挖专项施工方案》,并通过企业技术部门的审核。
现就专项施工方案作简要的说明。
一:专项施工方案的主要内容概况为9点1.编制依据2.工程概况3.围护设计及技术要求4.基坑施工的重点,难点和重大危险源识别。
5.施工部署6.施工准备及资源配置7.施工方案8.基坑监测及应急救援措施9.施工管理计划二:本工程基坑围护的概况1.基坑位于用地范围北侧。
由于离道路及用地红线较近,所以北面基坑角部采用钻孔灌注桩加钢筋混凝土角撑,中间位置采用钻孔灌注桩加可回收锚索。
围护桩外侧采用高压旋喷桩止水,其余侧采用放坡,基坑地表水采用明沟截排水,基坑内外采用管井降水的围护方案。
2.土方采取三阶段开挖。
第一阶段,开挖至冠梁底标高第二阶段,开挖至地下室承台底第三阶段,开挖至地下室局部加深部位承台底3.基坑监测委托第三方监测,要求监测项目:1.深层土体位移监测2.坡顶水平及竖向位移监测3.地下水位监测4.道路沉降监测三:安全管理计划我单位设立安全管理项目组织机构,设立项目经理为项目安全生产第一责任人,对工程施工生产安全负有直接的领导责任。
牢固树立“安全第一,预防为主”的思想。
1.做好安全教育和安全交底,设置足够的安全标志,和围护栏杆。
2.特种作业工人持证上岗,机械设备必须年检合格。
3.施工临时用电采用三级配电三级保护,严禁私拉,乱拖电线。
4.土方开挖从上到下分层分段开挖,严禁超挖。
