工作面切眼施工专项技术措施(新版)
- 格式:docx
- 大小:61.23 KB
- 文档页数:37

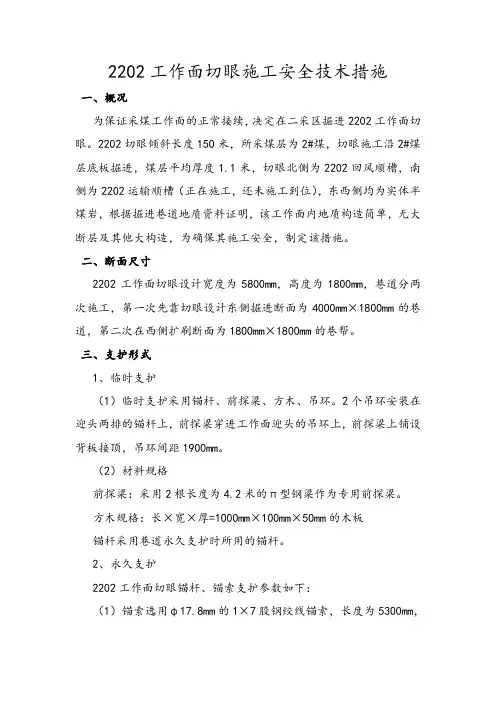

2202工作面切眼施工安全技术措施一、概况为保证采煤工作面的正常接续,决定在二采区掘进2202工作面切眼。
2202切眼倾斜长度150米,所采煤层为2#煤,切眼施工沿2#煤层底板掘进,煤层平均厚度1.1米,切眼北侧为2202回风顺槽,南侧为2202运输顺槽(正在施工,还未施工到位),东西侧均为实体半煤岩,根据掘进巷道地质资料证明,该工作面内地质构造简单,无大断层及其他大构造,为确保其施工安全,制定该措施。
二、断面尺寸2202工作面切眼设计宽度为5800mm,高度为1800mm,巷道分两次施工,第一次先靠切眼设计东侧掘进断面为4000mm×1800mm的巷道,第二次在西侧扩刷断面为1800mm×1800mm的巷帮。
三、支护形式1、临时支护(1)临时支护采用锚杆、前探梁、方木、吊环。
2个吊环安装在迎头两排的锚杆上,前探梁穿进工作面迎头的吊环上,前探梁上铺设背板接顶,吊环间距1900mm。
(2)材料规格前探梁:采用2根长度为4.2米的π型钢梁作为专用前探梁。
方木规格:长×宽×厚=1000mm×100mm×50mm的木板锚杆采用巷道永久支护时所用的锚杆。
2、永久支护2202工作面切眼锚杆、锚索支护参数如下:(1)锚索选用φ17.8mm的1×7股钢绞线锚索,长度为5300mm,间排距为1600mm×1800mm,在第一次施工掘进4000mm×1800mm巷道内锚索分布于4000mm×1800mm巷道中线两侧,东侧锚索距中线700mm,西侧锚索距中线900mm,同时这根锚索也在切眼(5800mm×1800mm)中线上。
每根锚索使用1卷CK2340、2卷Z2360树脂锚固剂,锚索锚固力不小于160KN,陕西合阳的锚索张拉机预紧力不小于46Mpa(山东泰阳锚索张拉机预紧力不小于32Mpa)。
(2)顶锚杆选用φ20mm的左旋无纵筋高强度螺纹钢筋,长度为2000mm,间排距为950mm×900mm,每根锚杆使用1卷CK2340、1卷Z2360树脂锚固剂,锚杆锚固力不小于85KN,预紧力不小于200N〃m。
工作面切眼掘进安全技术措施工作面切眼掘进是煤矿开采过程中的一项重要工作,同时也是高风险的工作环节。
因此,对于该工作环节的安全控制,需要采取一系列技术措施,以确保工作人员的人身安全。
本文将重点介绍工作面切眼掘进的安全技术措施。
一、预防措施1. 坑内预检:每次进入采煤工作面前,须通过坑内排气系统进行巡检,检查其连通性是否正常,碰撞保护装置是否完好。
2. 坑顶预防:采煤工作面上方根据地质实际情况设置支撑,还应防止坑顶的下沉和落石。
3. 处理水位:如果采煤工作面有水位,应做好抽水,以保证工作面瞬间排水,减少泥石流。
4. 渣堆防护:根据工作面的实际情况,设置渣堆,以免因渣堆高度不足或者缺乏排放道路而引起的堆身滑移、堆积等现象。
二、管理措施1. 合理安排工作班次:根据工作强度及工作条件,合理安排工作班次,避免过度疲劳,也可以减少工作过程中的伤害。
2. 工作人员合理编排:根据工作强度和工作环境,合理编排工作人员的数量,保证每个工作人员的工作量和负担均衡,不致过度劳累。
3. 人员上岗前进行培训:针对工作性质及操作要求,进行人员上岗前的培训和考核,促使工作人员掌握规范化操作要领。
4. 技术保障:采用先进的技术保障设备,降低人工操作的复杂度,减少人员因操作失误引起的安全事故。
三、装备措施1. 现代化钻机设备:切眼掘进是重型的物理劳动,因此钻孔设备的稳定性、暴力等级是非常重要的,现代化的钻掘设备更容易稳定地达到要求,减少安全事故的发生。
2. 通风设备:煤矿切眼掘进通风是关键,通风效果不好,将直接影响行业安全生产,引起人员中暑或缺氧等,必须安装几种电动机贡具,将作业区煤块及当班前的废气排到切眼外。
四、应急措施1. 预设计切眼位置:在切眼设计、定位时,要充分考虑倾角、走向、水位的影响因素,对切眼位置进行预设计,以防各类事故发生。
2. 应急预案:煤矿企业应根据自身特点制定应急预案,开发结束切眼掘进设备的现场应急预案,减少事故对人员的伤害。
150102 切眼工作面切眼设计长度为150m (平距),斜距160m ,切眼工作面设计宽度为9m,切眼巷道高度为4.0m,属大跨度大断面巷道。
故分两次进行施工,先掘进切眼导硐与150102 运输顺槽贯通,再返回开始扩刷切眼至设计断面,现切眼导硐已掘进至110m 处,剩余50m 到位。
为保证切眼施工期间的安全,针对扩刷切眼问题,由建设单位组织监理公司及施工单位分管领导及各科室人员,到150102 切眼工作面支护参数、工程水文地质、压力显现等相关情况进行了现场勘查,并召开了专题会议,会议要求施工单位必须提前做好扩刷切眼期间各项准备工作,制定可行、可靠的施工技术措施,为矿井后续开切眼施工积累经验和探明方向。
按照会议要求,我施工单位编制了《150102 切眼工作面扩刷安全技术措施》。
为确保扩刷切眼期间的施工安全,特制定150102 切眼工作面扩刷专项安全技术措施如下:150102 切眼工作面开口位于150102 回风顺槽以里1380m 处西北方向,上下顺槽的平面距离为150m,按平均倾角20°计算,开切巷斜长为160m,为便于工作面安装采用伪倾斜的方式进行布臵,为便于工作面设备安装,切眼上端头设臵2 个绞车硐室,下端头设臵1 个绞车硐室,在150102 切眼口部以下20m 范围巷道(挨近工作面侧)扩刷采煤机滚筒安装硐室,宽度为1.5m。
( 1)准备好施工所需的支护材料、机具和矿压观测仪器,并保证质量。
(2)对施工队伍进行贯彻学习,使其了解施工工艺和要求,掌握有关机具的操作,以便在井下施工中保证质量。
(3)在掘进过程中,使用激光指示仪指导巷道掘进,激光指示仪安装在开切眼的右帮 (激光距右帮0.7m),激光指示仪只允许地测人员或者技术员确定,其它人员或者单位严禁挪移和改变。
(4)完善通风系统和风水管路以及皮带机的敷设。
( 1 )施工工艺:切眼扩刷期间煤巷采用综掘工艺,综掘机型号EBZ125;岩巷掘进期间采用钻眼爆破法进行落矸,综掘机装岩,运输采用切眼工作面一部 40 型刮板机,转至 150102 回风顺槽 3 部皮带机上,再经皮带下山、转载皮带巷及主斜井皮带运至地面矸石场;(2)施工顺序:为确保后续安装工程能正常进行,切眼扩刷采用由上而下的刷扩顺序, 150102 运输顺槽与 150102 切眼贯通后,再从切眼下端向上端开始进行扩刷切眼。
22315(底)工作面扩切眼安全技术措施 制定部门:某某单位时间:202X 年X 月X 日封面页22315(底)工作面扩切眼安全技术措施安全事关每个家庭的幸福,熟悉安全操作规程,掌握安全技术措施,制定安全计划方案,做好单位安全培训,加强安全知识学习及考试更是预防和杜绝安全事故的重要方式和手段。
您浏览的《22315(底)工作面扩切眼安全技术措施》正文如下:22315(底)工作面扩切眼安全技术措施一、概况: 22315(底)工作面待切眼贯通后,即将进行扩切眼施工,为保证扩切眼工程安全、顺利、达标。
特制定本措施。
二、施工规格及技术要求:1、扩切眼方向:扩面帮;支护规格:3.22.6米木支护;上下交叉点及其它工程支护规格和位置,详见l22315(底)切眼及交岔点施工图l。
2、扩巷:扩板梁:3.2米、腿:2.6米。
棚距:600plusmn;100mm。
顺巷托板:2.4米两道、迈步式布置,迈步距离:1.2米。
每道托板下4根点柱、点柱长2.4米,均匀布置,两道托板紧密布置。
扩板梁与托板梁,原棚梁、托板与腿间、托板与托板间均须钉牢金属钯锯、柱腿须立在实底上。
扩板梁与原棚梁错距400 mm,必须保证扩板与棚梁均有效地搭压在托板上。
扩帮棚腿及托板点柱必须山势合理、迎山有劲,立在实底上。
扩帮棚腿扎角须合理,保证扩巷后净宽梁下1 m处6.14m,允许误差0~+50 mm。
净高2.4m;允许误差0~+50 mm。
砍口必须严实合缝、不张不错。
柱头及梁下1 m左右处分别钉两道拉条,拉条应与柱腿垂直布置。
铺设顶网,网间搭接不得少于100mm。
并每隔300mm须连接一道铁丝。
3、交叉点:严格按实际位置、规格施工,各抬棚、插棚及抹角棚、插棚必须均匀布置,各棚山势合理迎山有劲,扎角合理,保证巷宽,裱褙严紧。
交角处煤帮要用板皮或半圆木锁紧插实;棚腿须立在实底上;所有圆木与圆木搭压处必须钉牢金属钯距,腿间钉牢拉条;圆木口径必须符合设计要求,抬棚下净高达到设计要求。
Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________工作面切眼掘进安全技术措施(新版)工作面切眼掘进安全技术措施(新版)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。
显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。
131101工作面皮带顺槽掘进到1810米开切眼,切眼宽8m,高3m,矩形断面,由于巷道加宽,特制定如下补充安全技术措施:1、切眼开口也就是掘进机掉头点,必须按支护图进行锚网与梯子梁支护和单体支柱与π形梁联合支护。
2、切眼掘进分二次,第一次切割宽度为4.5m,必须按支护图打两排锚索后方可进行第二次切割,第二次切割宽度为3.5m。
在第二次切割时边进行切割边进行单体支柱与π形梁联合支护,π形梁排距为1m,单体支柱间排距各1m,单体支柱与π形梁联合支护最大控顶距不超过1.5m,严禁支护滞后。
3、单体支柱打设要垂直于顶底板并加设防倒链。
4、切眼开口处和切眼掘进锚索最大控顶距不超过1.6m,锚杆最大控顶距不超过1.0m,严禁支护滞后。
5、切眼开口处宽度超过4.5m时,沿中线打单体支柱与π形梁作为临时支护。
6、刮板机头、机尾必须打压柱或地锚。
7、单体支柱型号:DZ35-20/110Q,最大支撑高度3.5米,最小支撑高度2.7米,额定工作阻力200KN;π形梁选用2米π形梁;8、帮锚杆锚固力不小于30KN;顶锚杆锚固力不小于70KN;锚索锚固力不小于100KN。
工作面补切眼扩帮安全技术措施随着近年来建筑工程的大量出现和发展,对于工程安全管理的要求也日益增加。
针对于在建筑工程中常见的工作面补切、眼扩、帮安全技术措施,我们需要增强对于相关安全措施方面的了解,以保障施工人员的人身安全和保护施工期间的设施和建筑物不受损毁。
以下我们从几个方面详细探讨工作面补切、眼扩、帮安全技术措施。
一、工作面补切安全技术措施工作面补切指在建筑中,为了加强一些弱性区域的防水功能,需要进行在混凝土深度一定厚度内进行切割开缝,然后在缝内灌入混凝土等材料,加强建筑物的防水效果。
在进行这个过程中,我们需要注意几个方面的安全技术措施:1.施工现场的清洁:人员进行工作之前,需要清理施工区内所有的杂物和其它的障碍物。
同时,对于材料的存放也需要规划管理,确保不影响人员安全。
2.防护措施的完善:施工人员需要戴上防护手套、面罩、耳塞等各类防护用具,以保护自身安全。
同时需要对于工作面与周围地面进行分离防护,以避免杂物或其它工作面的材料影响施工。
3.使用正确的切割工具:施工人员在进行补切作业时,需要选择正确的切割工具进行切割,以确保施工安全。
二、眼扩安全技术措施眼扩是对于建筑物外墙、屋顶进行破洞开口的过程,通常是为了透气、通风或是改变外观的需要。
在进行这个过程中,我们也需要注意几个方面的安全技术措施:1.防护设施的建立:在进行眼扩作业之前,需要对于周边的行人或车辆进行注意的提醒,同时要加设安全网等防护措施,确保作业期间行人和社会干扰因素对于作业人员和建筑物安全的影响是最小的。
2.高处作业使用固定设施:在进行眼扩作业时,作业人员需要在高处进行操作,需要固定作业物件或使用专业的作业腰带,在材料和安全设施方面确保作业人员的安全。
3.选择正确的基础材料:在进行眼扩作业时需要选择强度高、质量稳定的材料,以确保不对于整个建筑结构造成影响。
三、帮安全技术措施帮在建筑施工中是一个重要的作业步骤,因此在进行相关作业时,我们需要做好安全技术措施方面的准备:1.安全设施的加强:针对于帮作业进行前,我们需要对于施工周边的安全设施进行加强,确保作业人员的安全。
工作面切眼施工方案安全技术措施姓名:XXX部门:XXX日期:XXX工作面切眼施工方案安全技术措施一、施工方案现准备从8103轨道顺槽测点G17点处以方位角59°32′26″开掘8103工作面切眼,断面为6000³2200mm(开口20m 为断面为7000³2200mm)。
由于切眼断面大,顶板压力也随着增大,故为了保证本工程施工现场的安全性,经矿委会决定,切眼采用二次成巷的掘进方式来完成施工。
首先,在采空区侧以4000³2000mm断面开掘,采用综掘施工。
当此断面掘进约184米到达停工点后,再以扩帮的形式倒着炮掘靠采煤帮的另一侧,断面为2000³2200mm。
1、第一次成巷顶锚杆支护巷道为4000³2200m的矩形断面,采用”锚杆+锚索+4m长的“W”型钢带+金属菱形网”联合支护。
顶板每排布置5根锚杆,间距为800mm,排距为900mm,其中采空区侧的顶锚杆安装角度与煤壁顶板成75°,其它锚杆垂直顶板支设。
(如附图所示)2、第一次成巷顶锚索支护第一次掘进成巷时,需打一锚索支护顶板(锚索布置在钢带的第三眼上),锚索以顺槽掘进方向隔一排钢带打一锚索,排距为1.8m。
3、第一次成巷帮锚杆支护第一次掘进成巷时,采空区侧的一帮按正常掘进巷道的支护方式进行支护,布置帮锚杆,间排距1000³900mm。
4、二次成巷后巷道支护第一次掘进成巷后,再以扩帮的形式倒着掘进靠采煤帮的一侧,扩帮后断面为矩形,巷道断面为6000³2200m。
扩帮二次成巷采用“锚杆+锚索+2m钢带+金属网”进行支护,顶锚杆支护间排距为800³900mm。
锚索支护为:按切眼掘进方向,间隔一排钢带,打一排锚索(锚索打在钢带上),排距为1.8m。
5、为了在第一次成巷和第二次成巷期间,防止切眼巷道顶板由于受围岩压力的影响而冒落,需要在该巷道的两帮打设点柱,点柱采用第 2 页共 12 页“带帽点柱”支护,一排两根,间距5m(点柱至采空区侧和工作面侧间距1m),排距1m。

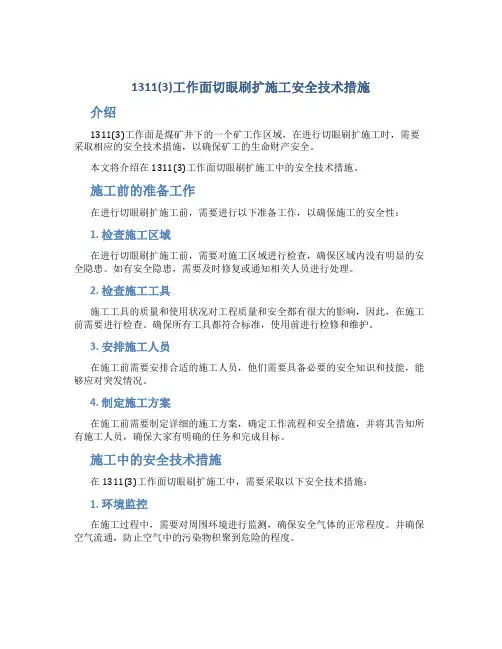

1311(3)工作面切眼刷扩施工安全技术措施介绍1311(3)工作面是煤矿井下的一个矿工作区域,在进行切眼刷扩施工时,需要采取相应的安全技术措施,以确保矿工的生命财产安全。
本文将介绍在1311(3)工作面切眼刷扩施工中的安全技术措施。
施工前的准备工作在进行切眼刷扩施工前,需要进行以下准备工作,以确保施工的安全性:1. 检查施工区域在进行切眼刷扩施工前,需要对施工区域进行检查,确保区域内没有明显的安全隐患。
如有安全隐患,需要及时修复或通知相关人员进行处理。
2. 检查施工工具施工工具的质量和使用状况对工程质量和安全都有很大的影响,因此,在施工前需要进行检查。
确保所有工具都符合标准,使用前进行检修和维护。
3. 安排施工人员在施工前需要安排合适的施工人员,他们需要具备必要的安全知识和技能,能够应对突发情况。
4. 制定施工方案在施工前需要制定详细的施工方案,确定工作流程和安全措施,并将其告知所有施工人员,确保大家有明确的任务和完成目标。
施工中的安全技术措施在1311(3)工作面切眼刷扩施工中,需要采取以下安全技术措施:1. 环境监控在施工过程中,需要对周围环境进行监测,确保安全气体的正常程度。
并确保空气流通,防止空气中的污染物积聚到危险的程度。
2. 气体检测仪的使用在施工现场周围设置气体检测仪,检测瓦斯和其他有毒气体的浓度,及时掌握现场气体情况。
3. 通风系统管理在施工现场设置通风系统,确保空气流通,并根据现场气体情况及时调整通风量,以降低瓦斯等有害气体的浓度。
4. 安全标识在1311(3)工作面切眼刷扩施工区域内,需要设置合适的安全标识,明确工作区域、危险区域、禁止区域。
5. 停电、停风、停水在施工期间,需要停电、停风、停水的地方,要做好多项准备工作,确保施工过程中的安全性。
6. 紧急救援预案在施工现场制定紧急救援预案,明确各项应急措施,并在施工人员之间多次讲解,以确保在出现紧急情况时,大家都能够做出正确的反应。
工作面切眼安全技术措施工作面切眼是煤矿生产中的一项重要工作,也是一个高风险的作业环节。
在进行工作面切眼作业时,需要采取一系列的安全技术措施,以确保作业人员的安全和作业的顺利进行。
本文将重点介绍工作面切眼安全技术措施,以便煤矿生产单位和作业人员能够更加全面地了解和掌握相关安全知识。
1. 制定切眼作业方案在进行工作面切眼作业前,需要制定详细的切眼作业方案。
切眼作业方案应包括切眼的位置、尺寸、深度、时间、人员配备、安全措施等内容。
通过制定切眼作业方案,可以明确作业的具体要求和步骤,从而提前做好准备工作,减少安全风险。
2. 确保通风系统畅通在进行工作面切眼作业时,通风系统的畅通是非常重要的。
通风系统可以有效地排除煤尘和有害气体,保证作业人员的健康和安全。
因此,在切眼作业前,需要对通风系统进行检查和维护,确保其正常运行。
3. 使用合适的切眼设备在工作面切眼作业中,需要使用合适的切眼设备,如切眼机、切眼锚杆等。
这些设备应经过严格的检查和维护,确保其正常运行。
同时,作业人员需要接受相关的培训,掌握正确的操作方法,以避免意外事故的发生。
4. 定期进行安全培训作业人员是工作面切眼作业中最重要的环节,他们的安全意识和操作技能直接影响作业的安全性和效率。
因此,煤矿生产单位需要定期组织安全培训,向作业人员传授相关的安全知识和操作技能,提高他们的安全意识和应急处置能力。
5. 建立安全管理制度建立健全的安全管理制度是确保工作面切眼安全的重要保障。
安全管理制度应包括安全生产责任制、安全检查制度、事故报告和处理制度等内容,以确保每个环节都能够得到有效的监督和管理。
6. 加强安全监测和预警在工作面切眼作业中,需要加强安全监测和预警工作,及时发现和处理安全隐患。
可以利用现代化的监测设备,如瓦斯抽放仪、煤尘浓度监测仪等,对工作面的环境进行实时监测,一旦发现异常情况,立即采取相应的措施,确保作业人员的安全。
7. 加强现场管理和指导在工作面切眼作业中,需要加强现场管理和指导工作,确保作业人员严格遵守安全操作规程。
采煤工作面施工开切眼安全技术措施引言采煤工作面施工开切眼是采煤作业中的重要环节,它不仅关系到采煤效率和经济利益,还关系到人员安全和生产安全。
因此,在开切眼施工中,一定要重视安全技术措施的落实,保证工作面施工安全。
采煤工作面开切眼概述开切眼是指在已经完成采煤工作面的煤层前方开设的一段矩形状截面,是采煤工作面的基础工程。
开切眼的开挖和加固工作是采煤面施工中最关键的环节。
开切眼施工的目的,主要是为了开展采煤工作。
开切眼在施工时,必须要采取一系列安全技术措施,最终保证施工人员的生命财产安全。
安全技术措施在采煤工作面开切眼施工时,为了保证工作面的安全,必须要采取如下的安全技术措施:1. 安全桩开挖切眼前,必须要对煤层状况进行探测,然后在煤层平面图上勾画出开切眼的轮廓尺寸和位置。
在开切眼周边的地质构造较为复杂、煤层边际不稳定的区域,应采取安全桩控制方式,设置具有一定强度的钢筋混凝土桩支护作用,以防止开挖过程中的塌方或者地层突水等危险情况。
2. 建立支护体系在开切眼施工过程中,需要建立支护体系,支撑边坡和底板,避免周边地层的滑移和塌落。
支护体系可以采用锚杆、喷锚砂浆、钢丝网、矿用立柱等方式进行。
3. 合理布置通风设施开切眼施工过程中,需要合理布置通风设施,定期清理煤屑、灰尘和有害气体,确保空气的流通畅通。
为了更安全地进行开切眼工作,必须采用支护和通风的一体化设计方案,确保施工现场作业人员的安全。
4. 加强煤层探测煤层探测是开切眼施工的重要环节,应该确保煤层的厚度、倾角、层位、分层情况等信息正确无误。
施工前应做好探测工作,对煤层质量进行评估,及时发现问题,并及时采取解决措施,确保采煤工作面的安全。
5. 严格施工控制开切眼施工过程中,必须严格控制开挖坑口,及时清理垃圾和煤碴。
当地质发生异常变化时,要实时检查,并采取灵活措施保护作业人员。
在开切眼施工过程中,严格按照《煤矿采矿工程通用安全规程》进行操作。
操作人员必须熟悉操作技术,严格执行作业规范,必要时要接受专业的受训。
工作面扩切眼施工安全技术措施一、工程概况由我队组织施工的2601工作面切眼于4月1日夜班已经贯穿,因工程需要需扩切眼,要求在原来巷道净宽4000mm的基础上在巷道右帮(煤墙帮)再扩1200mm,使净宽达到5200mm,为了确保扩切眼期间的施工平安,特编制本平安技术措施。
二、施工方法及要求顶板支护方式为Φ20×2200mm高强锚杆,每根高强锚杆配树脂药卷2卷(MSK2335),锚固力80KN(使用MLK-20型锚杆拉力计张拉锚杆时压力表读数应达到22Mpa方为合格),间排距为700×800mm,挂BHW-220-2.75型W钢带和GW3×100×1000×2000mm型钢板网,钢带排距800mm,顺巷道施工。
钢板网搭接长度100mm,连接长度不得大于200mm,钢板网必需与迎面双抗网及原顶板的钢板网连接好,不得露顶。
扩帮后帮部支护采纳Φ35×1500mm,间排距为800×800mm的木锚杆+双抗网+大眼木托盘支护。
Φ35×1500mm的木锚杆安装工艺:刷帮达到设计断面后,先打上部锚杆,再施工下部锚杆;采纳煤电钻打帮锚杆,施工帮部锚杆眼用Φ43×2m型麻花钻杆及Φ43mm钻头钻眼,眼深掌握在1450~1500mm之间。
将孔内煤粉用麻花钻杆掏净后,放入木锚杆,再用大锤将锚杆砸入,然后挂双抗网,并上木托盘(400×200×45mm),用木楔把木锚杆刹紧。
外露保证在40~60mm范围内,最终把顶板菱形网、两帮的双抗网用尼龙绳匀称缠绕连接好,且绳头打死结。
1、扩切眼前,必需将巷道内的浮煤清理洁净,将溜子移到巷道将扩切眼一帮,以便爆破落煤、装煤、运煤。
2、采纳爆破法扩帮,直接在巷道煤墙帮打眼装药放炮,将大眼托盘、双抗网卸掉。
(附切眼炮眼布置图)3、采纳正向装药爆破,一次起爆长度为4m,每眼装药量不得超过1卷。
工作面切眼施工安全技术措施一、工程概况3903切眼全长200m,断面为宽8.2m×高3.6m,开口坐标为:X:1089.7515Y:4794.4217,沿9#煤稳定夹矸做顶掘进,顶板用“锚杆+金属菱形网+梯子梁+11#工字钢+锚索+WD/2/4单体柱”联合支护,两帮采纳“锚杆+金属菱形网+托盘”联合支护。
二、施工方式及技术要求1、依据切眼巷道特宽的实际状况,切眼施工采纳机掘二次成巷的方式掘进。
施工时先根据宽4.8m×高3.6m的小断面从非采煤帮侧进行掘进,然后刷扩为宽8.2m×高3.6m的断面。
最终在机尾位置刷扩开缺口,开缺口宽2m,断面刷扩至宽10.2m×高3.6m,刷扩长度为25m。
2、切眼施工时,严格执行,刷一排,支护一排,严禁空顶作业。
3、锚杆、工字钢锚索要打设的成排、成行。
4、锚索的外露长度为150-250mm;锚杆的外露长度为10-40mm。
5、锚索的预紧力要达到100KN、锚固力达到200KN、拉拔力达到180KN(40MPa)。
顶锚杆的预紧力矩150N·m,锚固力100KN,拉拔力达到90KN(20MPa),帮锚杆的预紧力矩150N·m,锚固力为80KN,拉拔力达到72KN。
6、切眼形成后需对底板进行硬化,硬化厚度200mm,硬化材料采纳C20商品混凝土,工程量为200m。
三、巷道支护(一)、第一次成巷的支护1、支护设计(1)顶板支护:采纳锚网梯子梁联合支护;锚杆规格为Φ22×2500mm,间排距为800×800mm,每排6根,距非采煤帮100mm打一仰角20°的锚杆,剩余5根全部垂直打入顶板。
每根锚杆采纳快速CK2340一支,中速Z2360一支,锚固长度1.2m,铺设金属菱形网和φ16mm圆钢焊制的钢筋梯子梁,梯子梁长4800mm,金属菱形网规格为12000×1000mm,采纳12号铁丝编织,托盘使用130×130×10mm的钢板。
( 安全技术 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改工作面切眼施工专项技术措施(新版)Technical safety means that the pursuit of technology should also include ensuring that peoplemake mistakes工作面切眼施工专项技术措施(新版)一、概述1105风巷掘进约1000m后,接近煤层风氧化带,根据生产技术部安排,在1105风巷1110m处布置切眼,切眼在巷道北帮开口,由我队从巷内向正北方向施工。
1105工作面切眼是1105工作面的回采空间,供安装支架及回采使用。
为安全施工,特制定本措施。
二、切眼概况1、1105切眼设计长度200m,开口位置在1105风巷1110m处巷道北帮,沿煤层底板掘进。
切眼采用7.5m(宽)×3.0m(高)锚网联合支护,分两次成巷,一次切眼4.3m(宽)×3.0m(高),靠老塘侧;二次切眼3.2m(宽)×3.0m(高),靠工作面侧。
2、在一次切眼与1105风、运巷贯通处的老塘帮,分别布置端尾硐,端头硐。
施工二次切眼时,在切眼南侧工作面帮15m、26m处施工2个滚筒小窝,2m深、3m宽、3m高,锚网联合支护。
3、在切眼中心线正对处,在1105风巷南帮、1105运巷北帮分别施工1个绞车窝。
(附:巷道平面布置图)三、切眼支护形式及断面1、一次切眼(掘)支护4.3m(宽)×3.0m(高)(1)顶板支护:锚杆规格:φ20-M22-2400mm左旋无纵筋螺纹钢锚杆。
金属托板:规格为120×120×8mm铁托板。
锚固方式:每孔两支锚固剂,一支2335锚固剂,一支2360锚固剂。
钢筋托梁:规格SB-φ16-3800-60mm。
锚杆布置:锚杆排距900mm,间距900mm,每排5根,靠近老塘侧和回采侧的顶板锚杆安设角度为与垂线成20°角,距两帮均为350mm,中间三根锚杆与顶板垂直。
网片规格:采用金属网护顶,网格40×40mm,网片4500×1000mm,采用对接方式。
锚索规格:MS-φ15.24-9.3m,采用一支2335锚固剂,两支2360锚固剂锚固。
锚索托梁:12#槽钢-2500mm,眼距1.8m。
锚索布置:锚索沿切眼纵向布置两排,槽钢横向排距为1.95m,纵向间距为1.1m,靠近老塘侧的一排锚索距老塘帮1.8m,两排锚索呈迈步式连续布置。
用锚索托梁将锚索纵向两两一组相连。
(2)老塘帮支护:锚杆规格:为φ20-M22-2000mm螺纹钢锚杆。
锚固方式:每孔一支2360锚固剂。
金属托板:120×120×8mm铁托板。
锚杆布置:锚杆排距900mm,间距900mm,每排4根,最上一根锚杆与水平线呈20°仰角,其余锚杆水平布置,网片规格:采用金属网护帮,网格40×40mm,网片2800×1000mm,采用对接方式。
钢筋托梁:规格SB-φ14-2600-60mm。
(3)回采帮支护:锚杆规格:φ18-M20-1800mm玻璃钢锚杆。
锚固方式:每孔一支2360锚固剂。
托板:[φ(160--200)×500mm]/2木托板配120×120×8mm铁托板。
锚杆布置:锚杆排距900mm,每排2根,呈水平布置,间距为1800mm。
上下两根锚杆距顶、底板均为600mm。
2、二次切眼(扩)支护3.2m(宽)×3.0m(高)(1)顶板支护:锚杆规格:为φ20-M22-2400mm左旋无纵筋螺纹钢锚杆。
金属托板:规格为120×120×8mm铁托板。
锚固方式:每孔采用2335锚固剂一支,2360锚固剂一支。
钢筋托梁:规格SB-φ16-3800-60mm。
锚杆布置:锚杆排距900mm,间距900mm,每排5根,靠近回采侧和一次切眼侧的顶板锚杆安设角度为与垂线成20°角,靠近老塘侧的角锚杆距离老塘帮350mm,其余三根锚杆与顶板垂直。
网片规格:采用金属网护顶,网格40×40mm,网片3200×1000mm,与一次切眼顶网对接。
锚索规格:MS-φ15.24-9.3m,采用2335型药卷一支,2360型药卷两支锚固。
锚索托梁:12#槽钢-2500mm,眼距1.8m。
锚索布置:锚索沿切眼纵向布置一排,用锚索托梁将锚索两两一组相连,槽钢纵向间距为1.1m,布置在距工作面侧1.8m处。
(2)回采帮支护:锚杆规格:为φ18-M20-1800mm玻璃钢锚杆。
锚固方式:每孔使用2360锚固剂一支。
托板:[φ(160--200)×500mm]/2木托板配120×120×8mm铁托板。
锚杆布置:锚杆排距900mm,间距为1000mm,每排3根,水平布置,上下两根锚杆距顶、底板均为500mm。
3、切眼绞车窝(1-1):3m(高)×3m(宽)×4m(深)。
(1)锚杆规格:顶为ф20-M22-2400mm螺纹钢锚杆,间排距900×900mm;帮为φ20-M22-2000mm螺纹钢锚杆,间排距800×900mm。
(2)顶锚杆采用一支2335和一支2360锚固剂锚固,帮锚杆采用一支2360锚固剂。
(3)绞车窝全断面铺网,顶网采用金属网,网格规格为40*40mm,网片由现有金属网裁接而成,帮网采用塑料网,网格规格为40*40mm,2800mm×1100mm。
(4)钢筋托梁:顶为SB-φ16-2900-60mm,帮为SB-φ14-2800-60mm。
(5)锚索为MS-φ15.24-7.3m,采用300×300×10mm的钢板为托盘,与锚索配套锚固剂:一支2335锚固剂、两支2360锚固剂。
沿绞车窝顶板中心线打设,排距为2.7m。
4、切眼绞车窝(2-2)开口1.5m深以内,3m(高)×5m(宽)×1.5m(深)剩余2.5m深为:3m(高)×3m(宽)×2.5m(深),靠东帮布置。
(1)锚杆规格:顶为φ20-M22-2400mm螺纹钢锚杆,间排距900×900mm;帮为φ20-M22-2000mm螺纹钢锚杆,间排距800×900mm。
(2)顶锚杆采用一支2335和一支2360锚固剂加长锚固,帮锚杆采用一支2360锚固剂。
(3)绞车窝全断面铺网,顶网采用金属网,网格规格为40*40mm,网片由现有金属网裁接而成,帮网采用塑料网,网格规格为40*40mm,2800mm×1100mm。
(4)钢筋托梁:顶为SB-φ16-4700-60mm,SB-φ16-2900-60mm 帮为SB-φ14-2800-60mm。
(5)锚索为MS-ф15.24-7.3m,采用300×300×10mm的钢板为托盘,与锚索配套锚固剂:一支2335、两支2360。
绞车窝内打设三个锚索,距绞车窝东帮1.5m布置两个锚索,排距为2.7m,距绞车窝西帮1.0m处布置一个锚索。
5、端头、端尾硐:高3m,宽3.5m,深2.5m。
锚杆规格:为φ20-M22-2400mm螺纹钢锚杆。
金属托板:规格为120×120×8mm铁托板。
锚固方式:每孔采用2335锚固剂一支,2360锚固剂一支。
钢筋托梁:规格SB-φ16-3200-60mm。
锚杆布置:锚杆排距900mm,间距1000mm,每排4根,两角锚杆安设角度与垂线成20°角,其余二根锚杆与顶板垂直。
网片规格:采用全断面铺网,顶网采用金属网,网格规格为40*40mm,网片3700×1000mm。
帮网采用塑料网,网格规格为40*40mm,网片2800mm×1100mm,顶网之间,顶网与帮网之间采用对接方式,双丝双扣,孔孔相连,扭够三圈。
帮网之间采用搭接方式,搭接长度为100mm,双丝双扣,隔孔相连,扭够三圈。
锚索规格:MS-φ15.24-9.3m,采用2335锚固剂一支,2360锚固剂2支加长锚固。
锚索托梁:12#槽钢-2500mm,眼距1.8m。
锚索布置:锚索横向布置两排,并用槽钢将锚索横向两两一组相连。
6、采煤机滚筒小窝(3-3):高3m,宽3m,深2m。
(1)锚杆规格:顶为ф20-M22-2400mm螺纹钢锚杆,间、排距900×900mm;帮为φ18-M20-1800mm玻璃钢锚杆,间、排距1000mm×900mm。
(2)顶锚杆采用一支2335和一支2360锚固剂锚固,帮锚杆采用一支2360锚固剂。
(3)顶部挂金属网,网格规格为40*40mm,网片3000mm×1000mm 采用对接方式。
(4)钢筋托梁:顶为SB-φ16-2900-60mm。
(5)锚索为MS-ф15.24-9.3m,沿小窝中心线打单体锚索,采用300×300×10mm的钢板为托盘,与锚索配套锚固剂:一支2335、两支2360锚固剂。
(附:切眼平面及断面支护图)说明:1、在掘扩二次切眼时,超前掘进头5m打设一排单体柱大板棚,大板棚距离老塘帮为2000mm,平行于切眼中心线打设,在掘进机桥式转载皮带后再打设一排大板棚,两排大板棚间距为3000mm。
(附:大板棚打设示意图)。
2、一次切眼与二次切眼顶板锚杆在切眼横断面交叉400mm,沿纵向方向错开200mm。
3、当1105风巷掘至切眼开口位置和端头、端尾等硐室位置时,在煤墙完整、无片帮情况下,巷帮可不进行永久支护。
每排(900mm)打设两根φ18-M20-1800mm玻璃钢锚杆配[φ(160--200)×500mm]/2木托板进行临时支护,每排2根,间距为1800mm,水平布置,上下两根锚杆距顶、底板均为500mm。
4、切眼与风、运巷平面交叉点处锚索规格为9.3m长,切眼开口及贯通处,严格按照设计图纸进行支护。
5、施工完切眼开口交叉点和端尾硐后及时打设两架大板棚,在端尾硐开口处且平行于切眼方向(南北方向)打设一架大板棚,在交叉点处打设另一架大板棚,平行与第一架打设,两架大板棚距离在4m--6m之间。
大板棚为“一梁两柱”,金属柱距梁端200mm。
6、大板棚架设(1)规格①大板:4000mm×300mm×150mm②鉄柱:KQDZ-3000型单体液压支柱(2)单体柱大板棚架设方法:①架设大板棚时,由三人协同作业,作业时,两人分别站在两个方形梯子上,端起大板用铅丝将大板两头与顶梁绑牢。
