工程质量“三检”制度
- 格式:doc
- 大小:29.50 KB
- 文档页数:7


0 目录
一、三检制分解 ................................................ 1
(一)、自检 ................................................ 1
(二)、互检 ................................................. 3
(三)、专检 ................................................. 3
二、质量检验程序 .............................................. 4
三、三检制度执行要求 .......................................... 7
四、三检制执行奖惩制度 ........................................ 8
五、项目质量三检制记录表(详附表) ............................ 8
六、执行过程中应注意事项 ...................................... 9 1 “三检"管理制度
为了加强本项目部工程施工现场质量的过程控制管理,确保工程施工质量满足合同要求,保证项目在质量实施过程中对每道工序质量都能撑握在预控当中,根据业主、总包部、公司要求及工程实际施工要求,我部结合工程施工实际情况,特制定本制度。
一、三检制分解
(一)检验批自检
1、初检:
责任人:劳务单位及作业班组组长;
职责:初检是保证施工质量的基础,要求班组人员相互间进行检查、监督和把关。每一道工序完成后,由该班组按照工序或单元工程规定的检查(检测)项目逐项检查,真实地填写施工记录,并由劳务单位负责人或班组长本人签字。在施工过程中,根据质量控制要求,严格规范施工程序。班组是按照作业规程施工的主体,也是保证工程质量的主体。初检合格后,负责初检资料的整理与上报,并为复检工作做好现场准备。
建设工程三检制度原文
第一章 总则
第一条 为规范和加强建设工程的质量管理,保障工程质量,提高工程质量检查水平,根据《建设工程质量管理条例》等相关法律法规,制定本制度。
第二条 本制度适用于建设工程的三级检测工作,包括工程竣工验收、建设工程质量检查、特种设备检测等内容。
第三条 建设单位应按照国家和地方有关规定,委托具有相应资质的检测机构进行建设工程的检测工作。
第四条 检测机构应当具有合法的检测资质,具备相应的检测设备和人员,并独立进行检测工作。
第五条 建设单位与检测机构应当建立健全的沟通渠道,及时协商解决检测中出现的问题。
第六条 建设单位应积极配合检测机构的工作,提供必要的信息和资料。
第七条 检测机构应当认真履行检测工作职责,按照相关规定进行检测,保证检测结果的准确性和权威性。
第八条 建设工程的三级检测应当分阶段进行,确保每个阶段的检测工作都得到有效执行。
第二章 工程竣工验收
第九条 工程竣工验收是建设工程三级检测的重要环节,建设单位应当按照相关规定和合同约定,委托检测机构进行验收工作。
第十条 建设单位应提供完整的竣工资料和相关证明文件,包括设计文件、施工记录、质量检测报告等。
第十一条 检测机构应当认真审核建设单位提交的资料,并按照相关规定进行实地检测和验收。
第十二条 工程竣工验收应当综合考虑建设工程的建设标准、设计要求、规划要求等因素,对工程质量进行全面评估。
第十三条 竣工验收的结果应当及时通知建设单位,并形成验收报告,建设单位应当按照验收结果进行整改。
第十四条 工程竣工验收合格后,方可进行交付和使用。
第三章 建设工程质量检查 第十五条 建设工程质量检查是建设工程三级检测的重要环节,建设单位应当按照相关规定委托检测机构进行检查工作。
第十六条 建设单位应当配合检测机构进行工程质量检查,提供必要的信息和资料。
第十七条 检测机构应当结合建设工程的具体情况,按照相关规定进行检查,包括工程质量、安全隐患、工艺标准等内容。

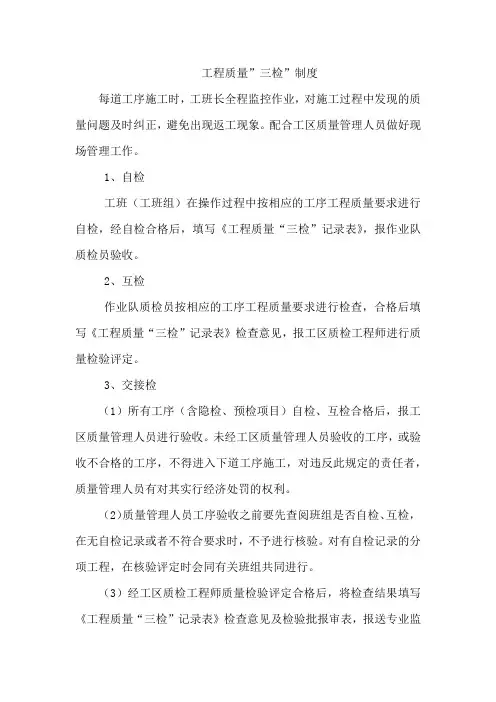

工程质量”三检”制度
每道工序施工时,工班长全程监控作业,对施工过程中发现的质量问题及时纠正,避免出现返工现象。配合工区质量管理人员做好现场管理工作。
1、自检
工班(工班组)在操作过程中按相应的工序工程质量要求进行自检,经自检合格后,填写《工程质量“三检”记录表》,报作业队质检员验收。
2、互检
作业队质检员按相应的工序工程质量要求进行检查,合格后填写《工程质量“三检”记录表》检查意见,报工区质检工程师进行质量检验评定。
3、交接检
(1)所有工序(含隐检、预检项目)自检、互检合格后,报工区质量管理人员进行验收。未经工区质量管理人员验收的工序,或验收不合格的工序,不得进入下道工序施工,对违反此规定的责任者,质量管理人员有对其实行经济处罚的权利。
(2)质量管理人员工序验收之前要先查阅班组是否自检、互检,在无自检记录或者不符合要求时,不予进行核验。对有自检记录的分项工程,在核验评定时会同有关班组共同进行。
(3)经工区质检工程师质量检验评定合格后,将检查结果填写《工程质量“三检”记录表》检查意见及检验批报审表,报送专业监理工程师检查。监理工程师验收不合格, 按整改、检查、监理复检的程序进行,直到监理验收合格,方可进行下一道工序施工。
第1页共17页 质量“三检制”管理制度
一、编制目的
明确各级各部门质量管理职责,保证质量目标的实现。
二、适用范围
用于艾依雅居住宅小区项目施工质量管理
三、相关文件
1.水利水电工程局管理制度汇编
2.程序文件
四、进货检验:
1.对进入施工现场的原材料、成品、半成品、购配件、设备等的检验,由现场材料员进行验收和检验,质检员进行监督检验,具有试化验报告、出厂合格证等质量保证资料齐全后方可使用和安装,否则不得使用和安装。
2.对采购的原材料、成品、半成品、构配件、设备等的检验,由采购部门进行检验。在进场前必须保证具备出厂应有的一切证明材料,如:产品证明书、产品合格证、产品检验证明材料及产品质量执行标准等。
3.对有些原材料、成品、半成品、构配件、设备等需要进场见证取样复检或物理、化学实验和在使用过程周期中质量不稳定的情况下要定期和不定期检查,应有现场实验员负责按《实验管理规定》执行。
五、过程检验 第2页共17页 1.自检、互检、工序交接检由班组长组织在施工员的监督下进行,并作好自检和交接检记录。
2.巡视和例行检查,由施工员、现场质检员进行跟踪监督检查,以《建筑施工及验收规范》和《建筑安装工程质量检验评定标准》为依据,对出现的质量隐患由质检员下发质量隐患通知单,限期整改并进行复查,复检必须有记录和复检人员签字方为有效,对复检不合格的工程项目要求停工整改,整改合格后方可继续施工,出现严重不合格按《不合格品控制程序》执行。
3.工程技术负责人必须对关键部位和特殊工序进行复核检查,同时作好隐蔽工程验收记录、结构验收、三大分部核验的工作。
4.局质量安全科每月进行至少一次质量大检查和不定期巡检、抽检、监督检查。生产处年初组织复工准备检查。技术处组织季节性施工质量大检查。
六、最终检验
1.单位工程竣工后的自查与观感评定和工程资料由公司总工组织质量、技术部门负责人和现场施工员分工进行,然后填写工程竣工预验报告,报集团公司生产处,由生产处组织工程质量安全处、技术处有关人员参加工程预验。
