湖北省建筑安装工程费用定额(2013版)目录第一部分建筑安装工程费用项目组成第二部分一般性规定及说明第三部分费率标准第四部分工程量清单计价第五部分定额计价第六部分湖北省建设工程人工、材料、机械价格管理办法第七部分湖北省建设工程定额人工单价动态管理办法文件汇编第一部分建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费、措施项目费、其他项目费包含人工费、材料(含工程设备,下同)费、施工机具使用费、企业管理费和利润。
具体划分见建筑安装工程费用项目组成表。
一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
分部分项工程是指按现行国家计量规范对各专业工程划分的项目,是分部工程和分项工程的总称。
如房屋建筑与装饰工程划分的土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。
(一)人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1. 计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2. 奖金:是指对超额劳动和增收节支支付的劳动报酬。
如节约奖、劳动竞赛奖等。
3. 津贴、补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4. 加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5. 特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。

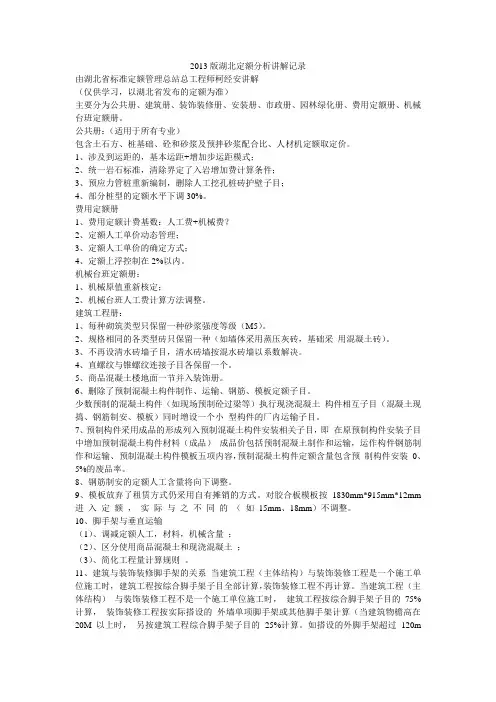

2013版湖北定额分析讲解记录由湖北省标准定额管理总站总工程师柯经安讲解(仅供学习,以湖北省发布的定额为准)主要分为公共册、建筑册、装饰装修册、安装册、市政册、园林绿化册、费用定额册、机械台班定额册。
公共册:(适用于所有专业)包含土石方、桩基础、砼和砂浆及预拌砂浆配合比、人材机定额取定价。
1、涉及到运距的,基本运距+增加步运距模式;2、统一岩石标准,清除界定了入岩增加费计算条件;3、预应力管桩重新编制,删除人工挖孔桩砖护壁子目;4、部分桩型的定额水平下调30%。
费用定额册1、费用定额计费基数:人工费+机械费?2、定额人工单价动态管理;3、定额人工单价的确定方式;4、定额上浮控制在2%以内。
机械台班定额册:1、机械原值重新核定;2、机械台班人工费计算方法调整。
建筑工程册:1、每种砌筑类型只保留一种砂浆强度等级(M5)。
2、规格相同的各类型砖只保留一种(如墙体采用蒸压灰砖,基础采用混凝土砖)。
3、不再设清水砖墙子目,清水砖墙按混水砖墙以系数解决。
4、直螺纹与锥螺纹连接子目各保留一个。
5、商品混凝土楼地面一节并入装饰册。
6、删除了预制混凝土构件制作、运输、钢筋、模板定额子目。
少数预制的混凝土构件(如现场预制砼过梁等)执行现浇混凝土构件相互子目(混凝土现捣、钢筋制安、模板)同时增设一个小型构件的厂内运输子目。
7、预制构件采用成品的形成列入预制混凝土构件安装相关子目,即在原预制构件安装子目中增加预制混凝土构件材料(成品)成品价包括预制混凝土制作和运输,运作构件钢筋制作和运输、预制混凝土构件模板五项内容,预制混凝土构件定额含量包含预制构件安装0、5%的废品率。
8、钢筋制安的定额人工含量将向下调整。
9、模板放弃了租赁方式仍采用自有摊销的方式。
对胶合板模板按1830mm*915mm*12mm 进入定额,实际与之不同的(如15mm、18mm)不调整。
10、脚手架与垂直运输(1)、调减定额人工,材料,机械含量;(2)、区分使用商品混凝土和现浇混凝土;(3)、简化工程量计算规则。
湖北省建筑安装工程费用定额(2013版)目录第一部分建筑安装工程费用项目组成 1第二部分一般性规定及说明 6第三部分费率标准 8第四部分工程量清单计价 10第五部分定额计价 12第六部分湖北省建设工程人工、材料、机械价格管理办法 13第七部分湖北省建设工程定额人工单价动态管理办法 15第一部分建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费、措施项目费、其他项目费包含人工费、材料(含工程设备,下同)费、施工机具使用费、企业管理费和利润。
具体划分见建筑安装工程费用项目组成表。
1、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
分部分项工程是指按现行国家计量规范对各专业工程划分的项目,是分部工程和分项工程的总称。
如房屋建筑与装饰工程划分的土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。
(1)人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包含:1.计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2.奖金:是指对超额劳动和增收节支支付的劳动报酬。
如节约奖、劳动竞赛奖等。
3.津贴、补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4.加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5.特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
(2)材料费:是指施工过程中消耗的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
10.第十册给排水、采暖、燃气工程册说明一、《给排水、采暖、燃气工程》(以下简称“本定额”)适用于新建、扩建项目中的生活给水、排水、燃气、采暖热源管道及附件配件的安装,小型容器制作安装等。
既适用于工程量清单计价模式计价,也适用于定额计价模式计价。
二、本定额主要依据的标准、规范有:1.《建设工程工程量清单计价规范》(GB50500-2013)2.《通用安装工程工程量计算规范》(GB50856-2013)3.《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)4.《室外给水设计规范》(GB50013-2006)5.《建筑给水排水设计规范》(GB50015-2003)6.《城镇燃气设计规范》(GB50028-2006)7.《城镇燃气输配工程施工及验收规范》(CJJ33-2005)8.《湖北省施工机械台班费用定额》(2013年)9.《全国统一安装工程基础定额》(GJD207-2006)10.《建设工程劳动定额——安装工程》(LD/T74.3-2008)三、以下内容执行其他相应定额1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道以及管道热处理、无损探伤等执行《工业管道工程》相应定额项目。
2.凿槽(沟)、打洞、沟槽恢复等执行《电气设备安装工程》相应定额项目。
3.刷油、防腐蚀、绝热工程执行《刷油、防腐蚀、绝热工程》相应定额项目。
4.凡涉及到管沟及井类的土石方开挖、垫层、基础、砌筑、抹灰、地井盖板预制安装、回填、运输、路面开挖及修复、管道支墩执行我省建筑、市政专业、公共专业相应定额项目。
四、设置于四周封闭且面积<1.5m2的竖井、管道间、管廊内的管道、阀门、法兰、支架安装,人工乘以1.30。
五、主体结构为现场浇注采用钢模施工的工程,内外浇注的人工乘以1.05,内浇外砌的人工乘以1.03。
六、关于系统调试费1.采暖工程调试费:按采暖工程系统人工费的12%计算,其中人工工资占20%,其他均为材料费。
第一章砌筑工程说明一、砌砖、砌块1.定额中砖的规格按实心砖、多孔砖、空心砖三类编制,砌块的规格按小型空心砌块、加气混凝土砌块、蒸压砂加气混凝土精确砌块三类编制,各种砖、砌块规格如下表所示。
多孔砖、空心砖、小型空心砌块、加气混凝土砌块、蒸压砂加气混凝土精确砌块砌筑是按常用规格设置的,如实际采用规格与定额取定不同时,含量可以调整。
2.砖墙定额中已包括先立门窗框的调直用工以及腰线、窗台线、挑檐等一般出线用工。
3.砖砌体均包括了原浆勾缝用工,加浆勾缝时,另按相应定额计算。
4.单面清水砖墙(含弧形砖墙)按相应的混水砖墙定额执行,人工乘以系数1.15。
5.清水方砖柱按混水方砖柱定额执行,人工乘以系数1.06。
6.围墙按实心砖砌体编制,如砌空花、空斗等其他砌体围墙,可分别按墙身、压顶、砖柱等套用相应定额。
7.填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。
8.砖砌挡土墙时,两砖以上执行砖基础定额,两砖以执行砖墙定额。
9.砖水箱外壁,区分不同壁厚执行相应的砖墙定额。
10.检查井、化粪池适用建设场地围上下水工程。
定额已包括土方挖、运、填、垫层板、墙、顶盖、粉刷及刷热沥青等全部工料在。
但不包括池顶盖板上的井盖及盖座、井池进排水套管、支架及钢筋铁件的工料。
化粪池容积50m3以上的,分别列项套用相应定额计算。
11.小型空心砌块、加气混凝土砌块墙是按水泥混合砂浆编制的,如设计使用水玻璃矿渣等粘结剂为胶合料时,应按设计要求另行换算。
12.砖砌圆弧形空花、空心砖墙及圆弧形砌块砌体墙按直形墙相应定额项目人工乘以系数1.10。
二、砌石1.定额中粗、细料石(砌体)墙按400mm×220mm×200mm,柱按450mm×220mm×200mm,踏步石按400mm×200mm×100mm规格编制的。
2.毛石墙镶砖墙身是按背镶1/2砖编制的,墙体厚度为600mm。
目录第一部分建筑安装工程费用项目组成第二部分一般性规定及说明第三部分费率标准第四部分工程量清单计价第五部分定额计价第六部分湖北省建设工程人工、材料、机械价格管理办法第七部分湖北省建设工程定额人工单价动态管理办法文件汇编第一部分建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费、措施项目费、其他项目费包含人工费、材料(含工程设备,下同)费、施工机具使用费、企业管理费和利润。
具体划分见建筑安装工程费用项目组成表。
一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
分部分项工程是指按现行国家计量规范对各专业工程划分的项目,是分部工程和分项工程的总称。
如房屋建筑与装饰工程划分的土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。
(一)人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1. 计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2. 奖金:是指对超额劳动和增收节支支付的劳动报酬。
如节约奖、劳动竞赛奖等。
3. 津贴、补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4. 加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5. 特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
内容包括:1. 材料原价:是指材料的出厂价或商家供应价格。
湖北省静建设工程公共专业册总说明-------------------------------------------------------------------------------------------------------------------------------------------一、2013年《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省土石方工程消耗量定额及统一基价表》、《湖北省建筑工程消耗量定额及统一基价表》(2008年)、《湖北省市政工程消耗量定额及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工60.00元,工日;技工92.00元/工日;高级技工138.00元/工日。
2.材料。
材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。
定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。
定额中不便计量、用量少、价值小的材料合并为其他材料费。
3.施工机械台班。
定额中的机械类型、规格采用我省常用机械,按正常合理的机械配备综合取定。
机械台班消耗量中已包含机械幅度差。
机械台班单价按《湖北省施工机械台班费用定额》(2013年)取定。
机械价值在2000元以内、不属于固定资产的低值易耗的小型机械,未列入定额,作为工具用具在建筑安装工程费用定额中考虑。
定额中的机械是按施工企业自有方式考虑的。
实际工程中,大型机械采用租赁方式的(需承发包双方约定),租赁的大型机械费用按价差处理。
计算公式:机械费价差=(甲乙双方商定的租赁价格或租赁机械市场信息价一定额中施工机械台班价)×定额中大型机械总台班数×租赁机械调整系数其中:租赁机械调整系数综合取定为0.43。
八、本定额中人工、材料、机械台班价格的管理,按《湖北省建筑安装工程费用定额》(2013年)规定执行。
九、山上施工,运输车不能直接到达施工现场而发生的运输,根据实际情况,按实计算。
十、执行定额时的有关规定:1.本定额中,除规定允许调整、换算外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而改变消耗量。
2.定额的各章说明、工程量计算规则、附注等条文中,凡注明允许按定额的人工、材料、机械换算的,均应按本定额所列单价计算基价。
3.定额中的人工工日数量、单价及人工拆分比例,各地不得自行调整。
4.定额中机械的类别、名称、规格型号为统一划分,实际采用机械与定额不同,且定额配置机械能够完成定额子目的工作内容时,不允许换算。
十一、本定额未列的项目,由各地建设工程造价管理机构按照本定额编制原则和方法收集补充,并报省建设工程标准定额管理总站备案。
十二、本定额是我省建设工程计价的规范性文件,各地区、各部门不得另行编制、修改和翻印。
十三、本定额中注有“××以内”或“××以下”的,均包括“××”本身。
“××以外”或“××以上”的,则不包括“××”本身。
第一章土石方工程-------------------------------------------------------------------------------------------------------------------------------------------说明本章适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建中的土石方及运输(除有关专业册说明不适用本章定额外)。
一、土方工程1.本章定额土壤分类,见土壤分类表G1-1。
土壤分类表表G1-12.干湿土的划分首先以地质勘察资料为准,含水率≥25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土。
定额是按干土编制的,如挖湿土时,人工和机械乘系数 1.18,干、湿土工程量分别计算:如含水率>40%时,另行计算。
采用井点降水的土方应按干土计算。
3.本章定额未包括地下水位以下施工的排水费用,发生时另按相应项目计算。
4.本章定额未包括工作面以外运输路面的维修和养护、城区环保清洁费、挖方和填方区的障碍清理、铲草皮、挖淤泥时堰塘排水等内容,发生时应另行计算。
5.沟槽、基坑、一般土方的划分:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。
6.在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.2。
先开挖后支撑的不属支撑下挖土。
7.挖桩间土方时,按实挖体积(扣除桩体所占体积,包括空钻或空挖所形成的未经回填的桩孔所占体积),人工挖土方乘以系数1.25,机械挖土方乘以系数1.1。
8.场地按竖向布置挖填土方时,不再计算平整场地的工程量。
9.挖土中遇含碎、砾石体积为31%~50%的密实黏性土或黄土时,按挖四类土相应定额项目基价乘以1.43。
碎、砾石含量超过50%时,另行处理。
10.挖土中因非施工方责任发生塌方时,除一、二类土外,三、四类土壤按降低一级土类别执行,第九条所列土壤按四类土定额项目执行,工程量均以塌方数量为准。
11.机械挖土方中需人工辅助开挖(包括切边、修整底边),人工挖土部分按批准的施工组织设计确定的厚度计算工程量,无施工组织设计的,人工挖土厚度按30cm计算。
人工挖土部分套用人工挖一般土方相应项目且人工乘以系数1.50。
12.推土机推土或铲运机铲土土层平均厚度小于30cm时,推土机台班用量乘以系数1.25,铲运机台班用量乘以系数1.17。
13.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,定额不包括垫板铺设所需的人工、材料及机械消耗。
14.挖密实的钢碴,按相应挖四类土定额项目执行,且人工乘以系数2.5,机械乘以系数1.5。
15.本章定额项目中为满足环保要求而配备了洒水汽车在施工现场降尘,如实际施工中未采用洒水汽车降尘的,在结算时应扣除洒水汽车和水的费用;如实际施工中洒水汽车与定额取定不同时,洒水汽车和水的用量可以调整。
(本章其他节仍适用)二、石方工程1.本章定额岩石分类,见岩石分类表G1-2。
岩石分类表表G1-22.沟槽、基坑、一般石方的划分为:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超出上述范围则为一般石方。
3.人工凿石、机械打眼爆破石方,如岩石类别为极软岩时,按软岩定额子目套用。
4.石方爆破定额是按炮眼法松动爆破编制的,不分明炮和闷炮。
5.定额中的爆破材料是按炮孔中无地下渗水、积水考虑,炮孔中如出现地下渗水、积水时,处理渗水或积水发生的费用另行计算。
6.石方爆破定额是按电雷管导电起爆编制的,如采用火雷管爆破,雷管可以换算,数量不变,同时扣除定额中的胶质导线用量,增加导火索用量,导火索的长度按每个雷管2.12m计算。
(抛掷和定向爆破另行处理)7.打眼爆破若要达到石料粒径要求,则增加的费用另计。
8.爆破工作面所需的架子,爆破覆盖用的安全网和草袋,爆破区所需的防护费用,定额均未考虑,如发生时另行按实计算。
三、土石方运输1.汽车(人力车)重车上坡降效因素,己综合在相应的运输定额项目中,不再另行计算。
2.汽车运土时运输道路是按一、二、三类道路综合确定的,已考虑了运输过程中道路清理的人工。
当需要铺筑材料时,另行计算。
3.装载机装松散土定额项目是指装载机将已有的松散土方装上车,如装车前系原状土(天然密实状态),则应由推土机破土,增加相应推土机推土费用。
4.自卸汽车运土,如系拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.2。
5.自卸汽车运淤泥、流砂,按自卸汽车运土台班数量乘以系数1.2。
6.运泥船运砂石定额,未包括由于河道清理施工封航发生的其他费用和外租设备、船只的途中调遣费。
四、回填及其他1.平整场地是指建筑场地以设计室外地坪为准士30cm以内的挖、填土方及找平。
挖、填土厚度超过土30cm 时,按场地土方平衡竖向布置图另行计算。
2.人工填土夯实定额项目中土方体积为天然密实体积,机械填土碾压定额项目中土方体积为夯实后体积。
工程量计算规则一、土方工程(一)土方工程量计算一般规则:1.土方体积均以天然密实体积为准计算。
非天然密实土方(如虚方体积、夯实后体积和松填体积)应按表G1-3折算。
2.建筑物挖土以设计室外地坪标高为准计算。
3.土方工程量按图示尺寸计算,修建机械上下坡的便道土方量并入土方工程量内。
4.清理土堤基础按设计规定以水平投影面积计算,清理厚度为30cm以内,废土运距按30m计算。
5.人工挖土堤台阶工程量,按挖前的堤坡斜面积计算,运土应另行计算。
6.管道接口作业坑和沿线各种井室所需增加开挖的土方工程量:排水管道按2.5%;排水箱涵不增加;给水管道按1.5%。
(二)挖沟槽、基坑土方工程量按下列规定以体积计算:1.挖沟槽、基坑加宽工作面及放坡系数按施工组织设计或设计图示尺寸计算。
设计无明确规定时,按表G1-4、G1-5、G1-6规定计算。
放坡系数表表G1-42.挖沟槽、基坑需支挡土板时,其宽度包括图示沟槽、基坑底宽、加宽工作面和挡土板厚度(每边按100mm 计算)。
