(完整版)基坑监测方案---模板
- 格式:doc
- 大小:5.82 MB
- 文档页数:26
************工程基坑变形监测方案编制人:审批人:施工单位:**********************2014年10月17日目录1、工程概况 (1)2、监测目的及要求 (1)3、编制依据 (2)4、工程地质概要 (2)5、监测内容 (3)6、监测频率 (7)7、测量主要仪器设备 (9)8、监测工作管理保证监测质量的措施 (9)9、监测人员配备 (14)10、监测资料的提交 (14)基坑变形监测方案1、工程概况:1、工程名称:***************2、工程地点:***************。
3、建设单位:****************4、设计单位:****************5、勘察单位:****************6、监理单位:*****************7、施工单位:*****************8、结构形式:*****************深基坑支护采用如下方案:1.1 基坑支护方案本工程基坑东侧采用钢筋砼排桩支护,北侧采用锚杆加土钉墙支护(详见专项施工方案)。
2、监测目的及要求2.1.监测目的在深基坑开挖的施工过程中,基坑内外的土体由原来的静止土压力状态向主动力土压力状态转变,应力状态的改变引起的变形,即使采取支护措施,一定数量的变形总是难以避免的。
这些变形包括:深基坑坑内土体的隆起,基坑支护结构以及周围土体的沉降和侧向位移。
无论那种位移的量超出了某种容许的范围,都将对基坑支护结构造成危害。
因此,在深基坑施工过程中,只有对基坑支护结构、基坑周围的土体进行综合、系统的监测,才能对工程情况有全面的了解。
确保工程顺利进行。
2.2.深基坑工程监测的要求在深基坑开挖与支护工程中,为满足支护结构及被护土体的稳定性,首先要防止破坏或极限状态发生。
破坏或极限状态主要表现为静力平行的丧失,或支护结构的构造产生破坏。
在破坏前,往往会在基坑侧向的不同部位上出现较多的变形或变形速率明显增大。

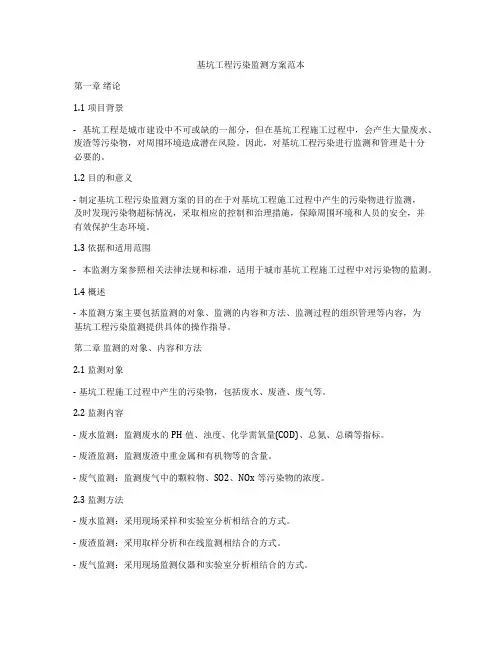

基坑工程污染监测方案范本第一章绪论1.1 项目背景- 基坑工程是城市建设中不可或缺的一部分,但在基坑工程施工过程中,会产生大量废水、废渣等污染物,对周围环境造成潜在风险。
因此,对基坑工程污染进行监测和管理是十分必要的。
1.2 目的和意义- 制定基坑工程污染监测方案的目的在于对基坑工程施工过程中产生的污染物进行监测,及时发现污染物超标情况,采取相应的控制和治理措施,保障周围环境和人员的安全,并有效保护生态环境。
1.3 依据和适用范围- 本监测方案参照相关法律法规和标准,适用于城市基坑工程施工过程中对污染物的监测。
1.4 概述- 本监测方案主要包括监测的对象、监测的内容和方法、监测过程的组织管理等内容,为基坑工程污染监测提供具体的操作指导。
第二章监测的对象、内容和方法2.1 监测对象- 基坑工程施工过程中产生的污染物,包括废水、废渣、废气等。
2.2 监测内容- 废水监测:监测废水的PH值、浊度、化学需氧量(COD)、总氮、总磷等指标。
- 废渣监测:监测废渣中重金属和有机物等的含量。
- 废气监测:监测废气中的颗粒物、SO2、NOx等污染物的浓度。
2.3 监测方法- 废水监测:采用现场采样和实验室分析相结合的方式。
- 废渣监测:采用取样分析和在线监测相结合的方式。
- 废气监测:采用现场监测仪器和实验室分析相结合的方式。
第三章监测过程3.1 监测计划的制定- 在基坑工程施工前,需制定监测计划,明确监测的对象、内容和方法,确定监测的频次和地点,并编制监测计划书。
3.2 监测点的确定- 根据施工现场的实际情况,确定废水、废渣和废气的监测点位,确保监测的全面和准确。
3.3 监测数据的采集和分析- 废水、废渣和废气的监测数据需在现场进行采集和记录,并进行分析,发现超标情况及时报告,并采取相应的控制和治理措施。
3.4 监测报告的编制- 每次监测后,需编制监测报告,包括监测数据、超标情况的分析和治理措施的实施情况等内容,并及时向相关部门和人员报告。
基坑变形监测方案一、工程概况1.1 工程名称:XX项目基坑工程1.2 工程地点:XX项目现场1.3 工程简介:XX项目基坑工程是该项目的重要组成部分,主要包括基坑开挖、支护、排水等工程。
二、基坑变形监测目标2.1 总体目标:确保基坑施工过程中周边环境及基坑本身的稳定,及时发现并处理变形异常情况。
2.2 具体目标:(1)监测基坑的横向、纵向和斜向变形;(2)评估基坑支护结构的稳定性;(3)预警基坑周边建筑和道路的沉降情况。
三、基坑变形监测原则3.1 安全性:确保监测方案能有效反映基坑变形的真实情况,为施工安全提供保障。
3.2 准确性:监测数据应准确可靠,监测方法应科学合理。
3.3 及时性:监测工作应迅速响应,及时反馈变形信息。
四、基坑变形监测内容4.1 监测项目:包括基坑顶部、侧壁的横向、纵向和斜向变形,以及周边建筑和道路的沉降。
4.2 监测方法:采用变形杆、倾斜仪、水准仪、激光测距仪等监测设备。
4.3 监测频率:根据基坑开挖进度和支护结构稳定性,确定监测频率。
五、基坑变形监测实施与调整5.1 监测方案应在基坑施工前编制完成,并经相关部门审批。
5.2 监测工作应在基坑开挖过程中同步进行,确保监测数据的实时性。
5.3 监测数据应及时反馈至项目管理部门,对异常变形情况应迅速采取措施进行处理。
六、基坑变形监测总结6.1 工程结束后,对基坑变形监测数据进行整理分析,评估监测方案的有效性。
6.2 撰写基坑变形监测总结报告,为今后类似工程提供借鉴和改进方向。
本基坑变形监测方案旨在确保基坑施工过程中周边环境及基坑本身的稳定,及时发现并处理变形异常情况。
在实际运行过程中,应根据实际情况及时调整和优化基坑变形监测策略,以实现设计目标。
************工程基坑变形监测方案编制人:审批人:施工单位:**********************2014年10月17日目录1、工程概况 (1)2、监测目的及要求 (1)3、编制依据 (2)4、工程地质概要 (2)5、监测内容 (3)6、监测频率 (7)7、测量主要仪器设备 (9)8、监测工作管理保证监测质量的措施 (9)9、监测人员配备 (14)10、监测资料的提交 (14)基坑变形监测方案1、工程概况:1、工程名称:***************2、工程地点:***************。
3、建设单位:****************4、设计单位:****************5、勘察单位:****************6、监理单位:*****************7、施工单位:*****************8、结构形式:*****************深基坑支护采用如下方案:1.1 基坑支护方案本工程基坑东侧采用钢筋砼排桩支护,北侧采用锚杆加土钉墙支护(详见专项施工方案)。
2、监测目的及要求2.1.监测目的在深基坑开挖的施工过程中,基坑内外的土体由原来的静止土压力状态向主动力土压力状态转变,应力状态的改变引起的变形,即使采取支护措施,一定数量的变形总是难以避免的。
这些变形包括:深基坑坑内土体的隆起,基坑支护结构以及周围土体的沉降和侧向位移。
无论那种位移的量超出了某种容许的范围,都将对基坑支护结构造成危害。
因此,在深基坑施工过程中,只有对基坑支护结构、基坑周围的土体进行综合、系统的监测,才能对工程情况有全面的了解。
确保工程顺利进行。
2.2.深基坑工程监测的要求在深基坑开挖与支护工程中,为满足支护结构及被护土体的稳定性,首先要防止破坏或极限状态发生。
破坏或极限状态主要表现为静力平行的丧失,或支护结构的构造产生破坏。
在破坏前,往往会在基坑侧向的不同部位上出现较多的变形或变形速率明显增大。
基坑工程监测方案完整版一:(详细版)基坑工程监测方案完整版一、前言本旨在规划基坑工程的监测方案,确保施工过程中的安全和质量。
本方案详细介绍了监测的目的、内容、方法及具体实施步骤,以供参考。
二、监测目的基坑工程的监测目的是为了及时掌握基坑工程施工过程中的变形和破坏情况,预测和评估可能带来的风险,并采取相应的措施以确保工程的顺利进行。
三、监测内容1. 地面沉降监测地面沉降监测旨在记录基坑周围地面的垂直位移情况,以评估基坑开挖对周边建造物和地下管线的影响。
2. 基坑顶部水平位移监测基坑顶部水平位移监测旨在记录基坑各个部位的水平位移情况,以评估基坑结构的稳定性。
3. 地下水位监测地下水位监测旨在记录基坑周围地下水位的变化情况,以评估基坑排水系统的效果。
4. 基坑支护结构变形监测基坑支护结构变形监测旨在记录基坑支护结构的变形情况,以评估支护结构的稳定性。
五、实施步骤1. 建立监测点根据监测内容确定监测点的位置,并进行标记和记录。
2. 部署监测仪器根据监测内容选择合适的监测仪器,并按照要求进行部署和安装。
3. 数据采集和处理定期对监测仪器进行数据采集,并对数据进行处理和分析,监测报告。
4. 监测报告及时反馈及时将监测报告反馈给相关责任方,并提供相应的建议和措施。
六、附件本所涉及附件如下:1. 基坑工程监测点位置图2. 基坑工程监测仪器说明书3. 基坑工程监测数据报告样本七、法律名词及注释1.《建造法》:指中华人民共和国建造领域的专门法律法规。
2.《施工安全管理条例》:指中华人民共和国施工领域的专门法律法规。
二:(简洁版)基坑工程监测方案完整版一、前言本为基坑工程监测方案,旨在确保工程施工过程的安全和质量。
详细介绍了监测的目的、内容、方法及实施步骤。
二、监测目的基坑工程监测的目的是为了及时掌握工程变形和破坏情况,预测风险并采取措施,确保工程顺利进行。
三、监测内容1. 地面沉降监测2. 基坑顶部水平位移监测3. 地下水位监测4. 基坑支护结构变形监测五、实施步骤1. 建立监测点2. 部署监测仪器3. 数据采集和处理4. 监测报告及时反馈六、附件1. 基坑工程监测点位置图2. 基坑工程监测仪器说明书3. 基坑工程监测数据报告样本七、法律名词及注释1.《建造法》2.《施工安全管理条例》。
基坑监测方案完整版最新1.工程概况本工程为长江国际花园1.1期住宅小区(凯迪大酒店)酒店二期项目,位于泰兴市虹桥镇虹桥大道北侧,飞虹路东侧。
建设单位为XXX。
2.监测目的及编制依据2.1 监测目的本监测方案的目的是为了对工程基坑施工过程中的变形和沉降进行实时监测,及时发现和解决问题,确保工程施工的安全和顺利进行。
2.2 编制依据本监测方案的编制依据是《建筑工程监测规范》(GB -2015)、《地基与基础工程监测规范》(GB -2015)、《建筑工程施工质量验收规范》(GB -2018)等相关规范和标准。
3.监测内容3.1 监测时间本监测方案的监测时间为基坑开挖阶段、基础施工阶段、建筑施工阶段、竣工验收阶段等关键阶段。
3.2 监测内容本监测方案的监测内容包括基坑内外的变形和沉降、地下水位变化、周边建筑物的变形和沉降等。
4.监测方案4.1 监测方法本监测方案采用自动化监测和手动监测相结合的方式进行监测。
4.2 监测设备本监测方案所使用的监测设备包括自动化监测仪器、手动监测仪器等。
4.3 监测点设置本监测方案设置了基坑内外共计20个监测点,其中包括基坑内部、基坑周边建筑物、地下水位等。
4.4 监测频次本监测方案的监测频次为每天一次,对于重要节点的监测频次可适当增加。
4.5 监测数据处理和分析本监测方案的监测数据将进行实时处理和分析,及时发现和解决问题。
4.6 监测报告本监测方案的监测报告将每月一次提交建设单位,并在工程竣工时提交监理单位。
4.7 监测责任人本监测方案的监测责任人为XXX。
4.8 监测记录保存本监测方案的监测记录将保存至少5年。
4.9 监测方案的修订本监测方案如有需要,将根据实际情况进行修订。
修订后的监测方案应重新报批。
基准点的布设在进行监测之前,需要先进行基准点的布设。
基准点的布设是监测工作的基础,也是保证监测数据准确性的关键。
在布设基准点时,需要考虑地形地貌、地质条件、周围环境等因素,并严格按照监测要求进行设置。
******广场二期工程C区基坑监测工作方案***二零一三年五月******广场二期工程C区基坑监测工作方案***目录1.概况 (1)1.1工程概况 (1)1.2工作内容及目的 (1)1.3执行技术标准 (1)1.4坐标系统及高程系统 (1)1.5投入仪器设备及人员 (2)2.基坑监测基准点的布设及观测 (2)2.1基坑监测基准点位的选埋 (2)2.2基坑监测基准点的标志 (3)2.3基坑监测基准点的观测的技术要求 (3)2.4基坑监测基准点的检测 (3)3.基坑顶部监测点的布设及观测 (3)3.1基坑顶部监测点的布设 (3)3.2基坑顶部监测点的编号 (4)3.3基坑顶部监测点埋设及标志 (4)3.4基坑顶部监测点的观测 (4)3.5基坑顶部监测点监测周期 (5)4.周边建筑物沉降观测 (6)4.1周边建筑物监测点的布设和数量 (6)4.2沉降监测点的编号 (6)4.3沉降监测点布设及标志 (6)4.4沉降监测点的观测 (6)4.5沉降监测点的观测周期 (7)5.周边路面沉降观测 (7)5.1周边路面沉降点的布设和数量 (7)5.2沉降点的编号 (7)5.3沉降点布设及标志 (7)5.4沉降点的观测 (7)5.6注意事项 (7)6.护坡桩深层水平位移(测斜) (8)6.1测斜点的布设和数量 (8)6.2测斜点的编号 (8)6.3测斜管的安装与监测 (8)6.4测斜频率 (9)6.5测斜监测报警值 (9)7.水位测量 (9)7.1水位测量点的布设和数量 (9)7.2水位测量点的编号 (9)7.3水位测量 (9)7.4水位测量频率 (10)8.锚杆内力监测 (10)8.1锚杆内力监测点的布设和数量 (10)******广场二期工程C区基坑监测工作方案***8.2锚杆内力监测点的编号 (10)8.4锚杆内力监测频率 (10)9.监测要求 (11)10.监测报警值 (11)11.内业资料的处理 (11)12.提交成果 (12)附图1:基坑监测基准点布置示意图 (13)附图2:基坑监测基准点标志示意图 (15)附图3:基坑顶部监测点布设示意图 ........................ 错误!未定义书签。
基坑监测方案一、工程概述本工程位于具体地点,基坑占地面积约为面积数值平方米,开挖深度为深度数值米。
周边环境较为复杂,临近周边建筑物或道路等。
为确保基坑施工过程中的安全稳定,保障周边环境不受影响,特制定本基坑监测方案。
二、监测目的1、及时掌握基坑围护结构和周边环境的变形情况,为施工提供及时、可靠的信息,以便调整施工参数,优化施工方案。
2、预测基坑及周边环境的变形趋势,提前采取防范措施,避免事故的发生。
3、对基坑施工过程进行监控,验证设计方案和施工工艺的合理性,为后续类似工程提供经验参考。
三、监测内容1、围护结构水平位移监测在围护结构顶部设置水平位移监测点,采用全站仪或经纬仪进行观测,监测点间距一般为间距数值米。
2、围护结构竖向位移监测在围护结构顶部设置竖向位移监测点,与水平位移监测点共用,采用水准仪进行观测。
3、深层水平位移监测在围护结构内埋设测斜管,深度达到基坑底部以下深度数值米,采用测斜仪定期测量围护结构的深层水平位移。
4、支撑轴力监测在支撑结构上安装轴力计,监测支撑轴力的变化情况。
5、地下水位监测在基坑周边设置地下水位观测井,采用水位计测量地下水位的变化。
6、周边建筑物沉降和倾斜监测在周边建筑物的角点和重要部位设置沉降和倾斜监测点,采用水准仪和全站仪进行观测。
7、周边道路和管线沉降监测在周边道路和管线上设置沉降监测点,采用水准仪进行观测。
四、监测点布置1、水平位移和竖向位移监测点沿基坑周边每隔间距数值米布置一个监测点,在阳角、阴角等变形较大的部位适当加密。
2、深层水平位移监测点在基坑的长边和短边中部各布置一个测斜管,在地质条件较差或变形较大的部位增设测斜管。
3、支撑轴力监测点选择受力较大的支撑构件进行监测,每个监测断面布置数量个轴力计。
4、地下水位监测点在基坑周边每隔间距数值米布置一个地下水位观测井。
5、周边建筑物沉降和倾斜监测点在建筑物的四角、长边中点和每隔间距数值米的位置设置沉降监测点,在建筑物的两个对角方向设置倾斜监测点。
深基坑监测方案深基坑监测是建设工程中非常关键的一项工作,目的是确保基坑施工的安全和稳定。
下面给出了一个深基坑监测方案的示例,以供参考。
一、监测目标:1. 监测基坑变形和沉降情况,包括水平位移、垂直变形和沉降速度等参数。
2. 监测基坑周边的地面沉降情况,包括径向沉降和破坏区域的扩展情况。
3. 监测基坑周围的建筑物和地下管线的变形情况,确保安全运营。
二、监测方法:1. 使用水平位移监测仪器对基坑周边的地面进行实时监测,记录并分析监测数据,发现任何异常变化。
2. 使用测斜仪对基坑内部的土体进行定期监测,分析土体的变形和沉降情况。
3. 使用沉降观测点和标高测量方法来监测基坑和周边地面的沉降情况。
4. 使用全站仪对基坑周边的建筑物进行定期监测,记录建筑物的变形情况。
5. 使用地下雷达和超声波探测仪对基坑周边地下管线进行定期监测,确保管线的完整性。
三、监测频率:1. 地面监测:每日监测一次,记录并分析数据。
2. 测斜监测:每周监测一次,记录并分析数据。
3. 沉降监测:每周监测一次,记录并分析数据。
4. 建筑物监测:每月监测一次,记录并分析数据。
5. 管线监测:每季度监测一次,记录并分析数据。
四、监测报告:1. 每次监测后,需要生成监测报告,记录监测数据和分析结果。
2. 每周整理一次监测报告,总结监测情况,并提出相应的建议和措施。
五、紧急预警和应急响应:1. 如果监测发现有任何异常情况,需要立即发出预警,并采取相应的紧急措施。
2. 监测人员需要有相应的培训和技能,能够在紧急情况下做出正确的应急响应。
六、监测人员:1. 由专业的监测公司派遣监测人员进行监测工作。
2. 监测人员应具备相关的专业背景和技能,能够熟练操作监测仪器设备,并能准确分析监测数据。
七、监测费用:1. 监测费用由施工单位承担,包括监测仪器设备的购买和维护,以及监测人员的人力成本。
2. 监测费用应计入工程造价。
以上是一个深基坑监测方案的示例,具体实施方案需要根据具体的工程要求进行调整和补充。
基坑工程污染监测方案模板一、项目概况1. 项目名称:基坑工程污染监测方案2. 项目地点:(具体地址)3. 项目业主:(业主单位名称)4. 监测单位:(监测单位名称)5. 编制时间:(年月日)二、监测目的本基坑工程污染监测方案的目的是为了确保基坑工程建设过程中的各项排污活动和施工活动不对周边环境造成污染,同时也为未来环境保护提供数据支持。
三、监测范围本方案囊括了基坑工程的各项排污活动和施工活动对周边环境的影响监测,包括但不限于:1. 废水排放监测2. 废气排放监测3. 土壤污染监测4. 噪音污染监测四、监测方法1. 废水排放监测:采集基坑工程建设期间排放的废水样品,进行化学分析,监测其中主要的污染物含量,包括悬浮物、化学需氧量、总磷、总氮等。
2. 废气排放监测:采用气体分析仪等设备,监测基坑工程建设期间的废气排放情况,主要监测有机挥发物、氮氧化物、二氧化硫等污染物的浓度。
3. 土壤污染监测:对基坑工程施工期间可能受到影响的地块进行土壤样品采集,进行污染物含量的分析监测,主要包括重金属、有机物、氮磷类污染物。
4. 噪音污染监测:利用专业的噪音监测设备,对基坑工程建设期间的施工活动产生的噪音进行监测,确定噪音的频率、强度及时段。
五、监测频次1. 废水排放监测:每周抽取2次废水样品进行监测,一份样品存档,一份送检化验。
2. 废气排放监测:每日抽取3次废气样品进行监测,监测连续进行一周,求均值。
3. 土壤污染监测:基坑工程施工前对选择的地块采集土壤样品进行分析,施工过程中每个月重新采集一次并进行分析,施工结束后再次采集样品进行监测。
4. 噪音污染监测:每日连续监测,对连续监测结果进行均值计算。
六、监测记录和报告1. 监测记录:监测单位应当及时记录所做的监测活动内容和结果,做好相关的监测记录,并妥善保存,以备查阅。
2. 监测报告:监测单位应根据监测结果编制监测报告,将监测结果进行分析总结,并根据分析总结提出相关的建议和改进措施。
第一部分周边建筑物及基坑监测技术方案目录第一章总体概述 (1)1 工程概况 (1)2 编制依据 (1)3 监测目的 (1)4 主要监测项目 (1)5 测点布置原则 (2)5.1 监测布点基本要求 (2)5.2 监测点布设原则 (2)6监测频率及周期 (3)6.1监测频率 (3)6.2 监测周期 (4)7 监测控制标准 (4)第二章现场安全及监测方案 (7)1 安全文明施工规则 (7)2监测工作的前期准备 (7)2.1 收集资料 (7)2.2 现场踏勘 (7)2.3 编制施工监测方案 (7)2.4 监测仪器的检定与标定 (7)3.主要监测项目及方法 (8)3.1 沉降观测 (8)3.2水平位移观测 (10)3.3沉降观测方法及数据分析 (14)3.4地下煤气管线测点布置原则 (16)3.4.1测点埋设及技术要求 (17)3.4.2 观测方法及数据采集 (18)3.4.3 数据处理及分析 (18)3.5 锚杆(索)拉力监测 (19)3.6预警事务处理 (22)第三章资源配置及质量控制 (22)1仪器及人员配置 (22)1.1投入本项目仪器设备 (22)1.2投入本项目人员..................................................................... 错误!未定义书签。
2质量控制. (23)第四章相关资料 (24)1提交资料 (24)2请甲方协助的相关问题 (24)附图1 基准点布置示意图附图2 监测点布置示意图第一章总体概述1 工程概况略2 编制依据(1)《国家一、二等水准测量规范》GB/T12897-2006;(2)《工程测量规范》GB50026-2007;(3)《基坑工程施工监测规程》DG/TJ08-2001-2006;(4)《建筑变形测量规范》JGJ8-2007;(5)《建筑基坑工程监测技术规范》GB50497-2009。
3 监测目的(1)使建设单位及其他相关单位能够完全、客观、真实地了解工程各部分的关键性指标,确保工程安全;(2)可以及时了解开挖过程中围护体系的实际状态,对比分析设计条件与现场实际的差异,以便及时修正设计;(3)在施工过程中通过接受反馈实测数据及周边建筑物的变形观测资料分析,预测建筑物基坑及周边建筑物的变化发展趋势;(4)对可能发生危及拟建建筑物本体和周围建筑安全的隐患进行及时、准确的预报,确保主体和相邻建筑的安全。
4 主要监测项目该工程变形检测项目主要由周边建筑物沉降观测、水平位移观测;煤气管道的沉降观测、水平位移观测;基坑围护桩顶水平位移监测;及锚杆(索)拉力监测四部分组成,具体监测项目:(1)基坑西侧三栋六层楼的沉降观测、水平位移观测;(2)基坑西侧煤气管线的沉降观测、水平位移观测;(3)基坑围护桩顶水平位移监测;(4)基坑锚杆(索)拉力监测;5 测点布置原则5.1 监测布点基本要求(1)监测按经批准的监测设计图纸及方案进行测点布设;(2)测点布设的先后顺序应综合考虑周边环境与围护结构体系完整情况进行,一般首先选取影响范围内的建(构)筑物,结合建筑结构、形状和场地工程地质条件,并应顾及施工和建成后的使用方便。
同时,点位应易于保存,标志稳固美观;(3)测点布置于能够反映施工影响的典型部位,能够切实反映出工程安全状态。
(4)平面与高程均采用北京地方高程系统。
5.2 监测点布设原则(1)周边环境监测布点原则周边环境监测布点原则6监测频率及周期6.1监测频率(基坑西侧三栋六层楼的沉降观测、水平位移观测;基坑西侧燃气管道的沉降观测、水平位移观测;基坑围护桩顶水平位移监测)周期计划表锚杆应力监测周期计划表说明:①以上监测周期为计划监测周期,具体安排可根据现场实际监测情况及时调整,尤其在基坑开挖深度﹥10m施工期间。
②根据监测数据分析确认到达基本稳定后可以适当延长观测周期。
6.2 监测周期自该工程施工前二周起,布设监测基点。
各监测项目在施工开始前取得初始值,施工开始后按要求的频率进行监测,当基坑回填土完成后结束,施工影响安全的因素消除,监测对象变形趋于稳定后,停止相应的监测工作。
7 监测控制标准监控量测控制指标根据监测对象的不同,可分为基坑周边建筑物、燃气管道的沉降监测、水平位移监测;基坑围护桩顶水平位移和锚杆(索)拉力监测控制指标;本工程的监测控制标准按下表为准。
基坑工程周边环境监测报警值注:建筑整体倾斜度累计值达到2/1000或倾斜速度连续3天大于0.0001H/天(H为建筑承重结构高度)时应报警。
倾斜度α=(h1-h2)/L式中h1、h2为建筑物1、2两点的沉降量(mm);L为1、2两点间的距离(mm)。
当出现下列情况之一时,必须立即进行危险警报,并应对基坑支护结构和周边环境的保护对象采取应急措施。
(1)监测数据达到或超过上表的监测报警值。
(2)基坑支护结构或周边土地的位移值突然明显增大或基坑出现沙流、管涌、隆起、陷落或较严重的渗漏等。
(3)基坑支护结构的支撑或锚杆体系出现过大变形、压屈、断裂、松弛或拔出的迹象。
(4)周边建筑的结构部分、周边地面出现较严重的突出裂缝或危害结构的变形裂缝。
(5)周边管线变形突然明显增长或出现裂缝、泄漏等。
(6)根据当地工程检验判断,出现其他必须进行危险报警的情况。
负责预警快报:当综合判断风险程度达到报警值时,进行快报,快报联系方式可利用电子邮件和电话通知方式送达业主及相关单位。
同时参加预警事务处理,提交修正设计参数及专家论证所需的相关监测资料;跟踪预警事务处理情况。
业主及相关单位联系电话及电子邮箱第二章现场安全及监测方案1 安全文明施工规则(1)坚持“安全第一、预防为主”的方针,加强施工人员安全意识教育和环保教育。
2)外业负责人为本项目的安全员及文明监督员。
3)接受建设单位(或受其委派的单位)及上级有关部门的监督检查。
2监测工作的前期准备2.1 收集资料接到任务后,收集监测设计图纸、勘察报告、工程设计图纸、最新变更、土建施工方案及本工程设计、施工单位具体联系方式等基本资料,此外还要尽可能多的收集需要监测的风险工程的详细设计资料,包括地基、基础类型、基础埋深等,并做现场调查核实。
2.2 现场踏勘在室内资料熟悉理解后,去工地现场踏勘,了解施工现场条件、环境,并对各周边建筑物已经出现裂缝等情况进行拍照留底。
根据现场条件研究监测项目选(埋)点与量测的可行性,为编写具体的监测方案做好准备。
2.3 编制施工监测方案根据收集到的资料与现场踏勘情况编制变形观测方案,提交给甲方、监理、设计方以及施工方。
2.4 监测仪器的检定与标定监测仪器必须在检定有效期内。
3.主要监测项目及方法3.1 沉降观测3.1.1布置原则(1)基准点布设形式根据《建筑变形测量规程》中沉降观测基准点的布设原则,基准点应远离变形区的冻土层以下的原状土层中或稳固建筑物、构筑物墙上,便于观测和保护。
按照规范要求,结合本工程的实际情况,沉降观测拟埋设4个水准基点。
具体位置根据实地情况而定。
标石可以选混凝土普通水准标石或墙脚、墙上水准标志。
墙上水准点标志采用φ20mm,长200mm的圆钢,顶端做成球状,固定在墙体上,外露30~50mm。
控制网布设成一个独立网,同观测点一起布设成闭合环网、附合网或附合线路等形式。
(2)沉降点布置原则沉降观测点标志应稳定、明显、布局合理,同时所设观测点具有代表性并便于资料分析。
结构主体部分沉降测点一般在建筑物四角、高低建筑物及纵横墙交接处、不同结构的建筑物分接处等均设点,对不同地基、不同地质条件的接壤处应设点。
直墙地段每10~20m设置一观测点。
每2~3个梁柱上应布设一观测点。
3.1.2 基点、测点埋设地表基准点及工作基点采用人工开挖或钻具成孔的方式进行埋设,在孔中心置入长度不小于50cm的钢筋标志,露出混凝土面约1~2cm,上部加装钢制保护,养护15天以上。
(具体位置见附图1)周边建筑物的监测点采用钻具成孔方式进行埋设,埋设步骤如下:使用电动钻具在选定部位钻直径5mm,深度约8cm孔洞→清除孔洞内渣质→清向孔洞内注入适量搅拌均匀的锚固剂→清放入观测点标志→清使用锚固剂回填标志与孔洞之间的空隙。
保证养护10天以上。
共布设24个监测点。
其中1#楼8个,2#楼8个,3#楼8个。
(位置见附图2)建筑物沉降点埋设示意图3.2水平位移观测3.2.1布点原则与方法(1)基准点的布设基坑水平位移监测的基准点应设在距基坑3倍开挖深度以外的稳固体上,如设在稳定的建筑物上或市政路面上。
一般设置4个基准点,形成一个附合导线。
本工程在东侧府右街的南部和北部各设2个基准点。
基准点设置后利用高精度全站仪多测回测量确定各基准点的相对坐标,作为基坑水平位移监测的起算数据。
(2)工作基点布设首先在基坑周边相对稳定的区域内布设2个工作基点,工作基点形式为带强制对中装置的固定墩,即强制观测墩。
基点墩布在基坑坡顶适当位置上,应便于操作。
基点墩为现场浇灌的钢筋混凝土墩,应保证墩基础的稳固,冬季墩基础深埋应在冻土层以下0.3m,在墩顶部安装强制对中基座,强制观测墩基座通用性强,可安置各种类型的经纬仪、光电测距仪、全站仪等测量仪器和照准标志,作用是使仪器、目标严格对中,对中精度<±0.05mm。
强制对中基座采用不锈钢材料,长期在野外使用不锈蚀,具有防盗螺栓,易于保护。
样式如下图所示:(3)监测点的布设本工程基坑主要采用桩锚支护结构,根据相关规范要求,以在护坡桩顶(或冠梁顶)设置水平位移监测点,监测点应对应基坑周边重要部位并尽量均匀布设,边坡中部必须布设,监测点的距离不宜大于20m。
监测点采用粘贴反射片的形式,即将反射片直接粘贴在选定的冠梁侧面。
粘贴式反射片样式如下图所示:3.2.1水平位移观测(1)水平位移观测方法:①水平位移控制点观测采用导线测量方法。
②监测点观测根据现场条件,采用极坐标法。
③在选定的强制观测墩上安置全站仪,精确整平,后视另一强制观测墩上所架设的棱镜,测定各监测点与测站之间的角度、距离,计算各监测点坐标,将位移矢量投影至垂直于基坑的方向,根据各期与初始值比较,计算出监测点向基坑内侧的变形量。
西侧三栋楼位移观测点的布设与观测方法同基坑的布点与观测方法相同。
(2)数据观测的要求控制网及监测点观测均按《建筑变形测量规范》JGJ—2008一级水平位移监测网技术要求观测,观测各项限差均应符合规范的有关技术要求。
观测主要技术指标及要求注:C1、C2为导线类别系数。
对符合导线,C1=C2=1;对独立单一导线,C1=1.2,C2=2;对导线网,导线总长系指附合点与结点或结点间的导线长度,取C1≤0.7、C2=1。
(3)观测注意事项①对使用的全站仪、觇牌应在项目开始前检验,项目进行中定期进行检验,尤其时照准部水准管的检验与校正。
