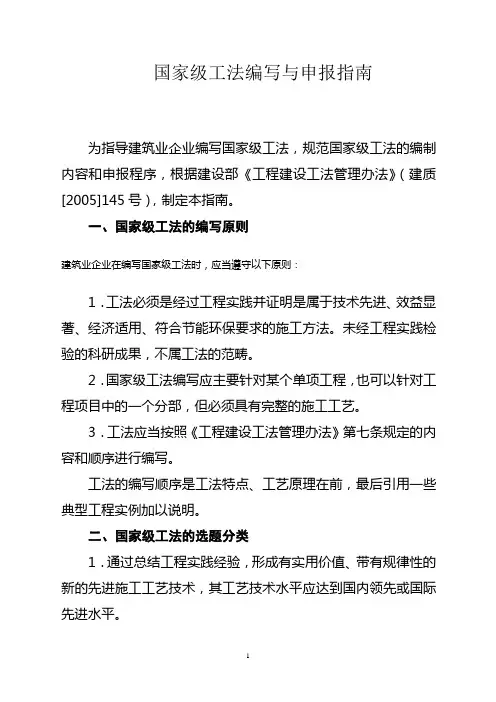

工法编写要点及申报流程
- 格式:doc
- 大小:31.00 KB
- 文档页数:2
工法编写要点及申报流程
一、工法概述
1.工法的定义:
工程建设工法是以工程为对象,工艺为核心,运用系统工程原理,把先进技术和科学管理结合起来,经过一定的工程实践形成的综合配套的施工方法。
2.工法的特点:
①先进性:其关键技术达到国内(行业)领先或国际(国内)先进水平。②科学性:其工艺原理要有科学依据。③实用性:其施工工艺流程及操作要点,材料与设备,质量、安全、环保等措施在特定的环境下能够推广应用,有较普通的应用价值。④应用效益明显:工法的应用,或能保证工程质量和安全,或能提高施工效率,或能降低工程成本,节约投资,或能节约资源保护环境等等,总之,有较显著的经济效益、社会效益。
3.工法的主要内容:
根据建设部有关文件精神,工法编写的主要内容包括:前言、工法特点、适用范围、工艺原理,施工工艺流程及操作要点、材料与设备、质量控制、安全措施、环保措施、效益分析和应用实例等11部分。其中,工法特点、工艺原理是编写的关键,施工工艺流程及操作要点等是编写的重点。
二、工法的编写:
(一)选题:
1.选题原则:
①尽量运用成熟的工法和技术。②在原有成熟的工法和技术水平上开发新的工法和技术。③开发新的工法具有较普遍的应用价值。
2.选题步骤:
①工程重、难点分析。②针对重难点工程,查找适用的工法或类似工法。③对关键技术进行主题研究。④确定工程所采用工法的名称和内容。
3.选题注意事项:
①切忌重复。②针对性要强,要针对工程的特点和难点。③预计目标明确。
(二)各部分编写
1.前言部分
①立项原因:结合工程,解决工程的技术难题。②工法形成过程:立项过程,科研课题研究过程等。③关键技术研究开发单位及研究评审结果。④应用情况。
2.工法特点:
①工法在使用功能或施工方法上的特点。②与传统的施工方法相比较,在工期、质量、安全、造价等技术、经济效能等方面的先进性和新颖性。
3.适用范围:
①工程地质、水文地质。②工程特点。③周边环境及环保要求方面。
4.工艺原理:
①关键技术应用的基本原理。②关键技术应用的理论基础。
5.施工工艺及操作要点:
①整个工艺流程图,按工艺流程图对各工序进行介绍,必要时各工序也要用工艺流程图去介绍。②在介绍工艺流程时,对关键技术进行较详细介绍。③施工组织及施工管理的介绍。
6.材料与设备: ①与普通工法不同的材料列表介绍。②与普通工法不同的设备列表介绍
7.质量控制:
①必须遵照的国家现行规范、标准。②现行规范、标准还未规定的,本工法涉及的质量标准及控制方法。③关键部位、关键工序的质量标准及控制方法。
8.安全措施:
结合本工法特点,如何贯彻国家、地方(行业)有关安全法规,采取的安全措施和安全注意事项。
9.环保措施(结合本工法特点,如何满足国家、地方环保要求):
①水土保持。②大气、噪声等污染。③人员健康。
10.效益分析:
①经济效益:直接(物料消耗、人工减少、造价降低);间接(与其他方案比,减少杜绝事故)
②社会效益:提前工期对社会的贡献;环保方面。
③技术效益:推进科技进步;开辟困难条件下某种技术的应用范围。
11.应用实例:
简要介绍工程概况(项目名称、地点、开竣工日期、实物工作量),应用本工法的情况,取得的经济、社会、技术、效益,应用该工法存在的问题等。
(三)编写注意事项
1.严格按规定的顺序编写,层次要分明。
2.用词用句要准确、规范;语言要精练,言简意阂。
3.图文并茂,语言表达不清的,要由示意图表达。
4.结合本工法的内容阐述,如材料与设备、安全、质量,只写与普通工法不同的部分,带有普遍性的不要写。
5.效益分析要实事求是,不要无限扩大。
6.应用实例要简单明了,主要是证明该工法的先进性和实用性。
7.格式要按标准格式编排,表格、公式、图都按规定制作,并与文字描述一致。
8.计量单位按国家标准计量单位。
三、工法应用注意事项:
1.对工法特点和工艺原理要理解,对工艺和操作要点要熟悉。
2.结合工程特点,选用不同的工法,要在工法的适用范围内选用。
3.要灵活应用,不要生搬硬套。
4.在使用中要不断改进,不断发展。
四、工法的申报材料
1.国家级或省级工法申报表
2.工法内容材料
3..省级工法批准文件复印件、企业工法批准文件复印件
4.关键技术的鉴定证书
5.三份工程应用证明原件
6.经济效益证明原件
7.关键技术获得专利、科技成果奖励的证明
8.科技查新报告
9.反映应用工法施工的工程录像或照片
10.省级评审推荐意见
