85202运顺与85206回顺双巷掘进工作面作业规程(会审后).doc
- 格式:doc
- 大小:968.00 KB
- 文档页数:189

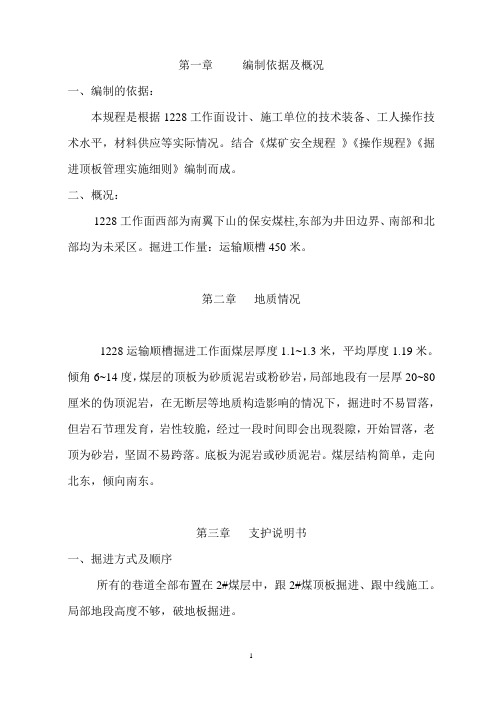

第一章编制依据及概况一、编制的依据:本规程是根据1228工作面设计、施工单位的技术装备、工人操作技术水平,材料供应等实际情况。
结合《煤矿安全规程》《操作规程》《掘进顶板管理实施细则》编制而成。
二、概况:1228工作面西部为南翼下山的保安煤柱,东部为井田边界、南部和北部均为未采区。
掘进工作量:运输顺槽450米。
第二章地质情况1228运输顺槽掘进工作面煤层厚度1.1~1.3米,平均厚度1.19米。
倾角6~14度,煤层的顶板为砂质泥岩或粉砂岩,局部地段有一层厚20~80厘米的伪顶泥岩,在无断层等地质构造影响的情况下,掘进时不易冒落,但岩石节理发育,岩性较脆,经过一段时间即会出现裂隙,开始冒落,老顶为砂岩,坚固不易跨落。
底板为泥岩或砂质泥岩。
煤层结构简单,走向北东,倾向南东。
第三章支护说明书一、掘进方式及顺序所有的巷道全部布置在2#煤层中,跟2#煤顶板掘进、跟中线施工。
局部地段高度不够,破地板掘进。
二、支护形式及支护材料规格:运输顺槽采用木料支护,采用2.0m的木料做梁,长度适中的木料做腿,棚距800 cm(正负10cm),木料小头的直径大于10cm,每棚顶部4块枇子,均匀地布置在棚梁顶部,并用木楔贯足劲和帮顶结实。
顶板致密完整,无裂隙可以不穿批子,但必须用木楔将棚子和顶帮惯足劲。
棚梁上部静宽1.8m,下部净宽2.4m,净高1.6m,吊斜不超过10cm,支架垂直顶地板。
第四章爆破说明书一、钻眼工具的选择:MZ-12煤电钻一部,2.0米湿式麻花钎子若干。
二、爆破器材的选用:1、采用矿用硝铵炸药,煤矿许用电雷管、装药结构采用正向爆破,不得采用反向爆破。
2、封孔材料为黄泥,水炮泥,封泥长度不小于500mm。
3、爆破采用MFB100—3 型发爆器引爆。
一、爆破作业图表(单位:m m)爆破说明书第五章劳动组织和循环作业图表一、劳动组织配备表二、作业方式:三八作业制、每小班两个循环,每循环进尺为 1.6米,循环率80%。
中煤金海洋五家沟煤业有限公司掘进作业规程施工单位:综掘五队工作面名称:5206主运顺槽时间:2011-5-28第一章概况第一节概述一、巷道名称本《作业规程》掘进的巷道名称为:5206主运顺槽二、掘进目的及巷道用途掘进目的及用途:5206工作面皮带运输巷及回风系统,满足5206综放工作面生产运输、通风、行人、管线敷设、设备布置的需要,回采巷道三、巷道设计长度及服务年限巷道设计长度:2200m。
工程量总计:2300m服务年限:20个月。
四、掘进施工方法巷道设计为矩形,使用三一重型装备有限公司生产的EBZ200型掘进机掘进,采用锚、网、索联合支护。
五、预计开、竣工时间本掘进巷道于2011年7月1日开工,预计2012年2月28日竣工。
六、施工中的特殊技术要求及重点需要说明的问题1 、该工程首先由北翼辅运大巷开窝,施工5206主运顺槽绕道(57米),之后转向施工5206主运顺槽,按照给定的坡度线和中心线施工。
2、5206主运顺槽布置在五家沟井田5#煤层当中,巷道施工跟中线跟煤层底板掘进。
3、临时支护采用吊挂式金属前探梁进行超前临时支护,前探梁用Φ50mm,长度4500mm无缝钢管制作,数量3根,使用时将钢管穿入吊环内,每根前探梁使用两个圆形吊环固定;吊环规格为Φ89mm,宽100mm,钢管制作,用配套的锚杆镙母焊接固定在锚杆上。
随着掘进进度交错着往前移动,随掘随移不能滞后。
分别固定在巷道最前一排顶部中间的3排锚杆上面,上部使用长4000mm、宽300mm、厚50mm的3块木板与顶接实,前探梁必须完好使用,吊环丝扣要上满拧紧,每班必须检查。
当迎头出现围岩破碎,巷道超高、顶部逮顶或临时支护满足不了支护要求时,必须使用带初撑力的金属液压安全点柱进行临时支护,安全点柱必须做到三用两备。
4、巷道交叉点的施工(1)严格按照设计位置和分巷方向开口,按照方向线及层位入门。
(2)正常锚杆、锚索、金属网支护外,锚索间、排距为2400mm*3000mm。
2354-2工作面运输顺槽、回风顺槽、切眼掘进作业规程第一章巷道布置及用途一、工作面范围、概况2354已回采至一切眼位置,+37溜子道下部还未采,需另行布置2354-2,一切眼及其往南部分暂不进行回采,2354-1采至一切眼附近位置时进行收尾放顶。
2354-2工作面煤层走向为北偏东20度,沿倾向斜长约为50米,为了便于运输,必须保证2354-2运输顺槽布置在高于2354+30运输顺槽2米左右,即+33水平,在施工作业过程中,可能会因顶板变化,工作面倾向长会发生一些变化;回风顺槽从2354一切眼+33水平开门沿煤层走向布置,长约95米;运输顺槽长约100米。
二、工作面布置:1、先从一切眼+33水平开门做回风顺槽,掘28米,再往正西方向开门做二切眼(平巷)与+30运输顺槽贯穿。
2、继续往正西方向掘二切眼,遇顶板无法继续往西掘进后,沿煤层走向跟顶板掘运输顺槽。
3、运输顺槽和回风顺槽间歇作业。
4、掘至变溥带后,掘边切眼贯穿运输顺槽和回风顺槽。
(见图4 2354-2巷道布置平面示意图)第二章地质概况1、煤层情况:2354-2工作面所采煤层为V煤,煤层厚度为0.3~5米,平均厚度2.5米,煤层倾角10°~30°,平均为25°。
受地质构造影响,该区域煤层走向变化较大,大致为南偏东30°方向,在掘进施工过程中要注意控制好巷道掘进方向。
V煤为银灰色,沿走向较稳定,沿倾向有小背斜变化,煤层厚度变化大,局部夹矸,煤层容重为1.38t/m3。
2、顶底板岩性:煤层老顶为中细砂岩,厚度15~20米,直接顶为砂质泥岩,厚度9~16米,伪顶为泥岩,局部存在。
直接底砂质泥岩,厚度为2.0~4.0米,老底为中细砂岩,厚度为4~50米,老顶老底为中细砂岩,致密坚硬,直接顶底为细砂岩,不显层理。
3、水文地质采区水文地质条件简单,主要是V煤顶板砂岩孔隙裂隙水,对掘进不会造成大的影响。
工作面中无地质钻孔通过。

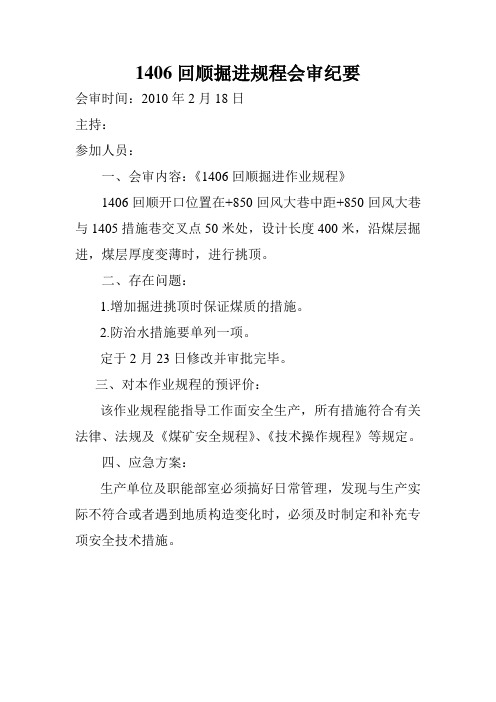

1406回顺掘进规程会审纪要
会审时间:2010年2月18日
主持:
参加人员:
一、会审内容:《1406回顺掘进作业规程》
1406回顺开口位置在+850回风大巷中距+850回风大巷与1405措施巷交叉点50米处,设计长度400米,沿煤层掘进,煤层厚度变薄时,进行挑顶。
二、存在问题:
1.增加掘进挑顶时保证煤质的措施。
2.防治水措施要单列一项。
定于2月23日修改并审批完毕。
三、对本作业规程的预评价:
该作业规程能指导工作面安全生产,所有措施符合有关法律、法规及《煤矿安全规程》、《技术操作规程》等规定。
四、应急方案:
生产单位及职能部室必须搞好日常管理,发现与生产实际不符合或者遇到地质构造变化时,必须及时制定和补充专项安全技术措施。
山西中阳沈家峁煤业有限公司掘进工作面作业规程巷道名称:6#回风大巷施工区队:综掘三队编制人:张军施工负责人:张守利批准人:李乃福编制日期:2011年3月25日执行日期:2011年月日山西沈家峁煤业有限公司6#回风大巷规程会审记录施工地点:6#回风大巷主持人:丁敏功会审地点:矿调度会议室会审时间:2011年3月30日6#回风大巷会审意见会审时间:2010年3月30日会审地点:矿调度会议室会审人员:会审意见:总工程师意见:目录第一章概况 (7)第一节概述 (7)第二节编写依据 (7)第二章地面相对位置及地质水文情况 (8)第一节地面相对位置及邻近采区开采情况 (8)第二节煤(岩)层赋存特征 (8)第三节地质构造………………………………8-1第四节水文地质……………………………… 8-1第三章巷道布置及支护说明 (9)第一节巷道布置 (9)第二节支护设计 (9)第三节支护工艺……………………………… 9-5第四章施工工艺 (10)第一节施工方法 (10)第二节凿岩方式 (10)第三节装、运岩(煤)方式 (10)第四节管线及皮带敷设 (10)第五节设备及工具配备……………………… 10-1第五章劳动组织及主要技术经济指标 (11)第一节劳动组织 (11)第二节循环作业……………………………… 11-1第三节主要技术经济指标……………………11-1第六章生产系统 (12)第一节通风系统 (12)第二节压风系统……………………………… 12-1第三节防尘系统……………………………… 12-1第四节防灭火………………………………… 12-2第五节安全监测系统………………………… 12-2第六节供电系统……………………………… 12-3第七节排水系统……………………………… 12-3第八节通讯系统……………………………… 12-5第七章灾害预防及避灾路线 (13)第八章安全技术措施 (14)第一节施工准备 (14)第二节“一通三防”管理 (14)第三节顶板管理……………………………… 14-2第四节防治水管理……………………………… 14-4第五节机电管理…………………………… 14-4第六节运输管理……………………………… 14-5第七节其它……………………………… 14-7第八节煤质管理.......................................... 14-10 特殊措施 (15)安全制度 (16)第一章概况第一节概述一、工程名称6#回风大巷二、工程用途主要服务于矿井南、北采区至后洼风井段的通风、运输等。
中国神华神东煤炭集团三道沟煤矿85208、85210运顺连采工作面长压短抽通风除尘安全技术措施编号:SDG-C-2015-2-LYCS-02 编制单位:连采一队*******队长:时间:2015年2月9日85208、85210运顺连采工作面长压短抽通风除尘安全技术措施会审记录85208、85210运顺连采工作面长压短抽通风除尘安全技术措施一、情况简介由我矿通风队提供的数据显示:85208、85210运顺掘进工作面总粉尘含量为120mg/ m3,呼吸性粉尘含量为27 mg/ m3。
远大于标准要求的总粉尘含量10mg/ m3,呼吸性粉尘含量3.5 mg/ m3。
因此,在我队85208、85210运顺掘进工作面采用长压短抽通风方式除尘。
二、长压短抽除尘风机设置1、在85208、85210运顺双巷正常安装压入式局部通风机,实行正常的压入式供风。
2、在工作面迎头生产时开启连采机的除尘风机,进行即时除尘。
3、在85208运顺回风巷破碎机后100米以内设置全断面防尘网,配合全断面喷雾消除回风巷粉尘。
4、在85210运顺距工作面50-300米的范围内安装内喷雾抽出式除尘风机,配合工作面迎头的连采机除尘风机和回风巷的全断面防尘网,组成全面、立体的除尘系统。
三、长压短抽通风路线进风风流四、风量计算抽出式除尘风机型号为KCS-225LZ,功率为18.5KW,吸风口实测吸风量为180 m3/min。
压入式局部通风机功率为2*30KW,出风口实测出风量为370 m3/min,大于抽出式风量,满足要求。
五、风险评估1、风机选型不合适,导致抽出式除尘风机吸风量大于压入式局部通风机压入风量,工作面风流紊乱;风险等级:重大。
2、抽、压风筒重叠段小于10m,致使抽出式除尘风机形成串联通风;风险等级:中等。
3、设备接线工艺不符合要求,出现失爆、不完好等;风险等级:中等。
4、设备接火过程中未严格执行停送电制度,造成人员伤害;风险等级:重大。
陕西**开发有限责任公司1406回顺掘进作业规程批准:总工程师:审核:生产部:机电部:安监部:通风科:编制:编制单位:掘进队单位主管:编制人员:编制时间:2010年2月4日目录第一章概况 (3)第一节概述 (3)第二节依据 (3)第二章地质情况 (3)第三章巷道断面及支护说明 (4)第四章施工工艺 (7)第五章生产系统 (12)第一节通风 (12)第二节综合防尘 (12)第三节防灭火 (13)第四节安全监控 (13)第五节供电 (14)第六节排水 (14)第七节运输 (14)第六章劳动组织与主要技术经济指标 (15)第一节劳动组织 (15)第二节作业循环方式 (17)第三节主要技术经济指标 (18)第七章安全技术措施 (18)第一节一通三防 (18)第二节顶板 (19)第三节防治水 (20)第四节机电 (20)第五节运输 (25)第六节其它 (25)第八章灾害应急措施及避灾路线 (29)第一章概况第一节概述一、巷道名称、位置及相邻关系巷道名称为1501回顺,根据生产部设计向东掘进,开口位于+850南回风大巷中且距离+850南回风大巷与+850西回风大巷交岔点50 m处,其西面为+850南回风大巷并与其连接,南面为1501运顺(待掘)。
二、巷道用途1501回顺主要担负1501工作面的回风、运料、行人等工作。
三、巷道性质1501回顺为回采巷道。
四、工程量1501回顺掘进工程量设计为米,具体以煤层厚度变化情况而定。
为煤巷、半煤岩巷。
五、巷道布置1501回顺垂直(根据测量夹角为88°14′15″)+850南回风大巷,延煤层掘进。
详见1501工作面巷道布置图第二节依据根据生产部提供的1501工作面布置图。
第二章地质情况一、围岩特征1406回顺掘进巷道处于2#煤层中,沿煤层底板掘进。
随着+850回风大巷延伸,2#煤层顶板现为砂岩,灰色,层理发育,平均厚度5m以上;底板为砂岩,灰色,根据临近顺槽掘进情况,厚度平均0.5m,其下为泥岩。
XXXX回风顺槽掘进作业规程一﹑巷道概况1﹑名称:所掘巷道为XXXX回风顺槽。
2﹑用途:XXXX综采工作面运输和回风。
3、本工作面前50米采用炮掘, 50米往后采用机掘。
二﹑煤层及地质情况1﹑煤层情况:工作面所掘对象为XXXX组X#煤层,煤层赋存稳定,平均厚度5.6米,煤岩类型以亮煤为主,暗煤次之,煤质为中灰,特低硫,中高发热量,精煤回收率低,结渣性中等贫煤。
2 、地层井田位于XXX。
根据邻区XXX详查质地质料及主巷道揭露和控制, 井田内地层总体为一向斜, 轴向北偏西, 轴部位于井田西部, 向北北西倾伏, 西翼倾角5—11°。
矿井地表调查及井下均未发现断层及陷落柱。
在今后的采掘过程中要注意隐伏构造的存在, 做到有掘必探, 先探后采。
3、水文地质井田内大部分为第四系更新统所覆盖, 只在井田南部的沟谷中出露少部分上石盒子组地层。
井田内部各主要含水层之补给来源主要为大气降水, 其特点是受气候变化及地理环境影响很大, 在雨季, 当大气降水渗入地下而成地下径流后, 往往顺岩倾斜方向流动, 在被切割的地方多以泉的形式出露, 其余即潜向地层深部。
井田内无常年性河流, 仅在雨季沟谷内才有流水, 地表水沿沟谷由西北向东南排出, 最后注入河海中。
三、巷道施工设计1、巷道施工: 采用一次成巷方式施工。
2、设计掘进巷道120米, 为了服务于3102综采工作面运输和回风。
四、巷道断面的及支护形式1、巷道断面: 梯形断面, 设计掘进断面积8.8m2, 净断面积7.8 m2。
2、支护形式: 11#矿用工字钢架棚支护, 上口宽2.8m, 下口宽3.6m, 高2.6m, 断面积8.32 m2,尼龙网距1米。
3、支护说明:( 1) 净高: 不超出设计的0-50mm;( 2) 净宽: 不超过设计的0-50mm;( 3) 中线: 不超过规定的0-30mm;( 4) 叉角: 保持在10°, 误差不超1°, 不得里进外出;( 5) 迎山: 依巷道坡度确定, 必须迎山有力;( 6) 柱窝: 柱窝不得小于100mm, 凿麻面, 有煤一帮凿不成柱窝时限垫一块撬板, 托板要垫正、平实, 保持支架梁水平;( 7) 棚距: 误差不超土50mm;( 8) 顶帮位置及数量: 顶刹杆距梁头250mm安设两头, 中间均匀布置间距250mm, 巷帮每500mm设置1根刹杆, 顶帮刹杆整齐成线, 用木契绞死;( 9) 拉杆: 距两梁头400mm和梁头往下1.2m的棚腿上各拉一根∮16园钢, 拉杆上齐上紧成一线;( 10) 支架梁水平: 保证梁平, 水平误差小于30mm;( 11) 尾纶网应铺平铺展, 联网应双丝双扣, 孔孔相联, 网与网应搭接200mm, 并连接牢固。
会审意见2011年3月2日职务签字会审时间矿长总工程师生产矿长安全矿长机电矿长矿长助理调度主任安检科长技术科长机运区长通风区长掘进队长会审意见:第一章概况第一节概述一、巷道名称及位置该掘进巷道名称为6001采煤工作面回风顺槽,位于回风大巷东侧,在南运输大巷距6#旧煤库490米处开口掘进。
掘进方位角90°开口坐标:X:=4148427.181, Y:=19516965.379。
二、掘进巷道的用途该掘进巷道为6001采煤工作面回风顺槽,该巷道采用锚、网、索联合支护。
巷道净断面8㎡,巷道净宽4000mm,净高2000mm;掘进断面9.964㎡,毛高2350mm,毛宽4240mm。
矩形断面。
巷道用途担负6001采煤工作面回风、辅助运输及安全出口。
三、巷道设计长度、坡度、工程量以及服务年限。
设计长度:1772m工程量: 17656m³坡度:沿6#煤层顶板掘进。
巷道服务年限:12.7个月四:开工及竣工时间本掘进工作面自2011年3月4日开工,预计2011年8月25日竣工。
附图1:巷道布置平面图第二节编写依据1、《贾家沟煤业设计说明书》2、《贾家沟煤业地质报告》3、《煤矿安全规程》三、矿压观测资料煤层和煤层顶板应力较集中,断层附近围岩应力集中。
第二章地面位置及水文地质情况第一节地面相对位置及邻近采区开采情况6001采煤工作面回风顺槽地面位于冯家焉村庄和山地的东北面,南北横穿冯河公路,地面标高约 1071.245米。
6001采煤工作面回风顺槽井下位置水平名称6号煤层盘区名称 6号煤层南采区地面标高约1071.245m 井下标高约930.002m地面的相对位置及建筑物地面位于冯家焉村庄和山地的东北面,南北横穿冯河公路井下相对位位于我矿南采区东翼,北临6001采煤工作面运输顺槽,南侧为实体煤临近采掘情况对掘进巷道的影响无第二节煤层(岩)的赋存特征一、煤(岩)层产状、厚度、结构、坚固系数、层间距本采区6#煤层平均厚度为1.5米,其中夹石层平均厚度为15cm,伪顶平均厚度为0.04m,比较破碎,直接顶为石灰岩,平均厚度为2.5m,非常坚硬。
二采区运输顺槽作业规程第一章概况第一节概述一、巷道名称本作业规程掘进的巷道为二采区运输顺槽。
二、掘进巷道的用途用于二采区的进风、行人、运煤、运料及管线敷设。
三、巷道设计及服务年限本工作面所掘巷道高度,随煤层高底而定,自回风巷起每隔200m开一贯眼(采用棚架支护,刮板输送机运输)以便通风。
设计长度:运输顺槽1183m。
巷道断面:运输顺槽[4×2.7]=10.8m2贯眼[(2.4+2.6)×2.2÷2]=5.5m2工程量:1183m(平距)17886.96t掘进期限:经矿有关领导决定,本巷道自2007年12月开工,预计2008年5月竣工,共计5个月。
该巷道服务年限:5年附图:巷道布置示意图第二节编写依据一、图纸本工作面所掘巷道的施工依据为《陈家湾乡煤矿9#煤层采掘规划图》二、地质说明书本工作面所掘地质资料的依据为《地质报告》和相邻工作面地质说明书。
第二章地面位置及地质情况第一节地面相对位置及邻近采区开采情况井上下对照关系表第二节煤(岩)层赋存特征煤层特征情况表煤层顶底板情况表第三节地质构造地质构造简单,根据已掘巷道揭露情况,呈一单斜构造,煤层走向东西,倾向南北,倾角大约3°—6°,另外顺槽内断层陷落柱不发育,无岩浆岩侵入。
第四节水文地质一、含水层(顶部和底部)分析井田开采9号煤层,其直接充水含水层为太原组L1,灰岩含水层,煤层开掘后,该含水层通过裂隙,导水裂隙带进入掘进工作面,是井下工作面涌水的主要裂隙水来源,但该含水层出水量较小。
上第三系,第四系松散层孔隙含水层为9号煤层间接充水含水层,通过已揭露竖井和斜井推断,属于间接充水,其出水量随着季节变化而变化,雨季出水量较大,旱季则较小。
二、其它水源的分析局部地段顶部和底部有少量涌水,但对掘进影响不大。
三、涌水量据揭露的顺槽推算,掘进时底板有少量积水,在低凹处打水窝,配备相应能力的排水设施。
第三章巷道布置及支护说明第一节巷道布置巷道参数表1、二采区运输顺槽掘进段二采区运输顺槽从皮带下山巷604m处测点按120º50′00"的方位开口,沿9#煤层底部掘进1183m停止,其工程量为17886.96t。
